抗滑桩锚索制作过程
- 格式:docx
- 大小:3.39 MB
- 文档页数:4
抗滑桩锚索张拉过程简图
1.张拉设备就位,图一为压力表,图二为张拉设备整体图。
图一
图二
2.在锚索上安装锚具(图三)
图三
3.安装千斤顶(图四)
图四
4.安装架线环(图五)
图五
5.接好液压油管(图六)
图六
6.先试压,将松动夹片压紧(图七)
(图七)
7.正式开始张拉(图八)
(图八)
抗滑桩锚索张拉过程简图
1.张拉设备就位,图一为压力表,图二为张拉设备整体图。
图一
图二
2.在锚索上安装锚具(图三)
图三
3.安装千斤顶(图四)
图四
4.安装架线环(图五)
图五
5.接好液压油管(图六)
图六
6.先试压,将松动夹片压紧(图七)
(图七)
7.正式开始张拉(图八)
(图八)
预应力锚索抗滑桩简单的设计计算方法
预应力锚索抗滑桩简单的设计计算方法
一.引言
本文档旨在介绍预应力锚索抗滑桩的简单设计计算方法。预应力锚索抗滑桩是一种用于基础工程中增加地基抗滑能力的常用技术,通过预应力锚索的作用,能够有效地提高地基的稳定性和承载力。本文将依次介绍预应力锚索抗滑桩的设计原理、计算方法以及实际案例分析。
二.设计原理
2.1 预应力锚索的作用原理
在地基工程中,由于土壤的自然力和外界荷载的作用,地基可能会发生滑动。预应力锚索的作用是通过施加预应力,产生锚固力,抵抗地基滑动的力。预应力锚索的锚固长度、预应力力值和预应力锚索的布置间距等参数将直接影响到抗滑桩的设计效果。
2.2 抗滑桩的设计要求
根据地基的情况和设计要求,预应力锚索抗滑桩的设计需满足以下要求:
(1)盐分浓度(2)安全系数
(3)锚索的数量和布置
(4)材料的选用
三.计算方法
3.1 地基力学分析
在进行预应力锚索抗滑桩的设计计算之前,需要对地基的力学性质进行分析,包括地基的强度、稳定性等参数,这些参数将是后续设计计算的基础。
3.2 预应力锚索的设计
3.2.1 锚固长度的确定
根据地基的稳定性要求和预应力锚索的材料性能,可以通过一定的计算方法确定锚固长度。
3.2.2 预应力力值的确定
根据设计要求和地基的力学性质,可以计算出预应力锚索的力值。力值的确定应考虑荷载的作用和设计要求的安全系数。
3.2.3 锚索的布置
根据地基的情况和设计要求,可以合理布置预应力锚索的数量和间距。布置应满足均匀、合理和有效的原则。四.实际案例分析
本章节将以实际工程案例为例,对预应力锚索抗滑桩的设计计算方法进行分析和应用。
附录:
1. 设计计算表格
2. 实际工程案例图片
法律名词及注释:
1. 预应力锚索——指通过施加预应力力量的方式,使锚索产生锚固效果。
2. 抗滑桩——用于增加地基抗滑能力的桩基础工程。
3. 地基——指建筑物或工程的基础部分,承受和传递荷载的土层或岩石层。
4. 锚固长度——预应力锚索固定在地基中的长度。
锚索施工工艺流程和注意事项
下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!
Download tips: This document is carefully compiled by theeditor. l hope that
after you downloadthem,they can help yousolve practical problems. The document
can be customized andmodified afterdownloading,please adjust and use it according
toactual needs, thank you!
锚索施工工艺流程及注意事项简要概括如下:
锚索施工工艺流程:
①场地准备:清理工作面,确保锚索钻孔位置无障碍。
②钻孔定位:根据设计图纸精确测量并标记钻孔位置与角度。
③钻孔作业:使用锚索钻机按设计深度与直径钻进,保持钻孔垂直度。
④清孔排渣:钻孔完成后,清除孔内碎屑,必要时用水冲洗确保孔内干净。
⑤安装锚索:将锚索缓缓插入孔内,确保锚固段位于预定位置。
⑥灌浆准备:按比例配置锚固剂,搅拌均匀。
⑦灌浆施工:采用灌浆泵将浆液注入孔内,直至饱满,排除空气。
⑧张拉锁定:待浆液固化后,使用张拉设备对锚索进行预应力张拉,并锁定。
⑨质量检验:检查锚索安装质量,包括张拉力、灌浆密实度等指标。
⑩记录归档:整理施工记录,包括钻孔数据、材料用量、检测报告等,存档备查。
注意事项:
①严格遵守设计方案,确保钻孔位置、深度及角度准确。
②重视孔壁稳定性,必要时采取护壁措施。
③灌浆过程应连续,防止浆液离析。
④张拉过程遵循“缓慢均匀、分级加载”原则。
⑤施工全程需佩戴安全防护装备,确保人员安全。
⑥施工结束后,及时清理现场,保持环境整洁。
锚索工艺流程
《锚索工艺流程》
锚索工艺是一种用于制造高强度锚索的工艺流程,用于固定建筑物或者其他结构体的支撑。在现代建筑工程中,锚索工艺已经成为一种重要的技术,其应用范围涵盖了桥梁、大型建筑物、船舶和其他重型设备的固定与支撑。
锚索工艺的流程主要包括原材料准备、制作工序和质量控制。首先,需要选择具有高强度和耐腐蚀性的原材料,如高强度钢丝和耐腐蚀涂层。然后,通过一系列加工工序,如拉拔、镀锌、预应力处理和切割,将原材料加工成锚索的基本结构。最后,通过质量控制手段,检测锚索的拉伸强度、外观质量和耐久性等指标,确保产品符合设计要求。
锚索工艺的流程中,需要注意的关键环节包括选材、加工和检验。选材环节需要选择合适的原材料,以保证锚索的使用寿命和工程安全性。加工环节需要严格按照工艺要求进行操作,确保锚索的强度和稳定性。检验环节则需要通过各种质量检测手段,如化学分析、金相检测和拉伸试验等方法,验证产品的质量和性能。
总的来说,锚索工艺是一项复杂而重要的工艺流程,其质量和技术要求对工程安全和可靠性有着直接的影响。只有严格控制每一个环节,才能够确保锚索产品的质量和可靠性,为现代建筑工程提供强有力的支撑和保障。
1、锚索施工工艺流程

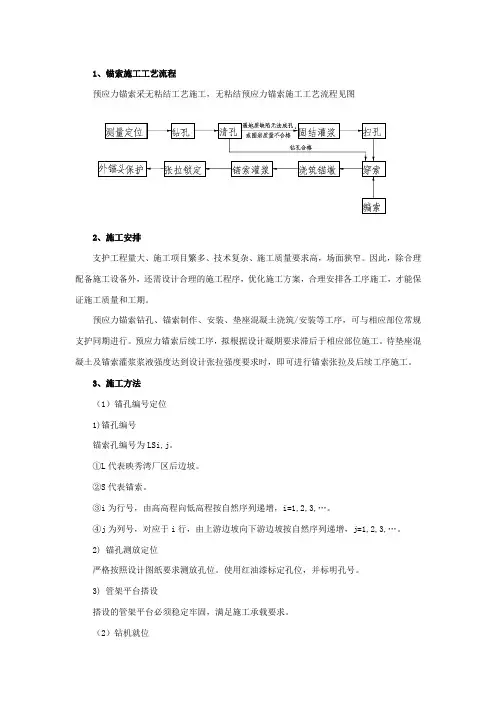

预应力锚索采无粘结工艺施工,无粘结预应力锚索施工工艺流程见图
2、施工安排
支护工程量大、施工项目繁多、技术复杂、施工质量要求高,场面狭窄。因此,除合理配备施工设备外,还需设计合理的施工程序,优化施工方案,合理安排各工序施工,才能保证施工质量和工期。
预应力锚索钻孔、锚索制作、安装、垫座混凝土浇筑/安装等工序,可与相应部位常规支护同期进行。预应力锚索后续工序,拟根据设计凝期要求滞后于相应部位施工。待垫座混凝土及锚索灌浆浆液强度达到设计张拉强度要求时,即可进行锚索张拉及后续工序施工。
3、施工方法
(1)锚孔编号定位
1)锚孔编号
锚索孔编号为LSi,j。
①L代表映秀湾厂区后边坡。
②S代表锚索。
③i为行号,由高高程向低高程按自然序列递增,i=1,2,3,…。
④j为列号,对应于i行,由上游边坡向下游边坡按自然序列递增,j=1,2,3,…。
2) 锚孔测放定位
严格按照设计图纸要求测放孔位。使用红油漆标定孔位,并标明孔号。
3) 管架平台搭设
搭设的管架平台必须稳定牢固,满足施工承载要求。
(2)钻机就位 为保证锚孔质量,使锚孔在施工过程中及成孔后其轴线的倾角、方位角符合设计及规范要求,必须保证钻机(CY-80A)就位的准确性、稳固性。
(3)造孔
1)1000KN级锚索孔造孔
① 1000KN级锚索孔基本技术参数
a孔径:Φ130mm。
b钻孔角度:下倾10°。
c锚固段长度:6m。
d锚索孔深度: 50m。
②钻进方法
采用风动潜孔锤冲击回转钻进方法。
③造孔设备、机具
a 设备:CY-80钻。
b 机具:采用ZD110冲击器配套Ф130钎头。
④ 钻进工艺参数
a 钻进压力:开孔时,使钎头紧贴岩面低压冲击,平稳缓缓推进即可;正常钻进时Pf=2~4KN。
b 转速:开孔转速n=0;正常钻进转速n≯90r.p.m。
c 风量:Q风=10~12m3/min。
