抗滑桩预应力锚索建筑施工办法
- 格式:doc
- 大小:85.50 KB
- 文档页数:22
边坡治理工程(抗滑桩、锚杆、锚索、挡板、冠梁)施工方案1. 概述边坡治理工程是指通过采取一系列防护措施来加固和稳定边坡,保障边坡的安全和稳定性。
本文将介绍边坡治理工程中涉及的抗滑桩、锚杆、锚索、挡板和冠梁等关键技术措施的施工方案。
2. 抗滑桩施工方案2.1 材料准备在进行抗滑桩施工前,需要准备好以下材料:钢筋、混凝土、助剂等。
2.2 施工步骤1.根据设计要求确定抗滑桩的位置和数量。
2.在地表上挖掘出抗滑桩的孔洞。
3.将钢筋按照设计要求弯曲好,并放入孔洞内。
4.浇筑混凝土,形成抗滑桩。
3. 锚杆与锚索施工方案3.1 材料准备在进行锚杆与锚索施工前,需要准备好以下材料:钢筋、锚杆管、锚绳、填充物等。
3.2 施工步骤1.钻孔:根据设计要求,在边坡上进行钻孔。
2.安装锚杆管:将锚杆管插入钻孔中。
3.筏板与预应力:在锚杆管内安装筏板,并进行预应力。
4.浇注填充物:在锚杆管内浇注填充物,固定锚杆。
4. 挡板施工方案4.1 材料准备在进行挡板施工前,需要准备好以下材料:挡板、连接件、材料等。
4.2 施工步骤1.在边坡上确定挡板的位置和数量。
2.安装连接件:将连接件固定在边坡上。
3.安装挡板:将挡板与连接件连接,固定在边坡上。
5. 冠梁施工方案5.1 材料准备在进行冠梁施工前,需要准备好以下材料:冠梁、连接件、材料等。
5.2 施工步骤1.在边坡上确定冠梁的位置和数量。
2.安装连接件:将连接件固定在边坡上。
3.安装冠梁:将冠梁与连接件连接,固定在边坡上。
结语边坡治理工程中的抗滑桩、锚杆、锚索、挡板和冠梁等技术措施是保障边坡稳定的关键。
通过合理的施工方案和严格的操作规范,能够有效提高边坡的抗滑稳定能力,保障行车、行人的安全。

道路工程觀_________________________________________________________________高边坡预应力锚索抗滑桩施工技术及质量控制罗勇(广西荔玉高速公路有限公司,广西南宁530000)摘要:预应力锚索抗滑桩支护结构能够极大地节省原材料,降低造价,同时可取得良好的护与加固效果,在边坡加滑坡治理工程广泛应用。
文章工程实例,对预应锚索抗滑桩施工技术量控制要点进行介绍。
关键词:高边坡;锚索抗滑桩;施工技术;质量控制中图分类号:U412.36+6文献标识码:A DOI:11.13282/k.wccst.2020.12.030文章编号::673-4874(2020)12-0106-030引言预应力锚索抗滑桩桩和锚索联合用于抗滑的新护结构,其主要由抗滑桩、预应力锚索、锚具等组成,锚索与抗滑桩的既增加了抗滑桩的抗滑力,又整个滑体处于桩的立体控制中,从而增强了滑体的稳定性。
锚索抗滑桩护结构具有在开挖过程中可直接探地层的地滑动面的位置,彥改计#工场地影响,桩;工作面多,各桩之间施工干扰小,便于争取工期;桩的适应性强,抗滑效,每根桩施工完成后,都能抗滑作用,不致引滑体进一步滑移;可边开挖边支护,施工安全可靠等优点。
,预应力锚索抗滑桩护结构能够地节材料,降低造价,且可取的支护与加固效果,在边坡加滑坡治理工程了很好的应用,牛用于处理滑动面定岩土地层的大体积深层滑坡体及复活的古滑体。
预应力锚索抗滑桩施工流程较为复杂,对施工工艺的要对较高,施工地境的制约,在施工过程中容现离析、断桩、锚索预应等质量,很容易会发生滑坡事故,不仅会破坏公路结构,还会严重威路安全&,在预应力锚索桩板墙施工的过程中,必须加强对预应力锚索抗滑桩施工过程的质量控制,确保工程顺利进行。
1工程概况某高速公路K213+720〜K213+920路段的高边坡最大高度为38.3m,多处于侵蚀剥蚀山区,侵蚀冲沟发育,深谷以字型为主,切割深度变化较大&地质勘查资料显示,该区原地貌坡露厚度约枪m的强风化泥岩层为工程软岩,当边坡开挖计标高时必弱层在上部荷载的作用下变形,最坡体破坏,有效防止该区域内出现滑坡,危害行车安全,本工程采用预应力锚索抗滑桩结构加处理。

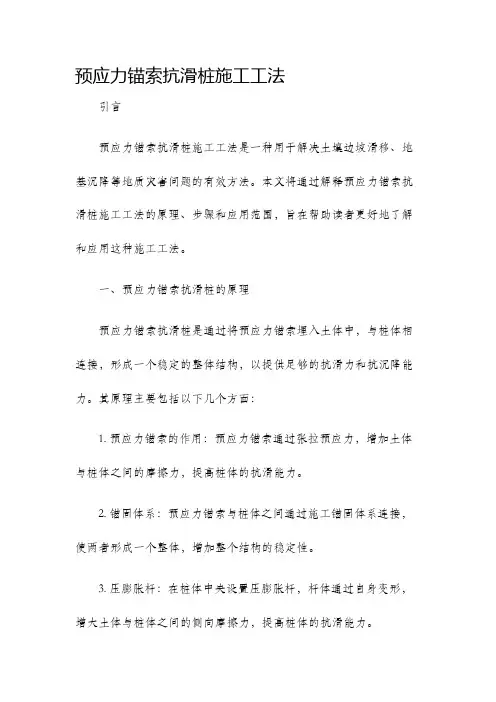

预应力锚索抗滑桩施工工法引言预应力锚索抗滑桩施工工法是一种用于解决土壤边坡滑移、地基沉降等地质灾害问题的有效方法。
本文将通过解释预应力锚索抗滑桩施工工法的原理、步骤和应用范围,旨在帮助读者更好地了解和应用这种施工工法。
一、预应力锚索抗滑桩的原理预应力锚索抗滑桩是通过将预应力锚索埋入土体中,与桩体相连接,形成一个稳定的整体结构,以提供足够的抗滑力和抗沉降能力。
其原理主要包括以下几个方面:1. 预应力锚索的作用:预应力锚索通过张拉预应力,增加土体与桩体之间的摩擦力,提高桩体的抗滑能力。
2. 锚固体系:预应力锚索与桩体之间通过施工锚固体系连接,使两者形成一个整体,增加整个结构的稳定性。
3. 压膨胀杆:在桩体中央设置压膨胀杆,杆体通过自身变形,增大土体与桩体之间的侧向摩擦力,提高桩体的抗滑能力。
二、预应力锚索抗滑桩施工步骤预应力锚索抗滑桩的施工步骤一般包括以下几个主要过程:1. 前期准备工作:包括勘测、设计和制定施工方案等。
2. 桩基施工:根据设计要求,进行钻孔、浇筑桩体等。
3. 锚索布置:将预应力锚索沿着桩体的纵向和横向布置,并与钢筋焊接或锚固。
4. 预应力张拉:利用张拉设备在锚索两端进行预应力张拉,使锚索受到一定的张力。
5. 后续工序:包括桩身喷浆、锚固体系的灌浆、立管的安装等。
6. 检验和验收:对施工质量进行检验,确保工程质量达到设计要求。
三、预应力锚索抗滑桩的应用范围预应力锚索抗滑桩广泛应用于以下几个方面:1. 边坡防护工程:预应力锚索抗滑桩能有效减少边坡滑动的风险,确保边坡的稳定性。
2. 基础处理工程:在柔性基础、软土地基等情况下,预应力锚索抗滑桩能有效提高基础的承载能力和抗滑能力。
3. 高填方工程:在填方较高的地区,利用预应力锚索抗滑桩可以增加地基的稳定性,防止地基沉降和滑动。
4. 桥梁工程:对于桥梁基础的抗滑和抗沉降要求较高的情况,预应力锚索抗滑桩是一种常用的施工工法。
结论预应力锚索抗滑桩施工工法是一种有效解决土壤边坡滑移、地基沉降等地质灾害问题的方法。

预应力锚索施工工艺及方法预应力锚索是一种常用的岩土锚固技术,广泛应用于边坡加固、隧道支护、桥梁基础等工程领域。
它通过将高强度钢绞线或钢丝束锚固在岩土体中,施加预应力,从而提高岩土体的稳定性和承载能力。
下面将详细介绍预应力锚索的施工工艺及方法。
一、施工准备1、技术准备熟悉施工图纸和设计要求,了解锚索的布置、长度、预应力值等参数。
进行现场勘查,掌握地质条件、周边环境等情况。
编制施工方案,明确施工流程、施工方法、质量控制要点等。
2、材料准备预应力锚索:一般采用高强度、低松弛的钢绞线或钢丝束,其性能应符合设计要求。
锚具:包括锚垫板、夹片等,应与锚索配套使用,并具有足够的强度和耐久性。
水泥浆:一般采用普通硅酸盐水泥配制,强度等级不低于设计要求。
其他材料:如导向帽、排气管、注浆管等。
3、设备准备钻孔设备:根据地质条件和锚索孔径选择合适的钻孔机械,如潜孔钻机、地质钻机等。
张拉设备:采用专用的锚索张拉千斤顶和油泵,其量程和精度应满足施工要求。
注浆设备:包括搅拌机、注浆泵等。
4、场地准备清理施工现场,平整场地,确保施工机械和人员通行顺畅。
搭建临时设施,如材料堆场、值班室等。
二、钻孔1、孔位布置根据设计要求,在施工面上放出锚索孔位,并做好标记。
孔位偏差应不大于 100mm。
2、钻孔方法采用干钻或水钻的方法进行钻孔,对于软弱地层可采用跟管钻进。
钻孔过程中应保持钻孔的垂直度,偏差不应大于孔深的 2%。
3、孔深控制钻孔深度应符合设计要求,一般应超过锚索设计长度 05m 以上。
钻孔完成后,应使用测绳或孔深检测仪测量孔深,并做好记录。
4、孔径控制孔径应根据锚索的直径和设计要求确定,一般比锚索直径大 10mm 以上。
钻孔过程中应定期检查孔径,确保孔径符合要求。
5、清孔钻孔完成后,应使用高压风或水将孔内的岩粉、碎屑等清理干净。
清孔后,孔底沉渣厚度不应大于 200mm。
三、锚索制作与安装1、锚索制作根据设计要求,截取相应长度的钢绞线或钢丝束。
预应力锚索抗滑桩施工工法摘要:预应力锚索抗滑桩是一种常用于土壤压实和抗滑的重要工法。
本文介绍了预应力锚索抗滑桩的定义、原理、施工工艺以及施工注意事项。
通过采用合理的预应力锚索抗滑桩施工工法,可以有效地提高土壤的稳定性和承载力。
1. 引言预应力锚索抗滑桩是一种利用预应力锚索来防止土体滑动的工法。
它是土木工程领域中常用的技术之一,广泛应用于公路、铁路、桥梁、隧道和建筑物等工程中。
本文将重点介绍预应力锚索抗滑桩的施工工法。
2. 预应力锚索抗滑桩的定义预应力锚索抗滑桩是一种通过预应力锚索将土层与地下结构物相连,并利用预应力的作用防止土层的滑动。
它不仅能够提高土壤的稳定性,还可以增加土层的承载力和抗滑能力。
3. 预应力锚索抗滑桩的原理预应力锚索抗滑桩的原理是通过施加预应力锚索的拉力,使地下结构物与土层之间的摩擦力增大,从而防止土层滑动。
预应力锚索的作用主要有两个方面:一是通过提供水平抗力,将土层与地下结构物连接起来;二是通过提供垂直抗力,增加土层承载能力。
4. 预应力锚索抗滑桩的施工工艺预应力锚索抗滑桩的施工工艺主要包括以下几个步骤:4.1 地质勘察与设计阶段:在进行预应力锚索抗滑桩施工之前,需要进行地质勘察和设计,确定施工的桩基位置、施工深度、施工方法等。
4.2 钻孔施工:根据设计要求,进行钻孔施工。
钻孔的直径和深度要根据土壤的情况和设计要求进行合理确定。
4.3 钢筋加固:在钻孔完成后,将预应力锚索穿入钻孔中,并进行钢筋加固。
钢筋的长度、直径和布置要满足设计要求。
4.4 注浆灌浆:在钻孔中进行注浆灌浆,将水泥浆注入到钻孔中,形成与土壤的结合体,提高桩体的稳定性和承载能力。

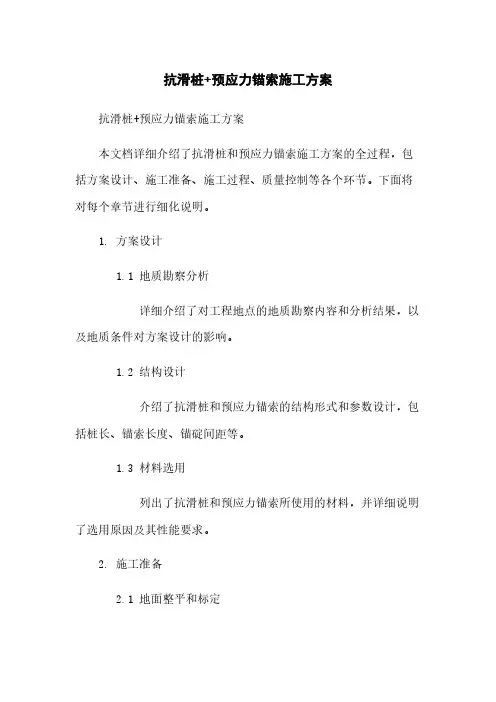

抗滑桩+预应力锚索施工方案抗滑桩+预应力锚索施工方案本文档详细介绍了抗滑桩和预应力锚索施工方案的全过程,包括方案设计、施工准备、施工过程、质量控制等各个环节。
下面将对每个章节进行细化说明。
1. 方案设计1.1 地质勘察分析详细介绍了对工程地点的地质勘察内容和分析结果,以及地质条件对方案设计的影响。
1.2 结构设计介绍了抗滑桩和预应力锚索的结构形式和参数设计,包括桩长、锚索长度、锚碇间距等。
1.3 材料选用列出了抗滑桩和预应力锚索所使用的材料,并详细说明了选用原因及其性能要求。
2. 施工准备2.1 地面整平和标定介绍了施工前对地面的整平和标定工作,以保证施工的准确性。
2.2 施工材料采购及检验说明了采购抗滑桩和预应力锚索所需的材料,并强调了材料检验的重要性。
2.3 施工设备准备列出了施工过程中所使用的设备和工具,并说明了其功能和使用方法。
3. 施工过程3.1 抗滑桩施工详细描述了抗滑桩施工的步骤,包括孔洞钻探、灌浆灌注等。
3.2 预应力锚索施工介绍了预应力锚索的施工流程,包括锚索预应力张拉、锚碇固定等。
3.3 施工质量控制强调了施工过程中的质量控制措施,包括工艺检查、质量抽查等。
3.4 安全措施说明了施工过程中应采取的安全措施,以防止事故的发生。
4. 质量验收4.1 施工记录整理说明了施工过程中各项数据的记录和整理,以备质量验收使用。
4.2 工程质量验收描述了工程质量验收的程序和标准,以判断工程是否合格。
5. 附件本文档涉及的附件包括:- 工程地点地质调查报告- 结构设计图纸- 抗滑桩和预应力锚索材料的检验报告6. 法律名词及注释本文档所涉及的法律名词及注释如下:- 施工合同:指双方或多方通过签订合同确定施工工作的安排和责任。
- 质量验收:针对工程施工的质量进行检查和鉴定的过程。
- 安全措施:为预防事故而采取的各种措施和方法。

预应力锚索抗滑桩施工工法中铁十九局集团第二工程有限公司西南公司麻玉明一、前言大保高速公路13-1合同段,由于路堑开挖发生大型滑坡,施工中采用了预应力锚索抗滑桩进行了整治。
历经5个月的雨季,经观测滑坡体未发生滑动迹象,均取得了显著整治效果。
从而在全线大型滑坡治理中推广应用。
我公司在进行多达135棵预应力锚索抗滑桩的施工中,不断探索实践,通过总结提高,逐步形成本工法。
二、工法特点⒈桩身结构简单,施工方便。
开挖过程中可直接探测到地层的地质情况和滑动面的位置,便于修改和完善设计。
⒉不受施工场地影响,桩群布置灵活。
工作面多,各桩之间施工干扰小,便于争取工期。
⒊桩的适应性强,抗滑效果好,每根桩施工完成后,都能起到抗滑作用,不致引起滑体进一步滑移。
随着抗滑桩数目的增多以及桩身强度的上升,滑坡体将日趋稳定。
⒋边开挖边支护,施工安全可靠。
⒌锚索与抗滑桩的有机结合既增加了抗滑桩的抗滑力,又使整个滑体处于桩索结合的立体控制中,从而大大增强了滑体的稳定性。
三、适用范围⒈适用于处理滑动面下有稳定岩土地层的大体积深层滑坡体及复活的古滑体。
⒉在地质条件较差地段进行新建工程施工,进行大体积刷坡前可考虑采用本工法进行坡体加固。
四、施工工艺㈠、基本原理预应力锚索抗滑桩的受力计算,滑动面以上根据滑坡体推力和桩前抗力及锚索的预应力进行计算,滑动面以下的部分根据滑动面处的弯矩和剪力,按地基的弹性抗力进行计算。
整体结构设计按极限状态法计算。
预应力锚索抗滑桩基本结构见图1。
图1 预应力锚索抗滑桩基本结构示意图㈡、工艺流程(见图2)图2 预应力锚索抗滑桩施工工艺框图㈢、施工方法⒈施工准备⑴测定桩位并平整施工场地。
根据桩位的布置、桩数的多少及地形地貌情况进行成片平整,修建临时施工便道。
⑵进行桩位放样并设置护桩,清刷桩位堑顶边坡浮土及松动的石头,预防施工滑落土石。
做好场地周围地表水的截排和防渗工作,并根据地形选择好每个桩的出碴道路。
⑶布置好现场照明设施,设置滑坡变形观测点。

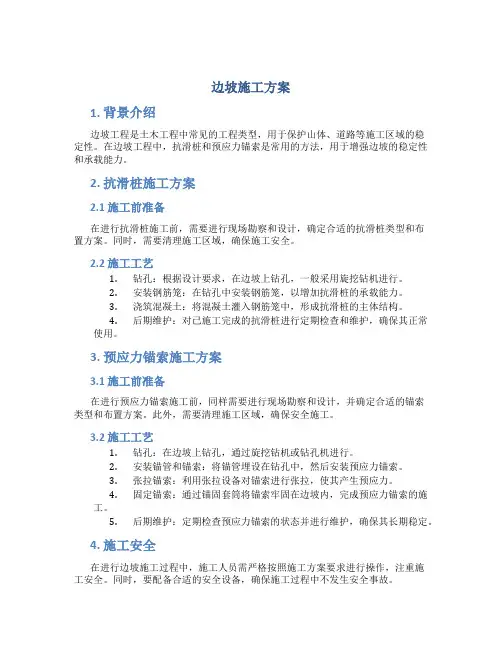

边坡施工方案1. 背景介绍边坡工程是土木工程中常见的工程类型,用于保护山体、道路等施工区域的稳定性。
在边坡工程中,抗滑桩和预应力锚索是常用的方法,用于增强边坡的稳定性和承载能力。
2. 抗滑桩施工方案2.1 施工前准备在进行抗滑桩施工前,需要进行现场勘察和设计,确定合适的抗滑桩类型和布置方案。
同时,需要清理施工区域,确保施工安全。
2.2 施工工艺1.钻孔:根据设计要求,在边坡上钻孔,一般采用旋挖钻机进行。
2.安装钢筋笼:在钻孔中安装钢筋笼,以增加抗滑桩的承载能力。
3.浇筑混凝土:将混凝土灌入钢筋笼中,形成抗滑桩的主体结构。
4.后期维护:对已施工完成的抗滑桩进行定期检查和维护,确保其正常使用。
3. 预应力锚索施工方案3.1 施工前准备在进行预应力锚索施工前,同样需要进行现场勘察和设计,并确定合适的锚索类型和布置方案。
此外,需要清理施工区域,确保安全施工。
3.2 施工工艺1.钻孔:在边坡上钻孔,通过旋挖钻机或钻孔机进行。
2.安装锚管和锚索:将锚管埋设在钻孔中,然后安装预应力锚索。
3.张拉锚索:利用张拉设备对锚索进行张拉,使其产生预应力。
4.固定锚索:通过锚固套筒将锚索牢固在边坡内,完成预应力锚索的施工。
5.后期维护:定期检查预应力锚索的状态并进行维护,确保其长期稳定。
4. 施工安全在进行边坡施工过程中,施工人员需严格按照施工方案要求进行操作,注重施工安全。
同时,要配备合适的安全设备,确保施工过程中不发生安全事故。
5. 结束语抗滑桩和预应力锚索是边坡工程中常用的加固方法,通过合理的施工方案和严格的操作,可以提高边坡的稳定性和承载能力,确保工程质量。
在实际施工中,应根据具体情况选用合适的工艺方案,并注重施工安全,确保工程顺利进行。
抗滑桩预应力锚索施工方案一、引言抗滑桩是一种有效的地质灾害防治措施,能够有效地稳定滑坡,防止灾害的发生。
预应力锚索是一种将锚索固定在预定深度,通过施加预应力,实现对滑坡的加固。
将抗滑桩与预应力锚索相结合,可以进一步提高滑坡的稳定性。
本文将介绍一种抗滑桩预应力锚索施工方案。
二、施工前的准备工作1、现场勘查:对施工区域进行详细的现场勘查,了解滑坡的形态、地质构造、水文条件等,为施工方案的设计提供依据。
2、设备准备:准备好钻机、锚索张拉设备、注浆设备等施工所需设备,并对设备进行检查和调试。
3、材料准备:采购抗滑桩和预应力锚索所需的各种材料,如钢筋、水泥、沙子、石子等。
4、安全措施准备:制定安全施工方案,包括施工安全、人员安全、环境保护等方面的措施。
三、抗滑桩施工1、桩孔开挖:根据现场勘查结果,按照设计要求进行桩孔开挖。
在开挖过程中,要保证桩孔的垂直度和深度符合设计要求。
2、钢筋笼制作与安装:按照设计要求制作钢筋笼,将钢筋笼安装到桩孔中,确保钢筋笼的位置和高度符合设计要求。
3、混凝土浇筑:在钢筋笼安装完毕后,进行混凝土浇筑。
浇筑时要保证混凝土的配合比和坍落度符合设计要求,同时要保证浇筑的连续性和均匀性。
4、养护:在混凝土浇筑完毕后,进行养护,保证混凝土的质量和强度。
四、预应力锚索施工1、锚孔钻进:在抗滑桩施工完毕后,使用钻机进行锚孔钻进。
钻进时要控制钻机的速度和钻压,保证锚孔的直径和深度符合设计要求。
2、锚索制作与安装:按照设计要求制作锚索,将锚索安装到锚孔中。
在安装过程中,要保证锚索的位置和高度符合设计要求。
3、锚固注浆:在锚索安装完毕后,进行锚固注浆。
注浆时要控制注浆的压力和流量,保证注浆的均匀性和密实性。
4、张拉锁定:在注浆完成后,进行锚索的张拉和锁定。
张拉时要控制张拉力和锁定力的值,保证锚索的预应力符合设计要求。
五、施工注意事项1、在施工过程中,要保证人员安全和环境卫生。
特别是在进行锚索张拉时,要避免出现人员伤亡和设备损坏的情况。

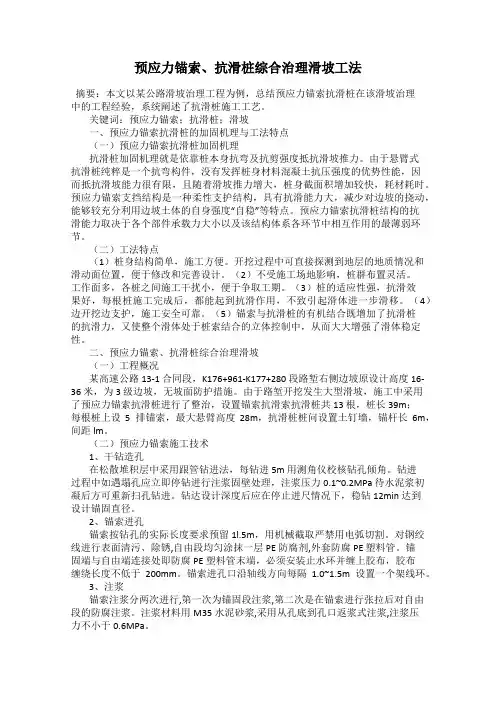

预应力锚索、抗滑桩综合治理滑坡工法摘要:本文以某公路滑坡治理工程为例,总结预应力锚索抗滑桩在该滑坡治理中的工程经验,系统阐述了抗滑桩施工工艺。
关键词:预应力锚索;抗滑桩;滑坡一、预应力锚索抗滑桩的加固机理与工法特点(一)预应力锚索抗滑桩加固机理抗滑桩加固机理就是依靠桩本身抗弯及抗剪强度抵抗滑坡推力。
由于悬臂式抗滑桩纯粹是一个抗弯构件,没有发挥桩身材料混凝土抗压强度的优势性能,因而抵抗滑坡能力很有限,且随着滑坡推力增大,桩身截面积增加较快,耗材耗时。
预应力锚索支挡结构是一种柔性支护结构,具有抗滑能力大,减少对边坡的挠动,能够较充分利用边坡土体的自身强度“自稳”等特点。
预应力锚索抗滑桩结构的抗滑能力取决于各个部件承载力大小以及该结构体系各环节中相互作用的最薄弱环节。
(二)工法特点(1)桩身结构简单,施工方便。
开挖过程中可直接探测到地层的地质情况和滑动面位置,便于修改和完善设计。
(2)不受施工场地影响,桩群布置灵活。
工作面多,各桩之间施工干扰小,便于争取工期。
(3)桩的适应性强,抗滑效果好,每根桩施工完成后,都能起到抗滑作用,不致引起滑体进一步滑移。
(4)边开挖边支护,施工安全可靠。
(5)锚索与抗滑桩的有机结合既增加了抗滑桩的抗滑力,又使整个滑体处于桩索结合的立体控制中,从而大大增强了滑体稳定性。
二、预应力锚索、抗滑桩综合治理滑坡(一)工程概况某高速公路13-1 合同段,K176+961-K177+280 段路堑右侧边坡原设计高度16-36 米,为3 级边坡,无坡面防护措施。
由于路堑开挖发生大型滑坡,施工中采用了预应力锚索抗滑桩进行了整治,设置锚索抗滑索抗滑桩共13 根,桩长39m;每根桩上设5 排锚索,最大悬臂高度28m,抗滑桩桩问设置土钉墙,锚杆长6m,间距lm。
(二)预应力锚索施工技术1、干钻造孔在松散堆积层中采用跟管钻进法,每钻进5m 用测角仪校核钻孔倾角。
钻进过程中如遇塌孔应立即停钻进行注浆固壁处理,注浆压力0.1~0.2MPa 待水泥浆初凝后方可重新扫孔钻进。
毕节煤监分局职工住宿楼边坡支护工程专项施工方案目录第一章、编制依据┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈1 第二章、工程概况┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈1第三章、施工部署┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈3 第四章、施工方案及主要技术措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈64.1测量放线┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈64.2旋挖成孔抗滑桩施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈74.3锚索施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈214.4锚杆挂网喷射砼施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈274.5挡土板施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈334.6桩顶冠梁施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈35 第五章、工程质量保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈36 第六章、工期保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈41 第七章、安全生产保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈43 第八章、现场文明施工和环境保护措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈46第一章编制依据1、设计研究院设计的《基坑边坡治理工程施工设计图》2、地质工程勘察设计院工程出具的《岩土工程勘察报告》;3、现行规范、标准:《建筑工程施工质量验收统一标准》GB50300-2001《工程测量规范》GB50026—2007《建筑地基基础设计规范》GB50007—2012《建筑地基基础技术规范》JG79-2002《重庆市建筑软弱地基基础设计规范》DBJ50-047-2006《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑桩基技术规范》JGJ94—2008《建筑桩基检测技术规范》JGJ106-2003《混凝土检验评定标准》GBJ107-2010《混凝土结构工程施工质量验收规范》GB50204—2002(2011版)《钢筋机械连接通用技术规程》JGJ107-2010《建筑机械使用安全技术规程》JGJ33-2001《建筑施工安全检查标准》JGJ59-2011《施工现场临时用电安全技术规范》JGJ46-2005第二章工程概况2.1地理位置2.2项目概况因建筑物布置和建设配套的需要,本项目土石方采用整体大开挖,从而致使开挖基底与小区道路间存在高达7~19m的高边坡。
预应力锚索抗滑桩施工工法引言随着城市建设的不断发展,对土木工程的要求也越来越高。
抗震、抗风、抗洪等要求成为了土木工程建设的重点。
其中抗风的要求主要体现在桥梁和高层建筑的抗风设计上。
但是,抗风设计是建筑物强度设计的重要组成部分,因此必须引起足够的重视。
预应力锚索抗滑桩施工工法是可以有效改善建筑物的抗风性能的方法之一。
预应力锚索抗滑桩的概念预应力锚索抗滑桩是指在土基中预埋钢筋、钢管、钢板等材料,将其与建筑物进行固定。
这种工法可以通过设置预应力锚索进行抗风设计,在地基的加筋强化作用下,使建筑物的抗风稳定性大大提高。
其实质是在地基中预埋有高强度预应力锚索,锚索与桩的周围土体固结,嵌入垂直振动位移。
锚索的另一端通过预应力张拉,并与桥梁连通,共同组成一种受压力的组合结构。
锚索与桩的周围土体共同作用,在施工中呈现出抗剪、抗弯、抗拉和刚度高的特点。
预应力锚索抗滑桩施工的具体步骤步骤一:基础准备1.按照设计要求挖掘和平整场地。
2.设计完工之后,确定抗滑桩和锚索的具体数量、型号和尺寸。
3.确定施工人员和机具数量,购买材料,安全且合理地储存和运输。
步骤二:桩基础的安装1.根据设计要求选定适当的桩基础。
2.在桩的顶部支撑把置入平台并调平。
3.等到混凝土干燥,并处理其表面,防止裂缝、水渗透、腐蚀等问题。
步骤三:预应力锚索的安装1.开挖桩顶中心孔,并应确定锚索的安装准确位置。
2.安装牵引装置,将锚索从孔中穿过,并用特殊设备将其锁在孔底。
3.将锚索张紧。
步骤四:梁的安装1.安装支撑台和变形控制仪器。
2.将桥梁清洁干净,并进行校正。
3.钻孔并安装锚脚。
步骤五:锚铁的支承和锚索的张力1.安装钢束和锚脚。
2.对钢束和锚脚进行检查和调整。
3.在保持长度相等的情况下张紧锚索。
4.达到预应力张拉后加固锚铁。
预应力锚索抗滑桩可以使建筑物更加稳定,能够更好地抵御外力,进而保证建筑物的安全。
但是,施工中必须严格按照设计要求和操作规程进行操作,保证施工的安全和合理性。
浅谈抗滑桩及预应力锚索支护摘要:在建筑基坑施工时,为确保工程施工安全,防止塌方事故发生,必须对开挖的建筑基坑采取支护措施,本文主要结合某栋房屋基坑边坡支护工程案例,简单阐述了抗滑桩及预应力锚索的施工方法与技术。
关键词:基坑支护;抗滑桩;预应力锚索Abstract: In the construction in construction of foundation pit, it ensures the safety of construction engineering, and prevents landslides accidents, and it must be the foundation pit excavation of architecture to support measures. This paper focuses on a house foundation pit slope support project cases, and briefly expounds the anti-slide pile and the construction of prestressed anchor method and technology.Key Words: foundation pit supporting; anti-slide pile; prestressed anchor cable一、工程背景资料某栋房屋地上六层,地下1层,总高度19.5m,建筑面积约2524.05m2。
该工程的上部结构采用框架剪力墙结构,基础采用人工挖孔桩,地梁底板基础。
地形斜坡面,高差15米左右。
坡顶有原居民住房,离拟建房屋10米内,中间在高差7、8米设计有消防通道。
本次基坑支护在消防通道上部为永久支护,消防通道下部为临时支护,设计支护方案为抗滑桩直径1米C30砼,桩顶冠梁C30砼,抗滑桩身预应力锚索加固(6束15.2钢绞线),桩间双层双向钢筋网喷浆C25砼。
【经典方案WORD文档,可编辑修改】目录第一章、编制依据┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈1 第二章、工程概况┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈1第三章、施工部署┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈3 第四章、施工方案及主要技术措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈64.1测量放线┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈64.2旋挖成孔抗滑桩施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈74.3锚索施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈214.4锚杆挂网喷射砼施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈274.5挡土板施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈334.6桩顶冠梁施工┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈35 第五章、工程质量保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈36 第六章、工期保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈41 第七章、安全生产保证措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈43 第八章、现场文明施工和环境保护措施┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈┈46第一章编制依据1、设计研究院设计的《基坑边坡治理工程施工设计图》2、地质工程勘察设计院工程出具的《岩土工程勘察报告》;3、现行规范、标准:《建筑工程施工质量验收统一标准》GB50300-2001《工程测量规范》GB50026—2007《建筑地基基础设计规范》GB50007—2012《建筑地基基础技术规范》JG79-2002《重庆市建筑软弱地基基础设计规范》DBJ50-047-2006《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑桩基技术规范》JGJ94—2008《建筑桩基检测技术规范》JGJ106-2003《混凝土检验评定标准》GBJ107-2010《混凝土结构工程施工质量验收规范》GB50204—2002(2011版)《钢筋机械连接通用技术规程》JGJ107-2010《建筑机械使用安全技术规程》JGJ33-2001《建筑施工安全检查标准》JGJ59-2011《施工现场临时用电安全技术规范》JGJ46-2005第二章工程概况2.1地理位置2.2项目概况因建筑物布置和建设配套的需要,本项目土石方采用整体大开挖,从而致使开挖基底与小区道路间存在高达7~19m的高边坡。
桩顶预应力锚索施工说明一、概况于抗滑桩桩顶设置预应力锚索可有效减少桩身钢筋量及抗滑桩锚固深度。
二、施工试验防护施工前,应进行锚索验证试验,试验数量为设计总数的3%且不少于3根,通过试验确定合理的施工工艺,试验宜在与工作锚索相同的地层中进行。
三、钻孔预应力锚索钻孔直径应不小于Φ130mm,钻孔均为斜孔(下倾角20°),钻孔工艺及施工机械应满足:①钻孔轴线应在设计公路路线的法向竖直平面内。
②钻孔轴线准确,孔口误差±5cm,孔底误差小于5%孔长,即角度偏差2°52′,相邻钻孔轴线间距参见锚索设计。
③不损伤边坡结构,避免边坡裂缝扩大,造成坍孔或灌浆困难。
④钻孔应采用无水钻进方式,同时应采用高压气清孔,将岩粉排出,保证孔壁干净粗糙。
四、锚索制作1.锚索钢筋,采用φS15.2mm低松弛钢绞线,产品应满足以下技术要求:2.钢绞线为成圈产品,材料运到现场后,应对材料的80%进行探伤和预张拉检验,其中钢绞线直径检查应按10%盘抽样,钢绞线力学性能检查应按5%盘抽样(不小于3盘),各截取一个试件进行拉力试验,试验结果应满足上述技术指标。
3.钢绞线在安装前,均应进行除锈处理。
安装时应套上定位支座,锚固段内采用收缩(扩张)定位环,间距75cm,自由段内设一般定位器,定位支座形式可根据现场修改,但应保证锚索钢绞线在孔中居中,同时还应保证不影响灌浆和水泥浆固结。
4.根据钻孔深度及设计长度,用砂轮切割机切断。
每4根或6根钢绞线组成一束。
五、灌浆预应力锚索灌浆设计采用一次注浆法,自由段套以塑料套管,灌浆应灌压密实,不能出现空洞现象。
预应力锚索采用M35号水泥砂浆,其水灰比视设备和现场试验确定,水泥采用硅酸盐膨胀水泥,注浆采用孔底注浆法,注浆压力0.6~0.8MPa,砂浆灌注必须饱满密实,注浆完毕,水泥砂浆凝固收缩后,孔口应进行补充注浆。
六、张拉锚固及锁定孔内水泥砂浆达到设计强度的70%以上后,方可进行预应力锚索的张拉,一孔6束锚索的设计锚固力为800KN,极限锚固力990KN。
