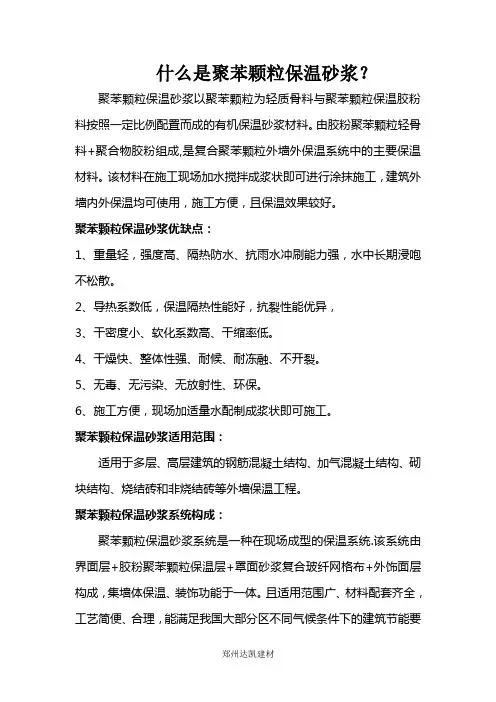

聚苯颗粒保温砂浆

  • 格式:doc
  • 大小:30.00 KB
  • 文档页数:3

审核人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各存一份.
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
3.保温砂浆配比:1袋胶粉料25kg加一袋聚苯颗粒200L,使用时加34~36Kg经搅拌即为一组材料
二、施工条件
1.按照GB50210-2001《建筑装饰装修工程施工质量验收规范》普通抹灰标准检查基层墙体。立面垂直度、表面平整度、阴阳角方正、分格条(缝)直线度等项目的允许偏差均不得大于4mm。
2.施工期间及完工后的24小时内,环境和基层表面温度均应高于5℃,风力不大于5级。
5、抹抗裂砂浆:抗裂砂浆和耐碱网格布均符合相关的规范要求,耐碱网格布应完全嵌入抗裂砂浆层中,抗裂砂浆施工完成后保证其具有足够的粘结力,厚度、平整度及满足相关的性能指标,即表面平整度、垂直度允许偏差为3MM;抗裂砂浆层厚度为3~5MM。
①网格布应自上而下沿外墙一圈一圈铺设。
②不得有网线外露,不得使网布皱褶、空鼓、翘边。
3.粘结胶浆确保不掺入砂、速凝剂、防冻剂、聚合物等其它添加剂。
4.不得在雨中铺设网格布。
5.标准网布搭接至少100mm,阴阳角搭接不小于200mm。
6.保护已完工的部分免受雨水的渗透和冲刷。
项目
允许偏差
检验方法
保温层
面层
立面垂直
5
3
用2m托线板检查
表面平整
4
2
用2m靠尺和楔尺检查
阴阳角垂直
4
2
用2m托线板检查
表C2-1
编号
工程名称
去碑营项目
交底日期
2016-02-27
施工单位
北京中绿建建设工程有限公司
分项工程名称
外墙保温
交底提要
2#车间外墙保温技术交底
交底内容:
6、刮外墙腻子:刮柔性外墙腻子两遍,砂纸打磨,不漏底留槎。
4、质量保证
1.基层墙体平整度在4mm之内。
2.基层表面必须粘结牢固,无空鼓、风化、污垢、涂料等影响粘结强度的物质及质量缺陷。
3.严禁雨中施工,遇雨或雨季施工应有可靠的防雨措施。
4.夏季施工应做好防晒措施,抹面层和饰面层应避免阳光直射。
三、操作工艺
工艺流程:基层处理→墙面甩浆→做灰饼→抹保温砂浆→抹抗裂砂浆→刮腻子
1、基层处理:基层墙体应坚实平整,墙面应清洁,清除灰尘、油污砂浆、、混凝土、空鼓及风化物等影响粘结强度的杂物。
2、墙面甩浆:用滚刷将配置好的水泥浆均匀的涂刷在基层墙面上,不得漏刷,不得涂刷过后。
3、做灰饼:根据保温层厚度,每隔2m做一个灰饼一控制保温层的厚度及以保证保温层的平整度和垂直度。
4、抹保温砂浆:保温砂浆分两次抹。先抹2cm,待干燥后在抹1cm,中间嵌入一层耐碱玻纤网格布。第二遍保温砂浆应找平,门窗洞口、阴阳角处应保证方正、垂直度及平整度。
技术交底记录
表C2-1
编号
工程名称
去碑营项目
交底日期
2016-02-27
施工单位
北京中绿建建设工程有限公司
分项工程名称
外墙保温
交底提要
2#车间外墙保温技术交底
交底内容:
一、施工材料准备
1.施工材料:胶粉聚苯颗粒;胶粉料;界面砂浆;抗裂砂浆;耐碱玻纤网格布;
2.施工工具:搅拌机1台,壁纸刀、手锯、钢锯条、剪刀、开槽器、打磨板、螺丝刀、木锤,皮尺、卷尺、2米靠尺、墨线、垂线垂球、水平管、水平尺、绳子,塑料桶、灰浆托板、抹子、阴阳角抿子,砂纸、铁锤、打胶枪、橡胶手套、刷子。
③当网格布需拼接时,搭接宽度应不小于100mm。
④铺设网格布时应防止阳光曝晒,并应避免在风雨气候条件下施工,在干燥前墙面不得沾水,以免导致颜色变化。
审核人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各存一份.
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
