冬雨季施工、已有设施、管线的加固、保护等分外情况
下的施工措施
一、冬、雨季施工措施
1、雨季施工组织措施:
雨季施工根据施工进度计划安排组织生产,各项工程必须成立施工领导小组,逐日安排好值班人员,并作好记录。由生产副经理主持有关部门在雨季之前对施工现场进行一次大检查,对存在问题召开专门会议解决。
严格按照雨季施工措施进行准备工作,在分项工程施工时要进行雨季施工的交底工作,对公司职工和外联队伍的雨季施工进行交底。动力组对现场的电气、机械设备组织一次检查,对存在问题的地方要及时解决。
安全部门应进行日常性的检查工作,发现问题及时反映彻底解决。加强防洪防汛工作,及时收听天气预报,组织好值班人员。行政部门对现场临时设施及职工宿舍进行一次检查,对有漏雨现象的房屋进行修整,不安全的房屋禁止居住,要给予解决,妥善安排。
作好施工生产的组织安排。抢晴天、好天、晴外雨内,保证生产计划的顺利完成。
高温季节期间,各项目要根据天气情况,对工作时间做以合适调整。防洪期间各单位要组织抢险队,各级领导和部门要坚持值班制度。
2、雨季施工机具、设备等防护措施
施工现场的大型临时设施,在雨期前应整修完毕,应保证不漏、不塌、不倒、周围不积水。如水泥库、五金工具库有漏雨现象要进行修理,结构不安全的要加固,库房周围挖好排水沟。
怕雨、怕潮、怕裂(预制件)、怕倒的原材料、构件和设备等,应放入室内,或设立坚实的基础堆放在较高处,或用蓬布封盖周密等措施,进行分别处理。
2 / 8
施工现场要利用自然地形进行综合排水考虑,如不能自然排水的场地要挖好一定数量的排水井,然后用水泵排出,保持场内无积水。
现场用电线路要加强管理,电气部分要经常进行检修,保证绝缘优良,防止触电事故发生,各闸箱内均应设置漏电装置。
现场大型用电设备、机械等不得随便乱放,用完后,用防护罩盖好或放在指定地点,以免雨淋发生触电事故。
水泥库地面及50㎝高墙面均用1:2水泥砂浆抹面,搅拌站后台没用完的水泥要入库保存,遇水变质的材料库房应防止漏雨及水泡。
对于机械设备的地锚、缆绳要经常进行检查,大风、大雨后要普遍进行检查,不得有水泡,发现问题及时解决,防患于未然。3、现场排水及施工安全
雨季中现场排水应设专人负责,随时随地及时疏通,确保施工现场排水通畅。
对现场各种施工人员,施工前要进行有针对性的安全施工操作交底,雨后进行施工更应注意安全。
雨季施工前由安全部门负责组织,根据工地的施工特点,进行一次针对性的、细密的、安全教育工作,并对各工地的现场安全工作进行一次彻底的检查,不合格的要加强安全教育和定期进行体检。
雨期中应指定专人负责维修路面,对路面不平或集水处应抓紧抢修或晴天及时修好,以便消除隐患。
对临建设施进行全面检查,预防雨后地基下沉倒塌伤人。
作好现场的防暑降温工作,准备足够的饮用开水,根据天气情况,可供应绿豆汤等防暑降温饮料。
医护人员要深入现场,作好医疗器具的药品的准备,以便及时救治中暑人员。
3 / 8
高温季节应合适调整中午午休时间,以保证有足够的休息时间,并采取防暑降温措施。
教育职工、民工注意个人及环境卫生,脏污水不准乱泼乱倒,清除驻地附近的杂草杂物,消灭蚊蝇,搞好食堂及个人饮食卫生,严防食物中毒。
暑期雨季是事故多发季节,尤其易发生食物中毒、中暑、高空坠落及触电火灾事故。因此,要重点搞好这些方面的教育与防护工作。生石灰要远离易燃物品堆放,防止温度升高引起自燃。
高温季节更要注意安全防火,各施工现场、生活区都要认真检查消防器具是否齐全,作到有备无患。
4、冬期施工措施
根据国家施工及验收规范的规定,当室外的平均温度持续5天安定低于5℃时,属冬季施工。因本工程施工期跨越冬季,为了保证工程质量,必须采取必要的技术措施。
(1)土方工程冬季施工措施
冬季土方回填每层铺土厚度比常温施工时减少20~25%,即160~200mm。
回填土中冻块含量不得超过回填总体积的15%,冻块粒径不大于50mm。铺填时,冻土块应平均分布,逐层压实。
(2)石灰土冬季施工措施
1)用优质的生石灰粉代替消石灰。
在冬季施工中,生石灰安定土的效果优于消石灰的安定土,主要原因认为是,生石灰粉在土中消解过程中放出大量水化热,促进了石灰与土之间各种反应的进行;另外,刚刚消解的石灰具有较高的活性,有利于与土反应。施工中将生石灰粉与土和水拌和平均后闷料成型,使水化热的得到充分利用,效果非常好。
4 / 8
2)持续施工,用上基层对其进行保温。
要做好冬季施工的计划安排,抓紧各道施工工序的衔接,石灰安定土底基层碾压完成后,马上就组织进行上基层的施工,使上基层对石灰土底基层起到覆盖保温的效果。不需专门进行石灰安定土的养生。
(3)水泥安定碎石冬季施工措施
1)覆盖保温
水泥安定碎石铺压后在其表面及时覆盖黑色塑料布,在塑料布上覆盖草苫,以达到保温效果。
2)添加早强剂
对于水泥安定碎石,与水泥混凝土添加早强剂的道理一样。当水泥安定碎石拌合时,水泥水化放出热量,使混合料温度升高,当运抵现场进行摊铺碾压过程中,因为大气温度低,混合料的温度下降很快,水泥安定碎石强度形成需要一定时间,在这一定时间内如何保证水泥安定碎石形成一定强度,除了覆盖保温养生外,我们应该使水泥安定碎石的强度尽快形成,充分利用水泥水化产生的热量。
所以在混合料中加入早强剂,施工组严紧,尽快完成摊铺、碾压,使混合料尽早形成强度。
3)增加水泥用量
水泥安定碎石施工及养护过程中,温度高高低低交替作用,晚上温度低,白天温度高,这就势必造成水泥安定碎石强度形成中受到损失。所以采取比平时水泥用量大1.0~1.5%的方法来弥补这些强度损失。另一方面在水泥反应过程中要放出一些热量,水泥含量越高,放出的热量也越多,降低水泥标号,增加水泥用量,增加水泥水化的热量,以利于水泥安定碎石冬季施工的温度提高。因为在攻击施工中,天气气温低,混合料失水慢,强度形成慢,所以增加水泥用量不会造成水泥安定碎石强度形成过程中的收缩开裂。
(4)因本工程设计为城市主干道,固沥青混凝土面层不得在冬季施工。
5 / 8

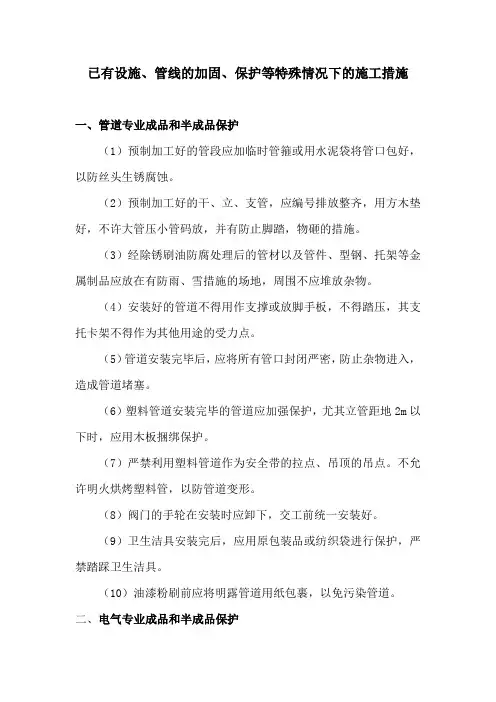

二、已有设施管线如何加固、保护等分外情况下的施工措施、对城市道路的保护措施
1、施工原则
先探测、先保护加固、再施工。
在施工前集中力量对本标段范围内所有地下管线、城市道路等设施进行探测,采用探坑、探孔等方法,形成统统的地下管线分布现状明细表,为施工和对地下管线的保护提供可靠的依据;同时避免边施工、边探测、边保护的被动局面。2、相应的保护和加固措施
对影响道路工程施工的地下管线进行必要的改移、改迁;对不影响道路工程施工的地下管线和、城市道路加以保护;对架空的管线根据其架空高度,分例外情况进行改迁,改为地下管线或增加架空高度:对不影响施工作业的架空管线,原则上采取妥善的保护措施。
按设计要求,对必须拆除改移的管线按规划管线综合部门确定的路由就位,拆除改移过程中,我们将遵照业主单位指示积极进行配合协助。
1、首先,我们将成立专门的管线设施和城市道路保护小组,负责对本标段的管线、设施迁移或加固保护工作进行监督。定期开展活动,检查管线和城市道路保护措施的落实情况及保护措施的可靠性,研究施工中出现的新情况、新问题,及时采取措施完善保护方案。
2、开工前,详细阅读、熟悉掌握设计、建设单位提供的地下管线图纸资料,现场逐一进行调查核实,并采用多种方法重点对影响施工和受施工影响的地下管线、设施进行进一步补充探查,核对清晰本标段范围内所有地下管线的确切情况(包括标高、埋深、走向、规格、容量、用途、性质、完善程度等),并登记造册,标明位置、类别、汇总,根据其对施工的影响程度及危机性和产权单位的详尽要求,提出初步的改移和保护方案,报业主和监理批准,并与相关部门签字认可,由建设单位鉴证。
对于地下管线探测用的探坑或探孔采用夜间开挖、白天回填的方法,避免对工期造成影响。
6 / 8
在加固施工前2天通知产权单位,做好应急准备,并请产权单位派人员参加监理和指导加固施工。
3、在编制工程施工组织设计时,把保护地下管线工作列为施工组织设计的主要内容之一,并在施工总平面布置图上标明影响施工和受施工影响的地下管线。
4、工程实施前,向有关管线单位提出监护的书面申请,办妥《地下管线监护交底卡》等各种手续。
5、工程实施前,把施工现场地下管线和城市道路的详细情况和制定的管线保护措施向现场施工技术负责人、工地主管、班组长直至每一位操作工人作层层技术交底,随即填写《管线交底卡》,并建立“保护公用事业管线责任制”,明确各级人员的责任。
6、工程实施前,落实保护本工程地下管线和城市道路的组织措施,委派管线保护专职人员负责本工程地下管线和城市道路的监护和保护工作,项目经理部、施工队和各班组设兼职管线保护负责人,组成地下管线监护体系,严格按照经审定批准的施工组织设计和经管线单位认定的保护地下管线技术措施落实到现场,。
7、工程实施前,对参与本工程施工的职工进行“保护公用事业管线危机性及损坏公用管线危害性”的宣传教育,组织学习政府和有关单位颁布的关于保护地下管线和城市道路的各项通知和规定,并要求职工在施工中严格遵守。
8、工程实施时,严格按照经审定批准的施工组织设计和地下管线保护技术措施的要求进行施工,各级管线保护负责人深入施工现场监护地下管线,督促操作人员遵守操作规程,制止违章操作、违章指挥和违章施工。
9、如果某管线由于本工程原因需永久性切断,必须事先定出方案,由有关各方讨论决定,办妥手续后,方可实施。并于工程完工后在竣工图上明确标明,交业主存档。
10、在煤气管区域施工前,事先按动火作业审批制度提出“动用明火报告”,办妥审批手续,并落实消防设备,否则不准施工。
7 / 8
11、施工过程中发现管线现状与交底内容、资料不符或出现危及管线安全等异常情况时,立即通知建设单位和有关管线单位到现场研究,商议补救措施,在未作出统一结论前,不擅自处理或继续施工。
12、施工过程中对可能发生意外情况的地下管线,事先制订应急措施,配备好抢修器材,以便在管线出现险兆时及时抢修,做到防患于未然。
13、一旦发生管线损坏事故,立即通知监理工程师,并在24h内报上级部门和建设单位,分外管线立即上报,同时立即通知有关管线单位要求抢修,积极组织力量协助抢修。
14、对人为原因造成损坏地下管线事故,要认真吸取教训,并严格进行处理。
3、对一些危机的地下管线和设施的加固措施
1、地下电缆、光缆
根据产权单位提供的详尽位置、埋深和走向,设立醒目标志,并在现场与有关施工人员进行交底,在标志线5m范围内,严禁使用机械开挖,应采用人工小心开挖;当电缆、电线外露时细心掏出,当即用槽钢对扣用铁丝扎牢加固,确保其在整个施工过程中不受任何影响。对交叉的危机影响正常作业的线路,应与产权单位一起制定切实可行的措施,对其进行改移。
2、地下管道
设置警告牌,严禁大型机械通过,当横跨线路时,因施工外露部分,采用人工挖开,提前采用砖砌支墩托护,防止管接头破裂或管体移位,必要时采取打钢板桩等加固措施;当管线与线路平行时,考虑到基础施工期间的影响,在管线与基础之间挖一条防振沟,以减少施工时土层挤压对管线的影响,避免事故的发生;对一些危险性、爆炸性管道,施工期间要与产权单位的专业抢修队配合进行加固施工,以防不测。
