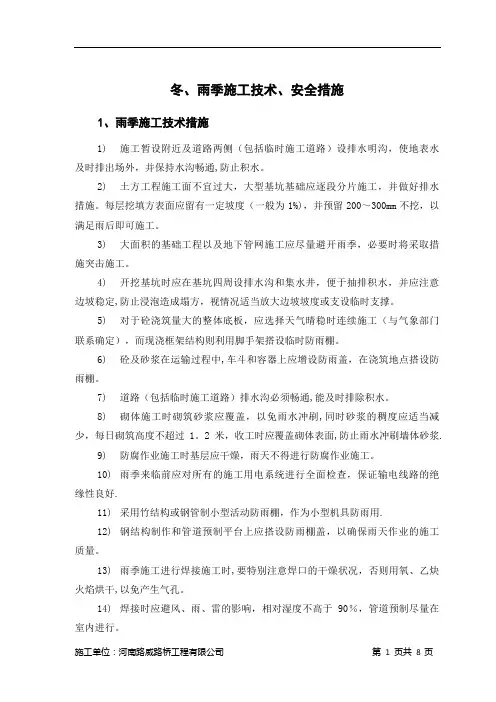

冬、雨季施工技术、安全措施

1、雨季施工技术措施

1)施工暂设附近及道路两侧(包括临时施工道路)设排水明沟,使地表水及时排出场外,并保持水沟畅通,防止积水。

2)土方工程施工面不宜过大,大型基坑基础应逐段分片施工,并做好排水措施。每层挖填方表面应留有一定坡度(一般为1%),并预留200~300mm不挖,以满足雨后即可施工。

3)大面积的基础工程以及地下管网施工应尽量避开雨季,必要时将采取措施突击施工。

4)开挖基坑时应在基坑四周设排水沟和集水井,便于抽排积水,并应注意边坡稳定,防止浸泡造成塌方,视情况适当放大边坡坡度或支设临时支撑。

5)对于砼浇筑量大的整体底板,应选择天气晴稳时连续施工(与气象部门联系确定),而现浇框架结构则利用脚手架搭设临时防雨棚。

6)砼及砂浆在运输过程中,车斗和容器上应增设防雨盖,在浇筑地点搭设防雨棚。

7)道路(包括临时施工道路)排水沟必须畅通,能及时排除积水。

8)砌体施工时砌筑砂浆应覆盖,以免雨水冲刷,同时砂浆的稠度应适当减少,每日砌筑高度不超过1.2米,收工时应覆盖砌体表面,防止雨水冲刷墙体砂浆。

9)防腐作业施工时基层应干燥,雨天不得进行防腐作业施工。

10)雨季来临前应对所有的施工用电系统进行全面检查,保证输电线路的绝缘性良好。

11)采用竹结构或钢管制小型活动防雨棚,作为小型机具防雨用。

12)钢结构制作和管道预制平台上应搭设防雨棚盖,以确保雨天作业的施工质量。

13)雨季施工进行焊接施工时,要特别注意焊口的干燥状况,否则用氧、乙炔火焰烘干,以免产生气孔。

14)焊接时应避风、雨、雷的影响,相对湿度不高于90%,管道预制尽量在室内进行。

15)雨天不得进行室外除锈和防腐作业。

2、雨季施工安全措施

2.1 防滑防坠落措施

1)施工现场道路、排水应当畅通,坡道及脚手架马道应铺设炉渣灰或斜道钉板条防滑。

2)脚手架上料台、操作台及斜道的防护栏杆和安全网要牢靠完好,雨季搭设的脚手架,要严格执行检查验收制度。

3)严格执行公司《建筑安装施工预防高处坠落管理办法》,登高作业实行分级管理,认真办理登高作业许可证。高处作业人员必须正确使用安全带,严禁穿高跟鞋或硬底皮鞋登高作业。

2.2 防触电措施

1)施工现场应使用的配电箱、配电柜内必须安装漏电保护器。漏电保护的标准设定在小于60mA的范围内,且要定期和不定期的由专业安全人员进行漏电检测试验,一旦发现漏电保护达不到上述要求,立即进行检查排除故障隐患,或更换漏电保护器,做到防患于未然。

2)现场和生活区内的所有配电箱、开关箱应安装在干燥、通风、不易碰撞和淋雨的地方,移动式配电箱应装在坚固的支架上,开关箱与地面的距离宜大于0.6m,小于1.5m,确保雨水不会浸入配电箱。

3)开关箱、配电箱的引出线应在箱体下底面,接头处无破损漏电现象,箱内应保持清洁,箱外应有防雨措施,工作完毕应锁好箱门。

4)阴雨天或者空气湿度较大的天气从事送电或停电操作时,工作现场应保持有两个人,一个人进行操作的同时另外一个进行监护。操作人员应穿戴绝缘手套和鞋。

5)雨天在露天工作环境下,尽可能的避免施工电动工具。

6)每台用电设备应实行“一机一闸”,严禁“一闸多用”,一旦在阴雨天气因电缆线路或是用电设备的绝缘情况不好的情况下,导致空开跳闸不会影响其他设备或电动工具的正常施工。

3、冬期施工措施

根据冬期施工规定,当室外日平均气温连续五天低于5℃时,砼工程即转入冬期施工,当连续十天室外日平均气温低于5℃时,砖石工程即转入冬期施工。

钢结构工程当环境温度低于0℃时,即转入冬期施工。

当次年初春气温回升,第一个连续五天日平均气温稳定高于5℃的末日,且不出现负温时,可做为冬期施工的终了日期。

根据山西晋城地区气象资料,本工程处于冬期施工的有土方工程、钢筋砼工程、砌砖工程、装饰工程等。

在冬期施工过程中,对防冻剂掺量,原材料加热、混凝土养护和测温试块制作和养护及保暖,加热设施的管理等各项冬期施工措施都要设专人负责,及时做好施工记录,并由各工程技术负责人和检查员随时抽查,掌握质量状况,发现问题及时纠正,切实保证工程质量。

在冬期施工期间各单位必须指定专人负责天气预报工作,掌握气温变化情况,及时传达气象信息,并逐日做好气象记录,并应有发生气温骤降时相应的技术措施和物资准备。

(1)土方与基础工程

✧土方开挖完毕,应立即施工基础工程,在施工间歇时应预留200mm土层,并用保温材料覆盖,待基础结构施工时,再挖至设计标高。

✧填方前应清除基底冰雪、冻土层和保温材料,排出积水,挖出冻土和淤泥。

✧室内坑(槽)和地面以下的回填土料,不得采用冻土块,对一般室外基坑(槽)部位的回填冻土块含量不得超过回填总体积的15%,冻土的粒径不大于15cm,铺时应均匀分布,并应连续施工逐层夯实。

✧地下基础及构筑物施工完后,应及时回填或做好土体保温,防止地基周边和基坑四周土受冻。

✧冬期填方每层铺土厚度应比常温施工时减少20~25%,预留沉陷量应比常温施工时适当增加。

(2)砖石工程施工

✧冬期砌砖应按“三一”砌砖法操作,砌石应按座浆法操作,提高砌体的砂浆饱满度。负温下砌筑应增大砂浆稠度。

✧砖石工程的冬期施工应以掺盐砂浆法为主,食盐掺量为拌和水量的3~7%,砌石时食盐为拌和水量的4~10%。

✧冬期施工所用的材料应符合下列规定:

砖和石材在砌筑前,应清除冰霜;

砂浆宜采用普通硅酸盐水泥拌制;

石灰膏和电石膏应防止受冻,如遭冻结应经融化后方可使用;

拌制砂浆所用的砂不得含有冰块和直径大于1厘米的冻结块。

✧拌合砂浆时,水的温度不得超过80℃;砂的温度不得超过40℃。

✧砂浆使用温度不应低于+5℃,当日最低气温等于或低于-15℃时,砌筑砂浆标号应提高一级。

✧严禁使用已遭冻结的砂浆,不准单以热水掺入冻结砂浆内重新搅拌使用或在砌筑时向砂浆中随便掺热水。掺盐砂浆中掺微沫剂时,盐类溶液和微沫剂溶液必须在拌合中先后加入。

✧掺盐砂浆所用盐类以氯化钠为主。气温过低时可掺用双盐(氯化钠和氯化钙)。

(3)钢筋工程

✧钢筋制作(切断、对焊、电弧焊的平台)搭设防护棚,其环境温度不宜低于-20℃。

✧冰雪天对钢筋应采取覆盖措施,防止表面结冰,在砼浇灌前,应消除钢筋上积雪、冰屑,必要时用蒸汽吹除。

(4)砼工程

✧公司已有砼冬期施工的成功经验,《高效综合蓄热法》获化工部奖励,在许多工程使用获显着效益。冬期施工的砼,应优先选用硅酸盐水泥或普通硅酸盐水泥,不得使用火山灰水泥,禁止使用高铝水泥。选用防冻剂时,必须先做试验选型。

✧砼由搅拌站统一搅拌,搅拌站全面围护保温,搅拌时先投入砂、石和水,再加入水泥和防冻剂,不得将水泥与防冻剂直接与热水搅拌以免产生假凝现象,砼搅拌时间应比常温搅拌时间延长50%。

✧热水拌制、拌合水水温不得超过80℃。砼出罐温度应在10℃以上,入模温度不得低于5℃。

1砼的运输

✧现浇砼用翻斗车运输,翻斗车的周边用双层尼龙纺织布包岩棉保温,车顶加保温棉被覆盖,防止热量损失。

✧浇筑框架砼从运输→吊运→入模几个工序连续作用,中间不得停顿。

2砼浇筑

混凝土的入模温度宜控制10℃以上,最低不得低于5℃,砼应边浇筑、边振捣、边找平、边保温。砼浇筑至保温间歇时间不应超过15分钟。
