二、压钢管桩施工工艺
1、施工准备
A、工程开工前,会同业主、设计等单位进行桩基
施工技术交底,并现场引进测量基准点和探明地下
管线,迁移并维护好施工工地内的管线,设施。

B、根据业主提供的现场测量控制点进行场地测量
放样,放样时应做好标记。

C、根据桩位位置,钻孔破除地面砼,校核桩位。

2、泥浆制作
钢管灌注桩成孔穿越的地层,主要是砂层,要用泥
粉成浆。

成孔泥浆性能指标如下表所示。

3、成孔
A、钻机选用XY-2地质钻机,经改装能满足在室内
操作,采用正循环回转钻孔成孔,泥浆维护孔壁
稳定,钻头选择如下表所示。

B、开孔时尽量用天车拉住钻杆,轻压慢钻,防止钻
具摆动过大而造成超径或孔斜。

C、钻进时随时校正主动杆,底座不平,发现不平,
随时纠正,保证垂直度控制≤0.3%桩长。

D、钻进时控制好孔内水位,如渗漏失水严重,及
时补浆以防塌孔。

E、严格控制引孔泥浆指标,在粘性土中成孔时泥
浆比重控制在 1.10~1.20;在砂层成孔时泥浆比
重控制在1.20~1.30。

F、钻进过程中如发生斜孔,塌孔,应停钻,待采
取相应措施后再进行钻进。

2、施工流程如下图

静压桩施工流程图

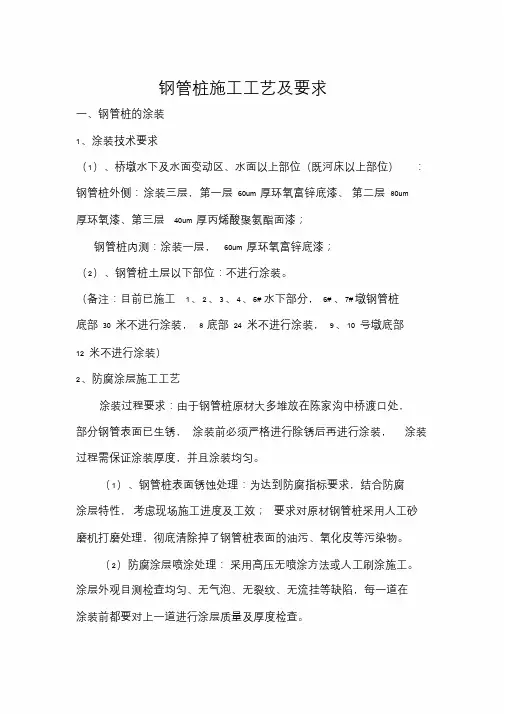

3、钢管桩制作及接桩
①钢管采用φ245×6.5钢管,每节桩长为150cm或
200cm。

②钢管桩接桩采用钢管对焊绑焊,钢管对接处制作成坡
口。

(3)反力架安装
反力架安装要保持垂直,锚杆与反力架必须焊牢固,并满足反力要求。

(4)施压。

①桩段就位必须保持垂直,使千斤顶与桩段轴线保持在
同一垂直线上,不得偏斜。

在压桩时桩顶应垫
2cm厚的钢板。

②采用2倍的单桩承载力设计值即120kN(160KN)对钢
管桩进行施压,如钢管桩在施压过程中下沉量过
大,未能达到设计要求,则应接驳钢管,将其继
续向下压进,直至使其达到设计承载力要求为
止。

③在压桩施工过程中,必须认真做好压桩施工阶段的记
录。

(5)终桩控制标准
本工程压桩施工的控制标准应以设计最终桩力和桩顶沉降值来控制,具体操作如下:
①在施工过程中,压力达到120kN(160KN)且压力能保
持时,开始进行稳压。

②稳压时间为30分钟,稳压压力为750kN,且稳压过
程中桩顶下沉量不大于2mm,稳压后即可进行
终桩。

③如稳压过程中桩顶沉降量大于2mm,则继续进行施
压,直至满足稳压条件。

(6)封桩
①封桩(桩与基础连结)是整个压桩施工中的关键工序
之一,必须认真进行,把桩孔内的杂物清理干净,
排除积水,清洗孔壁以增加粘结力,新旧界面进
行界面处理(如地下水位较高时必须将其降至承
台底)。

②将多余的钢管桩切除。

③在钢管桩内和预留孔内一起浇注C25砼,并予以捣
实。
