屋面防水工程施工方案
- 格式:ppt
- 大小:2.68 MB
- 文档页数:16
sbs屋面防水施工方案sbs屋面防水施工方案sbs屋面防水施工方案〔一〕一、工艺流程〔热熔法施工〕:清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→保护层1、清理基层:施工前将验收合格的基层外表尘土、杂物清理干净。
2、涂刷基层处理剂:高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂参加工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层外表上,常温经过4h后,开场铺贴卷材。
3、附加层施工:一般用热熔法使用改性沥青卷材〔SBS〕施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围符合设计和屋面工程技术标准的规定。
4、铺贴卷材:卷材的层数、厚度符合设计要求。
多层铺设时接缝错开。
将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,搭接部位满粘结实,搭接宽度满粘法为80mm。
5、热熔封边:将卷材搭接处用喷枪加热,趁热使二者粘结结实,以边缘挤出沥青为度;末端收头用密封膏嵌填严密。
6、防水保护层施工:防水层外表涂刷银色反光涂料。
二、质量标准根本工程:1、铺贴卷材防水层的基层,泛水坡度符合设计要求,外表无起砂、空裂,且平整干净,无积水现象,阴阳角处呈圆弧或钝角。
2、聚氨酯底胶涂刷均匀,无漏刷和麻点等缺陷。
3、卷材防水层铺贴、搭接、收头符合设计要求和屋面工程技术标准的规定,且粘结结实,无空鼓、滑移、翘边、起泡、皱折、损伤等缺陷。
4、卷材防水层的保护层结合严密、结实,厚度均匀一致。
三成品保护1、已铺贴好的卷材防水层,采取措施进展保护,严禁在防水层上进展施工作业和运输,做好后及时做防水层的保护层。
2、穿过屋面、墙面防水层处的管位,施工中与完工后不得损坏变位。
3、屋面变形缝、水落口等处,施工中进展临时塞堵和挡盖,以防落进材料等物,施工完后将临时堵塞、挡盖物去除,保证管、口内畅通。
防水工程专项施工方案(精选6篇)防水工程专项施工方案1一、工程概况经我公司技术人员现场勘察,因原屋面防水层老化、防水层破损,致使屋面渗漏水,我公司将对此屋面防水层进行全面维修,屋面防水材料采用SBS3+3mm厚聚酯胎-20℃改性沥青防水卷材。
二、设计依据及原则1、《屋面工程技术规范》(—2022);2、《屋面工程质量验收规范〉(-2022)。
三、防水部位及材料选用屋面防水层:采用SBS 3+3mm厚聚酯胎-20℃改性沥青防水卷材。
屋面工程用卷材长、短边搭接宽度均不小于80mm。
相邻两幅卷材的接缝应错开,长边错开1/2~1/3幅宽卷材,短边错开1.5m。
阴阳角、转角处及细部节点部位加设300-500mm宽SBS卷材做附加增强层。
卷材铺贴平面示意图热熔搭接缝四、施工条件1、基层必须抹光、坚实、牢固,无空鼓、松动、起砂、麻面等缺陷;2、基层表面应平整光滑、均匀一致,其平整度用2m直尺检查,最大空隙不大于5㎜,且每米不多于1处;3基层表面含水率宜小于9%。
测定方法是:将1㎡的卷材覆盖在基层表面上,静置3~4h,若覆盖的基层表面无水印,且紧贴基层一侧的卷材亦无凝结水痕,即为符合粘贴施工要求;4、基层若高低不平或凹坑较大时,应用水泥砂浆进行找平处理;5、平立面交接处的阴阳角均应做成均匀一致、平整光滑的圆角,阴角圆弧半径不小于50mm,阳角圆弧半径不小于20mm;6、突出基层表面的尖锐硬物、砂浆疙瘩等铲除,不能铲除时应采用水泥砂浆抹面覆盖处理,抹面圆弧半径应大于300mm。
并将尘土杂物清除干净,阴阳角、管根部等处更应仔细清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等清除干净;7、穿出基层的构件安装完毕后方可进行防水施工;8、防水材料及系统配件需保存在通风、干燥的地方,并远离火源,应避免日晒、雨淋。
五、施工工艺(一)工艺流程拆除防水层→渣土外运→清理基层→涂刷基层处理剂→卷材附加层→弹线→铺贴第一遍SBS卷材→热熔焊接搭接缝→铺贴第二遍SBS卷材→热熔焊接搭接缝→检查验收(二)操作要点及技术要求1、拆除防水层:彻底铲除原屋面防水层。

一、工程概况1. 工程名称:XX项目屋面涂膜防水工程2. 工程地点:XX市XX区XX项目3. 工程规模:约10000平方米4. 工程内容:屋面涂膜防水施工,包括基层处理、涂膜防水层施工、保护层施工等。
二、施工工艺及要求1. 施工工艺流程(1)基层处理:清除基层上的杂物、油污、浮灰等,确保基层平整、干燥。
(2)涂膜防水层施工:涂刷底涂料、涂刮聚氨酯防水涂料、局部增强处理、涂刮防水涂料。
(3)保护层施工:抹水泥砂浆保护层或粘贴饰面层。
2. 施工要求(1)基层处理:基层表面应平整、干燥,无油污、浮灰等杂物。
如有裂缝、蜂窝等缺陷,应进行修补处理。
(2)涂膜防水层施工:1)底涂料:选用适合的底涂料,涂刷均匀,厚度控制在0.2-0.3mm。
2)聚氨酯防水涂料:选用合格的聚氨酯防水涂料,按产品要求进行配比,搅拌均匀。
涂刮时,厚度控制在1.5-2.0mm。
3)局部增强处理:在阴阳角、天沟、檐口等部位,增设玻璃丝布或毡片,以增强防水效果。
4)涂刮防水涂料:待聚氨酯防水涂料干燥后,涂刮防水涂料,厚度控制在2.0-2.5mm。
(3)保护层施工:1)水泥砂浆保护层:选用C20细石混凝土,抹平压实,厚度控制在20mm。
2)饰面层:根据设计要求,选用合适的饰面材料,如瓷砖、石材等。
三、施工准备1. 材料准备:聚氨酯防水涂料、底涂料、水泥砂浆、饰面材料等。
2. 工具准备:电动搅拌机、涂刷工具、抹子、滚筒、切割工具等。
3. 人员准备:组织施工队伍,进行技术交底和安全教育。
四、施工质量控制1. 材料检验:确保所有材料符合国家相关标准,并做好进场检验记录。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
3. 质量检测:施工过程中,定期进行质量检测,发现问题及时整改。
4. 验收标准:按照国家相关标准进行验收,确保工程质量。
五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 严格遵守操作规程,防止发生安全事故。
屋面防水工程施工方案一、1:2.5水泥砂浆找平层1、基层清理:基层必须坚实,在做底层前,先凿除浮浆、残灰,然后提前一天用清水洗擦干净,凹陷地方事先用设计配合比相同的砂浆分层抹压找平。
2、刷素水泥浆结合层:刷水灰比为0.4〜0.5的素水泥浆。
3、打灰饼、冲筋根据+50cm水平线,在地面四周做灰饼,然后拉线打中间灰饼再用干硬性水泥砂浆做冲筋,间距约为1.5m左右。
在有地漏和坡度要求的地面,应按设计要求做泛水和坡度。
4、刷水泥浆:用水泥:防水剂=1:0.03加上适量的水拌和成糊状,铺摊在屋面,均匀扫一遍。
5、防水砂浆按设计的原材料、外加剂,将拌和好的砂浆倒在屋面上,用木抹子顺平,再用铁抹子压抹一遍。
6、相隔24小时以后,再刷水泥浆一遍。
二、APP防水卷材工程1、基层处理应用水泥砂浆找平,并按设计要求找好坡度,做到平整、坚实、清洁,无凹凸形、尖锐颗粒,用2m直尺检查,最大空隙不应超过5mm,表面处理成细麻面。
2、涂刷基层处理剂在基层上用喷枪(或长柄棕刷)喷涂(或刷涂)基层处理剂,要求厚薄均匀,不允许露底见白,喷(刷)后干燥412h,视温度、湿度而定。
3、局部增强处理对阴阳角、水落、管子根部等形状复杂的局部,按设计要求预先进行增强处理。
4、涂刷胶粘剂先在基层上弹线,排出铺贴顺序,然后在基层上及卷材的底面,均匀涂布基层胶粘剂,要求厚薄均匀,不允许有露底和凝胶堆积现象,但卷材接头部位1mm不能涂布胶粘剂。
如作排汽屋面,亦可采取空铺法、条粘法、点粘法涂刷胶粘剂。
5、铺贴卷材(1)待基层胶粘剂胶膜手感基本干燥,即可铺贴卷材。
(2)为减少阴阳角和大面接头,卷材应顺长方向配置,转角处尽量减少接缝。
(3)铺贴从流水坡度的下坡开始,从两边檐向屋脊按弹出的标准线铺贴,顺流水接槎,最后用一条卷材封脊。
(4)铺时用厚纸筒重新卷材,中心插一根©30mm、长1.5m铁管,两人分别执铁管两端,将卷材一端固定在起始部位,然后按弹线铺展卷材,铺贴卷材不得皱折,也不得用力拉伸卷材,每隔1m对准线粘贴一下,用滚刷用力滚压一遍以排出空气,最后再用压辊(大铁辊外包橡胶)滚压粘贴牢固。
屋面防水施工方案范文汇编五篇屋面防水施工方案篇1一、基层处理:去除所有附着物及砼梁柱外胀等缺陷修整合格。
砌体与梁、柱间隙用钢网处理。
除粘土砖墙外其它墙体必须界面砂浆处理。
2、界面层:界面砂浆按界面剂:32.5#水泥:中砂=1:1~1.2:1~1.2配制搅拌均匀。
辊涂或甩涂(也可喷涂),勿漏涂。
涂后2小时进行防水砂浆施工。
二、防水砂浆施工:按水泥:中砂=1:2.5~3比例掺入水泥用量的10%硅质防水剂,搅拌均匀。
防水砂浆厚度20㎜,二抹二压一次成活,收水时二次压光。
伸缩缝根据设计要求确定,防水砂浆层连续超过6米必须设伸缩缝(6米以内可不设伸缩缝)。
三、注意事项:施工界面砂浆时禁止加水。
水泥采用硅酸盐或普通硅酸盐水泥。
水泥标号不小于32.5#。
砂含泥量≤2%,中砂。
SBS屋面防水工程施工方案屋面防水等级确定为二级,防水层耐用年限不小于15年。
按招标文件要求,防水材料采用防水性能好,抗老化能力强的SBS改性沥青卷材,并应严格按国家“屋面工程技术规范”(GB50207-94)等技术标准执行施工,确保施工质量。
1.施工前准备工作1.1.施工管理准备如能中标,我们将立即抓紧时间,组建项目经理部,并组织指挥项目部做好如下施工管理准备工作:1.1.1.迅速按投标书施工组织机构图的要求,组织主要领导和技术人员到位,进行合同交底和技术交底。
所有参加人员均须明确岗位职责,分工到人,并在建设单位的组织下做好与土建施工单位衔接与协调工作,以确保工程的顺利进行;1.1.2.要求在投标书的基础上进一步做好施工组织设计工作,报建设单位及现场监理审批;1.1.3.在业主、现场监理、土建施工单位及相关单位参加的情况下,对基层进行检查验收;1.1.4.熟悉施工图纸,确定项目质量计划、施工方案、作业指导计划及进度计划安排,并根据现场实际情况确定人员及材料供应计划,并做好临建和生产用房的安排工作;1.1.5.按计划组织施工必要工具的到位,对现场施工用设备按规定进行必要的调试和检查,确保施工用设备能正常运行。

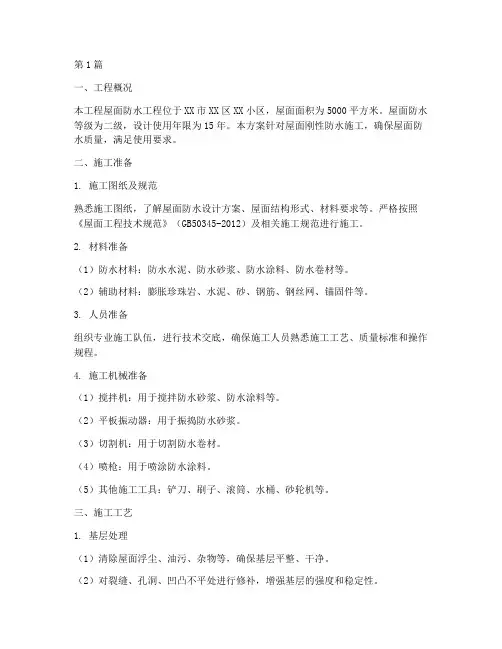

第1篇一、工程概况本工程屋面防水工程位于XX市XX区XX小区,屋面面积为5000平方米。
屋面防水等级为二级,设计使用年限为15年。
本方案针对屋面刚性防水施工,确保屋面防水质量,满足使用要求。
二、施工准备1. 施工图纸及规范熟悉施工图纸,了解屋面防水设计方案、屋面结构形式、材料要求等。
严格按照《屋面工程技术规范》(GB50345-2012)及相关施工规范进行施工。
2. 材料准备(1)防水材料:防水水泥、防水砂浆、防水涂料、防水卷材等。
(2)辅助材料:膨胀珍珠岩、水泥、砂、钢筋、钢丝网、锚固件等。
3. 人员准备组织专业施工队伍,进行技术交底,确保施工人员熟悉施工工艺、质量标准和操作规程。
4. 施工机械准备(1)搅拌机:用于搅拌防水砂浆、防水涂料等。
(2)平板振动器:用于振捣防水砂浆。
(3)切割机:用于切割防水卷材。
(4)喷枪:用于喷涂防水涂料。
(5)其他施工工具:铲刀、刷子、滚筒、水桶、砂轮机等。
三、施工工艺1. 基层处理(1)清除屋面浮尘、油污、杂物等,确保基层平整、干净。
(2)对裂缝、孔洞、凹凸不平处进行修补,增强基层的强度和稳定性。
(3)对屋面进行防水处理,确保基层满足防水要求。
2. 防水层施工(1)防水砂浆施工:按照配合比搅拌防水砂浆,均匀涂刷在基层上,厚度控制在10-15mm。
待防水砂浆初凝后,用平板振动器振捣密实,确保无气泡、裂缝。
(2)防水涂料施工:按照产品说明书进行配制,用刷子、滚筒或喷枪均匀涂刷在基层上,涂层厚度控制在1-2mm。
涂刷时应分层施工,每层涂刷方向应垂直于前一层。
(3)防水卷材施工:按照产品说明书进行铺设,确保卷材平整、无皱褶。
卷材搭接宽度不小于100mm,搭接处用专用胶粘剂粘合。
3. 加强层施工(1)在防水层上铺设钢丝网,网眼尺寸为50mm×50mm,铺设间距为200mm×200mm。
(2)在钢丝网上铺设膨胀珍珠岩,厚度控制在30-50mm。
(3)在膨胀珍珠岩上铺设水泥砂浆找平层,厚度控制在20-30mm。

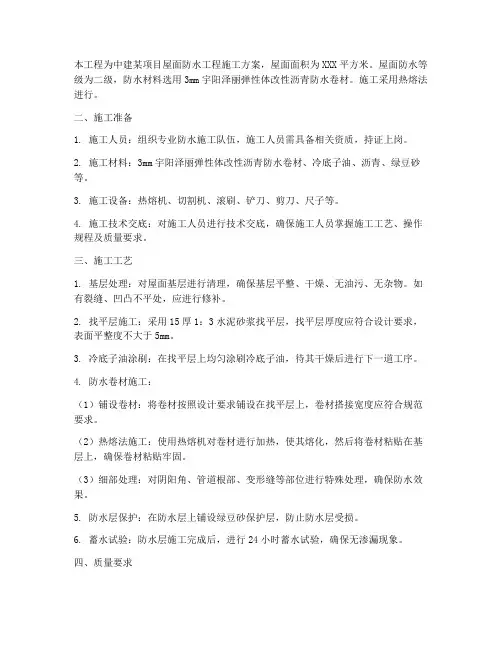

本工程为中建某项目屋面防水工程施工方案,屋面面积为XXX平方米。
屋面防水等级为二级,防水材料选用3mm宇阳泽丽弹性体改性沥青防水卷材。
施工采用热熔法进行。
二、施工准备1. 施工人员:组织专业防水施工队伍,施工人员需具备相关资质,持证上岗。
2. 施工材料:3mm宇阳泽丽弹性体改性沥青防水卷材、冷底子油、沥青、绿豆砂等。
3. 施工设备:热熔机、切割机、滚刷、铲刀、剪刀、尺子等。
4. 施工技术交底:对施工人员进行技术交底,确保施工人员掌握施工工艺、操作规程及质量要求。
三、施工工艺1. 基层处理:对屋面基层进行清理,确保基层平整、干燥、无油污、无杂物。
如有裂缝、凹凸不平处,应进行修补。
2. 找平层施工:采用15厚1:3水泥砂浆找平层,找平层厚度应符合设计要求,表面平整度不大于5mm。
3. 冷底子油涂刷:在找平层上均匀涂刷冷底子油,待其干燥后进行下一道工序。
4. 防水卷材施工:(1)铺设卷材:将卷材按照设计要求铺设在找平层上,卷材搭接宽度应符合规范要求。
(2)热熔法施工:使用热熔机对卷材进行加热,使其熔化,然后将卷材粘贴在基层上,确保卷材粘贴牢固。
(3)细部处理:对阴阳角、管道根部、变形缝等部位进行特殊处理,确保防水效果。
5. 防水层保护:在防水层上铺设绿豆砂保护层,防止防水层受损。
6. 蓄水试验:防水层施工完成后,进行24小时蓄水试验,确保无渗漏现象。
四、质量要求1. 基层处理:基层应平整、干燥、无油污、无杂物。
2. 找平层施工:找平层厚度、平整度应符合设计要求。
3. 防水卷材施工:卷材粘贴牢固,搭接宽度符合规范要求,无空鼓、起鼓、褶皱等现象。
4. 细部处理:阴阳角、管道根部、变形缝等部位处理合理,防水效果良好。
5. 蓄水试验:24小时蓄水试验无渗漏现象。
五、安全文明施工1. 施工现场应设置安全警示标志,确保施工安全。
2. 施工过程中,注意文明施工,保持现场整洁。
3. 施工结束后,清理施工现场,恢复原状。

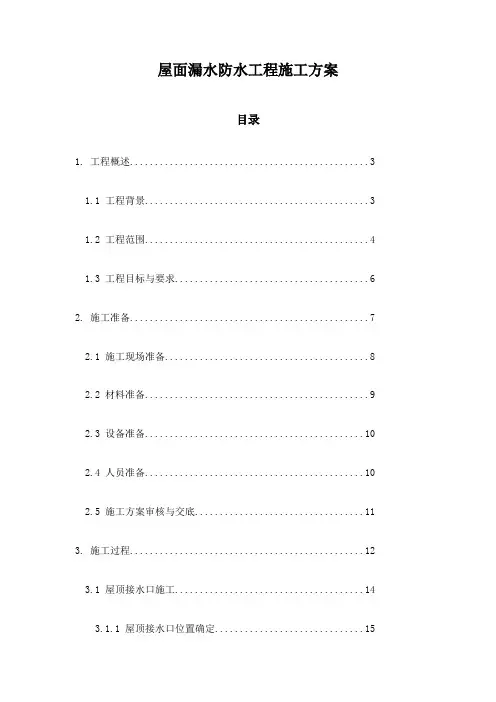

屋面漏水防水工程施工方案目录1. 工程概述 (3)1.1 工程背景 (3)1.2 工程范围 (4)1.3 工程目标与要求 (6)2. 施工准备 (7)2.1 施工现场准备 (8)2.2 材料准备 (9)2.3 设备准备 (10)2.4 人员准备 (10)2.5 施工方案审核与交底 (11)3. 施工过程 (12)3.1 屋顶接水口施工 (14)3.1.1 屋顶接水口位置确定 (15)3.1.2 接水口清理与检查 (16)3.1.3 接水口施工 (17)3.2 屋面基层处理 (18)3.2.1 基层清理 (20)3.2.2 基层找平 (20)3.2.3 防潮层铺设 (22)3.3 防水层施工 (23)3.3.1 防水材料选择与准备 (24)3.3.2 防水层粘贴施工 (25)3.3.3 防水层施工细节 (26)3.4 施工缝与变形缝处理 (28)3.4.1 施工缝位置确定 (29)3.4.2 施工缝处理 (30)3.4.3 变形缝处理 (32)3.5 收尾工作 (33)3.5.1 防水层覆盖 (34)3.5.2 防水层保护 (34)3.5.3 成品保护 (35)4. 工程质量控制 (36)4.1 质量控制要点 (37)4.1.1 材料检验 (38)4.1.2 施工工艺 (39)4.1.3 节点处理 (40)4.1.4 成品检验 (42)4.2 质量检验标准 (42)4.3 质量检验记录 (43)5. 安全施工措施 (45)5.1 施工安全防护 (46)5.2 施工人员安全意识 (47)5.3 应急预案 (48)6. 施工环境保护与文明施工 (49)6.1 环境污染控制 (50)6.2 现场文明施工 (51)7. 施工进度的计划与控制 (52)7.1 施工进度目标 (53)7.2 施工进度计划 (54)7.3 施工进度控制 (55)8. 工程验收与总结 (57)8.1 验收标准 (59)8.2 验收程序 (59)8.3 验收结果 (60)8.4 工程总结 (61)1. 工程概述本工程位于,屋面出现了不同程度的渗漏问题,影响了建筑的安全使用和居住环境。
屋面防水施工方案【篇一:屋面防水施工方案】1范围本工艺标准适用于工业与民用建筑物、构筑物屋防水工程采用聚氨酯防水涂料冷作业涂膜防水工程。
2施工准备2、1材料及要求2、1、1聚氨酯防水涂料,属于合成高分子有机反应型防水涂料,应具有出厂合格证及厂家产品的认证文件,并应进场后抽样送检复验,其技术性能必须满足有关标准的要求。
2、1、2二甲苯或醋酸乙酯:用于稀释和清洗工具。
2、1、3水泥、325号普通硅酸盐水泥,用于配制水泥砂浆抹保护层。
2、1、4中砂:圆粒中砂,粒径2~3㎜,含泥量不大于3%;用于配制水泥砂浆抹防护层。
2、2主要机具:2、2、1电动机具:电动搅拌器。
2、2、2手用工具:搅拌桶、小铁桶、小平铲、塑料或橡胶刮板、滚动刷、毛刷、弹簧秤、消防器材等。
2、3作业条件:2、3、1施工前审核图纸,编制防水工程施工方案,并进行技术交底;屋面防水必须由专业队施工,持证上岗。
2、3、2涂刷防水层的基层应按设计抹好找平层,要求抹平、压光,坚实平整,不起砂,含水率低于9%,阴阳角处应抹成圆弧角。
2、3、3涂刷防水层前应将涂刷面上的尘土、杂物,残留的灰浆硬块,有突出的部分处理、清扫干净。
2、3、4涂刷聚氨酯不得在淋雨的条件下施工,施工的环境温度不应低于5℃,操作时严禁烟火。
3操作工艺3、1工艺流程:基层清理→涂刷底胶→涂膜防水层施工→做保护层3、2基层处理:涂刷防水层施工前,先将基层表面的杂物、砂浆硬块等清扫干净,并用干净的湿布擦一次,经检查基层无不平、空裂,起砂等缺陷,方可进行下道工序。
3、3刷底胶(相当于冷底子油):3、3、1底胶(基层处理剂)配制:先将聚氨酯甲料、乙料以1:2的比例(重量比)配合搅拌均匀,配好的料在2h内用完。
3、3、2底胶涂刷:将配制好的底胶料,用长把滚刷均匀涂刷在基层表面,涂刷量为0、3㎏/㎡左右,涂刷后约4h手感不粘时,即可做下道工序。
3、4涂膜防水层施工:3、4、1防水涂膜厚度选用应符合下表规定。
sbs屋面防水施工方案(精选)防水施工是指各种防水施工工艺。
包括屋面防水、地下室防水、卫生间防水、外墙防水、地铁防水等。
下面为大家分享sbs屋面防水施工方案,欢迎大家参考借鉴。
一、工艺流程(热熔法施工)清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→保护层1、清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。
2、涂刷基层处理剂:高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4h后,开始铺贴卷材。
3、附加层施工:一般用热熔法使用改性沥青卷材(SBS)施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围符合设计和屋面工程技术规范的规定。
4、铺贴卷材:卷材的层数、厚度符合设计要求。
多层铺设时接缝错开。
将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷***加热基层和卷材的交界处,喷***距加热面300mm左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,搭接部位满粘牢固,搭接宽度满粘法为80mm。
5、热熔封边:将卷材搭接处用喷***加热,趁热使二者粘结牢固,以边缘挤出沥青为度;末端收头用密封膏嵌填严密。
6、防水保护层施工:防水层表面涂刷银色反光涂料。
二、质量标准基本项目:1、铺贴卷材防水层的基层,泛水坡度符合设计要求,表面无起砂、空裂,且平整洁净,无积水现象,阴阳角处呈圆弧或钝角。
2、聚氨酯底胶涂刷均匀,无漏刷和麻点等缺陷。
3、卷材防水层铺贴、搭接、收头符合设计要求和屋面工程技术规范的规定,且粘结牢固,无空鼓、滑移、翘边、起泡、皱折、损伤等缺陷。
4、卷材防水层的保护层结合紧密、牢固,厚度均匀一致。
三、成品保护1、已铺贴好的卷材防水层,采取措施进行保护,严禁在防水层上进行施工作业和运输,做好后及时做防水层的保护层。

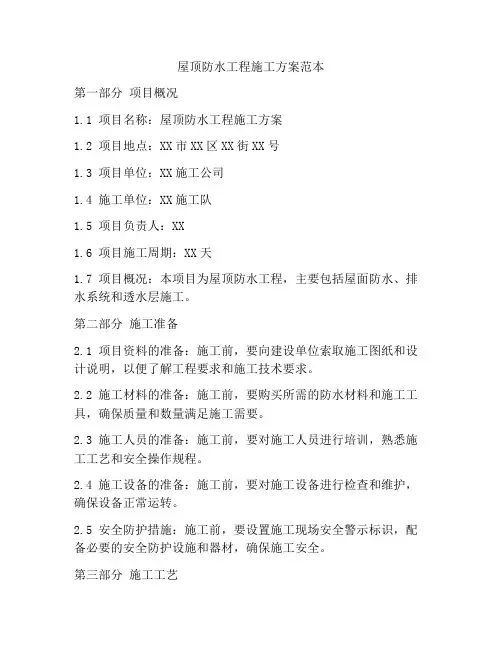

屋顶防水工程施工方案范本第一部分项目概况1.1 项目名称:屋顶防水工程施工方案1.2 项目地点:XX市XX区XX街XX号1.3 项目单位:XX施工公司1.4 施工单位:XX施工队1.5 项目负责人:XX1.6 项目施工周期:XX天1.7 项目概况:本项目为屋顶防水工程,主要包括屋面防水、排水系统和透水层施工。
第二部分施工准备2.1 项目资料的准备:施工前,要向建设单位索取施工图纸和设计说明,以便了解工程要求和施工技术要求。
2.2 施工材料的准备:施工前,要购买所需的防水材料和施工工具,确保质量和数量满足施工需要。
2.3 施工人员的准备:施工前,要对施工人员进行培训,熟悉施工工艺和安全操作规程。
2.4 施工设备的准备:施工前,要对施工设备进行检查和维护,确保设备正常运转。
2.5 安全防护措施:施工前,要设置施工现场安全警示标识,配备必要的安全防护设施和器材,确保施工安全。
第三部分施工工艺3.1 屋面防水施工工艺(1)清理屋面:首先清理屋面表面的灰尘、杂物和积水,保持屋面干燥清洁。
(2)处理基层:对于有裂缝和孔洞的基层,要进行修补处理,确保基层平整牢固。
(3)涂刷底涂:在基层表面涂刷一层底涂,提高防水层的附着力和渗透性。
(4)铺设防水材料:铺设防水卷材或涂刷防水涂料,严密贴合,确保没有漏水隐患。
(5)保护层施工:在防水层上铺设保护层,保护防水层不受日晒和风雨侵蚀。
3.2 排水系统施工工艺(1)管道安装:根据设计要求,在屋面上安装排水管道和雨水口,并确保有良好的排水坡度。
(2)排水设备安装:安装排水设备,确保雨水及时排除,防止积水泛滥。
3.3 透水层施工工艺(1)基层处理:对屋面进行清理、修补和涂刷底涂,确保基层平整牢固。
(2)铺设透水材料:在基层上铺设透水卷材或涂刷透水涂料,确保没有渗漏现象。
(3)保护层施工:在透水层上铺设保护层,保护透水层不受日晒和风雨侵蚀。
第四部分施工质量控制4.1 材料质量控制:施工过程中,要对所使用的防水材料进行抽检和测试,确保质量合格。
屋面及防水工程施工方案一、工程概况二、施工准备1、材料准备及进场检验根据各构造层作法结合图纸进行各种材料分析,算出各种材料的总用量与分用量,提2、技术准备2.1组织施工技术人员熟悉施工图纸、熟悉工程规范、规程的各项要求。
2.2选择有相应资质、施工业绩良好的专业施工队伍进行施工,施工操作人员必须持证上岗。
2.3绘制屋面施工详图、并进行技术交底,由项目技术人员根据专项施工方案向责任工长、质量员进行施工方案交底,并由责任工长结合现场施工情况对作业班组进行书面技术交底,特别是对节点部位和重点部位做详细技术交底,具有针对性和可操作性。
三、施工方法(一)地下基础施工1、工艺流程基层清理→涂刷基层处理剂→细部附加增强处理→铺贴卷材→封边→试水→做保护层→试水验收。
2、施工要求(二)屋面施工1、工艺流程2、找坡、找平层施工3、防水层施工3.1工艺流程4、屋面细部施工方法管道施工方法相关图片通气管(1)通气管不得与风道或烟道连接,高出屋面完成面300mm,屋顶有隔热层从隔热层板面算起;(2)在经常有人停留的平屋顶上,通气管应高出屋面2m,并应根据防雷要求设置防雷装置;(3)PVC通气管因其强度、刚度较低,可使用砖墙砌筑保护。
排气管(1)排气管道外壁包裹一层玻璃布,防止保温层中颗粒将管道上的排气孔堵死;(2)根据屋面的情况布置排气管道,排气管道要纵横贯通,在保温层内形成有效的排气网;(3)在排气管道上设置排气出口,排气出口与大气相通,在排气管出口处要做防水处理,防水层高度不低于300mm。
屋面泛水处理(1)女儿墙与屋面交接处做成圆弧型,卷材顺女儿墙铺贴至女儿墙顶端檐下,卷材收头的端部裁齐,收头用金属压条钉压牢固,用密封膏封闭压条上口及固定点处。
(2)女儿墙阴阳角部位设置45倒角。
在镶贴屋面圆弧转角处镶贴地砖时,屋面地砖铺贴到圆弧的结束处,在地砖与圆弧的交界处设置凹槽,槽内填塞密封胶。
(3)泛水处混凝土找坡采用C20细石混凝土。
屋面及防水工程施工方案1. 引言屋面及防水工程的施工方案是确保建筑物屋面能够有效防止雨水渗漏和其他损害,并提供良好的防水保护措施的重要步骤。
本文档旨在阐述屋面及防水工程施工的基本方案和流程,以确保施工的高质量和顺利进行。
2. 施工前准备在开展屋面及防水工程施工之前,有几项准备工作需要完成:2.1 工程准备首先,需要对工程现场进行勘测和测量,确定屋面和防水工程的面积、形状和具体要求。
根据勘测和测量结果,制定施工方案和工期计划。
2.2 材料准备根据施工方案确定所需的材料清单,并进行采购。
确保材料的质量符合国家标准,并及时储存和保护,以免损坏或丢失。
2.3 人员组织确定施工所需的人员,包括技术人员和工人,并为他们提供必要的培训和安全指导。
安排好施工人员的工作岗位和责任,并制定详细的施工计划。
3. 施工流程3.1 清理现场在正式开展施工之前,需要清理工程现场,确保施工区域的整洁和安全。
清除可能影响施工进度的障碍物和杂物,并确保施工区域的通风和照明条件良好。
3.2 屋面处理根据屋面状况,进行必要的修补和处理工作。
修复破损的屋面,确保屋面的平整和牢固。
如有需要,进行屋面加固工作,以增加屋面的承载能力和抗震能力。
3.3 防水施工防水施工是屋面工程中的重要环节。
根据设计要求和施工方案,选择合适的防水材料和施工方法。
常见的防水材料包括聚合物防水卷材、沥青防水材料和聚氨酯防水涂料等。
根据屋面的结构和形状,采用合适的防水施工方法,如涂刷、贴合或喷涂等。
3.4 排水系统安装在防水工程完成后,需要安装合适的排水系统,确保屋面上的雨水能够有效排除。
根据设计要求,选择合适的排水设施,如排水沟、雨水管和排水孔等。
安装排水设施时,需确保其与防水层的连接牢固,以防止漏水和渗漏。
3.5 验收和测试在施工完成后,进行屋面及防水工程的验收和测试。
根据设计要求和国家标准,检测施工质量和防水效果。
常见的检测方法包括水压试验、透平测试和红外检测等。
屋面防水维修工程施工方案屋面防水维修工程施工方案精选2篇(一)屋面防水维修工程施工方案1. 检查和评估:首先,对屋面进行全面的检查和评估,确定需要修理的部位和程度。
这可以包括检查屋面的漏水情况、防水层的状况,以及可能存在的破损或摩擦。
通过评估确定修复方案和所需材料。
2. 清洁和准备:在进行维修之前,需要彻底清洁屋面。
这包括清除屋顶上的杂物、沉积物和灰尘等。
使用高压水枪或专用清洁剂来清洗屋面表面,确保表面干净、无杂质。
3. 修复和补缀:根据评估的结果,选择合适的修复方法和材料对屋面进行修复。
这可以包括修补破损的防水层、修复漏水点、重新粘贴破碎的瓦片等。
确保修复的部位充分干燥后,使用适当的胶水或密封剂进行补缀。
4. 防水层重涂:对于老化或破损的防水层,可能需要重新涂层。
选择适当的防水涂料,根据厂家的建议和要求进行施工。
涂层需要均匀地覆盖在整个屋面上,确保形成完整的防水层。
5. 屋面漏水测试:在施工完成后,进行漏水测试以确保修复工作的有效性。
这可以包括使用水源给屋面喷水或进行各种水压测试。
通过测试确认屋面没有漏水问题。
6. 清理和整理:完成所有修复工作后,确保清理工地的杂物和建筑垃圾。
清理周围的区域,确保没有留下任何残留物。
7. 维护和保养:在屋面维修工程完成后,定期进行维护和保养工作是非常重要的。
这包括定期检查和维护屋面,及时发现和修复任何潜在问题,以延长屋面的使用寿命。
总之,屋面防水维修工程的施工方案应包括检查和评估、清洁和准备、修复和补缀、防水层重涂、屋面漏水测试、清理和整理、维护和保养等步骤。
这将确保屋面在维修后能够有效地应对漏水问题,并延长屋面的使用寿命。
屋面防水维修工程施工方案精选2篇(二)屋面防水专项施工方案:1.准备工作:- 清理屋面表面,将其清洁干净,确保无灰尘、油污等杂物。
- 检查屋面是否存在损坏或裂缝,需要进行修补工作。
- 阳台、烟囱等特殊部位需要特别重视,确保其防水措施的完善。
屋面防水工程施工方案一、前言屋面防水工程是建筑工程中的一项重要任务,其施工方案的合理性直接关系到屋面的防水效果和使用寿命。
本文将就屋面防水工程施工方案进行详细介绍。
二、施工前准备1. 材料准备施工前需要根据屋面材质和设计要求,准备好适合的防水材料,包括防水涂料、防水卷材等。
2. 设备准备施工过程中需要使用到一些设备,如抹灰机、刷涂机等,需提前购买或租赁,并确保设备完好可用。
3. 人员培训为保证施工质量和施工安全,需要进行相关人员的培训,包括防水工人的操作技能和施工方案的理解。
三、施工步骤1. 清理准备对屋面进行清理,清除杂物和积水,确保屋面表面干燥清洁。
2. 预处理根据屋面材质的不同,进行相应的预处理工作。
比如,对于混凝土屋面,可以进行防碱处理;对于金属屋面,可以进行除锈处理。
3. 基层处理对屋面基层进行处理,如找平、修补等,确保基层平整牢固,以便于施工。
4. 防水材料施工根据设计要求和施工方案,选择合适的防水材料进行施工。
涂刷防水涂料、铺贴防水卷材等,需按照材料的使用说明进行操作。
5. 管道和异形部位处理对屋面上的管道和异形部位进行专门处理,以确保这些部位的防水效果。
6. 防水层加固根据需要,对防水层进行加固处理,以增强其耐久性和抗渗透性。
7. 后期处理完成防水施工后,对施工现场进行清理,确保周围环境整洁。
同时,对防水层进行必要的养护和检查,确保施工质量。
四、安全措施1. 施工现场要设置明显的安全警示标识,确保施工人员和周围人员的安全。
2. 使用施工设备时,要检查设备的安全状况,并加强操作人员的安全培训。
3. 在防水工程施工中,要配备相应的个人防护用品,如防护眼镜、防护手套等,确保工作人员的安全。
五、质量控制1. 严格按照施工方案进行施工,确保每个环节的质量。
2. 施工过程中对材料的质量进行检查,杜绝使用劣质材料。
3. 施工结束后,进行防水层的质量检验,确保防水效果达到设计要求。
六、总结屋面防水工程的施工方案是确保屋面防水效果的关键。
屋面工程施工方案第一节编制依据1.《工程测量规范》(GB50026-2007)2.《建筑工程施工质量验收统一标准》(GB 50300—2001)3.《建筑节能工程施工质量验收规范》(GB50411-2007)4.《屋面工程质量验收规范》(GB50345-2012)5.《防水工程质量验收规范》(GB50207-2002)6.《中华人民共和国安全生产法》、《中华人民共和国建筑法》第二节施工准备一、材料准备根据屋面工程做法及图纸,计算出所涉及材料的工程量,列出材料计划;按照项目部的工期要求编制屋面施工进度计划, 依据进度计划确定各种材料的进场时间。
1.保温材料:保温材料必须具备合格证、质量检验报告。
2.找坡材料:干拌复合轻集料,所使用的材料必须符合要求。
3.防水材料:其质量是保证防水功能的关键所在,对防水材料一定严格把关,所使用的材料必须符合要求,进场时具备材料出厂合格证、检测报告、使用说明书,材料分批进入现场后,及时报验,按规定进行现场抽查复试,待复试合格且完成材料报验后方可使用。
二、技术准备1.熟悉图纸,阅读建筑总说明工程做法中屋面做法,查阅屋面相关规范、图集,结合工程实际作业条件及施工工艺,集思广意,讨论研究、做好屋面策划工作,以便直接指导施工。
三、机具准备1.热熔工具(SBS卷材):喷枪、喷灯及配套燃料汽油、煤气。
2.消防器材:干粉灭火器、砂袋、水等。
四、施工要点各道工序的基底必须清理干净,不得有任何杂物,基层符合要求、经验收后进行下道工序。
屋顶楼层与电梯间墙体相接处的阴角、穿屋面管道根部抹成八字角,所有阳角抹成圆角。
雨水口管道根部做凹槽。
第三节屋面防水层工艺流程:基层清理→铺贴卷材附加层→铺贴卷材→热熔封边→细部构造施工→蓄水试验→做保护层→淋水或蓄水试验。
防水卷材施工:1)防水卷材的品种材料进场必须有出厂合格证和质量检验报告。
经现场抽样复试合格,其品种、规格、材料性能必须满足施工技术和设计规范要求本屋面防水等级为一级,两道设防,(3+3)mmSBS高聚物改性沥青防水卷材两道。
