地源热泵监理细则
- 格式:doc
- 大小:282.50 KB
- 文档页数:28
第一章总则第一条为确保地源热泵系统的高效、稳定运行,保障用户舒适度和能源利用效率,特制定本制度。
第二条本制度适用于所有使用地源热泵系统的单位或个人。
第三条本制度旨在规范地源热泵系统的安装、运行、维护和保养,提高能源利用效率,减少能源消耗,保护环境。
第二章安装与验收第四条安装要求1. 安装前应进行详细的现场勘察,确保地源热泵系统的安装位置符合设计要求。
2. 安装材料应符合国家相关标准和规定,并经过质量检验。
3. 安装过程应严格按照设计图纸和施工规范进行,确保安装质量。
4. 安装完成后,应进行系统调试和性能测试,确保系统运行正常。
第五条验收标准1. 系统安装质量应符合国家相关标准和规定。
2. 系统性能测试结果应符合设计要求。
3. 系统运行参数应符合规范要求。
4. 系统文档齐全,包括设计文件、施工记录、验收报告等。
第三章运行管理第六条运行操作1. 运行人员应经过专业培训,熟悉地源热泵系统的操作规程。
2. 运行过程中应定期检查系统运行参数,确保系统运行在最佳状态。
3. 发现异常情况应及时处理,并向相关部门报告。
第七条运行记录1. 运行人员应详细记录系统运行数据,包括温度、压力、流量等参数。
2. 运行记录应保存至少一年,以备查阅。
第八条能源管理1. 运行人员应定期检查能源消耗情况,分析能源利用效率。
2. 鼓励采用节能措施,降低能源消耗。
第四章维护与保养第九条定期维护1. 按照设备制造商的推荐周期进行定期维护,确保设备正常运行。
2. 定期检查地埋管路,防止堵塞和泄漏。
第十条保养内容1. 清洁地源热泵系统的过滤器、蒸发器、冷凝器等部件。
2. 检查和更换密封件、紧固件等易损件。
3. 检查电源、控制系统等电气部件。
第五章检查与监督第十一条定期检查1. 定期对地源热泵系统进行性能测试,确保系统运行效率。
2. 定期检查地源热泵系统的安全设施,确保安全运行。
第十二条监督管理1. 设立专门的监督机构,负责地源热泵系统的日常监督和管理。
地源热泵工程设计、施工和验收标准一、前言㈠、什么是热泵热泵是一种能从自然界的空气、水或土壤等中获取低品位热,经过电力做功,输出可用的高品位热能的设备,可以把消耗的高品位电能转换为3倍甚至3倍以上的热能,是一种高效供能技术。
热泵技术在空调领域的应用可分为空气源热泵、水源热泵以及地源热泵三类。
由于热泵是提取自然界中能量,效率高,没有任何污染物排放,是当今最清洁、经济的能源方式。
在资源越来越匮乏的今天,作为人类利用低温热能的最先进方式,热泵技术已经在全世界范围内受到广泛关注和重视。
夏季,环。
通过冷媒/空气热交换器内冷媒的蒸发将室内空气循环所携带的热量吸收至冷媒中,在冷媒循环的同时再通过冷媒/水热交换器内冷媒的冷凝,由循环水路将冷媒中所携带的热量吸收,最终通过室外地能换热系统转移至地下水或土壤里。
在室内热量通过室内采暖空调末端系统、水源热泵机组系统和室外地能换热系统不断转移至地下的过程中,通过冷媒-空气热交换器(风机盘管),以13℃以下的冷风的形式为房供冷。
㈡、地源热泵制冷原理地源热泵系统在制热状态下,地源热泵机组内的压缩机对冷媒做功,并通过四通阀将冷媒流动方向换向。
由室外地能换热系统吸收地下水或土壤里的热量,通过水源热泵机组系统内冷媒的蒸发,将水路循环中的热量吸收至冷媒中,在冷媒循环的同时再通过冷媒/空气热交换器内冷媒的冷凝,由空气循环将冷媒所携带的热量吸收。
在地下的热量不断转移至室内的过程中,以室内采暖空调末端系统向室内供暖。
㈢、地源热泵的技术特点环保:使用电力,没有燃烧过程,对周围环境无污染排放;不需使用冷却塔,没有外挂机,不向周围环境排热,没有热岛效应,没有噪音;不抽取地下水,不破坏地下水资源。
使用寿命长:使用寿命20年以上,是分体式或窗式空调器的2-4倍。
地源热泵系统可供暖、空调,还可供生活热水,一机多用。
全电脑控制,性能稳定,可以电话遥控,可以进行温湿度控制。
1收集了472高40%3减少70置减少25%的充灌量;属自含式系统,即该装置能在工厂车间内事先整装密封好,因此,制冷剂泄漏机率大为减少。

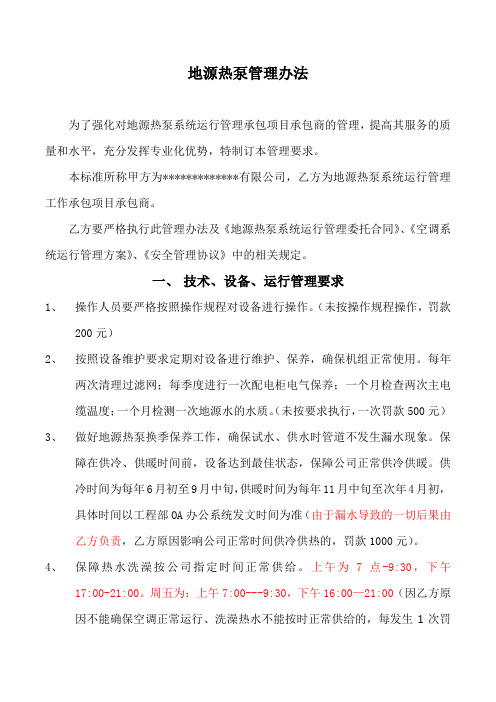

地源热泵管理办法为了强化对地源热泵系统运行管理承包项目承包商的管理,提高其服务的质量和水平,充分发挥专业化优势,特制订本管理要求。
本标准所称甲方为*************有限公司,乙方为地源热泵系统运行管理工作承包项目承包商。
乙方要严格执行此管理办法及《地源热泵系统运行管理委托合同》、《空调系统运行管理方案》、《安全管理协议》中的相关规定。
一、技术、设备、运行管理要求1、操作人员要严格按照操作规程对设备进行操作。
(未按操作规程操作,罚款200元)2、按照设备维护要求定期对设备进行维护、保养,确保机组正常使用。
每年两次清理过滤网;每季度进行一次配电柜电气保养;一个月检查两次主电缆温度;一个月检测一次地源水的水质。
(未按要求执行,一次罚款500元)3、做好地源热泵换季保养工作,确保试水、供水时管道不发生漏水现象。
保障在供冷、供暖时间前,设备达到最佳状态,保障公司正常供冷供暖。
供冷时间为每年6月初至9月中旬,供暖时间为每年11月中旬至次年4月初,具体时间以工程部OA办公系统发文时间为准(由于漏水导致的一切后果由乙方负责,乙方原因影响公司正常时间供冷供热的,罚款1000元)。
4、保障热水洗澡按公司指定时间正常供给。
上午为7点-9:30,下午17:00-21:00。
周五为:上午7:00---9:30,下午16:00—21:00(因乙方原因不能确保空调正常运行、洗澡热水不能按时正常供给的,每发生1次罚款1000元,每年超过3次甲方有权解除合同。
)5、不得因乙方原因影响保养进度及保养相关要求。
6、在地源热泵末端需要试水、试压、供冷供暖期间需中途停机等影响正常使用时,必须提前一周通知甲方管理部门,待甲方批准后方可开展作业(乙方未通知甲方私自试水、试压的,发现一次罚款500元,由此导致某办公室漏水的,一切损失由乙方负责)。
7、地源热泵维保人员每天要按点检表要求开展设备点检工作,并要认真填写检查记录,设备运行参数记录等。
建筑节能监理实施细则标题:建筑节能监理实施细则一、前言随着我国对绿色建筑和可持续发展的重视,建筑节能监理工作的重要性日益凸显。
本《建筑节能监理实施细则》旨在为项目全过程实施有效的节能监理提供指导,确保建筑工程符合国家及地方的节能设计标准与规范,提升建筑能效,推进绿色建筑发展。
二、适用范围本细则适用于新建、改建、扩建的民用建筑以及公共建筑项目的节能设计、施工、验收等阶段的监理工作。
三、节能监理内容1. 设计阶段监理:- 审查设计方案是否满足国家、行业和地方的节能设计标准和规范;- 检查建筑设计中的节能措施,如围护结构保温隔热性能、采光通风设计、空调系统能效比、照明系统节能设计等;- 对采用可再生能源利用系统的设计方案进行评审,如太阳能热水系统、地源热泵系统等。
2. 施工阶段监理:- 监督施工单位严格按照节能设计文件进行施工,检查节能材料的质量及其应用情况;- 督促施工单位执行建筑节能施工技术规程,确保节能设施安装质量;- 对施工过程中可能出现的节能问题及时提出整改意见并跟踪落实。
3. 验收阶段监理:- 参与建筑节能分部工程的验收,对照设计文件核查实际施工效果,包括设备运行能效、建筑整体能耗水平等;- 对于未达到节能设计要求的项目,不予通过验收,并督促责任单位进行整改。
四、节能监理程序从项目启动到竣工验收,按照“设计审查—施工监控—完工验收”的步骤,全程实行严格的节能监理流程,确保每个环节都达到规定的节能标准。
五、节能监理人员职责节能监理工程师应具备相应的专业知识和技能,负责组织、协调、监督各项节能监理工作的开展,确保其公正性、科学性和有效性。
六、总结本实施细则旨在强化建筑节能监理在工程建设过程中的核心地位,推动我国建筑领域节能减排目标的实现。
各相关单位应严格遵守,共同促进我国建筑行业的绿色发展。
采暖工程监理实施细则一、监理范围采暖工程监理的范围包括:1.采暖炉房及配套设施(包括锅炉、烟囱、燃烧器、输配气系统、供水系统等);2.采暖系统(包括供热管道、热力站、换热设备、泵阀等);3.室内供暖装置(包括散热器、暖气片、地暖等);4.相关配电及控制系统。
二、监理程序采暖工程监理的具体程序包括:1.解决技术问题:指在监理过程中,对于施工中出现的技术问题进行解决,并提出相应的技术方案;2.质量控制:指监理人员对于施工过程中采暖工程的质量进行监督检查,确保施工符合规范要求;3.进度控制:指监理人员对于采暖工程施工进度进行监督,确保施工按时按量完成,并及时提出相应的问题;4.资料审核:指监理人员对于施工单位提供的材料进行审核,确保材料的真实性及符合规范要求;5.现场巡查:指监理人员对于施工现场进行巡查,防止出现施工质量问题;6.监理报告:指监理人员对于采暖工程施工情况进行定期报告,并给出相应的建议。
三、监理职责采暖工程监理的主要职责包括:1.对于采暖工程施工过程中存在的问题进行及时处理,并提出相应的建议;2.对于施工单位提供的相关资料进行审核,确保其真实性,并符合规范要求;3.对于施工现场进行巡查,防止施工过程中出现质量问题;4.对于采暖工程的施工进度进行把控,确保按时按量完成;5.对于采暖工程施工质量进行监督,确保施工符合规范要求;6.对于采暖工程施工过程中所需的技术问题进行解决,并提出相应的解决方案;7.给出相应的监理报告,反映采暖工程的施工情况,并提出相应的建议。
四、监理人员资格要求采暖工程监理人员应具备以下资格要求:1.具有从事采暖工程监理工作的经验;2.熟悉采暖工程施工相关法律法规和规范标准;3.具有较强的技术能力,能够解决采暖工程施工过程中出现的技术问题;4.具有良好的沟通能力和协调能力;5.有较强的责任心和工作纪律。
五、监理报告内容监理报告应包括以下内容:1.施工单位的资质证明、工程质量监督登记表、施工图、设计文件等相关材料的审核情况;2.施工过程中发现的质量问题及处理情况;3.采暖工程施工进度控制及监督情况;4.采暖工程质量检查情况以及存在的问题和建议;5.初步验收情况。
供热工程监理细则一、概述供热工程是城市建设过程中的重要组成部分,为保证供热系统的安全、高效运行,监理工作尤为重要。
本文为供热工程监理细则,旨在规范监理工作流程、明确监理职责,以及确保供热工程的顺利进行。
二、监理机构及人员资质要求1. 监理机构应具备相关工程监理资质,并按照国家有关规定进行注册备案。
2. 监理人员应具备相关专业知识和工程技术背景,持有监理工程师资格证书,并定期参加相关培训,保持专业知识更新。
三、监理工作流程1. 前期准备(1)监理机构应与建设单位签订监理合同,并按照约定向建设单位提供监理服务。
(2)监理机构应根据施工方案、设计文件等资料,编制监理规划,并报建设单位审核批准。
(3)监理机构负责制定监理计划及工作方案,明确监理任务和要求。
2. 施工阶段监理工作(1)监理人员应按照监理计划,定期进行工地巡查,检查施工进展、施工质量等情况。
(2)监理人员应在重要节点进行监理工作记录,包括施工质量、工程进度、工程变更等情况。
3. 竣工阶段监理工作(1)监理人员应参与工程竣工验收工作,对供热工程的质量、安全、合规性进行全面检查。
(2)监理人员应对竣工文件进行审查,并向建设单位出具监理报告,明确建设工程的质量状况和存在问题。
四、监理职责1. 监督施工过程(1)监理人员应对施工方案、设计文件进行审核,确保施工过程符合相关标准和规范。
(2)监理人员应定期进行工地现场巡查,检查施工进展、质量情况,并提出整改意见和建议。
2. 质量控制(1)监理人员应参与施工质量检测工作,对供热设备、管道等进行检查,确保质量符合要求。
(2)监理人员应及时发现施工中存在的质量问题,并要求施工单位进行整改。
3. 安全监督(1)监理人员应关注供热工程的施工安全风险,并对施工现场的安全措施进行检查和评估。
(2)监理人员应协助建设单位开展安全教育培训,提高从业人员的安全意识。
4. 合规性审查(1)监理人员应对施工单位的资格证书、人员配备等进行审查,确保施工过程合法合规。
地源热泵系统工程技术规范
地源热泵系统工程技术规范是地源热泵系统的施工、操作和管理规范,包括地源热泵
系统的设计、施工、使用、维护、检修以及质量控制等要求。
1、原材料和制造应采用国家有关标准的标准,热泵机组的精度和噪声应符合国家标
准的要求。
2、热泵装置的设计和施工应依据国家《地源热泵空调系统施工规范》(GB50271-2001),热泵机组在制作及安装前期应拆开,对连接每个零件及部件进行适当的维修和保养,以确保机组可以正常运行。
3、安装时应按要求选择合适的位置,使机组保持水平,避免安装过程中损坏管道、
面板及元器件;安装完成后,应保证机组安装牢固。
4、运行状态安装时应按要求的运行参数来调试和调整热泵机组,确保机组可以安全、稳定地运行。
5、安装完成后,应定期进行检查和维护,以确保机组正常运行,并及时检查和更换
磨损部件。
6、机组的使用部件等必须按规定的来执行。
7、系统使用、维护应根据机组的不同类型、型号的说明书的要求来完成,避免因违
反说明书的要求而对系统的使用造成不良影响。
8、水温传感器、温控器以及其它控制仪表的操作应按设备的说明书的要求来进行。
9、系统内各部件的连接和使用上应按设备厂家的技术规范及要求等来执行,以确保
运行安全、稳定、可靠。
10、进行施工、安装、检验和使用时应配备完善的传输、控制仪表,及时、有效地操
作系统,保证设备良好的状态和安全可靠的运行。
地源热泵系统设计技术要求一、地埋管换热系统㈠、一般规定1、地埋管换热系统设计前,应根据岩土体地质勘查结果评估地埋管换热系统实施的可行性及经济性。
2、埋管区域建筑物之间的距离,应符合地下构筑物与建筑物间距的相关规定。
3、地埋管施工时严禁损坏其它地下管线及构筑物。
4、地埋管换热器安装完成后,应在埋管区域做出标志或表明管线的定位带,并以现场的两个永久目标进行定位。
㈡、底埋管管材与换热工质1、地埋管管材应符合以下规定:①.底埋管应采用化学稳定性好、耐腐蚀、导热系数大、流动阻力小、热膨胀型号的塑料管及管件,不应采用金属管道或聚氯乙烯(PVC)管及管件。
宜采用高密度聚乙烯管。
②.地埋管质量应符合国家规定标准中的各项规定,管材工称压力不得小于1.0Mpa。
工作温度应在-20℃~-50℃范围内。
地埋管壁厚宜按外径与壁厚之比为11倍选择。
③.地埋管应能按设计要求长度成捆供应,中间不得有机械接口及金属接头2、换热工质应以水为首选。
本工程建宜采用水与乙二醇(体积浓度10%)的防冻液。
㈢、地埋管换热系统设计1、地埋管换热系统设计前应明确待埋管区域内各种地下管线的种类、位置及深度,预留未来地下管线所需的埋管空间及埋管区域进出重型设备的车道位置和荷载。
2、地埋管换热器应根据可使用地面面积、岩土体地质勘查结果及挖掘成本等因素确定埋管方式。
3、地埋管换热器设计计算应考虑岩土体及回填材料热物性的影响,宜采用专用软件进行设计计算。
4、垂直地埋管换热器埋管深度应大于30m,宜为60m~150m;钻孔间距宜为3m~6m。
水平管埋深应不小于1.2m。
5、地埋管换热器水平干管坡度宜为0.3%,不应小于0.2%。
6、地埋管环路之间应并联且同程布置,两端应分别与供、回水管路集管相连接。
每个环路集管连接的环路数宜相同。
7、地埋管换热器宜靠近机房或以机房为中心设置。
铺设供、回水集管的管沟宜分开布置;供、回水集管的间距不应小于0.6m。
8、地埋管换热系统应设自动冲液及泄漏报警系统。
国家标准《地源热泵系统工程技术规范》GB50366设计要点解析1 前言实施可持续发展能源战略已成为新时期我国能源发展的基本方针,可再生能源在建筑中的应用是建筑节能工作的重要组成部分。
2006年1月1日《可再生能源法》正式实施,地源热泵系统作为可再生能源应用的主要途径之一,同时也是最利于与太阳能供热系统相结合的系统形式,近年来在国内得到了日益广泛的应用。
地源热泵系统利用浅层地热能资源进行供热与空调,具有良好的节能与环境效益,但由于缺乏相应规范的约束,地源热泵系统的推广呈现出很大盲目性,许多项目在没有对当地资源状况进行充分评估的条件下就匆匆上马,造成了地源热泵系统工作不正常,为规范地源热泵系统的设计、施工及验收,确保地源热泵系统安全可靠的运行,更好的发挥其节能效益,由中国建筑科学研究院主编,会同13个单位共同编制了《地源热泵系统工程技术规范》(以下简称规范)。
该规范现已颁布,并于2006年1月1日起实施。
由于地源热泵系统的特殊性,其设计方法是其关键与难点,也是业内人士普遍关注的问题,同时也是国外热点课题,在新颁布的《规范》中首次对其设计方法提出了具体要求。
为了加深对规范条文的理解,本文对其部分要点内容进行解析。
2 《规范》的适用范围及地源热泵系统的定义2.1 《规范》的适用范围该《规范》适用于以岩土体、地下水、地表水为低温热源,以水或添加防冻剂的水溶液为传热介质,采用蒸气压缩热泵技术进行供热、空调或加热生活热水的系统工程的设计、施工及验收。
它包括以下两方面的含义:(1)“以水或添加防冻剂的水溶液为传热介质”,意旨不适用于直接膨胀热泵系统,即直接将蒸发器或冷凝器埋入地下的一种热泵系统。
该系统目前在北美地区别墅或小型商用建筑中应用,它优点是成孔直径小,效率高,也可避免使用防冻剂;但制冷剂泄漏危险性较大,仅适于小规模应用。
(2)“采用蒸气压缩热泵技术进行……”意旨不包括吸收式热泵。
2.2 地源热泵系统的定义地源热泵系统根据地热能交换系统形式的不同,分为地埋管地源热泵系统(简称地埋管系统)、地下水地源热泵系统(简称地下水系统)和地表水地源热泵系统(简称地表水系统)。
关于地源热泵(地埋管方式)项目需进行地质条件评估及加强地质环境监测的通知各地源热泵项目建设单位、各地勘单位、各区县国土资源分局:为加强本市浅层地温资源有序开发和规范管理,做好浅层地温资源项目对地质环境影响的监测,引导浅层地温资源的科学利用,按照《关于发展热泵系统的指导意见》(京发改〔2006〕839号)的要求,现就本市地源热泵(指以地埋管方式利用浅层地温资源,下同)项目建设的有关问题通知如下:一、项目建设单位建设浅层地温资源地源热泵项目,需进行项目所在地区的地质条件评估,并取得国土资源部门的评估意见。
地源热泵项目供暖或制冷面积大于10000平方米(含)的项目,由市国土资源局出具评估意见;小于10000平方米的项目,由项目所在地国土资源分局出具评估意见。
二、建设单位申请地质条件评估意见时,应提交下列材料:(一)关于建设地源热泵项目地质条件的评估申请书。
(二)项目所在地区的浅层地温地质条件勘查评价报告。
1.规模为10000平方米以上(含)的项目,需提交地源热泵项目浅层地温地质条件勘查评价报告,并取得专家论证的意见。
2.规模为2000-10000平方米的项目,需提交项目浅层地温地质条件勘查评价报告,报告可不经专家论证。
3.规模为1000-2000平方米的项目,提交地源热泵项目浅层地温地质条件的简述资料。
4.规模为1000平方米以下(包括私人住宅项目),不提交浅层地温地质条件评价资料。
(三)项目所在地区的地理位置及占地范围图(1:2000)。
(四)项目拟承担单位的资质证明。
三、国土资源部门收到申请书后进行审查,并对相关材料进行综合研究,在15个工作日内出具答复意见。
四、为确保地源热泵系统的运行效率与节能效果,地源热泵项目换热工程的实施应严格按如下要求(条件)进行:(一)浅层地温资源勘查评价报告的编写,应选择具有地质勘查资质的地勘单位负责。
项目规模较大(供暖或制冷面积10000平方米以上)的,需对勘查评价报告进行评审,评审工作由北京市地热协会或由市国土资源部门认定的其他有资质的单位负责。
上海耀中国际学校 浦东御翠苑校区 ECE装修工程
监 理 细 则 (地源热泵空调) 编 制 人: 总监理工程师: 上海同建工程建设监理咨询有限责任公司 驻耀中国际学校浦东御翠苑校区ECE装修工程监理项目机构 2010-6 目 录 1 工程概况及专业工程特点: 2 监理工作流程 3 监理工作依据 4 工程质量验收 4.1 项目划分 4.2 监理对各检验批中实测抽查样本数规定 4.3 有关安全和功能检测项目 4.4 分项工程质量验收合格标准(划分为若干个检验批的质量验收合格标准): 4.4.1 质保体系正常运转,具有完整的施工操作依据、质量检查记录; 4.4.2 材料/构构配件/设备的质保资料及实物均经验收合格 4.4.3主控项目和一般项目的质量经抽样检验合格; 4.5 分部(子分部)工程质量验合格标准 4.5.1分部(子分部)工程所含分项工程均应经质量验收合格 4.5.2质量控制资料完整 4.5.3设备安装工程有关安全及功能的检验和抽样检测结果符合有关规定 4.5.4观感质量验收应符合要求 5 监理工作的控制要点及目标值: 5.1 质量控制要点及目标值: 5.1.1子分部、分项工程质量控制要点及目标值 5.1.2材料/构配件/设备质量控制要点及目标值 5.2 进度控制要点及目标值 5.2.1比较实际进度与计划进度的差异 5.2.2对关键路线上影响因素全力解决 5.2.3进度目标值为经审核批准之计划进度完成节点 5.3 投资控制要点及目标值 5.3.1对工程项目造价目标进风险分析,制定防范性对策 5.3.2未经监理人员质量验收合格的工程量,或不符合施工合同规定的工程量,监理人员应拒绝计量和该部分的工期程款支付申请 5.4节能工作的要求 5.4.1空调与采暖系统的冷热源及管网节能工程 6 监理工作方法和措施 6.1 事前控制措施 6.1.1参加设计技术交底会 6.1.2抓设计变更 6.1.3审查分包单位的资质 6.1.4分包施工单位的施工组织设计和施工技术方案 6.1.5审核施工现场质保体系 6.1.6密切配合土建施工 6.1.7计量器具在有效期内 6.1.8审核施工现场安保体系 6.2 事中控制措施 6.2.1推行样板法 6.2.2狠抓原材料、设备报验不放松 6.2.3强调施工单位的自检、互检、交接检的环节 6.2. 4与土建配合的安装预埋 6.2.5与装饰工程相配合的安装工程 6.2. 6验收不合格品的处置 6.2. 7上道工序未经验收合格不得进入下道工序 6.3 事后控制措施 6.3.1分项工程的质量验收 6.3.2分部(子分部)工程的质量验收 6.3.3观感质量验收应符合要求 6.3.4质量不符合要求,返工处理后的验收 6.4 常见问题及防治 6.5 监理工作音影资料管理: 7 旁站监理工作 7.1 对下面工序进行旁站控制 7.1.1建筑电气分部旁站控制内容 7.1.2 建筑给水排水与采暖分部旁站控制内容 7.1.3 通风与采暖分部旁站控制内容 7.2 旁站工作内容: 8.风险管理 8.1风险的存在 8.2风险管理 附录 1 分项工程、检验批质量控制要点及目标值: 附录2 监理材料/构配件/设备质量检查要点
附录 3 审图要点 附录 4 施工组织设计审查要点 1 工程概况及专业工程特点: 1.1建筑概况:本项目为一栋综合类建筑。地上建筑2层,总建筑面积34602平方米,东侧以剧场(2#楼)为主;西侧为区文化馆(1#楼),内含一为文化馆服务的餐厅。 地下一层建筑面积10306平方米,含人防建筑面积5628平方米,平时主要功能为机动车停车库和设备用房,战时为核常六级人员掩蔽部。 剧场(2#楼)设1145个座位。在区文化馆(1#楼)中整合大宁社区文化活动中心的部分功能,并安排区妇女儿童发展指导中心。 本工程西侧的区文化馆(1#楼)部分的空调实施地源热泵空调工程。 1.2通风与空调分部工程之地源热泵空调子分部概况及专业特点:
本工程通风与空调分部:包括空调系统,通风、防排烟系统。 地源热泵空调系统:1)冷、热负荷量:夏季最大计算冷负荷量792KW,冬季最大热负荷为 592KW;2)设备配置:地源热泵主机:采用进口产品NOBO牌SⅠ130 *6台,单台主机制冷输出功率150KW,输入功率34KW,制冷量共计900KW;
单台主机制热输出功率150KW,输入功率40KW,制热量共计900KW。泵类:地埋管水循环水泵,设置2台;空调水循环泵,设置2台;热水加热循环泵,设置2台;热水回水泵,设置2台。容器类:定压罐,设置1台;热水箱,设置2台。3)地埋管换热系统:大分集水器(4路分集水器),设置1组;小分集水器(6路分集水器),设置4组;水平地埋换热器,设置de125,de63, de50, de40若干米;竖直地埋管换热器,设置双U型¢32*98m,共144组。4)空调末端:设置风机盘管,共177台;全热热交换器,共15台。 2 监理工作流程:见附页 3 监理工作依据: 1)施工图、设计说明、图纸会审纪要、变更通知单 2)质量验收规范、标准图集 《地源热泵系统工程技术规范》GB50366-2005 《水源热泵机组》GB/T19409=2003-6-17 《埋地聚乙烯给水管道工程技术规程》CJJ101-2004 《埋地硬聚氯乙烯排水管道工程技术规程》CECS122-2001 《给水用聚乙烯(PE)管材》GB/T13663 《建筑电气工程施工验收规范》GB50303-2002; 《建筑给排水设计规范》GB50015—2003 《建筑给水排水及采暖工程施工质量验收规范》GB50242—2002 《给排水管道工程施工及验收规范》GB50268 《采暖通风与空气调节设计规范》GB50019—2003 《通风与空调工程施工质量验收规范》GB50243—2002 《岩土工程勘察规范》GB50021 《供水水文地质勘察规范》GB50027 3)国家现行的其它有关规程,规范及行业标准。 4 工程质量验收: 4.1 项目划分:按规范要求,本项目可划分为一个单位工程,可划分为地下室、1#楼、2#楼和室外总体四个子单位工程。 4.1.1 1#楼的空调系统采用地源热泵空调系统,可划分到1#楼子单位工程,为其通风及空调分部工程。详细可划分为如下表4.1.1 表4.1.1#楼地源热泵空调分部工程分项工程、检验批划分 子分部 分项工程 送排风系统 01 空调系统 04 制冷设备系统 06 空调水系
统07 风管与配件制作 080101 风管系统安装 080103 通风机安装 080107 通风与空调设备安装 080404 空调制冷系统安装 080601 空调水系统安装 080701 空统调试 080100 080400 080600 080700
4.2 1#楼地源热泵空调分部工程的检验批中实测抽查样本数规定,详见附录1《监理检验批质量检查记录表》。 4.3 有关安全和功能检测项目有: 4.3.1 通风与空调分部工程安全和功能检测项目:通风空调系统试运行记录,风量温度测试记录等。 4.4 分项工程质量验收合格标准(划分为若干个检验批的质量验收合格标准): 本地源热泵空调分部工程各分项工程按常规划分为若干个检验批来进 行,分项工程合格的标准是以各检验批合格才为合格。 检验批质量验收时,对合格质量判定的规定,必须满足以下内容: 4.4.1质保体系应正常运转,有完整的施工操作依据、质量检查记录。 施工队的质保体系正常运转是工程质量的基础和保证,工程质量是施工队做出来的,应强调施工单位先自检、互检、专业检合格后,才能报监理验收。监理在验收工程实体质量的同时,就要查施工队是否具有完整的施工操作依据、质量检查记录,否则就不予验收; 4.4.2材料/构构配件/设备的质保资料及实物均经验收合格。 4.4.3主控项目和一般项目的质量经抽样检验合格;(详见附录1《监理检验批质量检查记录表》) * 主控项目。主控项目的条文是必须达到的要求,是保证工程安全和使用功能的重要检验项目,是对安全、卫生、环境保护和公众利益起决定性作用的检验项目,是确定检验批主要性能的。其主要内容有:重要材料、构件及配件、成品及半成品、设备性能及附件的材质、技术性能等;结构的强度、刚度和稳定性等检验数据、工程式性能的检测,管道压力试验、风管的系统测定与调整、电气的绝缘、接地测试等;一些重要的允许偏差项目,必须控制在允许偏差限值之内。 * 一般项目。一般项目的条文也是应该达到的,只不过对不影响工程安全和使用功能的少数条文可以适当放宽一些。其内容有:允许有一定偏差的项目,可以有个别偏差范围,最多不超过20%的检查点可以超过允许偏差值,但也不能超过允许值的150%;对不能确定偏差值而又允许出现一定缺陷的项目,则以缺陷的数量来区分;一些无法定量的而采用定性的项目,如卫生器具给水配件安装项目接口严密、启闭灵活、接口无外露油麻等。 4.5 分部(子分部)工程质量验收合格的判定标准要求,必须符合如下内容: 4.5.1分部(子分部)工程所含分项工程均应经质量验收合格; * 检查每个分项工程验收是否正确; *注意查对所含分项工程,有没有漏的、缺的分项工程没有归纳进来,或是没有进行验收; * 注意检查分项工程的资料完整不完整,每个验收资料的内容是否有缺漏项,以及分项验收人员的签字是否齐全及符合规定。 4.5.2质量控制资料完整; *核查和归纳各检验批的验收记录资料,查对其是否完整; * 检验批验收时,应具备的资料就准确完整才能验收,也就是说,主要是核查和归纳各检验批的施工操作依据、质量检查记录,查对其是否配套完整,包括有关施工工艺、原材料、构配件出厂合格证及按规定进行的试验资料的完整程度,是验收能否通过的关键。 4.5.3设备安装工程有关安全及功能的检验和抽样检测结果符合有关规定; *检查规范中规定的检测的项目是否都江堰进行了验收,不能进行检测的项目应该说明原因; *检查各项检测记录(报告)的内容、数据是否符合要不是,包括检测项目的内容,所遵循的检测方法标准、检测结果的数据是否达到规定的标准。 * 核查资料的检测程序、有关取样人、检测人、审核人、试验负责人,以及公章签字是否齐全等。 4.5.4观感质量验收应符合要求。 *目的是为便于及时发现问题、及时整修,便于监管分包企业,有利于工序管理; *检查必须在现场,能操作的应操作,观察其方便性、灵活性或有效性等;能打开观察的应打开观看,不能只看“外观”,应全面了解分部(子分部)的实物质量; *评价方法,只是一个辅助项目,可评为:好,一般,差; 5 监理工作的控制要点及目标值: 5.1 质量控制要点及目标值: 5.1.1分项工程、检验批质量控制要点及目标值:详见附录1; 5.1.2材料/构配件/设备质量控制要点及目标值:详见附录2; 5.1.3完整的施工操作依据、质量检查记录。 5.2 进度控制要点及目标值: 5.2.1对施工进度计划进行日常性检查,比较实际进度与计划进度的差异,进行评估; 5.2.2审核进度调整计划的合理性并进行再协调,督促关键路线上影响因素全力解决; 5.2.3严格控制工期,进度目标值应为经审核批准之计划进度完成节点。 5.3 投资控制要点及目标值:
