10kv线路迁改施工方案12020年4月19日**10KV**线路移迁施工方案**年*月*日文档仅供参考,不当之处,请联系改正。
**10KV移迁施工方案一.现场简介因修建**公路,该线路在附近的施工场地内,需移迁10KV线路。
需拆除**线的23#~26#、**支线②的1#及**的2根电杆(共7根电杆),需拆除两路架空线路、两路埋地电缆。
在22#与23#电杆间新安装一根呼高16m钢杆(此处农赔),由此处向**1#开关箱敷设一路入地电缆、由**线1#开关箱向***方向6#井敷设一路入地电缆(此处农赔),由1#开关箱向***配电室敷设一路埋地电缆。
共有两处需穿越**公路。
二、方案编制依据1、现场勘测。
2、10KV埋地电缆安装施工及验收规范。
三、施工方案1.先在**线22#与23#电杆间新安装一根呼高16m的钢杆。
离钢杆约5m处开挖1#电缆井。
2.参见“***10KV**线移迁平面示意图”开挖6个电缆井,其中5个电缆井的开挖尺寸为:长1.2m×宽1m×深度5m,1个电缆井的开挖尺寸为:长1.2m×宽1m×深度2.5m。
电缆井砌砖抹灰,并设置承重井盖1m×宽.08m的盖板6个。
3.因两侧人行道及慢车道下的污水管安装深度为3m,而电缆管线需先期施工,因此开挖的电缆沟深度应在3.5~3.8m左右。
在穿越**公路人行道及慢车道位置电缆管上方应设置钢筋砼板(长5m×宽1m×厚度0.2m 共4块),以保证在机械作业开挖煤气、自来水、电气、通讯、雨水、排污管时不损伤埋地的高压电缆。
4.电缆沟总长度为541m。
需在砼道上开挖电缆沟长度为118m,二三类土壤开挖长度为423m。
其中411m电缆沟的开挖宽度为900mm, 开挖深度4000mm。
130m电缆沟的开挖宽度为600mm, 开挖深度800mm。
电缆沟完工后,进行沟底部平整、敷设两路DN150 UPVC电缆保护管、回填夯实、恢复部分砼地面等项工作。

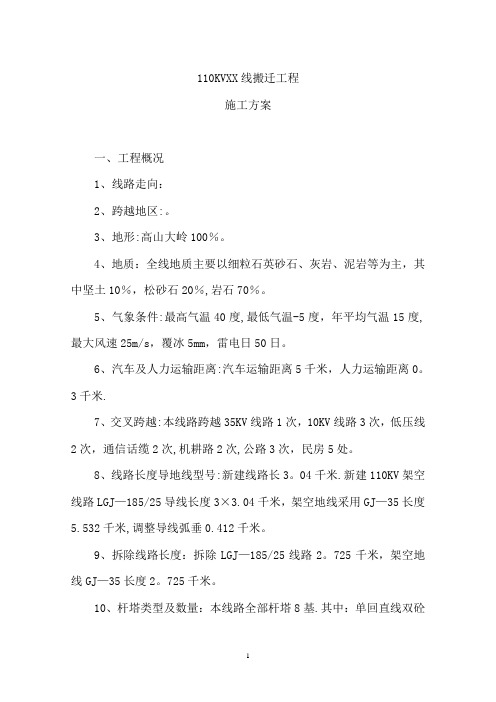

110KVXX线搬迁工程施工方案一、工程概况1、线路走向:2、跨越地区:。
3、地形:高山大岭100%。
4、地质:全线地质主要以细粒石英砂石、灰岩、泥岩等为主,其中坚土10%,松砂石20%,岩石70%。
5、气象条件:最高气温40度,最低气温-5度,年平均气温15度,最大风速25m/s,覆冰5mm,雷电日50日。
6、汽车及人力运输距离:汽车运输距离5千米,人力运输距离0。
3千米.7、交叉跨越:本线路跨越35KV线路1次,10KV线路3次,低压线2次,通信话缆2次,机耕路2次,公路3次,民房5处。
8、线路长度导地线型号:新建线路长3。
04千米.新建110KV架空线路LGJ—185/25导线长度3×3.04千米,架空地线采用GJ—35长度5.532千米,调整导线弧垂0.412千米。
9、拆除线路长度:拆除LGJ—185/25线路2。
725千米,架空地线GJ—35长度2。
725千米。
10、杆塔类型及数量:本线路全部杆塔8基.其中:单回直线双砼杆1基,单回耐张双砼杆2基,单回直线铁塔1基,单回耐张塔2基,双回耐张铁塔2基。
二、施工组织如果我单位中了该工程后,对该工程制定一套实施方案如下:1、组织相关人员对工程先进行现场查勘、技术交底,制定出切实可行的施工作业计划和三措计划、材料需求计划。
2、工程施工前必须熟悉该线路的地形地貌,并对危险点进行分析,制定出对危险点的控制措施,做到工程安全有序进行。
3、为确保工程安装质量和工期,对沿途村社干部的联系工作应做到周密细致,避免发生不必要的冲突。
搞好沿途的干群关系,使工程能够顺利进行,做到安全文明施工。
4、工程施工过程中,严格按照“三措计划”和规程规范组织施工,并结合现场实情认真做好补充措施。
5、对该工程的新旧材料进行专人管理,严格按照公司的领用制度执行。
6、坚决使用合格工器具,每天开班前、班后会,并做好记录.7、严格按照工程设计进行施工,施工中如有更改必须取得设计部门的同意,做好工程的所有资料.工程完工后,组织工人对工程进行自检,对有缺陷的地点,即时进行消缺处理,争取做个高质量、高效率的优质工程。
110kV变电站电气施工方案1. 引言本文档旨在描述110kV变电站的电气施工方案。
变电站作为电力系统的重要组成部分,承担着将高压输电线路的电能转变为低压电能并向用户供电的重要任务。
本文档将从施工准备、主要工程内容和施工流程等方面进行详细阐述。
2. 施工准备2.1. 施工人员培训与资质要求在施工前,施工人员需要进行相关的培训,掌握110kV变电站的电气设备、施工工艺和安全操作规程等知识。
施工人员需持有相应的电力施工相关资质,如电力工程施工电工、电气工程施工电工等。
2.2. 施工材料和设备准备施工前需要准备好所需的施工材料和设备,包括电缆、开关设备、绝缘材料、连接件等,以保证施工的顺利进行。
2.3. 安全防护措施施工现场应设置明显的安全警示标志,施工人员需佩戴合格的防护用品,如安全帽、防护眼镜、绝缘手套等。
同时,施工现场应配备相应的消防器材,并制定应急救援预案,确保施工过程中的安全。
3. 主要工程内容3.1. 电缆敷设根据设计要求,在变电站内敷设110kV电缆,并将其连接至开关设备,包括断路器、负荷开关等。
电缆敷设过程中,需注意保护电缆的绝缘层,避免损坏。
3.2. 开关设备安装根据设计图纸和施工方案,将开关设备安装在变电站的指定位置,并与电缆连接。
在安装过程中,需保证开关设备的稳固性和正常运行。
3.3. 绝缘和接地系统施工在110kV变电站的施工过程中,绝缘和接地系统的施工非常重要。
绝缘系统主要包括绝缘材料的安装和绝缘测试,确保设备和电缆的绝缘性能符合要求。
接地系统的施工包括接地网的铺设和接地装置的安装,确保变电站的安全运行。
3.4. 监控系统安装根据变电站的设计要求,安装并调试监控系统,包括监测设备、仪表和相关软件等。
监控系统能够实时监测变电站的运行状态,提供数据支撑,帮助操作人员进行运行管理和故障排除。
4. 施工流程4.1. 施工前准备工作进行施工前的准备工作,包括人员培训、材料设备准备和安全防护措施的制定等。
110kv变电站电气施工方案一、前言随着电力需求的不断增长,电气施工在变电站建设中起着举足轻重的作用。
本文将详细介绍110kv变电站电气施工方案,以确保施工过程高效、安全、可靠。
二、施工准备工作1. 设计准备在施工前,需要对电气系统进行详细设计和规划。
这包括电气原理图、电线路布置图、设备安装图等的编制工作。
确保符合相关电气设计规范和标准。
2. 材料采购根据设计要求和工程量清单,及时采购所需的电气材料。
确保材料的质量和数量满足施工需求,并进行合理的储存和管理,以防止损耗和浪费。
3. 施工组织制定施工计划,明确每个施工阶段的任务和时间节点。
组织技术人员、施工人员和监理人员,协调各方工作,确保施工进度和质量控制。
三、施工步骤1. 场地准备与安全在施工开始前,要对施工场地进行彻底的清理和整理。
确保场地平整,无障碍物。
设置警示标志和安全围栏,并配备必要的安全设施和防护用品,以保障人员的安全。
2. 基础建设按照设计要求,进行变电站基础的施工。
包括开挖基坑、浇筑混凝土、安装基础设备等工作。
注重土方开挖和混凝土浇筑的质量控制,确保基础稳固可靠。
3. 安装电气设备根据设计图纸,进行各种电气设备的安装工作。
包括变压器、断路器、接地装置等。
安装过程中,要注意设备的正确连接和固定,确保设备安装牢固可靠。
4. 连接与调试在设备安装完成后,进行电气系统的连接和调试工作。
确保各设备之间的电气连接正确无误,通过仔细检查和测试,消除潜在问题。
5. 高压试验完成连接与调试后,进行高压试验,对电气系统进行全面的测试。
确保设备和系统在额定电压下运行正常,没有渗漏和故障。
6. 配电系统的安装与调试在高压试验合格后,进行配电系统的安装与调试工作。
包括低压开关柜、配电盘、电缆敷设等。
确保配电系统的正常运行,满足电力供应需求。
四、安全注意事项1. 施工人员必须严格按照相关安全操作规程进行工作,佩戴个人防护用品,使用安全工具,遵守操作规范,防止事故发生。
110KV变电站施工方案110KV变电站施工组织设计(土建部分)工程名称:110KV变电站工程工程地点:施工单位:编制单位:编制人:编制日期:年月日审批负责人:审批日期:年月日目录前言 (05)编制说明 (05)0.1综合说明 (05)0.2编制原则 (05)0.3编制依据 (05)一、工程概况 (07)1.1工程名称 (07)1.2工程承包范围 (06)二、工程特点 (07)2.1设计特点 (07)2.2工程施工特点 (08)2.3影响施工的主要和特殊环节分析 (08)三、施工现场组织机构 (08)3.1组织机构 (09)3.2项目负责及部门职责 (10)3.3公司本部对本工程的保障作用 (11)四、施工现场平面布置 (13)4.1施工现场总平面布置原则 (13)4.2 具体布置说明 (13)4.3 消防设置 (14)4.4 施工现场平面布置图 (14)五、施工准备工作 (14)5.1施工准备 (14)5.1.1前期工作流程作用 (15)5.1.2施工技术资料 (15)5.2施工部署 (15)5.2.1施工部署(段)划分情况 (15)5.3工程施工划分步骤 (16)六、主要分项分部施工方法及施工工艺 (18)6.1施工测量放线 (18)6.2土方工程、地网及基础施工 (20)6.2.1土方施工 (20)6.2.2地网施工 (20)6.2.3基础施工..............................................................................2 1 6.3主体结构施工 (24)6.3.1钢筋工程 (24)6.3.2砼工程 (25)6.3.3模板工程 (26)6.4脚手架工程 (29)6.5砌筑工程 (30)6.6楼地面面层分项工程施工工艺 (31)6.7外墙抹灰贴面分项工程施工工艺 (31)6.8内墙抹灰贴面分项工程施工工艺 (32)6.9屋面找平层防水施工工艺 (33)七、本工程主要技术控制措施 (33)7.1模板工程技术措施 (33)7.2钢筋工程技术措施 (34)7.3混凝土工程技术措施 (34)八、工期及施工进度计划安排 (36)8.1工期规划及要求 (36)8.2施工进度计划横道图 (36)8.3采取保工期的措施 (36)8.4施工资源计划 (37)8.4.1人力资源安排计划 (37)8.4.2材料资源计划 (38)8.4.3施工原材料的检验 (38)8.4.4材料的管理 (38)8.5施工设备的供应计划 (38)8.6施工进度计划分析 (39)8.6.1计划存在的问题 (39)8.6.2施工计划的潜发及开发 (39)8.6.3保证进度计划实施的措施 (40)九、质量目标、质量管理体系及技术组织措施 (40)9.1质量方针 (41)9.2质量目标 (41)9.3质量管理组织机构及主要职责 (41)9.3.1质量管理组织机构图 (41)9.3.2质量管理部门的主要职责 (42)1.项目经理的主要职责 (42)2.总施工的主要职责 (42)3.技术负责人的主要职责 (42)4.安全负责人的主要职责 (42)5.各施工队(班)长、质检员的职责 (42)6.材料管理员、质检员职责 (43)9.4质量保证体系 (43)9.5质量管理措施 (43)9.6质量管理及检验的标准 (45)9.7质量保证技术措施 (45)十、安全目标、安全保证体系及技术组织措施 (46)10.1安全管理目标及指导方针 (46)10.1.1安全管理目标 (46)10.1.2指导思想、方针 (47)10.2安全管理组织机构及主要职责 (47)10.2.1安全管理组织机构图 (47)10.2.2安全管理部门及人员的主要职责 (47)10.3安全管理制度及办法 (48)10.3.1安全管理制度 (48)10.3.2安全目标保证措施 (49)10.4安全组织技术措施 (50)十一、危险点和危险源的分析及对策 (51)十二、施工管理 (52)12.1施工组织管理 (53)12.2设计文件的学习和图纸会审 (53)12.3技术交底 (53)12.4施工日志和施工记录 (53)12.5材料、构配件检验制度 (53)12.6工程竣工验收 (53)12.7施工总结 (54)十三、环境保护及文明施工 (54)13.1环境保护 (54)13.2加强施工管理、严格保护环境 (55)13.2.1环境保护的目标 (55)13.2.2环境保护的措施 (55)13.3文明施工 (55)13.3.1文明施工的目标 (55)13.3.2文明施工实施方案 (55)十四、计划、统计和信息管理 (56)14.1计划、统计报表的编制与传递 (56)14.2信息管理 (56)14.2.1信息管理的目标 (56)14.2.2信息管理的措施 (56)前言编制说明0.1综合说明我公司经过认真的阅读本工程设计施工图纸、招标文件、答疑会议纪要和实际踏勘现场,经过项目经理部的研究分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学的针对性、实施的指导性和可操作性,以保证按期、优质、高效、安全地完成本工程的建设任务。
110kV变电站土石方开挖及土方回填施工方案剖析
一、前言
在建设110kV变电站工程中,土石方开挖及土方回填是至关重要的环节,直接影响工程的进度和质量。
本文将从施工方案的角度对这一环节进行深入剖析。
二、土石方开挖工程
2.1 工程前期准备
在进行土石方开挖前,需进行详细的工程测量和勘探,了解地质情况、地基条件和地下管线等信息,为后续施工提供准确数据支持。
2.2 开挖方式选择
根据具体情况,可以选择机械开挖或人工开挖,机械开挖效率高但成本较高,人工开挖成本低但耗时较长,需根据现场实际情况做出选择。
2.3 施工工艺及安全措施
开挖过程中需注意保证施工安全,采用适当的支护措施,做好现场安全防范,确保施工人员安全。
三、土方回填工程
3.1 土方回填材料选择
回填材料应符合规范要求,具有一定的承载力和稳定性,通常选用砂土、碎石等材料进行回填,确保回填后地基稳固。
3.2 回填工艺和施工流程
合理制定回填施工方案,控制回填过程中的压实度、层厚度等参数,保证回填效果符合设计要求。
3.3 质量验收和验收标准
回填结束后对施工质量进行验收,确认地基均匀、稳定,符合相关标准要求。
四、总结与展望
110kV变电站土石方开挖及土方回填施工方案的合理性和执行情况直接关系到
工程的安全性和质量,施工过程中需密切注意施工细节,保证工程顺利进行。
今后,在实际施工过程中,需要不断总结经验,提高工程施工水平,确保工程安全质量。
以上是对110kV变电站土石方开挖及土方回填施工方案的剖析,希望对相关
工程实践提供参考和借鉴。
110kv施工方案110kV施工方案一、工程概况本工程是一座110kV变电站,位于城市郊区,占地面积约2000平方米,主要包括变电设备安装、主控室建设、辅助设备安装等内容。
二、施工方案2.1 变电设备安装按照施工图纸要求,在变电站厂房内进行变压器、断路器、隔离开关等设备的安装,并进行固定与连接。
2.2 主控室建设按照设计要求,搭建一个主控室,用于控制与监控变电设备的正常运行。
主控室应根据工程实际情况,进行合理的布局与装饰。
2.3 辅助设备安装根据设计图纸,安装配电柜、电缆桥架、电缆等辅助设备,并进行电气连接与调试。
2.4 电缆敷设根据设计要求,在变电站周边进行电缆敷设工作,包括电力电缆、控制电缆等。
敷设过程中应注意保护电缆的质量与可靠性。
2.5 接地系统建设按照施工图纸,建设合格的接地系统,确保变电站的设备与工作人员的安全。
三、施工流程3.1 施工前准备进行工地平整、场地布置、施工材料采购等准备工作。
3.2 变电设备安装按照工艺要求,分段、分部位进行设备安装,并进行固定与连接。
安装过程中应注意操作规范与安全。
3.3 主控室建设搭建主控室供电、照明、通风等设施,并进行装饰、墙面与地面铺装等工作。
3.4 辅助设备安装按照施工图纸要求,安装辅助设备,并进行电气连接与调试。
3.5 电缆敷设在变电站周边进行电缆敷设,并进行接地、接头制作等工作。
3.6 接地系统建设按照设计要求建设接地系统,确保设备安全接地,工作人员人身安全。
四、施工安全要求4.1 施工现场应设置施工围挡,并配有明显的安全警示标志。
4.2 施工人员必须穿戴好个人防护用品,如安全帽、安全鞋等。
4.3 施工设备、工具必须符合标准要求,并进行定期检修与保养。
4.4 施工人员必须严格遵守作业规范,禁止违章作业。
4.5 施工材料必须符合标准要求,材料检验合格后方可使用。
五、施工效果预期经过合理、规范的施工,110kV变电站将设备安装妥善,运行正常,能够正常供电,保障用电安全与电力稳定供应。

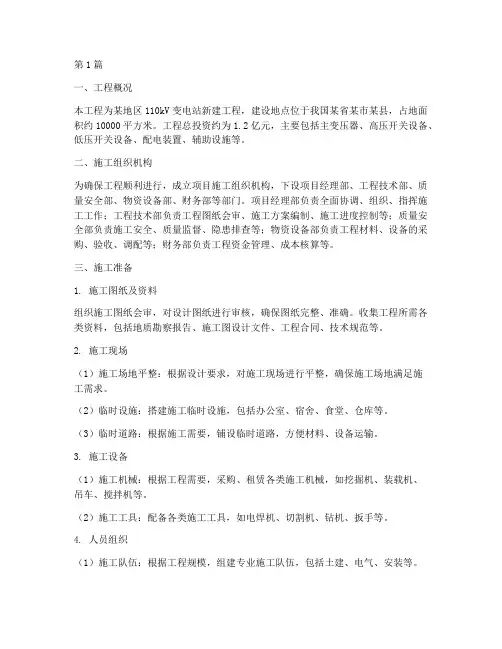

第1篇一、工程概况本工程为某地区110kV变电站新建工程,建设地点位于我国某省某市某县,占地面积约10000平方米。
工程总投资约为1.2亿元,主要包括主变压器、高压开关设备、低压开关设备、配电装置、辅助设施等。
二、施工组织机构为确保工程顺利进行,成立项目施工组织机构,下设项目经理部、工程技术部、质量安全部、物资设备部、财务部等部门。
项目经理部负责全面协调、组织、指挥施工工作;工程技术部负责工程图纸会审、施工方案编制、施工进度控制等;质量安全部负责施工安全、质量监督、隐患排查等;物资设备部负责工程材料、设备的采购、验收、调配等;财务部负责工程资金管理、成本核算等。
三、施工准备1. 施工图纸及资料组织施工图纸会审,对设计图纸进行审核,确保图纸完整、准确。
收集工程所需各类资料,包括地质勘察报告、施工图设计文件、工程合同、技术规范等。
2. 施工现场(1)施工场地平整:根据设计要求,对施工现场进行平整,确保施工场地满足施工需求。
(2)临时设施:搭建施工临时设施,包括办公室、宿舍、食堂、仓库等。
(3)临时道路:根据施工需要,铺设临时道路,方便材料、设备运输。
3. 施工设备(1)施工机械:根据工程需要,采购、租赁各类施工机械,如挖掘机、装载机、吊车、搅拌机等。
(2)施工工具:配备各类施工工具,如电焊机、切割机、钻机、扳手等。
4. 人员组织(1)施工队伍:根据工程规模,组建专业施工队伍,包括土建、电气、安装等。
(2)技术培训:对施工人员进行技术培训,确保施工人员具备相应的施工技能。
四、施工方案1. 土建工程(1)基础施工:根据设计图纸,进行基础施工,包括基础开挖、基础垫层、基础浇筑等。
(2)主体结构施工:进行主体结构施工,包括墙体、梁、板等。
(3)屋面施工:进行屋面施工,包括屋面防水、保温、隔热等。
2. 电气工程(1)高压开关设备安装:按照设计要求,进行高压开关设备的安装,包括断路器、隔离开关、接地开关等。
(2)变压器安装:进行主变压器安装,包括变压器就位、变压器油系统、冷却系统等。
施工组织设计批准:审查:校核:编写:工程概况** 水利枢纽施工供电变电站工程是为满足** 水利枢纽工程施工用电而建设,该项目位于枢纽** 大桥左侧下游约200m 处。
施工变电站的进线接于** 地区东笋变,施工变电站建成投产后,将枢纽右岸已建成的临时变电站设备搬迁至施工变电站合并运行,线路延伸过江进施工变作为枢纽施工保安电源。
本工程主要工程项目有:)施工供电备用线路工程;)施工供电线路工程;)施工变电站土建及安装工程;施工布署3.2.1 工程质量目标满足国家或电力施工验收规范,做到:土建分项工程和单位工程合格率,优良率以上;电气设备安装工程合格率%,优良率%以上;整项工程质量等级达到优良。
3.2.2 工期目标按招标范围的施工图纸工程内容及招标文件要求,计划总工期日历天。
3.2.3 安全目标群伤群亡事故为零;重大设备事故为零;重大火灾事故为零;轻伤事故率控制在%0以内。
.4 工程主要施工负责人简介施工主要负责人简介见第二章中“拟投入本工作的主要人员表”。
3.2.5 施工工序总体安排本工程的施工是在场地平整工作完成后进行。
施工队伍进场后,先按施工总平面图布置临时设施,并按平面布置要求对站内的主控楼基础和排水系统及线路工程进行施工,在主控楼基础和排水系统完成后即安排主控楼主体工程、设备基础、电缆沟、构架基础等施工;最后进行电气设备安装及站内各附属设施的施工。
施工变电所建成投产后,即进行临时变电站搬迁工作。
在土建施工过程中安排电气预埋、接地等交叉作业。
施工进度计划根椐招标文件要求,本工程计划年月日开工,年月日完工,总日历工期天,详细的施工进度见《** 水利枢纽施工供电输变电工程施工进度横道图》。
施工总平面布置说明及附图3.4.1 施工布置的原则()本变电所内电气布置很紧凑,场内可用的临时设施用地较少,施工布置时应充分利用现有空地,以不占或少占永久设施用地为原则;()充分利用地形和区域条件,合理布局,既要有利于生产、易于管理,又要便于生活,并符合国家有关安全、防火、卫生、环境保护等规定,直接为生产服务的设施尽量靠近施工现场,而生活和仓库等设施靠后布置。
