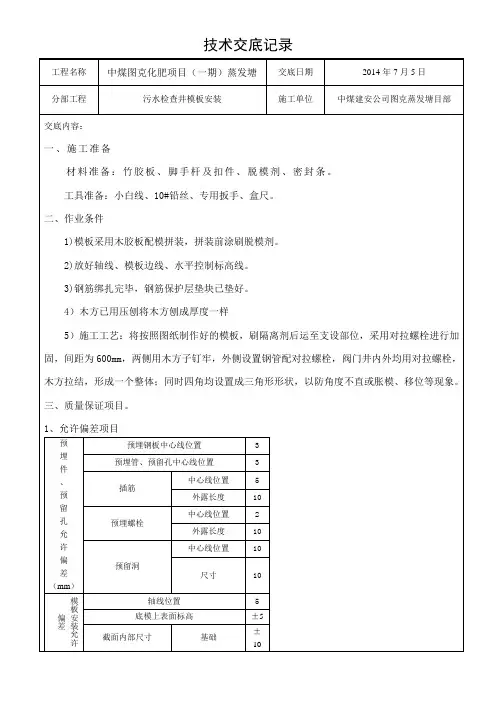

检查井技术交底大全记录
- 格式:doc
- 大小:148.50 KB
- 文档页数:18
. 专业资料 施工技术交底记录
施管表12
工程名称 西安市应急供水工程涝渭水源地(地下水)项目部分施工工程 施工单位 陕西建工机械施工集团有限公司
分项工程 顶管工程 分项工程 检查井、管道 交底会 主持人 程力 交底日期 年 月 日
交底部门 七标段项目部 交底人 程力 .
专业资料 交 底 内 容:
1、 接口的处理:顶管接头采用钢承口式,采用双胶圈防水,顶进结束后两根管之间缝隙先才用石棉水泥填实,再采用20mm厚聚硫密封膏填缝,参照06MS201-1/25。 2、 管道注浆采用,水:水泥比例为1:1.5(重量比)。 3、 检查井施工分层浇筑时,要设置止水钢板,厚度不小于3mm,高度不小于20cm(设计变更)。 4、 检查井用穿墙螺杆要带止水环,一次性使用。 5、 管道与检查井连接处,将管道外壁凿毛,连接处采用油麻沥青砂填实,并采用聚硫密封膏封口。 6、 防水套管采用刚性防水套管(B型),至少大10cm,采用10mm厚的Q235-B型钢板现场卷制,外侧带翼环,翼环高度不小于10cm。 7、 检查井流槽采用C30混凝土流槽,设置钢筋网片,HPB300光圆钢筋,直径10mm,间距100mm,钢筋保护层厚度不小于5cm。流槽顶与下流管顶平齐,参照04S531-5。在检查井口同侧留置脚窝,参照02s515-147。 8、 检查井消力栅施工时要参照变更设计施工。 9、 基坑回填全部采用3:7灰土回填至道路基层下。
记录人: .
专业资料 接受交底人员
参加人 职务 代表部门、班组 参加人 职务 代表部门、班组
施工技术交底记录 施管表12
工程名称 西安市应急供水工程涝渭水源地(地下水)项目部分施工工程 施工单位 陕西建工机械施工集团有限公司
分项工程 顶管工程 分项工程 检查井 交底会 主持人 程力 交底日期 年 月 日
交底部门 七标段项目部 交底人 程力 .
专业资料 交 底 内 容:
1、检查井混凝土基础及底板直接利用顶管坑底板,施工时预植钢筋,在底板植筋过程中,要用植筋胶。 2、管道穿过井壁的施工应符合设计要求,混凝土无压管道其管外壁与混凝土井壁洞圈(刚性防水套管)之间连接采用油麻石棉水泥填实,并用聚硫密封膏封口; 3、防水套管施工要求: 检查井井室有管道接入处,检查井施工时应预埋防水套管,防水套管采用刚性防水套管(B型),套管内径较接入管道外径大至少100mm,参照02S404/18、19施工。 防水套管与管外壁之间的空隙采用油麻沥青砂填实,并采用聚硫密封膏封口,厚度50mm,参照04S531-3/43施工。 防水套管及翼环材料采用Q235-B,防水套管采用10mm厚钢板现场卷管。 防水套管及翼环须采用严格的防腐措施,涂底漆前应将表面油垢、灰尘、铁锈等清除,采用底漆一道,H87或881防腐涂料二道。 4、井室施工应符合下列规定:混凝土检查井施工前要将管道接口处理、管道外侧水泥浆注浆完成后在施工。 检查井施工严格按照设计图纸施工,检查井井室现浇部分,不设置铁水板的井室一次现浇混凝土应保证单节浇筑完成,设置铁水板的井室可分次浇筑施工,需要采用防渗措施,在分层浇筑的地方加止水钢板,厚度不小于3mm,高度不小于20cm(设计变更)。采用穿墙螺杆要带止水圈。
记录人: .
专业资料 接受交底人员
参加人 职务 代表部门、班组 参加人 职务 代表部门、班组
施工技术交底记录 施管表12
工程名称 西安市应急供水工程涝渭水源地(地下水)项目部分施工工程 施工单位 陕西建工机械施工集团有限公司
分项工程 顶管工程 分项工程 检查井 交底会 主持人 程力 交底日期 年 月 日
交底部门 七标段项目部 交底人 程力 .
专业资料 交 底 内 容:
井筒需收口砌筑时,采用砌块逐层砌筑收口,偏心收口时每层收进不应大于50mm;砌块砌筑时,铺浆应饱满,灰浆与砌块四周粘结紧密、不得漏浆,上下砌块应错缝砌筑;砌筑时应同时安装踏步,踏步安装后在砌筑砂浆未达到规定抗压强度前不得踩踏;井外井壁应采用水泥砂浆勾缝,同时检查井外壁宜用1:2防水水泥砂浆抹面厚20mm至井顶; 5、井室施工达到设计高程后,应及时浇筑或安装井圈,井圈应以水泥砂浆坐浆并安放平稳; 6、井室内部处理应符合下列规定:预留孔、预埋件应符合设计和管道施工工艺要求;排水检查井的流槽表面应平顺、圆滑、光洁,并与上下游管道底部接顺; 7、井框及井框盖采用φ700mm重型可调式球墨铸铁井框、盖; 8、井室回填:检查井范围内,自井底起用3:7灰土回填,夯实至道路结构层,要求密实度≥95%;
记录人: 接受交底人员 参加人 职务 代表部门、班组 参加人 职务 代表部门、班组 . 专业资料 施工技术交底记录 施管表12
工程名称 西安市应急供水工程涝渭水源地(地下水)项目部分施工工程 施工单位 陕西建工机械施工集团有限公司
分项工程 顶管工程 分项工程 检查井 交底会 主持人 程力 交底日期 年 月 日
交底部门 七标段项目部 交底人 程力 .
专业资料 交 底 内 容:
9、井室质量验收标准: 主控项目:1、所有的原材料、预制构件的质量应符合国家有关标准的规定和设计 要求; 2、砌筑水泥砂浆强度、结构混凝土强度符合设计要求; 3、砌筑结构应灰浆饱满、灰缝平直,不得有通缝、瞎缝;井室无渗水、 水珠现象; 一般项目:1、井壁抹面应密实平整,不得有空鼓,裂缝等现象;井室无明显湿 渍现象; 2、井内部构造符合设计要求,且部位位置及尺寸正确,无建筑垃圾 等杂物;检查井流槽应平顺、圆滑、光洁; 3、井室内踏步位置正确、牢固; 4、井盖、座规格符合设计要求,安装稳固;
记录人: 接受交底人员 参加人 职务 代表部门、班组 参加人 职务 代表部门、班组
施工技术交底记录 .
专业资料 施管表12
工程名称 西安市应急供水工程涝渭水源地(地下水)项目部分施工工程 施工单位 陕西建工机械施工集团有限公司
分项工程 顶管工程 分项工程 检查井 交底会 主持人 程力 交底日期 年 月 日
交底部门 七标段项目部 交底人 程力 .
专业资料 交 底 内 容:
10、井室的允许偏差:
检查项目 允许偏差 (mm) 检查数量 检查方法 范围 点数
1 平面轴线位置 15 每座 2 用钢尺量测、经纬仪测量
2 结构断面尺寸 +10,0 2 用钢尺量测
3 井室尺寸 长、宽 ±20 2 用钢尺量测 直径
4 井口高程 ≤5 1 用水准仪测量 5 井底高程 Di<1500mm +10,-20 2 Di≥1500mm +20,-40
6 踏步安装 水平及垂直间距、外露长度 ±10 1 用尺量测量偏差较大值 7 脚窝 高、宽、深 ±10 8 流槽宽度 +10
记录人: 接受交底人员 参加人 职务 代表部门、班组 参加人 职务 代表部门、班组 .
专业资料 施工技术交底记录
施管表12
工程名称 西安市应急供水工程涝渭水源地(地下水)项目部分施工工程 施工单位 陕西建工机械施工集团有限公司
分项工程 顶管工程 分项工程 检查井回填 交底会 主持人 程力 交底日期 年 月 日
交底部门 七标段项目部 交底人 程力 .
专业资料 交 底 内 容:
1、无压管道在闭水试验合格后应及时回填; 2、基坑回填应符合的规定:基坑内砖、石、木块等杂物清除干净,基坑内不得有积水; 3、井室及其他附属构筑物周围回填的规定:井室周围的回填,应与基坑回填同时进行,井室周围回填压实时应沿井室中心对称进行,且不得漏夯;回填材料压实后应与井壁紧贴;路面范围内的井室周围,应采用石灰土回填,严禁在坑壁取土回填; 4、回填材料的规定: (1)采用土回填时,应符合的规定 :土中不得含有机物、冻土以及大于50mm的砖、石等硬块;冬期回填时管顶以上500mm范围以外可均匀掺入冻土,其数量不得超过填土总体积的15%,且冻块尺寸不得超过100mm;回填土的含水量,宜按土类和采用的压实工具控制在最佳含水率±2%范围内; (2)采用石灰土、砂、砂砾等材料回填时,其质量应符合设计要求或有关标准规定。 5、每层回填土的虚铺厚度,应根据所采用的压实机具按下表规定选取: 每层回填土的虚铺厚度 压实机具 虚铺厚度(mm) 木夯、铁夯 ≤200 轻型压实设备 200~250 压路机 200~300 振动压路机 ≤400
记录人: 接受交底人员 参加人 职务 代表部门、班组 参加人 职务 代表部门、班组 . 专业资料 施工技术交底记录 施管表12
工程名称 西安市应急供水工程涝渭水源地(地下水)项目部分施工工程 施工单位 陕西建工机械施工集团有限公司
分项工程 顶管工程 分项工程 检查井回填 交底会 主持人 程力 交底日期 年 月 日
交底部门 七标段项目部 交底人 程力
