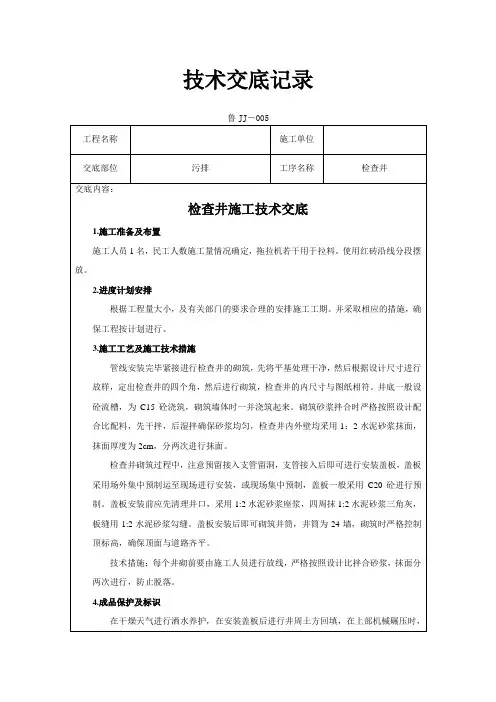

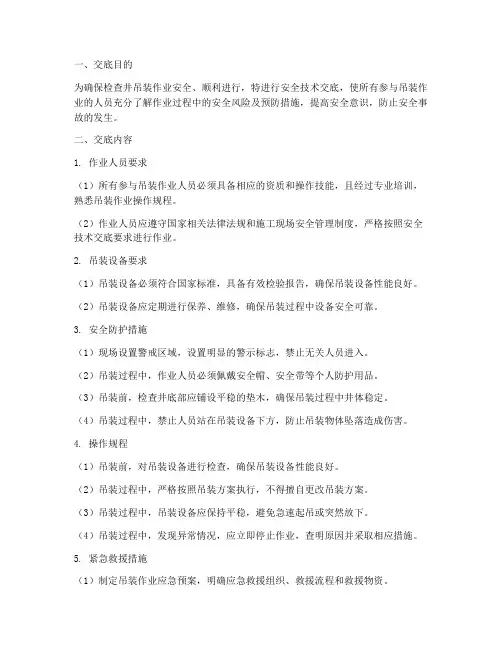

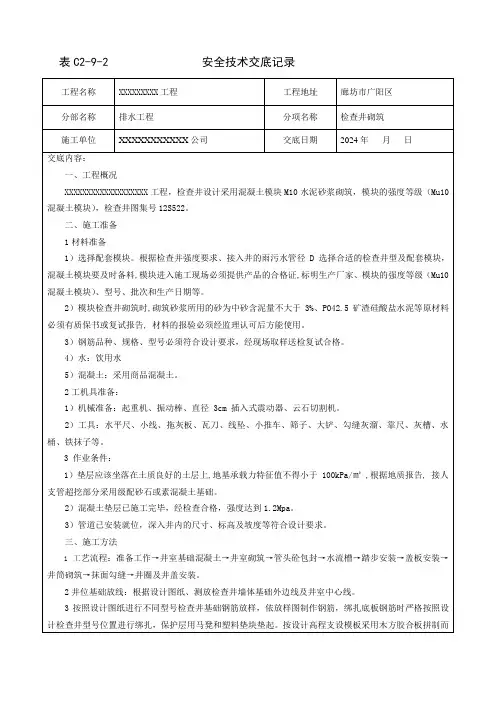

一、交底目的为确保检查井吊装作业安全、顺利进行,特进行安全技术交底,使所有参与吊装作业的人员充分了解作业过程中的安全风险及预防措施,提高安全意识,防止安全事故的发生。
二、交底内容1. 作业人员要求(1)所有参与吊装作业人员必须具备相应的资质和操作技能,且经过专业培训,熟悉吊装作业操作规程。
(2)作业人员应遵守国家相关法律法规和施工现场安全管理制度,严格按照安全技术交底要求进行作业。
2. 吊装设备要求(1)吊装设备必须符合国家标准,具备有效检验报告,确保吊装设备性能良好。
(2)吊装设备应定期进行保养、维修,确保吊装过程中设备安全可靠。
3. 安全防护措施(1)现场设置警戒区域,设置明显的警示标志,禁止无关人员进入。
(2)吊装过程中,作业人员必须佩戴安全帽、安全带等个人防护用品。
(3)吊装前,检查井底部应铺设平稳的垫木,确保吊装过程中井体稳定。
(4)吊装过程中,禁止人员站在吊装设备下方,防止吊装物体坠落造成伤害。
4. 操作规程(1)吊装前,对吊装设备进行检查,确保吊装设备性能良好。
(2)吊装过程中,严格按照吊装方案执行,不得擅自更改吊装方案。
(3)吊装过程中,吊装设备应保持平稳,避免急速起吊或突然放下。
(4)吊装过程中,发现异常情况,应立即停止作业,查明原因并采取相应措施。
5. 紧急救援措施(1)制定吊装作业应急预案,明确应急救援组织、救援流程和救援物资。
(2)现场配备应急救援器材,如急救箱、灭火器等。
(3)救援人员应熟悉应急救援流程,确保在紧急情况下能够迅速、有效地进行救援。
三、交底总结通过本次安全技术交底,使所有参与吊装作业的人员充分了解作业过程中的安全风险及预防措施,提高安全意识。
在吊装作业过程中,请务必遵守安全技术交底要求,确保吊装作业安全、顺利进行。
四、交底时间(此处填写交底时间)五、交底人(此处填写交底人姓名及职务)六、接受交底人(此处填写接受交底人员姓名及职务)七、备注(此处填写其他需要说明的事项)。
一、交底对象本次安全技术交底对象为参与检查井抹灰施工的所有施工人员、管理人员及技术人员。
二、交底目的为确保检查井抹灰施工过程中的安全,预防事故发生,特进行安全技术交底。
三、施工前准备1. 施工人员应熟悉施工图纸,了解工程概况及施工要求。
2. 施工前应检查施工现场,确保现场环境安全,符合施工要求。
3. 施工前应对施工人员进行安全教育,提高安全意识。
四、安全技术交底内容1. 技术要求(1)检查井抹灰应采用1:2防水水泥砂浆,厚度为20mm。
(2)抹灰前,应清除检查井内外的杂物,确保施工面整洁。
(3)抹灰时应分层进行,第一层为底灰,厚度约10mm;第二层为面灰,厚度约10mm。
2. 安全措施(1)施工人员必须佩戴安全帽、安全带、防尘口罩等防护用品。
(2)施工过程中,应保持施工面干燥,防止滑倒。
(3)施工人员应遵守现场交通规则,确保施工区域安全。
(4)施工过程中,严禁酒后作业,疲劳作业。
(5)施工过程中,应确保施工机械、设备安全运行。
3. 预防措施(1)施工前,应对施工人员进行安全技术培训,提高安全意识。
(2)施工过程中,应加强现场安全管理,防止安全事故发生。
(3)施工过程中,应密切关注施工环境,发现异常情况立即停工,消除安全隐患。
(4)施工完成后,应对施工区域进行检查,确保无安全隐患。
五、注意事项1. 施工人员应严格按照安全技术交底要求进行施工,确保施工质量。
2. 施工过程中,如发现安全隐患,应立即停止施工,及时报告相关部门。
3. 施工结束后,应对施工区域进行清理,确保现场整洁。
六、交底记录1. 交底人:________2. 接受人:________3. 交底时间:________4. 交底地点:________5. 交底内容:检查井抹灰安全技术交底6. 交底人签字:________7. 接受人签字:________请各位施工人员认真阅读本安全技术交底,确保施工安全。
如有疑问,请及时与项目负责人或技术人员沟通。
一、交底目的为确保预制检查井施工过程中的安全,提高施工质量,特制定本安全技术交底。
二、交底对象全体参与预制检查井施工的施工人员、技术人员、管理人员。
三、交底时间[填写具体日期]四、交底内容1. 适用范围本安全技术交底适用于预制检查井的施工、安装、运输及验收等全过程。
2. 施工前的准备工作(1)施工人员需经过专业培训,了解预制检查井的相关技术要求和安全操作规程。
(2)施工现场需设置明显的警示标志,确保施工区域安全。
(3)施工前,对施工人员进行安全技术交底,确保其掌握安全操作技能。
3. 施工过程安全注意事项(1)预制检查井运输过程中,确保车辆平稳行驶,防止发生倾覆事故。
(2)吊装过程中,严格按照吊装方案进行操作,确保吊装安全。
(3)施工现场应配备足够的安全防护设施,如安全网、防护栏杆等。
(4)施工人员需佩戴个人防护用品,如安全帽、手套、防护眼镜等。
(5)施工现场严禁酒后作业,严禁违章操作。
4. 预制检查井安装安全注意事项(1)安装前,检查井基础应符合设计要求,确保地基承载力满足预制检查井的重量。
(2)安装过程中,严禁将预制检查井放置在未经处理的软土地基上。
(3)安装过程中,确保预制检查井与基础连接牢固,防止因连接不牢固导致预制检查井倾斜、下沉等事故。
(4)安装完成后,对预制检查井进行验收,确保其质量符合设计要求。
5. 预制检查井验收安全注意事项(1)验收过程中,检查井外观应无破损、裂纹等现象。
(2)检查井内部尺寸、标高、倾斜度等应符合设计要求。
(3)验收过程中,确保验收人员佩戴个人防护用品。
五、安全技术交底责任人[填写责任人姓名及职务]六、安全技术交底要求1. 施工人员应认真阅读本安全技术交底,并严格按照交底内容进行施工。
2. 施工过程中,如发现安全隐患,应立即停止施工,并及时报告上级管理人员。
3. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识。
4. 施工单位应加强对施工现场的安全检查,确保施工安全。

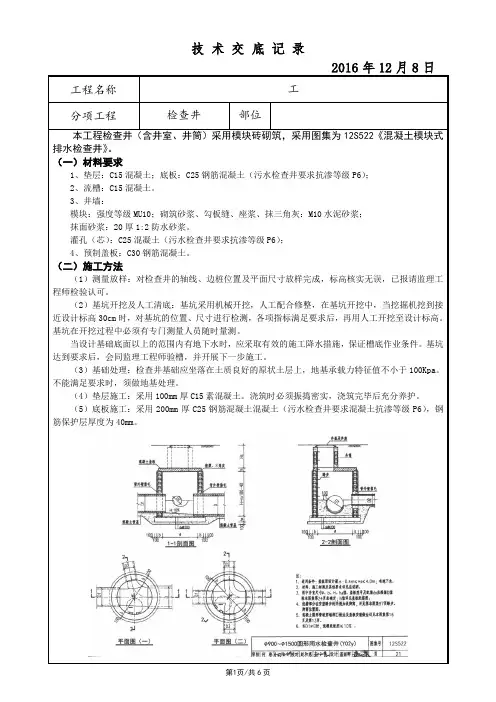

技术交底记录工程名称工分项工程检查井部位本工程检查井(含井室、井筒)采用模块砖砌筑,采用图集为12S522《混凝土模块式排水检查井》。
(一)材料要求1、垫层:C15混凝土;底板:C25钢筋混凝土(污水检查井要求抗渗等级P6);2、流槽:C15混凝土。
3、井墙:模块:强度等级MU10;砌筑砂浆、勾板缝、座浆、抹三角灰:M10水泥砂浆;抹面砂浆:20厚1:2防水砂浆。
灌孔(芯):C25混凝土(污水检查井要求抗渗等级P6);4、预制盖板:C30钢筋混凝土。
(二)施工方法(1)测量放样:对检查井的轴线、边桩位置及平面尺寸放样完成,标高核实无误,已报请监理工程师检验认可。
(2)基坑开挖及人工清底:基坑采用机械开挖,人工配合修整,在基坑开挖中,当挖掘机挖到接近设计标高30cm时,对基坑的位置、尺寸进行检测,各项指标满足要求后,再用人工开挖至设计标高。
基坑在开挖过程中必须有专门测量人员随时量测。
当设计基础底面以上的范围内有地下水时,应采取有效的施工降水措施,保证槽底作业条件。
基坑达到要求后,会同监理工程师验槽,并开展下一步施工。
(3)基础处理:检查井基础应坐落在土质良好的原状土层上,地基承载力特征值不小于100Kpa。
不能满足要求时,须做地基处理。
(4)垫层施工:采用100mm厚C15素混凝土。
浇筑时必须振捣密实,浇筑完毕后充分养护。
(5)底板施工:采用200mm厚C25钢筋混凝土混凝土(污水检查井要求混凝土抗渗等级P6),钢筋保护层厚度为40mm。
(6)流槽施工:采用C15素混凝土,表面压光,流槽高度与下游管内顶齐平。
当上、下游管道内底不在同一高度时,上、下游管道内底流槽坡度不宜大于10%。
流槽部分在安装踏步的同时加设脚窝,当D≥800时流槽内设脚窝,D<800时不设脚窝,脚窝从下游管道中线以下部分开始设置,检查井踏步采用塑钢材料。
踏步及脚窝位置详见下图。
(7)模块砌筑本工程模块砌筑检查井形状(直线、三通、四通)参照原设计图纸。
一、交底目的为确保电力检查井施工过程中的安全,提高施工人员的安全意识,降低安全事故发生率,特进行本次安全技术交底。
二、交底对象所有参与电力检查井施工的人员。
三、交底内容1. 施工前的安全准备(1)施工人员应熟悉施工现场环境,了解施工图纸和施工方案。
(2)施工人员应了解本工程的安全技术要求,掌握安全操作规程。
(3)施工人员应配备必要的安全防护用品,如安全帽、安全带、防尘口罩等。
2. 施工过程中的安全措施(1)施工前,应对检查井井口、井壁、井盖等进行检查,确保其完好、稳固。
(2)在施工过程中,严禁施工人员擅自进入井内作业,必须进入井内时,应佩戴安全带,并有人在外进行监护。
(3)施工人员应严格按照施工图纸和施工方案进行施工,不得随意更改施工方法。
(4)在施工过程中,应保持施工现场的整洁,及时清理施工垃圾,防止绊倒施工人员。
(5)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
3. 施工后的安全检查(1)施工完成后,应对检查井进行验收,确保其符合设计要求。
(2)验收合格后,应及时清理施工现场,恢复原状。
(3)施工结束后,应对施工人员进行安全教育,提高其安全意识。
四、安全注意事项1. 施工人员应严格遵守国家有关安全生产的法律法规和标准。
2. 施工人员应服从现场指挥,不得擅自离岗。
3. 施工人员应掌握急救知识和技能,一旦发生事故,应立即采取应急措施。
4. 施工人员应保持良好的精神状态,严禁酒后作业。
五、交底要求1. 施工人员应认真听取安全技术交底,确保理解并掌握交底内容。
2. 施工人员应按照安全技术交底要求,认真执行各项安全措施。
3. 施工单位应定期对施工人员进行安全技术培训,提高其安全素质。
4. 施工单位应加强对施工现场的安全管理,确保施工安全。
六、交底时间[具体日期]七、交底人[交底人姓名]八、备注本安全技术交底内容仅供参考,具体施工过程中应根据实际情况进行调整。

一、交底对象1. 施工项目负责人2. 施工技术负责人3. 施工班组长4. 一线施工人员二、交底时间[填写具体日期和时间]三、交底内容1. 工程概况- 井坑位置:[具体位置描述]- 井坑尺寸:[长×宽×深]- 施工环境:[周边环境描述,如交通、居民区、地下管线等]2. 安全技术要求1. 施工方案- 严格按照《给水排水管道工程施工及验收规范》GB 50268等相关规范执行。
- 根据地质条件,选择合适的开挖方法和支护措施。
2. 人员配备与培训- 施工人员必须经过专业培训,了解相关安全操作规程。
- 特种作业人员必须持证上岗。
3. 机械设备- 施工机械必须经过验收,确保安全可靠。
- 机械设备操作人员必须持证上岗。
4. 开挖与支护- 井坑开挖应与管道沟槽的开挖同时进行,确保井底座主管道与管沟中的管道在同一轴线上。
- 根据地质条件,采用放坡开挖或采取支护措施,确保井坑稳定性。
- 井坑开挖时,不得扰动基土超挖,如基土受到扰动,应采取相应的弥补措施。
5. 排水措施- 地下水位高于开挖井坑的坑底时,应将地下水降至井坑最低点300mm以下。
- 检查井安装连接完毕后,必须在回填至满足检查井抗浮稳定的高度后才能停止降水。
6. 临边防护- 基坑支护周边应按规定进行临边防护。
- 井坑底部如有砖、石等坚硬物体,应将其清除。
7. 其他安全要求- 临时堆土或施加其他荷载不得影响井坑的稳定性。
- 堆土高度及其距井坑边缘的距离按相关施工规范执行。
3. 安全技术交底1. 施工负责人应对施工人员进行安全技术交底,确保施工人员了解相关安全操作规程。
2. 交底内容包括但不限于:施工方案、安全操作规程、注意事项等。
3. 交底后,施工人员需签字确认,确保其了解并遵守安全操作规程。
4. 安全检查1. 施工过程中,安全员应定期进行安全检查,确保施工安全。
2. 发现安全隐患,应立即整改,并记录在案。
四、注意事项1. 施工过程中,施工人员必须严格遵守安全操作规程,确保自身安全。
一、交底目的为确保道路检查井施工过程中的安全,提高施工质量,现将道路检查井施工安全技术要求及注意事项进行交底,要求全体施工人员认真学习并严格执行。
二、交底内容1. 施工准备(1)施工前,对施工现场进行勘察,了解周边环境、地下管线、交通状况等。
(2)对施工人员进行安全技术培训,提高安全意识。
(3)确保施工机械、设备、材料符合相关标准和要求。
2. 施工工艺(1)检查井井圈、井筒、井盖等部件应采用优质材料,符合设计要求。
(2)井圈、井筒、井盖等部件安装时,应确保其位置准确、稳固。
(3)检查井基础采用混凝土浇筑,确保基础稳固,避免沉降。
(4)井周回填材料应符合设计要求,回填时分层压实,确保密实度。
3. 安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工区域设置安全警示标志,提醒过往行人注意安全。
(3)施工过程中,严格遵循“先检查、后施工”的原则,确保施工安全。
(4)施工机械、设备操作人员必须经过培训,取得操作资格。
(5)施工现场应保持整洁,及时清理施工垃圾,避免影响交通。
4. 应急措施(1)施工现场设置急救箱,配备常用药品和急救设备。
(2)遇有突发事故,立即启动应急预案,及时组织救援。
(3)施工人员应熟悉应急预案,掌握救援技能。
三、交底要求1. 施工人员要认真听取安全技术交底,掌握施工过程中的安全要求。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工人员应互相监督,发现安全隐患及时报告。
4. 施工单位应定期对施工人员进行安全技术培训,提高安全意识。
5. 施工单位应加强对施工现场的安全管理,确保施工安全。
四、交底记录1. 交底时间:____年____月____日2. 交底地点:____3. 交底人:____4. 参加交底人员:____5. 交底内容摘要:(1)施工准备(2)施工工艺(3)安全措施(4)应急措施(5)交底要求五、签字确认施工人员:____施工负责人:____备注:本安全技术交底模板仅供参考,具体施工安全要求应根据实际情况进行调整。
一、工程概况1. 工程名称:XX项目检查井砌筑工程2. 工程地点:XX地区3. 工程规模:XX(根据实际情况填写)4. 施工单位:XX施工队5. 施工日期:XX年XX月XX日至XX年XX月XX日二、施工前安全交底1. 施工人员必须参加安全教育培训,了解施工安全操作规程,掌握施工安全知识。
2. 严格按照施工图纸和施工方案进行施工,不得擅自改变施工工艺和操作方法。
3. 施工现场必须设置安全警示标志,如:高空作业、危险区域、禁止通行等。
4. 严格执行操作规程,严禁酒后作业、疲劳作业、带病作业。
5. 施工人员必须正确佩戴个人防护用品,如:安全帽、安全带、防尘口罩等。
6. 施工现场必须配备必要的安全防护设施,如:安全网、安全栏杆、防护栏杆等。
三、砖砌检查井施工安全要点1. 井室基础施工(1)施工前,应先进行地质勘察,了解基础土质情况。
(2)基础施工时,应严格按照设计要求进行,确保基础稳定性。
(3)基础施工过程中,应注意挖掘机的安全操作,防止挖掘机翻车、倾覆等事故发生。
2. 砖砌施工(1)施工前,应检查砖块质量,确保砖块强度、尺寸符合要求。
(2)砌筑过程中,应保持砖层水平,防止墙体倾斜。
(3)砌筑时,应保持砂浆饱满,砖块与砖块之间缝隙应均匀。
(4)砌筑过程中,应定期检查墙体垂直度、水平度,确保墙体质量。
(5)施工过程中,应注意高空坠落、物体打击等安全隐患。
3. 井盖安装(1)安装前,应检查井盖质量,确保井盖强度、尺寸符合要求。
(2)安装过程中,应使用专用工具,防止井盖损坏。
(3)安装完成后,应检查井盖与井口是否严密,防止雨水、污水渗漏。
四、施工过程中应注意的问题1. 施工过程中,应严格按照施工方案进行,不得擅自改变施工工艺和操作方法。
2. 施工过程中,应加强施工现场管理,确保施工现场安全、整洁。
3. 施工过程中,应加强施工人员的安全教育,提高施工人员的安全意识。
4. 施工过程中,应定期检查施工现场安全设施,确保安全设施完好。
一、交底对象1. 施工单位全体管理人员及一线施工人员。
2. 施工单位技术、质量、安全等相关部门负责人。
二、交底时间[填写具体日期]三、交底地点[填写具体地点]四、交底内容一、工程概况1. 工程名称:[填写工程名称]2. 工程地点:[填写工程地点]3. 工程规模:[填写工程规模]4. 工程概况:[填写工程概况]二、检查井施工安全要求1. 施工人员必须熟悉检查井施工安全技术交底内容,确保施工安全。
2. 施工前应进行现场勘查,了解施工环境,制定相应的安全措施。
3. 施工现场应设置安全警示标志,确保施工区域安全。
三、施工人员安全要求1. 施工人员必须穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
2. 严禁酒后作业、疲劳作业、带病作业。
3. 严禁违章操作,如高空作业、有限空间作业等必须遵守相关规定。
四、施工设备安全要求1. 机械设备必须符合国家相关标准,并经过检验合格。
2. 施工前应进行设备检查,确保设备运行正常。
3. 机械设备操作人员必须持有相关操作证书,确保操作规范。
五、施工材料安全要求1. 施工材料必须符合国家相关标准,并经过检验合格。
2. 施工材料应存放在干燥、通风的库房内,避免受潮、变质。
3. 施工过程中应严格按照施工方案进行材料使用,确保施工质量。
六、检查井施工安全措施1. 施工现场设置安全防护栏,防止施工人员坠落。
2. 施工人员进入检查井前,必须进行通风检测,确保空气质量合格。
3. 检查井内作业人员必须佩戴安全带,并使用安全绳进行保护。
4. 施工过程中,必须按照设计要求进行施工,确保检查井结构安全。
5. 施工结束后,应对检查井进行验收,确保工程质量。
七、应急处置措施1. 施工过程中发生安全事故,应立即停止施工,并采取相应措施进行救援。
2. 施工人员应熟悉应急处置流程,确保在紧急情况下能够迅速应对。
3. 施工单位应制定安全事故应急预案,并定期进行演练。
八、其他注意事项1. 施工单位应加强对施工人员的安全教育培训,提高安全意识。
检查井施工技术交底一、施工准备1、明挖管道铺设接口强度达到设计强度80%;2、选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。
二、施工方法(一)、检查井砌筑1、井底基础与管道基础同时浇筑。
2、流槽一定与检查井壁同时砌筑。
表面用砂浆分层压实抹光,流槽与上下游管道接顺,管内底高程符合混凝土管道基础及安装的允许偏差。
3、砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持 1cm。
4、与检查井连接的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。
5、砂浆拌和均匀,保证砌筑砖含水量为 10~ 15%,砌体不得有竖向通缝,必须为上、下错缝,内外搭接。
如井身不能一次砌完,在二次接高时,将原砖面上的泥土杂物清理干净,然后用水清洗砖面并浸透。
6、砖砌圆形检查井时,随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不大于 30mm;如为三面收进,则每次收进不大于 50mm。
砌筑检查井的内壁应用原浆勾缝,有抹面要求时,内壁抹面应分层压实,外壁用砂浆搓缝并严实。
7、检查井接入圆管的管口应与井内壁平齐,当接入管径大于300mm 管子穿越井室壁或井底,留有 30~ 50mm 的环缝,用油麻 -水泥砂浆,油麻填塞并捣实。
时,砌砖圈加固。
-石棉水泥或粘土8、砌筑井内踏步时,随砌随安,位置正确。
踏步安装后,在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏。
混凝土井壁的踏步在预制或现浇时安装。
9、砌筑检查井的预留支线时,随砌随安,预留管的直径、方向、高程符合设计要求,管与井壁衔接处严密不得漏水。
施工完成后,预留支线端头用低标号砂浆砖砌封口并用水泥砂浆抹面,达到严密不漏水。
10、检查井用预制装配式构件施工时,企口座浆与竖缝灌浆应饱满,装配后的砂浆凝结硬化期间应加强养护,并不得受外力碰撞或震动。
技术交底记录工程名称工分项工程检查井部位本工程检查井(含井室、井筒)采用模块砖砌筑,采用图集为12S522《混凝土模块式排水检查井》。
(一)材料要求1、垫层:C15混凝土;底板:C25钢筋混凝土(污水检查井要求抗渗等级P6);2、流槽:C15混凝土。
3、井墙:模块:强度等级MU10;砌筑砂浆、勾板缝、座浆、抹三角灰:M10水泥砂浆;抹面砂浆:20厚1:2防水砂浆。
灌孔(芯):C25混凝土(污水检查井要求抗渗等级P6);4、预制盖板:C30钢筋混凝土。
(二)施工方法(1)测量放样:对检查井的轴线、边桩位置及平面尺寸放样完成,标高核实无误,已报请监理工程师检验认可。
(2)基坑开挖及人工清底:基坑采用机械开挖,人工配合修整,在基坑开挖中,当挖掘机挖到接近设计标高30cm时,对基坑的位置、尺寸进行检测,各项指标满足要求后,再用人工开挖至设计标高。
基坑在开挖过程中必须有专门测量人员随时量测。
当设计基础底面以上的范围内有地下水时,应采取有效的施工降水措施,保证槽底作业条件。
基坑达到要求后,会同监理工程师验槽,并开展下一步施工。
(3)基础处理:检查井基础应坐落在土质良好的原状土层上,地基承载力特征值不小于100Kpa。
不能满足要求时,须做地基处理。
(4)垫层施工:采用100mm厚C15素混凝土。
浇筑时必须振捣密实,浇筑完毕后充分养护。
(5)底板施工:采用200mm厚C25钢筋混凝土混凝土(污水检查井要求混凝土抗渗等级P6),钢筋保护层厚度为40mm。
(6)流槽施工:采用C15素混凝土,表面压光,流槽高度与下游管内顶齐平。
当上、下游管道内底不在同一高度时,上、下游管道内底流槽坡度不宜大于10%。
流槽部分在安装踏步的同时加设脚窝,当D≥800时流槽内设脚窝,D<800时不设脚窝,脚窝从下游管道中线以下部分开始设置,检查井踏步采用塑钢材料。
踏步及脚窝位置详见下图。
(7)模块砌筑本工程模块砌筑检查井形状(直线、三通、四通)参照原设计图纸。
