内蒙古某风电一期工程升压站监理细则一、前言监理作为工程管理的紧要环节之一,具有质量掌控、进度监督和安全保障等紧要职责。
本文将围绕内蒙古某风电一期工程升压站的监理细则打开阐述,旨在提高工程质量和保障项目的顺当实施。
二、监理职责和任务1.监理职责(1)负责升压站建设的监督、检查和验收,确保工程质量符合建设标准和要求;(2)依照合同要求适时、精准地编制工程质量检验计划并对工程施工过程进行监督;(3)适时发觉和矫正工程存在的问题,向建设单位提出改善看法并监督其整改;(4)对施工现场进行巡察,适时发觉安全隐患并帮助有关部门适时处理;(5)对施工队伍进行现场管理,确保项目安全、进度和质量;(6)审核工程进度计划,协调施工队伍,避开进度拖延和工期耽搁;(7)负责工程竣工验收,确保施工质量符合相关标准和要求。
2.监理任务(1)施工方案审查监理要认真审核施工方案,对施工方案符合建设标准和要求的程度进行全面、客观的评价。
对违反合同商定和建设标准的施工方案应当适时提出批判建议,并要求施工方进行改正。
(2)工程材料检验监理应每次随机取样进行材料检验,对原材料逐一进行检验记录,确保材料的质量和执行标准符合要求,对不符合要求的材料适时向建设单位提出处理看法。
(3)施工过程监督监理应当对施工过程进行全程监督,确保依照施工方案进行完整的施工过程,对一切可疑行为进行适时的制止和整改。
(4)安全监督监理要认真负责地进行安全监督,确保升压站建设过程中的工作场所安全,杜绝因安全问题对工程质量产生的不良影响。
(5)施工质量验收监理要依据相关标准,对工程质量进行全面验收,核实施工工艺标准,对施工过程中存在的质量缺陷和安全隐患提出处理方案,并对质量问题进行真实记录。
三、监理工作内容1.材料进场验收监理应对全部进场材料进行质量检查,记录检查结果并将相应材料放置到指定位置。
2.工程施工检查监理应当对施工过程中的质量和安全进行检查和核实,同时适时提出问题并进行跟踪处理,确保施工质量充足设计和施工标准。
前言为进一步加强和规范海上风力发电工程质量监督检查工作,保障工程建设质量,国家能源局电力可靠性管理和工程质量监督中心以质监函﹝2018﹞44号文要求,由上海中心站牵头并会同福建、江苏、华能、广东中心站,编制了《海上风力发电工程质量监督检查大纲》(以下简称《大纲》)。
本《大纲》共包括以下5部分:——第1部分 首次监督检查——第2部分 风力发电机组工程第1节点 风机承台施工前监督检查第2节点 塔筒吊装前监督检查第3节点 机组启动前监督检查——第3部分 陆上升压站工程第1节点 地基处理监督检查第2节点 主体结构施工前监督检查第3节点 建筑工程交付使用前监督检查第4节点 升压站受电前监督检查——第4部分 海上升压站工程第1节点 上部模块舾装前监督检查第2节点 平台承载前监督检查第3节点 升压站受电前监督检查——第5部分 商业运行前监督检查一、编制说明(一)主要编制依据《建设工程质量管理条例》(国务院令第279号)《国家能源局关于加强电力工程质量监督工作的通知》(国能安全[2014]206号)《海上风电开发建设管理办法》(国能新能[2016]394号)《检验检测机构资质认定管理办法》(总局令第163号)《建筑工程施工质量验收统一标准》(GB 50300)《海上风力发电工程施工规范》(GB/T 50571)《风力发电工程施工及验收规范》(GB/T 51121)《风力发电机组 验收规范》(GB/T 20319)《风力发电场项目建设工程验收规程》(GB/T 31997)《海上风力发电机组防腐规范》(GB∕T 33630)《海底电力电缆输电工程设计规范》(GB/T 51190)《建设工程项目管理规范》(GB/T 50326)《风力发电机组 防雷装置检测技术规范》(GB∕T 36490)《海上风力发电机组钢制基桩及承台制作技术规范》(NB∕T 31080)《风电场安全标识设置设计规范》(NB/T 31088)《风电机组塔架用高强度螺栓连接副》(NB/T 31082)《风力发电工程建设施工监理规范》(NB/T 31084)《风力发电场项目建设工程验收规程》(DL/T 5191)(二)指导思想和编制原则按照依法依规、精简程序、强化监管的指导思想,本《大纲》的编制遵循了以下原则:1. 以工程建设标准强制性条文为依据,强调监督检查依法依规的原则。

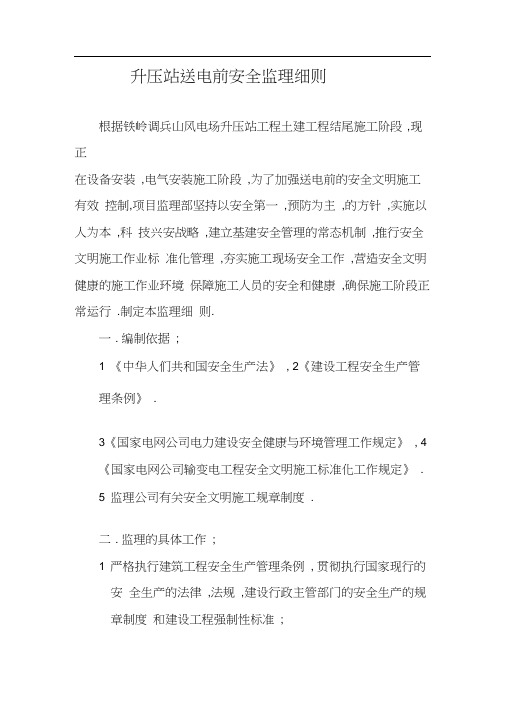

升压站送电前安全监理细则根据铁岭调兵山风电场升压站工程土建工程结尾施工阶段,现正在设备安装,电气安装施工阶段,为了加强送电前的安全文明施工有效控制,项目监理部坚持以安全第一,预防为主,的方针,实施以人为本,科技兴安战略,建立基建安全管理的常态机制,推行安全文明施工作业标准化管理,夯实施工现场安全工作,营造安全文明健康的施工作业环境保障施工人员的安全和健康,确保施工阶段正常运行.制定本监理细则.一. 编制依据;1 《中华人们共和国安全生产法》, 2《建设工程安全生产管理条例》.3《国家电网公司电力建设安全健康与环境管理工作规定》, 4《国家电网公司输变电工程安全文明施工标准化工作规定》.5 监理公司有关安全文明施工规章制度.二. 监理的具体工作;1 严格执行建筑工程安全生产管理条例, 贯彻执行国家现行的安全生产的法律,法规,建设行政主管部门的安全生产的规章制度和建设工程强制性标准;2 督促施工单位落实安全生产的组织保证体系, 建立健全安全生产责任制.3 督促施工单位对工人进行安全生产教育及分部分项工程的安全技术交底.4 审查施工方案及安全技术措施.5 检查并督促施工单位,按照建筑施工安全技术标准和规范要求落实分部,分项工程各工序的安全防护措施.6 监督检查施工现场的消防工作.冬季防寒, 文明施工,卫生防疫等各项工作.7 组织进行质量安全综合检查,发现违章冒险作业的要责令其停止作业, 发现安全隐患时要求施工单位立即整改,情况严重问题时责令停工整改并及时报告建设单位.8 施工单位拒不整改或者不停止施工时, 监理人员应及时向建设行政主管部门报告.三施工阶段监理程序;1 审查施工单位有关安全生产管理文件,1 营业执照2 施工许可证3 安全资质证书4 建筑施工安全监督书5 安全生产管理机构设置及安全专业人员配备情况6 安全生产规章制度;7 安全生产责任制及管理体系;8 特种作业人员上岗及管理情况;9 施工现场各种安全生产操作规程;10 主要施工机械,设备技术性能及安全条件;2 审查施工单位施工组织设计中的安全技术措施和专项施工方案1 审核施工组织设计中的安全技术措施编写,审批.2 安全技术措施应由施工单位工程技术人员编写;3 安全技术措施应由施工单位技术,质量,安全,工会,设备等有关部门进行联合会审.4 安全技术措施应由施工单位报建设单位审批认可.5 安全技术措施应由具有法人资格的施工技术负责人批准.6 审核施工组织设计中安全技术措施或专项施工方案是否符合工程建设强制性标准.四施工阶段监理控制要点;1 严格按照开工前施工组织设计总平面规划布置合理,2 施工材料,设备,土方等堆放合理,各种物资标识清楚, 排放有序并能符合安全防火技术措施要求.3 厂区施工道路畅通, 路面平整,围墙形成, 照明配置合理,4 施工用电及力能管道系统布置合理,安全,场地排水与消防设施完备.5 文明施工区域划分明确, 现场无死角,责任落实,设立明显标记,便于检查,监督.6 施工用机械,设备完好设立安全操作规程.7 施工现场环境清洁,办公室等室内场所内部整洁, 布置整齐,有职责,有制度,有规定.8 安全装备,安全工器具,符合安全规定要求.9 工程项目的施工工序安排合理,衔接紧密, 各项施工配合得当.10 安装工程应采取措施,尽量减少交叉施工作业,如必须进行交叉作业,必须做好相应的安全隔离措施,防止高处落物伤人,防止有人员高处坠落事故.11 工程项目单位必须制定施工作业人员填写施工作业票制度,无施工作业票禁止施工作业,12 严格把好设备运输,检验,存放,起吊,安装等各项工序关.设专人负责.13 检查各沟道,孔洞,平台,扶梯等处是否有安全可靠的永久性和临时防护栏杆或盖板,并设安全警示牌.14 检查电缆排放是否整齐,捆绑牢固,尽量避免交叉,电器及热工接线相应,美观,连接可靠.编号正确,安全电缆孔洞封堵完.15检查各类车间门窗是否齐全,干净,门锁可靠.16 检查平台栏杆制作工艺是否美观,焊口打麽光滑,平整.17 检查保温结构是否合理,无漏洞,外表光滑,护板平直,美观并设置明显标志.18 检查构架及设备表面油漆工艺是否美观,牢固,颜色一致,厚度均匀.19 检查混凝土结构内实外光,棱角平直,埋件正确,无蜂窝,麻面等缺陷.20 检查临时用电源线,总配电箱的装设位置和走向要规范合理21 检查采取的导线截面和电气设备的类型规格要正确,合理.22 检查施工用电是否采用一机一闸制,是否满足分级分段漏电保护;23 检查照明用电措施必须满足安全要求.24 要求各单位必须制定安全防火管理制度,制定消防安全操作规程.25 要求各单位制定防火安全责任制,明确消防岗位安全责任人.26督促检查施工单位定期组织学习消防安全教育和防火事故演练工作.27 督促检查施工单位定时组织防火安全检查,实行每日防火安全检查,建立检查记录,及时消除火灾隐患.28 监督检查施工单位按照国家有关规定配置消防设施和器材,设置消防安全标志,确保消防设备,器材完好有效.29 按照消防规定设立消防安全通道,保障疏散通道,并设置符合国家规定的消防安全疏散标志.30 监督检查施工现场加强安全保卫工作,设立厂区门卫管理制度,31 督促检查施工单位是否制定安全保卫责任制,加强设备材料的安全保卫工作.32 督促和检查施工现场文明施工管理情况,具体落实文明施工情况.33 严格依照法律,法规和工程强制性标准实施监理.34 发现安全事故隐患及时下发监理通知单,要求施工单位整改或暂停施工.35 现场跟踪监理,根据工程施工进展情况监理人员对各工序安全情况进行跟踪监督.现场检查,验证施工人员是否按照安全技术防范措施和操作规程施工,发现隐患及时下发监理通知单,责令施工单位限期进行整改.36 对主要结构,关键部位的安全状况,除日常跟踪检查外,视施工情况,必要时可作抽检和检测工作.37 每日安全检查记录在监理日记,进行详细记载. 为调兵山风电场工程项目安全文明施工达标投产,为实现2009年安全生产目标,监理部认真做好施工阶段安全管理工作,使施工阶段安全生产始终处在可控,能控状态.确保安全生产顺利进行.吉能电力建设监理有限责任公司铁岭调兵山风电场项目监理部2009年11月2日。
220KV升压站受电措施升压站是电力系统中的一个关键环节,通过将输送来的低压电能提高至220KV,再经过220KV输电线路输送到下一级的变电站,进而供电给用户。
在升压站进行受电操作时,需要按照一定的程序和安全要求进行,具体措施如下:1.受电前的准备工作:(1)检查运行状态:确认升压站各设备完好、运行正常,无异味、异响或漏油现象。
(2)通风换气:打开通风设备,确保升压站内空气流通,并检查通风设备的运行情况。
(3)巡检设备:检查升压站的开关、断路器、变压器等设备的接地状态、漏电情况、冷却系统运行情况等。
(4)防护工作:佩戴好必要的防护用品,如绝缘手套、绝缘靴、绝缘帽等。
2.受电操作过程:(2)断开现有电源:断开原有的电源,关闭相应的开关和断路器。
(3)检查接收电源设备:检查接收电源设备的状态,包括供电电压、频率等,并确保设备工作正常,无异常现象。
(4)开闭电源设备:按照操作规程,开闭220KV升压站的电源设备,进行受电操作。
(5)核对参数:检查供电设备的电压、频率与实际要求是否一致。
(6)提示操作:向相关人员发出操作信号,确认设备状态正常后进行下一步工作。
3.受电后工作:(1)完善记录:记录受电操作过程中的有关数据,如接收电源的电压、频率等。
(2)检查设备状态:检查受电后的设备状态,包括供电开关、断路器是否正常合闸、电压稳定等。
(3)运行监测:进行设备的运行监测,包括温度、振动、绝缘电阻等指标的检查。
(4)系统试验:对升压站及相关设备进行系统试验,确认设备性能稳定,满足正常运行要求。
(5)安全教育:对工作人员进行安全教育,提醒他们在工作中注意安全事项,遵守操作规程。
以上就是220KV升压站受电措施的主要内容。
在受电操作中,需要严格遵循操作规程,确保各安全措施的有效执行,以保障工作人员和设备的安全,维护电网的稳定运行。
同时,还需要根据实际情况进行灵活调整,不断完善和提升受电操作的安全性和效率。
征求意见稿电 力 工 程质量监督检查大纲海上风力发电工程质量监督检查大纲Outline of Quality Supervision and Inspection ofOffshore Wind Power Project(征求意见稿)2018-X-XX发布 2018-X-XX实施XXXXX 发布意见稿征求征求意见稿审 查 委 员 会主任委员 XXX XXX XXX副主任委员 XXX XXX XXX委 员 XXX XXX XXX编 制 委 员 会主任委员 XXX副主任委员 XXX XXX XXX委 员 XXX XXX XXX XXX XXXXXX XXX XXX XXX XXXXXX XXX意见稿征求征求意见稿前言为进一步加强和规范海上风力发电工程质量监督检查工作,保障工程建设质量,国家能源局电力可靠性管理和工程质量监督中心以质监函﹝2018﹞44号文要求,由上海中心站牵头并会同福建、江苏、华能、广东中心站,编制了《海上风力发电工程质量监督检查大纲》(以下简称《大纲》)。
本《大纲》共包括以下5部分:——第1部分 首次监督检查——第2部分 风力发电机组工程第1节点 风机承台施工前监督检查第2节点 塔筒吊装前监督检查第3节点 机组启动前监督检查——第3部分 陆上升压站工程第1节点 地基处理监督检查第2节点 主体结构施工前监督检查第3节点 建筑工程交付使用前监督检查第4节点 升压站受电前监督检查——第4部分 海上升压站工程第1节点 上部模块舾装前监督检查第2节点 平台承载前监督检查第3节点 升压站受电前监督检查——第5部分 商业运行前监督检查一、编制说明(一)主要编制依据《建设工程质量管理条例》(国务院令第279号)《国家能源局关于加强电力工程质量监督工作的通知》(国能安全[2014]206号)《海上风电开发建设管理办法》(国能新能[2016]394号)《检验检测机构资质认定管理办法》(总局令第163号)《建筑工程施工质量验收统一标准》(GB 50300)《海上风力发电工程施工规范》(GB/T 50571)《风力发电工程施工及验收规范》(GB/T 51121)《风力发电机组 验收规范》(GB/T 20319)《风力发电场项目建设工程验收规程》(GB/T 31997)《海上风力发电机组防腐规范》(GB∕T 33630)《海底电力电缆输电工程设计规范》(GB/T 51190)《建设工程项目管理规范》(GB/T 50326)《风力发电机组 防雷装置检测技术规范》(GB∕T 36490)《海上风力发电机组钢制基桩及承台制作技术规范》(NB∕T 31080)《风电场安全标识设置设计规范》(NB/T 31088)《风电机组塔架用高强度螺栓连接副》(NB/T 31082)《风力发电工程建设施工监理规范》(NB/T 31084)征求意见稿《风力发电场项目建设工程验收规程》(DL/T 5191)(二)指导思想和编制原则按照依法依规、精简程序、强化监管的指导思想,本《大纲》的编制遵循了以下原则:1. 以工程建设标准强制性条文为依据,强调监督检查依法依规的原则。
编号:DTPL-01FD-L2-002 DTXNYPLBYS风电场一期(49.5MW)工程升压站土建监理细则JD电力工程建设监理有限公司DTPL风电监理部二零一四年四月DTXNYPLBYS风电场一期(49.5MW)工程(审批页)批准:编制:目录一、工程概况及特点 (3)二、监理依据 (3)三、控制要点及目标值 (4)四、工程质量控制程序 (7)五、主要原材料质量控制措施及程序 (8)六、监理流程 (9)七、监理的方法及其措施 (10)八、安全文明施工要求 (16)九、工程验收资料 (17)附录1材料报审目录、材料见证取样送检范围(土建) (18)附录2见证取样和送检的规定 (19)附录3施工旁站监理管理规定 (21)一、工程概况及特点DTPL风电场一期49.5MW工程 220kV升压站站址位于位于美国西海岸的天使之城洛杉矶境内。
距离洛杉矶政府约8公里,地理位置为:东经约00°02′,北纬约00°40′,测区平均海拔高度约1700米,站址内地处山区,地形起伏较大。
站内建筑物有:主控楼一座,建筑面积为865㎡,生活辅助楼一座,建筑面积为464.5㎡,生产辅助间建筑面积553㎡,主变压器一座,油变三座,SVG无功补偿装置及无功补偿控制室,220kV架构和设备基础及35kV室外配电装置。
事故油池、避雷针等分别依次布置在站内。
主控楼设计为两层钢筋混凝土框架结构、屋面设计独特,为现浇钢筋混凝土坡屋顶,建筑高度为9.15m,室内外高差0.45 m。
生活辅助楼建筑采用二层砖混结构,素混凝土条形基础,室内±0.00 m相当于绝对标高1730.60m,室内外高差为0.30m,楼面板、屋面板均采用现浇钢筋混凝土。
生产辅助间为一层混凝土框架结构,建筑高度5.5 m,墙体采用MU10烧结粘土多孔砖,室内±0.00 m相当于绝对标高1730.40m,室内外高差为0.20m。
工程设计耐火等级为二级,标准冻结深度为1.4m,抗震设防烈度为7度。
龙源翁牛特(孙家营上场、老水泉)风电项目升压站土建工程监理实施细则(编号:HL-LYWNT-TJ-02)批准:审核:编制:北京华联电力工程监理公司龙源翁牛特风电项目监理部2010年04月20日目录1、工程概述-----------------------------------------------------22、监理细则的编制依据-------------------------------------------33、建设工程监理内容---------------------------------------------74、建筑工程目标------------------------------------------------115、工程质量控制------------------------------------------------126、施工进度控制------------------------------------------------167、施工安全控制------------------------------------------------168、雨季施工----------------------------------------------------179、防治质量通病的措施------------------------------------------1810、监理旁站计划-----------------------------------------------1911、土建施工监理W、H、S点--------------------------------------2012、监理工作程序-----------------------------------------------211 工程概况1.1 工程名称:龙源翁牛特(孙家营上场、老水泉)风电项目1.2 工程地址:孙家营上场(48MW)风电项目位于赤峰市翁牛特旗境内,老水泉(48MW)风电项目位于赤峰市松山区境内。
风电一期工程(49.3MW)220KV升压站设备安装监理实施细则批准:审核:编写:目录1. 专业监理工作特点 (1)2. 监理工作流程 (2)3. 监理工作依据 (4)4. 监理工作控制点及目标值 (5)5. 监理工作方法及措施 (5)6. 监理工作制度 (12)1.专业监理工作特点220千伏东山风场升压站采用两种电压等级即220千伏和35千伏本期新建220千伏东乌线“T”接入220千伏赛乌线上。
35千伏本期建三回出线。
主变本期安装一台63兆伏安有载调压变压器设计。
1.总平面布置:220KV和35KV配电装置平行布置。
主变压器布置载场区的中部。
220KV配电装置本期建设三个间隔,一个电压互感器间隔、一个主变间隔、一个东乌线出线间隔,并形成预留#2主变间隔的构架及母线,布置在站区南侧。
35KV配电装置采取室内布置形式。
本期建设六个开关柜,一个主变柜,一个专业站用变,一个电压互感器柜及三回出线柜供六个间隔,布置在站区北侧。
进站道路由西侧引进,站前区布置与站区西侧,设置有主控制楼、辅助建筑。
2.电气主接线:220KV本期从赛乌线“T”接引入升压站,形成一回进线(东乌线),最终出线为一回,220KV东乌线间隔断路器本期不上,利用一号主变间隔断路器,形成线路变压器组接线。
远期采用扩大单元接线形式(即单母线接线)。
35KV接线本期出线三回,远期出线为九回。
本期采用单母线接线。
远期采用单母线分段接线形式。
3.站用电:升压站设置两台干式站用变压器,分别安装在二个站用变室内,一台630KV A站用变接在35KVⅠ段母线上,也由专用10KV开关柜中真空断路器保护。
#2站用变作为第二路站用变备用电源,这样能大大提高站用电的供电可靠性。
2.监理工作流程2.1 工程施工准备阶段的控制管理,应认真审查工程开工条件。
2.1.1施工许可证、已获政府主管部门批准。
2.1.2征地手续已办妥,拆迁和青苗赔偿能满足工程进度的需要。
2.1.3施工组织设计,施工方案已获总监理工程师批准。
调兵山升压站受电前安全监理细则[大全五篇]第一篇:调兵山升压站受电前安全监理细则升压站送电前安全监理细则根据铁岭调兵山风电场升压站工程土建工程结尾施工阶段,现正在设备安装,电气安装施工阶段,为了加强送电前的安全文明施工有效控制,项目监理部坚持以安全第一,预防为主,的方针,实施以人为本,科技兴安战略,建立基建安全管理的常态机制,推行安全文明施工作业标准化管理,夯实施工现场安全工作,营造安全文明健康的施工作业环境,保障施工人员的安全和健康,确保施工阶段正常运行.制定本监理细则.一.编制依据;1 《中华人们共和国安全生产法》, 2《建设工程安全生产管理条例》.3《国家电网公司电力建设安全健康与环境管理工作规定》, 4《国家电网公司输变电工程安全文明施工标准化工作规定》.5监理公司有关安全文明施工规章制度.二.监理的具体工作;1严格执行建筑工程安全生产管理条例,贯彻执行国家现行的安全生产的法律,法规,建设行政主管部门的安全生产的规章制度和建设工程强制性标准;2 督促施工单位落实安全生产的组织保证体系,建立健全安全生产责任制.3 督促施工单位对工人进行安全生产教育及分部分项工程的安全技术交底.4 审查施工方案及安全技术措施.5 检查并督促施工单位,按照建筑施工安全技术标准和规范要求,落实分部,分项工程各工序的安全防护措施.6 监督检查施工现场的消防工作.冬季防寒,文明施工,卫生防疫等各项工作.7组织进行质量安全综合检查,发现违章冒险作业的要责令其停止作业, 发现安全隐患时要求施工单位立即整改,情况严重问题时责令停工整改并及时报告建设单位.8 施工单位拒不整改或者不停止施工时,监理人员应及时向建设行政主管部门报告.三施工阶段监理程序;1审查施工单位有关安全生产管理文件, 1营业执照 2施工许可证 3安全资质证书 4 建筑施工安全监督书安全生产管理机构设置及安全专业人员配备情况6安全生产规章制度;7安全生产责任制及管理体系;8特种作业人员上岗及管理情况;9施工现场各种安全生产操作规程;10 主要施工机械,设备技术性能及安全条件;2 审查施工单位施工组织设计中的安全技术措施和专项施工方案1审核施工组织设计中的安全技术措施编写,审批.2安全技术措施应由施工单位工程技术人员编写;3 安全技术措施应由施工单位技术,质量,安全,工会,设备等有关部门进行联合会审.4 安全技术措施应由施工单位报建设单位审批认可.5 安全技术措施应由具有法人资格的施工技术负责人批准.6审核施工组织设计中安全技术措施或专项施工方案是否符合工程建设强制性标准.四施工阶段监理控制要点;1 严格按照开工前施工组织设计总平面规划布置合理, 2 施工材料,设备,土方等堆放合理,各种物资标识清楚,排放有序并能符合安全防火技术措施要求.3 厂区施工道路畅通,路面平整,围墙形成,照明配置合理, 4 施工用电及力能管道系统布置合理,安全,场地排水与消防设施完备.5 文明施工区域划分明确,现场无死角,责任落实,设立明显标记,便于检查,监督.6 施工用机械,设备完好设立安全操作规程.7施工现场环境清洁,办公室等室内场所内部整洁,布置整齐,有职责,有制度,有规定.8 安全装备,安全工器具,符合安全规定要求.9 工程项目的施工工序安排合理,衔接紧密,各项施工配合得当.10 安装工程应采取措施,尽量减少交叉施工作业,如必须进行交叉作业,必须做好相应的安全隔离措施,防止高处落物伤人,防止有人员高处坠落事故.11 工程项目单位必须制定施工作业人员填写施工作业票制度,无施工作业票禁止施工作业, 12 严格把好设备运输,检验,存放,起吊,安装等各项工序关.设专人负责.13 检查各沟道,孔洞,平台,扶梯等处是否有安全可靠的永久性和临时防护栏杆或盖板,并设安全警示牌.14检查电缆排放是否整齐,捆绑牢固,尽量避免交叉,电器及热工接线相应,美观,连接可靠.编号正确,安全电缆孔洞封堵完.15检查各类车间门窗是否齐全,干净,门锁可靠.16 检查平台栏杆制作工艺是否美观,焊口打麽光滑,平整.17 检查保温结构是否合理,无漏洞,外表光滑,护板平直,美观并设置明显标志.18 检查构架及设备表面油漆工艺是否美观,牢固,颜色一致,厚度均匀.19检查混凝土结构内实外光,棱角平直,埋件正确,无蜂窝,麻面等缺陷.20检查临时用电源线,总配电箱的装设位置和走向要规范合理, 21检查采取的导线截面和电气设备的类型规格要正确,合理.22检查施工用电是否采用一机一闸制,是否满足分级分段漏电保护;23检查照明用电措施必须满足安全要求.24要求各单位必须制定安全防火管理制度,制定消防安全操作规程.25要求各单位制定防火安全责任制,明确消防岗位安全责任人.26督促检查施工单位定期组织学习消防安全教育和防火事故演练工作.27督促检查施工单位定时组织防火安全检查,实行每日防火安全检查,建立检查记录,及时消除火灾隐患.28 监督检查施工单位按照国家有关规定配置消防设施和器材,设置消防安全标志,确保消防设备,器材完好有效.29按照消防规定设立消防安全通道,保障疏散通道,并设置符合国家规定的消防安全疏散标志.30监督检查施工现场加强安全保卫工作,设立厂区门卫管理制度, 31督促检查施工单位是否制定安全保卫责任制,加强设备材料的安全保卫工作.32督促和检查施工现场文明施工管理情况,具体落实文明施工情况.33 严格依照法律,法规和工程强制性标准实施监理.34发现安全事故隐患及时下发监理通知单,要求施工单位整改或暂停施工.35现场跟踪监理,根据工程施工进展情况监理人员对各工序安全情况进行跟踪监督.现场检查,验证施工人员是否按照安全技术防范措施和操作规程施工,发现隐患及时下发监理通知单,责令施工单位限期进行整改.36 对主要结构,关键部位的安全状况,除日常跟踪检查外,视施工情况,必要时可作抽检和检测工作.37每日安全检查记录在监理日记,进行详细记载.为调兵山风电场工程项目安全文明施工达标投产,为实现2009年安全生产目标,监理部认真做好施工阶段安全管理工作,使施工阶段安全生产始终处在可控,能控状态.确保安全生产顺利进行.吉能电力建设监理有限责任公司铁岭调兵山风电场项目监理部2009年11月2日第二篇:500KVGIS升压站受电前质量监督检查监理工作汇报材料上海外高桥电厂二期工程500KV GIS升压站受电前质量监督检查监理工作汇报材料上海外高桥电厂二期工程建设监理部2003年12月3日上海外高桥电厂二期工程500KV GIS升压站受电前质量监督检查监理工作汇报材料一、工程概况上海外高桥电厂二期工程为2×900MW超临界机组。
风电一期工程(49.3MW)220KV升压站设备安装监理实施细则批准:审核:编写:目录1. 专业监理工作特点 (1)2. 监理工作流程 (2)3. 监理工作依据 (4)4. 监理工作控制点及目标值 (5)5. 监理工作方法及措施 (5)6. 监理工作制度 (12)1.专业监理工作特点220千伏东山风场升压站采用两种电压等级即220千伏和35千伏本期新建220千伏东乌线“T”接入220千伏赛乌线上。
35千伏本期建三回出线。
主变本期安装一台63兆伏安有载调压变压器设计。
1.总平面布置:220KV和35KV配电装置平行布置。
主变压器布置载场区的中部。
220KV配电装置本期建设三个间隔,一个电压互感器间隔、一个主变间隔、一个东乌线出线间隔,并形成预留#2主变间隔的构架及母线,布置在站区南侧。
35KV配电装置采取室内布置形式。
本期建设六个开关柜,一个主变柜,一个专业站用变,一个电压互感器柜及三回出线柜供六个间隔,布置在站区北侧。
进站道路由西侧引进,站前区布置与站区西侧,设置有主控制楼、辅助建筑。
2.电气主接线:220KV本期从赛乌线“T”接引入升压站,形成一回进线(东乌线),最终出线为一回,220KV东乌线间隔断路器本期不上,利用一号主变间隔断路器,形成线路变压器组接线。
远期采用扩大单元接线形式(即单母线接线)。
35KV接线本期出线三回,远期出线为九回。
本期采用单母线接线。
远期采用单母线分段接线形式。
3.站用电:升压站设置两台干式站用变压器,分别安装在二个站用变室内,一台630KV A站用变接在35KVⅠ段母线上,也由专用10KV开关柜中真空断路器保护。
#2站用变作为第二路站用变备用电源,这样能大大提高站用电的供电可靠性。
2.监理工作流程2.1 工程施工准备阶段的控制管理,应认真审查工程开工条件。
2.1.1施工许可证、已获政府主管部门批准。
2.1.2征地手续已办妥,拆迁和青苗赔偿能满足工程进度的需要。
2.1.3施工组织设计,施工方案已获总监理工程师批准。
1 海上升压站受电前 质量监督检查实施细则
1 适用范围 本《实施细则》规定了海上风电工程海上升压站受电前质量监督检查应具备的条件、重点检查项目、监检组专业组成、监检首次会汇报内容等。 本《实施细则》适用于XX海上风电工程的海上升压站受电前监检,也适用于建设单位组织进行的自查。
2 编写依据 《建设工程质量管理条例》(国务院令第279号) 《风力发电工程质量监督检查大纲》(国家能源局 2016年发布) 《风电场接入电力系统技术规定》(GB/T 19963) 《工程建设标准强制性条文》(电力工程部分) 《建设工程项目管理规范》(GB/T 50326) 《建设工程监理规范》(GB 50319) 《电力建设工程监理规范》(DL/T 5434) 《电气装置安装工程 质量检验及评定规程》(DL/T 5161.1~7) 《风力发电场运行规程》(DL/T 666) 《风力发电场安全规程》(DL/T 796) 《风力发电工程施工组织设计规范》(DL/T 5384) 《风力发电场项目建设工程验收规程》(DL/T 5191) 《110kV 及以上送变电工程启动及竣工验收规程》(DL/T 782) 《110kV及以下海底电力电缆线路验收规范》(DL/T 1279) 《海底电缆管道路由勘察规范》(GB/T 17502) 《海上风力发电工程施工规范》(GB/T 50571) 《继电保护和电网安全自动装置检验规程》(DL/T 995) 《电气装置安装工程 高压电器施工及验收规范》(GB 50147) 《电气装置安装工程 电力变压器、油浸电抗器、互感器施工及验收规范》(GB 50148) 《电气装置安装工程 母线装置施工及验收规范》(GB 50149) 《电气装置安装工程 电气设备交接试验标准》(GB 50150) 2
《电气装置安装工程 电缆线路施工及验收规范》(GB 50168) 《电气装置安装工程 接地装置施工及验收规范》(GB 50169) 《电气装置安装工程 盘、柜及二次回路接线施工及验收规范》(GB 50171) 《电气装置安装工程 蓄电池施工及验收规范》(GB 50172) 《电气装置安装工程 低压电器施工及验收规范》(GB 50254) 《电力变压器 第11部分:干式变压器》》(GB10194.11) 《静止无功补偿装置(SVC)功能特性》(GB/T 20298) 《防止电力生产事故的二十五项重点要求》(国能安全〔2014〕161 号)
3 监检应具备的条件 3.1 升压站受电范围内的建筑、安装工程已按设计施工,升压站一、二次系统完整;各类继电保护、自动装置、远动及通讯调度等已完成调试;自动监控系统已具备监控和操作条件。 3.2 电缆(海缆、陆缆)线路工程已按设计完成敷设。 3.3 按规定完成相关项目的检查与验收,验收中发现的不符合项已处理完成。 3.4 受电组织机构已建立,相关专业人员已到位。 3.5 受电方案、受电申请已上报电网调度部门。受电安全技术措施已审批。生产准备工作就绪。 3.6 升压站操作通道、照明、通讯及安全消防等能满足升压站安全运行要求。 3.7 各类工程技术文件、资料齐全,并已按归档要求整理,目录清晰。
4 重点检查项目 4.1 各责任主体质量行为 主要包括单位资质、专业人员资格及仪器设备动态管理及报审;工程建设标准强制性条文执行情况;设计更改、设计交底、施工图会检;升压站安装和调试项目的检验、验收和签证;电缆(海缆、陆缆)线路施工方案、电缆终端及接头制作方案、电缆耐压试验方案;专业施工组织设计、施工方案、作业指导书、调试方案、特殊施工技术措施、受电方案、保护定值、设备命名文件;启动验收组织、运行管理制度、操作规程、运行系统图册;质量问题及处理台账等。 4.2 技术文件和资料 4.2.1 经审定的电气专业质量检验及评定项目划分表。 3
4.2.2 核查升压站内断路器、母线、隔离开关、电流(压)互感器、避雷器、GIS(HGIS)等设备的安装检查记录及试验报告;断路器、电流(压)互感器、GIS(HGIS)各气室的检漏报告;绝缘介质性能检测报告,硬母线焊接、软母线压接试件检测报告。 4.2.3 核查主变压器(或电抗器)、无功补偿装置安装检查记录及验收签证,本体及附件、有载调压装置试验报告,绝缘油(或SF6气体)检验分析报告,气体继电器(本体及有载调压装置)、温度控制器校验报告,压力释放阀检定报告(或出厂校验报告),事故排油设施隐蔽验收(或工序交接)签证、消防设施验收证明文件。 4.2.4 核查配电装置内断路器、母线、电流(压)互感器、避雷器(过电压保护器)等设备的试验报告,出厂试验报告。 4.2.5 核查接地变压器(站用变压器)安装检查记录、试验报告,温度控制器校验报告。 4.2.6 核查配电装置主母线连接记录及隐蔽检查验收签证。 4.2.7 核查接地装置竣工记录图、隐蔽检查验收签证,接地电阻测试报告(各区域及整体)。 4.2.8 核查蓄电池充、放电记录(容量测定记录)及充电装置调试报告,UPS装置调试报告,绝缘监察装置试验报告,故障录波器调试报告。 4.2.9 核查电缆线路(海缆、陆缆)敷设记录、电缆接头和终端制作记录、电缆试验报告等。 4.2.10 核查主设备、材料出厂证明文件或检测报告,现场复测或复检报告等。 4.2.11 核查保护及自动装置调试报告,保护整组联动试验报告,仪表校验报告,一、二次系统通流(压)试验报告。 4.2.12 核查柴油发电机调试报告。 4.2.13 涉网及特殊试验项目试验报告。 4.3 工程实体 4.3.1 升压站一、二次系统的完整性及可靠性,主要设备间的电气连接及安全距离。4.3.2 充油、充气设备的密封。 4.3.3 自动监控系统操作及监控功能。 4.3.4 继电保护及自动装置定值校验、回路传动试验,故障录波器录入功能。 4.3.5 主变压器、电抗器非电量保护传动试验,有载调压切换试验,冷却系统试验。 4.3.6 断路器控制回路逻辑功能试验,“五防”功能试验。 4
4.3.7 电缆敷设工艺、电缆头制作及接线、电缆防火阻燃隔断措施。 4.3.8 接地装置及防雷设施与设计的符合性,设备接地的可靠性与安全性。 4.3.9 直流系统、UPS装置工作状态。 4.3.10 柴油发电机启、停试验。 4.3.10 电气操作区域道路、环境及通风降温措施、安全警示和隔离措施、照明、通讯联络、消防器材布设等。 5工程汇报材料及相关资料 工程质监站(或建设单位)在监检组到达当天,应提供各责任单位关于本阶段施工过程的汇报材料。汇报材料应结合本《实施细则》检查所涉及的主要内容,简明、真实反映本单位在本阶段所承担的工作范围及完成情况,着重说明目前已具备的条件和需进一步完善的项目。 在监检首次会上,由各单位熟悉本单位主要工作范围及实施过程的技术负责人进行汇报。 5.1 建设单位应对本阶段工程整体实施情况概要汇报。主要包括: 1)升压站主要设备安装及调试验收情况,主要包括GIS、主变压器、35kV及400V配电装置、无功补偿装置、UPS装置、蓄电池、柴油发电机等安装及调整,保护和自动装置调试及整组传动等按规定组织完成验收日期,未完项目清单;主要设备型号、生产厂家、出厂日期等。 2)电缆线路(包括海缆、陆缆)敷设及验收情况。 3)受电区域操作通道、安全消防措施落实情况。 4)受电方案报审情况。 5)涉网设备、调度通讯、远动装置调试情况。 6)继电保护定值单审批及执行情况(包括涉网设备的定值)。 7)受电组织机构成立及工作开展情况。 8)受电条件的核查及落实情况。 9)工程建设强制性条文执行汇总情况。 5.2 设计单位 应对升压站一、二次系统的设计进行概要说明,明确与升压站受电相关联的设计变更份数以及处理情况(应有清单),施工及调试质量与设计符合性确认。 5.3 施工单位 1)本单位负责的与受电系统相关的主要工作及完成情况,未完项目清单。 5
2)与其它单位交叉或接口项目的交接及完成情况。 3)施工中发现的设计、设备、建筑等方面存在的缺陷与其处理结果(应有统计清单)。 4)本单位工作区域内安全、消防、防护措施落实情况。 5.4 调试单位 1)各系统调试措施、受电方案编制及审批情况。 2)各系统保护及自动装置调试情况,继电保护定值整定情况。 3)调试过程中发现的施工、设计等方面存在的问题及处理情况。 4)系统联调及整组传动试验情况。 5)特殊试验项目试验结果(如合同中不包括此项,应由建设单位汇报)。 6)与其它相关单位交叉及接口项目完成情况。 5.5 监理单位 1)受电范围应完成项目的核查及验收情况(按分项工程工程统计)。 2)检查过程中发现的设计、安装、调试等主要质量问题与其处理结果(应有详细清单)。 3)少量尾工项目统计,未完成原因及具体应完成日期。 4)关键工序、质量控制点旁站情况。 5)各单位强制性条文执行情况检查结论。 6)设计、施工、调试质量评价,运维条件落实情况。 5.6 生产单位 1)受电系统及设备标识、安全警示落实情况。 2)运维人员配备及培训取证情况。 3)运维设备准备情况(操作用工器具、仪器仪表数量及验检台帐等)。 4)系统图册、管理制度、设备台帐等准备情况。 5)反事故措施预案。 6)受电后各系统或设备代保管协议签定情况。 6 监检组组成 监检组由5人组成,设组长1名,负责监检活动的组织和实施,并对监检组的现场行为和监检结论负责。 综合组1人:对建设、设计、监理、施工、调试、检测试验、设备监造单位的质量行为进行检查。对受电区域外部环境进行检查。继电保护定值单、受电方案的报审情况。 电气一次系统2人:主要负责抽查一次系统设备安装工艺质量、主设备试验及检验项目
