又山美的2楼施工组织设计(正文)
- 格式:pdf
- 大小:623.70 KB
- 文档页数:69
xx二次装修改造工程施工组织设计XXXX建设工程有限公司施工组织设计(施工方案)报审表施表7.1 共页第页xx二次装修改造工程施工组织设计第一部分施工方案一、工程概况本工程为xx二次装修改造工程,工程地点位于XX学校内。
该工程为砖混结构、二层,总建筑面积约1689.43m2,其中一层1214.49㎡,二层474.94㎡。
一层层高为4.9米和3.1m,二层层高3.5m。
二、装修改造工程项目1、地面:一层原地面300*300瓷砖铲除,办公室1刷银灰色地坪漆;茶艺室、校园记者站、志愿者之家、学生会、摄影室铺贴600*600防滑砖;实训室铺贴800*800玻化砖,无尘车间刷地坪漆;扶梯实训技能教室刷无尘地坪漆;二柱举升机预留空间空调工作位刷地坪漆;升降电梯实训室刷无尘地坪漆;二层活动室水泥砂浆抹面,走廊天井做银灰色地坪漆。
2、内墙:实训室与无尘车间原墙面铲除,水泥砂浆打底,腻子三道,水泥漆一底二面;其余墙面腻子三道,水泥漆一底二面。
抹水泥砂浆、面刷米黄色外墙涂料;3、天棚:办公室1、茶艺室、校园记者站、志愿者之家、学生会、摄影室、升降电梯实训室、二层活动室天棚刷腻子三道,水泥漆一底二面;实训室、无尘车间、扶梯实训技能教室、二柱举升机预留空间空调工作位天棚采用轻钢龙骨,600*600铝扣板吊顶。
4、墙裙:同内墙面做法。
5、踢脚板:一层办公室1用120mm银灰色水泥漆踢脚线;茶艺室、校园记者站、志愿者之家、学生会、摄影室、实训室用120mm瓷砖踢脚线;无尘车间、扶梯实训技能教室、二柱举升机预留空间空调工作位、升降电梯实训室、天井走廊用120mm无尘地坪漆踢脚线;6、外墙:A-A轴,7-7轴、2-3轴原外墙面铲除,刷丙烯酸涂料。
7、屋面:树脂瓦屋面。
8、门窗:原有门拆除,更换不锈钢门与卷帘门;办公室一原有门窗水泥漆,其余门窗拆除更换为铝合金窗(奋安牌铝合金,厚度为1.4mm)。
9、重新布线和重新安装电器、灯具;强、弱电线穿阻燃PVC管沿吊顶内及在砖墙上开槽暗敷。
施工组织设计(精简版)引言概述:施工组织设计是在工程项目实施过程中,为了合理安排施工作业、优化资源配置、提高施工效率而制定的一项重要计划。
本文将从施工组织设计的重要性、主要内容、设计原则、实施步骤和优化方法五个方面进行详细阐述。
正文内容:1. 施工组织设计的重要性1.1 提高施工效率1.2 保证施工质量1.3 控制施工成本1.4 提前预防施工风险1.5 优化资源配置2. 施工组织设计的主要内容2.1 施工进度计划2.2 施工工艺流程2.3 施工资源配置2.4 施工作业安排2.5 施工安全措施3. 施工组织设计的设计原则3.1 合理性原则3.2 经济性原则3.3 安全性原则3.4 可行性原则3.5 可操作性原则4. 施工组织设计的实施步骤4.1 收集项目相关资料4.2 制定施工进度计划4.3 设计施工工艺流程4.4 配置施工资源4.5 安排施工作业5. 施工组织设计的优化方法5.1 利用现代技术手段5.2 引入先进管理理念5.3 加强项目团队协作5.4 不断总结经验教训5.5 进行监督与评估总结:施工组织设计在工程项目实施中起着至关重要的作用。
通过合理安排施工作业、优化资源配置、提高施工效率,可以保证施工质量、控制施工成本,并提前预防施工风险。
施工组织设计的主要内容包括施工进度计划、施工工艺流程、施工资源配置、施工作业安排和施工安全措施。
在设计过程中,需要遵循合理性、经济性、安全性、可行性和可操作性等原则。
实施步骤包括收集项目相关资料、制定施工进度计划、设计施工工艺流程、配置施工资源和安排施工作业。
为了进一步优化施工组织设计,可以利用现代技术手段、引入先进管理理念、加强项目团队协作、不断总结经验教训,并进行监督与评估。
通过科学有效的施工组织设计,可以提高工程项目的施工效率和施工质量,实现项目的顺利进行。
施工组织设计一、工程概况本工程为xxxxxxxx维修改造工程,工程地点位于XXXXXXXXX。
办公楼砖混结构共5层,东配楼共5层。
二、装修改造工程项目1、地面:原地面砖剔除重新铺瓷砖面层;2、外墙:原有外墙瓷砖剔凿,抹水泥砂浆、面层喷涂外墙真石漆;3、内墙、天棚:原有内墙面全部铲除,重新粉刷,新做室内天棚轻钢龙骨石膏板吊顶,新做楼道公共部位轻钢龙骨石膏板吊顶,新做隔断墙,全部粉刷;4、屋面:原有屋顶拆除破损SBS,重新找平层,新作3+3 SBS改性沥青防水;5、门窗:原有窗全部拆除更换为断桥铝,门均为实木复合门;6、卫生间安装给排水管道、卫生器具。
卫生间给水管采用内外涂塑钢管螺旋连接,排水采用U-PVC管胶接。
卫生器具有蹲式普白大便器,洗脸盆等,采用感应式冲洗阀冲洗。
7、拆除原有破损彩钢瓦晾衣房,新做彩钢结构装备仓库。
8、更换室内制冷、取暖设备。
9、拆除主楼西侧循环泵房。
10、院内新做沥青混凝土地面。
11、为主楼西侧的箱式变压器移位提供前期、后期准备工作。
三、施工部署第一节施工现场平面布置1、施工现场平面布置说明施工现场设置大宗材料堆放区、施工垃圾堆放区,采用围挡封闭。
在甲方同意的情况下,根据现场条件、施工要求设置临水、临电接驳点。
2、施工现场平面布置管理物料临时存放场地根据施工需要和进场材料数量统一协调占地面积。
主要装修材料存放在楼内的指定地点,通道内不允许放置材料。
施工材料不可能长时期占用场地,因此按施工需要在最短时间内采用及时抢运的方式,来料后直接运至相应施工区域及库房存放。
值班室设在材料仓库内,值班员必须遵守现场值班规章制度。
加速物料场地周转使用,减少非施工占地,保证通道畅通。
加强现场临水临电管理,杜绝用电安全事故和跑水事故。
第二节施工部署原则以确保质量工期为原则,充分估计可能出现的各种困难,在施工安排中要立足一切向前赶,采取装修“空间占满”做法:在施工的平面和立面流向上,同时展开施工,尽可能利用施工空间,时间上统一协调,合理安排工期以保证工程如期完成。
美的御海东郡花园地块二三期高层住宅工程施工组织设计策划编制单位:美的御海东郡花园地块二三期高层项目部编制人:审核人:审批人:编制日期:二○一一年一月一日目录美的御海东郡花园地块二三期高层住宅工程施工组织设计策划一、施工组织设计编制的主要内容......................................... 错误!未定义书签。
二、施工组织设计编制的要求 (4)三、分包单位施工组织设计编制管理 (4)四、施工组织设计变更管理 (5)五、须重点注意的专项施工方案 (5)美的御海东郡花园地块二三期高层住宅工程施工组织设计策划为了顺利完成美的御海东郡花园地块二三期高层住宅工程的施工任务,确保项目管理目1第三节工期保证措施 (96)第七章工程质量目标及保证措施 (100)第一节施工质量目标 (100)第二节质量保证体系 (101)第三节质量保证措施 (102)第八章工程安全目标及保证措施 (103)第一节安全、文明施工目标 (103)第二节安全保证措施 (104)第三节工程重点部位安全防范措施 (106)第四节文明施工保证措施 (113)第九章季节性施工 (117)第一节雨季施工措施 (117)第二节炎热、高温期施工措施 (120)第三节台风季节施工措施 (122)第十章环境管理及保护措施 (123)第一节环境管理目标 (123)第二节环境保护措施 (125)第十一章现场突发事件的预案 (129)第一节居民滋意闹事应急预案 (129)第二节台风、暴雨应急预案 (133)附件:附图一:地下室结构施工阶段平面布置图附图二:主体、装修施工阶段平面布置图附图三:施工临时用水、用电平面布置图附图四:办公区、生活区临设平面布置图附图五:总进度计划横道图附图六:总进度计划网络图附图七:地下室工程施工进度计划横道图附图八:地下室工程施工进度计划网络图附图九:主体结构工程施工进度计划横道图美的御海东郡花园地块二三期高层住宅工程施工组织设计策划附图十:主体结构工程施工进度计划网络图二、施工组织设计编制的要求2.1施工组织设计要求结合现场实际情况,结合工程质量、工期、成本、安全目标的要求,做到图文并茂、有针对性、经济合理,专项施工方案编制计划及责任目标必须落实到人。

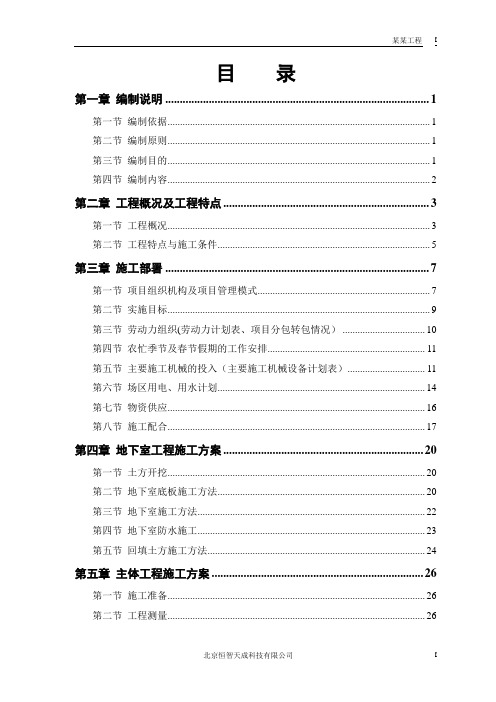

目录第一章编制说明 (1)第一节编制依据 (1)第二节编制原则 (1)第三节编制目的 (1)第四节编制内容 (2)第二章工程概况及工程特点 (3)第一节工程概况 (3)第二节工程特点与施工条件 (5)第三章施工部署 (7)第一节项目组织机构及项目管理模式 (7)第二节实施目标 (9)第三节劳动力组织(劳动力计划表、项目分包转包情况) (10)第四节农忙季节及春节假期的工作安排 (11)第五节主要施工机械的投入(主要施工机械设备计划表) (11)第六节场区用电、用水计划 (14)第七节物资供应 (16)第八节施工配合 (17)第四章地下室工程施工方案 (20)第一节土方开挖 (20)第二节地下室底板施工方法 (20)第三节地下室施工方法 (22)第四节地下室防水施工 (23)第五节回填土方施工方法 (24)第五章主体工程施工方案 (26)第一节施工准备 (26)第二节工程测量 (26)第三节钢筋工程 (27)第四节模板工程 (34)第五节脚手架工程 (40)第六节混凝土工程 (42)第七节砌体工程 (48)第八节防水工程 (51)第九节装饰装修工程 (57)第十节门窗安装 (66)第十一节冬雨季施工 (69)第十二节沉降观测 (70)第六章安装工程施工方案 (73)第一节工程概况 (73)第二节施工配合 (75)第三节分部、分项施工方案 (76)第四节施工进度计划与劳动力安排 (86)第七章关键部位施工方法及技术、质量措施 (87)第一节防止墙体开裂施工方案 (87)第二节大体积混凝土施工 (88)第三节本工程拟采用的新技术、新工艺 (90)第八章施工现场总平面布置及管理 (92)第一节总则 (92)第二节垂直运输设备的布置 (92)第三节现场道路及临时设施布置 (92)第四节现场办公室布置 (92)第五节临时用电、临时用水及场区排水平面布置 (93)第六节施工临时用地表 (93)第七节解决现场狭窄的措施 (93)第九章施工进度计划 (95)第一节总体施工工期控制及分级施工进度计划网络图 (95)第二节进度计划保证措施 (96)第十章质量等级、质量保障措施 (100)第一节质量等级目标 (100)第二节质量管理 (100)第三节质量保证措施 (103)第四节成品保护 (105)第五节质量通病与预防措施 (106)第六节质量管理制度 (109)第七节施工中的计量管理 (111)第十一章安全生产与文明施工 (112)第一节文明施工 (112)第二节安全生产 (113)第十二章回访保修措施 (118)第一章编制说明第一节编制依据1、【ABCD】设计院高层住宅主楼工程施工招标文件。
/施工组织设计(工程方案)报审表
GD-C1-326
单位(子单位)工程名称
四会美的公园大观项目(3#~9#楼及地下室、2#、3#、4#商铺、2#配电房及垃圾站)总
︵ 或
专 业
︶ 承 包 或
分 包
施 工
单
位
申
报
函
我方已经根据施工合同的有关约定、施工图设计文件要求及相关的施工依据文件和质量验收依据文件规定完成了施工组织设计
[分部/子分部/分项(或系统/子系统)等的工程名称]专业工程以下方案(详见附件)的编制,并经我单位技专业施工方案检测(调试)方案术质量负责人审批通过;请予以审查。
附:
施工组织设计主要材料、构(配)件、设备进场抽检复验的第三方检测方案工程实体质量的第三方检测方案(盖章)
项目负责人签名:(盖章)年 月 日
年 月 日总
承
包
施
工
单
位
审
查
意
见
项目专业技术负责人签名:总监理工程师 (建设单位项目负责人)签名:(盖章)年 月 日监
理
︵
建
设
︶
单 位 审
查
意
见专业监理工程师
(建设单位项目专业负责人)签名:。
完整升级版美的中央空调施工组织设计计划书一、项目背景随着科技的飞速发展,人们的生活品质不断提高,对于家居环境的要求也越来越高。
中央空调作为现代家居环境中不可或缺的一部分,其性能和效果直接影响到我们的生活品质。
美的集团作为我国知名的家电企业,一直致力于为客户提供高品质的中央空调产品。
为了进一步提升美的中央空调的性能和市场竞争力,公司决定进行一次全面的产品升级。
本次升级版美的中央空调将更加注重节能、环保、智能化,以满足现代人对舒适、便捷生活的追求。
二、项目目标1.提高美的中央空调的性能,使其在制冷、制热、节能、噪音等方面具有更优异的表现。
2.提升美的中央空调的外观设计,使其更具现代感和艺术感。
3.增强美的中央空调的智能化功能,实现远程控制、语音控制等便捷操作。
4.提高美的中央空调的市场竞争力,扩大市场份额。
三、项目组织结构1.项目领导小组:负责项目整体策划、协调、监督和评估。
2.技术研发组:负责中央空调性能的提升、新技术的研究与应用。
3.设计美学组:负责中央空调的外观设计和艺术风格的把握。
4.智能化研发组:负责中央空调智能化功能的研发和实现。
5.生产制造组:负责升级版中央空调的生产、质量把控和产量保障。
6.市场推广组:负责升级版中央空调的市场策划、推广和销售。
四、项目实施步骤1.项目启动:召开项目启动会议,明确项目目标、任务和责任分工。
2.技术研发:技术研发组针对现有中央空调的性能进行深入研究,找出改进点,并进行新技术的研究与应用。
3.设计美学:设计美学组根据现代家居环境的需求,对中央空调的外观进行创新设计,使其具有艺术感和现代感。
4.智能化研发:智能化研发组结合物联网、等技术,研发中央空调的智能化功能,实现远程控制、语音控制等便捷操作。
5.生产制造:生产制造组根据研发成果,调整生产工艺,确保升级版中央空调的质量和产量。
6.市场推广:市场推广组制定市场策划方案,通过线上线下渠道进行推广,扩大市场份额。
二号楼施工组织设计一、编制依据1、2、3、4、中标通知书施工图纸承包合同国家和行业规范、法规、标准、法规和地图集、地方法规和地图集5、建筑节能工程施工质量验收规范二、工程概况该项目为宣化区柳泉公寓1#、2#、3#栋,位于宣化区环城西路西侧。
由宣化民信房地产开发有限公司开发,张家口亚科建筑设计有限公司设计,张家口成华工程建设监理有限公司监理,宣化古成建设工程有限公司施工。
该工程于2021年8月8日开工,拟定于2021年6月1日建筑节能工程开始施工。
1#楼建筑面积为1442.62o,地下一层、地上四层2#楼的建筑面积为11069.47o,地下一层,地上十一层。
3#楼的建筑面积为401.8o,地下一层,地上三层。
屋面:1#、2#、3#楼屋面为100厚钢筋砼楼板、60厚挤塑板保温。
外墙:1#、2#底部外墙为300厚加气砌块,粘贴50厚挤塑板,底部商业外墙临街部分均为干挂石,其他表面为腻子和涂料,干挂石部分用80厚岩棉板保温。
3#建筑为干挂石材,用80厚岩棉板隔热。
外窗为塑钢窗,5+12+5中空玻璃,内门只做分户防盗门、公共防火门、单元对讲门、其它门用户自理。
供暖系统:供暖系统形式为地暖,热源由供暖公司集中供热管道提供。
电气系统:配电系统采用放射式与树干式混合方式,防雷接地按二类防雷建筑物设计,设防直击雷、侧击雷、雷击电磁脉冲保护。
三、质量保证措施:进场材料有合格证、检验报告,进场复试在监理的见证下进行,严格按照施工质量验收规范施工。
四、工期保证措施在有限的工期内,积极推广应用新技术、新工艺、新材料,提高机械化施工程度,保证工期。
五、安全保证措施⑴安全管理目标:杜绝重伤死亡事故、轻伤事故频率,控制在2‰以内。
⑵安全保证措施:认真贯彻“安全第一,预防为主”的方针,建立健全各级管理人员和分包商的安全保证体系,实现安全教育制度化、安全目标标准化、日常安全检查、安全管理制度化,安全验收标准化,安全技术交底完整。
落实安全检查、安全隐患排查整改、安全验收、安全技术交底等各项安全管理制度,做好特种作业人员的安全培训工作。
某会所二三层装饰施工组织设计一、施工组织设计概述会所的二、三层装饰施工组织设计主要包括施工组织设计目标、施工组织设计内容、施工组织设计原则以及施工组织设计要点等。
1.施工组织设计目标本次施工组织设计的主要目标是确保装饰施工过程中的人员安全、施工质量和工期的达到预期要求。
2.施工组织设计内容本次施工组织设计的主要内容包括:施工组织设计方案、施工组织设计图纸;施工组织设计施工方案、施工组织设计工序计划;施工组织设计施工现场环境保护方案、施工组织设计施工现场安全防护方案。
3.施工组织设计原则本次施工组织设计的主要原则包括:安全第一原则、质量第一原则、协调配合原则、环保原则、经济原则等。
4.施工组织设计要点本次施工组织设计的主要要点包括:施工组织设计方案的制定、施工方案的编制、施工过程的安全措施、施工现场环境保护预案、施工现场的安全防护预案等。
二、施工组织设计方案的制定本次施工组织设计方案的制定主要包括施工组织框架、施工组织流程图以及施工组织编制的内容。
1.施工组织框架施工组织框架是指施工组织设计的整体框架结构,包括主要的组织架构人员以及各自的职责和权限等。
2.施工组织流程图施工组织流程图是指装饰施工过程中各项工作的流程图示,包括施工准备、施工实施、施工验收等各个环节的详细步骤。
3.施工组织编制内容施工组织编制内容主要包括施工组织设计的各个方案、施工组织设计图纸、施工组织设计施工方案、施工组织设计工序计划、施工组织设计驾驶和操作人员指导等。
三、施工组织设计施工方案的编制本次施工组织设计施工方案的编制主要包括施工工艺、施工方案的制定以及施工工序计划等。
1.施工工艺施工工艺是指装饰施工过程中的工艺流程,包括施工工种的组织、施工材料的选择等。
2.施工方案的制定施工方案的制定是指根据装饰施工要求和施工工艺流程,制定详细的施工方案。
3.施工工序计划施工工序计划是指根据施工方案,制定详细的工序计划,明确每个施工工序的工期和工作内容。
美的金阳项目一期二标B-01—B-05、B—06、B—08#楼建筑、安装节能保温工程(HL169中空微珠保温隔热系统)施工方案编制:审核:广西建工集团第一建筑工程有限责任公司二〇一一年九月五目录一工程概况及设计要求 (2)二编制依据………………………………………………… 2-13三施工准备…………………………………………………13—143.1劳动力准备…………………………………………………13—143。
2材料、施工机械准备 (14)3.3保温层施工作业条件 (14)四施工进度计划及工期保证措施……………………………………… 14-154。
1施工进度计划 (15)4.2工期的动态控制 (15)4。
3工期保证措施 (15)五保温层的基本构造及材料性能指标 (15)5。
1 基层结构层 (15)5。
2 1:3水泥砂浆找平层.。
..。
..。
.。
..。
....。
.。
.。
..。
.。
.。
.。
..。
.。
...。
.。
.。
...。
..。
..。
155。
3保温隔热层…………………………………………………15-165.4 HL169防渗抗裂层…………………………………………………16—175。
5加固层 (17)六保温隔热系统施工流程 (18)七保温隔热系统施工工艺 (18)7。
1施工前检查 (19)7。
2基层处理 (19)7。
3保温隔热层的施工 (19)7.4防渗抗裂砂浆层的施工 (19)八各主要结点的施工大样 (20)九施工注意事项 (20)十保温隔热系统验收标准 (21)十一质量保证措施 (21)十二安全生产措施 (21)十三文明施工及环保措施 (22)十四水电安装节能施工方案…………………………………………… 23—27一、工程概况及设计要求:本工程位于金阳新区观山路北侧,总建筑面积为:约7.39万平方,多层洋房需做保温的面积为4。
87万平方,地下约2.52万平方.屋面(120厚钢筋混凝土板)XPS挤塑聚苯板35厚;外墙采用200厚加气混凝土砌块(容重700Kg/m3)和200厚钢筋砼结构墙体,墙外面做法为氟碳涂料(招标外)、贴面砖。
第一章编制依据1、土建施工图2、施工合同3、项目部工期计划4、主要规范、规程、标准、图集见表4.1、表4.2表4.1主要规范、规程、标准序号名称标准编号01建筑安装工程施工技术操作规程-钢筋工程DB21/900.06-200502建筑结构荷载规范GB50009-200103混凝土结构工程施工质量验收规范GB50204-200204工程测量规范GB50026-9305建筑地基基础工程施工质量验收规范GB50202-200206建筑工程施工质量验收统一标准GB50210-200107建设工程监理规范GB50319-200008施工现场临时用电安全技术规范JGJ46-200509混凝土泵送施工技术规程JGJ/T10-9510钢筋焊接及验收规程JGJ18-200311建筑工程施工质量验收实施细则DB21-1234-200312建筑工程文件编制归档规程DB21-T1342-200413建筑施工安全检查标准JGJ59-9914地下工程防水技术规范GB50108-200115砌体工程施工质量验收规范GB203-200216屋面工程质量验收规范GB50207-200217建筑装饰装修工程施工质量验收规范GB50210-200118建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001表4.2主要图集序号名称标准编号01混凝土结构施工平面整体表示方法制图规则和构造详图03G101-102混凝土结构施工平面整体表示方法制图规则和构造详图筏型基础04G101-3第二章工程概况1.1工程概况:优山美地2#楼工程位于丹东市于家棚户区改造规划区域内。
建筑平面布置矩形型,平面最大宽度24.04m,最长28.54m。
总建筑面积13510m2。
建筑总高度69.6m。
出屋面建筑最高点高度74.7m。
室内外高差0.45m。
工程建设单位为丹东钰豪房地产开发有限公司,设计单位为大连新大地建筑设有限公司,监理单位为辽宁恒远工程管理有限公司。
拟订开工日期为2008年10月07日,竣工日期:2009年09月30日。
开工日期已监理单位下达开工令为准。
1.2结构概况:本工程结构抗震等级三级,抗震设防烈度7°,为全剪力墙结构。
基础结构为条形、筏板式基础,筏板厚度1200mm,设计底板上皮标高▽-3.8m。
地下架空层墙体为全剪力墙,厚度200mm。
地上结构部分共25层,其中1-24层为标准住宅楼,顶层为机房层。
层高:标准层2.90m。
阳台外挑宽度1.00m、1.60M不等。
混凝土强度等级:基础墙体C40、底板C30、顶板C25、1-5层墙体C40、地上结构梁板均为C25。
标准层现浇板厚度为100mm、150mm;▽-0.10m板厚度150mm;阳台挑板厚度100mm。
剪力墙厚度均为200mm。
除混凝土墙体外,地上结构部分外墙、内墙均采用MU3.5混凝土小型空心砌块。
外墙采用EPS外保温体系,外墙粉饰为涂料。
混凝土强度等级:地下墙体C40、1-5层墙体C40、6-14层墙体C35、15层至顶层C30、地上结构梁板均为C25。
结构用钢筋规格有HRB335(Ⅱ)Ф20、Ф18、Ф16、Ф14、Ф12、HPB235(Ⅰ)Ф8、Ф6、Ф10。
1.3建筑概况:本工程总建筑面积13510m2。
共25层;其中住宅24层,机房层1层。
▽±0.00相当于绝对高程34.95m。
墙体材料:混凝土墙体均为200mm厚;内隔墙均采用MU3.5混凝土小型空心砌块,M5混合砂浆砌筑,厚度100mm、20mm。
外墙节能:采用EPS外保温体系,阻燃型EPS板厚度70mm,质量密度18Kg/m3;局部加强部位采用XPS板。
屋面保温:阻燃型聚苯乙烯泡末塑料板50+50mm厚双层错铺,质量密度18Kg/m3;门窗采用单框双玻窗。
防水材料:屋面工程为2级防水等级,采用SBS改性沥青防水卷材3+3mm厚,聚酯毡胎体,面层带板岩。
卫生间为聚氨酯涂料防水。
内粉饰:内墙面、顶棚抹灰、大白(卫生间除外);水泥砂浆楼面。
水泥砂浆踢角。
外粉饰:为涂料墙面。
1.4地形地质、水文、气象条件:1.4.1场区地处鸭绿江一级阶地,地势平坦。
1.4.2地下土层地质特性描述如下:①、杂填土层;②、风化岩本工程地基为天然地基,设计基底标高▽-5.1m,持力层为风化岩。
1.4.3气象资料本工程设计资料:本地区基本风压WO =0.55Kn/m2,基本雪压:SO=0.4Kn/m2;最高气温33℃、最低气温零下-28℃,年降雨量1019mm,日最大降雨量180mm。
冬季最大冻结深度1200mm。
最大积雪厚度400mm。
常年夏季主导风向为东南风、冬季为北风,四季分明,雨季一般为7月到8月。
个别年份或提早或延迟。
冬季施工日期为本年11月至次年4月20日。
属典型的温带海洋性气候。
1.5施工条件:场地三通条件基本具备。
本工程为群体工程中的一个项目,现场布置存在着多方作业干扰、施工区域狭小、分散的特点,应进行全场性协调进行施工平面布置,并确保场区内主干道路的畅通。
总的原则,以主干道为界划分施工区域,合理布置,以节约占地。
力求布置紧凑、适用。
1.6工程特点:1.6.1本工程为全剪力墙结构,必须重点复核设计洞口尺寸、标高、平面位置的准确性,以及与建筑节点符合性,避免后凿。
模板安装中必须严格按照规范验收,对模板支撑、洞口尺寸、标高、模板安装垂直度等严格检查。
1.6.2本工程电梯安装等安装工程由专业承包商施工。
因此应加强施工期间的工期、进度、工序间的协调、配合,做好界面交接工作。
加强成品保护、现场安全管理的组织、协调工作,充分行使总包单位的管理职能。
1.6.3本工程剪力墙结构施工计划采用清水混凝土施工工艺。
必须重点加强楼层标高控制,模板接缝、模板方案的刚度变形控制,防止胀模,力争墙面不抹灰。
1.6.4施工场地狭小,堆放、仓库用地不足,进场物资储存周期短,因此物资进场计划必须准确、及时,避免出现停工待料现象。
第三章施工部署1、质量目标:1.1工程质量达到“鸭绿江杯”标准,力争达到省世纪杯工程标准。
1.2检验批一次验收合格率100%;1.3分部分项工程验收合格率100%2、进度安排:2.1基础结构施工:2008年11月30完成。
其中:土方开挖:2008年10月30日完成;(人工清底、混凝土垫层)基础结构:2008年11月1日-2008年11月27日完成;回填土工程:2008年11月28日-2008年11月30日完成。
2.2地上工程进度控制目标:混凝土结构施工:2009年3月1日-2009年7月10日;砌筑结构施工:2009年05月1日-2009年7月15日;门窗工程:2009年7月20日-2009年8月10日完成副框安装;内外抹灰工程:2009年7月15日-2009年8月30日完成;地面工程:2009年08月10日-2009年09月10日完成;屋面工程:2009年07月10日-2009年07月15日完成屋面找坡、找平;2009年07月20日-2009年07月25日完成屋面防水;室内防水:2009年07月20日-2009年08月15日完成;外保温:2009年09月1日-2009年09月20日完成;内外涂料工程:2009年08月10日-2009年09月25日完成;工程初验、交工:2009年09月25日-2009年09月30日完成;3、安全目标:杜绝重大伤亡事故,控制一般事故为0.2%。
安全达标率100%4、劳动力投入计划:根据工程特点及本公司施工队伍状况、施工经验、效率,2#楼工程高峰期拟投入120人。
5、资源计划5.1劳动力使用计划由项目部根据批准的施工组织设计提出人力资源使用计划,根据进度要求陆续进场。
5.2材料供应计划项目部负责根据批准的施工组织设计提出物资申请计划,由项目部材料员负责组织供应。
5.3机械设备供应计划由项目部负责根据批准的施工组织设计提出的机械设备申请计划,由项目部设备员负责调配或租赁。
6、施工程序施工遵循“先基础、后结构、再装饰”的施工原则。
在施工中,施工搭接密切配合,合理安排施工顺序,作好各工种间的组织协调管理,以确保工程进度按计划实施。
第四章准备工作计划1、根据项目管理人员职责分工按照计划时间完成工程开工前或工序开工前的各项施工准备工作。
详见表4.1施工准备工作计划表表4.1施工准备工作计划表序号项目内容负责人完成期限01编制施工组织设计编制技术员2008.10.20 02编制两算编制预算员2008.10.20 03提出各种加工计划编制技术员2008.10.15 04图纸会审参加并行成纪要技术员2008.10.10 05三通一平向建设方核实和了解情况工长2008.10.15 06技术交底施工队进行交底技术员2008.10.25 07职工培训分期分批分专业培训技术员按计划08暂设搭设搭设工长按计划09测量放线编制测量方案及实施测量员2008.10.25 10人员材料机具进场组织进场材料员按计划11提出开工报告填报技术员按计划12签定各种经济责任状签定经理按计划13备齐各种档案文件表格购买档案员2008.10.30 14材料检验机具安调送检与安调设备员按计划2、技术准备2.1建立场地测量控制网现场设置轴线控制点及水准点于施工区域外围,便于施工阶段经常复核,并注意在施工作业时加以保护。
根据施工定位图,依照对应轴线尺寸,使用J2经纬仪、DS3普通水准仪对工程初步定位,并由监理单位复核认可。
2.2熟悉图纸,组织图纸会审预审,参加图纸会审,及时解决设计与施工之间存在的问题。
组织力量编制施工组织设计,在正式施工前及时报批。
编制钢筋、构件加工计划,明确加工钢筋、构件的数量、质量标准及时间。
3、施工现场准备3.1按现场平面布置图施工,搭设材料仓库和准备材料堆场。
3.2复核测量控制网及水准点,对工程初步定位。
3.3确定塔吊基础,作好基础施工的准备工作。
3.4修筑施工道路及水沟管网,敷设临时水电管线。
4.作业队伍和管理人员的准备本工程在合同签定后根据施工的实际情况分批组织管理人员进场。
项目管理人员全部到岗并按照分工进行工作。
按照施工组织设计的计划安排组织劳动力、施工机械、及材料等的进场。
5、物资准备根据施工的实际情况,组织第一批材料进场,以便及早进入施工。
根据设备计划,按照规定时间落实落实设备进场,及早具备运行使用条件。
第五章、施工总平面布置1、施工总平面图布置根据施工部署的总体安排,本工程施工总平面布置如下(见附件2:施工总平面布置图):1.1、工地大门场区外围整体封闭、大门由建设单位统一安排布置,本栋号施工区内设置简易大门。
1.2、工地围墙本栋号施工区内设置简易围挡,采用冷板搭设。
1.3、办公及员工食宿用房:布置于施工区南侧西端。
1.4钢筋木作加工场地:钢筋加工、半成品堆放位于2#楼南侧西半部。
