一、工程概况新乡化纤股份有限公司自备热电站设备安装二期工程汽包安装工程包括汽包到场检查、运输、吊装、找平找正及内部装置安装。
二、编制依据1、电力建设施工及验收技术规范和检验评定标准;2、现场实际情况;3、汽包设备技术文件及图纸;4、我公司编制的施工组织设计;5、以往同类工程的施工经验。
三、主要技术措施锅炉钢架找正,固定安装好后,进行汽包安装。
(一)汽包检查、划线汽包到货后,根据供货清单、装箱单和图纸进行全面清点、检查:1、检查汽包表面有无裂纹、撞伤、龟裂、压扁、砂眼、重皮及疤痕,凹陷及麻坑不超过3~4mm;2、严格检查汽包各接管座的位置和管座尺寸,管座的焊缝焊接质量;3、根据汽包管孔位置和圆周分度,校对汽包上的冲眼中心线(纵横中心线及吊架中心线)并做好标示,划线;4、汽包的吊挂装置在安装前检查接触部位,接触角在90°内,接触良好,圆弧应吻合,符合制造设备技术文件的要求;5、汽包内部装置在吊装前拆除检查,内部装置数量不得短少,拆除时对其位置编号,并做好标记,关闭人孔前清除汽包内部一切杂物。
(二)汽包吊装1、汽包到场卸车在厂房北边④~⑤柱之间经检验合格后,利用道木、排具、滚杠(无缝钢管ф89³10)、卷扬机将其运输到锅炉钢架正下方,运输过程中利用前后牵引绳控制汽包运动速度,利用改变滚杠与道木的夹角来控制汽包运动的方向,汽包停止运输时需用斜木将滚杠掩住,防止其自己滚动。
2、汽包吊装(1) 汽包吊装时,在顶板梁上焊接两个门字形吊架,两吊架布(i )V A =V B ;R A = R B =0.5P(ii) 强度应满足下列条件要求бmax=Mmax/W ≤[б]бmax —最大正应力(MPa );[б]—许用正应力(MPa );Mmax —最大弯矩(n.m); W —抗弯截面矩量(mm 3) .Mmax=0.25Pl=0.25*2.28P=0.57P查表得:每个25号工字钢截面积F=4850mm 2 ;Jz=5023.54*104 mm 4;取[б]=140 MPa.设整个面积的形心C 到Z 1轴的距离为y c ,则:y c =ΣF i y ci /ΣF i =(Fy ci +Fy cici J z =2[5023.54+4850*(125-125) 2]=10047.08*104mm 4W= J z / y c =10047.08*104/125=80.377mm3бmax=Mmax/W ≤[б]=140*106n/m ≥0.57P/80.377mm3则:P=20.144吨(ⅲ)汽包吊装时吊架受力最大情况(按平均载荷计算):汽包重量G=22.331吨;吊具D=2*d=2*1吨平均载荷p=2.6272吨/米G1 =3.4P=8.9325吨;G2 =3.3P=8.6698吨;G3=1.8P=4.729吨G =G1 +G2 + G3 =R A+R BM(A)=1.7 G1+3.3 R B -1.65 G2-4.2 G3 =0 则:R B=5.8126吨;R A=16.5186吨则:R Amax= R A+d=16.5186+1=17.5186吨R Bmax R B+d=5.8126+1=6.8126吨故:R Bmax≤R Amax= 17.5186吨≤P=20.144吨符合强度要求。
汽包及内部装置安装施工方案一、方案背景随着汽车行业的快速发展,汽包及其内部装置在汽车设计中占据着重要地位。
汽包作为汽车传动系统中的重要部件,起着储存、调剂、保护等功能,内部装置布局合理与否直接影响到汽包的性能和寿命。
因此,本文旨在探讨汽包及内部装置的安装施工方案,以提高汽包的使用效率和性能。
二、安装前准备1.准备工具和材料:包括螺丝刀、扳手、汽包安装支架、密封胶等。
2.确保安装空间:清除安装区域内的杂物,确保足够的操作空间。
3.检查汽包和内部装置:检查汽包和内部装置的完整性和安装位置,确认无损坏。
三、安装步骤1.安装汽包:–将汽包放置在安装位置,调整位置至合适。
–使用安装支架固定汽包,确保平稳。
–根据汽包出气孔的位置,连接相应管道。
2.连接内部装置:–根据汽包的性能需求,连接适当的内部装置。
–确保内部装置与汽包之间的连接牢固可靠。
3.联通供电系统:–连接汽包及内部装置所需的供电系统,确保正常运行。
–检查供电系统及连接线路的安全性。
四、安装注意事项1.安全第一:在安装过程中,确保操作人员戴好安全帽、手套等防护用具。
2.严格按照图纸进行安装:严格按照汽包及内部装置的设计图纸进行安装,确保安装正确。
3.注意防水防尘:在安装过程中,应注意密封和防水,防止进水及灰尘影响内部装置的正常工作。
4.注意安装位置:根据汽包及内部装置的工作要求,选择合适的安装位置,确保安装成功后不受外部环境的影响。
五、安装完成确认1.功能测试:安装完成后进行汽包及内部装置的功能测试,确保其正常工作。
2.检查安装质量:检查汽包及内部装置的安装质量,确保连接完好无损。
3.记录安装过程:记录汽包及内部装置的安装过程,以备日后查阅。
六、总结汽包及内部装置的安装施工方案对汽车性能有着重要影响,通过本文介绍的安装步骤和注意事项,可以有效提高汽包的使用效率和性能,延长其使用寿命。
同时,在实际操作中需确保操作人员技术熟练、安全第一,严格按照安装要求进行操作,方可保证安装质量和安全性。
2024年汽包安装的安全技术要求1、汽包吊装的施工方案(包括危害辩识及防范措施)经有关技术人员、安监人员,审核、审定,总工程师批准后方可实施。
2、施工前的安全技术交底,必须有施工、安监、总工、监理等人员参加,并签名存档。
3、特制的起吊用具应按技术图纸制作,完成后要经过有关技术人员仔细检查,验收合格后方可使用。
4、吊装汽包所用其他工器具,如卷扬机、倒链、钢丝绳扣等都要经过仔细检查,确认良好后使用。
5、在汽包起吊之前应在汽包上部管接头之间绑扎脚手杆并在汽包上部设置安全扶绳。
汽包起吊时,先以点动的形式使汽包吊离地面50mm,检查各机械及钢丝绳受力情况,情况良好,方可起吊。
6、在汽包吊装就位的施工期间,锅炉间沿吊装路线与汽包吊装无关的施工,应暂时停止工作。
7、汽包在垂直起吊期间,锅炉间规定范围内为禁止通行区,做出明显标志并由专人监护,与汽包吊装无关人员不得入内及通行。
8、锅炉顶板上应有人进行全面监护,特别是起吊机具的钢结构部分、主绳与钢梁有无摩擦,滑轮工作是否正常,有无异常响声。
9、在汽包起吊过程中,钢架两侧应有人监护,保证汽包不能与钢架及其他设施相碰。
10、汽包吊杆穿装完成并固定好后,方可放松卷扬机绳,拆卸起吊用具。
11、整个施工过程要有专人负责指挥,所有工作人员均应服从统一指挥。
12、准备工作就绪后,应进行一次由有关领导组织的联合大检查,包括汽包起吊工器具,钢丝绳,各种钢结构及钢架安装情况等,并由有关领导下达起吊命令。
2024年汽包安装的安全技术要求(二)2024年汽车安全技术的要求将是一个日益重要的话题。
随着科技的不断发展和人们对安全的追求,越来越多的汽车制造商将在未来几年中推出新的安全技术,并加强现有的技术。
本文将探讨一些可能出现在2024年汽车安全技术要求中的重要技术。
一、自动紧急制动系统(AEB)自动紧急制动系统将成为2024年汽车安全技术要求的一项重要技术。
AEB系统可以通过使用雷达、摄像头和其他传感器来监测前方的障碍物,并在发现有碰撞风险时自动进行制动。
汽包组合、安装作业指导书一、工程概况1.工程名称、施工特点及施工范围红二电一期工程3、4号2³200 MW机组的锅炉本体是由东方锅炉厂设计制造,锅炉为一次中间再热超高压自然循环汽包炉,型号为DG-670/13.7-21。
汽包位于炉顶前侧,汽包内径1600 mm,壁厚95 mm,材料为13MnNiMo54,筒身直段长20m,汽包全长21.81m,总重约94.1t,由左右两套“v”形吊杆将汽包悬吊于顶板下方。
汽包组合包括汽包划线、吊杆穿装。
汽包安装包括汽包托运、汽包吊装、吊杆穿挂、汽包内部装置安装。
2. 主要工程量及几何尺寸汽包总重:94.1t,直径:1790mm,全长:21.81m,材质:13MnNiMo54汽包单重:87.619t,吊杆单重:5.2t二、编制依据1.《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-952.《火电施工质量检验及评定标准》(锅炉篇)1996年版3.《电力建设安全工作规程》(火力发电厂部分)DL5009²1—924.厂家提供的技术资料及设计变更文件。
5.公司质量体系文件。
6.锅炉专业施工组织设计。
三、施工准备1.施工人员均已熟悉掌握图纸及施工说明。
2.相关的安全、技术措施文件已编制完毕并已审批。
3.施工所需设备、材料已到货齐全并经清点验收。
4.施工所用大型机械设备已具备使用条件。
5.施工所用各种小型工器具已准备齐全。
6.临时电源能满足施工用电。
7.施工区域道路畅通。
8.施工人员已经过安全、技术交底。
四、主要施工机械及工器具的配制塔吊(130 t) 1台吊车(25 t) 1辆倒链(1 t) 4个磨光机 2个电磨 1个倒链(2 t) 4个卷扬机(10t) 1台五、劳动力组织管工8人焊工2人起重工8人架子工 4人六、工程进度安排汽包托运2002年6月5日—2002年6月15日汽包划线2002年5月26日—2002年6月5日汽包安装2002年6月16日七、施工顺序及方法1.施工流程汽包临时摆放→汽包检查、划线→汽包托运架制作→汽包托运→汽包吊架的穿装、加固→汽包吊装、就位→汽包找正、加固→汽包内部装置的安装2.施工顺序及方法2.1首先由130T吊车将汽包吊放在托运架上将汽包托运至锅炉安装位置下零米。

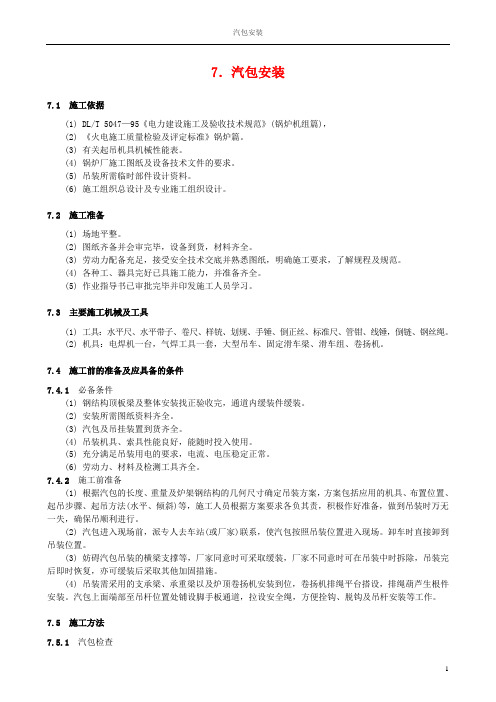

7.汽包安装7.1 施工依据(1) DL/T 5047—95《电力建设施工及验收技术规范》(锅炉机组篇),(2) 《火电施工质量检验及评定标准》锅炉篇。
(3) 有关起吊机具机械性能表。
(4) 锅炉厂施工图纸及设备技术文件的要求。
(5) 吊装所需临时部件设计资料。
(6) 施工组织总设计及专业施工组织设计。
7.2 施工准备(1) 场地平整。
(2) 图纸齐备并会审完毕,设备到货,材料齐全。
(3) 劳动力配备充足,接受安全技术交底并熟悉图纸,明确施工要求,了解规程及规范。
(4) 各种工、器具完好已具施工能力,并准备齐全。
(5) 作业指导书已审批完毕并印发施工人员学习。
7.3 主要施工机械及工具(1) 工具:水平尺、水平带子、卷尺、样铳、划规、手锤、倒正丝、标准尺、管钳、线锤,倒链、钢丝绳。
(2) 机具:电焊机一台,气焊工具一套,大型吊车、固定滑车梁、滑车组、卷扬机。
7.4 施工前的准备及应具备的条件7.4.1必备条件(1) 钢结构顶板梁及整体安装找正验收完,通道内缓装件缓装。
(2) 安装所需图纸资料齐全。
(3) 汽包及吊挂装置到货齐全。
(4) 吊装机具、索具性能良好,能随时投入使用。
(5) 充分满足吊装用电的要求,电流、电压稳定正常。
(6) 劳动力、材料及检测工具齐全。
7.4.2施工前准备(1) 根据汽包的长度、重量及炉架钢结构的几何尺寸确定吊装方案,方案包括应用的机具、布置位置、起吊步骤、起吊方法(水平、倾斜)等,施工人员根据方案要求各负其责,积极作好准备,做到吊装时万无一失,确保吊顺利进行。
(2) 汽包进入现场前,派专人去车站(或厂家)联系,使汽包按照吊装位置进入现场。
卸车时直接卸到吊装位置。
(3) 妨碍汽包吊装的横梁支撑等,厂家同意时可采取缓装,厂家不同意时可在吊装中时拆除,吊装完后即时恢复,亦可缓装后采取其他加固措施。
(4) 吊装需采用的支承梁、承重梁以及炉顶卷扬机安装到位,卷扬机排绳平台搭设,排绳葫芦生根件安装。
汽包脚手架搭设安全专项安装施工方案一、前言汽包脚手架是建筑施工中常用的临时支撑结构,搭设和安装过程中需要严格遵循相关安全规范,以确保施工人员和周围环境的安全。
本文将从汽包脚手架搭设的安全专项安装施工方案进行详细阐述。
二、施工前准备1.检查搭设脚手架的地基承载力和平整度。
2.梳理出搭设脚手架所需的材料和工具,并做好配备。
3.制定搭设脚手架的施工计划和安全预案,明确责任人和各项安全措施。
三、搭设脚手架的步骤1.第一步:确定搭设位置和高度,根据设计要求选择合适的脚手架结构。
2.第二步:按照设计要求搭设脚手架的主体框架,并确保结构稳固。
3.第三步:安装横移扫地杆和纵向连接管,确保整个脚手架结构的稳定性。
4.第四步:进行脚手架的水平调整和固定,避免因不稳定而导致倾斜或坍塌。
四、注意事项1.搭设脚手架期间,需配备安全帽、安全带等防护用具,并遵守相关安全操作规程。
2.施工人员必须经过专业培训,掌握正确的搭设方法和安全操作技巧。
3.定期检查和维护脚手架结构,确保其稳定性和安全性。
五、施工结束1.施工完成后,对搭设的脚手架进行全面检查,确保没有松动或损坏的部件。
2.拆除脚手架时,应按照逆序进行,避免因规则不当导致危险情况发生。
3.彻底清理施工现场,确保无留下杂物和垃圾,避免影响日常施工和通行。
六、结语汽包脚手架的搭设安全对整个施工过程至关重要,只有严格按照安全操作规程和施工方案进行操作,才能保证施工人员和施工环境的安全。
希望本文对汽包脚手架的搭设安全专项安装施工方案有所帮助,谢谢阅读!。
目录一、工程概况及工程量 (1)二、编制依据 (1)三、作业进度及劳动力安排 (1)四、作业准备及工作条件 (2)五、施工方法、步骤及作业程序 (3)六、作业质量要求 (6)七、危险源、危险点分析及防范措施 (6)八、防护材料及设施一览表五条反措 (8)九、强制性条文及二十五条反措 (8)十、交底记录 (9)一工程概况及工程量1.1 工程名称:宁安生物质热电联产工程(1×30MW机组)。
1.2 建设地点:黑龙江省牡丹江市宁安市宁安农场。
1.3 工程规模:项目是由宁安长青环保能源有限公司在宁安市投资建设的生物质热电联产工程,建设规模为1×130t/h高温高压燃秸秆锅炉,配1×30MW抽凝式汽轮发电机组。
锅炉是由格菱动力生产的型号为GL-130/9.2-T2的锅炉,额定给水温度为220℃。
锅炉型式为:单锅筒、集中下降管、高温高压、卧式布置的自然循环锅炉,燃料用黄色秸秆。
1.4 锅筒内径1600mm,壁厚为70mm,筒体全长14800mm,桶身由DIWA353钢板卷焊而成,风头采用同种钢板冲压而成。
锅筒内正常水位在锅筒中心线下25mm处,最高、最低安全水位距正常水位分别上100mm,下100mm。
锅筒内有两只电接点水位计、三只平衡容器,可把锅筒水位显示在操纵盘上并具有报警功能。
锅筒支撑在两根集中下降管上,另外与水冷系统和过热系统的连接管起到稳固作用,锅筒可沿轴向自由胀缩。
1.5 工程量二编制依据和相关标准2.1 《电力建设施工及验收技术规范》(锅炉机组篇,DL/T5046—95,1996年版);2.2 《电力建设施工质量验收及评价规程》(锅炉机组篇DL/T5012.2-2009);2.3 《电力建设安全工作规程》(火力发电厂部分,DL5009.1-2002);2.4 《电力建设安全健康与环境管理工作规定》(2002年版);2.5 设备制造厂提供的相关图纸及资料;2.6 《火电施工质量检验及评定标准》(焊接篇,1996年版);2.7 《电力建设施工质量验收及评价规程》(第七部分,焊接)DL/T5210.7-2010。
第1篇一、施工准备1. 确认施工图纸,熟悉设备性能及安装要求。
2. 准备必要的施工材料、工具和设备,如吊装设备、测量工具、焊接设备等。
3. 组织施工人员,进行技术交底,确保施工人员了解施工流程和安全注意事项。
4. 检查施工现场,确保符合施工要求,如场地平整、排水畅通等。
二、施工步骤1. 汽包就位:将汽包吊装至安装位置,确保其水平、垂直度符合要求。
2. 检查汽包外观:检查汽包表面有无裂纹、变形等缺陷,确保其质量合格。
3. 检查支撑结构:检查汽包支撑结构,确保其牢固、稳定,满足受力要求。
4. 安装汽包支架:将汽包支架安装就位,确保其与汽包连接牢固。
5. 安装吊耳:将吊耳安装在汽包上,确保其与汽包连接牢固。
6. 检查汽包水平度:使用水平仪检查汽包水平度,确保其符合要求。
7. 安装安全阀:将安全阀安装在汽包上,确保其与汽包连接牢固。
8. 安装排污阀:将排污阀安装在汽包上,确保其与汽包连接牢固。
9. 安装水位计:将水位计安装在汽包上,确保其与汽包连接牢固。
10. 安装联箱:将联箱安装在汽包上,确保其与汽包连接牢固。
11. 安装导汽管:将导汽管安装在汽包上,确保其与汽包连接牢固。
12. 安装疏水管:将疏水管安装在汽包上,确保其与汽包连接牢固。
13. 检查汽包密封性:对汽包进行密封性检查,确保无泄漏。
14. 安装检查孔盖:将检查孔盖安装在汽包上,确保其与汽包连接牢固。
15. 检查安装质量:对汽包安装质量进行全面检查,确保其符合要求。
三、施工注意事项1. 在安装过程中,确保施工人员佩戴好安全防护用品,如安全帽、安全带等。
2. 吊装过程中,注意指挥和配合,确保吊装安全。
3. 焊接作业时,注意通风,防止有害气体对人体造成伤害。
4. 施工过程中,注意保护施工现场,防止污染环境。
5. 完成安装后,对汽包进行试运行,确保其正常运行。
6. 安装过程中,如发现质量问题,应及时处理,确保安装质量。
四、施工结束1. 完成安装后,对汽包进行验收,确保其符合设计要求。
第1篇一、汽包安装前准备先验收,再画线,支座吊环要检查。
材料设备要齐全,施工方案要详细。
二、汽包卸车与转正汽包卸车靠滑轮,溜放系统辅助行。
炉顶前部两滑轮,卷扬机作主提升。
汽包转正马鞍座,吊车配合翻翻身。
三、汽包吊装工艺吊装汽包三方法,水平转动与倾斜。
零米移位要精确,溜放系统辅助行。
炉顶前部两滑轮,卷扬机作主提升。
炉后溜放系统好,实现吊装无阻碍。
四、汽包就位与调整汽包到位吊杆装,垫板螺母要安装。
调整位置要固定,汽包就位要准确。
手动葫芦千斤顶,配合吊车找正位。
五、汽包找正与验收汽包找正吊车用,手动葫芦千斤顶。
调整位置要准确,确保汽包正位行。
验收过程要严格,安全性能要达标。
六、汽包安装施工程序总结汽包安装施工程序,严格遵循操作规范。
卸车转正吊装就位,调整找正验收严。
安全施工是关键,确保质量达标行。
七、汽包安装施工程序口诀汽包安装前准备,材料设备要齐全。
卸车转正吊装就位,调整找正验收严。
安全施工是关键,确保质量达标行。
严格遵循操作规范,汽包安装保安全。
第2篇一、准备工作1. 确保施工环境:检查施工现场,确保安全、整洁、有序。
2. 人员组织:成立汽包安装施工小组,明确各成员职责。
3. 材料准备:备齐汽包、支座、吊环、吊装设备、手动葫芦、千斤顶等材料。
4. 工具准备:准备好扳手、螺丝刀、撬棍、线锤、水平尺等工具。
5. 技术交底:对施工人员进行技术交底,确保施工质量。
二、汽包安装施工程序1. 汽包画线:在汽包底部绘制吊装中心线,确保吊装精度。
2. 汽包支座安装:根据设计要求,在锅炉基础上安装汽包支座,确保支座水平、牢固。
3. 汽包吊环安装:在汽包支座上安装吊环,确保吊环与支座连接牢固。
4. 汽包吊装:(1)卸车:利用两套滑轮组和两台卷扬机,将汽包从车上卸下。
(2)转正:在汽包下方放置马鞍座,利用吊车将汽包翻身转正。
(3)吊装:利用两套滑轮组和两台卷扬机,实现汽包零米移位、倾斜起吊、垂直提升、高位调平以及移动就位。
目录一、工程概况二、编制依据三、开工条件四、施工方法及质量要求五、安全注意事项一、工程概况安徽省贵航特钢有限公司钢铁煤气回收电站锅炉安装调试工程锅筒内部装置的严密性对于蒸汽品质有很大影响,因此在锅炉投运前应对安装的正确性和焊缝进行严格检查。
二、编制依据1.《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-95。
2.《火电施工质量检验及评定标准》(锅炉篇)电建质(96)号文。
3.无锡锅炉厂随机文件、图纸。
4.江苏电建一公司质保手册。
三、开工条件1.施工前应熟悉图纸、随机文件,要认真学习,并经技术交底。
2.钢架组合件之间,场地已整理平整结实,汽包临时地面就位尺寸已划定。
3.钢架已找正固定,固段一侧横梁已安装焊接结束,扩建段一侧下部梁已就位点焊固定。
4.汽包吊装前,固定端平台扶梯已沟通。
5.汽包吊装时,炉顶汽包就位时纵横十字线及标高经有关人员、建设单位、监理单位代表验收,并已签证。
6.吊装所需机械、机具经检查,符合吊装要求,随时可投入使用。
四、施工方法及质量要求1.流程图2.施工方法和质量验收2.1将内部装置拆除送至指定场地堆放保管,并盖上塑料布,场地平面要注意防湿、防潮,必要时要开设排水沟,将积水排走。
2.2对汽包外观、焊接质量、汽包长度、管孔尺寸等进行检查,按照制造厂图纸全面复核,如发现设备缺陷及时记录并汇报处理。
2.3汽包划线,先找出两端制造厂“洋统眼”,对水平中心线、汽包轴线进行测量,是否符合图纸要求,并划好汽包吊杆的安装位置尺寸,并划上标志。
2.4汽包水平找正,用水平管找正汽包四点在同一水平面上,并将汽包垫平、垫实,防止地面处下沉。
2.5吊架与汽包组装,将U形吊杆用扒杆小钩分别吊入汽包两端进行吊杆装配,吊杆装配时不得马虎,U形吊杆必须垂直,开档对角线尺寸必须符合图纸要求,以利汽包吊装时顺利就位。
2.6汽包吊装必须在锅炉构架找正和固定后方可进行,汽包找正时,应根椐构架中心线和汽包已复核过的“洋铳眼”中心线进行测量,安装标高应以1M标高线为准。
