汽包安装施工记录
- 格式:doc
- 大小:130.50 KB
- 文档页数:6

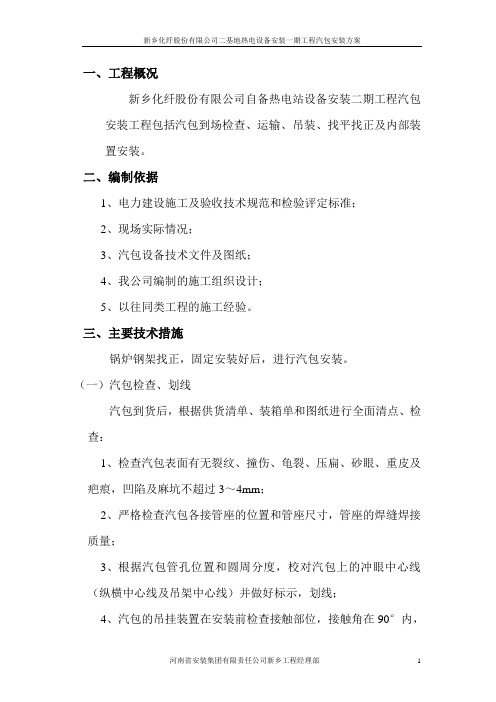

一、工程概况新乡化纤股份有限公司自备热电站设备安装二期工程汽包安装工程包括汽包到场检查、运输、吊装、找平找正及内部装置安装。
二、编制依据1、电力建设施工及验收技术规范和检验评定标准;2、现场实际情况;3、汽包设备技术文件及图纸;4、我公司编制的施工组织设计;5、以往同类工程的施工经验。
三、主要技术措施锅炉钢架找正,固定安装好后,进行汽包安装。
(一)汽包检查、划线汽包到货后,根据供货清单、装箱单和图纸进行全面清点、检查:1、检查汽包表面有无裂纹、撞伤、龟裂、压扁、砂眼、重皮及疤痕,凹陷及麻坑不超过3~4mm;2、严格检查汽包各接管座的位置和管座尺寸,管座的焊缝焊接质量;3、根据汽包管孔位置和圆周分度,校对汽包上的冲眼中心线(纵横中心线及吊架中心线)并做好标示,划线;4、汽包的吊挂装置在安装前检查接触部位,接触角在90°内,接触良好,圆弧应吻合,符合制造设备技术文件的要求;5、汽包内部装置在吊装前拆除检查,内部装置数量不得短少,拆除时对其位置编号,并做好标记,关闭人孔前清除汽包内部一切杂物。
(二)汽包吊装1、汽包到场卸车在厂房北边④~⑤柱之间经检验合格后,利用道木、排具、滚杠(无缝钢管ф89³10)、卷扬机将其运输到锅炉钢架正下方,运输过程中利用前后牵引绳控制汽包运动速度,利用改变滚杠与道木的夹角来控制汽包运动的方向,汽包停止运输时需用斜木将滚杠掩住,防止其自己滚动。
2、汽包吊装(1) 汽包吊装时,在顶板梁上焊接两个门字形吊架,两吊架布(i )V A =V B ;R A = R B =0.5P(ii) 强度应满足下列条件要求бmax=Mmax/W ≤[б]бmax —最大正应力(MPa );[б]—许用正应力(MPa );Mmax —最大弯矩(n.m); W —抗弯截面矩量(mm 3) .Mmax=0.25Pl=0.25*2.28P=0.57P查表得:每个25号工字钢截面积F=4850mm 2 ;Jz=5023.54*104 mm 4;取[б]=140 MPa.设整个面积的形心C 到Z 1轴的距离为y c ,则:y c =ΣF i y ci /ΣF i =(Fy ci +Fy cici J z =2[5023.54+4850*(125-125) 2]=10047.08*104mm 4W= J z / y c =10047.08*104/125=80.377mm3бmax=Mmax/W ≤[б]=140*106n/m ≥0.57P/80.377mm3则:P=20.144吨(ⅲ)汽包吊装时吊架受力最大情况(按平均载荷计算):汽包重量G=22.331吨;吊具D=2*d=2*1吨平均载荷p=2.6272吨/米G1 =3.4P=8.9325吨;G2 =3.3P=8.6698吨;G3=1.8P=4.729吨G =G1 +G2 + G3 =R A+R BM(A)=1.7 G1+3.3 R B -1.65 G2-4.2 G3 =0 则:R B=5.8126吨;R A=16.5186吨则:R Amax= R A+d=16.5186+1=17.5186吨R Bmax R B+d=5.8126+1=6.8126吨故:R Bmax≤R Amax= 17.5186吨≤P=20.144吨符合强度要求。
1.适用范围本作业指导书适用于安徽丰原集团蚌埠涂山热电有限公司Ⅲ期热电站工程三台DG260/9.81—2循环式流化床锅炉汽包吊装、安装作业指导书。
2 .编制依据2.1东方锅炉(集团)股份有限公司提供的DG260/9.81—2型锅炉本体图。
2.2电力工业部颁布的《电建规》(锅炉机组篇)DL5047-952.3火电施工质量检查及评定标准锅炉篇(1996年版)2.4安徽丰原集团蚌埠涂山热电有限公司Ⅲ期热电站工程三台DG260/9.81—2循环式流化床锅炉安装施工组织设计。
3.设备外观检查3.1主要参数:内径为Ф1600mm,壁厚为90mm,材质为P355GH,筒身直段长7000mm(不包括球形封头),总长度为9557 mm,重量34010kg,中心线标高41380mm。
3.2汽包在安装前应依据图纸符合其主要接管位置尺寸,焊接质量等是否符合设计要求。
3.3检查汽包零部件是否齐全,外观是否损伤现象并做好记录。
4.主要施工机具选择5.施工作业必须具备的条件5.1钢架工找正完毕。
5.2主要设备、人员配置、施工机具已到位。
5.3施工环境应满足施工要求。
6.施工工艺6.1施工准备6.1.1熟悉图纸,对汽包进行外观检查是否存在缺陷。
6.1.2对汽包中心线进行复核,检查制造是否有误。
6.1.3利用挂线锤把锅炉纵、横中心线反映在悬吊汽包的横梁上,然后通过起吊汽包和调整吊环上的螺丝进行找正。
6.1.4直接利用卷扬机吊装汽包,然后用Ф10乳胶管和千斤顶,利用联通器的原理找平、找正汽包。
6.1.5汽包找正是根据锅炉中心线和汽包上已复核过的中心线铳眼进行测量,安装标高应以钢架1m标高点为准。
6.1.6汽包安装找正后的质量标准6.2施工流程6.2.1汽包的检查与画线6.2.1.1汽包的检查6.2.1.1.1检查汽包是否在运输或装卸过程中造成外伤,内外表面是否有裂纹、撞伤、龟裂、分层等现象。
6.2.1.1.2 检查汽包的主要尺寸(长度、直径、壁厚)是否与图纸相符。
汽包及内部装置安装施工方案一、方案背景随着汽车行业的快速发展,汽包及其内部装置在汽车设计中占据着重要地位。
汽包作为汽车传动系统中的重要部件,起着储存、调剂、保护等功能,内部装置布局合理与否直接影响到汽包的性能和寿命。
因此,本文旨在探讨汽包及内部装置的安装施工方案,以提高汽包的使用效率和性能。
二、安装前准备1.准备工具和材料:包括螺丝刀、扳手、汽包安装支架、密封胶等。
2.确保安装空间:清除安装区域内的杂物,确保足够的操作空间。
3.检查汽包和内部装置:检查汽包和内部装置的完整性和安装位置,确认无损坏。
三、安装步骤1.安装汽包:–将汽包放置在安装位置,调整位置至合适。
–使用安装支架固定汽包,确保平稳。
–根据汽包出气孔的位置,连接相应管道。
2.连接内部装置:–根据汽包的性能需求,连接适当的内部装置。
–确保内部装置与汽包之间的连接牢固可靠。
3.联通供电系统:–连接汽包及内部装置所需的供电系统,确保正常运行。
–检查供电系统及连接线路的安全性。
四、安装注意事项1.安全第一:在安装过程中,确保操作人员戴好安全帽、手套等防护用具。
2.严格按照图纸进行安装:严格按照汽包及内部装置的设计图纸进行安装,确保安装正确。
3.注意防水防尘:在安装过程中,应注意密封和防水,防止进水及灰尘影响内部装置的正常工作。
4.注意安装位置:根据汽包及内部装置的工作要求,选择合适的安装位置,确保安装成功后不受外部环境的影响。
五、安装完成确认1.功能测试:安装完成后进行汽包及内部装置的功能测试,确保其正常工作。
2.检查安装质量:检查汽包及内部装置的安装质量,确保连接完好无损。
3.记录安装过程:记录汽包及内部装置的安装过程,以备日后查阅。
六、总结汽包及内部装置的安装施工方案对汽车性能有着重要影响,通过本文介绍的安装步骤和注意事项,可以有效提高汽包的使用效率和性能,延长其使用寿命。
同时,在实际操作中需确保操作人员技术熟练、安全第一,严格按照安装要求进行操作,方可保证安装质量和安全性。
电力建设施工及验收技术规范锅炉机组篇The Code of Erection and Acceptance ofElectric Power ConstructionSection of Steam Boiler SetDL/T5047—95主编部门:电力工业部电力建设技术经济咨询中心中国电力企业联合会标准化部批准部门:中华人民共和国电力工业部前言《电力建设施工及验收技术规范(锅炉机组篇)》(SDJ245—88)自发布实施以来,对电力工业建设和电站锅炉施工质量的提高都起到了积极的促进作用.随着我国社会主义市场经济的迅猛发展,电力工业的发展和发电质量的提高是社会经济发展的基本保证。
为了确保对火力发电厂“安全、经济、稳发、满发"运行的要求,适应大机组、新设备施工的需要,我们组织有关人员对原规范进行了修改和补充,作了较大的改动,并经三次组织讨论和审定。
本规范所采用或引用的有关国标、行标、文件等均为1996年1月前已发布的现行标准和文件.新增标准36篇,更换新标准14篇,取消原规范附录十六中序号26标准1篇。
由于新标准的引用而涉及本规范的条文修改也比较多,如高强度螺栓连接,油罐安装,焊接工艺、质量,管道安装,泵类安装,整套启动试运,化学清洗,安全阀调整,蒸汽冲洗等。
由于新设备、新工艺、新材料的出现,本规范补充增加的新条款也较多,其中“3受热面”中增加了“3。
5循环泵”新增条款10条,在“5烟、风、煤管道及附属设备”中增加了“5.5烟气脱硫装置”新增条款20条,在“7.3磨煤机”中增加了“7。
3.5MPS (ZGM)中速磨煤机”新增分条款10条,并新增附录6个,修改及更新附录4个,取消原附录1个。
本规范业经电力工业部审查、批准,并于1996年1月4日以电技[1996]6号文发布,编号为DL/T5047—95,自1996年5月1日起实施,原规范SDJ245—88同时废止。
本规范主编单位:电力工业部电力建设技术经济咨询中心中国电力企业联合会标准化部参加单位:电力工业部电力建设研究所主编人员:樊九洲陶恒声1 总则 (5)1。
目录表A.2.3-1 余热锅炉安装施工记录、签证、强制性条文执行情况检查表清单 (2)表A.2.3-2 锅炉整体风压试验施工记录、签证、强制性条文执行情况检查表清单 (5)表A.2.3-3 焚烧炉安装施工记录、签证、强制性条文执行情况检查表清单 (6)表A.2.3-4 锅炉燃油设备及管道安装施工记录、签证、强制性条文执行情况检查表清单 (7)表A.2.3-5 锅炉辅助机械安装施工记录、签证、强制性条文执行情况检查表清单 (8)表A.2.3-6 垃圾给料系统安装施工记录、签证、强制性条文执行情况检查表清单 (11)表A.2.3-7 烟气净化系统安装施工记录、签证、强制性条文执行情况检查表清单 (12)表A.2.3-8 锅炉炉墙砌筑施工记录、签证、强制性条文执行情况检查表清单 (14)表A.2.3-9 全厂热力设备与管道保温施工记录、签证、强制性条文执行情况检查表清单 (15)表A.2.3-10 全厂设备与管道油漆施工记录、签证、强制性条文执行情况检查表清单 (16)表A.2.3-1 余热锅炉安装施工记录、签证、强制性条文执行情况检查表清单表A.2.3-1 余热锅炉安装施工记录、签证、强制性条文执行情况检查表清单(续1)表A.2.3-1 余热锅炉安装施工记录、签证、强制性条文执行情况检查表清(续2)表A.2.3-2 锅炉整体风压试验施工记录、签证、强制性条文执行情况检查表清单表A.2.3-3 焚烧炉安装施工记录、签证、强制性条文执行情况检查表清单表A.2.3-4 锅炉燃油设备及管道安装施工记录、签证、强制性条文执行情况检查表清单表A.2.3-5 锅炉辅助机械安装施工记录、签证、强制性条文执行情况检查表清单表A.2.3-5 锅炉辅助机械安装施工记录、签证、强制性条文执行情况检查表清单(续1)表A.2.3-5 锅炉辅助机械安装施工记录、签证、强制性条文执行情况检查表清单(续2)表A.2.3-6 垃圾给料系统安装施工记录、签证、强制性条文执行情况检查表清单表A.2.3-7 烟气净化系统安装施工记录、签证、强制性条文执行情况检查表清单表A.2.3-7 烟气净化系统安装施工记录、签证、强制性条文执行情况检查表清单(续1)表A.2.3-8 锅炉炉墙砌筑施工记录、签证、强制性条文执行情况检查表清单表A.2.3-9 全厂热力设备与管道保温施工记录、签证、强制性条文执行情况检查表清单表A.2.3-10 全厂设备与管道油漆施工记录、签证、强制性条文执行情况检查表清单。
汽包组合、安装作业指导书一、工程概况1.工程名称、施工特点及施工范围红二电一期工程3、4号2³200 MW机组的锅炉本体是由东方锅炉厂设计制造,锅炉为一次中间再热超高压自然循环汽包炉,型号为DG-670/13.7-21。
汽包位于炉顶前侧,汽包内径1600 mm,壁厚95 mm,材料为13MnNiMo54,筒身直段长20m,汽包全长21.81m,总重约94.1t,由左右两套“v”形吊杆将汽包悬吊于顶板下方。
汽包组合包括汽包划线、吊杆穿装。
汽包安装包括汽包托运、汽包吊装、吊杆穿挂、汽包内部装置安装。
2. 主要工程量及几何尺寸汽包总重:94.1t,直径:1790mm,全长:21.81m,材质:13MnNiMo54汽包单重:87.619t,吊杆单重:5.2t二、编制依据1.《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-952.《火电施工质量检验及评定标准》(锅炉篇)1996年版3.《电力建设安全工作规程》(火力发电厂部分)DL5009²1—924.厂家提供的技术资料及设计变更文件。
5.公司质量体系文件。
6.锅炉专业施工组织设计。
三、施工准备1.施工人员均已熟悉掌握图纸及施工说明。
2.相关的安全、技术措施文件已编制完毕并已审批。
3.施工所需设备、材料已到货齐全并经清点验收。
4.施工所用大型机械设备已具备使用条件。
5.施工所用各种小型工器具已准备齐全。
6.临时电源能满足施工用电。
7.施工区域道路畅通。
8.施工人员已经过安全、技术交底。
四、主要施工机械及工器具的配制塔吊(130 t) 1台吊车(25 t) 1辆倒链(1 t) 4个磨光机 2个电磨 1个倒链(2 t) 4个卷扬机(10t) 1台五、劳动力组织管工8人焊工2人起重工8人架子工 4人六、工程进度安排汽包托运2002年6月5日—2002年6月15日汽包划线2002年5月26日—2002年6月5日汽包安装2002年6月16日七、施工顺序及方法1.施工流程汽包临时摆放→汽包检查、划线→汽包托运架制作→汽包托运→汽包吊架的穿装、加固→汽包吊装、就位→汽包找正、加固→汽包内部装置的安装2.施工顺序及方法2.1首先由130T吊车将汽包吊放在托运架上将汽包托运至锅炉安装位置下零米。
第1篇项目名称:XX大厦智能化系统安装工程工程地点:XX市XX区XX大厦项目负责人:张三施工日期:2023年4月1日-2023年6月30日一、工程概况本工程为XX大厦智能化系统安装工程,主要包括建筑设备监控系统、安全防范系统、通信系统、计算机网络系统、照明系统等。
工程总投资约为人民币XXX万元。
二、施工准备1. 施工图纸及资料:施工前,项目部组织专业技术人员对施工图纸进行详细审查,确保施工图纸的准确性和完整性。
2. 材料设备:根据施工图纸要求,采购了各类设备、材料,包括:摄像头、门禁控制器、报警器、交换机、路由器、照明设备等。
3. 施工人员:项目部根据工程规模,配备了充足的专业施工人员,并对施工人员进行技术培训和安全教育。
4. 施工机具:项目部配备了必要的施工机具,如电动工具、测量仪器、切割机等。
三、施工过程1. 建筑设备监控系统安装(1)按照施工图纸要求,进行设备安装位置测量,确保设备安装准确。
(2)安装设备时,注意设备之间的距离和角度,确保系统稳定运行。
(3)连接设备线路,确保线路连接牢固、可靠。
2. 安全防范系统安装(1)根据施工图纸,进行摄像头、门禁控制器、报警器等设备的安装。
(2)在安装过程中,注意设备之间的距离和角度,确保系统运行稳定。
(3)连接设备线路,确保线路连接牢固、可靠。
3. 通信系统安装(1)按照施工图纸,进行交换机、路由器等设备的安装。
(2)连接设备线路,确保线路连接牢固、可靠。
(3)进行网络测试,确保网络通信畅通。
4. 计算机网络系统安装(1)按照施工图纸,进行网络设备、服务器等设备的安装。
(2)连接设备线路,确保线路连接牢固、可靠。
(3)进行网络测试,确保网络通信畅通。
5. 照明系统安装(1)按照施工图纸,进行照明设备的安装。
(2)连接设备线路,确保线路连接牢固、可靠。
(3)进行照明效果测试,确保照明效果达到设计要求。
四、施工质量控制1. 施工过程中,严格按照施工规范和质量标准进行操作。
汽车加油(气)站工程管理及施工记录表式二○一三年十二月.编制与使用说明1、编制依据:《汽车加油站加起站设计与施工规》GB50156-2012《石油天然气建设工程施工质量验收规》SYT4203-2007《石油储罐的安全进入和清洗》SYT6820-2011《建筑工程施工质量验收统一标准》GB50300-2001《施工现场临时用电安全技术规》JGJ46-2005《汽车加油(气)站建设工程竣工档案管理办法》2、根据《汽车加油站加起站设计与施工规》GB50156-2012第13.8条、《建筑工程施工质量验收统一标准》GB50300-2001交工技术文件的规定,结合汽车加油(气)站工程特点,适当调整了部分表式。
3、本表式适用汽车加油(气)站工程项目,每个工程项目可根据工程特点,选用其中的表式。
表式编号分两部分填写:××××(单位代号)—×××(流水号)单位编号(按建设管理单位确定的顺序号)拼音字母(SG SJ SY JL)拼音字母为单位性质的缩写,如:SG:施工单位;SJ:设计单位;SY:试验单位;JL:监理单位。
单位编号:根据合同的标段来区分多个同性质的单位。
流水号用来区分同一种表式,统一用三位数字填写,按形成的先后顺序编号,第一份为001,第二份为002,……。
4、表式容填写总说明:1)工程名称:以施工图设计文件名为准(或建设单位行文确定名称)。
2)项目部名称以项目部公章为准。
按填写、使用说明要求盖公司章外,所有需要盖公章的,一律盖项目部的章。
3)承包单位填写容部分采用打印方式,项目监理部审查意见、建设管理单位审查意见采用手写方式。
4)所有、日期的签署采用手写方式。
5)项目监理部审查意见如果在栏写不下,可附页,但在正页应签署肯定性意见,并说明“具体意见附后”字样。
附页容采用打印方式,并手写签署、日期,加盖项目监理部章。
5、一式多份文件应全部为原件归档。
报验申请表工程名称:内蒙古额吉淖尔盐场锅炉安装工程编号:致:内蒙古额吉淖尔盐场我单位已完成了汽包吊装作业指导书编制工作,现报上该报验申请表,请予以审查和验收。
附:汽包吊装作业指导书承包单位(章):山东兴润建设有限公司项目经理:日期:年月日监理单位审查意见:项目监理机构:总/专业监理工程师:日期:年月日建设单位审查意见:建设单位工程师:日期:年月日锡林郭勒盟额吉淖尔盐场45t/h锅炉安装工程汽包吊装作业指导书编制:审核:批准:编制单位:山东兴润建设有限公司目录1.编制依据2.工程概况3.施工准备4.施工机械5.劳动力计划6. 起吊前准备工作7. 施工措施8.注意事项9. 汽包质量标准及控制10.成品保护11.环境保护措施12.消防措施13.安全文明施工措施1、编制依据1.1、锅炉汽包图纸1.2、《施工组织总设计》1.3、《火电施工质量检验及评定标准》(锅炉篇)2009版1.4、《电力建设施工及验收技术规范》锅炉机组篇DL/T5047—951.5、《电力建设安全工作规程》(火力发电厂部分)DL5009.1—921.6、锅炉钢结构及平台图纸。
2、工程概况2.1、概述内蒙古额吉淖尔盐场DHFX45-1.6-H低压饱和蒸汽循环流化床锅炉安装工程,锅炉为济南锅炉集团有限责任公司生产的DHFX45-1.6-H低压饱和蒸汽循环流化床锅炉。
其汽包内径1500mm,壁厚25mm,总长8666mm,材质为Q245R(GB713),含内部装置重11266Kg,本汽包安装中心线标高28500mm;汽包正常工作水位线为汽包中心线向下100mm;汽包内部装置有旋风分离器18件。
2.2、工程特点2.2.1、汽包长度大,超出两行面主梁净间距1.25米,起吊时须垂直方向以30°倾角斜吊。
2.2.2、汽包吊装由两台5t 卷扬机走三门滑轮组起吊,到顶后缓慢摆平就位。
3、施工准备3.1、图纸准备3.1.1、汽包与炉架、炉受热面连接核对无问题。
天然气公司场站燃气工程工艺管道安装分部工程工艺管道安装记录式样一、工程概况该工程为天然气公司场站的燃气工程,主要包括工艺管道的安装。
该场站的燃气工程工艺管道安装记录将主要涉及以下内容:工程概况、工程准备、管道材料及设备验收、管道安装、安全措施、检测、验收及质量评定。
二、工程准备1.工作前,要阅读相关施工图纸和工艺文件,了解工程的安装要求。
2.准备好所需的工具、仪器设备和材料,并进行检查确认无误。
3.确定好施工班组的人员配置,并进行交底。
三、管道材料及设备验收1.管道材料及设备组织验收,并进行记录。
2.对验收合格的管道材料和设备,按照要求进行正确的存储和保护。
四、管道安装1.按照施工图纸和工艺文件要求,按照工艺顺序进行管道安装。
2.在安装过程中,要注重对安全、质量、施工进度的控制。
3.对每一道工序的施工情况进行记录,并及时处理遇到的问题和难点。
五、安全措施1.在进行管道安装前,要进行安全交底并佩戴个人防护装备。
2.对施工现场进行规范管理,确保施工人员的安全。
3.对施工现场的危险源进行管控,做好防火、防爆等安全措施。
4.监督和检查施工人员的操作,确保施工过程的安全性。
六、检测、验收及质量评定1.在管道安装完成后,进行检测。
包括压力试验、泄漏检测等。
2.对检测结果进行记录,并做好相应的整改工作。
3.管道安装工程的验收要进行全面的检查,包括外观检查、尺寸检查、焊接接头的质量检查等。
4.对管道安装工程的质量进行评定,并填写相关表格和报告。
5.如有不合格情况,要及时整改,并进行复验。
七、总结总结本次管道安装工程的成功经验和问题,提出改进和完善的意见和建议。
将本次工程记录整理归档,作为类似工程的参考资料。
以上即为天然气公司场站燃气工程工艺管道安装记录的样式和内容要点,您可以根据实际情况进行适当调整和完善。
