锚杆静压桩施工方案
- 格式:doc
- 大小:632.50 KB
- 文档页数:15
一、静压桩施工1、对静压桩施工的要求(1)静力压桩与锤击相比具有无噪音、无震动、无污染、安全等优点,但在饱和软粘土地区压桩与打桩一样,都可能产生超静孔隙水压力。
(2)要做好施工现场的排水工作,以保证在沉桩过程中场地无积水,施工用水、用电已接入到施工现场规定之处。
(3)检查打桩机械设备、起重机具、压力表等。
(4)压桩机安装必须按设备说明书和有关规定程序进行.(5)启动门架支撑油缸,使门架微倾15度,以便插预制桩。
(6)当桩尖插入桩位后,微微启动压桩机油缸,待桩入土至50厘米时,再次校正桩的垂直度和平台的水平,然后再启动压桩机油缸,把桩徐徐压下,施工速度一般控制在2米/分钟以内即可. (7)当压桩力已达到两倍设计荷载或桩端已达到持力层时,应随时进行稳压。
(8)压桩施工时,应派专人或开启自动记录设备,做好沉桩施工记录.(9)沉桩施工前,应先试桩.试桩数量不少于两根,以确定贯入度及桩长,并校验压桩设备和沉桩施工工艺及技术措施是否符合实际要求。
2、静压桩施工工艺流程静压桩施工顺序及工艺流程:测量放线→桩机就位→起吊预制桩→稳桩→压桩→接桩→送桩→检查验收→转移桩机。
锚杆静压桩施工工艺(1)施工新增承台时,预留好压桩孔或在原承台开凿压桩孔,预埋或后植入压桩锚杆;(2)待混凝土强度达到设计要求后,安装压桩架;(3)采用千斤顶压桩,压桩过程必须连续,压桩过程中应保持桩段垂直,压桩力不能超过设计最大压桩力;(4)预制桩每节桩长2~2.5m,接桩见大样;(5)压桩至设计要求时,进行封桩,向压桩孔内灌入C25混凝土,在桩顶用钢筋与锚杆对角交叉焊牢,然后再浇注早强混凝土。
3、静压桩施工准备(1)施工前,场地要达到“三通一平”要求,使施工桩机设备能顺利进入施工现场。
(2)熟悉施工图纸,参加设计图会审,做好施工放线工作。
编好桩位号和压桩行走路线程序等各项准备工作.(3)做好现场清理地下空间障碍物工作,如旧建筑物的基础防空洞、地下管线等。
锚杆静压桩技术规程YBJ227-911. 简介锚杆静压桩技术是一种用于地基处理的技术方法,其主要作用是通过在地下埋设锚杆并施加一定的静压力,来增强土体的承载力和抗侧移能力。
锚杆静压桩技术规程YBJ227-91是国家公布的相关技术标准,通过对该规程的学习和遵守,可有效指导施工方进行锚杆静压桩工程,保证工程的质量和安全。
2. 规程内容《锚杆静压桩技术规程YBJ227-91》包括以下内容:1) 术语和定义:规定了在锚杆静压桩工程中常用的术语和相关定义,便于施工方和监理方的统一理解和操作。
2) 材料与设备:规定了在锚杆静压桩工程中所使用的主要材料和设备的技术要求和检验方法,保证了施工材料和设备的质量。
3) 工程施工:包括施工前的准备工作、施工工艺流程、施工技术要求等内容,对工程施工的各个环节进行了详细规定。
4) 质量检验与验收:规定了对锚杆静压桩工程质量的检验和验收标准,确保工程质量符合规定要求。
3. 实施意义锚杆静压桩技术规程YBJ227-91的实施意义主要体现在以下几个方面: 1) 规范施工行为:规程的实施可以规范施工方的行为,确保施工按照国家标准进行,避免质量问题和安全隐患。
2) 保障工程质量:规程规定了施工的各个环节和要求,可有效保障工程质量,提高项目的可靠性和安全性。
3) 促进技术进步:规程中包含了对材料、设备、施工工艺等方面的要求,对行业的技术提升和发展起到了推动作用。
4. 应用范围《锚杆静压桩技术规程YBJ227-91》适用于以下范围:1) 地基处理工程中的锚杆静压桩技术;2) 工程质量检验和验收中的相关标准;3) 对锚杆静压桩材料、设备和施工工艺的评定和选择。
5. 注意事项在实际应用中,需要特别注意以下几点:1) 严格按照规程的要求进行施工,确保工程质量;2) 对施工材料和设备要做好检验和验收工作,杜绝使用劣质材料和设备;3) 在施工过程中,严格控制施工质量,做好施工记录和验收工作。
6. 结语《锚杆静压桩技术规程YBJ227-91》是一项具有重要意义的技术标准,它为锚杆静压桩工程提供了严格的技术要求和操作指南,是保证工程质量和安全的重要依据。
锚杆静压桩1.前言锚杆静压桩作为一种沉桩方法,是利用原基础底板或桩基承台及上部结构传递来的重量作为压桩反力,通过预埋的锚杆、反力架、千斤顶等压桩设备,将桩段从压桩孔处压入地基土中,然后将桩与基础底板或桩基承台连接形成整体,使新桩基与原建筑物基础共同承担荷载,提高加桩区域的承载力,达到阻止或减少沉降的目的。
锚杆静压桩多用于粉土、粘土、人工填土、淤泥质土等地基土的新建(采用逆作法施工)或已建多层建筑物、中小型构筑物的地基加固、托换、纠偏工程中。
锚杆静压桩与其它基础加固或托换技术相比又具有施工时无振动、无噪音、设备简单、操作方便、移动灵活、施工所需空间小的特点。
我们利用锚杆静压桩新技术特殊工艺,充分利用其特点,改进桩型、桩材、压桩设备,将其应用到高层建筑中桩基加固和托换中,取得了成功。
为高层建筑病害工程桩加固提出一种更方便、更合理、更有效、更经济的加固方法。
2.高层建筑病害工程桩的特点及处理方法高层建筑工程桩由于受自然条件、周边环境、地质条件、边坡失稳、基坑开挖、土方开挖及桩基施工操作不当等因素的影响,出现了工程桩缩颈、裂隙、裂缝、夹层、断裂、倾斜、偏位、强度不够、长度不够等病害。
造成了不能满足设计及使用要求,易引起安全隐患的病害工程桩。
对此类病害工程桩必须结合各种因素进行分析,对单桩能否使用或部分使用进行判断,对桩基进行加固或托换方可使用。
高层建筑病害工程桩多以各类灌注桩和夯扩桩为主,通常采用的处理方法有:一、对于缺陷出现在较浅部位病害工程桩多采用开挖截桩再接桩的方法;二、对于缺陷出现在较深部位轻微病害工程桩多采用高压注射水泥浆加固的方法;三、对于缺陷出现在较深部位或底部严重病害工程桩多采用钻孔灌注桩进行加固托换的方法。
以上方法一、二只能处理部分轻微缺陷,方法三处理范围广,具有荷载传递路径清晰、可靠性大大提高等优点,缺点是施工工期长、施工不便、受施工场地限制。
采用锚杆静压桩不仅具有钻孔灌注桩的优点,而且克服了钻孔灌注桩的缺点。
锚杆静压桩施工方法锚杆静力压桩法,是近年开发的一项地基加固新技术,在老厂或旧有建筑物改造、已有建筑物基础托换加固以及新建工程中得到较为广泛的应用,取得了良好的技术经济效益。
1.基本原理与性能锚杆静压法沉桩,系利用建(构)筑物的自重作为压载,先在基础上开凿出压桩孔和锚杆孔,然后埋设锚杆或在新建(构)筑物基础上预留压桩孔预埋钢锚杆,借锚杆反力,通过反力架,用液压压桩机将钢筋混凝土预制短桩逐段压入基础中开凿或预留的桩孔内,当压桩力P P达到1.5P a(P a——桩的设计承载力)和满足设计桩长时,便可认为满足设计要求,再将桩与基础连接在一起,卸去液压压桩机后,该桩便能立即承受上部荷载,从而可减少地基土的压力,及时阻止建(构)筑物继续产生不均匀沉降。
锚杆静压装置如图1所示;锚杆静力压桩时的力系平衡见图2。
图1 锚杆静压法沉桩装置(a)静压桩装置;(b)压桩孔与锚杆孔位置1-桩;2-压桩孔;3-锚杆;4-钢结构及反力架;5-活动横梁;6-千斤顶;7-电动葫芦;8-基础;9-柱基;10-砖墙图2 锚杆静压法沉桩时力系平衡简图1-桩;2-锚杆;3-反力架;4-基础R-桩尖阻力;F-桩侧阻力(1)抗拔锚杆的基本性能锚杆的形式,新浇基础一般采用预埋爪式锚杆螺栓;在旧有基础上,采用先凿孔,后埋设带镦粗头的直杆螺栓;后埋式锚杆与混凝土基础的粘结一般采用环氧树脂或硫磺胶泥砂浆,经固化或冷却后,能承受压桩时很大的抗拔力;锚杆埋深为8~10d(d——锚杆直径),端部镦粗或加焊钢筋箍,亦可采用螺栓锚杆。
(2)压桩阻力与单桩承载力将桩压入土中时,要克服土体对桩的阻力P P,压桩阻力P P由桩侧阻力和桩尖阻力二部分组成,可按下式计算:P P=UΣh i f i+A g i(1)式中U——桩周长(m);h i——各土层的厚度(m);f i——各土层的桩侧阻力系数(kPa);A——桩尖面积(m2);g i——桩尖阻力系数(kPa)。
锚杆静压桩封桩方法锚杆静压桩封桩,那可是个技术活!你知道咋弄不?首先得把桩周围清理干净,就像给宝贝打扮一样,可不能马虎。
把杂物啥的都清理掉,这一步很重要哇!不然封桩的时候出问题可就麻烦了。
接着就是调制封桩的材料啦!那材料就像魔法药水一样,得调配得恰到好处。
比例不对的话,那可不行。
你想想,要是调得不好,这桩能封得牢固吗?肯定不行哇!然后把调制好的材料慢慢地浇灌到桩周围,要小心翼翼的,就像呵护小婴儿一样。
动作不能太粗鲁,不然会影响封桩的效果。
在封桩的过程中,安全性那是相当重要的。
这可不是闹着玩的,要是不小心出了啥事故,那可不得了。
你说对吧?所以一定要严格按照操作规程来,不能有丝毫的马虎。
就像走钢丝一样,得小心翼翼,一步一个脚印。
稳定性也很关键呢!封好的桩要稳稳当当的,不能摇摇晃晃。
不然以后出问题可就麻烦大了。
这就像盖房子,基础不牢固,那房子能安全吗?肯定不行哇!锚杆静压桩封桩都能用在啥场景呢?比如说那些老旧建筑的加固,这时候锚杆静压桩封桩就派上大用场了。
还有一些地基不稳定的地方,也可以用这种方法来加固。
它的优势可不少呢!首先,施工比较方便,不像有些大工程,需要很多大型设备。
其次,效果好,能有效地提高建筑物的稳定性。
最后,成本相对较低,性价比高。
我就见过一个老旧小区的改造,用锚杆静压桩封桩的方法,把那些摇摇欲坠的房子都加固得稳稳当当的。
哇塞,那效果简直太棒了!居民们都高兴得不得了,再也不用担心房子的安全问题了。
锚杆静压桩封桩真的是个好方法!它能让我们的建筑物更加安全稳定,让我们的生活更加美好。
所以,如果你遇到需要加固建筑的情况,不妨考虑一下锚杆静压桩封桩的方法哦!。
加固说明一、加固依据1、甲方提供的有关设计图纸及资料。
2、《混凝土结构加固技术规范》CECS25:90。
3、《锚杆静压桩技术规程》YBJ227-91。
二、工程概况广州市华粤公司办公室,原为商网,柱下条形基础,由于使用功能的改变,经过复核,二、三层满足现荷载使用要求;首层所有地梁均需打掉,我司通过对首层柱位先进行压桩处理,再打掉所有地梁,将基础形式改为筏板式桩基,经过改造加固后完全能满足现使用要求。
我司结合以往类似工程施工经验及验算,作出此方案。
三、加固方案本方案采用锚杆静压桩加固处理。
四、主要施工方法介绍锚杆静压桩简介:1、施工流程2、锚杆静压桩简介:锚杆静压桩是锚杆和静力压桩结合形成的一种桩基础工艺。
它是通过在基础上设置锚杆固定压桩架,用建筑物自重作为压桩反力,用千斤顶将桩段从基础预留或开凿的压桩孔内逐段压入土中,然后将桩与基础连结在一起,从而达到提高地基承载力和控制沉降的目的。
锚杆静压桩与钻孔树根桩或钻孔大直径桩相比,其优点为:①.无负加沉降:锚杆静压桩压入过程对土体产生挤密作用,而钻孔树根桩和钻孔大直径桩往往在成孔时,由于建筑物本身的自重作用,有可能对建筑物产生负加沉降,加大施工各柱位的不均匀下沉量,导致上部结构被拉裂,严重者亦对建筑物造成损坏坍塌。
②.承载力直观可靠:锚杆静压桩可根据上部荷载计算所需要的单桩承载力,施工时由压力表读数控制,即每根桩既是工程桩,又是试桩,而钻孔树根桩和钻大直径桩只能通过计算确定单桩承载力,这种桩型对既有建筑物的基础加固无法进行检验单桩承载力是否满足设计要求。
③.无泥浆排放,场地较干净:由于锚杆静压桩用预制好的砼桩或钢管桩进行施工压入,无需成孔所带来的泥浆循环排放,故可在同一车间内不影响工厂生产进行施工。
④.无振动,无噪音:由于桩在压入过程中是通过静压来实现的,整个桩的施工都很安静地进行,而且可在1.2m×1.2m高2m这样窄小的空间内进行,这是其它桩型无法比拟的。

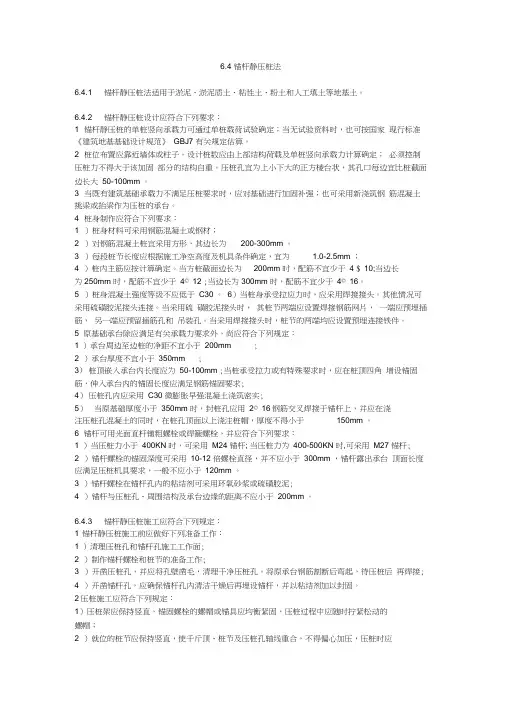

6.4 锚杆静压桩法6.4.1 锚杆静压桩法适用于淤泥、淤泥质土、粘性土、粉土和人工填土等地基土。
6.4.2 锚杆静压桩设计应符合下列要求:1 锚杆静压桩的单桩竖向承载力可通过单桩载荷试验确定;当无试验资料时,也可按国家现行标准《建筑地基基础设计规范》GBJ7 有关规定估算。
2 桩位布置应靠近墙体或柱子。
设计桩数应由上部结构荷载及单桩竖向承载力计算确定;必须控制压桩力不得大于该加固部分的结构自重。
压桩孔宜为上小下大的正方棱台状,其孔口每边宜比桩截面边长大50-100mm 。
3 当既有建筑基础承载力不满足压桩要求时,应对基础进行加固补强;也可采用新浇筑钢筋混凝土挑梁或抬梁作为压桩的承台。
4 桩身制作应符合下列要求:1 )桩身材料可采用钢筋混凝土或钢材;2 )对钢筋混凝土桩宜采用方形,其边长为200-300mm 。
3 )每段桩节长度应根据施工净空高度及机具条件确定,宜为 1.0-2.5mm ;4 )桩内主筋应按计算确定。
当方桩截面边长为200mm 时,配筋不宜少于4 $ 10;当边长为250mm 时,配筋不宜少于4© 12 ;当边长为300mm 时,配筋不宜少于4© 16。
5 )桩身混凝土强度等级不应低于C30 。
6)当桩身承受拉应力时,应采用焊接接头。
其他情况可采用硫磺胶泥接头连接。
当采用硫磺胶泥接头时,其桩节两端应设置焊接钢筋网片,一端应预埋插筋,另一端应预留插筋孔和吊装孔。
当采用焊接接头时,桩节的两端均应设置预埋连接铁件。
5 原基础承台除应满足有关承载力要求外,尚应符合下列规定:1 )承台周边至边桩的净距不宜小于200mm ;2 )承台厚度不宜小于350mm ;3)桩顶嵌入承台内长度应为50-100mm ;当桩承受拉力或有特殊要求时,应在桩顶四角增设锚固筋,伸入承台内的锚固长度应满足钢筋锚固要求;4)压桩孔内应采用C30 微膨胀早强混凝土浇筑密实;5)当原基础厚度小于350mm 时,封桩孔应用2© 16钢筋交叉焊接于锚杆上,并应在浇注压桩孔混凝土的同时,在桩孔顶面以上浇注桩帽,厚度不得小于150mm 。
锚杆静压桩加固法施工工艺和技术要点锚杆静压桩加固法是利用锚固件将压桩反力架与既有建筑结构基础剪切应力或新增反力梁锚固在一起,使用千斤顶将预制钢质桩或预制钢筋混凝土桩加减不锈钢板压入土层中,桩段之间采用焊接连通,然后浇筑桩帽,并将桩头与将原基础连接连通在起,以此通过静压桩承担原结构部分荷载,达到加固地基基础的目的。
黏性锚杆静压桩加固法适用于黏性土、淤泥、淤泥质土、人工填土、稍密粉土和的黄土等地基土造成湿陷建筑物地基基础承载力不足的加固。
采用该方法对地基基础进行加固具有施工机具轻便灵活、施工时所需作业面小小、受力明确、传力可靠、操作方便等优点。
现在我们介绍采用锚杆静压桩加固法对地基基础进行加固的相关施工工艺及关键技术要点。
锚杆静压钢线加固法施工工艺1、测量定位:按照加固图纸六位要求布设桩位,将具体的压桩位置确定,并做好标记。
2、桩段制作:钢筋混凝土预制桩段产品设计严格按照配筋设计制作,桩身平直,外径大小误差不大于±5mm,断面平整;钢管桩段材质、管径、壁厚严格按设计其要求选择,焊接坡口面按焊接建议力劝制作。
3、桩位引孔及锚固螺杆安装:利用水钻等工具预先引孔破除原基础混凝土,同时种植锚固锚杆,其强烈要求锚固多层面满足压桩反力的要求,并做好养护和保护。
4、安装反力架:待锚固锚杆养护完成后,安装压桩反力架,安装压桩平衡条件架应垂直始终保持竖直状态,垂直度误差不宜超过1%,平衡紧固地脚螺栓,在压桩过程中应及时检查并随时拧紧松动的螺栓。
5、压桩:第一节桩应设置桩凹,桩尖尺寸宜为200mm,就位时应准确昂蒂,平面误差应小于20mm,垂直度偏差不超过0.5%,准确就位后开始对桩施加压力,每压入300mm左右时停止施压,复核此时桩的垂直度偏差。
当西南方前段桩顶距离压桩面约100mm时,第一节桩施工再行,开始准备接桩。
6、接桩:在接桩之前填埋需先仔细清理缆线头上浮土等杂物,然后把第二节桩与第一节桩的接头插头对齐,检查第二节缆线的垂直度,如果达不到要求,应重新加以调整,最后将两桩焊接在一起。
锚杆静压桩施工安全技术措施锚杆静压桩是一种常见的地基加固方式,具有施工简便、强度高等优点,但在施工过程中也存在一定的安全风险。
本文将介绍锚杆静压桩施工安全技术措施,以保障施工过程中的安全。
1. 现场勘察在进行锚杆静压桩施工前,需要进行现场勘察,评估施工工艺和施工难度等因素。
通过勘察发现地质条件、地下水位等因素,为后续施工做出合理方案。
2. 施工人员培训锚杆静压桩施工是一项危险性较高的工作,需要培训有经验的施工人员。
施工人员需要具备相关专业知识和技能,并了解各种应急措施以及应对方案。
3. 施工现场安全防护施工现场应采取各种必要的安全防护措施,确保施工人员和周围环境的安全。
施工现场应有规范的标志和警示牌,禁止无关人员进入施工现场。
4. 使用合适的设备和工具在进行锚杆静压桩施工时,需要使用适合的设备和工具。
工作人员需要熟练掌握相关设备和工具的使用方法,以及设备的操作和维护。
5. 安全检查在施工过程中,需要对锚杆静压桩的施工进行安全检查。
定期检查施工现场和设备是否存在安全隐患,以及是否符合相关安全规定。
6. 安全应急准备在锚杆静压桩施工过程中,可能会遇到突发事件,需要灵活应对。
施工现场应提前准备好应急物资和设备,以便在紧急情况下能够迅速应对。
7. 按照施工规范施工在进行锚杆静压桩施工时,必须按照相关施工规范进行作业,确保每一个步骤都符合规定。
同时,施工人员需要时刻关注施工现场的安全状况,随时做出调整。
8. 施工结束后的安全措施在锚杆静压桩施工结束后,需要进行必要的安全措施。
施工完毕后要及时清理现场的杂物和设备,确保施工现场整洁有序。
以上是锚杆静压桩施工安全技术措施的介绍,只有保障施工过程中的安全,才能更好的完成工程,确保人员和现场设备的安全。
锚杆静压桩施工安全技术交底锚杆静压桩是一种常用于土木工程和建筑工程中的桩基施工方法,它能有效地提高土壤承载能力和抗拔能力。
然而,在进行锚杆静压桩施工时,施工人员必须严格遵守相关的安全技术要求,确保施工过程中没有任何安全隐患。
本文将全面介绍锚杆静压桩施工安全技术,以确保施工工人和相关人员的人身安全。
1.施工前准备在进行锚杆静压桩施工前,必须做好相应的施工准备工作。
首先,应对施工区域进行勘察,了解地质情况和土壤承载能力,以确定桩基的设计和施工方案。
其次,应按照相关规范安排施工队伍,并确保施工人员具备相关的技术知识和经验。
此外,还需检查施工设备和工具的完好性,确保其正常运行和使用。
所有的准备工作必须在施工现场进行,以确保施工过程中的安全。
2.安全防护措施在锚杆静压桩施工过程中,必须采取一系列的安全防护措施,以确保工人的人身安全。
首先,施工人员必须佩戴符合标准的安全防护用品,如安全帽、安全鞋和防护眼镜等,以防止工地上的物体对工人造成伤害。
其次,施工现场必须设立安全警示标志,提醒工人注意安全事项。
另外,锚杆静压桩施工工地必须进行周边的封闭和隔离,以防止外界人员靠近施工区域,减少安全风险。
3.施工操作规范锚杆静压桩施工的操作必须按照相关的规范和操作规程进行。
首先,施工人员必须熟悉施工图纸和设计要求,了解桩基的尺寸、数量和位置等。
其次,必须按照施工方案选择合适的施工设备和工具,并进行正确操作。
在施工过程中,必须注意防止伤害事件的发生,如材料滑落、钢筋脱离握持器、电击等。
另外,在进行锚杆静压桩的过程中,必须严格按照设计要求进行压桩和灌浆等工序,确保施工质量。
4.应急预案即使在遵守相关的安全技术要求下,施工中仍有可能发生意外事件。
因此,施工单位必须制定相应的应急预案,并定期组织演练。
预案中应包括各类灾害事故的防范和应急处置措施,以及通信联络、医疗救护等方面的安排。
施工人员必须熟悉应急预案,并具备相应的急救技能,以保障施工过程中及时、有效的应对突发情况。
锚杆静压桩技术规程ybj 227-1991作废锚杆静压桩技术规程YBJ 227-1991是中国国家标准,用于规范锚杆静压桩施工的相关技术要求,确保施工质量和工程安全。
然而,该标准已经作废,因此不再适用于当前的锚杆静压桩施工。
以下是关于锚杆静压桩技术规程的相关参考内容,以供参考。
1. 锚杆静压桩简介锚杆静压桩是一种常用的地基加固施工技术,它通过将锚杆固定深入地基中,以增加桩的稳定性和承载力。
锚杆静压桩广泛应用于基础工程、土木工程以及许多城市建设项目中。
2. 锚杆静压桩施工原理锚杆静压桩的施工原理是通过机械力作用,将锚杆沿垂直或倾斜方向锚入地下,使之与土壤形成一体化结构,并通过锚杆与土壤之间的摩擦力或阻力来提供桩的稳定性和承载力。
3. 锚杆静压桩施工流程锚杆静压桩的施工流程主要包括:- 确定施工地点和桩的布置方案;- 进行土壤勘测和地下管线探测,确保施工安全;- 使用锚固设备,将锚杆固定在地基中;- 逐层逐段地施加压力,提高锚固深度;- 监测锚杆的承载力和变形情况。
4. 锚杆静压桩施工材料和设备锚杆静压桩施工所需的材料和设备包括:- 锚杆:通常由钢材制成,具有较高的强度和耐腐蚀性能;- 压力设备:包括液压或机械压力机,用于施加压力;- 锚固设备:用于将锚杆固定在地基中的设备,包括桩头和锚固器等;- 检测设备:用于监测锚杆的承载力和变形情况,包括应变片、压力传感器等。
5. 锚杆静压桩施工质量控制在锚杆静压桩施工过程中,需要进行质量控制,以确保施工质量符合要求。
主要包括以下几个方面:- 锚杆的长度和直径符合设计要求;- 锚杆的固定度和锚固质量;- 锚杆的承载力和变形情况符合设计要求;- 锚杆与土壤或混凝土之间的接触状态。
尽管锚杆静压桩技术规程YBJ 227-1991已经作废,但上述内容可以作为参考,以了解锚杆静压桩施工的一般原理和流程。
在实际施工中,应参考最新的相关标准和规范,以确保工程质量和安全性。
龙源期刊网 http://www.qikan.com.cn 锚杆静压桩桩头防水施工方法 作者:高维霞 李真辉 来源:《城市建设理论研究》2014年第04期
摘要:锚杆静压桩法是近年来开发的一项地基加固新技术,在老厂房或旧有建筑物改造、已有建筑物基础托换加固以及新建工程中得到较为广泛的应用,但是在桩头防水处理方面还需进一步深化研究。本文结合工程实践,详细介绍了锚杆静压桩桩头防水的施工在建筑工程地基加固中的应用。
关键词:地基补强;锚杆静压桩;桩头防水;技术应用 中图分类号: TU74 文献标识码: A 1、前言 由于大多市政工程是集轨道交通、公交枢纽、社会停车场与高架道路为一体的综合性枢纽建筑,使用荷载复杂会引起地基不均匀沉降,并且地下空间工程建筑面积较大,局部会遇到极差的地质条件,因此其配套地下工程的基础底板施工完成后,需要针对地质情况极差的部位进行局部地基补强。
2、技术背景 由于局部地基补强施工是在基础底板完成后才进行,所以大型的机械不具备工作空间,只能采用锚杆静压桩的形式进行局部地基补强施工。锚杆静压桩机械简单、操作方便,具有噪声小、无震动、无弃土和泥浆污染、移动灵活等特点,可以在场地和空间狭窄的条件下施工,而且还可以在不中断工程进展的同时作业。
另外,由于地下空间工程具有高压变电室、配电室、动力照明控制室等重要的电力设备房间,所以地下空间工程防水等级严格,结构不允许渗水。地下空间工程底板防水包括:底板底面垫层上面的防水卷材层、底板自防水混凝土层、底板顶面防水层三道防水。但是在局部地基补强锚杆静压桩施工完成后,下面的防水卷材层、底板自防水混凝土层两层防水已经失效,只剩最上面的底板顶面防水层发挥功能,所以在桩头位置常常会出现渗水现象。究其原因是施工当中忽略了锚杆静压桩桩头节点处的防水,虽然结构基础得到了补强,但是防水却出现问题,以致对结构的使用功能造成不良影响。
3、施工方法 (1)底板垫层施工,确定压桩点位。 龙源期刊网 http://www.qikan.com.cn 首先浇筑底板垫层,结合米尺确定压桩中心点,压桩中心点必须与需要预留出的压桩孔中心重合,最后用钢筋标记做好压桩中心标记。
上海鑫冶铜业有限公司仓库扩建工程(二期)-电铜打包库(锚杆静压桩工程)施工组织设计上海浦朝建筑安装工程有限公司2013年3月15日目录一、工程概况 (4)二、工程目标 (4)2.1工期目标 (4)2.2质量目标 (5)三、施工总体安排 (5)四、本工程特点、难点及解决措施 (5)4.1工程特点及难点 (5)4.2工程特点及难点的相应解决预案 (5)五、主要分部分项工程施工方法 (5)5.1场地工程地质条件及沉桩可行性分析及桩机选型 (5)5.2压桩工艺及流程 (6)5.3压桩工艺流程图 (7)5.4压桩要点 (10)5.5压桩施工常见问题及对策 (11)5.6方桩控制及验收 (17)六、保证质量的管理及技术措施 (18)6.1质量控制依据和质量管理标准及实施表 (18)6.2施工质量管理 (19)6.3 质量管理措施 (19)6.4 质量保证措施 (20)七、劳动力、机械设备、材料计划表 (21)7.1劳动力计划表 (21)7.2机械设备计划表 (22)7.3各项材料计划表 (22)八、施工组织机构....................... 错误!未定义书签。
九、安全文明施工措施 (24)10.1安全管理网络 (24)10.2安全管理措施 (23)一、工程概况1.1工程名称工程名称:上海鑫冶铜业有限公司仓库扩建工程(二期)-电铜打包库建设单位:上海鑫冶铜业有限公司1.2编制依据A该工程设计院提供的锚杆桩桩位布置图B踏看施工现场C国家标准《建筑地基基础施工质量验收规范》(GB50202—2002)D地基基础设计规范(DGJ08-11-99)E建筑地基基础设计规范(GB50007-2002)F建筑施工安全检查标准(JGJ59—99)G建筑桩基技术规范(JGJ94-2008)H行业标准《锚杆静压桩技术规程》(YBJ227-91)I上海锚杆桩图集2009沪G5061.3工程量概况根据甲方提供的工程桩统计工作量如下:二、工程目标2.1工期目标我公司一定全力以赴,作好各方面协调工作,确保在工期内完成本工程,计划在2013年月日(具体以业主通知为准)开工,2013年月日完工,总工期为12 天。
1 工程概况2 编制依据工程地址情况3 锚杆静压钢管桩施工要点1.准备工作1)根据设计图纸确定桩位、放样及编号。
2)钻压桩孔:利用静压水钻取芯工艺成压桩孔,直径上口b+50mm,下口b+100mm;3)埋设反力锚杆。
锚杆种植时应确保锚杆孔内清洁干燥,并以胶粘剂加以封固。
锚杆的施工与质量检验应符合现行国家标准《混凝土结构后锚固技术规程》(JGJ145)的要求。
4)制桩:桩段长一般控制为1.5~2.3m(现场根据净高调节,宜长不宜短,),钢管切口精加工,要求下料平整、光滑、无毛刺。
焊接工艺采用质量等级较高的半自动二氧化碳气体保护焊。
5)压桩前,压桩机压力表应经质量鉴定部门检测合格后方可使用。
2.试桩会同设计及监理选定试桩点,一般在有代表性的勘察点位附近进行试桩,并详细记录试压桩的各项施工参数(按照设计和规范要求进行双控沉压,确保桩端进入持力层足够深度、确保单桩竖向承载力)。
试桩后,及时提交试桩报告,通过试桩验收会议确定压桩施工的相关技术指标参数。
3.桩体沉压1)检查锚杆和桩机,清理桩孔,并对桩孔壁清理干净;2)安装压桩反力架,压桩架要保持垂直,应均衡拧紧锚固螺杆的螺帽,在压桩施工过程中,应随时检查并拧紧松动的螺帽;3)桩节就位必须保持垂直,使千斤顶与桩节及压桩孔轴线重合,不得偏压。
压桩时,桩节顶应垫30~40mm厚模板和20厚的钢垫板;4)分节沉压,桩节沉压与桩节焊接交错进行。
压入首节桩,焊接第二节桩,缓慢压入,再接第三节、缓慢压入,前三节桩必须保证良好的垂直度(各向倾斜率<0.5%)。
压桩施工不得中途停顿,应一次到位,如必须中途停顿时,桩尖应停留在软土层中(可以根据压力表读数判断),且停顿时间不宜超过12小时。
当压至持力层附近时,应根据压力曲线判断,并调换千斤顶加压,将桩压入持力层设计规定深度,并且进行不少于5次的复压,然后及时更换反力架临时加载封固,以控制附加沉降;5)压桩过程中应派专人负责指挥作业,并有专人进行压力表读数记录、绘制压力曲线,发现异常应立即向技术员报告相关记录情况,以便判断沉桩质量是否符合要求;6)砼灌芯施工要及时跟进,临时封桩架要随拆随装,尽量减少桩顶卸载时间。
