开闭所规范要求
- 格式:doc
- 大小:39.50 KB
- 文档页数:3
202207 配电房、开闭所一般要求整理注:以下内容根据近期相关供电深化提资及供电局要求整理,仅代表目前相关要求,可能与不同时期项目存在差异。
总图部分:一、一般原则:(供电验收要求)具备规划局审批文件,符合规划及设计图纸要求,采用独立建筑。
环网室、开闭所宜设置在用电地块沿主次干道处,便于电缆进出;配电所在兼顾外线进出的前提下,宜设置于低压用电负荷中心,低压供电半径按照150m控制。
设置于地下应具备全部建筑具有地下二层标准,且经公司相关领导及职能部室书面批准,无相关许可手续,不予验收。
二、外部道路:(供电验收要求)检修通道宽度不小于4米,巡视通道宽度不小于2米,并与主通道贯通;应充分考虑今后设备巡视、维护、检修施工需要;设置活动路障,便于抢修通行检修通道:指配电、开闭大门(樘口1800x2700)正对的道路巡视通道:指配电、开闭大门(樘口900x2400)正对的道路三、防火间距:GB 50016-2014(2018年版)应根据具体项目情况调整与周边建筑相邻面的门窗、墙体情况。
四、其他注意事项:不应在厕所、卫生间、盥洗室、浴室、厨房或其他蓄水、经常积水场所的直接下一层设置,且不宜与上述场所相贴邻,当贴邻设置时应采取防水措施;(供电建筑附设于其他建筑中;下方地库存在用水房间,需要做额外防水处理)变压器室、高压配电室、电容器室,不应在教室、居室的直接上、下层及贴邻处设置;当变电所的直接上、下层及贴邻处设置病房、客房、办公室、智能化系统机房时,应采取屏蔽、降噪等措施。
(供电建筑附设于其他建筑中,贴临长时间有人的空间,需要做额外隔声、电磁屏蔽处理)防火规范部分:(GB 50016相关条文)一、火灾危险性:(3.1.1)1、油浸变压器室属于丙类火灾危险性部位。
2、配电室(每台装油量大于60kg的设备)属于丙类火灾危险性部位。
3、配电室(每台装油量小于等于60kg的设备)属于丁类火灾危险性部位。
二、耐火等级:1、油浸变压器室、高压配电装置室的耐火等级不应低于二级,其他防火设计应符合现行国家标准《火力发电厂与变电站设计防火规范》GB 50229等标准的规定。
10kv开闭所规章制度第一章总则一、为了加强对10KV开闭所工作的管理,规范操作流程,保证电力设备的安全运行,促进供电系统的稳定运行,制定本规章制度。
二、本规章制度适用于10KV开闭所的管理和操作工作,在10KV开闭所的工作人员必须遵守本规章制度的相关规定。
第二章开闭所值班规定一、开闭所每班必须有一名专职操作人员,对开闭所的设备进行监控和操作。
二、值班人员必须认真执行开闭所的操作流程,严格按照操作规程进行操作。
三、值班人员必须具备相关的操作证书,且定期接受培训,保持操作技能的熟练。
第三章开闭所设备管理规定一、开闭所的设备必须进行定期检查和维护,确保设备的正常运行。
二、开闭所设备的操作人员必须按照操作手册进行操作,禁止擅自改动设备的参数和设置。
三、开闭所设备的维护工作必须由专业人员进行,确保设备的安全稳定运行。
第四章安全措施规定一、开闭所的工作人员必须遵守相关的安全规定,严禁酗酒、吸烟等危害工作安全的行为。
二、开闭所必须配备相关的安全设施,如灭火器、安全标志等。
三、开闭所的工作人员必须定期进行安全培训,提高应对突发情况的能力。
第五章事故处理规定一、开闭所发生事故时,值班人员必须第一时间上报,启动应急预案,采取相应的措施。
二、开闭所发生事故后必须配合相关部门的调查工作,提供真实的资料和情况。
三、开闭所事故处理完毕后,必须做好事故记录和总结,以防止类似事件再次发生。
第六章其他规定一、开闭所的工作人员必须遵守相关的纪律规定,不得私自外借设备或擅离岗位。
二、开闭所的工作人员必须遵守相关的保密规定,保护公司的商业秘密。
三、开闭所的工作人员必须尊重同事,团结协作,共同为公司的发展做出贡献。
第七章法律责任一、对违反本规章制度规定的工作人员,公司将根据情节轻重给予相应的处罚,严重者将追究法律责任。
二、对因违反本规章制度造成的经济损失,相关人员将承担相应的赔偿责任。
三、对违反本规章制度导致重大事故的,相关人员将受到严惩,公司将追究其刑事责任。
开闭所规章制度开闭所规章制度第一章总则第一条为保障开闭所内的安全管理和功能顺利进行,制定本规章制度。
第二条开闭所是指负责收容、管束、矫正、执行法律判决的机关,承担保护社会安全和改造犯罪人员任务的场所。
第三条本制度适用于所有开闭所工作人员和被收容人员。
第二章开闭所的管理第四条开闭所管理组织机构包括所长、副所长、保安人员、监狱警察等。
第五条所长是开闭所的最高管理者,负责全面组织、协调、指导和监督开闭所的工作。
第六条副所长协助所长开展工作,负责具体部门的组织和管理。
第三章开闭所的安全管理第十条开闭所采取必要措施,确保安全管理和犯罪人员的管控。
第十一条开闭所应建立健全守卫制度,严密监视进出开闭所的人员、车辆和物品。
第十二条开闭所应配备必要的安全设备,如监控摄像头、防护网等,确保安全。
第四章开闭所的法律程序第十三条开闭所依据法律程序执行犯罪人员的收容和矫正工作。
第十四条开闭所应确保被收容人员的合法权益,不得进行任意侵害和虐待。
第十五条开闭所应协助法院和相关执法机构进行相关案件的调查和取证。
附件:1.开闭所管理组织机构图2.开闭所安全设备清单法律名词及注释:1.开闭所:指负责收容、管束、矫正、执行法律判决的机关。
2.所长:开闭所的最高管理者,负责全面组织、协调、指导和监督开闭所的工作。
3.管理组织机构:包括所长、副所长、保安人员、监狱警察等。
4.安全管理:开闭所采取的必要措施,确保安全和犯罪人员的管控。
5.法律程序:开闭所依据法律执行犯罪人员的收容和矫正工作。
泉州市新建住宅供配电开闭所建设标准一、总则为规范泉州市新建住宅供配电开闭所的建设标准,提高供配电系统的安全性和可靠性,本标准制定。
二、术语和定义1. 供配电开闭所(以下简称“开闭所”):指用于住宅区域供配电的设施,包括变电所、配电箱等设备。
2. 建设单位:指新建住宅供配电开闭所项目的责任主体。
3. 施工单位:指新建住宅供配电开闭所项目的实际施工单位。
4. 监理单位:指新建住宅供配电开闭所项目的监督检查单位。
三、建设条件1. 新建住宅供配电开闭所应满足当地城市规划和供配电规划的要求。
2. 开闭所应建设在安全距离内,不得靠近居民区等安全隐患区域。
3. 开闭所的场地应满足安全、通风和排水要求,应有防火、防盗设施,并应保持清洁整洁。
四、设计要求1. 开闭所的设计应符合《低压配电设备》等相关标准和规范要求。
2. 开闭所的设计应考虑可靠性、安全性和经济性的综合要求,应预留适量的扩建空间。
3. 开闭所的设备选型应按照当地的供配电要求进行,应选择可靠、耐用、符合节能环保要求的设备。
五、施工要求1. 开闭所的施工应由具备相应资质和经验的施工单位进行,施工人员应持有有效证件,并按规定配备个人防护用品。
2. 开闭所的施工过程应符合相关的施工规范和安全操作规程,应及时清理施工现场,确保安全施工。
3. 施工单位应对开闭所的设备进行定期检测和维护,确保设备运行的安全可靠。
六、监理和验收1. 建设单位应聘请具备相应资质和经验的监理单位进行开闭所工程项目的监理工作。
2. 监理单位应按照相关规范和标准进行监理,确保开闭所的设计、施工和验收符合相关要求。
3. 完成开闭所施工后,应进行相关的验收工作,验收合格后方可投入使用。
七、运行和维护1. 开闭所的运行应按照相关的操作规程进行,确保设备的安全可靠运行。
2. 开闭所的设备应定期进行维护和检测,发现问题应及时处理,确保设备的长期稳定运行。
3. 建设单位应建立健全供配电开闭所的档案管理制度,对设备的运行、维护、检修等进行记录和管理。
开闭所安全运行管理制度一、总则为了保障开闭所的安全运行,做好开闭所的管理工作,促进开闭所的健康稳定发展,特制定本制度。
二、安全管理责任1、开闭所长是开闭所的安全管理责任人,负责开闭所的安全管理工作,并对开闭所的安全运行负有直接的责任。
2、开闭所长应当按照组织制度和有关规定,认真履行职责,加强对开闭所的管理和监督,并做好本系统的实施。
保证开闭所的安全运行。
3、开闭所长要求全体工作人员,保障开闭所的正常运作,不怠于管理工作,不懈于安全工作。
三、制度要求1、开闭所应当严格遵守国家相关法律法规,落实《刑事诉讼法》《法律法规》以及《监狱管理法》《监狱管理法》等有关规定。
2、开闭所应当建立健全各项管理制度,包括管理制度、安全制度、纪律制度、岗位责任制度等。
3、开闭所必须进行日常巡查,及时发现隐患,并上报相关部门,落实整改。
4、对于开闭所内部人员,要进行严格的安全培训,提高其工作素质,提升安全意识。
5、开闭所必须设立应急预案,定期进行演练,及时处置风险事件,保证开闭所紧急情况得到妥善处理。
6、开闭所要对外依法公开信息,接受监督。
四、安全制度1、制度目标在做好其他工作的前提下,确保罪犯的职责教育工作,保障罪犯和监管人员的安全。
2、罪犯安全(1)开闭所应当保证罪犯的基本生活,提供必要的饮食、住宿、医疗等服务。
(2)开闭所应当维护罪犯的合法权益,不得侵犯罪犯的人身权利。
(3)开闭所应当建立健全的安全检查机制,加强对罪犯的安全排查和防范措施。
3、监管人员安全(1)开闭所应当确保监管人员的工作环境的安全和卫生。
(2)开闭所应当提供良好的培训机会,提升监管人员的职业技能。
(3)开闭所应当对监管人员的工作条件进行改善,提高其工作积极性,保护其合法权益。
五、纪律制度1、监狱纪律(1)开闭所应当明确监狱纪律,加强对罪犯的监管。
(2)开闭所应当落实监狱纪律缓刑制度,对符合条件的罪犯,给予其一定的宽容。
2、监管人员纪律(1)开闭所应当建立健全的监管人员纪律,加强对监管人员的管理,提高其工作效率。
10kV公用开闭所规划管理若干规定10KV公用开闭所是110kV变电站10kV母线的延伸,用于10kV电力的接受与分配,具有转供负荷的功能,能够有效地解决110KV变电站出线间隔不足和出线线路过长的问题,在区域配电网中起到电源支撑、分配的作用。
一、10kV公用开闭所选址原则1.10kV公用开闭所(以下简称“开闭所”)的选址应依据依法批准的城市中低压配网规划及控制性详细规划。
2.开闭所设置应体现集约节约用地原则,尽量减少占地,宜结合工业、商业、办公类建筑以及地块内公用配套建筑统一建设。
3.开闭所的位置由供电部门与城市规划行政主管部门共同进行选址,并确定进出线路路径或电缆通道。
开闭所应沿市政道路布置(距道路红线距离不宜大于50米)、用电负荷中心区设置。
原则上应沿市政道路按1公里1座开闭所并预留开闭所的进出线排管路径,同时与市政道路供电排管合理衔接。
4.对于成片开发建设地块,在解决该地块供配电设施的前提下,达到10万平方米建筑面积或5万平方米用地面积或地块沿街面长度达200米的开发地块,需另设置一座公用开闭所。
5.对于开发地块相对分散,达不到上述标准的地块,由规划部门和供电部门依据中低压配网规划并结合该地块的用地功能和电力负荷,确定是否布设。
6.开闭所独立设置时,一般采用两层布置,也可采用单层布置。
单层布置每座开闭所基地面积约375平方米,尺寸为15米×25米(长×宽);双层布置每座开闭所基地面积约149平方米,尺寸为8.5米×17.5米(长×宽)。
7.开闭所选址应考虑设备运输方便,并留有消防通道,设计时应满足防火、通风、防进水、防潮、防尘、防小动物、防震、防噪音和防爆等各项要求。
开闭所的电缆夹层、电缆沟和电缆室,应采取防水、排水措施。
对设在客户内部的公用配电装置应与客户的其他设备(或其他性质用途的用房)以防火墙形式隔离,并具有独立门户。
8.地下开闭所的特殊要求:(1)地下开闭所正上方不宜为居民住宅,同时应满足环保要求。
公用开闭所技术标准和要求(一)依据设计文件的要求,本招标工程的材料、设备、施工须达到现行中华人民共和国以及省、自治区、直辖市或行业的工程建设标准、规范的要求。
1.1承包人提出采用的其他标准及规范,如能保证其达到与本规范后规定的标准及规范相同的质量或更高的质量,经监理工程师和发包方工程师事先审阅和书面批准即可采用。
1.2本规范与图纸中明显地未提到的任何细节,或在涉及任何条款的细节说明中有明显的遗漏,都应被认为指的是采用令招标人满意的工程的习惯做法。
1.3本工程实施中采用现行的技术规范和标准。
所采用的规范和标准如出现标准不一致的情况,以标准高的为准。
上述规范在执行过程中如有新规范颁布应执行最新规范标准。
(二)招标人技术要求2.1项目范围:河南财政税务高等专科学校新校区二期工程新建开闭所工程,包括从电业局香樟变电所10kV出线至新建公用开闭所,再到校内高压中心配,所涉及的10kV电力一次线路、二次线路、调度通信等电气设备、材料的采购安装,以及配套的土建施工。
本项目还包括供用电手续报批、外部施工环境协调、设备调试、送电验收、试运行、技术服务等。
2.2工期:合同签订后40日历天。
2.3项目概况:河南财政税务高等专科学校新校区位于郑州市中牟县白沙镇岗里村东侧,已建成的郑开大道约K3公里处的北侧,规划中的白沙组团河南职业教育集聚区内。
规划总用地39.23公顷, 总建筑面积247070平方米。
新建开闭所位于财专二期浴室北侧,紧邻校园北侧围墙,与电业局香樟变电所以市政规划的岗李路(原名锦屏路)隔街相望。
新校区中心配电所位于实验楼地下一层,承担整个校区一期和二期工程的高压配电。
校区一期和二期变压器总容量15830kVA。
本项目高压柜包括图纸所示的3#-7#柜,其余位置暂备用,以钢盖板覆盖。
从香樟变至财专校园,10kV线路需要穿过规划中的岗李路(原名为锦屏路)。
对于穿越该道路规划区域的10kV高压线路,本项目要求采用顶管施工,高压电缆防护管的管顶高程必须控制在76.00m以下,以确保未来市政道路管网施工不会损坏本项目过路部分的高压线路。
开闭所规范要求Company Document number:WTUT-WT88Y-W8BBGB-BWYTT-1999810kV公用开闭所规划管理若干规定10KV公用开闭所是110kV变电站10kV母线的延伸,用于10kV电力的接受与分配,具有转供负荷的功能,能够有效地解决110KV变电站出线间隔不足和出线线路过长的问题,在区域配电网中起到电源支撑、分配的作用。
一、10kV公用开闭所选址原则1.10kV公用开闭所(以下简称“开闭所”)的选址应依据依法批准的城市中低压配网规划及控制性详细规划。
2.开闭所设置应体现集约节约用地原则,尽量减少占地,宜结合工业、商业、办公类建筑以及地块内公用配套建筑统一建设。
3.开闭所的位置由供电部门与城市规划行政主管部门共同进行选址,并确定进出线路路径或电缆通道。
开闭所应沿市政道路布置(距道路红线距离不宜大于50米)、用电负荷中心区设置。
原则上应沿市政道路按1公里1座开闭所并预留开闭所的进出线排管路径,同时与市政道路供电排管合理衔接。
4.对于成片开发建设地块,在解决该地块供配电设施的前提下,达到10万平方米建筑面积或5万平方米用地面积或地块沿街面长度达200米的开发地块,需另设置一座公用开闭所。
5.对于开发地块相对分散,达不到上述标准的地块,由规划部门和供电部门依据中低压配网规划并结合该地块的用地功能和电力负荷,确定是否布设。
6.开闭所独立设置时,一般采用两层布置,也可采用单层布置。
单层布置每座开闭所基地面积约375平方米,尺寸为15米×25米(长×宽);双层布置每座开闭所基地面积约149平方米,尺寸为米×米(长×宽)。
7.开闭所选址应考虑设备运输方便,并留有消防通道,设计时应满足防火、通风、防进水、防潮、防尘、防小动物、防震、防噪音和防爆等各项要求。
开闭所的电缆夹层、电缆沟和电缆室,应采取防水、排水措施。
对设在客户内部的公用配电装置应与客户的其他设备(或其他性质用途的用房)以防火墙形式隔离,并具有独立门户。

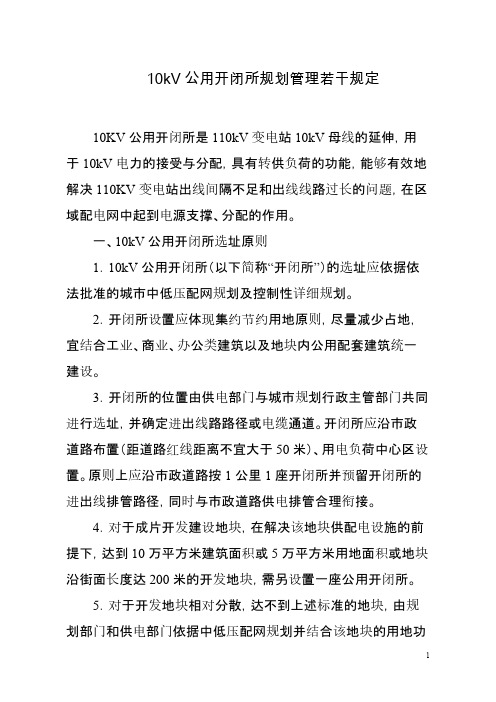

10kV公用开闭所规划管理若干规定10KV公用开闭所是110kV变电站10kV母线的延伸,用于10kV电力的接受与分配,具有转供负荷的功能,能够有效地解决110KV变电站出线间隔不足和出线线路过长的问题,在区域配电网中起到电源支撑、分配的作用。
一、10kV公用开闭所选址原则1.10kV公用开闭所(以下简称“开闭所”)的选址应依据依法批准的城市中低压配网规划及控制性详细规划。
2.开闭所设置应体现集约节约用地原则,尽量减少占地,宜结合工业、商业、办公类建筑以及地块内公用配套建筑统一建设。
3.开闭所的位置由供电部门与城市规划行政主管部门共同进行选址,并确定进出线路路径或电缆通道。
开闭所应沿市政道路布置(距道路红线距离不宜大于50米)、用电负荷中心区设置。
原则上应沿市政道路按1公里1座开闭所并预留开闭所的进出线排管路径,同时与市政道路供电排管合理衔接。
4.对于成片开发建设地块,在解决该地块供配电设施的前提下,达到10万平方米建筑面积或5万平方米用地面积或地块沿街面长度达200米的开发地块,需另设置一座公用开闭所。
5.对于开发地块相对分散,达不到上述标准的地块,由规划部门和供电部门依据中低压配网规划并结合该地块的用地功能和电力负荷,确定是否布设。
6.开闭所独立设置时,一般采用两层布置,也可采用单层布置。
单层布置每座开闭所基地面积约375平方米,尺寸为15米×25米(长×宽);双层布置每座开闭所基地面积约149平方米,尺寸为8.5米×17.5米(长×宽)。
7.开闭所选址应考虑设备运输方便,并留有消防通道,设计时应满足防火、通风、防进水、防潮、防尘、防小动物、防震、防噪音和防爆等各项要求。
开闭所的电缆夹层、电缆沟和电缆室,应采取防水、排水措施。
对设在客户内部的公用配电装置应与客户的其他设备(或其他性质用途的用房)以防火墙形式隔离,并具有独立门户。
8.地下开闭所的特殊要求:(1)地下开闭所正上方不宜为居民住宅,同时应满足环保要求。
--10kV户内开闭所技术规范书工程项目:广西电网公司年月目录1 总则2 使用环境条件3 技术参数和要求4 试验5 供货范围6 技术资料和图纸交付进度7 运输要求8 技术服务1总则1.1本设备技术规范书适用于由XGN□-12/630-20或XGN□-12/1250-31.5环网柜等组成的10kV户内开闭所,本技术规范书提出了该产品的功能设计、结构、性能、和试验等方面的技术要求。
1.2需方在本规范书中提出了最低限度的技术要求,并未规定所有的技术要求和适用的标准,未对一切技术细则作出规定,也未充分引述有关标准和规范的条文,供方应提供一套满足本规范书和现行有关标准要求的高质量产品及其相应服务。
1.3如果供方没有以书面形式对本规范书的条款提出异议,则意味着供方提供的设备(或系统)完全满足本规范书的要求。
如有异议,应在投标书中以“对规范书的意见和与规范书的差异”为标题的专门章节加以详细描述。
1.4本设备技术规范书经需供双方确认后作为订货合同的技术附件,与合同正文具有同等的法律效力。
1.5供方须执行现行国家标准和行业标准。
应遵循的主要现行标准如下。
本技术规范出版时,所示版本均为有效。
所有标准都会被修订,供需双方应探讨使用下列标准最新版本的可能性。
有矛盾时,按现行的技术要求较高的标准执行。
GB/T11022-1999 高压开关设备和控制设备标准的共用技术要求GB/T3906-1991 3~35kV交流金属封闭开关设备GB16926-1997 交流高压负荷开关—熔断器组合电器DL/T486—2000 交流高压隔离开关和接地开关订货技术条件GB 3804—2003 3-63KV交流高压负荷开关DL/T593—1996 高压开关设备的共用订货技术导则DL/T404—1997 户内交流高压开关柜订货技术条件1.6本设备技术规范书未尽事宜,由需供双方协商确定。
1.7供方应获得必须已经生产过三台以上或高于本招标书技术规范的设备,并在相同或更恶劣的运行条件下持续运行三年以上的成功经验。
10kV公用开闭所规划管理若干规定
10KV公用开闭所是110kV变电站10kV母线的延伸,用于10kV电力的接受与分配,具有转供负荷的功能,能够有效地解决110KV变电站出线间隔不足和出线线路过长的问题,在区域配电网中起到电源支撑、分配的作用。
一、10kV公用开闭所选址原则
1.10kV公用开闭所(以下简称“开闭所”)的选址应依据依法批准的城市中低压配网规划及控制性详细规划。
2.开闭所设置应体现集约节约用地原则,尽量减少占地,宜结合工业、商业、办公类建筑以及地块内公用配套建筑统一建设。
3.开闭所的位置由供电部门与城市规划行政主管部门共同进行选址,并确定进出线路路径或电缆通道。
开闭所应沿市政道路布置(距道路红线距离不宜大于50米)、用电负荷中心区设置。
原则上应沿市政道路按1公里1座开闭所并预留开闭所的进出线排管路径,同时与市政道路供电排管合理衔接。
4.对于成片开发建设地块,在解决该地块供配电设施的前提下,达到10万平方米建筑面积或5万平方米用地面积或地块沿街面长度达200米的开发地块,需另设置一座公用开闭所。
5.对于开发地块相对分散,达不到上述标准的地块,由规划部门和供电部门依据中低压配网规划并结合该地块的用地功
能和电力负荷,确定是否布设。
6.开闭所独立设置时,一般采用两层布置,也可采用单层布置。
单层布置每座开闭所基地面积约375平方米,尺寸为15米×25米(长×宽);双层布置每座开闭所基地面积约149平方米,尺寸为8.5米×17.5米(长×宽)。
7.开闭所选址应考虑设备运输方便,并留有消防通道,设计时应满足防火、通风、防进水、防潮、防尘、防小动物、防震、防噪音和防爆等各项要求。
开闭所的电缆夹层、电缆沟和电缆室,应采取防水、排水措施。
对设在客户内部的公用配电装置应与客户的其他设备(或其他性质用途的用房)以防火墙形式隔离,并具有独立门户。
8.地下开闭所的特殊要求:
(1)地下开闭所正上方不宜为居民住宅,同时应满足环保要求。
(2)电缆在进入地下开闭所时,应设置过渡井(沟)及设置完善的排水系统。
(3)开闭所的层高为室内地坪以上梁下净高,不得小于4.5米。
若有管道通风设备或电缆沟的还需增加通风管道或电缆沟的高度。
(4)开闭所应具有能保证人员和设备进出的通道,其设备安装、检修的车辆运输通道,洞口净空尺寸不得小于3.5米,并满足车辆荷载要求,不得采用吊装口进行运输。
开闭所位置应
尽量接近地下入口处。
(5)开闭所设置在小区地下室时,若有两层地下室,宜设置在地下室负一层独立房间内。
二、相关管理要求
1.规划部门在提供经营性用地、划拨用地规划设计条件时,应征求供电部门意见,确定在出让、划拨地块内是否配建公用开闭所。
对需配建的公用开闭所总平面规划方案由规划、供电部门并联审批。
2.公用开闭所与其他建筑合建的,建设单位应根据已批准的规划,按核定的开闭所设置要求,完成配套开闭所土建部分施工,并移交给供电部门;提供独立地块建设开闭所的,土建部分由供电部门自行负责建设。
开闭所电气部分及进出线路施工均由供电部门负责。
本规定从批准之日起实施。
