无锡新区梅村污水处理厂三期佳美浜闸站工程
- 格式:doc
- 大小:6.98 MB
- 文档页数:41

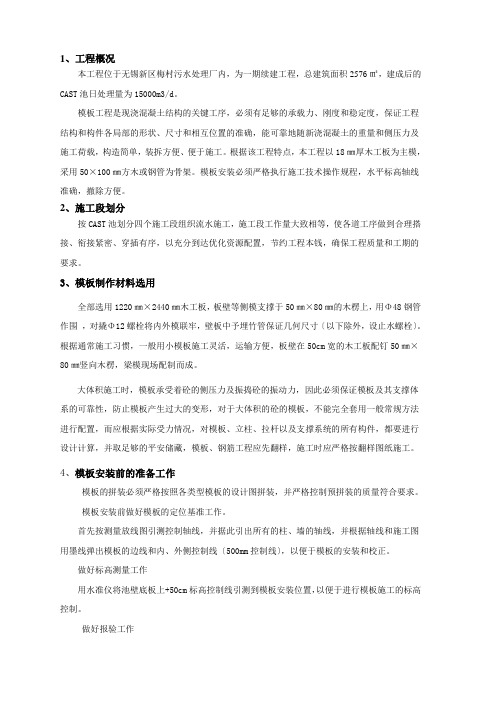

1、工程概况本工程位于无锡新区梅村污水处理厂内,为一期续建工程,总建筑面积2576㎡,建成后的CAST池日处理量为15000m3/d。
模板工程是现浇混凝土结构的关键工序,必须有足够的承载力、刚度和稳定度,保证工程结构和构件各局部的形状、尺寸和相互位置的准确,能可靠地随新浇混凝土的重量和侧压力及施工荷载,构造简单,装拆方便、便于施工。
根据该工程特点,本工程以18㎜厚木工板为主模,采用50×100㎜方木或钢管为骨架。
模板安装必须严格执行施工技术操作规程,水平标高轴线准确,撤除方便。
2、施工段划分按CAST池划分四个施工段组织流水施工,施工段工作量大致相等,使各道工序做到合理搭接、衔接紧密、穿插有序,以充分到达优化资源配置,节约工程本钱,确保工程质量和工期的要求。
3、模板制作材料选用全部选用1220㎜×2440㎜木工板,板壁等侧模支撑于50㎜×80㎜的木楞上,用Φ48钢管作围,对撬Φ12螺栓将内外模联牢,壁板中予埋竹管保证几何尺寸〔以下除外,设止水螺栓〕。
根据通常施工习惯,一般用小模板施工灵活,运输方便,板壁在50cm宽的木工板配钉50㎜×80㎜竖向木楞,梁模现场配制而成。
大体积施工时,模板承受着砼的侧压力及振捣砼的振动力,因此必须保证模板及其支撑体系的可靠性,防止模板产生过大的变形,对于大体积的砼的模板,不能完全套用一般常规方法进行配置,而应根据实际受力情况,对模板、立柱、拉杆以及支撑系统的所有构件,都要进行设计计算,并取足够的平安储藏,模板、钢筋工程应先翻样,施工时应严格按翻样图纸施工。
4、模板安装前的准备工作模板的拼装必须严格按照各类型模板的设计图拼装,并严格控制预拼装的质量符合要求。
模板安装前做好模板的定位基准工作。
首先按测量放线图引测控制轴线,并据此引出所有的柱、墙的轴线,并根据轴线和施工图用墨线弹出模板的边线和内、外侧控制线〔500mm控制线〕,以便于模板的安装和校正。
无锡高新区(新吴区)2023年水生态环境保护工作计划为贯彻落实国家、省、市关于深入打好污染防治攻坚战的决策部署和要求,坚决深入打好碧水保卫战,坚持以改善水环境质量为核心,加快推进水生态环境质量改善由量变到质变的进程,统筹水资源利用、水生态保护和水环境治理,达成“清水绿岸、鱼翔浅底”的美丽愿景,制定本计划。
一、2023年度工作目标(一)水环境质量改善目标1. 饮用水源地锡东饮用水水源地水质达到或优于Ⅲ类。
2. 国省考断面按照水环境质量“只能更好,不能变坏”的要求,地表水国考断面水质优良(达到或好于Ⅲ类)比例达到75%,省考以上断面水质优良比例达到83.3%。
3.水功能区全区水功能区达标率指标达到国家和省最严格水资源管理考核目标要求。
(二)主要水污染物总量减排目标2023年,全区化学需氧量、氨氮、总磷、总氮等四项主要水污染物减排达到市下达的年度目标要求。
(三)污水集中收集处理率目标到2023年底,生活污水集中收集处理率达到89.8%的目标(与经开同一核算单元)。
二、主要任务(一)持续强化工业污染防治推动产业绿色低碳转型。
严格环境准入政策,落实产业准入负面清单。
依法依规、持续深入推进落后产能关停退出,坚决遏制“两高一低”项目盲目发展。
规范工业企业废水排放。
实施工业废水和生活污水优质处理推进计划,推进工业废水和生活污水分类收集和优质处理。
按照省时要求,对纳入城镇排水主管部门监管的城镇污水处理厂和与城镇污水处理厂联网的工业企业进行调查评估。
提高工业废水集中处理能力,开工建设新城第二水厂扩建工程等工业废水集中处理设施。
推进工业园区水污染整治。
加快配套工业污水集中(预)处理设施建设,继续排查整治污水管网破损、混排等问题,加强园区初期雨水收集处理,加强重点企业环境应急基础设施建设,坚决坚守生态环境安全底线。
探索新污染物风险管控。
按照省统一部署开展环境风险优先评估化学物质详细信息调查,探索开展新污染物健康风险评估。
第二章、施工组织设计一、工程概述及编制依据(一)工程概况1、建设单位:杭州市水处理设施建设发展中心2、工程名称:杭州市七格污水处理厂三期提标改造工程设备采购安装工程。
3、工程地点:杭州市东北角江干区下沙乡七格村,现七格污水处理厂三期工程范围内.4、施工工期:具体开工时间以监理发布开工令为准。
5、质量标准:合格。
6、工程概述:七格污水处理厂位于浙江省杭州市东北角江干区下沙乡七格村,紧邻钱塘江江堤,距下沙开发区1km,距杭州市区19km。
七格污水处理厂已建一、二、三期工程总规模为120万m³/d,规划远期规模为150万m³/d。
其中三期工程规模为60万m³/d。
三期工程2012年12月12日完成交工验收,现已达到满负荷运行。
现三期工程设计出水水质执行《城镇污水处理厂污染物排放标准》(GB18918—2002)中水污染物排放标准一级B标准要求,污水经处理后出水排入钱塘江。
为进一步削减污染物排放,改善钱塘江和杭州湾的水环境,并落实浙江省和杭州市政府关于节能减排要求,需将七格污水处理厂三期工程排放标准提高至一级A标准.(二)编制依据1、本工程招标文件、招标图纸、答疑回复及业主相关要求。
2、有关国家及杭州市现行的法律、法规和验收标准3、本公司质量、安全、环境手册及质量体系程序文件4、城市污水处理厂工程质量验收规范(GB50334)5、工业金属管道工程施工及验收规范(GB50235)6、现场设备、工业管道焊接工程施工及验收规范(GB50236)7、压缩机、风机、泵安装工程施工及验收规范(GB50275)8、机械设备安装工程施工及验收通用规范(GB50231)9、给水排水管道工程施工及验收规范(GB50268)10、建筑排水硬聚乙烯管道工程技术规范(CJJ/T29)11、工业设备、管道防腐蚀工程施工及验收规范(HGJ229)12、工业设备及管道绝热工程施工及验收规范(GB50156)13、通风与空调工程施工及验收规范(GB50243)14、电气装置安装工程电缆线路施工及验收规范(GB50168)15、电气装置安装工程接地装置施工及验收规范(GB50169)16、电气装置安装工程母线装置施工及验收规范(GBJ149)17、电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范(GBJ148)18、电气装置安装工程高压电器施工及验收规范(GBJ147)19、电气装置安装工程施工及验收规范(GB50254~50259)20、建设工程文件归档整理规范(GB/T50328)21、给排水仪表自动化控制工程施工及验收规范(CECS 162:2004)22、工业计算机监控系统抗干扰技术规范(CECS 81:96)23、工业安装工程质量检验评定统一标准(GB50252-2010)二、施工组织管理与部署(一)施工组织机构1、施工管理体系图按“项目法"工程质量、计量、电气施工管道施工设备施工质量员安全员资料员材料员商务经济仓库保管交工资料、财务等内容明确职责,与项目经济效益挂钩。
无锡某污水处理厂升级改造前后进水水质及污泥产量分析徐祥;耿震;华伟;陈宇;鲍立新
【期刊名称】《给水排水》
【年(卷),期】2012(38)7
【摘要】无锡某污水处理厂升级改造前后进水水质及特征均产生较大变化,导致污水处理厂脱氮除磷可利用的碳源减少,分析表明,污水处理厂进水水质指标间均存在较好的线性相关性.一级A排放标准对氮、磷均提出了更高的要求,而其中总氮达标是最大的难题,现有进水水质条件下,化学除磷和投加外加碳源是保证氮、磷达标排放的有效措施,这两种措施均会导致污泥产量的增加.污水处理厂应根据进水水质和季节对处理工艺及运行参数进行优化调整,使得出水水质稳定达标,同时降低能耗和污泥产量.
【总页数】5页(P34-38)
【作者】徐祥;耿震;华伟;陈宇;鲍立新
【作者单位】无锡市政设计研究院有限公司,无锡214072;无锡市政设计研究院有限公司,无锡214072;无锡市政设计研究院有限公司,无锡214072;无锡市排水总公司,无锡214011;无锡市排水总公司,无锡214011
【正文语种】中文
【相关文献】
1.白龙港污水处理厂生物处理污泥产量分析与预测
2.无锡市芦村污水处理厂升级改造效果分析
3.浅析无锡太湖新城污水处理厂升级改造工程设备选型
4.浅析无锡太
湖新城污水处理厂升级改造工程设备选型5.无锡市锡山区污水处理厂升级改造工程
因版权原因,仅展示原文概要,查看原文内容请购买。
一、编制依据1、厂区道路、雨水管线施工图纸2、CB50268-97 《市政排水管道工程质量评定标准》3、CJJ1-90 《市政道路工程质量评定标准》4、对本工程现场调查勘测取得的资料二、工程概述本工程位为厂区环绕 CAST 池道路及雨水管线。
该工程为新建道路,东侧 4 m,南侧及西侧3 m,通往楼梯初 2 m,面积约 900m2。
道路结构层为: 3.5CM 细粒式沥青混凝土+6.5CM 中粒式沥青混凝土+1CM 油封层+20CM 二灰碎石+20CM12%灰土+40CM6%石灰土处理层;排水主管道采用 DN600、DN300HDPE 管道,检查井及收水井均采用砖砌。
路牙石采用混凝土路牙,平石采用预制砼平石。
三、施工准备工作1、组织准备工作项目经理部项目部下设工程技术组、物资设备组、统计财务组、综合后勤组、沥青施工队和道路项目组。
工程项目部下设 2 个施工队。
组织机构图见附图。
2、施工技术准备由项目部牵头,总工程师室牵头,组织参预施工的工程技术人员、施工员、部份特殊工种对图纸进行审查,并做好记录,根据审查的结果编制详细的施工组织设计和提出洽商意见。
3、施工现场准备暂时设施的搭建需根据甲方的具体要求来建,同时注意设施的防火、防盗要求,并办好有关搭建暂时设施审批的手续。
工程开工前对业主、设计单位提供的现场标桩、基准高程桩复核,并根据现场情况加密和移位。
根据复核,加密后的控制桩检查现场拆迁工作是否仍有妨碍施工的地方,并及时向业主、监理提出。
4、组织落实好材料、设备的进场工作,特殊是开工所必须的材料设备。
四、总体施工组织部署( 一 )、施工进度初步计划:l、施工准备:施工准备计划为 3 天。
包括主要的施工机械设备进场,修筑生产及生活用暂时设施,人员进入等。
确保工程开工后按计划有秩序的进行。
2、道路工程:计划施工期 20 日历天。
排水 6 天,道路 14 天。
(二)、项目主要管理人员及职责:鉴于该工程质量要求高,工期紧等特点,我单位拟选派精干管理和施工人员投入精良施工机械和试验检测设备,以确保高速、优质的完成该工程,人员配置如下:项目经理 1 名,代表企业法人负责项目经理部全面工作,安排好各项事宜,控制工程成本、进度、质量及与外部协调工作。
江苏无锡滨湖区试点建设村庄污水点源处理工程
佚名
【期刊名称】《给水排水》
【年(卷),期】2007(33)11
【摘要】无锡市滨湖区沿湖水源保护区范围内,自然村落达160余个,这些村庄的生活污水,基本不经过任何处理就直接排放到河道内。
为确保实现治理太湖、保护水源,滨源区计划投资2000万元在2~3年内,实施村庄污水点源处理工程。
目前滨源区已开始在滨源、华庄、马山、胡埭等4个镇(街道)的8个自然村进行试点。
【总页数】1页(P53-53)
【关键词】生活污水;无锡市;村庄;区试点;水源保护区;江苏;污水点源处理工程【正文语种】中文
【中图分类】X703;C912.82
【相关文献】
1.无锡城北污水处理厂二期工程进水泵工况点计算方法 [J], 华伟;范学军;蒋岚岚;欧阳清华
2.分散点源污水处理的最佳技术方案——高负荷地下渗滤污水处理复合技术 [J], 陈繁荣;杨永强;
3.建设部关于发布国家标准《普通混凝土拌合物性能试验方法标准》的公告第103号/建设部关于发布国家标准《污水再生利用工程设计规范》的公告第104号/建设部关于发布国家标准《城市污水处理厂工程质量验收规范》的公告第105号/建设部关于发布国家标准《石油库设计规范》的公告第106号/建设部关于发布行业
标准《建筑涂饰工程施工及验收规程》的公告第107号 [J],
4.土地整理工作中的景观生态规划与设计研究--以无锡市滨湖区“万顷良田建设工程”为例 [J], 何辅有
5.无锡市滨湖区推行村庄环境长效管理市场化 [J], 秦峥;
因版权原因,仅展示原文概要,查看原文内容请购买。
无锡市高新水务有限公司网址/1、高新水务公司新城水处理厂位于无锡新区珠江路42号,厂区占地面积90余亩,目前已投运污水处理能力12万吨/日,规划污水处理总规模15万吨/日。
新城水处理一期工程2.5万吨/日污水处理项目,2001年3月开工建设,2001年12月投产运行;一期续建工程2.5万吨/日污水处理项目,2005年5月开工建设,2006年4月投产运行;二期工程4万吨/日污水处理项目,2007年1月开工建设,2007年9月投产运行。
一、二期项目均采用MSBR(改良型连续流序批反应器)工艺,设计出水标准为一级B;2008年5月完成对原有工艺的提标改造,出水水质稳定达到国家一级A标准。
新城水处理厂三期工程3万吨/日污水处理项目,2008年6月开工建设,2009年5月投入运行。
三期项目采用一体化浸没式膜生物反应器(MBR)工艺,出水优于国家一级A标准。
新城水处理厂现有正式员工38人,主要负责无锡新区北至太湖大道、西南至京杭大运河、东南至无锡机场、东北至沪宁高速公路69平方公里范围内的污水收集与处理,配套建设污水管网280多公里、污水提升泵站7座,接管单位达2500多家,服务人口33万。
2008年7月,新城水处理厂被评为“江苏省优秀城镇污水处理厂”。
2、高新水务公司梅村水处理厂位于无锡新区梅村街道梅里路,厂区占地面积69亩,目前已投运污水处理能力6万吨/日,远期规划污水处理总规模16万吨/日。
梅村水处理厂一期工程1.5万吨/日污水处理项目,2002年8月开工建设,2004年1月投产运行;一期续建工程1.5万吨/日污水处理项目,2007年2月开工建设,2007年8月投产运行。
一期项目采用CAST(循环式活性污泥法)工艺,设计出水为国家一级B标准;2008年5月完成对原有工艺的提标改造,出水水质稳定达到国家一级A标准。
梅村水处理厂二期工程3万吨/日污水处理项目,2008年5月开工建设,2009年3月投入运行。
无锡新区佳美浜闸站工程方案设计目录1、工程位置及规模 (1)2、建设条件 (2)2.1气象条件 (2)2.2 水文 (2)2.3 地质 (3)2.4 地震 (5)3、工程建设的必要性 (6)3.1、工程的建设是无锡新区防洪排涝的需要 (6)3.2、工程建设是改善无锡新区水环境的需要 (6)4、设计标准 (8)4.1、设计标准 (8)4.2、设计水位及护岸标高 (8)4.3 地震 (8)5、总平面布置 (9)5.1总平面布置原则 (9)5.2工程总体布置 (9)5、主要建筑物设计 (12)5.1建筑物设计原则 (12)5.2主要建筑物设计 (12)5.3结构及水力计算 (16)5.3.1主要设计参数 (16)5.3.2设计水位组合 (16)5.3.3安全系数和地基应力要求 (17)5.3.4主要计算公式 (19)5.3.5主要计算成果汇总 (22)5.6工程管理与观测 (24)5.6.1观测设计原则 (24)5.6.2测点布置及观测方法 (25)5.6.3主要观测仪器设备 (26)5.7金属结构 (26)5.7.1 门型 (26)5.7.2启闭机 (29)5.8水泵结构 (29)5.9 上部建筑 (31)6、电气工程 (32)6.1 设计依据 (32)6.2供电设计 (32)6.3下阶段需明确的问题 (34)7、工程施工 (35)8、工程投资 (36)1、工程位置及规模本工程位于梅村污水处理厂佳美浜河道上,佳美浜与伯渎港相连,闸站工程河道东侧为污水处理厂三期工程。
闸站工程规模:水泵设计流量:2台1m3/s+ 1台2m3/s水闸设计口宽:6m图1 工程位置图2、建设条件2.1气象条件无锡市属北亚热带湿润区,亚热带季风气候,受季风环流影响,形成的气候特点是:四季分明,气候温和,雨水充沛,日照充足,无霜期长。
气温,1月平均气温在2.8℃左右;7月平均气温在29℃左右。
全年无霜期220天左右。
无锡市区年平均降水量在1048毫米。
雨季较长,主要集中在夏季。
全年降水量大于蒸发量,属湿润地区。
无锡市区日照时数2019.4小时。
常见的气象灾害有台风、暴风、连阴雨、寒潮和大风等。
由于受太湖水体和宜南丘陵山区复杂地形等的影响,局部地区小气候条件多种多样,具有南北农业皆宜的特点,作物种类繁多。
2.2 水文无锡市地表水系十分发育,河网密布,除太湖外,主要有京杭大运河横贯市区,锡澄运河、锡北运河连接长江,梁溪河、洋溪河通向太湖。
河湖水位的变化与降水量年际、年内的变化基本一致,稍有滞后,全市共有大小河道3100多条,总长2480公里。
市区河道总长150公里,平水期水体容积800万立方米。
太湖为江南水网中心,面积2338.1平方公里,总蓄水量为44.28亿立方米,年平均吞吐量约52亿立方米。
无锡地表水较丰富,外来水源补给充足。
地下水资源据不完全资料测算,市区储量为6349万立方米,年补给量为6453万立方米。
从近几十年来资料反映,市区多年平均水位为 3.154m,历史最高水位为4.95m(1991年),最低水位为-1.9m(1934年)。
伯渎港主体贯穿新区,流经新区旺庄街道、江溪街道、梅村镇和鸿山镇等,长约24公里。
近年来由于城市建设的高速发展以及人口的迅速膨胀,伯渎港淤塞严重,水质遭到严重破坏。
市委市政府明确河道综合整治和断面水质达标目标后,新区全面开展了沿河排污口封堵工作;沿河岸环境综合整治也全面展开,新区下一步将从截污、清淤、调水、修复、景观入手,确保在规定期限内实现断面水质的全面达标。
根据统计资料,伯渎港的设计水位:4.8m,相应佳美浜的设计水位:3.2m。
伯渎港的校核水位:5.2m,相应佳美浜的设计水位:3.2m。
2.3 地质通过取土技术孔现场取土鉴别及对土试资料的分析,在最大垂深25. 5m范围内,场地土层为第四纪冲湖积相沉积,主要分布有耕植土、素填土、淤泥质填土、黏土、粉质黏土、粉土、粉砂夹粉土等土层,具体可分为8个工程地质(亚)层,各土层特征描述及工程地质特性评价如下:①1层耕植土:灰褐色,松软,以软塑黏性土为主,夹植物根茎。
均有揭露、普遍分布。
该层土层底标高0.80~3.08m、平均2.36m;厚度0.40~2.40m、平均1.00m。
工程地质性能差。
①2层素填土:灰褐色,中密,以可塑黏性土为主。
分布在场地北部。
该层土层顶埋深0.50~1.20m、平均0.95m;层底标高-0.70~0.32m、平均-0.14m;厚度1.80~3.00m、平均2.40m。
工程地质性能差。
①3层淤泥质填土:灰黑色,流塑,夹有机质,具臭味。
分布在场地的北部和南部。
该层土层顶埋深1.00~3.80m、平均2.86m;层底标高-2.70~1.29m、平均-0.88m;厚度0.50~2.50m、平均1.24m。
工程地质性能差。
②层黏土:灰黄色~青灰色,可~硬塑,含铁锰质氧化物及结核。
切面光滑,摇震反应无,干强度高,韧性高。
在①3层淤泥质填土淤泥质填土分布区变薄至缺失,该层土层顶埋深0.40~4.10m、平均1.14m;层底标高-2.87~0.03m、平均-1.39m;厚度0.80~5.70m、平均3.62m。
土层具高压缩性、工程地质性能较好。
③层粉土:灰色,稍密,很湿,含云母碎屑,夹少量粉质黏土薄层,无光泽,摇震反应迅速,干强度低,韧性低。
均有揭露、普遍分布。
该层土层顶埋深 3.60~6.50m、平均 4.81m;层底标高-5.92~-2.41m、平均-4.20m;厚度1.30~4.30m、平均2.75m。
土层具中压缩性、工程地质性能中等。
④1层粉砂夹粉土:灰色,稍密~中密,饱和,主要矿物成分为石英、长石,分选差均有揭露、普遍分布。
该层土层顶埋深 5.50~9.20m、平均7.56m;层底标高-16.49~-10.24m、平均-12.47m;厚度5.80~12.80m、平均8.27m。
土层具中偏低压缩性、工程地质性能中等。
④2层粉质黏土:灰色,软塑~流塑,土质欠均匀,夹粉土团块和薄层,含云母碎屑,无光泽,干强度低,韧性低。
局部分布。
该层土层顶埋深16.60~19.80m、平均17.82m;层底标高-20.09~-15.60m、平均-16.69m;厚度1.00~3.70m、平均2.22m。
土层具中偏高压缩性、工程地质性能较差。
⑤层黏土:青灰色~灰黄色,可~硬塑,含铁锰质氧化物和结核,有光泽,无摇震反应,干强度高,韧性高。
均未揭穿,该层土层顶埋深15.30~23.50m、平均16.93m;揭露厚度0.50~9.70m、平均5.43m。
土层具中压缩性、工程地质性能较好。
2.4 地震无锡市属抗震设防烈度6度区,设计基本地震加速度值为0.05g,设计地震分组为第一组,场地土的类型为中软土,场地类别属Ⅲ类,特征周期为0.45s,拟建场地地基土不存在液化土层。
3、工程建设的必要性3.1、工程的建设是无锡新区防洪排涝的需要佳美浜与伯渎港相连,伯渎港西连古运河。
由于伯渎港与佳美浜连通,因此伯渎港的水位和佳美浜相同,这样抬高了佳美浜沿河地块标高。
如在佳美浜河口建闸,在汛期关闭闸门,可以挡住伯渎港的高水位,从而降低佳美浜沿河地块的标高。
通过建泵站,可以及时把佳美浜的雨水排到外河伯渎港,减轻新区内涝的风险。
图3-1 建闸挡水、建泵排水示意图3.2、工程建设是改善无锡新区水环境的需要由于现状伯渎港的水质较差,污水处理厂三期工程建成后,污水处理厂的中水排入佳美浜可以有效改善佳美浜的水质,但前提条件是需要在河口建闸站,将伯渎港隔开,避免伯渎港较差水质的水与佳美浜的水混合在一起。
图3-2中水排放示意图4、设计标准4.1、设计标准本工程承担着新区防汛排涝、改善水环境的重要的任务。
根据《防洪标准》(GB50201-94)中的第6.1.1条、《城市防洪工程设计规范》(CJJ50-92)第 2.1.1条和《水利水电工程等级划分及洪水标准》(SL252-2000)中第2.1.1条规定,本工程等别为III等工程,相应建筑物级别为3级。
4.2、设计水位及护岸标高外河(伯渎港)设计水位:4.8m相应内河(佳美浜)河的设计水位:3.2外河(伯渎港)的校核水位:5.2m相应内河(佳美浜)的设计水位:3.2m。
外河护岸防汛标高:6.0m 内河护岸防汛标高5.5m以上均为吴淞标高4.3 地震无锡市属抗震设防烈度6度区,设计基本地震加速度值为0.05g,设计地震分组为第一组,场地土的类型为中软土,场地类别属Ⅲ类,特征周期为0.45s,拟建场地地基土不存在液化土层。
5、总平面布置5.1总平面布置原则(1)闸站布置应顺直,确保水流通畅,保证防汛排涝安全。
(2)闸站的布置应满足规划,不应对沿岸建成的厂区构筑物造成影响;5.2工程总体布置根据上述选定的工程选址,闸站工程总体布置如下:闸站工程纵向沿河道轴线自外向内依次为外河防冲槽、外河海漫段、外河消力池、闸室(站身)段、内河消力池、内河海漫段、内河防冲槽段。
根据水力计算,各水闸及站身:10.2m,外河防冲槽3m,外河海漫段16m,外河消力池12m,内河消力池15m,内河海漫段10m,内河防冲槽3m。
水闸宽度(包含闸墩结构厚度)7.2m,泵站站身宽11.7m。
现状河道宽16m,水闸及站身需要的河道宽度18.9m,需要单侧拓宽2.9m。
闸站工程横向为水闸和泵站两部分,根据水流条件,水闸布置在佳美浜西侧(梅村老污水处理厂侧),泵站布置在佳美浜东侧(梅村三期污水厂侧),平面上保持站身侧不动,水闸侧向西拓宽2.9m。
图5-1 水闸单侧拓宽示意图图5-2 总平面布置图图5-3 总平面三维透视图5、主要建筑物设计5.1建筑物设计原则(1)结合无锡新区总体规划,使改善水环境及防汛两者有机结合;(2)工程建筑物主体布局既满足功能要求,又满足景观和建筑设计要求;体现以人为本,充分利用自然本色;(3)泵闸结构做到结构简单、安全可靠、施工方便经济美观并与周边环境相协调。
(4)工程建成后做到管理方便、安全可靠、运营费用经济合理。
5.2主要建筑物设计(1)闸室闸室为单孔钢筋砼坞式结构,闸室顺水流方向总长10.2m。
自外向内依次布置外河检修门槽、水闸主门槽及内河检修门槽。
主门槽中心线距离闸室外河侧边线 4.865m,门槽尺寸为810³350mm(宽³深)。
每道门槽内设钢闸门一扇。
闸门采用卷扬启闭机启闭,型号为QPQ-2*125KN。
闸门正上方设启闭机房,为钢筋砼框架结构。
卷扬启闭机布置其中,为避免洪水淹没和启闭要求,启闭机房地面标高为9.3m。
房顶标高12.4m。
内河检修门槽中心线与主门槽中心线距离3.2 m,检修门槽尺寸为300³200mm(宽³深)。
闸底板厚度0.8m,闸底板标高0.0m,闸墩厚度0.6m,闸墩向上下游各延伸5m起导流作用。
