研发项目质量管理流程一、背景研发项目质量管理流程的实施,旨在提高研发项目的成果质量和效率,建立可持续的管理体系,规范研发项目的工作流程、标准和流程。
二、管理流程1. 项目启动在项目启动的初期,立项人需要梳理出项目的目标、范围、时间、成本等信息,并通过制定项目计划书和项目章程的方式进行确认。
同时,研发团队需要依据项目计划书的内容,对项目的要求和约束进行明确,制定相应的项目工作计划,并对计划的合理性和可行性进行评估和审核。
2. 需求确认在研发项目的需求确认阶段,需求人需要明确和梳理出项目而来的需求,为研发团队提供充分的需求背景和需要考虑的因素。
研发团队需对需求进行评估,并提供相应的技术实现方案和成本预估。
3. 设计开发在实施研发过程中,研发团队需要依据需求和技术方案,进行设计和开发工作,包括代码编写、测试用例设计、测试用例执行等。
研发项目质量管理人员需要在该阶段对研发过程进行监督和评估,在保证研发工作按时交付的基础上,确保研发结果符合质量标准,要求研发团队在质量保证方面不断提高。
4. 测试在研发工作完成后,项目需要进行测试工作,以验证研发成果的质量和可用性等。
测试人员需要根据项目需求和测试计划,制定测试用例和测试计划,并对测试结果进行评估和跟踪,确保研发结果符合质量标准。
5. 上线发布在测试确认无误后,为了保证上线发布的安全和稳定,需要进行相关的上线发布前置检查和准备工作。
上线发布团队需要制定详细的上线发布计划,并对上线发布流程进行严格的控制和监督。
三、总结研发项目质量管理流程是项目管理的重要环节,对研发项目的成功实施和协同工作有着至关重要的作用。
在实施该流程时,需要严格按照相关标准和流程进行管理,监督研发团队的工作,确保研发结果符合质量要求。
bcs四类药物研发流程BCS四类药物是指根据生物利用度和溶解度将药物分为四类的一种分类方法。
BCS四类药物研发流程是指将药物从研发到上市的整个过程,包括药物发现、药物设计、药物开发、临床试验、上市审批等环节。
本文将从BCS四类药物的定义、研发流程、临床试验等方面进行详细阐述。
一、BCS四类药物的定义BCS四类药物是指根据生物利用度和溶解度将药物分为四类的一种分类方法。
BCS分类方法是美国食品药品监督管理局(FDA)于1995年提出的,旨在为药物研发提供指导。
BCS四类药物的分类标准如下:1. BCSⅠ类药物:生物利用度高,溶解度高,如阿司匹林、维生素C等。
2. BCSⅡ类药物:生物利用度低,溶解度低,如硝酸甘油、地高辛等。
3. BCSⅢ类药物:生物利用度低,溶解度高,如氢氯噻嗪、氨苯蝶啶等。
4. BCSⅣ类药物:生物利用度低,溶解度低,如格列本脲、卡马西平等。
二、BCS四类药物研发流程1. 药物发现药物发现是药物研发的第一步,主要包括药物筛选、药物设计等环节。
药物筛选是指从大量的化合物中筛选出具有潜在药效的化合物,常用的筛选方法包括高通量筛选、虚拟筛选等。
药物设计是指根据药物靶点的结构和功能设计出具有药效的化合物,常用的设计方法包括分子对接、分子模拟等。
2. 药物开发药物开发是指将药物从实验室转化为可供临床使用的药物,主要包括药物制剂开发、药物安全性评价等环节。
药物制剂开发是指将药物与适宜的载体结合,制成适合人体使用的药物制剂,常用的制剂包括片剂、胶囊、注射剂等。
药物安全性评价是指对药物进行毒理学、药代动力学等方面的评价,以确定药物的安全性和剂量范围。
3. 临床试验临床试验是指将药物在人体内进行测试,以确定药物的疗效和安全性。
临床试验分为三个阶段,分别是I期、II期和III期临床试验。
I期临床试验是指对健康志愿者进行的药物安全性评价,主要评价药物的毒副作用和药代动力学等方面。
II 期临床试验是指对患者进行的药物疗效评价,主要评价药物的疗效和剂量范围。
产品研发管理流程图及工作标准产品研发管理流程图及工作标准用心整理的精品 word 文档,下载即可编辑!!产品研发管理流程图及工作标准(一)产品研发管理流程图部门名称层次单位节点产品研发部2 总裁A流程名称任务概要技术总监 B研发项目管理流程研发项目组织、实施产品研发部相关部门或单位CD1开始2审批3 4 5公司指令审批审批项目立项编制项目方案方案可行性研讨制订详细研发方案编制项目研发计划生产建议有关部门和单位配合有关部门或设计院配合6审批制订实施方案78审批审批9组织实施组织验收交付使用有关部门和单位配合有关部门配合有关车间投入使用10结束11公司名称编制单位密级签发人共页第页签发日期2 精心整理,用心做精品用心整理的精品 word 文档,下载即可编辑!!(二)采购比价管理工作标准任务名称项目研发与立项项目研发方案确定项目研发计划与方案节点任务程序、重点及标准程序B2 ☆公司向产品研发部下达项目研发指令D2 ☆ 相关部门或生产单位提出项目研发建议,产品C2研发部、技术总监、相关部门讨论、立项☆产品研发部编制技术工艺局部调整初步实施方案重点☆项目研发的调研、讨论,编制初步实施方案标准☆项目研发方案的撰写程序☆ 产品研发部组织相关部门和单位参加研讨项目C3研发方案的可行性D3 ☆ 产品研发部将研讨后的方案报技术总监审定,C4总裁审批D4 ☆ 依据总裁、技术总监审批的方案,产品研发部制订详细研发方案,有关部门或外部设计院配合☆产品研发总将最终方案报技术总监审批重点☆研发项目方案的研讨、修改标准☆研发项目方案的最终确定程序C6 ☆研发项目方案经技术总监审批后,产品研发部编制研发项目计划C7 ☆产品研发部制订项目实施方案,报技术总监审批重点☆改造项目的设计图纸标准☆设计图纸正确,不影响履行项目的进行程序☆产品研发部组织,相关部门和单位配合,实施项目研发☆产品研发部在验收前组织试车、开车时限即时即时依计划情况定依计划情况定1 个工作日内依计划情况定1 个工作日内2 个工作日内依计划情况定依计划情况定相关资料一、《公司技改制度》一、《公司技改制度》一、《项目改革方案》一、《项目验收报3 精心整理,用心做精品研发项目的执行与验收用心整理的精品 word 文档,下载即可编辑!!☆项目研发完成后,由产品研发部组织,有关部门配合,进行项目验收☆产品研发部编写项目验收报告,报技术总监审定,总裁审批☆项目验收报告经审批后,产品研发部组织交付使用☆有关生产单位将新的研发项目投入使用重点☆研发项目实施过程标准☆研发项目按计划完成☆ ☆ ☆依计划情况定3 个工作日依计划情况定1 个工作日告》4 精心整理,用心做精品。

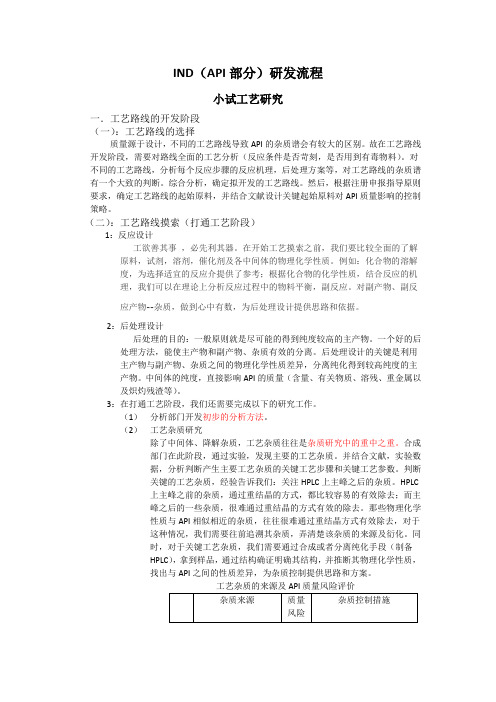

IND(API部分)研发流程小试工艺研究一.工艺路线的开发阶段(一):工艺路线的选择质量源于设计,不同的工艺路线导致API的杂质谱会有较大的区别。
故在工艺路线开发阶段,需要对路线全面的工艺分析(反应条件是否苛刻,是否用到有毒物料)。
对不同的工艺路线,分析每个反应步骤的反应机理,后处理方案等,对工艺路线的杂质谱有一个大致的判断。
综合分析,确定拟开发的工艺路线。
然后,根据注册申报指导原则要求,确定工艺路线的起始原料,并结合文献设计关键起始原料对API质量影响的控制策略。
(二):工艺路线摸索(打通工艺阶段)1:反应设计工欲善其事,必先利其器。
在开始工艺摸索之前,我们要比较全面的了解原料,试剂,溶剂,催化剂及各中间体的物理化学性质。
例如:化合物的溶解度,为选择适宜的反应介提供了参考;根据化合物的化学性质,结合反应的机理,我们可以在理论上分析反应过程中的物料平衡,副反应。
对副产物、副反应产物--杂质,做到心中有数,为后处理设计提供思路和依据。
2:后处理设计后处理的目的:一般原则就是尽可能的得到纯度较高的主产物。
一个好的后处理方法,能使主产物和副产物、杂质有效的分离。
后处理设计的关键是利用主产物与副产物、杂质之间的物理化学性质差异,分离纯化得到较高纯度的主产物。
中间体的纯度,直接影响API的质量(含量、有关物质、溶残、重金属以及炽灼残渣等)。
3:在打通工艺阶段,我们还需要完成以下的研究工作。
(1)分析部门开发初步的分析方法。
(2)工艺杂质研究除了中间体、降解杂质,工艺杂质往往是杂质研究中的重中之重。
合成部门在此阶段,通过实验,发现主要的工艺杂质。
并结合文献,实验数据,分析判断产生主要工艺杂质的关键工艺步骤和关键工艺参数。
判断关键的工艺杂质,经验告诉我们:关注HPLC上主峰之后的杂质。
HPLC上主峰之前的杂质,通过重结晶的方式,都比较容易的有效除去;而主峰之后的一些杂质,很难通过重结晶的方式有效的除去。
那些物理化学性质与API相似相近的杂质,往往很难通过重结晶方式有效除去,对于这种情况,我们需要往前追溯其杂质,弄清楚该杂质的来源及衍化。
最新中药新药研发申报流程及相关材料说明资料中药新药的研发和申报流程较为复杂,需要经历多个环节和步骤。
以下是一般情况下的中药新药研发申报流程及相关材料说明:1.研究背景和目标设定(约200字):-需要对研究的背景和目标进行阐述,说明中药新药的研发意义和目标,为后续研究提供合理性和方向。
2.前期研究工作(约200字):-对前期研究工作进行概述,包括中药新药的研究基础和相关文献综述等。
3.研究设计与方案(约300字):-需要明确中药新药的研究设计和实施方案,包括研究方法、样本采集、数据分析等。
4.实验材料与方法(约300字):-提供详细的实验材料和方法,包括药材的采集、加工和质量控制等。
5.实验结果与分析(约300字):-提供实验结果和数据的详细解析和分析,包括中药新药对目标疾病的效果、安全性和代谢过程等。
6.技术路线和产品规划(约300字):-需要明确中药新药的技术路线和产品规划,包括药物提取、制剂开发和临床应用等。
7.临床研究计划(约400字):-需要提供中药新药的临床研究计划,包括样本大小、试验方案和预期结果等。
8.安全性评估和有害反应预警(约300字):-需要提供中药新药的安全性评估结果和有害反应的预警措施。
9.药物质量标准与质量控制(约300字):-需要提供中药新药药物质量标准和质量控制要求,包括活性成分含量、重金属和微生物限度等。
10.临床试验数据结果(约400字):-提供中药新药的临床试验数据结果,包括疗效评价、安全性评价和副作用监测等。
11.专利申请(约200字):-提供已提交或拟提交的专利申请情况,保护中药新药的知识产权。
12.其他材料(约200字):-提供其他与中药新药研发相关的材料,如专家委员会成员名单、合作单位介绍等。
通过以上的申报材料,可以完整的展示中药新药的研发过程、安全性评估和临床试验结果等信息,为中药新药的申报和批准提供有力的支持。
当然,中药新药的研发和申报还需要结合具体的法规和政策要求进行操作。
华为研发部_产品结构设计及模具开发流程华为研发部的产品结构设计及模具开发流程是公司内部的一个重要工作流程,其目的是为了确保产品的设计和开发符合公司的要求和标准,并且能够在生产过程中实现高效的生产。
下面将介绍华为研发部的产品结构设计及模具开发流程。
1.需求分析:在开始进行产品结构设计及模具开发之前,研发部首先需要进行需求分析。
这包括对产品的功能要求、性能要求、外观要求等进行详细的分析和理解,以明确产品的设计目标和需求。
2.产品规划设计:在需求分析的基础上,研发部进行产品规划设计。
包括整体架构设计、功能模块划分、子系统设计等。
在这一阶段,研发部根据产品需求,制定产品的结构方案,并进行初步的模型设计。
3.产品设计评审:在产品规划设计完成后,研发部组织产品设计评审会议,对整体的设计方案进行评审。
评审的目的是确保设计方案符合产品需求,并且能够满足产品的功能和性能要求。
4.产品详细设计:在产品设计评审通过后,研发部将进行产品的详细设计工作。
这包括对产品的每个组件和模块进行详细的设计,包括材料的选取、尺寸的确定、工艺的选择等。
在详细设计过程中,研发部会与制造部门进行密切的沟通,确保设计的可制造性和可组装性。
5.模具开发:在产品详细设计完成后,研发部将开始进行模具的开发工作。
这包括模具结构设计、模具制造工艺设计、模具加工等。
在模具开发过程中,研发部将与模具制造厂商进行合作,确保模具的制造符合设计要求,并且能够满足产品的生产需要。
6.样机制作:在模具开发完成后,研发部将开始进行样机的制作。
样机是用于测试和验证产品设计的实体产品,通过制作和测试样机,可以检验产品结构的合理性和功能的有效性。
7.样机验证测试:在样机制作完成后,研发部将对样机进行验证测试。
这包括功能测试、性能测试、可靠性测试等。
通过样机验证测试,可以评估产品设计的优缺点,并对产品进行修改和改进。
8.优化改进:根据样机验证测试结果,研发部将进行产品的优化改进工作。
采购与研发部门原材料采购与新产品研发流程在现代企业中,采购与研发部门是两个核心部门,分别负责原材料的采购和新产品的研发工作。
为了确保企业能够高效运作并保持创新竞争力,采购与研发部门需要拥有明确的流程和有效的合作机制。
本文将介绍采购与研发部门的原材料采购与新产品研发流程。
一、原材料采购流程原材料采购是保证产品质量和生产进度的关键环节。
以下是一个标准的原材料采购流程:1. 需求确认:采购部门与研发部门密切合作,确认各个研发项目所需原材料的具体要求,如品类、规格、数量等,并将其纳入采购计划中。
2. 供应商选择:采购部门根据采购计划,寻找具备合适资质和性价比的供应商,并与其建立长期合作关系。
3. 询价与比较:采购部门向选定的供应商发送询价单,并根据不同供应商的回复,进行报价的比较与分析,选择最具竞争力的供应商。
4. 签订合同:采购部门与供应商就采购事宜进行谈判,并最终签订采购合同,明确双方的权益和责任。
5. 交付与验收:供应商按照合同约定的交货时间和地点,将原材料送至企业,并交由质检部门进行验收,确保原材料质量符合标准。
6. 库存管理:采购部门需与生产部门、仓储部门协作,合理安排库存,确保原材料的供应充足,同时避免库存积压和浪费。
7. 合规管理:采购部门需要严格遵守相关法律法规,确保采购过程的合规性,例如合规采购、环境保护等。
二、新产品研发流程新产品研发是企业创新和生存发展的关键。
以下是一个标准的新产品研发流程:1. 需求定义:研发部门与市场部门紧密合作,了解市场需求和客户反馈,明确新产品的功能和特性。
2. 初步设计:研发部门根据需求定义,进行初步设计,包括产品结构、外观和功能等方面的考虑。
3. 技术验证:研发部门将初步设计方案进行技术验证和可行性研究,确保产品能够按照设计要求进行生产。
4. 样品制作:经过技术验证后,研发部门制作样品,并进行试验和调试,以验证产品功能和性能。
5. 客户反馈:将样品交给市场部门,进行市场测试和客户反馈收集,根据反馈结果对产品进行改进。
调味品研发流程
调味品研发流程简述如下:
1. 市场调研:分析消费者口味偏好、竞品情况及市场趋势。
2. 原料选择:精选符合食品安全标准和风味需求的原材料。
3. 配方设计:根据市场需求,调配出独特且稳定的调料配方。
4. 小试制作:在实验室进行初步试验,调整口感、香气和色泽等指标。
5. 中试验证:扩大样品规模生产,检验生产工艺可行性与产品稳定性。
6. 质量检测:对产品的理化性质、微生物指标、保质期等进行全面检测。
7. 感官评价:组织专业人员或目标消费者进行品尝打分,优化产品口感。
8. 包装设计:根据产品特性设计合适的包装形式和规格,并考虑其保鲜功能和美观度。
9. 法规审核:确保产品标签、配料表以及执行标准符合国家法律法规要求。
10. 量产准备:完成生产线调试和员工培训,为规模化生产做好准备。
研发项目流程讨论稿一、编制说明1.目的及重点在事业部层面规范研发项目立项、实施、验收流程,从过程上保障研发项目保质、保量按期完成;合理分配研发资源,明确各部门职责,加强部门间的沟通协作;及时、科学评价项目过程及项目成果,对研发人员在项目中取得的业绩给予及时确认;2.研发项目划分原则原则上每个项目的计划周期不超过6周,人员不超过7人、特殊情况下不超过10人指具体进行开发工作的人员,不包含过程管理、产品管理、发布管理等,若超过该标准则原则上需要对项目进行分解;3.组织结构及职责分解本流程中涉及的组织结构、角色及其职责分工如下:●经理办公会经理办公会在本流程中的职责为:➢立项审批:对是否立项进行决策➢验收审核:对项目成果是否予以验收进行决策●项目管理办公室简称PMOPMO成员:张某某、李某某、王某某、陈某某;PMO管理员:刘某某;项目管理办公室的主要职责是:负责研发项目的过程监管、研发项目团队及其研发成果的考核评价;具体包括以下工作➢制定并持续优化本流程;➢监督本流程的实施;➢进行任务书审核和立项评分;➢在项目实施过程中进行项目监管;➢组织项目变更控制委员会CCB进行项目变更评审,每个项目的CCB由PMO成员、研发部经理、项目需求提出者、项目产品管理人员、项目过程管理人员组成;➢组织项目考核组进行项目考核,项目考核组由PMO成员、PMO 管理员、研发部经理、项目经理、项目产品管理人员、项目过程管理人员组成;●需求提出者需求提出者可以是任何人,绝大多数情况下,开发类项目的需求提出者为产品部相关产品经理;研究类项目的需求提出者为事业部领导或研发部经理;需求提出者的主要职责是:➢指定或担任项目产品管理人员进入项目组进行产品管理相关工作;➢进行产品定义,做立项必要性分析;➢配合研发部进行详细需求分析,对项目需求进行终审、确认;➢制定验收标准,组织进行项目成果验收测试,组织召开验收审核会议;➢接收项目成果;➢对项目成果质量进行评价;●研发部经理研发部经理在本流程中的主要职责包括:➢参与立项流程➢指定技术可行性分析人员、项目经理,组建项目团队;➢参加任务书审核和立项评分会议➢对项目进行监管➢参加项目变更评审➢参与项目考核●项目经理项目经理在本流程中的主要职责包括:➢对项目研发过程进行组织、设计、规划;➢对项目组成员进行分工、检查、督导、协调;➢对项目组成员进行项目业绩考核;●项目组成员项目组成员的主要职责是在项目经理领导下,按照过程要求完成项目的设计、开发、测试、移交、培训;4.后续工作本流程目前规定了研发项目过程各阶段和环节应该做的工作,和必须要进行的步骤,对于这些工作和步骤还需要在实际工作中进一步调整、优化;此外,本流程目前已给出了部分工作和步骤的具体操作方法,还有一部分没有给出,这都将在实施过程中逐步验证、调整、优化和补充;对与具体的项目实施过程,本流程没有做细化的要求,目前项目的实施过程主要由项目经理按照研发部一些已有规定和自己的经验来组织;今后需要进一步归纳、梳理、总结,并结合本流程形成研发部层面的项目研发流程;二、流程图三、流程正文1立项阶段1.1项目定义及市场分析1.2技术可行性分析1.3经理办公会立项审批1.4成立项目组1.5需求分析1.6制定项目任务书2实施阶段2.1任务书审核和立项评分2.2项目实施2.3实施过程监管2.4项目变更控制2.5验收标准制定3验收阶段3.1提请验收3.2验收测试3.3经理办公会验收审核3.4项目移交3.5建立项目业绩考核表3.6项目总结3.7项目考核。
求调研
因博公司研发部系统研发流程规则
第一章 立项流程与需求确认流程标准
项目管理组 需求调研组
项目
立项
立项报告
需求内
部评审
初版需求
管理人员签字
用户需
不通过
需求内
部培训
培训结束
需求规格
说明书
用户
确认
通过
用户签字
培训单
全体参会
人员签字
1.
项目的开始标准为项目立项报告,由相关研发部经理负责,
此环节成果《01 立项报告》。
2.
需求必须经过内部审核,形成初版需求,并由部门经理签字,
此环节成果《02 初版需求》。
3.
在需求调研环节之后,完成需求规格说明书,并由用户签字
确认,留存回执—用户签字记录,此环节成果《03 需求规格说明书》
。根据项目情况和《03 需求规格说明书》撰写《04 概要设计说明书》
、《05 详细设计说明书》。
4.
开发环节开始之前必须经过需求内部培训,参与人员为参与
此项目的开发人员和全体测试人员。并于培训完成后签署培训单,
此环节成果《06 需求培训单》。
第二章 版本控制流程
开 发
通知更新获取版本
接到通知获取 更新 整理更新后版 本给测试 发出回归测 试通知 整理并备份测 试没有问题的 版本 接收测试没有 问题的版本的 消息 通知维保并发送
测试后没有问题的版本
维 保
通知测试完成
反馈测试结果
通知测试,测试更新后版本
测试
1.
所有的项目必须经过版本质量控制流程。月底绩效考核时,
未提交版本质量控制流程的项目,所有参与人的绩效质量分均为
0
分。
2. 开发人员邮件通知进入测试环节,邮件内容请参看《07
提交
测试说明》,提交说明必须内容清楚,否则测试人员有权反馈实际情
况,延迟测试。
3.
由质量控制人员根据邮件获取代码,对代码质量进行评分,
并填写版本记录表,将修改内容作为测试内容发送至测试管理人,
并由测试管理人安排测试过程。此环节成果《08 版本及测试记录》。
并将此记录发送至质量管理组组长。
4.
由质量管理组组长统一发出测试通知,通知内容包含测试内
容,测试结束时间和《08 版本及测试记录》。
5.
收到邮件的测试人员根据需求进行测试,按时完成测试过程,
在每一轮测试完成后,将测试结果填写至《08 版本及测试记录》以
邮件型式反馈至质量管理组组长。
6.
质量管理组组长根据收到的测试结果发出相应的通知邮件—
Bug 修改通知或部署更新通知。如需 Bug
修改,在修改结束后重新
经过版本控制流程直至系统发布。
7.
质量管理组组长发出部署通知的邮件至版本控制人员。经过
整个部署过程完成后,由版本控制人员发送邮件至质量管理组组长
部署结果。质量管理组组长以邮件型式通知测试人员对上线系统进
行线上测试。
8.
线上系统测试通过则转交维护组,由维护组同事通知客户更
新信息。
第三章 开发与质量控制流程标准
开发组 质量控制组 测试组
系统界面 模型开发 用户
确认
不通过
通过
用户签字
正式
编码
提交
测试
开发人员认为不
予修改的Bug,
需写明详细的不
能修改原因,否
则,每项拒绝修
改,扣除当月绩
效中质量分数0.5
提交内容说
明,包括完
成、新增、修
改情况说明
开发人员
修改Bug
填写版本记录
发布测 测试内容相关
试版本 开发人员说明
质量组反馈测试结果
填写版本记录
发布测 测试内容相关
试版本 开发人员说明 第一轮测试 第一轮 回归测试
Bug包含的范围有页面报错、
功能缺陷、数据错误、系统兼
容性问题、功能流程错误、功
能不合理情况
Bug定级必须合理
Bug描述必须精准,尽量图文
并茂
原则上是不允许出现Reopen,
由测试人员记录至测试报告,
当月绩效考评时,每个
Reopen情况扣除绩效中质量
分数1分;
不通过 是否 通过 通过
详细测
试报告
开发人员
修改Bug
第二轮测试
发布测 试版本 不通过 填写版本记录 测试内容相关 开发人员说明 第二轮
回归测试
是否
通过
通过
详细测
试报告
第三轮测试
终版测
试报告 根据实际情况 判断是否进行 第三轮测试 操作手 残
编译待发布
版本
研发流程结束
发布前测试
不通过
是否
通过
通过
质量组负责
任签字确认
1.
项目研发开始时以画界面模型为主,只有用户对模型确认后,
才可正式进行编码。
2.
开发测试流程请参考第二章版本控制流程中说明。
3.
系统进入发布环节之前,至少需要进行两轮测试,测试人员
以严谨的测试态度对待项目测试,尽可能多的发现 Bug,Bug 包含但
不限于页面报错、功能缺陷、数据错误、兼容性问题、流程错误、
功能不合理、页面布局不合理等情况。测试人员在记录 Bug 时需要
精准详细,尽量图文并茂。
Bug 标题统一格式【模块】【bug
描述…………】
Bug
等级由高到底顺序为
Urgent
(紧急)----严重错误,包括以下各种错误:
A.
由于程序所引起的死机,非法退出
B.
死循环
C.
数据库发生死锁
D.
因错误操作导致的程序中断
E.
功能错误(需求未实现)
F.
与数据库连接错误
G.
数据通讯错误
Veryhigh
(非常高)----较严重错误,包括以下各种错误:
A.
程序错误
B.
程序接口错误
C.
数据库的表、业务规则、缺省值未加完整性等约束条件
High
(高)----一般性错误,包括以下各种错误:
A.
操作界面错误(包括数据窗口内列名定义、含义是否一致)
B.
打印内容、格式错误
C.
简单的输入限制未放在前台进行控制
D.
删除操作未给出提示
E.
数据库表中有过多的空字段
Medium
(中)----较小错误,包括以下各种错误:
A.
界面不规范
B.
辅助说明描述不清楚
C.
输入输出不规范
D.
长操作未给用户提示
E.
提示窗口文字未采用行业术语
F.
可输入区域和只读区域没有明显的区分标志
Low(
低)----测试建议性问题
注:每个功能模块不允许出现 Urgent 级 Bug,一个 Urgent 级
Bug 扣除当月绩效分中的质量分 5 分,Urgent
必须当天修改完
成 Veryhigh、High2 天内修改完成,其他最迟 3 天内修改完成。
每个模块允许出现最多 1 个 Veryhigh,超过部分每个扣除当月
绩效分中的质量分 1 分。
4. 在回归测试中,如果出现 Reopen 的 Bug
,需要进行记录,每
一个 Reopen 扣除当月绩效分中的质量分 1 分。开发人员如拒绝修改
Bug
,需要进行详细说明,如无说明随意拒绝,则扣除当月绩效分中
的质量分 1 分。对于开发人员拒绝修改的 Bug,在最后一轮回归测
试完后统一讨论是否进行修改。
5. 每轮回归测试完后都需填写测试报告,此环节成果《09
测试
报告》。
6. 最后一轮测试完成后,编写《10
操作手册》。
7.
每次系统发布前,测试人员需对整合好的待发布版本进行发
布,在正式发布后需对线上版本进行确认。
8. 系统上线后,对于用户反应的 Bug
进行统计,按照我们内部
对 Bug 评级的标准对以上 Bug 进行评级。每个 Urgent 级 Bug 扣除测
试人员当月绩效分中的质量分 5 分,每个 Veryhigh 级 Bug 扣除测试人
员当月绩效分中的质量分 2 分。每个 High 级 Bug 扣除测试人员当月
绩效分中的质量分 1 分。
第四章 需求变更流程标准
1. 需求变更情况需要填写《11
需求变更单》由用户签字确认,
交由需求调研组人员审核,审核通过后由部门经理签字确认,即可
进入开发阶段。
2.
从开发效率角度考虑,需求调整的测试,仅允许一轮测试,
一轮回归。
3.
提交测试及测试过程扔遵循质量控制环节各项标准。
