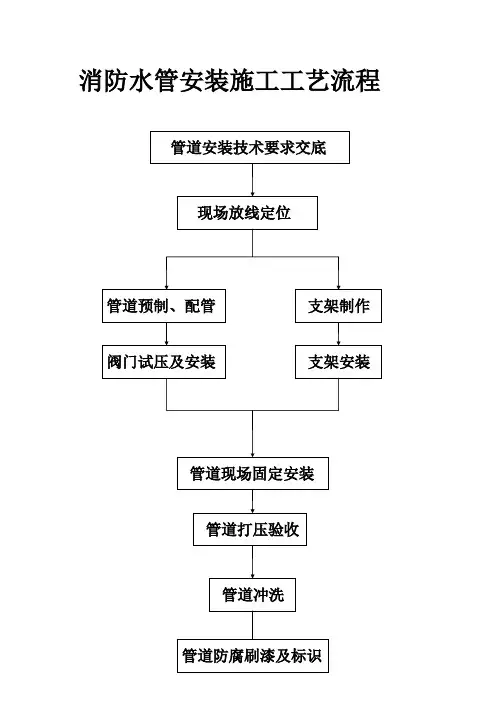

消防水管安装施工工艺流程(竖向)
- 格式:doc
- 大小:30.50 KB
- 文档页数:1


消防管道安装施工方案1. 引言消防管道是建筑物中的重要防火设施之一,它能有效地输送灭火水源,保护人员生命和财产安全。
本文档将介绍消防管道的安装施工方案,包括施工前的准备工作、施工步骤和安全注意事项。
2. 准备工作在进行消防管道安装施工之前,需要进行一系列准备工作,包括:•确定消防管道系统的设计方案,包括管道材质、管径、管道走向等。
•确定施工区域,并清理施工区域,确保没有障碍物影响施工进程。
•确保所需的施工材料和设备齐全,并进行必要的检查和试验。
3. 施工步骤步骤一:布置管道走向首先,根据消防管道的设计方案,在施工区域内布置管道的走向。
根据地形和建筑结构,规划出最合适的管道路径,确保管道能够覆盖整个建筑物。
步骤二:安装管道支架在管道走向确定后,根据设计方案的要求,安装管道支架。
管道支架应稳固可靠,能够承受管道的重量和水压力,并且能够确保管道的水平度和垂直度。
步骤三:连接管道在安装好管道支架后,开始连接管道。
根据设计方案的要求,将管道逐段连接起来,通过螺纹连接或焊接。
连接处需要进行严密的密封处理,确保不漏水。
步骤四:安装阀门和消防设备在管道连接完成后,开始安装阀门和消防设备。
根据设计方案的要求,安装阀门和其他控制装置,确保能够灵活控制管道的水流和灭火设备的启停。
步骤五:进行压力测试在管道安装完成后,进行压力测试。
通过向管道注入水压,检测管道的质量和密封性能。
测试过程中,需要注意安全措施,防止压力过高导致管道破裂。
步骤六:消防验收最后,在消防管道安装施工完成后,进行消防验收。
验收过程中,专业的消防人员将对管道系统进行全面检查,确保其符合相关法规和标准,能够正常使用。
4. 安全注意事项在进行消防管道安装施工时,需要注意以下安全事项:•施工区域内应设置明显的安全警示标志,防止非施工人员进入危险区域。
•施工人员应佩戴个人防护装备,包括安全帽、防护眼镜、工作手套等。
•施工过程中应注意防火防爆,禁止使用明火,确保施工区域内的环境安全。
消防系统管道安装施工工艺一般室内消防管管径小于等于DN100选用镀锌钢管,大于DN100选用无缝钢管镀锌。
管径小于DN100,丝扣连接,大于等于DN100,卡箍连接。
第一条、镀锌钢管丝扣连接消防系统管道小于DN100采用镀锌钢管,丝扣连接。
管道安装时丝口应光滑、完整无断丝,丝口填料采用四氟乙烯生料带或白漆麻丝,管道一次装紧,丝口外露部分应涂刷防锈漆加以保护,丝口填料不得进入管道。
管道螺纹连接采用电动套丝机进行加工,加工次数为1~3次不等,螺纹的加工做到端正、清晰、完整光滑,不得有毛刺、断丝,缺丝总长度不得超过螺纹长度的10%。
螺纹连接时,填料采用白厚漆麻丝或生料带、一次拧紧,不得回拧,紧后留有螺纹2-3圈。
管道连接后,把挤到螺纹外面的填料清理干净,填料不得挤入管腔,以免阻塞管路,同时对裸露的螺纹进行防腐处理。
第二条、机械沟槽式刚性接口管道安装消防系统管道大于等于DN100可采用无缝钢管镀锌,沟槽式管配件连接。
施工顺序:管材经检验合格后,先做好管道镀锌加工检验,然后按照管道的预制加工单线图,进行管道的下料、压槽预制;同时按管道的坐标、标高、走向,进行管道的支(吊)架预制加工、安装;待已加工预制的管道检验合格后,即可投入管道安装。
管道的沟槽加工:利用电动机械压槽机加工,管道压槽预制时,应根据管道口径大小配置(调正)相应的压槽摸具,同时调正好管道滚动托架的高度,保持被加工管道的水平,并与电动机械压槽机中心对直,保证管道加工时旋转平稳,确保沟槽加工质量;管端检查:管道的沟槽压制加工后,应严格检查沟槽加工的深度与宽度必须符合要求,管端与沟槽外部必须无划痕、凸起或滚轮的印记等缺陷,保证管道的密封性能;同时应对管道内壁其沟槽挤压加工部位,涂刷防锈漆加以保护;管道组对、夹箍的衬垫检查与润滑:管道在组对安装前,应检查使用的夹箍衬垫的型号、规格必须符合设计和产品要求;夹箍的衬垫安装时,应在衬垫的凸缘和外侧涂抹薄层润滑剂,再将衬垫套在一侧管道上,保证衬垫不伸出管端,待另一侧管道对口到位后,将衬垫安装到位,衬垫不应延伸到任何一个槽中;管道的夹箍外壳安装:管道及管件在组对安装前,也应检查使用的夹箍外壳的型号、规格必须符合设计和产品要求;夹箍外壳安装时应先拆下夹箍外壳上其中一端的一只螺栓,然后套在管道上衬垫的外面,移动夹箍外壳,使夹箍外壳的两条筋与沟槽吻合,再插入螺栓定位,待检查管道安装的同心度或管道的三通、弯头与阀类安装、开启方向均符合设计施工图要求时,方可轮流、均匀地上紧两侧螺栓,确保管道的夹箍外壳两条筋与管道沟槽均匀、紧密接触,从而保证其管道夹箍接口的密封性、刚度与强度达到设计和产品技术要求;管道夹箍式“机械三通”安装:在管道安装到位后,根据施工图设置的坐标位置现场定位,并采用专用配套的电动机械钻孔机钻孔(选用专用配套钻头),其孔径应比“机械三通”的“定向器”安装环稍大一点;“机械三通”安装时,应检查其产品规格、尺寸是否符合产品设计要求,安装定向器与安装环时,应确保与开孔口对准,安装定位后,应均匀带紧两恻螺栓,使“机械三通”与管道紧密、均匀地结合,保证“机械三通”的接口部位的严密性、刚度与强度。

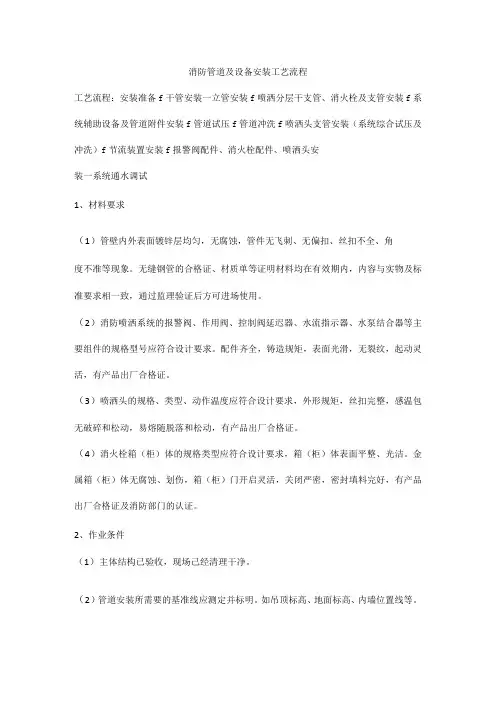

消防管道及设备安装工艺流程工艺流程:安装准备f干管安装一立管安装f喷洒分层干支管、消火栓及支管安装f系统辅助设备及管道附件安装f管道试压f管道冲洗f喷洒头支管安装(系统综合试压及冲洗)f节流装置安装f报警阀配件、消火栓配件、喷洒头安装一系统通水调试1、材料要求(1)管壁内外表面镀锌层均匀,无腐蚀,管件无飞刺、无偏扣、丝扣不全、角度不准等现象。
无缝钢管的合格证、材质单等证明材料均在有效期内,内容与实物及标准要求相一致,通过监理验证后方可进场使用。
(2)消防喷洒系统的报警阀、作用阀、控制阀延迟器、水流指示器、水泵结合器等主要组件的规格型号应符合设计要求。
配件齐全,铸造规矩,表面光滑,无裂纹,起动灵活,有产品出厂合格证。
(3)喷洒头的规格、类型、动作温度应符合设计要求,外形规矩,丝扣完整,感温包无破碎和松动,易熔随脱落和松动,有产品出厂合格证。
(4)消火栓箱(柜)体的规格类型应符合设计要求,箱(柜)体表面平整、光洁。
金属箱(柜)体无腐蚀、划伤,箱(柜)门开启灵活,关闭严密,密封填料完好,有产品出厂合格证及消防部门的认证。
2、作业条件(1)主体结构已验收,现场己经清理干净。
(2)管道安装所需要的基准线应测定并标明。
如吊顶标高、地面标高、内墙位置线等。
(4)安装管道所需要的操作架等应由专业人员搭设完毕。
(5)喷洒头安装按建筑装修图确定位置。
3、消防管道及设备安装工艺流程:安装准备一管道放线一支架制安一干管安装T阀门安装一立管安装一支管、管件安装f 管道冲洗一管道试压一泵房设备连接f配合系统调试。
4、消火栓系统、自动喷水系统施工方法:(1)管道穿基础、隔墙、楼板处应由土建专业预留孔洞。
(2)管网安装前应校直管子,并应清除管子内部的杂物;安装时应随时清除已安装管道内部的杂物。
(3)消火栓、自动喷洒管道采用无缝钢管,丝接或卡箍连接。
(4)管道穿越墙壁和楼板时应装设套管,套管直径比管道大2号,套管长度不得小于墙体厚度,应高出楼面或地面50mm,安装后均用油麻等材料填充。
