施工机械台班单价的
- 格式:ppt
- 大小:134.00 KB
- 文档页数:13
通信施工机械、仪器(仪表)台班单价(预算)的编制说明为了适应通信工程概预算编制的需要,参照建设部2001年发布的《全国统一施工机械台班费用编制规则》(以下简称“全统机械台班单价”)与《全国统一安装工程施工仪器仪表台班费用定额》(以下简称“全统仪表台班单价”)编制说明,结合通信行业施工企业目前装备的机械、仪表的市场报价、使用情况及成本摊销;重新调整与编制通信施工机械、仪表台班费用定额。
一、通信施工机械台班单价(预算)有下列费用组成:(一)常用施工机械台班单价由折旧费、大修理费、经常修理费、安拆及场外运费、燃料动力费、人工和其他费用组成。
⒈折旧费:指施工机械在规定的使用年限内,陆续收回其购置原值及购置资金的时间价值。
⒉大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理,以恢复其正常功能所需的费用。
⒊经常修理费:指施工机械除在大修理以外的各级保养和临时故障排除所需费用。
包括为保障机械正常运转所需替换设备与随机配备工具、附具的摊销和维护费用,机械运转及日常保养所需润滑与擦拭的材料费用及机械停滞期间的维护与保养费用等。
⒋安拆及场外运费:安拆费指施工机械在施工现场进行安装拆卸所需的人工、材料、机械试运转费用及机械辅助设施的折旧、搭设、拆除等费用;场外运费指施工机械整体或分体自停放地点运至施工现场或由某一施工地点运至另一施工地点的运输、装卸、辅助材料及架线等的费用。
⒌燃料动力费:指施工机械在运转作业中所消耗的燃料及水(电)等费用。
⒍人工费:指施工机械操作人员的人工费。
⒎其他费用:指施工机械应按规定缴纳的养路费、车船使用费、(强制)保险费与年检费用等。
(二)机械台班单价各项费用的采集与取定原则。
⒈机械台班单价(预算)编制期(2000年至2002年)内,施工企业装备的施工机械的购置原值与自行制造的成本评估值。
⒉编制期内国内主要机械制造商对同等规格(型号)机械的参考报价信息。
⒊编制期内国内主要机械制造商对同等规格(型号)机械的销售价格。
工程机械如何计算台班费一、概念:机械台班单价是指施工机械在正常运转条件下一个工作班(一般按8h计)所发生的全部费用。
施工机械台班单价以台班"为计量单位。
二、机械台班单价的构成机械台班单价共包括七项费用:⑴折旧费;(2)大修理费;(第一类费用)(3)经常修理费;(不变费用)(4)安拆费及场外运输费;(5)燃料动力费;(6)人工费;(第二类费用,可变费用)(7)养路费及车船使用税。
三、机械台班单价的计算(1)折旧费折旧费是指施工机械在规定使用期限内,每一台班所分摊的机械原值及支付贷款利息的费用,其计算公式为:台班折旧费=[机械预算价格 *1-残值率)+贷款利息]/耐用总台班数①机械预算价格:是按机械出厂(或到岸完税)价格及机械以交货地点或口岸运至使用单位机械管理部门的全部运杂费计算。
②残值率:是指机械报废时回收的残值占机械原值(机械预算价格)的比率。
残值率按1 993年有关文件规定:运输机械2%,特大机械3%,中小型机械4%,掘进机械5%。
③贷款利息:是指用于支付购置机械设备所需贷款的利息,一般按复利计算。
④耐用总台班:是指机械在正常施工作业条件下,从投入使用直至报废为止,按规定应达到的使用总台班数.耐用总台班=折旧年限X 年工作台班(或)耐用总台班=大修间隔台班X大修周期年工作台班是根据有关部门对各类主要机械最近三年的统计资料分析确定。
大修间隔台班是指机械自投入使用起至第一次大修或自上一次大修投入使用起至下一次大修止应达到的使用台班数。
大修周期是指机械在正常的施工作业条件下,将其寿命期按规定的大修次数划分为若干个周期。
其计算公式为:大修周期=寿命期大修次数+1例1:设6t载重汽车的预算价格为18万元.残值事为5%,大修间隔台班为550个,大修周期为3个,贷款利息为2.8万元,试计算台班折率。
解:由上述已知条件:耐用总台班=550X3=1650(个)载重汽车折旧费=[18 X(1-5%)+2.8]/1650=0.01206 (万元/台班)(2 )大修理费大修理费是指机械设备按规定的大修理间隔台班进行必要的大修理,以恢复正常使用功能所需要的费用。
机械台班单价的组成和确定方法
机械台班单价的组成包括折旧费、检修费、维护费、安拆及场外运输费、人工费、燃料动力费和其他费用。
确定机械台班单价的方法包括以下步骤:
1. 确定机械的预算价格,包括机械原值、相关手续费、一次运杂费及车辆购置税。
对于进口施工机械,还需要加上到岸价、关税、消费税等相关费用。
2. 确定机械的残值率,通常按照5%计算。
3. 确定机械的耐用总台班,即施工机械从开始投入使用至报废前使用的总台班数,可以通过折旧年限和年工作台班计算得出。
4. 计算折旧费,根据机械预算价格和残值率计算出每台班的折旧费用。
5. 确定检修费,根据规定的检修间隔和检修内容计算每台班的检修费用。
6. 确定其他费用,包括安拆费及场外运费、人工费、燃料动力费等,根据实际情况和相关标准计算。
7. 最后,将以上各项费用汇总,得出每台班的机械台班单价。
需要注意的是,不同类型和规格的施工机械台班单价不同,具体的计算方法和步骤可能略有差异。
在实际应用中,需要根据具体情况和相关标准进行计算和确定。
施⼯机械台班单价都包含什么?施⼯机械台班单价由折旧费、检修费、维护费、安拆费及场外运费、⼈⼯费、燃料动⼒费及其他费组成。
1、折旧费是指施⼯机械在规定的使⽤年限内,陆续收回其原值即购置资⾦的时间价值。
预算价格×(1-残值率)/耐⽤总台班预算价格=机械原值+采购和⼀次运杂费+车辆购置税残值率按《建设⼯程施⼯机械台班费⽤编制规则》有关基础数据取值为5%耐⽤总台班=年⼯作台班×折旧年限2、检修费是指施⼯机械按规定的时间间隔进⾏必要的⼤修理,以恢复期正常功能所需的费⽤⼀次检修费×检修次数/耐⽤总台班3、维护费是指除检修费以外的各级保养和临时故障排除所需费⽤。
包括为保障机械正常运转所需替换设备与随机配备⼯具、附具的摊销和维护费⽤,机械运转中⽇常保养所需润滑与擦拭材料费⽤及机械停滞期间的维护和保养费⽤等。
检修费×维护费系数K4、安拆费是指施⼯机械在现场进⾏安拆与拆卸所需的⼈⼯、材料、机械和试运转费⽤以及机械辅助设施的折旧、搭设、拆除等费⽤。
⼀次安拆费×年平均安拆次数/年⼯作台班安拆费根据不同施⼯机械分为不需计算、计⼊台班单价和单独计算三种类型。
场外运费是指施⼯机械整体或分体⾃停放地点运⾄施⼯现场的装卸、运输、辅助材料及架线等费⽤。
视具体情况⽽定,根据各地不同要求计列,尤其是⼤型机械。
5、⼈⼯费即机上司机和其他操作⼈员的⼯作⽇⼈⼯费及在施⼯机械规定年⼯作台班以外的⼈⼯费6、燃料动⼒费是指施⼯机械在运转作业中所消耗的固体材料(煤)、液体燃料(汽油、柴油)及⽔、电等。
7、其他费⽤主要是施⼯机械按照国家规定和有关部门规定交纳的车船使⽤税、保险费(交强险)及年检费。
(本部分的保险费仅为交强险,不包含商业保险)在造价编制时,很多⼈经常会漏计算⼤型机械的场外运输和安拆费,如图所⽰当然在费⽤计取时也应该遵循当地的计价规则、费⽤依据。
⽐如《⼴东省建设⼯程施⼯机具台班费⽤编制规则(2018)》明确规定“取消所有机械场外运费,该部分费⽤已经作为管理费中的⼀部分”。

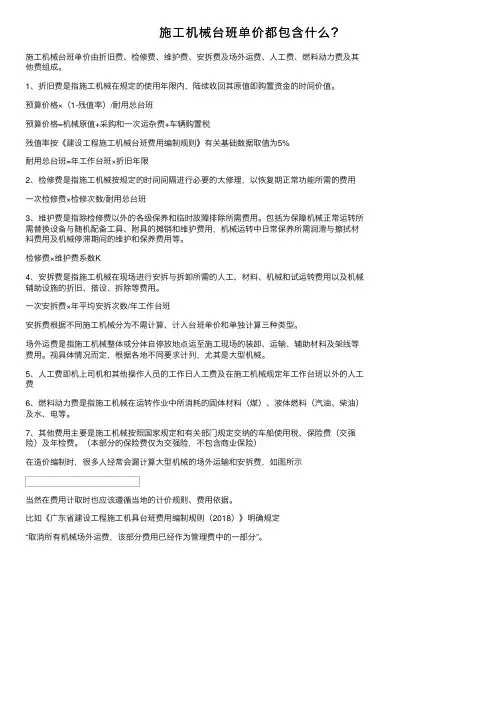

施工机械台班单价包含内容施工机械台班单价由折旧费、检修费、维护费、安拆费及场外运费、人工费、燃料动力费及其他费组成。
1、折旧费是指施工机械在规定的使用年限内,陆续收回其原值即购置资金的时间价值。
预算价格×(1-残值率)/耐用总台班预算价格=机械原值+采购和一次运杂费+车辆购置税残值率按《建设工程施工机械台班费用编制规则》有关基础数据取值为5%耐用总台班=年工作台班×折旧年限2、检修费是指施工机械按规定的时间间隔进行必要的大修理,以恢复期正常功能所需的费用一次检修费×检修次数/耐用总台班3、维护费是指除检修费以外的各级保养和临时故障排除所需费用。
包括为保障机械正常运转所需替换设备与随机配备工具、附具的摊销和维护费用,机械运转中日常保养所需润滑与擦拭材料费用及机械停滞期间的维护和保养费用等。
检修费×维护费系数K4、安拆费是指施工机械在现场进行安拆与拆卸所需的人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用。
一次安拆费×年平均安拆次数/年工作台班安拆费根据不同施工机械分为不需计算、计入台班单价和单独计算三种类型。
场外运费是指施工机械整体或分体自停放地点运至施工现场的装卸、运输、辅助材料及架线等费用。
视具体情况而定,根据各地不同要求计列,尤其是大型机械。
5、人工费即机上司机和其他操作人员的工作日人工费及在施工机械规定年工作台班以外的人工费6、燃料动力费是指施工机械在运转作业中所消耗的固体材料(煤)、液体燃料(汽油、柴油)及水、电等。
7、其他费用主要是施工机械按照国家规定和有关部门规定交纳的车船使用税、保险费(交强险)及年检费。
(本部分的保险费仅为交强险,不包含商业保险)在造价编制时,很多人经常会漏计算大型机械的场外运输和安拆费比如《广东省建设工程施工机具台班费用编制规则(2018)》明确规定“取消所有机械场外运费,该部分费用已经作为管理费中的一部分”。
第二章建设工程计价原理、方法及计价依据(7)三、施工机械台班单价的组成和确定方法施工机械台班单价由七项费用组成,包括折旧费、检修费、维护费、安拆费及场外运费、人工费、燃料动力费和其他费用。
折旧费、检修费、维护费、安拆费及场外运费、人工费、燃料动力费、其他费。
口诀:这监护人拆燃料外运。
(一)折旧费的组成及确定◆国产预算价格:原值、相关手续费和一次运杂费以及车辆购置税(前三项合计×税率)之和计算。
◆进口预算价格:到岸价、关税、消费税、相关手续费和国内一次运杂费、银行财务费、车辆购置税之和。
进口的原值=到岸价+关税,不含标准配置以外的附件及备用零配件价格。
残值率=5%耐用总台班=折旧年限×年工作台班=检修间隔台班×检修周期检修周期=检修次数+1(二)检修费的组成及确定按规定的检修间隔进行必要的检修,以恢复其正常功能所需的费用。
除税系数=自行检修比例+委外检修比例/(1+税率)指施工机械自行检修、委托专业修理修配部门检修占检修费比例。
具体比值应结合本地区(部门)施工机械检修实际综合取定。
税率按增值税修理修配劳务适用税率计取。
(三)维护费的组成及确定指施工机械在规定的耐用总台班内,按规定的维护间隔进行各级维护和临时故障排除所需的费用。
台班维护费=台班检修费×K(维护费系数)(四)安拆费及场外运费的组成和确定安拆费及场外运费根据施工机械不同分为计入台班单价、单独计算和不需计算三种类型。
(1)计入台班单价:安拆简单、移动需要起重及运输机械的轻型施工机械。
一次安拆包括人、材、机、安全监测部门的检测费及试运转费。
一次场外运费:运输、装卸、辅材和回程等费用。
(2)单独计算:1)安拆复杂、移动需要起重及运输机械的重型施工机械,其安拆费及场外运费单独计算;2)利用辅助设施移动的施工机械,其辅助设施(包括轨道和枕木)等的折旧、搭设和拆除等费用可单独计算。
(3)不计算1)不需安拆的施工机械,不计算一次安拆费;2)不需相关机械辅助运输的自行移动机械,不计算场外运费;3)固定在车间的施工机械,不计算安拆费及场外运费。
简述施工机械台班单价的概念及组成
施工机械台班单价是指在施工过程中,使用各类施工机械设备的成本单价。
它是由多个方面的因素组成的。
首先,施工机械台班单价中最基础的成本是设备的购买成本。
不同类型的施工机械设备价格差异较大,而且还受到市场供需关系的影响。
购买成本还包括设备的运输费用、保险费用以及安装费用。
其次,施工机械台班单价还涉及设备的维护成本。
这包括设备的日常维护保养费用、零部件更换费用以及设备修理费用。
维护成本的高低直接影响到设备的使用寿命和运行效率。
为了降低维护成本,施工企业需要建立完善的设备管理制度。
此外,施工机械台班单价还包括设备的燃料消耗成本。
不同类型的机械设备在使用过程中需要消耗不同类型的燃料,而燃料的价格也会对成本产生直接的影响。
施工企业需要对设备的燃料消耗进行合理的管控,减少不必要的浪费。
另外,施工机械台班单价还需要考虑设备的折旧和摊销成本。
设备在使用过程中会因为磨损和老化而导致价值的降低,这就需要通过折旧和摊销计算来分摊到每台设备的使用成本中。
折旧和摊销的计算方法可以根据不同的会计准则和税法来确定。
最后,施工机械台班单价还需考虑人工成本。
施工机械设备的使用需要专业的操作人员,他们的工资和福利待遇也需要计入到成本中。
施工企业需要合理安排人员的工作时间和岗位,提高工作效率,降低人力成本。
总而言之,施工机械台班单价的概念及其组成是一个综合考虑设备购买成本、维护成本、燃料消耗成本、折旧和摊销成本以及人工成本的过程。
合理控制和管理这些成本,对于施工企业提高施工效率、降低成本具有重要意义。
工程机械如何计算台班费一、概念:所发生的全部计)(一般按8h机械台班单价是指施工机械在正常运转条件下一个工作班为计量单位。
“台班”费用。
施工机械台班单价以二、机械台班单价的构成机械台班单价共包括七项费用:折旧费;(1)大修理费;(第一类费用)(2)) 不变费用经常修理费;((3)安拆费及场外运输费;(4)燃料动力费;(5)(6)人工费;(第二类费用,可变费用)养路费及车船使用税。
(7)三、机械台班单价的计算1)折旧费(每一台班所分摊的机械原值及支付贷款利息的折旧费是指施工机械在规定使用期限内,费用,其计算公式为:]/贷款利息耐用总台班数机械预算价格×(1-残值率)+台班折旧费=[价格及机械以交货地点或口岸运至使用单或到岸完税)①机械预算价格:是按机械出厂( 位机械管理部门的全部运杂费计算。
1的比率。
残值率按机械预算价格)②残值率:是指机械报废时回收的残值占机械原值( %。
5432993年有关文件规定:运输机械%,特大机械%,中小型机械%,掘进机械专业文档供参考,如有帮助请下载。
.③贷款利息:是指用于支付购置机械设备所需贷款的利息,一般按复利计算。
按规定应从投入使用直至报废为止,④耐用总台班:是指机械在正常施工作业条件下,达到的使用总台班数.年工作台班耐用总台班=折旧年限×(或)大修周期耐用总台班=大修间隔台班×年工作台班是根据有关部门对各类主要机械最近三年的统计资料分析确定。
大修间隔台班是指机械自投入使用起至第一次大修或自上一次大修投入使用起至下一次大修止应达到的使用台班数。
将其寿命期按规定的大修次数划分为若干大修周期是指机械在正常的施工作业条件下,个周期。
其计算公式为:+1 大修周期=寿命期大修次数1:例个,大修周550万元.残值事为5%,大修间隔台班为设6t载重汽车的预算价格为18 万元,试计算台班折率。
2.8 期为3个,贷款利息为解:由上述已知条件:) 个3=1650(耐用总台班=550×/(万元台班)载重汽车折旧费=[18×(1-5%)+2.8]/1650=0.01206)大修理费(2以恢复正常使用功大修理费是指机械设备按规定的大修理间隔台班进行必要的大修理,能所需要的费用。
