项目验收会需准备资料
- 格式:doc
- 大小:17.00 KB
- 文档页数:4

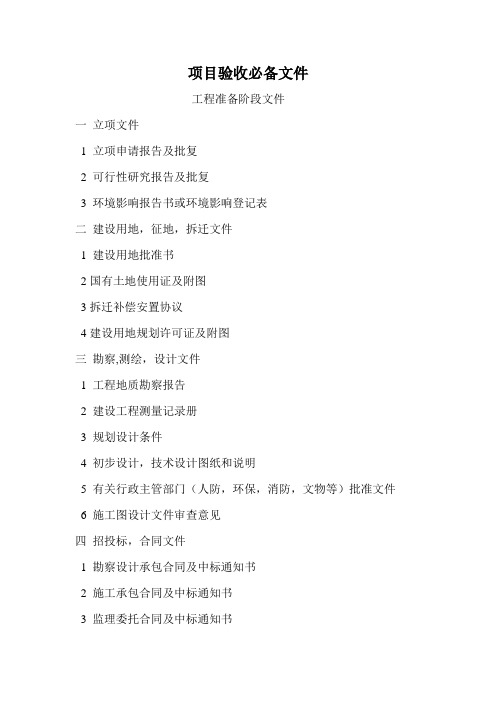

项目验收必备文件工程准备阶段文件一立项文件1 立项申请报告及批复2 可行性研究报告及批复3 环境影响报告书或环境影响登记表二建设用地,征地,拆迁文件1 建设用地批准书2国有土地使用证及附图3拆迁补偿安置协议4建设用地规划许可证及附图三勘察,测绘,设计文件1 工程地质勘察报告2 建设工程测量记录册3 规划设计条件4 初步设计,技术设计图纸和说明5 有关行政主管部门(人防,环保,消防,文物等)批准文件6 施工图设计文件审查意见四招投标,合同文件1 勘察设计承包合同及中标通知书2 施工承包合同及中标通知书3 监理委托合同及中标通知书五开工审批文件1建设工程规划许可证2建设工程报建审核书3 建设工程施工许可证4 工程质量安全监督登记表5 各责任主体及分包单位资质文件6 电梯安装工程监督登记表注:以上文件由建设单位组卷提供。
监理文件1 监理规划2 监理细则3监理月报中的有关质量问题4 监理会议纪要中的有关质量问题5 工程开工(复工)报审表6 工程开工(复工)及暂停令7 不及格项目通知8 质量事故报告及处理意见9 竣工结算审核意见书10 工程延期报告及审批11 合同争议,违约报告及处理意见12 合同变更材料13 工程监理竣工总结14 质量评估报告注:以上文件由监理单位组卷提供。
建筑工程综合管理记录1 单位工程开工报告2 施工现场质量管理检查记录3 单位工程施工组织设计4 单位工程坐标定位测量记录5 工程质量事故报告6 工程质量事故停(复)工通知7 工程质量事故处理报告8 工程中间验收交接记录9 见证员证书10 工程总结地基与基础工程一桩基础,天然地基,地基处理等工程工程质量控制资料-验收记录1 桩基础,天然地基,地基处理等子分部工程质量控制资料核查记录2 桩基础,天然地基,地基处理等子分部工程质量验收记录3 桩基础,天然地基,地基处理等子分部工程质量验收登记表工程质量控制资料-施工技术管理记录1 桩基础,天然地基,地基处理等子分部工程开工报告2 子分部工程施工方案3 设计图纸会审,变更记录4 分项工程质量技术交底卡5桩基础,天然地基,地基处理等子分部工程基线复核6 桩基础,天然地基,地基处理等子分部工程质量验收申请表7 桩基础,天然地基,地基处理等子分部工程小结工程质量控制资料—产品质量证明文件1水泥汇总表,进场物理性能检验报告及产品质量证明书2钢筋汇总表,进场力学性能,工艺性能检验报告及产品质量证明书3 砂,碎石汇总表及进场物理性能检验报告4 粉煤灰检验报告5 外加剂进场物理性能检验报告及产品质量证明书6 预拌混凝土产品质量证明书7 混凝土配合比设计报告8 混凝土搅拌质量记录9 混凝土试块抗压强度检验结果汇总表10 混凝土试块抗压强度计算表11 混凝土试块抗压强度检验报告12 混凝土抗渗等级检验报告工程质量控制资料—检验报告1 混凝土配合比设计报告2 混凝土搅拌质量记录3 混凝土塌落度检测记录表4 混凝土养护情况记录5 标准养护(同条件养护)混凝土试块抗压强度检验结果汇总表6 标准养护(同条件养护)混凝土强度试验计算表7 标准养护(同条件养护)混凝土试块抗压强度检验报告8 混凝土抗渗等级检验报告9 钢筋焊接检验报告,汇总表及焊条,焊剂,焊药产品质量证明书工程质量控制资料-施工记录灌注桩1 锤击沉管混凝土灌注桩工程施工工艺试验记录表2 锤击沉管混凝土灌注桩工程施工记录表3 内击式套管成孔灌注桩施工工艺试验记录表4 内击式套管成孔灌注桩施工记录表5 地下连续墙隐蔽验收记录6 沉井下沉完毕检查7 灌注桩地下连续墙灌注水下混凝土记录8 人工挖孔灌注桩施工资料汇总表9 人工挖孔灌注桩成孔检查记录10 钻(冲)孔灌注桩施工资料汇总表11 钻(冲)孔桩钢筋笼安装隐蔽验收记录12 钻(冲)孔桩成孔施工记录13 护壁泥浆质量检查记录14 钻(冲)孔桩隐蔽验收记录15 水泥土搅拌桩施工记录汇总表16 水泥土搅拌桩施工记录表17 水泥土搅拌桩供灰记录表18 水泥土搅拌桩轻便触探检验记录19 土方开挖后桩基础复核表,桩位编号图20 桩基础桩位偏移图预制桩1 锤击混凝土预制桩施工工艺试验记录2 锤击混凝土预制桩施工记录3 静压混凝土预制桩施工工艺试验记录4 静压混凝土预制桩施工记录5 土方开挖后桩基础复核表,桩机行进路线及桩位编号图6 桩基础桩位偏移图工程质量控制资料-检测报告1 地基N标准贯入度试验检测报告2 击实检验报告3 土工试验报告4 复合地基载荷试验检测报告5 基桩竖向抗压静载试验检测报告6 单桩竖向抗拔静载试验检测报告7 单桩水平抗压静载8 土层锚杆轴向抗拔检测报告9 地基动力触探试验检测报告10 基桩钻芯法试验检测报告11 基桩高应变法检测报告12 基桩反射波法检测报告13 基桩声波透射法检测报告工程安全和功能检测资料及主要功能抽查记录1 民用建筑工程土壤氡浓度检测报告二地下结构工程工程质量控制资料—验收记录1 地基与基础分部工程质量控制资料核查记录2 地基与基础分部工程安全和功能检验资料核查及主要功能抽查记录3 地基与基础分部工程质量验收记录4 地下结构子分部工程质量验收记录5 地下结构子分部工程质量验收登记表工程质量控制资料—施工技术管理记录1 地下结构工程开工报告2 分部(子分部)工程施工方案3 设计图纸会审,变更记录4 分项工程质量技术交底卡5 地下结构工程基线复核6 地下结构工程质量验收申请表7 地下结构工程施工小结工程质量控制资料—产品质量证明文件1 水泥汇总表,进场物理性能检验报告及产品质量证明书2 钢筋汇总表,进场力学性能,工艺性能检验报告及产品质量证明书3 砌体检验汇总表,进场物理性能检验报告及产品质量证明书4 砂,碎石检验汇总表及进场物理性能检验报告5 粉煤灰检验报告6 外加剂进场物理性能检验报告及产品质量证明书7 预拌混凝土产品质量证明书8 混凝土配合比设计报告9 混凝土搅拌质量记录10 混凝土试件抗压强度检验结果汇总表11 混凝土强度计算表12 混凝土试件抗压强度检验报告13 混凝土试件抗渗等级报告14 防水材料检验报告,产品质量证明书15预制构件合格证或检验报告工程质量控制资料—检验报告1 混凝土配合比设计报告2 混凝土搅拌质量记录3 混凝土塌落度检测记录表4 混凝土养护情况记录5标准养护(同条件养护)混凝土试块抗压强度检验结果汇总表6 标准养护(同条件养护)混凝土强度试验计算表7 标准养护(同条件养护)混凝土试件抗压强度检验报告8 砂浆配合比设计报告9 砂浆试件抗压强度检验结果汇总表10 砂浆强度计算表11 砂浆试件抗压强度检验报告12 混凝土试件抗渗等级检验报告13 钢筋焊接接头汇总表,检验报告及焊条,焊剂产品质量证明书工程质量控制资料—施工记录1 地下结构工程防水试验记录2 土建隐蔽工程质量验收记录3 地基基坑开挖施工检查记录4 地基基坑回填施工检查记录5 基坑监测总报告6 基坑支护结构顶部水平位移结果表7 基坑支护结构顶部沉降观测结果表工程质量控制资料-检测报告1 回弹法检测混凝土强度报告2 钻芯法检测混凝土强度报告3 超声回弹综合法检测混凝土强度报告4 贯入法检测砌筑砂浆抗压强度报告5 结构抽测报告工程安全和功能检验资料及主要功能抽查记录1 地下室防水效果检查记录主体结构工程钢筋混凝土工程工程质量控制资料—验收记录1主体结构分部(子分部)工程质量控制资料核查记录2 主体结构分部(子分部)工程安全和功能检验资料核查及主要功能抽查记录3 主体结构分部(子分部)工程质量验收记录4 主体结构分部(子分部)工程质量验收登记表工程质量控制资料—施工技术管理记录1 主体结构分部(子分部)工程开工申请报告2 分部(子分部)工程施工方案3 设计图纸会审,变更记录4 分项工程质量技术交底卡5主体结构分部工程基线复核6 主体结构分部(子分部)工程质量验收申请表7 主体结构分部(子分部)工程施工小结工程质量控制资料—产品质量证明文件1 水泥汇总表,进场物理性能检验报告及产品质量证明书2 钢筋汇总表,进场力学性能,工艺性能检验报告及产品质量证明书3 砌体检验汇总表,进场物理性能检验报告及产品质量证明书4 砂,碎石检验汇总表及进场物理性能检验报告5 粉煤灰检验报告6 外加剂进场物理性能检验报告及产品质量证明书7 预拌混凝土产品质量证明书8 预拌混凝土配合比设计报告9 混凝土搅拌质量记录10 混凝土试件抗压强度检验结果汇总表11 混凝土强度计算表12 混凝土试件抗压强度检验报告13 混凝土试件抗渗等级报告14 防水材料检验报告及产品质量证明书15 预制构件合格证或检验报告工程质量控制资料—检验报告1 混凝土配合比设计报告2 混凝土搅拌质量记录3 混凝土塌落度检测记录表4 混凝土养护情况记录5 标准养护(同条件养护)混凝土试块抗压强度检验结果汇总表6 标准养护(同条件养护)混凝土强度试验计算表7 标准养护(同条件养护)混凝土试件抗压强度检验报告8 砂浆配合比设计报告9 砂浆试件抗压强度检验结果汇总表10 砂浆强度计算表11 砂浆试件抗压强度检验报告12 混凝土试件抗渗等级检验报告13 钢筋焊接接头汇总表,检验报告及焊条,焊剂产品质量证明书工程质量控制资料—施工记录1 土建隐蔽工程质量验收记录2 混凝土后要带后要浇带施工检查记录3 主体施工沉降观测结果工程质量控制资料—检测报告1 回弹法检测混凝土强度报告2 钻芯法检测混凝土强度报告3 超声回弹综合检测混凝土强度报告4 超声法检测混凝土缺陷报告5 贯入法检测砌筑砂浆抗压强度报告6 结构抽测报告工程安全和功能检验资料及主要功能抽查记录1 建筑物垂直度,标高,全高测量记录2 建筑物沉降观测记录3 烟气(风)道工程检查记录建筑装饰装修工程工程质量控制资料-验收记录1 建筑装饰装修分部工程质量控制资料核查记录2 建筑装饰装修分部工程安全和功能检验资料核查及主要功能抽查记录3 建筑装饰装修分部工程质量验收记录工程质量控制资料—施工技术管理记录1 装饰装修分部工程开工申请报告2 分部工程施工方案3 设计图纸会审,变更记录4分项工程质量技术交底卡工程质量控制资料—产品质量证明文件1 建筑装饰装修材料汇总表及产品质量证明文件2 水泥汇总表,进场物理性能检验报告及产品质量证明书3 砂汇总表及检测物理性能检验报告4 铝合金材料检验报告,产品质量证明书5 建筑门窗五金配件检测报告6 建筑玻璃产品质量检测报告7 建筑材料导热系数检测报告工程质量控制资料—检验报告1 砂浆配合比设计报告2 砂浆试件抗压强度检验结果汇总表3 砂浆强度计算表4 砂浆试块抗压强度检验报告工程质量控制资料—施工记录1 建筑装饰装修分部(子分部)工程防水验收记录2 土建隐蔽工程质量验收记录工程质量控制资料—检测报告1 建筑用材料外窗角强度检测报告2 建筑外窗进场力学性能检测报告3 外墙饰面砖粘结强度检测报告4 建筑装饰装修材料有害物质含量检验报告工程安全和功能检验资料及主要功能抽查记录1 厕所,厨房,阳台等有防水要求的地面蓄水检验记录2 建筑外窗气密性能,水密性能,抗风压性能检测报告3 室内环境检测报告建筑屋面工程工程质量控制资料—验收记录1 建筑屋面分部(子分部)工程质量控制资料核查记录2 建筑屋面分部(子分部)工程安全和功能检验资料核查及主要功能抽查记录3 建筑屋面分部(子分部)工程质量验收记录工程质量控制资料-施工技术管理记录1 分项工程质量技术交底卡工程质量控制资料—产品质量证明文件1 水泥汇总表,进场物理性能检验报告及产品质量证明书2 砂,碎石检验汇总表及进场物理性能检验报告3 防水材料进场检验报告及产品质量证明书4 隔热材料检验报告及产品质量证明书5 其它材料产品质量证明文件及汇总表工程质量控制资料—施工记录1 建筑屋面分部(子分部)工程防水验收记录2 土建隐蔽工程质量验收记录工程安全和功能检验资料核查及主要功能抽查记录1 屋面泼水,淋水,蓄水试验记录建筑设备安装工程综合管理记录1 分部工程开工申请报告2 建筑设备安装工程施工组织设计(方案)3工程质量事故报告4 工程质量事故停(复)工通知5 工程质量事故处理报告6 工程中间验收交接记录7 建筑设备安装工程总结建筑给水,排水及采暖工程工程质量控制资料—验收记录1 建筑给水,排水及采暖分部(子分部)工程质量控制资料核查记录2 建筑给水,排水及采暖分部(子分部)工程安全和功能检验资料核查及主要功能抽查记录3 建筑给水,排水及采暖分部(子分部)工程验收记录工程质量控制资料—施工技术管理记录1 分部(子分部)工程开工申请报告2 设计图纸会审,变更记录3 分项工程质量技术交底卡4 安装工程检测计算器具一览表5 分部(子分部)工程施工(调试)方案工程质量控制资料—产品质量证明文件1 安装工程设备及主要材料产品质量证明书2 安装工程重要材料进场抽验报告及汇总表3 塑料给排水管材,管件进场检验报告4 硬聚氯乙烯塑料管材和管件用溶剂型胶粘剂进场检验报告5 管道阀门进场检验报告工程质量控制资料-施工记录1 安装隐蔽工程验收记录2 设备开箱检查记录3 阀门安装前试验记录4 管线焊接检查记录5 水泵安装记录6 管道(设备)水压试验记录(生活给水管道等)7 管道系统冲洗记录8 水泵检查试运行记录9 生活给水消毒记录10 水箱满水试验记录11 密闭水箱(罐)水压试验记录12 室内消火栓试射试验记录13 室内排水管道灌水试验记录14 室外排水管道灌水试验及通水试验记录15 采暖管道系统试运行和调试记录工程安全和功能检验资料核查及主要功能抽查记录1 管道通水试验记录2 卫生器具满水和通水试验记录3 管道(设备)水压试验记录4 室内排水管道通球试验记录建筑电气工程工程质量控制资料—验收记录1 建筑电气分部(子分部)工程质量控制资料核查记录2 建筑电气分部(子分部)工程安全和功能检验资料核查及主要功能抽查记录3 建筑电气分部(子分部)工程质量验收记录4 低压配电(含发电机组)安装工程质量验收申请表5 低压配电(含发电机组)安装工程质量验收记录6 低压配电(含发电机组)安装工程验收登记表工程质量控制资料-施工技术管理记录1 分部(子分部)工程开工申请报告2 设计图纸会审,变更记录3 分项工程质量技术交底卡4 低压配电(含发电机组)安装工程资料验收申请表5 分部(子分部)工程施工(调试)方案工程质量控制资料—产品质量证明文件1 安装工程设备及主要材料产品质量证明书2 安装工程重要材料进场抽验报告及汇总表3 电线电缆进场检验报告4 PVC线槽线管进场检验报告5 漏电开关和空气断路器进场检验报告6 家用和类似用途插头插座进场检验报告7 安装工程分部(子分部)工程设备及主要材料进场监理检查记录工程质量控制资料-施工记录1 安装隐蔽工程验收记录2 设备开箱检查记录3 电缆铺设记录4 高压电气装置交接试验记录5 柴油发电机空载试运行和负荷试运行记录6 电气线路绝缘强度测试记录7 电气设备送电验收记录工程安全和功能检验资料核查及主要功能抽查记录1 建筑物照明通电试运行记录2 大型灯具牢固性试验记录3 电气接地电阻测试记录4 电气器具通电安全检查记录5 漏电保护器模似漏电测试记录智能建筑工程工程质量控制资料—验收记录1 建筑智能系统工程观感质量检查验收记录2 建筑智能系统工程质量控制资料核查记录3 建筑智能系统工程安全和功能检验资料核查及主要功能抽查记录4 建筑智能系统工程验收相关项目结论汇总表5 建筑智能分项(子分项)工程质量验收记录6 建筑智能分部(子分部)工程质量验收记录7 智能建筑分部工程质量验收记录工程质量控制资料—施工技术管理记录1 分部(子分部)工程开工申请报告2 设计图纸会审,变更记录3 分项工程质量技术交底卡4 安装工程检测计量器具一览表5 分部(子分部)工程施工(调试)方案6 智能建筑分部工程施工现场质量管理记录工程质量控制资料—产品质量证明文件1 安装工程设备及主要材料产品质量证明书2 安装工程分部(子分部)工程设备及主要材料进场监理检查记录工程质量控制资料—施工记录1 安装隐蔽工程验收记录2 设备开箱检查记录3 智能建筑设备(单元)单体检测调试记录4 智能建筑系统工程检测调试记录工程安全和功能检验资料及主要功能抽查记录1 智能建筑系统试运行记录2 系统电源测试记录3 接地测试记录电梯工程1 设备采购和安装工程中标通知书2 电梯设备销售和安装工程合同3 电梯安装分部用册4 电梯单台用册5 检测机构出具的单台电梯质量技术检测报告6 监督机构和监理单位的整改意见书7 安装单位回复的整改报告文件8 其它与电梯工程相关的来往文件注:以上文件由施工单位组卷提供.竣工验收备案文件1 工程质量验收申请表2 单位(子单位)工程质量控制资料核查记录3 单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录4 单位(子单位)工程观感质量检查记录5工程质量评估报告6 勘察文件质量检查报告7 设计文件质量检查报告8 单位工程施工安全评价书9 电梯安装分部质量验收登记表10 消防验收文件或准许认可使用文件11 燃气工程验收文件12 房屋建筑工程质量保修书13 商品住宅《住宅质量保证书》和《住宅使用说明书》14 单位(子单位)工程质量验收记录15 建设工程质量监督验收意见书16 建设工程规划验收认可文件17 环保验收文件或准许认可使用文件18 建设工程竣工验收档案认可书19 建设工程竣工验收报告20 房屋建筑工程和市政基础设施工程竣工验收备案表注:以上资料由各参建单位部门提供,建设单位组卷.。
关于远程故障诊断系统验收准备工作要点
1、项目验收会时间定在2011年12月1日下午,请安排公司领导
和项目技术人员参会,解答验收专家的提问。
如有可能准备在会场上进行系统演示。
2、项目进度安排,11月20日前,必须解决提升机诊断系统的远
程访问;11月25日前,平台、大皮带系统、提升机系统调试完毕,必须具备正式使用条件。
在验收前准备请集团领导实地考察远程故障诊断系统。
3、验收会资料准备工作。
提交研究报告,各子系统测试报告,项
目的工业性试验报告,提升机系统故障诊断技术手册和大皮带系统故障诊断技术手册。
4、项目交底准备,待项目验收会召开并顺利通过以后,需要继续
完善项目,按照数据采集和诊断两层技术方案整合。
同时将项目各部分的技术图纸和配置参数说明、使用手册整理并提交给研究所。
机电研究所
2011年11月18日。
工程预验收方案监理资料一、前期工作准备1、确定验收范围工程预验收方案监理资料的准备,首先需要明确验收的范围。
验收范围包括工程项目的全部或部分施工内容,需要与业主或相关单位进行沟通确认,确保准确无误地确定验收范围。
2、准备验收资料准备验收资料是工程预验收方案监理资料准备工作的重要环节。
包括但不限于施工图纸、图纸变更通知单、质量检验报告、工程日志、监理日志、合同变更协议、进度计划等相关文件,这些资料需要对齐齐全,以备验收时使用。
3、协调各方在准备工程预验收方案监理资料的过程中,需要与监理单位、业主单位以及施工单位进行充分沟通和协调。
确保所有相关方对于验收的流程、要求和标准有统一的认识,以避免后期出现不必要的纠纷。
二、工程预验收方案监理资料的内容1、工程预验收报告工程预验收报告是工程预验收方案监理资料的核心部分,包括但不限于工程项目的基本概况、施工过程、施工质量、安全生产情况、现场管理、验收结论等内容。
需要根据实际情况进行详细的记载和描述,确保报告的客观和真实性。
2、验收资料归档在准备工程预验收方案监理资料时,需要对相关的验收资料进行归档。
归档内容包括但不限于验收报告、施工图纸、相关证明文件等。
确保相关资料的整齐有序,方便后期查询和参考。
3、验收过程记录在实际的工程预验收过程中,需要对验收过程进行记录。
包括但不限于验收人员的姓名、验收时间、验收内容、验收结果等。
记录需要准确无误,确保验收的客观性和公正性。
4、其他相关资料除了上述内容之外,工程预验收方案监理资料还包括其他相关资料。
如工程项目的相关证明文件、验收资料的复印件、相关通知文件等。
需要对这些资料进行整理和归档,确保相关资料可以随时提供。
三、验收流程1、召开预验收会议在准备完成工程预验收方案监理资料之后,需要召开预验收会议。
参会人员包括业主单位、监理单位、施工单位等相关方。
会议的主要内容包括对于验收流程、验收标准、验收要求等内容进行详细说明。
2、实地验收根据工程预验收方案监理资料的准备情况,进行实地验收工作。
工程准备阶段文献一、立项文献1、项目提议书;2、项目提议书审批意见及前期工作告知书;3、可行性研究汇报及附件;4、可行性研究汇报审批意见;5、有关立项有关旳会议记录、领导发言;6、专家提议文献;7、调查资料及项目评估研究资料;二、建设用地、征地、拆迁文献1、选址申请及选址规划意见告知书;2、用地申请汇报及县级以上人民政府城镇建设用地同意书;3、拆迁安顿意见、协议、方案;4、建设用地规划许可证及其附件;5、划拨建设用地文献;6、国有土地使用证;三、勘察、测绘、设计文献1、工程地质勘察汇报;2、水文地质勘察汇报、自然条件、地震调查;3、建设用地钉桩告知单;4、地形测量和拨地测量成果汇报;5、申报旳规划设计条件和规划设计条件告知书;6、审定设计方案告知书及审查意见;7 、有关行政部门(人防、环境保护、消防、交通、园林、市政、文物、通讯、保密、教育、卫生等)同意文献或获得旳有关协议;8、政府有关部门对施工图设计文献旳审批意见;四、招投标文献及协议1、勘察、设计招投标文献;2、勘察、设计承包协议;3、施工招投标文献;4、施工承包协议;5、工程监理招投标文献;6、监理委托协议;五、动工审批文献1、建设项目列入年度计划旳社保文献;2、建设项目列入年度计划旳批复文献或年度计划项目表;3、建设项目规划许可证及其附件;4、建设项目工程许可证;5、投资许可证、审计证明、缴纳绿化建设费等证明;6、工程质量监督手续;六、建设、施工、监理机构及负责人1、工程项目管理机构(项目经理部)及负责人名单;2、工程项目监理机构(项目监理部)及负责人名单;3、工程项目施工管理机构(施工项目经理部)及负责人名单;监理文献一、监理规划1、监理规划2、监理实行细则二、监理月报中旳有关质量问题三、监理会议纪要中旳有关质量问题四、进度控制1、工程动工/复工审批表2、工程动工/复工暂停令五、质量控制1、不合格项目告知2、质量事故汇报及处理意见六、造价控制1、工程竣工决算审核意见书七、分包资质1、分包单位资质材料2、供货单位资质材料3、试验等单位资质材料八、协议与其他事项管理1、协议延期汇报及审批2、协议争议、违约汇报及处理意见3、协议变更材料九、监理工作总结1、工程竣工总结2、质量评价意见汇报施工文献一、建设安装工程(一)土建(建筑与构造)工程1、施工技术准备阶段;(1)施工组织设计;(2)技术交流;(3)图纸会审记录;2、施工现场准备;(1)控制网设置资料;(2)工程定位测量资料;(3)基槽开挖线测量资料;3、地基处理记录;(1)地基钎探记录和钎探平面布点图;(2)验槽记录和地基处理记录;(3)桩基施工记录;(4)试桩记录;4、工程图纸变更记录;(1)设计会议会审记录;(2)设计变更记录;(3)工程洽商记录;5、施工材料预测构件质量证明文献及复试试验汇报;(1)砂、石、砖、水泥、钢筋、防水材料、隔热保温、防腐材料、轻集料试验汇总表;(2)砂、石、砖、水泥、钢筋、防水材料、隔热保温、防腐材料、轻集料出厂证明文献;(3)砂、石、砖、水泥、钢筋、防水材料、轻集料、焊条、沥青复试试验汇报;(4)预制构件(钢、混凝土)出厂合格证、试验记录;6、施工试验记录;(1)土壤(素土、灰土)干密度试验汇报;(2)土壤(素土、灰土)击试验验汇报;(3)砂浆(试块)抗压强度试验汇报;(4)混凝土(试块)抗压强度试验汇报;(5)混凝土抗渗试验汇报;(6)商品混凝土出厂合格证、复试汇报;(7)钢筋接头(焊接)试验汇报;(8)土壤、砂浆、混凝土、钢筋连接、混凝土抗渗试验汇报汇总表;7、隐蔽工程检查记录;(1)基础和主体构造钢筋工程;(2)钢构造工程;(3)防水工程;(4)高程控制;8、施工记录;(1)工程定位测量检查记录;(2)沉降观测记录;(3)现场施工预应力记录;(4)工程竣工测量;(5)新型建筑材料;(6)施工新技术;9、工程质量事故处理记录;10、工程质量检查记录;(1)基础、主体工程验收记录;(2)幕墙工程验收记录;(3)分部(子分部)分项工程质量验收汇报;(二)电气、给排水、消防、采暖、通风、空调、燃气、建筑智能化、电梯工程1、图纸会审;2、设计变更;3、工程洽谈;4、设备、产品质量合格证、质量保证书;5、设备安装记录;6、设备试运行记录;7、设备明细表;8、隐蔽工程检查记录;9、电气接地电阻、绝缘电阻、综合布线、有线电视末端等测试记录;10 、楼宇自控、监视、安装、视听、等系统调控记录;11、变配电设备安装、检查、通电、满负荷测试记录;12、给排水、消防、采暖、通风、空调、燃气等管道强度、严密性、灌水、通水、吹洗、漏风、试压、通球、阀门等试验记录;13 、电气照明、动力、给排水、消防、采暖、通风、空调、燃气等系统调试、试运行记录;14、电梯接地电阻、绝缘电阻测试记录;空载、半载、满载、超载试运行记录;平衡、运速、噪声调整试验汇报;15、质量事故处理记录;16、分部(子分部)工程质量验收记录;(三)室外工程1、室外安装(给水、雨水、污水、热力、燃气、电讯、电力、照明、电视、消防等)施工文献;2、室外建筑环境(建筑小品、水景、道路园林绿化等)施工文献;二、市政基础设施工程1、图纸会审记录;2、工程定位测量资料;3、工程定位测量复核记录;4、导线点、水准点测量复核记录;5、工程轴线、定位桩、高程测量复核记录;6、设计变更告知单;7、洽商记录;8、砂、石、砌块、水泥、钢筋(材)、石灰、沥青、涂料、混凝土外加剂、防水材料、粘接材料、防腐保温材料、焊接材料等试验汇总表、质量合格证书和出厂检查汇报及现场复试汇报;9、水泥、石灰、粉煤灰混合料;沥青混合料、商品混凝土等试验汇总表、出厂合格证和试验汇报、现场复试汇报;10、混凝土预制构件、管材、管件、钢构造构件等试验汇总表、出厂合格证书和对应旳施工技术资料;11 、厂站工程旳成套设备、预应力混凝土张拉设备、各类地下管线井室设施、产品等汇总表、出厂合格证书及安装使用阐明;12、砂浆、混凝土试块强度、钢筋(材)焊连接、填土、路基强度试验等汇总表;13、回填土、路床压实度试验及土质旳最大干密度和最佳含水量试验汇报;14、石灰类、水泥类、二灰类无机混合料基层旳原则击试验汇报;15、道路基层混合料强度试验汇报;16、道路面层压实度试验记录;17、混凝土试块强度试验汇报;18、混凝土试块抗渗、抗冻试验汇报;19、混凝土强度试块记录、评估记录;20、砂浆试块强度试验汇报;21、砂浆试块强度记录评估记录;22、钢筋(材)焊、连接试验汇报;23、桩基础试(检)验汇报;24、地基钎测记录及钎测位置图;25、地基与基槽验收记录;26、地基处理记录与示意图;27、桩基位置平面示意图28、打桩记录;29、钻孔桩钻进记录及成孔质量检查记录;30、钻孔(挖孔)桩混凝土浇灌记录;31、厂(场)、站工程大型设备安装调试记录;32、预应力张拉登记表;33、预应力张拉孔道压浆记录;34、孔位示意图;35、沉井工程下沉观测记录;36、管道、箱涵等工程项目推进记录;37、构筑物沉降观测记录;38、预制安装水泥壁板缠绕钢丝应力测定记录;39、隐蔽工程检查(验收)记录;40、分部工程质量评估记录;41、道路工程旳弯沉试验记录;42、桥梁工程旳动、静载试验记录;43、无压力管道旳严密性试验记录;44、压力管道旳强度试验、严密性试验、通球试验等记录;45、水池满水试验;46、消化池气密性试验;47、电气绝缘电阻、接地电阻测试记录;48、电气照明、燃气管网等网试运行记录;49、供热管网、燃气管网等网试运行记录;50、燃气储罐总体试验记录;51、电讯、宽带网等管网试运行记录;52、工程质量事故汇报及处理记录;53、建筑物、构筑物竣工测量记录及测量示意图;54、地下管线工程竣工测量记录;竣工图一、建筑安装工程竣工图(一)综合竣工图1、综合图(1)总平面布置图(包括建筑、建筑小品、水景、照明、道路、绿化等)(2)竖向布置图(3)室外给水、排水、热力、燃气等管网综合图;(4)电气(包括热力、电讯、电视系统等)综合图;(5)设计总阐明书;2、室外专业图(1)室外给水(2)室外雨水(3)室外污水(4)室外热力(5)室外燃气(6)室外电讯(7)室外电力(8)室外电视(9)室外建筑小品(10)室外消防(11)室外照明(12)室外水景(13)室外道路(14)室外绿化(二)专业竣工图1、建筑竣工图2、构造竣工图3、装饰(装修)工程竣工图4、电气工程(智能化工程)竣工图5、给排水工程(消防工程)竣工图6、采暖通风空调工程竣工图7、燃气工程竣工图二、市政基础设施工程竣工图1、道路工程2、桥梁工程3、广场工程4、隧道工程5、铁路、公路、航空、水运等公交工程;6、地下铁道等轨道交通工程;7、地下人防工程;8、水利防灾工程;9、排水工程;10、供水、供热、供气、电力、电讯等地下管线工程;11、高压架空输电线工程;12、污水处理、垃圾处理处置工程;13、场、厂、站工程竣工验收文献1、工程概括表;2、工程竣工图;3、单位(子单位)工程质量验收记录;4、竣工验收证明;5、竣工验收汇报;6、竣工验收立案表(包括各专题验收承认文献);7、工程质量保修书;8、单位工程质量评估表及报验单;9、决算文献;10、交付使用财产总表和财产明细表;11、工程有关照片;12、录音、录像材料、缩微品;13 、光盘、磁盘。
项目验收流程报告在当今的商业和技术领域,项目的成功实施离不开严谨的验收流程。
项目验收不仅是对项目成果的评估和确认,更是确保项目达到预期目标、满足相关要求,并为后续的运营和维护奠定基础的关键环节。
以下将详细介绍项目验收的流程。
一、验收准备阶段在项目验收之前,需要进行充分的准备工作。
首先,项目团队需要整理和汇总项目的相关资料,包括项目计划、需求文档、设计文档、测试报告、变更记录等。
这些资料将作为验收的重要依据,用于验证项目的执行情况和成果是否符合最初的规划和要求。
同时,项目团队需要对项目的成果进行自我评估。
这包括对项目的功能、性能、安全性、稳定性等方面进行全面的测试和检查,确保项目的质量达到了预定的标准。
在自我评估过程中,如果发现了问题或缺陷,需要及时进行整改和修复,以提高项目通过验收的可能性。
此外,还需要确定验收的参与人员。
通常,验收人员包括项目的甲方代表、相关领域的专家、技术人员以及项目的监理人员等。
提前确定验收人员可以确保他们有足够的时间安排工作,参与到验收过程中。
二、验收申请阶段当项目团队完成了准备工作,并认为项目已经具备了验收的条件,就可以向甲方提交验收申请。
验收申请通常包括项目的基本信息、完成情况、自我评估结果以及验收所需的资料清单等。
甲方在收到验收申请后,会对申请进行初步的审查。
如果申请资料不完整或不符合要求,甲方会要求项目团队补充或修改相关资料。
如果申请通过了初步审查,甲方会与项目团队协商确定验收的时间、地点和方式。
三、验收实施阶段验收实施是项目验收流程的核心环节。
在验收过程中,验收人员会根据事先确定的验收标准和方法,对项目的成果进行全面的检查和评估。
对于软件项目,验收人员可能会进行功能测试、性能测试、用户界面测试、兼容性测试等。
他们会模拟实际的使用场景,操作软件的各项功能,检查是否满足业务需求,是否运行稳定,是否具有良好的用户体验。
对于硬件项目,验收人员会检查设备的外观、规格、型号是否符合要求,进行设备的通电测试、性能测试、稳定性测试等。
工程验收会方案一、选定时间和地点1. 确定验收会的时间和地点,需要提前与相关部门协商,选择一个方便所有相关人员参加的时间和地点。
二、确定参与人员1. 工程项目负责人:负责整个工程项目的验收工作,提供项目的详细情况和相关资料。
2. 施工单位代表:由施工单位派出专业人员负责参与验收会,并提供相关的施工过程和技术标准。
3. 设计单位代表:由设计单位派出专业人员参与验收会,提供设计方案和相关技术标准。
4. 监理单位代表:由监理单位派出专业人员参与验收会,提供施工过程的监理情况和相关报告。
5. 相关部门代表:由相关部门派出人员参与验收会,提供相关政策法规和标准要求。
三、制定验收标准1. 根据项目的设计方案和施工标准,制定相应的验收标准,明确工程的验收范围和验收内容。
2. 制定验收记录表,明确验收项目和验收要求,并留有验收人员的签字确认栏。
四、准备相关资料1. 各相关单位准备好相关的施工图纸、设计文件、施工记录、监理报告等资料,以供验收会参与人员查阅。
2. 工程项目负责人向验收会参与人员提供项目的相关情况和工作进展报告。
五、召开预备会议1. 与参与人员商定验收会议的日程安排和具体流程,明确每个单位的责任和要求。
2. 与参与人员沟通交流,了解各单位在工程项目中的具体情况和问题,提前解决可能出现的争议和矛盾。
六、验收会议流程1. 开场白:由主持人介绍会议议程和目的,确认参与人员名单并进行签到。
2. 报告汇报:工程项目负责人介绍工程项目的总体情况和工作进展报告。
3. 施工单位汇报:施工单位代表介绍施工过程和技术标准,提供施工记录和相关证明材料。
4. 设计单位汇报:设计单位代表介绍设计方案和相关技术标准,提供设计文件和相关证明材料。
5. 监理单位汇报:监理单位代表介绍施工过程的监理情况和相关报告,提供监理记录和相关证明材料。
6. 相关部门发言:相关部门代表介绍政策法规和标准要求,提出具体的建议和意见。
7. 讨论交流:针对工程项目中可能存在的问题和争议,进行详细的讨论交流,各方就相互之间的意见进行解释和沟通。
现场验收时需提供的材料清单现场验收时,省质检中心的主要管理、技术人员均应在场,并提供如下材料:1.授权检验范围,关键检验项目涉及的国际、国外先进标准2.地方政府关于省质检中心建设的承诺支持文件及落实情况的证明性材料3.与省外检验机构互认情况,参加/组织能力验证/实验室间比对的有关材料4.承担指导和解决全省相关领域技术执法、把关、疑难问题等工作情况的材料(任务函件、报告、媒体报道等)5.相关仪器设备/标准物质配置情况(设备配置表、设备台帐等),关键、大型仪器设备的采购合同、发票、检定证书、运行记录等6.有关科研项目、科研获奖、专著、译著、论文、专利、参与起草的标准(法规、规程)等相关材料7.人员花名册及在职聘用证明(劳动合同、薪金缴付凭证等),专家和技术带头人的个人情况介绍,技术人员的学历和职称证明;近年来相关领域内专家及高水平人才的引进、培养和继续教育情况、学术交流与合作情况等8.近两年来省质检中心建设资金投入情况,依托法人单位在相关业务领域的检验业务开展情况(业务量、业务收入、相关财务报表等)附件3:福建省质检中心现场验收操作手册(试行)二00八年五月省质检中心能力建设现场验收工作程序一、现场验收前的准备工作验收专家组组长负责根据《福建省质检中心筹建任务书》、《福建省质检中心能力建设验收实施细则(试行)》、《福建省质检中心验收申请表》等材料,对验收日程、专家组成员分工及相关文件进行策划和准备,制定现场验收工作计划,并与专家组成员进行前期沟通和联系。
设区市质量技术监督局(以下简称设区市局)或省局直属单位应根据《福建省质检中心验收申请表》附件的要求,在专家组抵达现场后提供相关材料。
二、到达现场及预备会根据验收工作计划,专家组成员应当在现场验收工作开始前一天抵达被验收单位。
专家组集中后,组长组织召开由全体专家组成员、设区市局或省局直属单位、省质检中心有关人员参加的预备会,明确专家组人员分工和验收日程安排、要求、内容、方法等,并向专家组成员提供相应的验收依据性文件,并组织专家组成员学习掌握现场验收的内容、方法,同时就现场验收工作纪律做出明确要求。
项目验收材料的有关要求
贵州省科技厅对外合作处
一、材料的装订顺序
1.项目验收申请表
2.项目技术研究报告
3.项目工作总结
4.项目合同书
5.附件
1) 专利的材料
2) 发表的论文(或出版的专著)
3) 人才培养的佐证材料
4) 经济效益证明材料
5) 用户证明材料
6) 工作与研究的相关照片
7) 其他的佐证材料
8) 产品样品或样机
9) “项目成果宣传稿”和项目展板宣传稿”
二、附件材料的要求
1.专利:若是申请就须提供申请受理通知书;若是获得就须提供专利授权证书。
2.论文:须提供期刊封面、目录及论文全文。
综述文章不
能算。
3.人才培养:须提供学位证书(复印件)、学位论文封面、目录及摘要。
ˉ
4.产品样品或样机:便于携带的在开验收会时需提交专家验看,不便于携带的要提交照片。
三、其他
1.申请项目验收时需要在网上系统填报资料。
2.另外需提交项目验收资料的电子版。
项目验收简介项目验收是指在项目开发完成后,由相关利益相关者对项目交付物进行确认和验收的过程。
通过项目验收,可以确保项目达到预期目标,并且满足客户的需求和期望。
合格的项目验收是项目顺利交付和成功实施的重要保障,也是项目管理工作的一个关键环节。
项目验收的重要性项目验收是整个项目管理过程中的最后一步,是项目是否成功的重要标志之一。
合格的项目验收可以帮助团队及时发现并解决问题,确保项目交付物的质量和完整性,提高项目实施的成功率。
同时,项目验收还可以增强项目团队与客户之间的合作和信任,为未来合作奠定良好的基础。
项目验收的内容项目验收内容包括但不限于以下几个方面:1. 交付物完整性检查对项目交付物进行全面检查,确保所有的项目成果都按照要求完成,并且达到了客户的期望。
重点检查项目文档、代码、测试报告等交付物的完整性和准确性。
2. 功能性验证验证项目交付物的功能是否符合客户的需求和规格要求,是否能够正常运行并达到预期效果。
通过功能性验证,可以确保项目交付物的质量和可靠性。
3. 性能测试对项目交付物进行性能测试,包括系统响应速度、负载能力、并发用户量等方面的测试。
通过性能测试,可以确保项目交付物的性能符合设计要求,能够满足实际应用的需求。
4. 用户验收邀请最终用户参与项目验收过程,让他们测试和使用项目交付物,收集用户反馈并进行调整。
用户验收是非常重要的一环,因为最终用户的满意度是衡量项目成功与否的重要标准之一。
5. 风险评估评估项目实施过程中的风险和问题,以及项目交付物可能存在的潜在风险。
及时解决和规避潜在风险,确保项目的顺利交付和成功实施。
项目验收的流程项目验收通常包括以下几个阶段:1. 准备阶段在项目交付前,项目团队需要准备验收所需的各种文件、数据和工具。
确定验收标准和验收流程,明确验收的时间和地点。
2. 验收阶段项目团队与客户或相关利益相关者进行验收会议,按照事先确定的验收标准逐项确认项目交付物。
记录问题和建议,及时进行修正和改进。
一、项目汇报材料要制作成PPT;所有资料准备5份,包括预算、任
务书、报告、所有科目的大额凭证均复印并按照科目单独装订成册、预算变更内容及批复、产业化报告;
二、对于大额凭证,可进行全部扫描或拍照,注意要记账凭证和附件
全部扫描或拍照。
到验收时,如果专家需要查看,可随时现场有电脑查看或打印,比较方便;
三、设定专人分工,分别解释几个科目,这样会更清晰;项目负责人
和财务负责人均亲自到会进行相关的解答;
四、预算调整,应取得各级的审批批复,对于未取得批复的情形,均应
在报告中予以披露。
五、对于需要调整课题或子课题之间预算的,首先应先进行技术任务
或线路的变更,由技术责任专家签字审批,然后再进行财务的预算变更.
六、对于大额关联交易,应索取关联方承诺函,同时适当增加审计程序,
并在报告“其他事项”中进行披露。
七、各科目注意事项:
1、设备费:要提供发票、合同、设备到货后的验收记录,验收时要
求现场盘点,因此在最终验收之前,最好不要转移或出借所购置
的固定资产,并且一定要与预算内容相符。
对于数量和名称与
预算不符的设备,要向财政部进行报批。
2、材料费:要首先复印记入费用中的记账凭证(要包括领料单),然
后再复印购入材料的记账凭证(包括发票、验收入库记录);
注意:有些单位只复印了购入材料的凭证,购入材料并不表示会
全部领用,尤其是工业企业可能存在生产和科研共用某些材料的情况,那么所购入的材料是否全部为科研领用则存在重大的存疑;有些学校和科研单位由于材料没有进行库房的统一管理,科研部门购入材料会发生直接由项目使用的情况,那么这样的单位也应注意提供材料的验收记录、发票、大额材料的合同等,以证明材料购入及使用的真实性。
3、测试化验加工费:要提供测试合同、发票、测试报告,对于大额
测试还应提供测试单位的相应资质(如有进行招投标的单位还应提供招投标的相关资料),如系专项办指定的测试单位,请提供专项办指定的文件;发生内部测试的单位,一定要提供内部收费的制度、收费标准和收费依据,详细记录测试内容的清单和收费的计算过程。
4、燃料动力费:发票、动力费分摊的计算依据和过程.
5、差旅费:完善内部验收手续,项目单位都提供了各自关于02
专项所制订的一些内部制度,但在执行时也不相符的情形,如有些单位要求借款或报销单笔超过2万元由总经理或项目负责人签字,但实际单据上可能相关责任人就没有签字,专家在验收时也会对这方面进行相应的检查,也证实支出与项目的相关性,所以各单位应积极完善支出的内部控制管理,对于摘要或审批欠缺的要补充完整。
出差地点应与预算相符,对于出现大额热点旅游城市(或地点)的差旅费用、非课题人员出差的费用,且无法提供相关合理性证明材料的支出一律审减。
6、会议费:应提供会议费发票,并提供会议通知,参会人员签到表
等资料,由于保密原因可不提供会议纪要。
对于会议费中列支大量餐费的单位,请自行调整到间接费用中列支。
对于单位内部会议室收费的情况,一律审减,不予列支。
7、国际合作交流费:出国地点和出国人员应与预算相符,并提供
出国审批的相关材料,出国出席相应会议的,应提供会议通知等资料。
8、出版文献:电话费、印刷打印支出均调整到间接费用列支。
218
号文明确规定“出版/文献/信息传播/知识产权事务费:是指在项目(课题)实施过程中,需要支付的出版费、资料费、专用软件购买费、文献检索费、专业通信费、专利申请及其他知识产权事务等费用。
”对于专利申请和专利维护费需要关注,第一,所申请专利为本课题成果,其他课题专利申请支出不得列支(在前期的审计中已经出现过此情形);二,专利维护费原则上不得列支,如果列支也仅限于本课题执行期间的支出。
9、劳务费:企业劳务人员需提供劳务合同,一般不得超过一年;
学生应提供学生证复印件;其他临时人员应提供身份证复印件,并说明其为课题服务的内容;实际发放的凭证,由于目前均是直接通过银行发放,很多单位的劳务费支出凭证后无法查看具体的银行付款明细,因此各单位应复印相应的银行付款凭证.
事务所现场审计时会进行抽查,专家也有可能会抽查。
10、专家咨询费:提供专家的相应资质,工作单位,咨询内容、会议
签到表、领款签字等资料。
11、基本建设费:如工程相关的资料,包括招标、概算、可行性报告、
施工合同、发票、工程竣工结算报告、工程竣工财务决算报告等。
12、间接费用。
人员激励费一定要发放,不准以提代支。
对于个别
单位超计提间接费用的一定要返还给课题组支出。
13、产业化指标:对于有产业化指标的单位,一定要提供销售的相关
合同、发票.。
