基础垫层混凝土施工技术交底

  • 格式:doc
  • 大小:28.00 KB
  • 文档页数:2

技 术 交 底 书

工程名称 技术交底 基础垫层混凝土施工

交底内容:

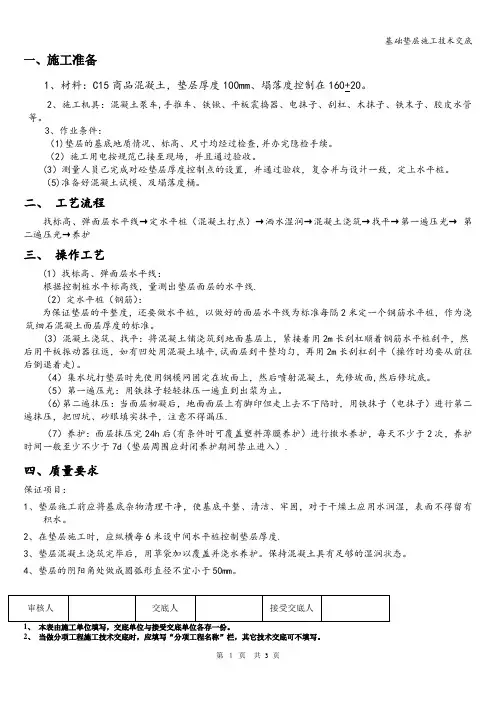

一、设计做法

基础垫层全部采用C15素混凝土浇筑,厚度70mm。

二、施工准备

1、材料要求

C15商品混凝土原材料及其配合比符合设计要求。

2、施工机具

汽车泵、尖铁锹、平铁锹、平板震捣器、刮杠、木抹子、铁抹子、胶皮水管、木折尺等。

3、作业条件

(1)垫层的基底地质情况、标高、尺寸均经过检查,并办完隐检手续。

(2)施工用电按规范已接至现场,并且通过验收。

(3)测量人员已完成砼垫层厚度控制点的设置,并通过验收。复核与设计一致,定上水平桩。大面积基础垫层应按分区段(分仓)进行浇筑,其宽度一般为3~4m。

(4)需预埋的暖卫、电气等各种设备暗管线已安装完毕,并验收合格。

三、施工工艺

工艺流程:标出水平标高、弹面层水平线→定水平桩(钢筋)→支模验收→洒水湿润→混凝土浇筑、找平→第一遍压光→ 第二遍压光→养护。

1、标出水平标高、弹面层水平线

根据控制桩水平标高线,量测出垫层面层的水平线。

2、定水平桩(钢筋)

为保证垫层的平整度,须做水平桩。以做好的面层水平线为标准每隔2米定一个钢筋水平桩,作为浇筑垫层厚度的标准。

3、支模验收

基础承台根据垫层边线、厚度制安边模板,加固牢靠。首层梁板结构在砖胎模内侧上口用M5水泥砂浆做板砼垫层护角,高度同垫层厚度,要求角边圆滑、顺直。交接作业面验收合格后进行混凝土浇筑工序施工。

4、洒水湿润

浇筑混凝土前,先将基层清理干净,清除积灰、杂物等,再浇水湿润,但不留积水。

5、混凝土浇筑、找平

将混凝土铺浇筑到地面基层上,紧接着用2m长刮杠顺着钢筋水平桩刮平,然后用平板振动器振捣密实。后用木抹子搓平。大面积基础垫层应按分块顺序一次连续浇筑完成。

6、第一遍压光

用铁抹子轻轻抹压直到出浆为止。

7、第二遍抹压

当面层砂浆初凝后,垫层面层走上去有脚印但不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压。

8、养护

垫层面层抹压完待表面发白后进行浇水养护,每天不少于2次,养护时间不得少于7d。垫层周围应封闭,养护期间禁止进入。

四、质量要求

1、主控项目

(1)垫层混凝土的原材料及其配合比必须符合设计要求和施工规范的规定。

(2)垫层与基层的结合必须牢固,无空鼓。

(3)带有坡度的垫层,坡度应正确,无倒坡、积水现象。

2、一般项目

(1)垫层表面洁净,无裂纹、麻面和起砂等现象。 (2)允许偏差项目检验标准见下表:

混凝土垫层尺寸的允许偏差和检验方法

项次 项目 允许偏差(mm) 检验方法

1 表面平整度 5 用2米靠尺和楔形塞尺检查

2 标高 ±5 用水准仪检查

3 厚度 厚度在个别地方不大于设计厚度的1/10 钢尺检查

五、成品保护

1、在操作过程中,人员、泵车出料皮管、料斗等不得碰到水平桩。

2、面层抹压过程中随时将脚印抹平,并封闭通过操作面的一切通道。

3、面层压光交活后在养护过程中,封闭通道,不得有其他工序施工人员进入操作,以免造成垫层面层的破坏。已浇筑好的垫层,混凝土强度达到12Mpa以上,方可在其上行人或进行下一道工序的施工。

4、垫层养护时间符合要求可以上人操作时,需防止硬器划伤垫层。

六、应注意的质量问题

1、混凝土不密实

主要是由于漏振、振捣不密实,或配合比不准及操作不当造成。基底太干燥和垫层过薄也会造成混凝土不密实。

2、表面不平整

水平线或水平桩不准,操作时未认真找平或没用大杠刮平。铺混凝土时必须根据所拉水平线掌握混凝土的铺设厚度,振捣后再次拉水平线检查平整度,去高填平后,用长刮杆以水平桩为标准进行刮平。

3、不规则裂缝

由于垫层面积大,没有分段断块或未及时压光收面而产生的收缩裂缝。基土不均匀沉陷或埋设管线太多,造成垫层厚薄不均匀也会产生裂缝。

接 受

交 底

人 员

签 名

交底人:

交底时间: 年 月 日
