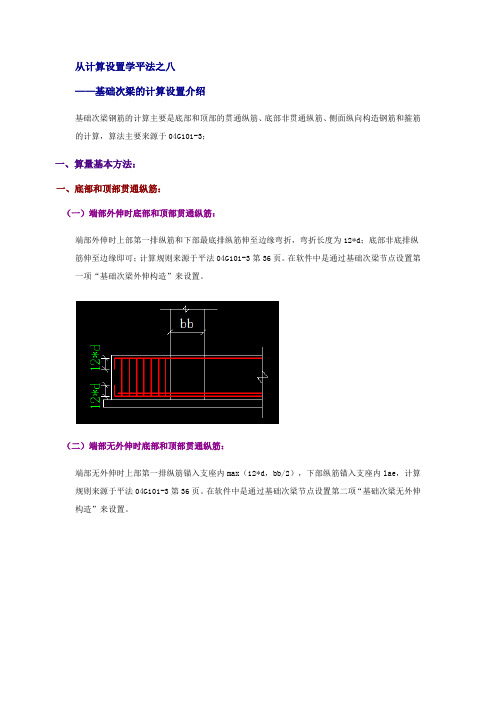

从计算设置学平法之八——基础次梁的计算设置介绍基础次梁钢筋的计算主要是底部和顶部的贯通纵筋、底部非贯通纵筋、侧面纵向构造钢筋和箍筋的计算,算法主要来源于04G101-3;一、算量基本方法:一、底部和顶部贯通纵筋:(一)端部外伸时底部和顶部贯通纵筋:端部外伸时上部第一排纵筋和下部最底排纵筋伸至边缘弯折,弯折长度为12*d;底部非底排纵筋伸至边缘即可;计算规则来源于平法04G101-3第36页。
在软件中是通过基础次梁节点设置第一项“基础次梁外伸构造”来设置。
(二)端部无外伸时底部和顶部贯通纵筋:端部无外伸时上部第一排纵筋锚入支座内max(12*d,bb/2),下部纵筋锚入支座内lae,计算规则来源于平法04G101-3第36页。
在软件中是通过基础次梁节点设置第二项“基础次梁无外伸构造”来设置。
(三)基础次梁顶部有高差时纵筋的计算:下部纵筋连续通过支座;上部纵筋锚入支座,长度为max(12*d,bb/2);计算规则来源于平法04G101-3第37页。
在软件中是通过基础次梁节点设置第三项“基础次梁顶有高差构造”来设置。
(四)基础次梁底部有高差时纵筋的计算:上部纵筋锚入支座,长度为max(12*d,bb/2);下部最底排纵筋伸入相邻梁内锚固,伸入长度为la;非底排纵筋伸入支座内锚固,伸入长度为la;计算规则来源于平法04G101-3第37页。
在软件中是通过基础次梁节点设置第四项“基础次梁底有高差构造”来设置,在节点设置中输入放坡角度,底部钢筋计算时会按照角度计算斜长。
二、底部非贯通纵筋:基础次梁底部非贯通纵筋伸入跨内的长度为自柱中线向跨内延伸至L0/3位置,且不小于1.2L0+hb+0.5bb,hb为基础次梁截面高度,bb为支座宽,对于中间跨非贯通筋,L0取柱中线两边较大一跨的中心跨度值。
计算规则来源于平法04G101-3第9页和第36页。
三、侧面构造钢筋:侧面构造钢筋以大写字母G打头注写,且对称布置,如G8B16,表示梁两侧共配置8根构造纵筋,每侧4根;侧面构造钢筋锚入支座内15*d即可;四、箍筋:基础次梁跨内的箍筋计算同框架梁,与框架梁不同的是,在基础次梁属性/其他属性中有箍筋是否贯通布置一项,默认为是,表示基础次梁在节点区默认也要布置箍筋,节点区内箍筋按梁端部箍筋设置;因此,端支座内箍筋根数计算公式为N=ceil(支座宽-bhc+起步-加密间距)/加密间距+1,中间支座箍筋根数计算公式为N=ceil(支座宽+2*起步-2*加密间距)/加密间距+1;选择否时,在节点区不布置箍筋。
柱平法1.基础插筋长=基础高度-b+弯折长(≥150)+基础上露部分(柱净高H n的1/3)+搭接长度2.首层纵筋=首层层高-基础插筋上露长度+首层筋上露长度[max(上一层柱净高的1/6,500,上一层柱截面长边hc)]+搭接长度3.中间柱纵筋=本层层高-下层柱上露钢筋+本层柱上露钢筋+搭接长度4.顶层柱纵筋=顶层层高-下层上露钢筋-屋顶梁高+锚固长度中柱锚固长度:1.(梁高+板厚-b)≥LaE,L=梁高+板厚-b2.(梁高+板厚-b)<LaE,L=梁高+板厚-b+12d边柱锚长度:L =1.5LaE5.基础箍筋个数: @≤500且不少于2道。
6.首层箍筋个数:柱根部加密区Hn/3,楼板梁部位:梁下+梁上+梁高max(柱高1/6,500,,柱长边)(首层根部加密区)/加密间距+1+(首层梁下加密区)/加密间距+1+(梁高)/加密间距+1+(柱中部非加密区/非加密间距+ 1)7.中间层箍筋个数=(下部加密区/加密间距+1)+(上部加密区/加密间距+1)+(梁截面高度/加密间距+1)+(非加密区高度/非加密区间距-1 )8.顶层箍筋个数=(下部加密区)/加密间距+1 +(上部加密区)/加密间距+1+(梁高)/加密间距+1+(非加密区/非加密间距-1)另:柱净高/柱截面长边(Hn/hc)≤4时为短柱,则箍筋全部加密梁平法1.上部贯通钢筋长度=∑各跨长度-左支座内侧宽-右支座内侧宽+锚固长度+搭接长度(即单焊10d,双面焊5d,机械0)2.下部贯通钢筋长度=∑各跨长度-左支座内侧宽-右支座内侧宽+锚固长度+搭接长度(即单焊10d,双面焊5d,机械0)直锚=max(LaE,0.5hc+5d)弯锚=支座宽-b+15d-柱箍筋d-柱主筋d-钢筋间距25(支座宽b≥0.4LaE)(下排时:-上排钢筋d -25)3.端支座上排负筋长=Ln/3+锚固长度端支座下排负筋长=Ln/4+锚固长度4.中间支座上排负筋长=2×(Ln*/3) +支座宽度中间支座下排负筋长=2×(Ln*/4) +支座宽度5.下部(不贯通时)钢筋长=Ln+2×锚固长度[中间支座锚固max(LaE,0.5hc+5d)]6.腰筋(梁高≥450) G锚固15d ,N锚固与下部筋相同7.拉筋长=梁宽- 2b+26d根数=(梁净跨-2×50)/(箍筋非加密区间距×2)+18.吊筋长=次梁宽+50×2+斜长×2+40d9.箍筋长=(梁高+梁宽)-8d+27.8d -8d根数=[(加密区长-50)/加密区间距+1]×2+(非加密区长/非加密区间距-1)]板平法1.贯通筋长=板净跨长+锚固长端部为砼支座:(T)上部La,(B)下部max(5d,1/2梁宽)端部为砌体支座:上部:板伸入垟内长+板厚-2b,下部:max(120,板厚)中间支座:上部不锚固,下部同端部max(5d,1/2梁宽)2.贯通筋根数=(板净跨长-2×50)/间距+13.负筋边支座=水平标注值+锚固长度(同上部锚固)+一个竖段长(板厚-15)中支座=左标注值+右标注值+2个竖段长试题四1.上部通长筋(hc-b>37d直锚):[8.10+4.138+1.357(Ln<4hc时,上部钢筋至挑梁端部不弯下)-0.10-0.035+37×0.02]×2(hc-b>37d直锚)=29.00m2.A支座负筋第一排(弯锚):[(8.1-0.1-0.3)/3+0.9-0.035+15×0.025] ×23. A支座负筋第二排:[(8.1-0.1-0.3)/4+0.9-0.035-0.025-0.02 5+15×0.025] ×24.B 支座负筋第一排:[(8.1-0.1-0.3)/3×2+0.6] ×2=11.47m 5. B 支座负筋第二排:[(8.1-0.1-0.3)/4×2+0.6] ×2=8.9m6.侧面受扭通长筋:(8.10+4.138+1.357-0.10-0.035+0.9-0.035+15×0.012) ×27.A-B跨下部钢筋:[(8.1-0.1-0.3)+(0.9-0.035+15×0.025) +37×0.025中支座取max(Lae,0.5hc+5d)] ×48.C支座负筋:[(4.138-0.3-0.3)/3+0.6+1.357-0.035+15×0.02] ×29.B-C跨下部钢筋:(37×0.016+4.138-0.3×2+0.6-0.035+15×0.016) ×410.悬挑部分下部钢筋:(1.357-0.035-0.3+15×0.016) ×411.A-B跨箍筋:单根长度:(0.3+0.6) ×2-8×0.035-8×0.008+27.8×0.008根数:[(1.2-0.05)/0.1+1] ×2+[(8.1-0.1-0.3-2×1.2)/0.15-1]12.A-B跨拉筋:单根长度:(0.3-0.035×2-0.006×2 +26×0.006)=0.374m根数: (8.1-0.1-0.3)/(0.2×2)+1=21根楼面板LB1, La=27d1.板上部筋X方向:单根长度=(7.20-0.25)+27×0.008×2=7.382m根数: (6.90-0.3-0.05×2)/0.15+1 =45根Y方向:单根长度=(6.90-0.3)+ 27×0.008×2=7.032m根数: (7.20-0.25-0.05×2)/0.15+1 =47根2. 板下部筋X方向:单根长度=(7.20-0.25)+0.125×2=7.20m 根数: (6.90-0.3-0.05×2)/0.15+1 =45根Y方向:单根长度=(6.90-0.3)+ 0.15×2 =6.90m根数: (7.20-0.25-0.05×2)/0.15+1 =47根第四题基价:1513.59+705.57×5/100-102.58×2.36 +118.41×2.36=1586.23元/10立方米综合工日:12.18+10.17×5/100=12.69工日/10立方米水泥:343×2.36(不计1:2水泥砂浆)=809.48kg特细砂:1.271×2.36(不计1:2水泥砂浆) =3.00t标准砖:5.236×1=5.236千块防水粉:55×5/100=2.75 kg水:1.05立方米管理费:158.62×12.47%=19.78元/立方米利润:158.62×4%=6.34元/立方米综合单价:158.62+128.26+19.78+6.34=313.00元/立方米<工程计量>二1.一层建筑面积:12.54×11.04-(12.54-10.14) ×(2.40+3.30)-(2.40+4.20) ×1.50=114.86平方米二层建筑面积:10.14×(11.04-1.50)-3.30×3.60=84.86 总层建筑面积:114.86+84.86=199.722.平整场地(清单规则):114.86平整场地(定额规则):114.86+(12.54+11.04) ×2×2+16=225.183.钢筋混凝土基础:1-1:[(12.54+11.04) ×2-0.24×4]×1.20×0.30=16.632-2:[3.3+(1.50+2.70) ×2+(10.80-1.50) ×2-0.60×10] ×1.20×0.30=8.753-3:(3.30-0.6×2) ×0.80×0.30=0.5016.63+8.75+0.50=25.884.外墙中心线:(12.54+11.04)×2-0.24×4=46.20m 内墙净长线:(3.30-0.24)×2+(11.04-0.24-0.24-1.50)+3.30 +(4.20-0.24)×2+3.60+(2.40-0.24) =32.16m首层砖墙工程量(清单规则):46.20×0.24×(3-0.12)+32.16×0.24×3.00-2.91-37.65×0.24=43.14首层砖墙工程量(定额规则):(46.20+32.16) ×0.24×3-2.91-37.65×0.24=(一层门窗洞口面积):1.5×1.5×2+1.20×1.5×2+2.4×1.5×1+1.8×1.5×2+1×2.4×1+0.9×2.1×3+0.8×2.1×1+1.5×2.4×3=37.655.首层客厅室内木地板:(5.7-0.24)×(1.5+3.6-0.24)+1.5×0.24 =26.90<工程计量>五1.挖基础土方:(2.4+0.1×2) ×(3.4+0.1×2) ×(3.6+0.1-0.3) ×18=572.83立方米独立基础:{3.4×2.4×0.25+1/6×0.20×[3.4×2.4+(3.4+0.6) ×(2.4+0.4)+0.6×0.4]} ×18=48.48立方米+0.0以下柱:0.6×0.4×(3.6-0.25-0.2)×18=13.61立方米基础土方回填:572.83-48.48-3.6×2.6×0.1×18-0.6×0.4×(3.6-0.25-0.20-0.30)×18=495.19立方米2.挖土方:[3.6×2.6×0.1+(3.6+2×0.3+0.33×3.3) ×(2.6+2×0.3+0.33×3.3) ×3.3+1/3×0.33×0.33×3.3×3.3×3.3] ×18=1387.80立方米外运土方:1387.80-490=897.80立方米人工费:(0.48×1387.80+0.10×897.80) ×22=16630.33元材料费:0元机械费:0.069×897.80×63.81=3952.91元合计:20583.24元3.管理费:20583.24×12%=2469.99元利润:20583.24×7%=1440.83元风险:(20583.24+2469.99)×1%=230.53元综合单价:(20583.24+2469.99+1440.83 +230.53)/572.83=43.16元/立方米<工程计量>四1题:瓷砖净用量:100/(0.15+0.002) ×(0.15+0.002)=4328.25块瓷砖消耗量:4328.25×(1+1.5%)=4393.17块结合层砂浆净用量:100×0.01=1立方米灰缝砂浆净用量:[100-(4328.25×0.15×0.15)] ×0.005 =0.013立方米水泥砂浆消耗量:(1+0.013) ×(1+1%)=1.02立方米3题:工程预付款:2200×25%=550万元起扣点:2200-550/62.5%=1320万元1110+180+210=1500万元>1320万元故预付款起扣时间为8月份.1—6月:1110×(1-3%)-90.56=986.14万元7月:180×(1-3%)-180×5%-35.5=130.1万元8月:210×(1-3%)-(1500-1320) ×62.5%-24.4=66.8万元9月:205×(1-3%)-205×62.5%-10.5=60.225万元10月:195×(1-3%)-195×62.5%-21=46.275万元11月:180×(1-3%)-180×62.5%-10.5=51.6万元12月:120×(1-3%)-120×62.5%-5.5+9 =35.9万元4题:主厂房工艺设备投资:2400×(30/25) ×1.25=3600万元主厂房投资:3600×(1+12%+1%+4%+2%+ 9%+18%+40%)=6696万元其中:建安工程投资:3600×0.4=1440万元设备购置投资:3600×1.46=5256万元工程费用与工程建设其他费用:6696×(1+30%+12%+20%+30%+20%)=14195.52万元5题:综合调整系数:K=11%×2.50+62%×1.25+6%×2.10+9%×1.15+12%×1.05=1.41结构差异额:0.08×285.48+0.95×79.75 -(0.044×253.1+0.842×11.95)=77.40元/平方米修正概算指标:889×1.41+77.40×(1+20%) =1346.37元/平方米拟建工程概算造价:1346.37×3420=4604585.40元6题:表 2 投资数据表资金单位:万元第六周末投资偏差=已完工程实际投资-已完工程计划投资=39-40=-1万元即投资节约1万元第六周末进度偏差=拟完工程计划投资-已完工程计划投资=67-40=27万元即进度拖后27万元第十周末投资偏差=84-90=-6万元即投资节约6万元第十周末进度偏差=100-90=10万元即进度拖后10万元10题:如h c-b≥LaE且≥0.5h c+5d则为直锚,否则为弯锚h c-b=700-25=675LaE=34×22=7480.5h c+5d=0.5×700+5×22=460边跨支座上排钢筋锚固长度:700-25-10-25-25+15×22=945边跨支座下排钢筋锚固长度:700-25-10-25-25-22-25+15×22=898(1)上部贯通筋:【(6000+1800+6000)-350×2+945×2】×2=29980(2)A支座上排钢筋长度:[(6000-350-350)/3+945]×2=5423A支座下排钢筋长度:【(6000-350-350)/4+898】×2=4446(3)D支座钢筋长度:同A支座(4)中间支座上排负筋长度:【(6000-700)/3+(1800+700)+(6000-700)/3】×2=12067中间支座下排负筋长度:【(6000-700)/4+(1800+700)+(6000-700)/4】×2=10300(5)梁中部贯通筋(腰筋):【(6000+1800+6000)-350×+15×10×2】×4=53600(6)梁下部贯通钢筋长度:左、右跨:【(6000-700)+945+34×22】×4×2=55944中跨:(1800-700+2×34×20)×2=4920(7)拉筋:单根长=梁宽-2b+26d=250-2×25+26×10=460根数=(梁净跨-2×50)/(箍筋非加密区间距×2)+1=【(6000-700-2×50)/200×2+1】×2 +【(1800-700-2×50)/200×2+1】=32总长:0.46×32=14.72m(8)箍筋:单根长=(700+250)×2-8×25+27.8×10 =1978根数=【(700×1.5-50)/100+1】×2×2 +【(1800-700-2×50)/100+1】+【(6000-700-700×1.5×2)/200-1】×2 =87总长:1.978×87=172.086m(9)¢22: 29.98+19.738+12.067+10.30 +55.944=128.029m¢20: 4.92m¢10: 53.6+14.72+172.086=240.406m总重:128.029×2.984+4.92×2.466+240.406×0.617=542.5㎏2010考题(B)四.1.建筑面积(4.50×4+0.24) ×(6.30+0.24)+(4.50×4+0.24)×(1.8+0.72-0.12)/2=2.墙体工程量:外墙={[(6.3+1.8+0.72+0.12) ×2+(4.5×4-0.24) ×2] ×(3.0-0.24)-1.0×2.4×4-1.5×1.5×4}×0.24-1.5×0.24×0.18×4-2.0×0.24×0.18×4=女儿墙=(4.5×4+6.3) ×2×0.24×(0.8-0.2)=内墙=(6.3-0.24) ×3×0.24×3.00=13.093.屋面刚性防水=(4.50×4-0.24) ×(6.3+1.8+0.72-0.12-0.24-0.24)= 2012考题三.1.建筑面积:(3.6+3.3+2.7+0.24) ×5.24-2.0×2.7/2=2.(1)地砖块料面层地面:(3.6-0.24) ×(5.0-0.24)+(3.3-0.24) ×(5.0-0.24)+(2.7-0.24) ×(3.0-0.24) +2.4×1.7(扣台阶0.3m×2,已含柱) +0.9×0.24×4(门)=(2)踢脚线:[(5.0-0.24) ×4+(3.0-0.24) ×2+(3.6-0.24) ×2+(3.3-0.24) ×2+(2.7-0.24) ×2+2.7+2.0-0.9×8]×0.15=(3)内墙面抹灰:[(5.0-0.24) ×4+(3.0-0.24) ×2+(3.6-0.24) ×2+(3.3-0.24) ×2+(2.7-0.24) ×2+2.7+2.0] ×3.6-0.9×2.4×6-1.5×1.5×6- 1.1×1.5×1=(4)天棚抹灰:(3.6-0.24) ×(5.0-0.24)+(3.3-0.24)×(5.0-0.24)+(2.7-0.24) ×(3.0-0.24) +2.0×2.7+[(3.6+3.3+2.7+5.0) ×2+0.24×4+0.18×4] ×0.18=(5)抹灰面乳胶漆:内墙面+天棚面四.(1)人工费:55×0.302=16.61元材料费:9.120×0.25+0.016×90+1.040×120+0.100×0.42 +0.55=129.11元机械费:0.40元管理费:16.61×30%=4.98元利润:16.61×10%=1.66综合单价:16.61+129.11+0.4+4.98 +1.66=152.76元(2)分部分项工程:207822.00元措施项目:56492.50元其他项目:12123.00元规费:32500×30%=9750.00元税金(207822+56492.5+12123+9750)×3.48%=9959.33元工程造价合计:207822+56492.5+ 12123+9750+9959.33=296146.83元加㎡装配式轻钢龙骨:26.00元/㎡石膏板:16.00元/㎡乳胶漆:2.00元/㎏天棚吊顶: 轻钢龙骨石膏板面层,刮腻子刷白色乳胶漆.人工费:(0.17+0.12+0.07) ×55=19.80元材料费(1.02×26+3.00+1.02×16.00+0.13+2× 3+0.28)=52.25元机械费:0元管理费:19.80×30%=5.94元利润: 19.80×10%=1.98元综合单价:19.80+52.25+0+5.94+1.98=79.97元/㎡2011考题五.外墙中心线:(3.0+3.3×2+2.1+4.2)×2 =31.8m内墙净长线:3.0+3.3-0.24+4.2-0.24+2.1+4.2-0.24=16.08m1.M10水泥砂浆条石基础:B=A/H(P127,128错误)外墙基础:(0.8×0.6+0.3×0.3)/0.9=0.633m内墙基础:(0.6×0.6+0.3×0.3)/0.9=0.50m外墙基础:(0.8×0.6+0.3×0.3) ××31.8=18.126内墙基础:(0.6×0.6+0.3×0.3) ×[(6.3-0.633/2-0.5/2)+(4.2-0.633/2-0.5/2)+(4.2+2.1-0.633/2×2)]=6.765条石基础合计=18.126+6.765=24.892.M7.5水泥砂浆砖基础:(31.8+16.08) ×0.24×(2.3-0.1-0.6-0.3)=14.943.人工挖基槽土方:外墙基础土方=31.8×(0.8+0.1×2)×(2.3-0.3)=63.60内墙基础土方=[(6.3-0.5-0.4)+(4.20-0.5-0.4)+(4.2+2.1-0.5×2)]=22.40合计:63.60+22.40=86.004.基础回填土(不计室内回填部分):86-(31.8×1.0×0.1+14×0.8×0.1)-24.89-(31.8+16.08) ×0.24×(2.3-0.1-0.6-0.3-0.3)=45.325.外运土方:86.00-45.32=40.68第二问1.直接工程费:AA0003 1482.36×460/100=6818.86元AA0011 546.70×380/100=2077.46元AA0122 10408.62×380/1000=3955.28元合计:6818.86+2077.46+3955.28=12851.602.人材机消耗量:人工:67.38×460/100+24.85×380/100+165×380/1000=467.08工日5T自卸汽车:2.813×380/1000=1.07台班12T自卸汽车:3.749×380/1000=1.42台班4.人材机价差人工:(45-22)×467.08=10742.84元机械:(450-290.72)×1.07+(800-583.52)×1.42=477.83元合计:10742.84+477.83=11220.67元5.管理费:12851.60×13%=1670.71元5.利润:12851.60×6%=771.10元6.基础土方综合单价:(12851.60+1670.71+771.10+11220.67)/200=132.57元/立方米换算补充题1. 一工程框架柱设计为C35自拌混凝土,工程量为120立方米,计算基价直接费并完成工料分析。
1》问:基础梁的钢筋伸入承台还是按贯穿处理?答:基础梁如果梁面平承台面,基础梁是用来连接承台梁的,梁筋可直接按Lae锚固在承台中,但最好将箍筋伸至承台内。
基础梁如果是梁底面平承台底面的,也可直接按Lae锚固在承台中,箍筋可不伸至承台内。
如果基础梁是直接相互交错的,应按基础梁通长考虑,这时钢筋只考虑连接问题,不考虑锚固问题。
2》问:梁、柱砼标号不同时,梁筋锚入柱时La值计算按梁还是按柱的砼标号计算?答:钢筋在哪里锚固就按哪个构件的砼标号计算Lae。
按柱的砼标号计算梁筋锚固长度。
3》问:框架梁的第三排钢筋长度如何计算?次梁的第二排钢筋长度如何计算?也是Ln/4吗?答:问设计院。
平法未考虑此两种情况。
平法不是包括所有结构设置的,也做不到。
4》问:何为对边?答:梁筋伸到柱边时,柱的外边即为梁的对边。
5》问:第40页柱搭接长度范围是不是指2.3Lae?答:对。
因为Lae+0.3Lae+Lae合起来是2.3Lae,在这个搭接范围内箍筋要加密。
实际上这个范围内加密筋只起一个构成三向受力条件的作用,因此可以只箍大方箍即可。
6》问:剪力墙施工缝设在何处为宜?答:不知道。
但剪力墙在结构上不同于柱按楼层模型来考虑受力情况,而是从底至顶作为一个整体受力,因此个人认为施工缝设在任何地方都可以。
7》问:边框梁BKL比砼墙宽时,水平纵向钢筋是移出到梁边布置还是在梁边布置的同时还要在墙同宽处继续布置?答:只需在边框梁最外边布置即可。
8》问:柱筋如何锚入承台?注:现参照11G101答:按03G101-3图集处理。
9》腰筋伸入支座多少为宜?答:个人认为5d足矣,不过规范要求15d。
10》问:柱箍筋内箍箍住多少条柱纵筋为宜?答:有5根纵筋时内箍箍住3根,有6根纵筋时箍住2根。
11》问:一级钢筋的板筋180度弯钩是否计入锚固长度?答:180度弯钩不能计入锚固长度。
如板底筋要求伸至梁中线并不小于5d,指的是水平段外包长必须伸至梁中线并不小于5d,但面筋要求伸入梁内La,此时弯钩已包含在La内。
基础梁钢筋平法
一、梁的编号与识别
在建筑结构设计中,梁是重要的承重构件。
为了方便施工和管理,需要对梁进行编号,以便在图纸和施工现场进行识别。
根据不同的设计规范和标准,梁的编号方式可能会有所不同,但通常会包括梁的序号、跨数、截面尺寸等信息。
在施工前,应仔细核对图纸上的梁编号,确保施工的正确性。
二、梁上各部位钢筋的类型与数量
梁上不同部位的钢筋具有不同的作用和要求,包括纵向受力钢筋、箍筋、弯起钢筋、架立钢筋等。
在平法中,需要明确标注每种钢筋的数量、规格、直径、间距等参数,以便施工时准确安装。
三、梁钢筋的连接方式与构造要求
梁钢筋的连接方式有焊接、机械连接和绑扎连接等。
不同的连接方式具有不同的适用范围和构造要求,需根据施工条件、钢筋材料和设计要求进行选择。
同时,为了保证结构的可靠性和安全性,还需要满足一定的构造要求,如锚固长度、搭接长度等。
四、梁钢筋的锚固长度与弯钩形式
梁钢筋的锚固长度和弯钩形式是保证结构可靠性的重要因素。
在平法中,需要明确规定每种钢筋的锚固长度和弯钩形式,以便施工时准确操作。
同时,为了满足抗震要求,还需要考虑地震作用对梁钢筋的影响。
五、梁钢筋的搭接长度与位置
梁钢筋的搭接长度和位置也是保证结构可靠性的重要因素。
在平法中,需要明确规定每种钢筋的搭接长度和位置,以便施工时准确操作。
同时,还需要考虑施工条件和工艺要求,合理确定搭接长度和位置。
六、梁的箍筋类型与间距要求
箍筋是梁中用于增加结构稳定性和提高剪切承载能力的钢筋。
在平法中,需要明确规定箍筋的类型和间距要求,以便施工时准确安装。
同时,还需要考虑箍筋的数量和布置方式,以满足结构的承载力和稳定性要求。
七、梁的吊筋类型与间距要求
吊筋是用于固定和支撑梁的钢筋。
在平法中,需要明确规定吊筋的类型和间距要求,以便
施工时准确安装。
同时,还需要考虑吊筋的数量和布置方式,以满足结构的承载力和稳定性要求。
八、梁钢筋的附加要求与注意事项
除了上述要求外,在梁钢筋施工中还有一些附加要求和注意事项。
例如,对于预应力混凝土梁,需要特别注意预应力钢筋的布置和张拉方式;对于高层建筑中的大跨度梁,需要考虑地震作用下的抗震性能等。
在实际施工中,应根据具体情况制定相应的施工方案和技术措施。
