超高层材料设备运输方案
- 格式:doc
- 大小:97.00 KB
- 文档页数:35

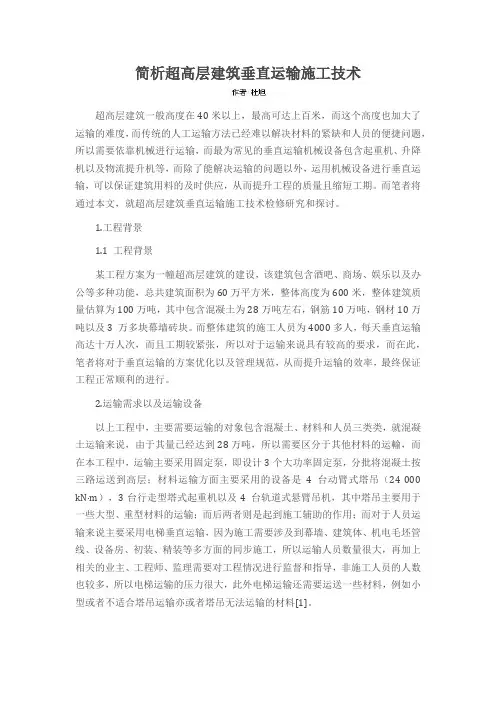

简析超高层建筑垂直运输施工技术超高层建筑一般高度在40米以上,最高可达上百米,而这个高度也加大了运输的难度,而传统的人工运输方法已经难以解决材料的紧缺和人员的便捷问题,所以需要依靠机械进行运输,而最为常见的垂直运输机械设备包含起重机、升降机以及物流提升机等,而除了能解决运输的问题以外,运用机械设备进行垂直运输,可以保证建筑用料的及时供应,从而提升工程的质量且缩短工期。
而笔者将通过本文,就超高层建筑垂直运输施工技术检修研究和探讨。
1.工程背景1.1 工程背景某工程方案为一幢超高层建筑的建设,该建筑包含酒吧、商场、娱乐以及办公等多种功能,总共建筑面积为60万平方米,整体高度为600米,整体建筑质量估算为100万吨,其中包含混凝土为28万吨左右,钢筋10万吨,钢材10万吨以及3 万多块幕墙砖块。
而整体建筑的施工人员为4000多人,每天垂直运输高达十万人次,而且工期较紧张,所以对于运输来说具有较高的要求,而在此,笔者将对于垂直运输的方案优化以及管理规范,从而提升运输的效率,最终保证工程正常顺利的进行。
2.运输需求以及运输设备以上工程中,主要需要运输的对象包含混凝土、材料和人员三类类,就混凝土运输来说,由于其量已经达到28万吨,所以需要区分于其他材料的运輸,而在本工程中,运输主要采用固定泵,即设计3个大功率固定泵,分批将混凝土按三路运送到高层;材料运输方面主要采用的设备是4台动臂式塔吊(24 000 kN·m),3台行走型塔式起重机以及4 台轨道式悬臂吊机,其中塔吊主要用于一些大型、重型材料的运输;而后两者则是起到施工辅助的作用;而对于人员运输来说主要采用电梯垂直运输,因为施工需要涉及到幕墙、建筑体、机电毛坯管线、设备房、初装、精装等多方面的同步施工,所以运输人员数量很大,再加上相关的业主、工程师、监理需要对工程情况进行监督和指导,非施工人员的人数也较多,所以电梯运输的压力很大,此外电梯运输还需要运送一些材料,例如小型或者不适合塔吊运输亦或者塔吊无法运输的材料[1]。

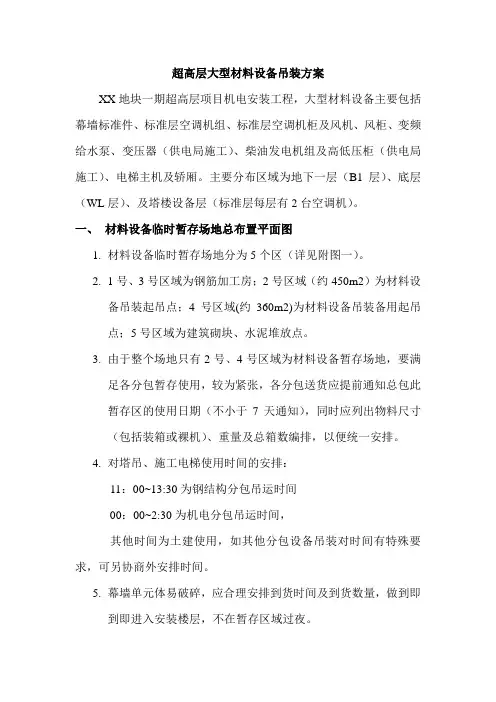

超高层大型材料设备吊装方案XX地块一期超高层项目机电安装工程,大型材料设备主要包括幕墙标准件、标准层空调机组、标准层空调机柜及风机、风柜、变频给水泵、变压器(供电局施工)、柴油发电机组及高低压柜(供电局施工)、电梯主机及轿厢。
主要分布区域为地下一层(B1层)、底层(WL层)、及塔楼设备层(标准层每层有2台空调机)。
一、材料设备临时暂存场地总布置平面图1.材料设备临时暂存场地分为5个区(详见附图一)。
2.1号、3号区域为钢筋加工房;2号区域(约450m2)为材料设备吊装起吊点;4号区域(约360m2)为材料设备吊装备用起吊点;5号区域为建筑砌块、水泥堆放点。
3.由于整个场地只有2号、4号区域为材料设备暂存场地,要满足各分包暂存使用,较为紧张,各分包送货应提前通知总包此暂存区的使用日期(不小于7天通知),同时应列出物料尺寸(包括装箱或裸机)、重量及总箱数编排,以便统一安排。
4.对塔吊、施工电梯使用时间的安排:11:00~13:30为钢结构分包吊运时间00:00~2:30为机电分包吊运时间,其他时间为土建使用,如其他分包设备吊装对时间有特殊要求,可另协商外安排时间。
5.幕墙单元体易破碎,应合理安排到货时间及到货数量,做到即到即进入安装楼层,不在暂存区域过夜。
二、大型材料设备概况三、 主要设备竖向分布情况本工程主要大型设备竖向分布情况如下图所示(附图二)附图二 大型设备分布系统示意图设备层:风机、消防水泵、水箱(15F 、30F )标准层:空调机2~14F 、16~29F 、31~46FWL 层:发电机、冷水机组B1层:变压器、配电柜四、施工现场吊装及运输条件分析本工程塔楼两部施工电梯的额定负荷为1000千克,施工电梯内净空最大为2300×1500×3000,小型设备均可使用施工电梯进行运输;塔吊远端起吊最大值为3.5t,最近端起吊最大值为8.5t,针对避难层设备比较集中的特点,在15层、30层及需要设卸料平台的楼层设置卸料平台,利用塔吊进行吊装运输。

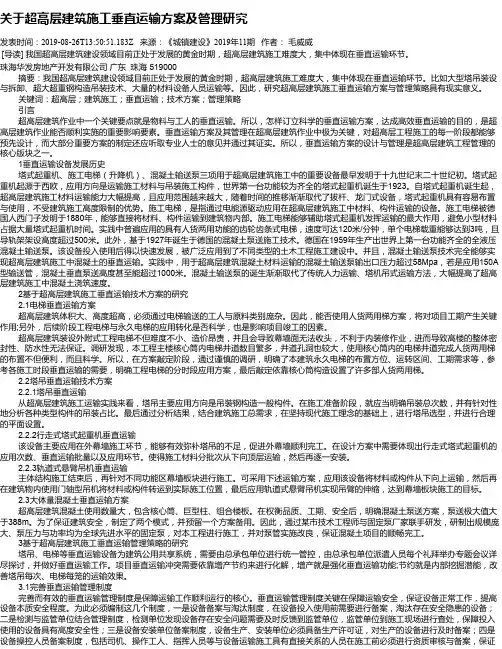

关于超高层建筑施工垂直运输方案及管理研究发表时间:2019-08-26T13:50:51.183Z 来源:《城镇建设》2019年11期作者:毛威威[导读] 我国超高层建筑建设领域目前正处于发展的黄金时期,超高层建筑施工难度大,集中体现在垂直运输环节。
珠海华发房地产开发有限公司广东珠海 519000摘要:我国超高层建筑建设领域目前正处于发展的黄金时期,超高层建筑施工难度大,集中体现在垂直运输环节。
比如大型塔吊装设与拆卸、超大超重钢构造吊装技术、大量的材料设备人员运输等。
因此,研究超高层建筑施工垂直运输方案与管理策略具有现实意义。
关键词:超高层;建筑施工;垂直运输;技术方案;管理策略引言超高层建筑作业中一个关键要点就是物料与工人的垂直运输。
所以,怎样订立科学的垂直运输方案,达成高效垂直运输的目的,是超高层建筑作业能否顺利实施的重要影响要素。
垂直运输方案及其管理在超高层建筑作业中极为关键,对超高层工程施工的每一阶段都能够预先设计,而大部分重要方案的制定还应听取专业人士的意见并通过其证实。
所以,垂直运输方案的设计与管理是超高层建筑工程管理的核心版块之一。
1垂直运输设备发展历史塔式起重机、施工电梯(升降机)、混凝土输送泵三项用于超高层建筑施工中的重要设备最早发明于十九世纪末二十世纪初。
塔式起重机起源于西欧,应用方向是运输施工材料与吊装施工构件,世界第一台功能较为齐全的塔式起重机诞生于1923。
自塔式起重机诞生起,超高层建筑施工材料运输能力大幅提高,且应用范围越来越大,随着时间的推移渐渐取代了拔杆、龙门式设备,塔式起重机具有容易布置与使用,不受建筑施工高度限制的优势。
施工电梯,是指通过电能源驱动应用在超高层建筑施工中材料、构件运输的设备。
施工电梯被德国人西门子发明于1880年,能够直接将材料、构件运输到建筑物内部。
施工电梯能够辅助塔式起重机发挥运输的最大作用,避免小型材料占据大量塔式起重机时间。
实践中普遍应用的具有人货两用功能的齿轮齿条式电梯,速度可达120米/分钟,单个电梯载重能够达到3吨,且导轨架架设高度超过500米。
建筑施工垂直运输方案随着城市化进程的加快,建筑施工项目如雨后春笋般涌现,对于大型建筑物的施工,特别是在高层建筑中,垂直运输方案显得尤为重要。
本文将介绍一种高效、安全、可行的建筑施工垂直运输方案,旨在提高施工效率、降低人力成本,并确保工作人员的安全。
一、项目背景随着城市的不断发展和改善,高层建筑的数量和高度也在不断增加。
高层建筑的施工需要大量的材料和设备,传统的人工运输效率低下,且存在较高的安全隐患。
因此,在建筑施工中寻找一种高效、安全的垂直运输方案至关重要。
二、方案介绍1. 垂直输送设备为了实现高效的垂直运输,我们建议采用升降机、货梯等现代化的垂直输送设备。
这些设备运行稳定,能够快速将建筑材料和设备从地面运送到所需楼层,并具备较高的承载能力。
2. 施工电梯施工电梯是建筑施工过程中不可或缺的工具。
通过合理的布局和设计,施工电梯可以方便快捷地将施工工人和物料运送至各个楼层。
施工电梯的选用要考虑载重能力、速度以及安全性等因素,以确保施工过程的高效进行。
3. 飞梯对于超高层建筑的施工,传统的电梯往往无法满足要求。
在这种情况下,飞梯是一种可行的垂直运输方案。
飞梯采用高强度的缆绳和安全装置,可以快速、安全地将建筑材料和工人运送至所需楼层。
选用飞梯需要考虑建筑高度、施工工期和运输量等因素。
三、方案优势采用上述垂直运输方案有以下几个优势:1. 提高施工效率:传统的人工运输会浪费大量时间和人力资源,而先进的垂直输送设备可以大大提高施工效率,缩短工期。
2. 降低人力成本:传统人工运输需要大量的劳动力,而采用垂直输送设备可以减少人工运输,从而降低人力成本。
3. 提升安全性:采用垂直输送设备可以避免人工运输中的工伤事故,保障工人的安全。
4. 方便管理:垂直运输设备可以进行远程监控和管理,便于实时了解设备的运行情况和维护需求,提高施工管理效率。
四、运营维护为了保障垂直运输方案的有效运营,需要坚持以下原则:1. 定期维护检查:垂直运输设备应定期进行巡检和维护,确保其正常运行。

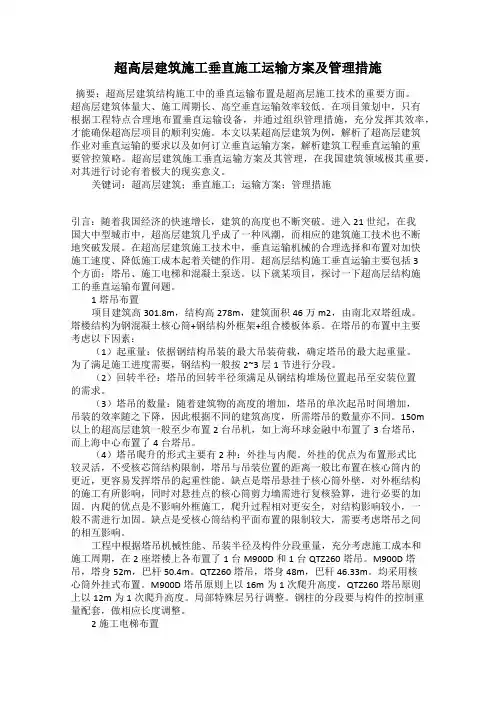

超高层建筑施工垂直施工运输方案及管理措施摘要:超高层建筑结构施工中的垂直运输布置是超高层施工技术的重要方面。
超高层建筑体量大、施工周期长、高空垂直运输效率较低。
在项目策划中,只有根据工程特点合理地布置垂直运输设备,并通过组织管理措施,充分发挥其效率,才能确保超高层项目的顺利实施。
本文以某超高层建筑为例,解析了超高层建筑作业对垂直运输的要求以及如何订立垂直运输方案,解析建筑工程垂直运输的重要管控策略。
超高层建筑施工垂直运输方案及其管理,在我国建筑领域极其重要,对其进行讨论有着极大的现实意义。
关键词:超高层建筑;垂直施工;运输方案;管理措施引言:随着我国经济的快速增长,建筑的高度也不断突破。
进入21世纪,在我国大中型城市中,超高层建筑几乎成了一种风潮,而相应的建筑施工技术也不断地突破发展。
在超高层建筑施工技术中,垂直运输机械的合理选择和布置对加快施工速度、降低施工成本起着关键的作用。
超高层结构施工垂直运输主要包括3个方面:塔吊、施工电梯和混凝土泵送。
以下就某项目,探讨一下超高层结构施工的垂直运输布置问题。
1塔吊布置项目建筑高301.8m,结构高278m,建筑面积46万m2,由南北双塔组成。
塔楼结构为钢混凝土核心筒+钢结构外框架+组合楼板体系。
在塔吊的布置中主要考虑以下因素:(1)起重量:依据钢结构吊装的最大吊装荷载,确定塔吊的最大起重量。
为了满足施工进度需要,钢结构一般按2~3层1节进行分段。
(2)回转半径:塔吊的回转半径须满足从钢结构堆场位置起吊至安装位置的需求。
(3)塔吊的数量:随着建筑物的高度的增加,塔吊的单次起吊时间增加,吊装的效率随之下降,因此根据不同的建筑高度,所需塔吊的数量亦不同。
150m 以上的超高层建筑一般至少布置2台吊机,如上海环球金融中布置了3台塔吊,而上海中心布置了4台塔吊。
(4)塔吊爬升的形式主要有2种:外挂与内爬。
外挂的优点为布置形式比较灵活,不受核芯筒结构限制,塔吊与吊装位置的距离一般比布置在核心筒内的更近,更容易发挥塔吊的起重性能。
目录1.大型材料设备概况 (2)1.1 主要大型材料设备分布情况明细表 (2)1.2 主要设备竖向分布情况 (7)1.3 主要设备楼层大型设备分布情况 (8)1.4 施工现场大型设备及材料吊装及垂直运输条件分析 (11)1.5 施工难点、重点分析 (11)2 设备吊装及大宗材料垂直运输的工艺 (11)2.1 地下室设备吊装及材料吊装工艺及措施 (11)2.2 塔楼上设备吊装及材料吊装工艺及措施 (12)3 主要设备的水平运输工艺及措施 (21)4 设备吊装、安装安全技术措施 (22)5 设备吊装、安装成品保护措施 (23)6 设备吊装、安装质量检验、检测措施 (24)7 设备吊装、安装质量通病防治措施 (28)8 节能、环保施工措施 (30)大型材料设备超高层吊装、管井内大型管道安装施工方案优胜大厦项目机电安装工程施工总承包大型设备主要包括空调机组、空调机柜及风柜、冷却水泵、冷冻水泵、冷却塔、变频给水设备、转输泵、水箱、变压器(高低压施工单位)、柴油发电机及高低压柜(高低压施工单位)、电梯主机及轿厢(电梯安装施工单位)等。
主要分布区域为地下室四层、地下室一层、屋面及各设备层。
最大单件离心式冷水机组运行重量约18吨,最大外形尺寸约为5200*2400*2600。
本工程塔楼管井最大管线为DN450的冷却水管,DN350的冷冻水管。
1.大型材料设备概况1.1 主要大型材料设备分布情况明细表本工程大型材料设备明细表见下表1.1-1大型材料设备分布情况明细表。
3表1.1-1 主要设备分布情况明细表456xxx 项目 超高层建筑大型材料设备吊装方案1.2 主要设备竖向分布情况本工程主要大型设备竖向分布情况如图1.2-1所示15层 地下室30层屋顶 图1.2-1 主要设备竖向分布情况表81.3 主要设备楼层大型设备分布情况图1.3-1 15层设备平面分布情况图避难区9图1.3-2 30层设备平面分布情况图冷却水泵30层夹层冷冻水泵30层板式换热器变压器10图1.3-3 45层设备平面分布情况图空调转输水泵 空调转输水箱1.4 施工现场大型设备及材料吊装及垂直运输条件分析本工程塔楼的施工电梯的额定负荷为2000kg,施工电梯内净空最大为2000*1800*2400,塔楼±0.00m以上设备除制冷主机、变压器、黑铁管需要施工塔吊吊装以外,针对避难层设备比较集中的特点,且塔楼管线垂直运输工程量大,在15层、30层、45层设置接料平台,利用塔吊对避难层设备及管线进行运输,减少塔吊的吊装的次数。

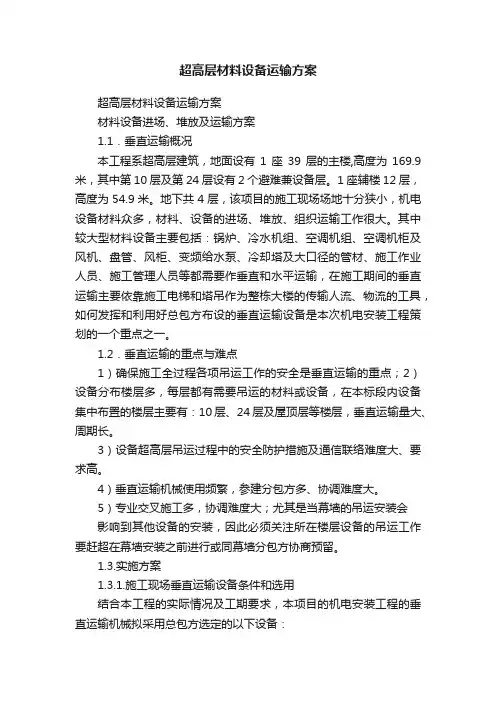

超高层材料设备运输方案超高层材料设备运输方案材料设备进场、堆放及运输方案1.1.垂直运输概况本工程系超高层建筑,地面设有1座39层的主楼,高度为169.9米,其中第10层及第24层设有2个避难兼设备层。
1座辅楼12层,高度为54.9米。
地下共4层,该项目的施工现场场地十分狭小,机电设备材料众多,材料、设备的进场、堆放、组织运输工作很大。
其中较大型材料设备主要包括:锅炉、冷水机组、空调机组、空调机柜及风机、盘管、风柜、变频给水泵、冷却塔及大口径的管材、施工作业人员、施工管理人员等都需要作垂直和水平运输,在施工期间的垂直运输主要依靠施工电梯和塔吊作为整栋大楼的传输人流、物流的工具,如何发挥和利用好总包方布设的垂直运输设备是本次机电安装工程策划的一个重点之一。
1.2.垂直运输的重点与难点1)确保施工全过程各项吊运工作的安全是垂直运输的重点;2)设备分布楼层多,每层都有需要吊运的材料或设备,在本标段内设备集中布置的楼层主要有:10层、24层及屋顶层等楼层,垂直运输量大、周期长。
3)设备超高层吊运过程中的安全防护措施及通信联络难度大、要求高。
4)垂直运输机械使用频繁,参建分包方多、协调难度大。
5)专业交叉施工多,协调难度大;尤其是当幕墙的吊运安装会影响到其他设备的安装,因此必须关注所在楼层设备的吊运工作要赶超在幕墙安装之前进行或同幕墙分包方协商预留。
1.3.实施方案1.3.1.施工现场垂直运输设备条件和选用结合本工程的实际情况及工期要求,本项目的机电安装工程的垂直运输机械拟采用总包方选定的以下设备:1)总承包的塔吊2)施工电梯布置说明为此,依据总包选定和布置的各型塔吊和施工电梯的起重性能表,完全能满足机电设备及大宗材料的垂直吊运,因而在利用施工现场已有的垂直设备条件进行机电安装设备的吊运工作是比较容易办到的。
在具体施实过程中安装单位要充分的做好吊运工作的各项准备工作,尽可能的缩短占用总包垂直吊运设备的时间和减少吊运的次数,以便减少总包的吊运压力和能源资源的消耗。
超高层建筑垂直运输方案第一节垂直运输方案XXX项目,建筑高度米,属于北京最高的建筑物,地处CBD核心区,现场施工场地狭小,施工专业单位多,交叉施工作业多,从而造成了材料的堆放及垂直运输成了施工过程中的一个比较突出的难点。
垂直运输在材料进场暂存、周转、二次搬运阶段,显得尤为重要,对项目施工进度产生较大影响。
在首都北京,白天禁止大型货车进入市中心区域,因此,晚上成了材料进入施工现场的密集阶段,材料一但进入施工现场,就要求进行迁移,而由于整个施工场地的局限性,根本无法提供各家施工单位足够的场地进行材料堆放,唯一的解决办法就是提前策划、周密计划、划定暂存区域,同时,在楼内不同层段,设置库房,使尽早进入楼层施工现场。
在楼层的库房设置中,尽可能的考虑设备层或避难层作为材料堆放的集中地,从而可避免在精装修施工阶段的材料仓库的不断搬迁。
安装单位在土建施工阶段,主要利用土建的塔吊与外立面人货施工电梯,而后期装饰期间,主要采用内部电梯。
总的来说,超高层建筑的施工对材料管理及运输提出了非常高的要求,“兵马未动,粮草先行”,在超高层建筑的机电施工中有比较突出的体现。
1.垂直运输内容1)水系统管道,包含消火栓系统、自动喷淋系统、水喷雾系统、智能水炮系统等;2)气灭管道,包含IG541气灭系统;3)电气管道;4)水系统设备,包含消防水泵、稳压罐、报警阀、空压机、消栓箱、消防水箱等;5)电系统设备,包含报警主机、广播主机、水泵控制柜等;6)线缆,控制电缆、控制电线等;7)人员。
2. 垂直运输方式材料、设备、及人员的垂直运输方式如下:3. 垂直运输实施方案1) 明确沟通协调联系人,制定沟通协调方式、工作内容、要求; 2) 核对确定施工进度计划,制定年度、月度、周材料供货计划; 3) 编制用工计划、用工部位、上下班时间,执行错峰上下班; 4) 楼房内设置简易厕所,减少工人的无效时间;5) 制定材料进场周转流程,按设备外形、吊装方式确定流程:6) 按照不同材料,确定卸货、暂存区域,以及二次搬运路线、时间等; 7) 大批材料集中运输前,必须提前向总包单位申请和填报运输计划申请单,即做好电梯的合理使用调配,也有效的使施工单位调整材料进出场时间;8) 超高层建筑由于高度比较高,因此砼结构施工周期比较长,而往往竣工日期却基本已经确定,所以在结构封顶以后实际留给机电施工单位的绝对施工周期并不长,如何利用物资进场 卸货暂存 物资报验协调运输时间垂直运输 入库砼结构的施工时间段就成为关键,在施工尚未进入施工高峰时就要有针对性的准备,比如说常用的设备(水泵、消防箱等)、大件的材料(如管径比较大的管材等),可提前运至施工楼层,避免运输高峰;9)合理安排作业工序,提高流水化作业,避免货物的进场无计划、集中性。
超高层建筑施工垂直施工运输方案及管理摘要:目前,在我国诞生了大量超高层建筑,而且这一类型建筑的建设规模正在不断扩大。
超高层建筑的施工难度比较高,要保证材料和人员在垂直方向上获得高效运输,这样才能进一步提高工程的质量,确保工程在工期内顺利完成。
需结合超高层建筑的实际情况,制定合理的垂直施工运输方案,并做好相应的管理工作,才能确保施工高效进行。
关键词:超高层建筑;垂直施工运输;管理引言:在超高层建筑施工中,会涉及到材料和人员的运输,这就对相关设备和运输方案提出严格的要求。
本文主要对超高层建筑施工的垂直施工运输方案和管理进行探讨,并进一步分析大型动臂式塔机优势和技术要点。
一、垂直施工运输常见方案1、塔吊垂直运输在应用塔吊进行垂直运输时,通常会对常见的钢结构进行吊装。
要根据项目的实际情况,对不同专业的吊装比例进行考虑,选择数量合理的塔吊。
在进行大体积混凝土垂直运输时,需考虑到项目的混凝土使用量、施工时间和运行安全等因素,设定完善的混凝土施工方案。
结合超高层建筑的泵送混凝土施工经验制定运输计划。
由于超高层的施工任务量比较大,施工时间比较长,工程在施工期间会受到多种因素的影响,因此,在选择泵时,要结合泵送混凝土的实际情况,为其留出足够的余量,还要对泵的性能进行优化,保证混凝土运输顺利进行。
建筑工程的支撑结构大多是以钢制为主,重量比较大,不能过多占用大塔吊,否则就会对施工进度带来不利影响。
工作人员会采用批量运输的方式,确保其从下部运输至顶部,完成以后再逐件安装。
轨道式悬臂吊机将支撑设置在外幕墙的不同区域,在施工结束以后,再进行不同功能区的幕墙板块施工,运输方案为:吊装设备首先将设备从下部运输至建筑的顶层,在建筑的内部通过门轴型吊机进行转运,通过轨道类型的悬吊设备进行吊装。
将几台轨道型的悬臂吊机布置在设备层中间位置,吊车可以顺着楼梯边道运行,能够实现吊壁的拉伸和收缩,以实现单元板的拉进和输出。
2、电梯垂直运输由于超高层建筑的工程任务比较大,高度高,因此,必须要制定合理的电梯垂直运输方案,考虑到在运输过程中所涉及到的工程量,安排专业的人员负责运输,保证施工人员和材料得到安全顺利的运输。

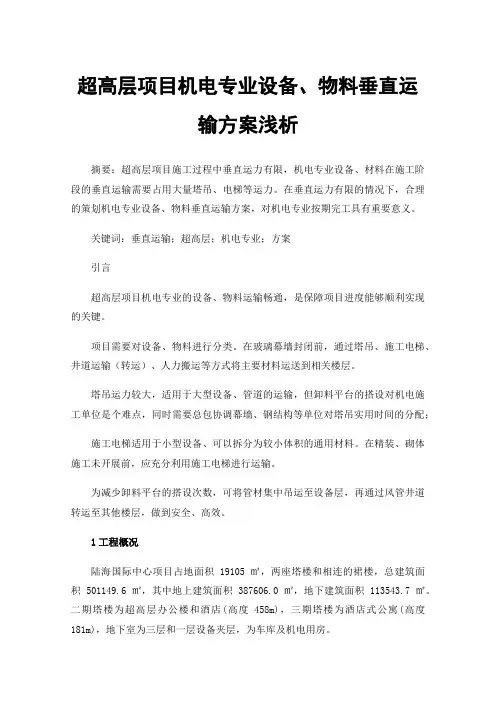

超高层项目机电专业设备、物料垂直运输方案浅析摘要:超高层项目施工过程中垂直运力有限,机电专业设备、材料在施工阶段的垂直运输需要占用大量塔吊、电梯等运力。
在垂直运力有限的情况下,合理的策划机电专业设备、物料垂直运输方案,对机电专业按期完工具有重要意义。
关键词:垂直运输;超高层;机电专业;方案引言超高层项目机电专业的设备、物料运输畅通,是保障项目进度能够顺利实现的关键。
项目需要对设备、物料进行分类。
在玻璃幕墙封闭前,通过塔吊、施工电梯、井道运输(转运)、人力搬运等方式将主要材料运送到相关楼层。
塔吊运力较大,适用于大型设备、管道的运输,但卸料平台的搭设对机电施工单位是个难点,同时需要总包协调幕墙、钢结构等单位对塔吊实用时间的分配;施工电梯适用于小型设备、可以拆分为较小体积的通用材料。
在精装、砌体施工未开展前,应充分利用施工电梯进行运输。
为减少卸料平台的搭设次数,可将管材集中吊运至设备层,再通过风管井道转运至其他楼层,做到安全、高效。
1工程概况陆海国际中心项目占地面积 19105 ㎡,两座塔楼和相连的裙楼,总建筑面积 501149.6 ㎡,其中地上建筑面积 387606.0 ㎡,地下建筑面积 113543.7 ㎡。
二期塔楼为超高层办公楼和酒店(高度458m),三期塔楼为酒店式公寓(高度181m),地下室为三层和一层设备夹层,为车库及机电用房。
2超高层项目机电设备、物料垂直运输方式分类分析(塔楼部分)1.设备类暖通专业在TP2塔楼每个办公层均有3~4台空调机组,设备层有大量风机、空调水泵、板式换热器、冷机、锅炉、水处理装置等设备,总计652台;电气专业主要设备为高低压柜、变压器,总计87台;给排水、消防专业主要大型设备为水泵,总计44台。
弱电专业设备体积、重量均较小,不纳入统计。
从以上数据可以看出,项目大型设备数量较多,总量高达783台。
由于大型设备无法通过电梯运输,完全依赖于塔吊作为垂直运力,按单次吊运一台进入水平楼层耗时50分钟计算(高、低楼层取平均值),总耗工时在390h,约需要33个工作日。
超高层垂直运输施工方案一、工程概述本超高层建筑项目位于具体地点,总高度为具体高度,建筑面积为具体面积。
该建筑功能多样,包括办公、商业、住宅等。
由于其高度和复杂的功能布局,垂直运输成为施工中的关键环节。
二、垂直运输设备的选择(一)塔吊根据建筑物的高度、结构特点和施工要求,选择合适型号和起重量的塔吊。
塔吊的布置应考虑覆盖范围、吊运能力以及与周边建筑物和设施的安全距离。
(二)施工电梯施工电梯用于人员和小型材料的运输。
根据施工高峰期的人员数量和材料运输量,确定施工电梯的数量和载重量。
(三)混凝土输送泵选用高性能的混凝土输送泵,以满足高层混凝土浇筑的要求。
输送泵的布置要考虑混凝土搅拌车的进出和泵送管道的铺设。
三、塔吊的安装与拆除(一)安装前的准备工作1、对塔吊基础进行设计和施工,确保其承载能力符合要求。
2、准备好安装所需的工具、设备和材料。
3、对安装人员进行技术交底和安全培训。
(二)安装流程1、安装塔吊的基础节和标准节。
2、安装顶升套架和回转机构。
3、安装起重臂和平衡臂。
4、安装起升机构和电气系统。
5、进行调试和试运转。
(三)拆除流程1、按照与安装相反的顺序逐步拆除塔吊的部件。
2、在拆除过程中,要确保各部件的稳定和安全。
四、施工电梯的安装与使用(一)安装位置的选择施工电梯应安装在便于人员上下和材料运输的位置,同时要考虑建筑物的结构和施工进度。
(二)安装流程1、安装基础底座和导轨架。
2、安装吊笼和传动机构。
3、安装电气系统和安全装置。
4、进行调试和验收。
(三)使用注意事项1、严格控制载重量,严禁超载运行。
2、定期对施工电梯进行维护和保养。
3、操作人员必须持证上岗,遵守操作规程。
五、混凝土输送泵的布置与使用(一)布置原则1、输送泵应靠近混凝土浇筑部位,减少泵送管道的长度。
2、要保证泵送管道的铺设牢固、顺直,减少弯头和变径。
(二)使用方法1、开机前要进行全面检查,确保设备正常。
2、按照配合比要求搅拌混凝土,保证混凝土的质量。
超高层垂直运输方案超高层垂直运输方案是指在高层建筑中使用一种高效、安全、快速的运输系统,以解决人员和货物的运输问题。
在城市化和人口增长的背景下,超高层建筑的建设和使用越来越广泛,这就对运输系统的需求提出了更高的要求。
下面是一个关于超高层垂直运输方案的1200字以上的描述:首先,运输效率是超高层垂直运输方案的重要指标之一、由于超高层建筑的高度,其内部的运输需求也更加复杂。
因此,垂直运输系统应该具有高速、高效的特点,能够迅速地将人员和货物从建筑底部快速运送到顶部或其他楼层。
高速电梯是一种常见的超高层垂直运输方案,它可以提供快速、平稳的垂直运输服务,减少等待时间并提高运输效率。
此外,超高层建筑中的垂直运输系统还可以考虑采用空中索道、交错式运输系统等创新方式,以进一步提高运输效率。
其次,安全性是超高层垂直运输方案的首要考虑。
在超高层建筑中,运输系统必须具备高度可靠性和安全性,以确保人员和货物的安全运输。
为了达到这一目标,超高层垂直运输系统必须配备先进的安全设备,如紧急制动系统、智能监控系统等,以便及时应对突发状况。
此外,运输系统的设计还应考虑到人员和货物的分离,以减少意外事故的发生。
适应性是超高层垂直运输方案的另一个重要考虑因素。
由于超高层建筑的不断发展和演变,超高层运输系统必须具备可扩展性和灵活性,以适应不同楼层的需求变化。
这要求运输系统的设计具有模块化和可定制化的特点,能够方便地进行扩展和调整。
最后,超高层垂直运输方案的可持续性也应得到重视。
由于超高层建筑的能耗和环境影响大,因此垂直运输方案应该尽量减少能耗和污染排放。
推动环保型电梯的使用、采用再生能源供电、设立可再生能源储备系统等都是实现可持续发展目标的有效措施。
总结起来,超高层垂直运输方案是为了满足日益增长的运输需求而设计的一种高效、安全、适应性强、可持续的运输系统。
运输效率、安全性、适应性和可持续性是其设计过程中需要考虑的关键因素。
随着科技的不断发展和创新,超高层运输系统的设计将不断进步和完善,为超高层建筑的运输需求提供更好的解决方案。
超高层材料、人员垂直运输措施
主要对策 (1)在垂直运输前,合理规划好各楼层临时堆场,避免随意堆放对其他单位作业与及自身的二次搬运工作。
预留管井搭设卷扬机吊装平台或用施工电梯运至各所需楼层部分材料可利用由管井运输。
(2)协调各单位统一编制垂直运输方案,形成有效有序可行运输制度,合理安排材料运输和人员运输时段; (3)精确计算各层所需材料的时间和数量,施工周期,制
定合理材料进场计划,各施工单位统一协调电梯使用时间,指定人员运送电梯。
(4)对于在塔楼高层作业人员,中午时段可采用集中送餐等方式,减轻电梯使用负担;在楼层上指定临时抽烟点,临时
厕所减少人员上下电梯使用频率。
(5)在塔楼设置吊装平台,将材料和小型设备采用集装箱式吊笼,集中吊运,减少吊运次数,零星小材料及配件和人员从施工电梯运输;楼层小型设备、材料水平运输采用液压推车,大型设备运输采用坦克轮等运输工具。
主要因素分析 (I )本项目施工及管理人员众 多,施工电梯使用频率高,一旦 施工电梯拥堵对施工功效产生 较大影响。
(2)超高层施工电梯往复耗时 长,极易造成材料堆积,人员运 输拥堵不畅等情况。
(3)塔楼楼层高,专业多材料 多,施工高峰期机电、土建、装 修等单位交叉作业,施工电梯使 用压力大。
(4)本工程避难层包含配电柜、 水箱、给水泵组、各类送排风风 机、消防排烟风机、正压送风机 风机,材料设备数量庞大,垂直 运输量大。
材料运输方案【文档】目录一、体例依据为加强集团直营项目材料管理程度,完成材料管理工步伐化、规范化,切实下降材料本钱,保证工程质量和施工进度,特制定本举措。
二、编制原则1、经心组织、科学管理,确保完本钱工程的工期方针、安全方针、质量方针,贯彻安全、质量、进度与效益相辅相成、相互增进原则。
2、本着“百年大计,质量第一"的原则,严格按照ISO9001质量管理体系对工程进行质量管理,科学组织施工,把好各施工工序的施工质量,以高标准的工序质量来确保全部工程的施工质量.3、坚持以设备保工艺,以工艺保质量的原则。
通过使用先进施工设备及先进的施工工艺,从根本上保证工程质量目标的实现。
4、确保施工按期完成的原则,优化资源配置,设备、人员的配置以达到满足施工工期的要求;科学组织、合理安排施工进度,搞好工序衔接,采用平行作业、流水作业组织施工,突出重点,兼顾一般,确保工期。
5、搞好环境保护,实行文明施工。
施工、环保同考虑、同安排、同落实,两者并举,同期进行,达到建设、环保双成功,双满意.6、优化施工方案,采取技术组织措施和管理措施降低工程造价。
科学安排施工进度。
二、工程概况项目总占地面积为91,782平方米,总建筑面积约1,134,264平方米(包含市政配套设施)。
由三层地下车库、六层商业裙楼和八栋超高层塔楼(1栋321.84米高级住宅、1栋321.84米超高层办公和酒店综合楼、1栋202.1米办公楼、1 栋202.1米高XXX和办公综合楼及4栋住宅楼)以及连接其中四个塔楼的三层高空中连廊组成,是集大型购物中心、高端住宅、办公楼、服务公寓和酒店为一体的城市总综合体项目。
在商业裙楼中还包括公交总站、地铁站和轮渡码头等各种公共交通设施,主体工程共分为A、B两个标段,F2标段消防工程位于A标段内。
其中B标段包括T3N住宅、T3S办公和XXX、T1及T1住宅、景观天桥(空中连廊)及依据标段划分界面标划分之东侧部分之裙楼及地下室。
高楼建筑物料运输施工方案随着城市发展的进步,高楼建筑的兴建已成为现代城市建设的必然趋势。
在高楼建筑的施工过程中,物料运输是一个至关重要的环节。
本文将详细介绍一套高楼建筑物料运输施工方案,以确保施工过程的高效性、安全性和顺利进行。
一、方案概述本物料运输施工方案旨在解决高楼建筑物料的及时供应和运输问题。
通过合理的方案设计和操作流程的规范化,即使在复杂的施工环境下,也能保证物料运输的顺利和安全。
二、物料运输设备1. 起重机:在高楼建筑的物料运输中,起重机是至关重要的设备之一。
通过提升重物,起重机可以以高效的方式将物料运送到指定位置。
2. 升降机:升降机可以用来运送轻量化的物料,如工人所需的工具、建筑材料等,有效提高运输效率。
3. 施工升降机:为了确保施工现场的安全和顺利进行,施工升降机可以用来运送工人、各种建筑材料和设备,同时还能提供一定的安全保障。
4. 输送带:对于大量物料的运输,可采用输送带系统。
通过设置合理的输送带线路,可以将物料从施工现场较远的地方运送到需要的区域,提高物料供应的效率。
三、物料运输流程1. 物料需求计划:在物料运输施工方案中,首先需要进行物料需求计划的制定,根据施工进度和需求量来确定物料的种类、数量和供应时间等。
2. 物料采购和配送:为了确保物料供应的及时性和质量,需要与供应商进行有效的协商和沟通,将物料准时送达施工现场。
3. 物料运输准备:在物料运输之前,需要组织具备资质和经验的人员进行设备的检查和维护,确保物料运输设备的正常工作和安全性。
4. 物料运输操作:根据实际需求和施工现场的情况,选择合适的物料运输设备,进行运输操作。
在操作过程中,要确保物料的稳定和安全,避免物料的损坏和浪费。
5. 物料存储与管理:在施工现场需设立合理的物料存储区域,对不同类型的物料进行分类、整理和管理,以提高物料供应的便利性和高效性。
四、物料运输安全1. 安全培训:施工人员在进行物料运输前,必须接受相关的安全培训,了解运输设备的操作规程、安全注意事项和应急处理措施等,确保操作过程中不发生安全事故。
工程车辆大件搬运方案模板一、项目背景随着工程项目的不断发展,越来越多的大件设备、机械以及建筑材料需要进行搬运。
为了保证搬运过程的安全和高效,制定一份科学的工程车辆大件搬运方案是十分必要的。
二、搬运目标1. 安全搬运大件设备、机械和建筑材料;2. 高效完成搬运任务,以保证工程项目的进度;3. 最大限度地减少可能发生的事故和损坏。
三、搬运流程1. 确定搬运目标:对需要搬运的大件设备、机械和建筑材料进行清点和标识;2. 编制搬运计划:根据搬运目标的特点和搬运距离,设计搬运路线和时间计划;3. 准备搬运车辆和设备:选定符合搬运要求的工程车辆和搬运设备;4. 进行搬运操作:按照预定的计划和路线进行搬运作业,确保安全和高效;5. 完成搬运任务:将大件设备、机械和建筑材料安全地搬运到指定地点,并进行验收。
四、搬运方案1. 搬运目标:大型挖掘机、起重机、混凝土搅拌机和钢筋等建筑材料;2. 搬运路线:根据搬运目标的大小和重量,选定平坦、宽敞的道路进行搬运;3. 搬运车辆:选择符合搬运要求的大型货车、吊车和搅拌车等工程车辆;4. 搬运设备:使用合适的起重机、吊索和绑扎设备,确保搬运过程中的安全;5. 搬运人员:组织经验丰富、技术过硬的搬运人员进行操作,配备必要的安全防护装备;6. 搬运时间:优先选择清晨和夜间等交通比较疏导的时间段进行搬运,避免高峰期的交通拥堵;7. 应急方案:准备好应急救援设备和预案,以防发生意外情况。
五、安全保障1. 安全检查:对搬运车辆和设备进行定期检查和维护,确保其良好的工作状态;2. 安全防护:配备搬运人员必要的安全帽、防护鞋、手套和安全带,保障其人身安全;3. 交通管制:在搬运过程中,与交通部门进行密切配合,实施交通管制,确保搬运车辆的安全通行;4. 现场监控:安排专人进行搬运现场的监控和指挥,及时发现和解决搬运过程中的安全隐患;5. 应急预案:对搬运过程中可能发生的意外情况进行预案制定和演练,提高应对突发事件的能力。
超高层垂直运输施工方案一、工程概述本超高层建筑项目位于具体地点,总建筑面积为X平方米,建筑高度为X米,地上X层,地下X层。
由于建筑高度较高,垂直运输任务艰巨,为确保施工过程中人员、材料和设备的高效、安全运输,特制定本垂直运输施工方案。
二、垂直运输设备选型(一)塔吊根据建筑物的结构特点、施工进度要求和吊运重量,选用塔吊型号塔吊。
该塔吊最大起重量为X吨,最大工作幅度为X米,能够满足主体结构施工阶段的垂直运输需求。
(二)施工电梯在主体结构施工至具体楼层时,安装施工电梯型号施工电梯。
施工电梯的额定载重量为X千克,运行速度为X米/分钟,能够满足施工人员和小型材料的垂直运输需求。
(三)混凝土输送泵选用混凝土输送泵型号混凝土输送泵,最大泵送高度可达X米,能够满足混凝土的垂直输送要求。
三、垂直运输设备布置(一)塔吊布置塔吊布置在建筑物的具体位置,其基础设置在地下室底板上,并进行专门的设计和验算。
塔吊的起重臂覆盖范围应包括主要的施工区域,以提高吊运效率。
(二)施工电梯布置施工电梯布置在建筑物的具体位置,靠近楼梯间或电梯井道,以便于施工人员的上下通行。
施工电梯的基础应设置在坚实的地基上,并采取可靠的锚固措施。
(三)混凝土输送泵布置混凝土输送泵布置在施工现场的具体位置,靠近混凝土搅拌站和浇筑地点,以减少混凝土输送管道的长度和弯头数量。
四、垂直运输设备的安装与拆除(一)塔吊的安装与拆除1、安装前的准备工作对塔吊基础进行验收,确保其承载力符合要求。
准备好安装所需的起重设备、工具和材料。
对塔吊的各部件进行检查和维护,确保其完好无损。
2、安装流程安装塔吊基础节和标准节。
安装起重臂和平衡臂。
安装顶升套架和液压顶升系统。
安装塔吊的电气系统和安全装置。
进行调试和试运转,验收合格后方可投入使用。
3、拆除流程按照与安装相反的顺序,逐步拆除塔吊的各部件。
拆除的部件应及时运出现场,并进行妥善存放和维护。
(二)施工电梯的安装与拆除1、安装前的准备工作对施工电梯基础进行验收,确保其平整度和承载力符合要求。
目录第一节塔吊的选型及垂直运输方案 (2)第二节施工电梯的选型及运行方案 (6)第三节砼输送泵及布料机的选择与运输方案 (11)大型设备选型、配备及垂直运输方案第一节塔吊的选型及垂直运输方案一、塔吊配置要求在选择垂直运输设备时主要考虑以下因素:本工程一标段1#最高吊运高度达250m,从满足楼层施工的角度分析,20层以下有钢结构柱,按每层一根考虑,最重的构件主要集中在层高较高的1-4层,最重构件约10t,5层及以上由于层高较小,最重构件为4T左右,考虑到塔吊的经济性,4层及以下按钢结构柱按每层两节设计,最大吊重不超过8T,4层以上按每层一节考虑;再有,材料吊装点距离楼座较远,约45m,从以上各方面考虑,1#楼拟安装1台ZSC5056塔吊和一台ZSC6045塔吊,在装饰阶段拆除ZSC5056塔吊;2#楼最高吊运高度150m,14层以下外围设计有钢结构劲性柱,按每层1节考虑,4层以下个别柱重达到8T,其它的柱重约4T,材料吊运点距离建筑物约50m,2#楼也选用1台ZSC6045塔吊。
混凝土泵混凝土泵二标段3#楼与2#楼相似,也选用一台ZSC6045塔吊组织材料运输,4#楼最大吊运高度约100m,没有钢结构,与常规建筑没什么区别,在考虑到材料大多需要通过塔吊吊运至施工现场,对塔吊的吊重以及吊速要求较高,通过多方比较,计划在裙楼以下施工阶段,4#楼配备1台ZSC4030塔吊和1台ZSC5024塔吊,在裙楼完成后,拆除ZSC4030塔吊,使用ZSC5024塔吊组织运输。
混凝土泵混凝土泵吊装不仅要满足钢结构构件安装的要求,同时还能满足玻璃幕墙施工、电梯设备及大型机电设备的吊装要求。
本工程中所用的塔吊与常规工程的不同之处以及我们的处理方式上所表述,塔吊的定制要求在订购塔吊之前将与塔吊供应商充分协调,确保施工顺利:二、选用塔吊的技术参数ZSC5056和ZSC6045塔吊的起重性能表如下图所示:三、塔吊安装塔吊安装需要在抗浮锚杆施工完成后,塔吊基础位置垫层及防水提前施工,塔吊基础顶标高与筏板顶标高在同一平面,塔吊基础提前于筏板施工完成,塔吊安装时,吊车需要到基坑内吊装,ZSC5060塔吊需要70T吊车安装,ZSC4030塔吊需要50T吊车安装,用150T 吊车将70T或50T吊车吊运至基坑内,安装完成后再用150T吊车将70T或50T吊车吊出。
超高层垂直运输保证措施
首先,超高层建筑的垂直运输系统应当是可靠的,并且要有备份措施。
一个可靠的垂直运输系统应该具备高质量的电梯设备,并且要经过充分的
测试和检测。
此外,为了避免电梯故障导致的中断,还应设置备用电梯,
以保证运输能够持续进行。
其次,超高层垂直运输的保证措施还包括建筑物结构的设计和施工。
建筑物的结构应当足够强固,以保证载重能力。
在垂直运输通道的设计中,要充分考虑人流量的分布和疏散路径,确保能够在紧急情况下迅速疏散。
第三,超高层垂直运输应当建立完善的安全管理制度。
相关人员要接
受专业的培训,了解垂直运输设备的操作规程和应急措施,以提高应对突
发事件的能力。
此外,应当建立定期检查和维护的制度,确保设备的正常
运行和安全性能。
此外,超高层垂直运输保证措施还包括监控和报警系统的建设。
通过
安装监控设备,可以实时监测垂直运输通道的情况,并及时发现问题。
当
发生紧急情况时,报警系统可以迅速发出警报,以促使人员及时疏散。
最后,超高层垂直运输还需要加强与紧急救援部门的合作。
建筑物管
理方应与相关部门建立良好的沟通渠道,确保在紧急情况下能够迅速调动
救援力量。
此外,应制定详细的应急预案,明确各方责任和行动步骤,以
确保应对各种突发情况的能力。
总之,超高层垂直运输的保证措施是多方面的,需要从设备的可靠性、建筑物的结构设计、安全管理制度、监控报警系统以及与紧急救援部门的
合作等方面进行全面考虑。
只有采取了充分的保证措施,才能确保超高层
垂直运输的安全和高效。
超高层建筑机电工程材料设备垂直运输施工工法超高层建筑的垂直运输施工工法在机电工程中扮演着重要角色。
本文将探讨超高层建筑机电工程材料设备的垂直运输施工工法,并介绍其应用于现代建筑的重要性。
一、概述随着城市的快速发展和人口的不断增加,超高层建筑的建设引起了广泛关注。
超高层建筑的机电工程既需要高品质的材料和设备,又需要高效的施工工法来确保工程的顺利进行。
在这个过程中,垂直运输施工工法起到了至关重要的作用。
二、材料设备的垂直运输超高层建筑的机电工程涉及大量材料和设备的运输,如钢筋、混凝土、玻璃、空调设备等。
这些材料和设备通常会通过楼梯、电梯、升降机等方式运输到建筑物不同的楼层。
垂直运输的安全性和高效性对于超高层建筑的施工至关重要。
1.楼梯运输楼梯运输是一种常见的垂直运输施工工法。
当建筑物高度相对较低时,工人可以通过楼梯手动将材料和设备运送到目标楼层。
这种方式简单易行,成本低廉,适用于施工规模较小的超高层建筑。
2.电梯运输电梯作为超高层建筑垂直运输的主要手段,具有快速、安全、高效的特点。
通过合理规划电梯的位置和数量,可以大大提高材料设备运输的效率。
同时,电梯的维护保养也需要高度重视,确保其正常运行和安全使用。
3.升降机运输升降机是超高层建筑材料设备运输的另一种常见工法。
与电梯相比,升降机通常更适用于运输较大体积和重量的材料和设备。
升降机的使用可以缩短运输时间,提高施工效率,但也需要确保其稳定性和安全性。
三、施工工法的重要性利用合适的垂直运输施工工法可以带来以下重要优势:1.提高施工效率垂直运输施工工法的合理使用可以大大提高施工的效率。
通过快速准确地将材料和设备送至目标楼层,可以减少工人的运输时间,提高工作效率,从而缩短整个工期并降低施工成本。
2.保证施工质量超高层建筑机电工程的质量和安全是施工的首要考虑。
采用垂直运输施工工法可以减少材料和设备在运输过程中的损耗和意外事故的发生,保证施工过程的质量和顺利进行。
材料设备进场、堆放及运输方案1.1.垂直运输概况本工程系超高层建筑,地面设有1座39 层的主楼,高度为169.9米,其中第10 层及第24 层设有2 个避难兼设备层。
1座辅楼12 层,高度为54.9米。
地下共4 层,该项目的施工现场场地十分狭小,机电设备材料众多,材料、设备的进场、堆放、组织运输工作很大。
其中较大型材料设备主要包括:锅炉、冷水机组、空调机组、空调机柜及风机、盘管、风柜、变频给水泵、冷却塔及大口径的管材、施工作业人员、施工管理人员等都需要作垂直和水平运输,在施工期间的垂直运输主要依靠施工电梯和塔吊作为整栋大楼的传输人流、物流的工具,如何发挥和利用好总包方布设的垂直运输设备是本次机电安装工程策划的一个重点之一。
1.2.垂直运输的重点与难点1)确保施工全过程各项吊运工作的安全是垂直运输的重点;2)设备分布楼层多,每层都有需要吊运的材料或设备,在本标段内设备集中布置的楼层主要有:10层、24层及屋顶层等楼层,垂直运输量大、周期长。
3)设备超高层吊运过程中的安全防护措施及通信联络难度大、要求高。
4)垂直运输机械使用频繁,参建分包方多、协调难度大。
5)专业交叉施工多,协调难度大;尤其是当幕墙的吊运安装会影响到其他设备的安装,因此必须关注所在楼层设备的吊运工作要赶超在幕墙安装之前进行或同幕墙分包方协商预留。
1.3.实施方案1.3.1.施工现场垂直运输设备条件和选用结合本工程的实际情况及工期要求,本项目的机电安装工程的垂直运输机械拟采用总包方选定的以下设备:1)总承包的塔吊2)施工电梯布置说明为此,依据总包选定和布置的各型塔吊和施工电梯的起重性能表,完全能满足机电设备及大宗材料的垂直吊运,因而在利用施工现场已有的垂直设备条件进行机电安装设备的吊运工作是比较容易办到的。
在具体施实过程中安装单位要充分的做好吊运工作的各项准备工作,尽可能的缩短占用总包垂直吊运设备的时间和减少吊运的次数,以便减少总包的吊运压力和能源资源的消耗。
我司将提前做好设备、材料的报审及进场验收工作,并积极主动与总承包商沟通,以便统筹安排机电设备材料的垂直运输,保证主体结构及整个工程的施工进度。
3)具体实施:提交每周设备及材料运输计划,派专人与总承包商机电工程师对接,并于每天固定时间举行材料运输碰头会,商定材料运输的对象和时间的安排。
通过施工电梯进行材料、设备的垂直运输,要尽可能的避开高峰时段或安排在夜间进行,以免影响白天对施工人员的运输。
1.3.2.对垂直运输的总体部署1)±0以上主楼各层材料设备的垂直和水平运输(l)主楼设备及材料吊运措施(2)大口径管道的吊运楼层管井立管及水平管借助吊笼,利用塔吊先将各楼层所需的管道吊放在10层、24层等设备层楼面上,运输至各楼层的管道安装时使用2-5t手拉葫芦(根据管道的规格、重量选择)进行管道吊装、焊接。
2)±0以下各层材料设备的垂直和水平运输用塔吊和设备吊装平台吊至预留好的吊装口以后,用四个坦克轮和滚杠等进行水平运输。
1.3.3.垂直运输的分类及运输方式说明材料的垂直运输和水平运输、人员的水平和垂直运输、大重型及中、小型设备的垂直和水平运输。
1)机电垂直运输在项目施工中起主导作用,垂直运输可分为以下几个部分:(1)按区域分,可分为:地上部分垂直运输和地下部分垂直运输。
(2)按照形式可分为:塔吊垂直运输、施工电梯垂直运输、卷扬机垂直运输及人工倒运。
物资与垂直运输关系密切。
首先,要对物资进场进行分类。
确定现场所需设备材料种类尺寸对垂直运输的影响。
主要考虑大型设备的重量及外型尺寸的影响。
如空调机组、板式换热器、制冷机组、锅炉、除氧器等大型设备。
在超高层建筑中这些较大型设备是比较集中的分布在主主楼的设备/避难层的楼层中:本标段内设备集中布置的楼层主要有: L10、L24等楼层,当这些设备层的设备和大宗材料的吊运要尽可能的搭设卸料平台并利用塔吊进行吊装。
根据卸料平台的尺寸及平合进口尺寸进行分类。
尽量保持设备的完整性。
若在无法保证设备完整吊运的情况下,便要对其设备进行分拆吊运。
如,空调机组可拆分为风机段和盘管段和混风段,板式换热器进行现场组装。
但要尽量避免此种情况的发生,以减少漏水几率和减少不必要的损失。
我们可以通过增加卸料平台及入口的尺寸和载重,保持设备的完整性。
设备进场时间必须严格按照卸料平台的搭设时间及使用周期进行制定,或根据预留吊装孔的封闭时间进行制定。
否则影响结构或幕墙的施工安排,从而影响整个项目的施工进度。
如外立面倾斜体钢结构主体的建筑在钢结构施工一定高度时,必须在外立面斜侧进行施工并进行受力时,上面钢结构才能继续安装。
故地面上机电垂直运输受制约的因素较多。
所以物资部门必须根据设备、材料的生产周期、运输周期、现场吊装时间、结构施工计划、幕墙施工计划等多方面因素进行考虑,以保证设备、材料能够顺利地进行吊装。
以往垂直运输工作不能顺利开展,主要由于设备材料不能及时到场所造成,尤其是甲方供应设备要特别引起重视。
2)物资进场之前要充分考虑的因素(1)如设备提前到场,考虑现场是否有足够的场地进行停放、二次运输的费用及冬季采暖保护费用,(如需要防潮防冻的设备)。
(2)设备材料一般情况下分批进场,严格核对进场设备的型号及编号,以免造成误吊。
(3)确保设备的质量,以缩短报验时间,减少由于设备报验不合格而造成的延误。
(4)核对设备尺寸(包括外包装)是否小于吊笼或平台进口尺寸(留有足够空间)。
核对设备重量是否小于吊笼或卸料平台的承重量。
(5)进场材料设备进行分类,哪些需要施工电梯运输、哪些需要塔吊运输、哪些需要卷扬机运输、哪些需要人工倒运。
分批分次严格划分,物资分类时,设备与电梯的位置是否有路线将材料和设备倒运到位。
大于施工电梯尺寸的设备必须使用塔吊和吊笼进行吊运。
施工电梯前室的空间大小、设备、材料是否有足够的空间进行材料转向。
电梯的所到楼层、载重,以保证不能使用电梯运输的设备材料不被遗漏,影响整个机电垂直运输工作。
综合考虑以上影响因素并制定详细的物资进场计划是保证垂直运输工作的顺利进行尤为重要。
(6)垂直运输所有物资按照段进行划分。
搭设卸料平台主要是为了方便大型设备及大宗材料的吊运工作。
为了减少塔吊的占用时间,严格标识每段设备材料的数量、估算吊运时间、吊运次数、吊运批次及设备材料进场时间。
风机段和盘管段,板式换热器进行现场组装。
但要尽量避免此种情况的发生,以减少漏水几率和减少不必要的损失。
我们可以通过增加卸料平台及入口的尺寸和载重,保持设备的完整性。
如机房在地下室的大多数情况下的垂直运输。
可考虑结构本身的特点:例如坡道或大型管井进行垂直运输。
一旦在无坡道或管井尺寸无法满足设备垂直运输的情形下,要求是考虑预留吊装孔或结构后施工等方法进行垂直运输。
(7)具体吊运程序如下:①清理吊运现场障碍物;②设置设备机房设备水平运输轨道及牵引机具;③设备场外水平运输到吊装孔外侧,拆除设备外包装;④在吊装孔外侧设置吊车及吊索具,拆除设备运输底排(因原设备运输底排不能在狭窄的机房内使用);⑤垂直吊运到设备机房配置的运输轨道上,在设备底座与水平运输轨道间,设置运输底排及滚杠;⑥将设备水平运输到设备基础上,拆卸运输机具,完成设备就位;⑦进行设备定位和校正。
1.3.4.大宗材料和中、小型设备的垂直运输本工程管线等大众材料我公司将采用塔吊和总包现有的吊笼进行吊运,为提高塔吊的使用效率、减少塔机的起吊次数,在实施过程中,将取用总包的吊笼进行集中吊运;对小型配件、管件、阀门和≤6M长的管材、重量≤6吨的设备等均可利用总包现有的吊笼来集中吊运,这样不但可以提高吊运效率,还减少了塔机的起吊次数。
1.3.5.标准层材料设备堆放要求1)标准层的材料和设备的运输和堆放要充分的考虑各楼层设计荷载的承载能力,材料或设备不得过于集中堆放,要将材料及设备有序的分散存放,使其存放物资的质量小于楼层设计的承载能力。
2)正式运输和吊装之前要结合施工现场的实际情况编制专项的吊运方案,并充分的考虑材料、设备对荷载的要求,各楼层设备房设计荷载、运输路线所经过区域的设计荷载对应荷载索引并进行核算和验证。
3)当楼面承载能力不完全满足某设备使用滚筒运输时,可通过核算采用铺垫木板、九夹板、木脚手板、钢板、制作型钢拖来加大承压面积的方法来实现设备的滚杠运输。
4)在运输的过程中要充分的考虑到结构成品的保护措施,如地坪面、结构的柱子、墙面、阶梯台阶等等。
1.4.吊装组织架构、人员配置及施工准备1)吊装作业人员配置及职能2)材料及设备吊运之前的施工准备:(1)实施材料及设备垂直和水平运输之前必须制定吊运的路线和实施方案,并提交技术部门进行承载复核计算,待技术部审核合格后方可实施。
(2)勘察现场根据现场情况进行选择水平运输形式。
如设备直接就位安装,要求在设备就位前设备基础施工完毕,且达到安装条件。
如由于条件的制约不能直接就位安装,则要在设备层考虑设备材料临时停放场地,待基础达到强度或等条件成熟后再进行就位安装。
设备材料临时停放场地的选择及堆放荷载的计算同样要经技术部门审核合格后方可使用。
(3)对设备材料按批按次划分进行编号,待塔吊申请获准后进行吊运。
(4)提前一天申请好塔吊,申请获准后进行信号工协调工作,并准备好钢丝绳及索具。
最后保证吊运时一切工作准备就绪,顺利吊运。
为了应对各种不利因数及可能出现的意外状况,需要根据现场情况制定备用方案。
以保证一旦出现平台位置变化、设备尺寸不符等情况,导致垂直运输方案满足不了施工现场时,机电垂直运输工作仍能顺利执行。
因此在原方案不能满足现场要求时,及时使用各备用方案,保证机电安装工作的顺利进行。
3)吊装准备工作的检查1.5.垂直运输的协调配合工作依据总包选定和布置的各型塔吊和施工电梯的起重性能表,完全能满足机电设备及大宗材料的垂直吊运,所以在吊装的具体施实过程中安装单位要充分的做好吊运工作的各项策划和准备工作,尽可能的缩短占用总包垂直吊运设备的时间和减少吊运的次数,以便减少总包的吊运压力和能源资源的消耗。
具体实施:(1)为完成项目建设的共同目标,各参建单位都要相互配合,并本着换位思考、互相谅解的原则是做好配合协调的基础。
(2)我司将提前做好设备、材料的策划、准备、报审及进场验收工作,并积极主动与总承包商沟通,以便统筹安排机电设备材料的垂直运输,保证主体结构及整个工程的施工进度。
(3)向总包提交每周设备及材料的运输计划,派专人与总承包商的机电工程师对接,并于每天固定时间举行材料运输碰头会,商定材料运输时间的安排。
(4)因为交管部门对货运车辆的进城时间多数情况下是安排在夜间放行的,所以我方必须事先提前作好沟通与交流工作,当货运车辆到达后也能及时的采用通过施工电梯或塔吊进行材料、设备的垂直吊运,利用夜间进行的吊运工作,也就减少和避免了白天对总包方施工人员及施工村料运输的影响。
