电压互感器更换“三措”
1.塔式起重机拆除人员要求:
拆除作业人员必须取得相关部门的安拆资质,持证上岗。
拆除技术负责人在拆除前必须对现场参加拆除作业人员进行安全技术交底,并保存相关记录。
拆除作业人员应遵守安全技术操作规程,高空作业必须戴好安全帽、系牢安全带、穿防滑鞋,不要穿过于宽松的衣服。
拆除单位要求
拆除单位必须具备有建设行政主管部门颁发的相应的建筑工地起重机械安装工程专业承包资质和安全生产许可证,并按规定承揽相应的业务。
拆除单位应当与使用单位签订拆除安全协议,且向总包单位备案。
在拆除过程中应当服从使用单位对施工现场的安全生产管理,遵守施工现场的安全生产要求,落实有关安全防护措施,并对拆除作业的安全负责。
2.塔式起重机拆除作业
拆除现场应设置警戒区,并做出安全标识,且设专人负责监护。
对作业人员进行分工并进行安全技术交底,确定指挥人员,划定安全警戒区域并设安全人员在场监护,排除作业障碍。
对所拆起重机的各机构、各部位、结构焊缝、重要部位螺栓、销轴、卷扬机构和钢丝绳、吊钩、吊具、附着锚杆以及电气设备、线路等进行检查,使隐患排除于拆除作业之前。
对自升塔式起重机顶升液压系统的液压和油管、顶升套架结构、导向轮、顶升撑脚(爬爪)等进行检查,及时处理存在。
220KV茅口变702流变更换三措施方案批准:审核:编写:连云港苏源送变电工程有限公司2003年12月27日根据连云港供电公司生运部要求,对220KV茅口变110KV702流变(A、B、C)相进行更换。
特编制此三措施方案。
一组织措施工作总负责人:卢明成技术负责人:宗寿柏安全负责人:单正生物资负责人:周永如车辆负责人:肖加强二安全措施1参加工作的人员要高度重视,服从命令,听从指挥,分工负责,统一调度。
2施工人员应严格执行《安规》和“两票制度”,进入施工现场应带好安全帽,登高必须系好安全带,严格按安全技术要求进行作业。
3工作人员应高度注意安全,防滑防跌。
4起吊工作由专人指挥,其他人员无权干涉,起吊工具在起吊前进行安全检查。
5工作负责人在工作开始前召集工作班组成员开开工会、介绍当天工作内容、带电部位和注意事项,工作结束前开收工会、总结当天工作情况。
6起吊和搬运时,一定要注意瓷件的安全。
7工作现场注意防火。
8严禁穿越围栏在围栏外工作,防止人身触电。
9施工人员应严格遵守劳动纪律和有关制度,防止影响工作进度和质量。
三技术措施1工作前应组织有关人员学习技术要求,并对工作安排和人员进行具体分工。
2在拆除旧设备时要注意安全,防止摔落。
3新流变在起吊安装时要注意瓷件不得碰伤,防止摔落。
4流变的安装和试验应严格按规程规定的项目和质量标准进行。
5在检修和保护同时工作时,两组应协调好。
6参加工作人员应严格把好质量关,认真履行三级验收制度。
7各项记录填写要真确齐全,并按时上报,以便验收。
四工作安排计划1天时间更换流变(A、B、C)三台,现场设一位总工作负责人,负责现场工作的总指挥、协调、调度及具体负责流变更换的工作进度、技术安全工作。
茅口变110KV正母电压互感器更换三措方案批准:审核:编写:连云港苏源送变电工程有限公司2004年3月10日根据连云港供电公司生运部要求,对茅口变110KV正母电压互感器(A、B、C)相进行更换。

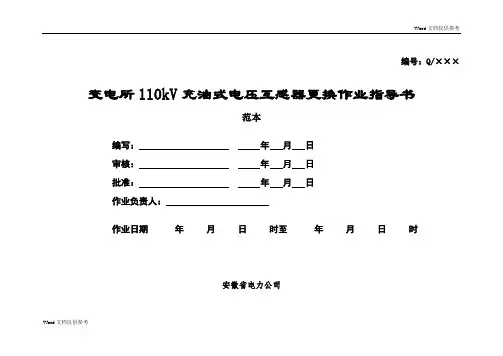

编号:Q/×××变电所110kV充油式电压互感器更换作业指导书范本编写:年月日审核:年月日批准:年月日作业负责人:作业日期年月日时至年月日时安徽省电力公司Word文档仅供参考1 范围本作业指导书适用于安徽省电力公司110kV充油式电压互感器更换工作。
2 引用文件下列标准及技术资料所包含的条文,通过在本作业指导书中引用,而构成为本作业指导书的条文。
本作业指导书出版时,所有版本均为有效。
所有标准及技术资料都会被修订,使用本作业指导书的各方应探讨使用下列标准及技术资料最新版本的可能性。
GBJ 148—1990电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范DL/T 727—2000 互感器运行检修导则电生 2005 255号《安徽电网电力设备预防性试验规程(试行)》DL 5009.3—1997 电力建设安全工作规程(变电所部分)DL 5027 电力设备典型消防规程电安生[1994]227号电业安全工作规程(热力和机械)国家电网公司电业安全工作规程(发电厂和变电所电气部分)电压互感器安装说明书3 修前准备3.1 准备工作安排Word文档仅供参考3.2 人员要求3.3 备品备件Word文档仅供参考3.4 工器具Word文档仅供参考3.5 材料Word文档仅供参考Word文档仅供参考3.6 110kV充油式电压互感器调换作业定置图及围栏图Word文档仅供参考3.7 危险点分析3.8 安全措施Word文档仅供参考3.9 人员分工Word文档仅供参考4 110kV 电磁式电压互感器更换作业流程图5 作业程序及作业标准5.1 开工5.2 检修电源的使用5.3 检修内容和工艺标准Word文档仅供参考Word文档仅供参考Word文档仅供参考Word文档仅供参考5.4竣工Word文档仅供参考6验收记录Word文档仅供参考7 作业指导书执行情况评估Word文档仅供参考8 附录8.1 设备主要技术参数Word文档仅供参考Word文档仅供参考。
编号:35kV***变电站10kV电容器改造更换工程“三措一案”编制单位:*****有限公司*****年08月24日目录35kv***变电站10kV电容器改造更换工程审批表 (2)一、现场勘察记录 (3)二、工程概况及施工作业特点 (13)三、施工作业计划工期、开(竣)工时间 (13)四、停电范围 (13)五、施工作业主要内容 (14)六、组织措施 (14)七、技术措施 (17)1. 作业工序 (18)2. 施工工艺标准、试验标准 (18)3. 验收方法.................................................. *****4.作业风险辨识 .............................................. *****八、安全措施 (21)1.现场安全措施 (21)2.消防保障措施 (25)3.交通保障措施 (25)4.劳动保障措施 (25)5.应急保障措施 (25)6.季节性(天气)防御措施 (27)7.文明施工措施 (27)35kV*****等变电站电容器10组隔离开关更换工程施工(作业)方案 (29)一、工程名称: (29)二、工程概况: (29)三、工程情况说明: (29)四、施工关键时间节点安排 (29)五、具体施工步骤 (30)*****供电分公司35kV***变电站10kV电容器改造更换工程组织、技术、安全措施一、现场勘查记录现场勘察记录勘察单位 *****有限公司部门(班组)检修一班编号勘察负责人勘察人员勘察设备的双重名称(多回应注明双重称号):35kV***变电站10kV电容器组更换工作任务[ 工作地点(地段)以及工作内容 ] :35kV***变电站 10KV设备区9**电容器组工作内容:9**电容器组改造现场勘察现场勘察内容 :5 .附图与说明:10kVⅠ941甲-6乙-6电容器记录人:勘察日期: 年月日时分至日时分图片电容器9**二、工程概况及施工作业特点35k V***变电站10k V电容器改造更换工程35k V***变电站10k V电容器组进行整体更换。
220k v屋外配电装置母联断路器和I母线电压互感器更换方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN220kv屋外配电装置母联断路器和Ⅰ母线电压互感器更换方案1.项目概况220kv屋外配电装置母联断路器现为少油断路器,要更换为SF6断路器,并将端子箱更换,同时完成二次回路改造,由于换母联断路器需要I母线停电,同时完成I母线增加一跨母线安装及三组GW6型隔离开关静触头安装及调整;更换I母线电压互感器,同时完成二次回路接线改造。
在本次更换时,母差保护仍是原有的,也就是由于断路器已更换,控制回路将按三期设计进行更改,符合SF6断路器控制要求,但母差保护未更换,母联断路器有关回路仍按原母差保护进行。
2.目的2.1.使施工项目满足图纸规范等规定要求。
2.2.向施工人员交底,指导施工人员按规定的程序、标准进行施工。
2.3.满足业主要求,确保施工质量,确保安全文明施工。
3.要求具备的条件3.1.施工作业环境(施工工期见附页)3.1.1.I母线停电前,II母线停电一天,完成I母线架构安装。
3.1.2.I母线停电,完成母联断路器更换,I母PT更换,三组GW6型隔离开关静触头安装、调整。
3.1.3.I母线停电期间,2号主变间隔停电一天,完成增加一跨母线及跳线连接。
3.2.相关工序3.2.1.施工人员组成:安全员一人,质检员一人,中级电工8人,初级工12人。
3.2.2.材料设备齐全,施工图完整。
3.2.3.机械设备:25吨汽车吊一台10吨板车一台电焊机一台弯管机一台电动液压钳一台3吨滑车四只开孔器一个四轮拖拉机一辆4.方案确定4.1.拆装断路器使用25吨汽车吊,为保证吊车使用的米安全净距,需要I 母线停电。
4.2.增加I母线的跳线连接,下方是2号主变间隔运行设备,为保证安全需要I母线和2号主变间隔同时停电。
4.3.三组隔离开关静触头安装及调整,采用施工人员攀上停电的I母构架上,在两个架构之间固定一根30米长φ14钢丝绳,钢丝绳距母线50厘米,钢丝绳上挂一个3吨滑车,挂钩上系一根麻绳,滑车的滑轮上带安全绳。
***风电场防止性实验三措两案批准:审核:编写:2023年4月目录一、项目概况.............................. 错误!未定义书签。
1.编制依据............................... 错误!未定义书签。
2.工期目的............................... 错误!未定义书签。
3.安全目的............................... 错误!未定义书签。
4.质量目的............................... 错误!未定义书签。
二、组织措施.............................. 错误!未定义书签。
1.组织机构............................... 错误!未定义书签。
2.岗位职责............................... 错误!未定义书签。
三、安全措施.............................. 错误!未定义书签。
四、技术措施.............................. 错误!未定义书签。
五、施工方案.............................. 错误!未定义书签。
1.项目范围............................... 错误!未定义书签。
2.编制依据............................... 错误!未定义书签。
3.停电范围............................... 错误!未定义书签。
4.人员配置............................... 错误!未定义书签。
5.设备配置............................... 错误!未定义书签。
6.施工前准备............................. 错误!未定义书签。
变电站施⼯安全、技术、组织措施(三措)⽬录1、编制依据 (1)2、⼯程概况 (1)3、施⼯组织机构 (2)4、施⼯责任制 (2)5、⼯程施⼯技术措施 (3)6、职业健康安全措施 (7)7、职业健康安全管理职责 (7)8、安全组织技术措施 (9)9、起重、吊装安全技术措施 (9)10、⾼处作业安全技术措施 (10)11、建筑⼯程安全技术措施 (11)12、电⽓安装⼯程安全技术措施 (13)13、不停电安全技术措施 (16)格尔⽊西3300kV变电站⼯程(四通⼀平)施⼯安全、组织、技术措施编制依据国家及部颁与本⼯程有关的各种有效版本的技术规范、规程及其它相关的要求⽂件;国家电⼒公司颁发的《电⼒施⼯质量检验技术评定标准》;《⽕电施⼯质量检验及评定标准》;《⽕⼒发电⼚基本建设⼯程启动及竣⼯验收规程》;《电⼒建设⼯程施⼯技术管理制度》;《电⼒建设施⼯管理制度》;《电⼒建设安全⼯作规程》;《电⼒建设⽂明施⼯规定及考核办法》;我公司变电站施⼯的以往经验;《⽕电⼯程达标投产考核评定标准》;《电⼒建设⽂明施⼯规定及考核办法》;⼯程概况格尔⽊西330kV变电站站址位于青海省格尔⽊市河西农场区域内,格库铁路北侧450m左右,格茫公路南侧400m处,距离格尔⽊市约35km,海拔2900m左右,主要为满⾜格库铁路的供电需要。
总占地⾯积3.833hm2,围墙内占地⾯积3.300hm2,进站线路长8.5公⾥。
开竣⼯时间安排本⼯程拟订开⼯时间为2018年3⽉6⽇本⼯程拟订竣⼯时间为2018年7⽉16⽇施⼯组织机构项⽬经理:马耀丽技术负责⼈:王树西专职安全员:周⼩中专职质检员:杨胜龙⼟建施⼯负责⼈:李⽂成电⽓施⼯负责⼈:王全⽣财务主管:龚林胜供应主管:韩志国现场计划:吴晓兵施⼯责任制项⽬经理:负责本⼯程的施⼯组织、安全、质量、⼯期、民事、信息材料、设备、经营、⽂明施⼯以及⽣活等全⽅位的领导⼯作,并负责各⽅⾯的协调⼯作,全权处理施⼯中的有关事宜。
电压互感器故障处理技巧电压互感器作为电力系统中重要的测量设备,其正常运行对于保障电网的稳定和安全具有重要作用。
然而,由于长期运行以及外界因素等原因,电压互感器也存在着一定的故障风险。
本文将介绍一些常见的电压互感器故障处理技巧,并通过合适的格式进行论述。
一、常见故障类型1. 漏油故障:电压互感器内部填充着绝缘油,如果出现漏油现象会导致绝缘能力下降,进而影响其正常工作。
漏油通常是由于设备老化、绝缘变质或机械受损等原因引起的。
2. 绝缘失效:电压互感器的绝缘失效会导致设备失去测量功能,造成对电力系统监测的影响。
绝缘失效可能是由于绝缘材料老化、温度过高或电介质内部存在气泡等导致的。
3. 内部短路:内部短路会导致电压互感器输出异常,可能造成测量误差甚至设备烧毁。
内部短路常常是由于设备绝缘击穿、金属零部件接触不良等原因引起的。
二、故障处理技巧1. 漏油故障处理技巧当发现电压互感器存在漏油故障时,首先需要确定漏油的具体位置。
可以通过精确的观察或者油渍的检测来确定漏油的区域。
一旦确定漏油位置后,需要及时停机维修,更换漏油的绝缘部件,重新充注绝缘油。
在更换绝缘部件时,应注意清洗工作,确保绝缘材料的干净无油。
2. 绝缘失效处理技巧绝缘失效是较为严重的故障,需要及时检测和处理。
一旦发现绝缘失效现象,应立即停用该电压互感器,并进行彻底检查。
可以通过绝缘电阻测试、介质分析等方法来评估绝缘失效的程度。
如果绝缘失效较严重,建议更换互感器,避免对电网的影响。
如果绝缘失效仅为局部问题,可以考虑对绝缘材料进行修复或更换,但需确保修复后的绝缘质量符合标准要求。
3. 内部短路处理技巧内部短路是较为严重的故障,需要谨慎处理。
发现内部短路后,首先需要切断电源,确保人员的安全。
随后,对短路原因进行仔细分析,包括绝缘击穿、零部件磨损等情况。
根据具体原因,可以选择修复或更换故障部件。
修复中需要注意绝缘材料的选择、绝缘效果的检测以及设备的重新接线。
东电二公司电气工程处220kv屋外配电装置母联断路器和Ⅰ母线电压互感器更换方案1.项目概况220kv屋外配电装置母联断路器现为少油断路器,要更换为SF6断路器,并将端子箱更换,同时完成二次回路改造,由于换母联断路器需要I母线停电,同时完成I母线增加一跨母线安装及三组GW6型隔离开关静触头安装及调整;更换I母线电压互感器,同时完成二次回路接线改造。
在本次更换时,母差保护仍是原有的,也就是由于断路器已更换,控制回路将按三期设计进行更改,符合SF6断路器控制要求,但母差保护未更换,母联断路器有关回路仍按原母差保护进行。
2.目的2.1.使施工项目满足图纸规范等规定要求。
2.2.向施工人员交底,指导施工人员按规定的程序、标准进行施工。
2.3.满足业主要求,确保施工质量,确保安全文明施工。
3.要求具备的条件3.1.施工作业环境(施工工期见附页)3.1.1.I母线停电前,II母线停电一天,完成I母线架构安装。
3.1.2.I母线停电,完成母联断路器更换,I母PT更换,三组GW6型隔离开关静触头安装、调整。
东电二公司电气工程处3.1.3.I母线停电期间,2号主变间隔停电一天,完成增加一跨母线及跳线连接。
3.2.相关工序3.2.1.施工人员组成:安全员一人,质检员一人,中级电工8人,初级工12人。
3.2.2.材料设备齐全,施工图完整。
3.2.3.机械设备:25吨汽车吊一台10吨板车一台电焊机一台弯管机一台电动液压钳一台3吨滑车四只开孔器一个四轮拖拉机一辆4.方案确定4.1.拆装断路器使用25吨汽车吊,为保证吊车使用的4.7米安全净距,需要I母线停电。
4.2.增加I母线的跳线连接,下方是2号主变间隔运行设备,为保证安全需要I母线和2号主变间隔同时停电。
4.3.三组隔离开关静触头安装及调整,采用施工人员攀上停电的I母构架上,东电二公司电气工程处在两个架构之间固定一根30米长φ14钢丝绳,钢丝绳距母线50厘米,钢丝绳上挂一个3吨滑车,挂钩上系一根麻绳,滑车的滑轮上带安全绳。
110KV变电站电气安装施工“三措一案”本工程涉及110KV、35KV、10KV电气设备的安装,包括主变、断路器、隔离开关、CT、避雷器等多种设备,涉及多个电压等级和接线方式。
工程规模较大。
1.4工期要求本工程工期紧迫,要求在规定时间内完成施工任务,保证电气设备按时投入使用。
1.5工程涉及的主要单位本工程涉及的主要单位包括建设单位、设计单位、施工单位、监理单位等,需要各个单位密切配合,协同作战。
1.6电气施工依据及内容本工程电气施工依据包括相关标准和规范,施工内容主要包括设备安装、接线、调试等。
2、施工现场组织机构2.1施工现场组织机构本工程施工现场组织机构包括总指挥部、技术质量部、安全___、物资管理部、劳务管理部等,各部门职责明确。
2.2施工现场组织原则本工程施工现场遵循“安全第一、质量第一、文明施工”的原则,确保施工过程中的安全、质量和环保。
2.3项目管理机构人员及部门职责本工程项目管理机构人员包括项目经理、技术负责人、安全负责人等,各部门职责明确,确保施工过程中的管理和监督。
二、安全措施1.1安全管理目标本工程安全管理目标是确保施工过程中的人员安全、设备安全、现场安全等各方面的安全。
1.2环境保护目标本工程环境保护目标是遵循国家环保政策和法律法规,保护施工现场周边环境,减少对环境的影响。
1.3文明施工目标本工程文明施工目标是遵循文明施工标准,保持施工现场的整洁有序,减少对周边居民的影响。
1.4安全、环境保护目标分解本工程将安全、环境保护目标分解到各个施工环节,制定相应的控制措施,确保目标的实现。
2安全文明施工组织机构及职责2.1组织机构本工程安全文明施工组织机构包括安全生产管理部、环保管理部、文明施工部等,各部门职责明确。
2.2技术保证体系本工程建立技术保证体系,制定相应的技术规程和标准,确保施工过程中的技术质量。
2.3安全监督保证体系本工程建立安全监督保证体系,制定相应的安全管理规程和标准,确保施工过程中的安全。
35KV电压互感器(TV)安装施工四措一、工程概况35kV电压互感器安装工程即将开始施工,为保证此次工作j顷利进行,特制定本措施。
二、组织措施(一)组织机构组长:现场施工领导人:成员:工作负责人:现场技术负责人:起重负责人:现场安全负责人:(二)参加班组检修班、高压班、继电班(三)工作时间××年××月××日——××年××月××日(四)工作任务35kV电压互感器安装(五)工作分工检修班:负责电压互感器本体安装、电压互感器试验配合。
高压班:负责一次设备高压试验与绝缘试验。
保护班:负责二次回路及控制回路接线、传动及校验等工作。
(六)电压互感器技术参数型号:JDXl—35W1额定一次电压:35000/V额定二次电压:100/V总重:油重:生产厂家:三、技术措施四、安全措施(一)通则(1)进入作业现场应严格工作票制度,工作负责人向工作班成员交待工作活动范围、工作项目、安全措施、带电设备及安全注意事项;凡安全措施不利或有必要增加者必须增加,严防误人带电间隔。
(2)高空作业应系安全带,地面人员应穿工作服和戴安全帽,上、下传递物品必须用传递绳,不得随意抛掷,所用梯子应可靠,有专人扶持。
(3)站内起吊作业和站内运输大型器件时,注意保持与带电部分的距离,应有专人跟车负责,必要时用安全的方法测量。
(4)吊车应有专人指挥,指挥信号应清楚规范,起吊应平稳缓慢,注意与带电部位的距离;起吊时若有异常,应立即停止,务必注意人身和设备安全。
(5)起吊重物和设备时应分两步走,被起吊设备应绑扎牢固后,再次检查无异常,方可匀速缓慢起吊。
(6)有关瓷件上工作务必小心,防止瓷件损伤;设备开箱必须小心,严防损伤、打坏瓷件;拆箱木板放置妥当,防止铁钉伤人。
(7)其他未尽事宜按有关规定执行。
(二)工程危险点及其控制措施(见表2~表4)表2 施工组织工作危险点及其控制措施表3 互感器施工危险点及其控制措施表4 一般性机械加工危险点及其控制措施五、文明施工及环境保护管理措施(1)施工开始前必须准备好工器具。
XX变110kVⅡ段母线电压互感器技改工程一、工程概况:1.1 工程名称:XX变110kVⅡ段母线电压互感器技改1.2 工程规模:①拆除三台电压互感器,新安装三台电压互感器拆除XX变110kVⅡ段母线电压互感器3台,原型号为桂林电容器总厂TYD110/√3-0.2H 110/√3/0.1/√3/0.1/√3/0.1 新安装电压互感器,型号为西安西电电力电容器有限责任公司:TYD4 -110/√3-0.02H 0.5/3P 50/50 110/√3 /0.1/√3 /0.1kV②新敷设110kVⅡ段母线电压互感器端子箱→110kVⅡ段母线电压互感器控制电缆7X4 75米,拆除110kVⅡ段母线电压互感器端子箱→110kVⅡ段母线电压互感器控制电缆③更换110kVⅡ段母线至110kVⅡ段母线电压互感器导线及设备线夹④安排对原110kVⅡ段母线电压互感器端子箱进行改造,增加9A/9B/9C 端子,新增击穿保险丝JB5(一段接N600、另一端接地)实现保护、计量、开口电压击穿保险丝分开⑤修复被破坏防火封堵及对电压互互感器进行封堵⑥改造构架接地引下线,基础槽钢应采用不少于两根-60*6扁钢在不同地点与主接地网相连接。
电压互感器末屏应用不少于6mm2导线接地。
根据国网新十八项反措主设备及设备构架等宜有两根与主电网不同干线连接的接地引下线,此次对接地引下线一并整改。
1.3 设计技术交底①本次技改的电压互感器为户内布置,其基础槽钢应采用不少于两根-60*6扁钢在不同地点与主接地网相连接。
②本设计的安装图系由厂家提供的电子版图纸绘制,安装单位在现场施工时应对到货设备与设备安装图进行核对尺寸后方可进行安装。
③本工程为技改工程,新装的电缆在经过老电缆沟,原有防火设施可能被破坏,届时必须予以修复。
二、施工组织措施(1)施工组织机构的设置2.1.1 筹建单位:项目负责人:2.1.2 现场监理:2.1.3 设计单位:2.1.4施工管理单位:项目负责人:施工班组:项目负责人:工作负责人;工作班成员:2.2.1施工技术资料准备本工程电气部分图纸由建设单位提供3份图纸,用于施工组技术负责人1份,施工班组1份,竣工图1份。
配网用电压互感器带电更换技术摘要:目前,我国的电力行业发展很快,电力能源仍然是人们生产生活所需。
随着各类电器设备的增多,对电能的需求还在增长。
基于此,需要重视配网的安全稳定运行,保证各项技术科学合理地使用。
通过对配网用电压互感器带电更换这项技术的研究分析,可以更好地促进配电网相关技术的运用,从而提升配网运行水平,有助于为人们的生产生活带来更为优质的服务。
本文就此展开了认真地探讨分析,希望为相关人士提供参考。
关键词:电压互感器;电磁暂态仿真;带电更换1互感器运行异常分析1.1电磁式电压互感器异常及处理1.1.1电磁式电压互感器常见异常及处理发生下列情况之一,应立即报告调度,迅速处理:接头或外皮过热;套管破损裂纹,并有严重放电现象;有异响、异味、跑油、冒烟;互感器严重漏油及电容式电压互感器电容单元渗漏油,致使油标看不到油位;高压熔断器连续熔断2次。
处理方法:立即汇报调度停电处理;应注意有接地故障时,采用断路器切除故障点,只有在无接地故障且保证人身安全的情况下,方可用隔离开关断开故障设备;在着火时,应在停电后用干粉灭火器或沙子灭火。
电磁式电压互感器故障,应通过倒闸操作的方法将故障电压互感器停运。
当发现电压表、功率表的指示有明显不正常偏高或偏低时,应查明是否是系统接地短路造成,是否一次高压熔断器或二次低压熔断器熔断造成,是否表计故障原因造成,查明原因上报缺陷。
1.1.2电磁式电压互感器二次熔断器熔断及处理方法电磁式电压互感器二次熔断器熔断现象为:当220kV电压互感器二次熔断器熔断时相应保护装置发出电压互感器断线信号,保护装置闭锁及异常光字牌亮,熔断相线电压降为相电压,相电压为0;当110kV电压互感器二次熔断器熔断时线路保护发出“电压互感器断线”信号,保护装置闭锁及异常光字牌亮,熔断相线电压降为相电压,相电压为0;当35kV电压互感器二次熔断器熔断时“35kV母差异常报警”光字牌亮,熔断相线电压降为相电压,相电压为0;当35kV系统接地时,接地相的相电压降低或为零,其他非接地相电压升高或为线电压。
电压互感器更换工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!电压互感器更换工艺流程如下:一、准备工作1. 停电:在进行电压互感器更换前,必须确保相关设备已停电,并挂上“禁止合闸,有人工作”警示牌,以确保安全。
电压互感器更换“三措”
施工‘三措’
一、项目名称
励磁特性不满足要求的电压互感器更换
二、项目内容
对35kV母线电压互感器进行更换。
三、实施范围
1、35kV母线电压互感器
2、设备试验调试,带负荷极性测试。
3、因更换而发生的二次电缆更换。
4、因更换而发生的引流线更换。
四、技术措施
适用标准
本次施工所有的项目内容、相关设施的材料、规格、工艺必须满足以下的标准:
应遵循的主要现行标准
下列标准所包含的条文,通过在技术文件中的引用而构成本技术文件的条文。
下列标准出版时,所示版本均为有效。
所有标准都会被修改,使用本技术文件的各方应使用下列标准的最新版本。
技术要求
1.施工工艺和质量应符合相关的规定;
2.施工中应确保其他运行设备的安全运行;
3.电流互感器试验必须满足要求,不得因互感器原因导致保护误动、拒动,计量回路异常或计量错误;。
