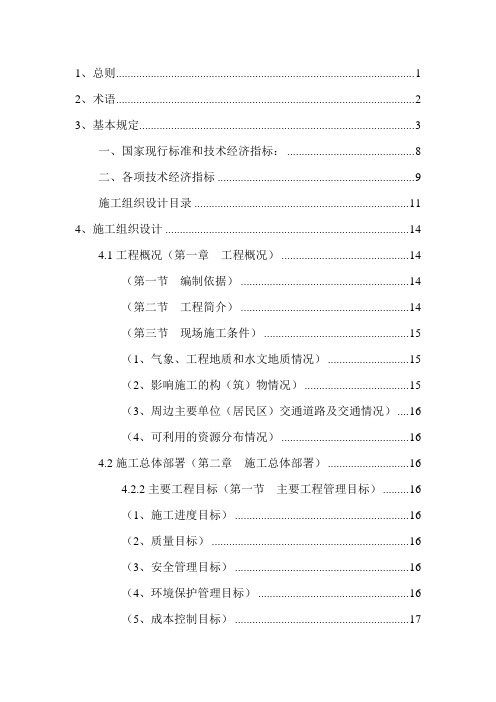

1、总则 (1)2、术语 (2)3、基本规定 (3)一、国家现行标准和技术经济指标: (8)二、各项技术经济指标 (9)施工组织设计目录 (11)4、施工组织设计 (14)4.1工程概况(第一章工程概况) (14)(第一节编制依据) (14)(第二节工程简介) (14)(第三节现场施工条件) (15)(1、气象、工程地质和水文地质情况) (15)(2、影响施工的构(筑)物情况) (15)(3、周边主要单位(居民区)交通道路及交通情况) (16)(4、可利用的资源分布情况) (16)4.2施工总体部署(第二章施工总体部署) (16)4.2.2主要工程目标(第一节主要工程管理目标) (16)(1、施工进度目标) (16)(2、质量目标) (16)(3、安全管理目标) (16)(4、环境保护管理目标) (16)(5、成本控制目标) (17)(第二节总体组织安排) (17)(一、项目部组织机构图) (17)(二、各层级职责分工) (18)项目经理部职责 (18)项目经理的职责: (18)项目技术负责人的职责 (19)工程科的职责 (19)质量科的职责 (20)经营科的职责 (21)材供科职责 (21)综合办职责 (21)(第三节总体施工安排) (22)(第四节施工进度计划) (22)(第五节总体资源配置) (23)(一、劳动力投入计划) (23)(二、主要建筑材料、构配件和设备进场计划) (23)(三、主要施工机具进场计划) (23)(第六节专业承包项目施工安排) (23)表4.2.5施工总体进度计划样表 (24)表4.2.6-1 劳动需用量计划 (25)表4.2.6-2主要材料、构配件、设备进场计划 (25)表4.2.6-3主要机具进场计划 (26)4.3施工现场平面布置(第三章施工现场平面布置) (26)(第一节施工现场平面布置安排) (26)(第二节施工现场总平面图) (27)4.4施工准备(第四章施工准备) (28)(一、技术准备) (28)(1、技术资料准备) (28)(2、工程测量方案) (28)(二、现场准备) (29)(1、生产区临时设施的安排与计划) (29)(2、生活区临时设施的安排与计划) (29)(3、办公区临时设施的安排与计划) (29)(三、资金准备) (29)(1、资金使用计划) (29)(1)、资金使用计划表) (29)(2)、资金使用计划图) (29)(2、资金筹措计划) (29)4.5施工技术方案(第五章施工技术方案) (29)(一、各分部分项工程施工工艺流程) (30)(1、施工起点、流向和施工顺序) (30)(2、各分部分项工程施工工艺流程图) (30)(二、各分部分项工程施工方法) (41)4.6 主要施工保证措施(第六章主要施工保证措施) (43)6.1 进度保证措施 (43)6.2 质量保证措施 (44)6.3 安全管理措施 (45)6.4 环境保护及文明施工管理措施 (46)6.5成本控制措施 (47)6.6季节性施工保证措施 (50)6.7交通组织措施 (50)6.8构(建)筑物及文物保护措施 (52)6.9应急措施 (52)(示例)第六章第一节进度保证措施 (53)一、管理措施 (53)一)资源保证措施: (53)1、劳动力配置: (53)2、施工机具配置: (53)3、建筑材料、构配件和设备供应: (54)4、三通一平 (54)5、建立强有力的指挥机构。
雨佳路(团旗山路~巷子路)道路建设工程施工组织设计十七冶雨佳路(团旗山路~巷子路)道路建设工程项目经理部2016年8月1日施工组织总设计审批表第一章工程概况第二章编制依据及编制说明第三章项目组织机构第四章施工部署第五章施工总平面布置第六章施工网络进度计划第七章资源配置计划第八章主要施工方法第九章质量管理计划第十章安全管理计划第十一章环境、文明施工管理计划第十二章季节性施工措施目录12131634404447第一章 工程概况1. 工程概述1.1 承建项目名称:雨佳路(团旗山路 ~巷子路)道路建设工程1.2 工程简介 本项目是连接团旗山路与慈湖片区北部的重要次干路。
因此雨佳路的建设,对该区域内骨架路网的完善起到重要的作用, 加快该区域内经济发展, 有着十分 重要的意义。
雨佳路(团旗山路〜巷子路)长约 0.974km ,呈东西走向,东起团 旗山路,西至巷子路,为城市次干路,规划道路红线宽30m ,设计车速40 km/h 。
总工期 150日历天,计划开工日期:2016年7月25日,(实际开工日期以监理 工程师签发的开工令为准) ,计划竣工日期: 2016年12月 30日。
1.31.10创优目标:黄山杯项目地点:霍里杨坝村村部 业主单位名称:马鞍山市慈湖高新区管委会 项目总承包单位名称:中国十七冶集团有限公司 设计单位名称:马鞍山市城乡规划设计院有限责任公司 监理单位:业主要求工期: 2016年12月 30日完成 业主要求质量目标:合格工程 1.4 1.5 1.6 1.7 1.8 1.9第二章 编制依据及编制说明1. 编制依据 雨佳路(团旗山路 ~巷子路) 雨佳路(团旗山路 ~巷子路) 设计变更等) ; 雨佳路(团旗山路 ~巷子路) 现场勘察和市场资源调查报告;雨佳路(团旗山路 ~巷子路)道路建设工程图纸会审会议纪要; 国家、地方有关质量、环境和职业健康安全等法律法规文件; 国家、地方现行的施工技术标准和验收规范; 公司承建相关工程的建设经验; 公司质量、环境、职业健康安全“三标一体化”管理体系文件; 1.10 公司企业施工技术标准、工法。
目录1.编制说明1.1.编制内容及范围1.2.编制依据1.3.编制原则2.工程概况2.1项目概况2.2情况说明2.3技术标准2.4建设条件及工程地质概况3.本工程施工重、难点分析及对策4.施工组织机构与部署4.1.施工目标4.2.工程施工指导思想4.3总部与现场项目经理部的关系4.4公司对项目的管理流程4.5.管理模式4.6.项目管理组织机构4.7.管理职责5.施工准备及资源配备计划5.1 施工动员5.2技术准备5.3场地清理5.4劳动力计划5.5.主要施工机械设备需用计划5.6.材料计划6.施工总平面布置6.1.布置原则6.2.总平面布置说明6.3.施工进场道路6.4.施工用水电6.5.材料供应与堆放6.6.施工通讯设施7.总体施工布署及进度计划7.1.施工总体思路7.2.施工进度工期目标7.3.主要施工阶段划分7.4.工期保证措施8.交通组织方案9.地上、地下管网保护方案9.1.管网保护原则9.2.综合管网调查与初步保护方案确定9.3.管网施工具体保护措施10.主要分部分项工程施工方法10.1.施工测量10.2.土石方施工10.3.道路工程施工10.5桥梁工程10.6管网工程10.7照明工程10.8挡墙工程10.9.附属工程施工11.施工配合与协调11.1.与业主的配合、协调与沟通11.2.与地勘、设计的配合协调与项目沟通管理11.3.与监理的配合协调11.4.与质监部门的沟通协调管理11.5.与市政、建委、园林、环保、安全、管线等相关单位的配合协调与沟通11.6.对供应单位、专业施工队伍的沟通管理11.7.与当地政府、附近单位、居民的配合协调与沟通12.质量目标、保证体系及保证措施12.1.质量目标12.2.质量保证体系12.3. 质量活动12.4.质量控制程序12.5.工程质量创优措施13. 确保安全生产的技术组织措施13.1.施工安全管理目标13.2.安全保证体系13.3.安全组织机构13.4安全施工保证措施14.工期保证措施14.1.施工各阶段工期安排14.2.工期保证措施15.文明施工保证措施15.1.文明施工管理目标15.2.组织结构15.3.具体措施16.环境保护体系与措施16.1环境保护体系16.2 环境保护目标16.3.环保、水保措施的硬性规定16.4生活污水、生产废水处理16.5.环境保护与水土保持的其他措施17.季节性施工措施17.1.雨季施工技术组织措施17.2.炎热季施工技术组织措施17.3农忙季节施工措施18. 成品、半成品保护和信息档案管理18.1.成品保护管理措施18.2.各类成品保护技术措施18.3. 信息档案管理19.安保、职业健康保证措施20.民工、材料等款项的支付保证措施21.“四新”成果的推广和创新21.1.组织与管理体系21.2.应用保证措施21.3.本工程拟采用的“四新”项目22.节能降耗措施23.工程移交与服务承诺23.1.工程交付23.2.工程质量回访计划23.3.工程服务及保修1.编制说明1.1.编制内容及范围本施工组织设计内容包括重庆市涪陵区江东滨江路连接道路及管网工程的施工目标与保障措施、施工组织设计与部署、现场平面布置与管理、组织机构设置与管理人员配备、工期策划与劳动力安排、材料供应计划与机械设备配置、主要施工方案与技术措施、施工测量与监控、应急预案与处理、质量、安全职业健康体系与保证措施、现场文明施工、成品保护、环境保护、工期保证、季节施工管理与技术措施、合同管理与信息沟通等全过程施工组织管理,以及工程交验、服务与维修等内容。
市政配套⼯程施⼯组织设计完整版(此⽂档为word格式,下载后您可任意编辑修改!)XXXX⼀期市政配套⼯程XX路南段(K0+000~K1+057)⼯程施⼯组织设计a、⼯程概况(⼀)、总体概述XXX⼀期市政配套XX路南段⼯程是XXX的重点市政⼯程项⽬,位于XXXX,是XX 市市政基础设施中⼲线道路之⼀。
本次XX 路实施范围南起建武路交叉⼝K0+000桩号;北⾄⼈民渠桥K1+057桩号,新建道路全长1057m,道路规划红线是37m,道路范围内包括建武路T字交叉⼝和建⽂路⼗字交叉⼝,另外在K0+857.7~K0+946.4桩号间与园区开发⼤道形式⼗字相交。
本次市政配套⼯程招标包括道路⼯程、交通标志标线⼯程、⾬污⽔管道⼯程、给⽔管道⼯程、通信线路⼯程、路灯照明管线⼯程、绿化⼯程、以及道路防护⼯程等等。
道路建成后对地⽅的经济建设将具有⼗分重要的推动作⽤。
(⼆)、编制依据1、XXX发布的XXX⼀期市政配套⼯程XX路南段(K0+000~ K1+057)⼯程施⼯招标⽂件和⼯程量清单。
2、XXX⼀期市政配套⼯程XX路南段⼯程(K0+000~ K1+057)道路、管线施⼯图设计第⼀册和第⼆册(招标专⽤)。
3、业主对施⼯单位提出问题的答疑纪要及我单位有关⼈员对施⼯现场踏勘和调查情况。
4、施⼯招标⽂件所列的本⼯程适⽤的标准及规范,以及XXX市、XXXXXX市的相关法规等。
5、我单位可调⼊本⼯程的⼈员、设备等综合实⼒情况。
6、我单位有同类⼯程的施⼯经验。
(三)、编制原则1、“百年⼤计,质量第⼀”的原则以“百年⼤计,质量第⼀”的思想编制各施⼯⼯序的质量控制措施,以⾼标准的⼯序质量来保证全部⼯程的施⼯质量,确保质量⽬标的实现,树⽴良好的企业形象。
同时以设备保⼯艺,以⼯艺保质量的原则,配备先进的施⼯设备保证可靠的施⼯⼯艺,以可靠的施⼯⼯艺保证施⼯质量,从根本上确保质量⽬标的实现。
在管理上编制完备的质量保证体系指导现场施⼯质量⽬标的具体实施与控制。
市政公用工程施工组织设计一、工程概况市政公用工程是指在城市基础设施建设和城市公共服务设施建设方面的一系列工程,包括道路、桥梁、给排水、供电、供热、通信等。
本工程为某城市市政公用工程,主要包括新建一条长度为5公里的城市主干道,以及相关的给排水、供电、供热、通信等配套设施。
二、施工目标1. 确保工程质量:严格按照国家相关标准和规范进行施工,确保工程质量达到优良水平。
2. 保证施工安全:加强施工现场安全管理,确保工程施工过程中不发生重大安全事故。
3. 控制工程进度:确保工程按时完工,满足城市建设的需要。
4. 保护环境:在施工过程中,采取有效措施,减少对环境的影响。
三、施工组织设计1. 施工平面布置:根据工程特点,合理规划施工现场,确保施工场地平整、道路畅通,满足施工需要。
2. 施工顺序:根据工程进度计划,合理安排施工顺序,确保各个分部分项工程协调推进。
3. 施工方法及工艺:针对不同分部分项工程,采用相应的施工方法及工艺,确保工程质量。
4. 施工机械配置:根据工程需要,合理配置施工机械,提高施工效率。
5. 施工队伍及劳力组织:组建专业化的施工队伍,合理配置劳动力,确保施工顺利进行。
6. 安全文明施工:加强施工现场安全管理,严格执行安全操作规程,确保施工人员安全。
同时,加强施工现场环境保护,减少施工对周边环境的影响。
7. 工期控制:根据工程进度计划,加强工期控制,确保工程按时完工。
8. 工程质量控制:建立健全工程质量管理体系,加强工程质量检查,确保工程质量达到优良水平。
四、施工措施1. 技术措施:采用先进、成熟的施工技术,提高施工质量。
2. 组织措施:建立健全项目管理体系,明确各部门职责,确保施工顺利进行。
3. 经济措施:合理制定施工预算,加强成本控制,确保工程经济效益。
4. 合同措施:严格按照合同规定,加强合同管理,确保合同履行。
五、施工组织设计的特点1. 科学性:施工组织设计应结合工程实际情况,遵循施工规律,确保设计方案的科学性。
一、编制说明1、编制依据:1.1工程招标文件;1.2答疑资料;1.3工程应用的主要法规:1.4工程参照的现行相关规范、规程:2、编制原则:实行项目法管理,通过对劳务、设备、材料、资金等物资资源与不断优化的技术等信息资源在时间与空间上优化配置和动态管理,实现快速、优质、高效、有序地组织施工。
2.1结合实际,突出重点,兼顾一致,周密部署,合理安排。
2.2平行流水、均衡作业,网络技术控制,保证工期。
2.3规划创优,方案切实,措施到位,确保质量。
2.4推广使用新技术、新工艺、新材料。
3、编制范围:****************工程施工图纸内的道路、排水管线、照明工程及其配套附属设施的工程施工。
4、编制内容:本施工方案主要包括(对工程施工条件、施工总平面布置、施工组织机构、主要工序施工方案、施工进度、质量保证措施、安全保证措施、文明施工及环境保护、施工承诺)等。
5、工期目标:5.1招标工期:**个日历天内完工并交付使用;5.2工程计划开工日期:****;5.3工程计划竣工日期:**二、工程概况1、工程概述:工程名称:*************;工程地点:*******工程项目简介:路基工程7559m2;路面工程7559m2;道路排水工程;路灯安装。
2、工程地质条件:根据工程地质勘查报告及搜集本工程所处地理位置的相关资料,了解到现场实际地质状况,为砂性土,含有粘性土和碎石。
3、工程施工条件:3.1施工环境:施工现场环境较好,但不排除其它干扰因素。
3.2地理环境:路线所经地区场地不平,存在土方的挖填施工要求。
3.3气候条件:该地区气候主要特点是属温带海洋性气候,夏无酷暑,冬无严寒。
年平均气温12.3℃,历史最高气温37.4℃,高温季节在七、八、九月份,历史最低气温-16.0℃。
3.4交通条件:待建工程场地平整;需修建临时施工道路。
3.5水、电、通讯条件:就近接入供电单位提供的供电点电源。
另自备100千瓦柴油发电机组作备用。
市政工程施工组织设计一、引言市政工程是城市建设中的重要组成部分,包括道路、桥梁、给排水等基础设施建设。
为确保市政工程的顺利进行,提高施工效率和质量,施工组织设计是必不可少的一环。
本文将针对市政工程施工组织设计进行详细阐述。
二、施工组织设计的目标市政工程施工组织设计的目标是合理安排施工过程,提高资源利用效率,确保施工进度和质量。
具体包括以下几个方面:1. 合理确定施工队伍:根据工程规模和特点,合理配备人员和设备,确保施工队伍的规模和能力与工程的需求相匹配。
2. 合理安排工程进度:根据工程的施工周期和工序的顺序关系,制定科学合理的施工进度计划,确保工期的紧凑和施工过程的连贯性。
3. 提高资源利用效率:通过合理安排施工工序和资源的分配,减少闲置时间和资源浪费,提高施工效率和资源利用率。
4. 确保施工安全:制定安全施工措施和应急预案,保障施工过程中的安全和防范措施,降低施工风险和事故发生的概率。
三、施工组织设计的基本原则市政工程施工组织设计应遵循以下基本原则:1. 协调性原则:根据工程的特点和需求,协调各方面利益关系,确保施工过程中的顺利进行。
2. 经济性原则:在满足工程质量要求的前提下,通过合理利用资源和科学的施工工艺,降低施工成本,提高效益。
3. 安全性原则:尽可能采取安全可靠的施工方法和措施,确保施工过程中的安全和防范。
4. 环境友好原则:在施工过程中,减少对环境的污染和破坏,采取相应的环保措施,保护生态环境。
四、施工组织设计的主要内容1. 施工进度计划:制定详细的工程施工进度计划,包括工程的起止时间、工序的顺序关系、施工人员和设备的安排等,确保施工进度的合理安排。
2. 施工方法和工艺:根据工程的特点和实际情况,确定合适的施工方法和工艺,包括材料的选择、施工工序的安排、施工设备的选择等。
3. 施工组织结构:根据工程规模和特点,确定合理的施工组织结构,包括各级管理人员和施工人员的职责划分,提高施工管理的效果。
市政基础设施维修项目施工组织设计简介本文档旨在提供市政基础设施维修项目施工组织设计的相关信息和指导。
通过合理的组织设计,确保施工过程高效有序、安全可控,最大程度地减少干扰和影响。
施工组织设计方案1. 施工组织结构- 设立项目管理组织,包括项目经理、项目助理、质量控制员等,以负责项目计划、合同管理和施工监督。
- 设立施工班组,根据具体工程要求安排施工人员,确保施工过程中各项工作有序进行。
2. 施工作业流程- 制定详细的施工作业流程图,包括材料采购、设备租赁、施工准备、施工实施、质量检验等环节,以确保各项工作有条不紊地进行。
- 对关键工序进行详细的作业指导,包括工艺流程、施工工具和材料选用、安全操作要求等。
3. 安全管理措施- 制定安全管理制度,明确安全责任和安全操作规范,确保施工过程中的安全。
- 配备足够数量的安全防护设施,如安全帽、安全绳等,并进行必要的培训和宣传工作。
- 定期检查和维护施工现场的安全设施,确保其有效性和可靠性。
4. 环境保护措施- 严格按照相关环保法规和规定进行施工,遵守环境保护要求。
- 采取措施降低施工对环境的影响,如合理排放废水、废气的处理措施等。
- 定期检查施工现场,确保环境保护措施的有效实施。
5. 资源管理- 合理安排人力资源,确保施工过程中的人员配备和使用的合理性。
- 根据工程需要制定材料采购计划,确保材料供应的及时性和质量的可控性。
- 对施工设备进行科学的调度和管理,以提高资源利用效率。
6. 质量控制措施- 制定详细的质量控制计划,明确各项施工工作的质量要求和控制措施。
- 对施工过程中的关键节点进行质量检验,及时纠正和改进存在的问题。
- 建立施工质量档案,记录施工过程中的质量控制情况和技术要点。
总结通过合理的施工组织设计,市政基础设施维修项目可以高效、安全地进行。
施工组织结构的合理安排、施工作业流程的明确规划、安全管理和环境保护措施的落实、资源管理的优化以及质量控制措施的执行等方面,都是确保项目顺利推进的关键。
广南农特产品加工和商贸物流园区莲城片区基础设施建设项目
施工招标
副本
施工组织设计
目录
一、工程概况 (2)
二、编制说明 (3)
三、施工准备工作 (4)
四、施工总平面布置 (6)
五、组织机构及人员、资源配备 (9)
六、施工方案及主要技术措施 (12)
七、质量承诺及质量保证措施 (46)
八、安全文明施工保证措施 (53)
九、工期承诺及工期保证措施 (77)
十、劳动力安排和材料投入计划及其保证措施 (82)
十一、施工机械设备投入计划及其保证措施 (82)
十二、成品、半成品保护措施 (82)
十三、季节性施工措施 (83)
十四、减少扰民噪音、降低环境污染技术措施 (84)
十五、其它施工措施 (87)
十六、各种图表 (88)
一、工程概况
(一)、工程概况
工程名称:广南农特产品加工和商贸物流园区莲城片区基础设施建设项目。
项目地点:广南县。
招标人:广南农特产品加工和商贸物流园区管理委员会。
项目规模:86800平方米。
招标范围:工程量清单的全部内容。
工期要求:招标要求总工期为235日历天,我司计划总工期为235日历天完成合同内全部施工任务。
质量标准:一次性验收合格。
安全文明施工:严格遵守国家、云南省、文山州有关防火、爆破和施工安全以及文明施工、深夜施工、环卫和城市管理等规定,建立规章制度和防护措施,并承担由于自身措施不力造成事故责任和发生费用。
(二)、本工程重点、难点分析及解决措施
1、工程的特点、重点
(1)招标要求总工期为235日历天,我司计划总工期为235日历天完成合同内全部施工任务。
在工期较紧,施工项目多而复杂的情况下,如何保证在最短的时间内实现本工程的施工目标且保证工期有所提前将是工程的施工难点。
①科学管理、备足劳力、精心安排,严密地组织是实现本工程工期的最佳途径。
②每一分项目分成若干班组流水作业;按工序作业是实现本工程
工期的另一途径,整个施工路径通畅,又够人力(包括足够的人力班组及材料准备人员),何担心本工程工期无法实现呢?
③先施工难度大的工程及单位工程的主要灵魂工程,其它工程则附之,抓住主要项目及关键路径,其工期实现了,其它次要项目则迎刃而解。
④我司计划将抽调年富力强、经验丰富的技术人员组建项目部。
二、编制说明
l、编制依据
(1)广南农特产品加工和商贸物流园区莲城片区基础设施建设项目施工招标文件;
(2)广南农特产品加工和商贸物流园区莲城片区基础设施建设项目答疑纪要;
(3)《土方与爆破作业工程施工及验收规范》;
(4)《建筑地基基础工程施工质量验收规范》(GB50202—2002);
(5)《建筑边坡工程技术规范》(GB50330—2002);
(6)《土工合成材料应用技术规范》(GB50290—1998);
(7)《土工试验规程》(sL237—1999);
(8)国家现行的有关法律法规;
(9)我单位踏勘现场及调查咨询资料;
(10)我单位拥有的科技成果、工法成果、机械设备、技术水平和施工能力,以及参加类似工程施工积累的施工经验。
2、编制原则
(1)全面满足招标文件、招标设计图纸、施工规范和各项技术要
求。
(2)严格按照IS09001国际标准质量管理体系和项目法施工要求进行施工管理和质量控制。
建立健全质量保证体系,强化施工安全技术组织措施,使各项工作落到实处,为本标段有序、高效地进行施工创造良好的条件。
(3)统筹安排,科学合理。
根据现场勘察调查资料、业主招标文件资料及本工程的工程特点,全面规划、统筹安排,突出重点难点及关键工序,采用科学合理的施工方法,确保施工组织设计满足业主招标文件要求。
(4)采用“四新”先进技术。
结合工程特点,积极推广使用新技术、新工艺、新材料、新设备,确保施工质量。
(5)结合实际,经济可靠,优化方案,降低成本;方案的确定要充分论证,确保采取施工方案的可靠性,满足施工的总体安排。
(6)根据气候条件,采取得力措施,科学地安排不同季节施工。
(7)所需资源配备确保满足工程施工需要。
(8)注重环境保护,采取得力的水土保护及相关环保措施。
(9)注重安全生产,文明施工,采取有力的保证措施。
(10)实施项目法管理,通过对劳力、设备、材料、资金、技术、方案和信息的优化处置,实现造价、工期、质量目标效果。
(11)严守承诺,全面履行合同。
投标书中的承诺将是我单位中标后忠实不渝的行动准则。
三、施工准备工作
(一)现场准备
人员及物资设备的进场,总体原则是根据工程施工进度的实际需
要和监理工程师的要求,分期分批地进入现场,并依据实际情况随时进行调整。
首批施工人员和部分先期应急使用的机械设备在接到中标通知书后的3天内进驻现场。
首批进场人员的准备工作有:清理平整场地、修筑便道、接通水电线路、建立对外通信联络、埋设施工标志、修建临时房屋及围护结构、建立各种必需的临时设施、与业主建立联络网络,办理有关施工的各种证件、手续(包括进场人员、车辆的施工通行证、人员的暂住证等),建立工地安全施工体系,征求业主的意见、进行工程信息咨询等。
第二批施工人员、设备(全部)在7天内进入现场,利用3~5天时间完成工前教育和各项施工准备工作。
(二)技术准备
首批人员进驻现场后,即着手进行技术准备工作,技术准备分为外业技术准备和内业技术准备。
1、内业技术准备
(1)认真阅读、审核施工图纸;
(2)进行临时设施建设的细部组织规划工作;
(3)结合现场编写完善的实施性施工组织设计方案;
(4)编写各种针对性的保证措施;
(5)结合工程施工特点,编写技术管理办法、实施细则、作业指导书和施工技术交底;
(6)准备施工中需要查阅的各种参考资料、施工手册、国家有关规范及水文地质资料及专业图表;
(7)根据合同条款、技术规范的规定与要求,采集各种临时设施
的符合性数据;
(8)根据招标文件、合同文件的要求编写应提供给业主或监理的其它资料。
2、设计交底和图纸会审
设计交底和图纸会审中,着重解决以下几个问题:
(1)设计依据与施工现场的情况是否一致;
(2)施工图纸中有无矛盾,及说明是否齐全:
(3)图纸上的尺寸、高程、轴线和工程量计算有无差错、遗漏和矛盾。
3、外业技术准备
(1)现场详细调查,完善施工所需资料;
(2)现场桩橛交接、保护、加密与复测;
(3)各种工程材料的调查与合格性检测分析并编写试验报告;
(4)各种计量仪器设备的检测,并办理计量合格证书;
(5)采集施工作业中所涉及的各种外部数据;
技术准备按时间进程分为前、中、后期三个阶段,前期是基础、中期是强化、后期是完善。
技术准备工作坚决做到:准备项目齐全、执行标准正确、内容完善齐各、超前计划布局、及时指导交底、重在检查落实。
(三)开工报告
在现场临时设施、物资、机械设备、供水、供电、测量、职工教育等各项工作完成后,按施工组织安排的应开工的项目,向监理工程师提交书面开工申请报告。
批复后立即开工。
四、施工总平面布置
平面布置最主要的原则就是为了施工方便,同时考虑职工正常生活不受太大的干挠,并配制一定的文化休闲、娱乐设施,以丰富职工生活。
确保每一位员工均以饱满的热情投入到施工中。
项目经理部拟在中间段设置,办公性及生活性临设采用组合板房搭建,而厕所、厨房、冲凉房采用180mm厚砖墙,内墙贴白色瓷片,外墙刷白,其余采用钢竹棚搭设。
对出入口、办公区、宿舍、厕所、材料堆放、加工场、仓库等场所进行硬化,并对周围环境进行适当的绿化。
(一)布置原则及布置依据
l、布置原则
(1)充分利用设计文件规划的施工场地,本着满足施工需求、减少施工占地、减少污染,文明大方的原则布置施工现场。
(2)以满足施工生产需要为前提,尽可能地利用场内交通条件,减少对周围环境影响。
(3)施工场地的规划布置尽可能按照标书要求及业主提供的条件进行;其规模和容量按施工总进度及施工强度的需要进行规划设计。
(4)施工场地及营地均按有关规范要求配置足够的环保及消防设施。
布置时尽量在指定的红线以内布置,对必须占用线以外土地的部分,由我方自行解决。
2、布置依据
(1)合同文件的有关规定。
(2)省市关于环保、安全、文明施工的有关规定。
(3)本投标人在实施本工程过程中的项目管理目标。
(二)临时设施布置
项目经理部拟在中间段设置,办公性及生活性临设采用组合板房。
