长输管道施工技术
- 格式:doc
- 大小:20.97 KB
- 文档页数:6
第一篇工序篇第一章施工准备工作施工准备工作根据不同的工程项目、不同的业主要求和不同的施工承包商,其工作内容亦不尽相同,一般来说,主要包括(但不仅限于)以下工作内容。
第一节主要准备工作项目一、技术准备(I)有关施工标准及验收规范的准备;(2)熟悉、研讨设计文件、图纸及标书的内容,组织内部会审;(3)施工现场踏勘;(4)设计交底,图纸、设计文件会审;(5)编制“施工组织设计方案”、“施工作业指导书”,并按程序进行审批;(6)根据业主的“焊接工艺规程”编制下发“焊接作业指导书”。
二、物资准备(1)落实甲供材料、设备,仓储准备;(2)自购材料、计划编制与审批;(3)特殊管件的购置或加工;(4)自行生产、加工所需材料、设备计划的落实与申报等;(5)物资管理人员的组建、培训;(6)编制物资供应计划、物资管理办法实施细则。
三、施工队伍准备(1)建立项目组织机构,健全各项管理制度;(2)组织各工种人员培训、岗位练兵和考试取证;(3)施工设备的检修、维护、改装及特殊要求设备的购置或研制;(4)施工器具的制作和改造;(5)施工任务划分及主要人员、设备的调配;(6)编制调遣计划并组织实施。
四、现场准备(1)申办当地施工许可证;(2)申办水、电、路、讯使用许可证;(3)与地方政府主管部门就施工项目签订有关协议或合同;(4)施工暂设,办理征地许可证;(5)现场平面布置及标识、标志牌的制作;(6)现场“四通一平”工作安排实施;(7)施工营地及施工现场的安全防护措施及环保措施;(8)处理关联单位或个人的有关事宜。
五、建立质量体系运转所需文件和相关资料(1)项目工程质量方针、目标,HSE方针、目标;(2)质量管理手册、HSE管理手册、QHSE作业指导书;(3)质量控制程序文件、HSE管理程序文件;(4)关键特殊工序的质量审核计划;(5)施工组织设计;(6)施工标准及验收规范;(7)质量检验计划;(8)施工作业指导书;(9)焊接工艺规程;(10)质检证、特殊工种资格证、上岗证;(11)项目质量责任制;(12)项目各项管理制度。

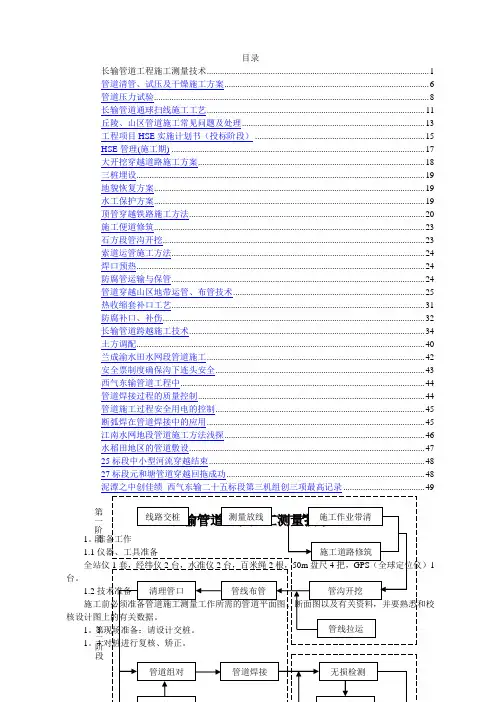

目录长输管道工程施工测量技术 ..................................................................................................... 1 管道清管、试压及干燥施工方案 ............................................................................................. 6 管道压力试验 ............................................................................................................................. 8 长输管道通球扫线施工工艺 ................................................................................................... 11 丘陵、山区管道施工常见问题及处理 ................................................................................... 13 工程项目HSE 实施计划书(投标阶段) ............................................................................. 15 HSE 管理(施工期) ................................................................................................................... 17 大开挖穿越道路施工方案 ....................................................................................................... 18 三桩埋设 ................................................................................................................................... 19 地貌恢复方案 ........................................................................................................................... 19 水工保护方案 ........................................................................................................................... 19 顶管穿越铁路施工方法 ........................................................................................................... 20 施工便道修筑 ........................................................................................................................... 23 石方段管沟开挖 ....................................................................................................................... 23 索道运管施工方法 ................................................................................................................... 24 焊口预热 ................................................................................................................................... 24 防腐管运输与保管 ................................................................................................................... 24 管道穿越山区地带运管、布管技术 ....................................................................................... 25 热收缩套补口工艺 ................................................................................................................... 31 防腐补口、补伤 ....................................................................................................................... 32 长输管道跨越施工技术 ........................................................................................................... 34 土方调配 ................................................................................................................................... 40 兰成渝水田水网段管道施工 ................................................................................................... 42 安全票制度确保沟下连头安全 ............................................................................................... 43 西气东输管道工程中 ............................................................................................................... 44 管道焊接过程的质量控制 ....................................................................................................... 44 管道施工过程安全用电的控制 ............................................................................................... 45 断弧焊在管道焊接中的应用 ................................................................................................... 45 江南水网地段管道施工方法浅探 ........................................................................................... 46 水稻田地区的管道敷设 ........................................................................................................... 47 25标段中小型河流穿越结束 .................................................................................................. 48 27标段元和塘管道穿越回拖成功 .......................................................................................... 48 泥潭之中创佳绩 西气东输二十五标段第三机组创三项最高记录 . (49)11.11台。
长输管道工程建设及施工技术探讨摘要:长输管道是一种运输效率较高的运输方式,它的占地面积小,需要的成本更加低,能够源源不断地为人们的生活运输需要的石油和天然气等能源。
近年来,我国长输管道技术得到了快速发展,“十三五末”管道长度较“十一五末”翻了一番。
但目前管道建设过程中也面临着很多的问题和挑战需要解决。
本文介绍了长输管道的基本情况、长输管道工程施工的主要特点及主要施工技术等,希望为工程建设管理和技术人员提供参考借鉴。
相信未来随着能源的清洁化转型,未来长输管道必将在能源体系中发挥更大的作用。
关键词:长输管道;工程建设;施工技术1长输管道的概述我国已经成为世界上最大的能源生产国,同时也是世界上最大的能源消费国,也是能源利用效率提高最快的国家。
随着国家双碳战略的深入实施,能源系统正在向低碳化、清洁化转型。
就能源储运来说,管道运输是目前最普遍、最经济、最安全的运输方式。
石油和天然气作为国家重要的能源战略物资,多采用长输管道方式运输。
长输管道是指产地、储存库、使用单位间的用于输送商品介质(油、气等)长距离(一般大于50公里)管道。
其安装工序复杂,种类丰富多样,普遍管径比较大、运输距离长、输送量也比较大,投产后基本上要进行连续输送,还具有相对固定的特点,对施工技术提出了较高的要求。
十一五末,我国建成了7万公里的干线管道,原油的70%和天然气的99%都靠管道运输。
随着我国国民经济的快速发展,十三五末,我国油气长输管线包括国内管线和国外管线,总里程达到16.5万公里,其中原油管线为3.1万公里,成品油管线3.2万公里,天然气管道10.2万公里,已基本形成网。
国内原油和成品油运输管网已实现西油东送、北油南下、海油上岸,天然气则实现了西气东输、川气出川、北气南下。
预计十四五末,我国长输管道总里程预计将超过24万公里。
2长输管道施工特点长输管道线路工程施工主要分为施工准备、材料、管道附件验收、交接桩及测量放线、施工便道修筑及施工作业带清理、材料、防腐管的运输及保管、管沟开挖、布管及现场坡口加工、管口组对、焊接及验收、管道防腐和保温工程、管道下沟及回填、管道穿跨越工程及同沟敷设管道清管、测径及试压、输气管道干燥、管道连头、管道附属工程、健康、安全与环境和工程交工验收。

长距离输水管道施工技术研究一、引言随着城市化进程的加快,对于水资源的需求不断增加。
为了满足城市对水资源的需求,长距离输水管道建设成为一种趋势。
长距离输水管道可以将水资源从远处引入城市,并保证城市的用水安全。
本文旨在对长距离输水管道施工技术进行研究和探讨,提出一种有效的施工方案。
二、长距离输水管道施工技术的选择1.直埋施工技术直埋施工技术是将输水管道直接埋入地下,适用于地势平坦,土壤条件较好的地区。
该技术施工简便、成本低,但对土质的要求较高,需要进行土壤勘探和工程设计。
2.隧道施工技术隧道施工技术适用于地势复杂,有山、河、桥等地形的地区。
通过开挖隧道,可以克服地形的限制,保证输水管道的连续性。
但隧道施工技术成本较高,需要进行地质勘探和隧道设计。
3.桥梁施工技术桥梁施工技术适用于跨越河流、湖泊等水域的地区。
通过建造管道桥梁,可以保证输水管道的畅通无阻。
桥梁施工技术技术要求较高,需要进行桥梁设计和结构计算。
综合考虑工程实际情况和成本效益,可以选择适合的施工技术进行长距离输水管道的建设。
三、长距离输水管道施工的关键问题1.土质条件选择根据工程实际情况和地质调查资料,选择合适的土质条件对输水管道进行施工。
土质条件的选择对于工程的稳定性和安全性具有重要影响。
2.施工队伍组织和施工管理施工队伍的组织和施工管理是工程成功的关键。
需要合理安排施工队伍的人员和装备,做好施工过程中的质量控制和安全监督。
3.管道连接和测试四、长距离输水管道施工方案基于以上研究和分析,提出一种长距离输水管道施工方案:1.选择直埋施工技术。
根据土质条件和工程实际情况,选择直埋施工技术进行长距离输水管道建设。
2.组织施工队伍。
合理安排施工队伍的人员和装备,确保施工过程中的质量控制和安全监督。
3.进行土质勘探和工程设计。
根据土质勘探和工程设计结果,进行土质条件的选择和管道线路的规划。
4.进行管道连接和测试。
保证管道连接的紧密性和密封性,同时对管道进行测试和检验。
长输管道施工方案长输管道施工方案1. 方案背景长输管道是一种用于输送大量液体或气体的管道,通常用于输送石油、天然气或水等资源。
长输管道施工是一个复杂而庞大的项目,需要充分的规划和组织,以确保施工过程的顺利进行,并保证管道的安全和可靠运行。
2. 目标本施工方案的目标是按照合理的成本和时间计划完成长输管道的施工工程,确保管道的质量和安全,保护环境,为社会经济发展提供支持。
3. 施工准备在施工前,需要进行充分的准备工作。
包括但不限于以下方面:确定施工地点和工程范围,编制详细的设计方案和施工技术要求,考虑土地征用和环境保护,评估施工风险,制定安全保障和应急预案,设立施工管理团队和人员培训。
4. 施工技术长输管道施工技术包括管道敷设、焊接、防腐、保温、试运行等。
在敷设过程中,需要考虑地形地貌、地质条件、交通工具的运输、工程材料的采购和储存。
焊接过程需要选择合适的焊接工艺和设备,确保焊接质量。
防腐和保温措施可以采用涂覆、绝热层和防腐膜等方法,以延长管道的使用寿命。
在试运行时,应进行严格的测试和检查,确保管道的正常运行。
5. 安全和环保措施长输管道施工过程中需要采取一系列安全和环保措施,以保护工人的安全和减少对环境的影响。
这些措施包括但不限于:工单位置标示和警示标志的设置,施工现场的防护设施建设,作业人员的个人防护用具配备,严格遵守施工规范和操作程序,加强职业健康管理和环境监测。
6. 进度管理和质量控制长输管道施工需要制定详细的施工进度计划,并按照计划进行监督和管理。
同时,需要建立完善的质量控制体系,确保工程质量。
这包括严格审核工程设计和材料选择,加强施工现场的管理和检查,开展质量检验和测试,对不合格的工程进行整改和修复。
7. 成本和资源管理在施工过程中,需要合理利用资源,控制成本。
这包括材料和设备的采购和使用,人员的安排和管理,运输和物流的组织,合理划分工作区域和任务,优化工作流程和时间安排,提高工作效率和资源利用率。

长输管道水平定向钻穿越施工技术摘要:水平定向钻施工技术是一种采用设置在地而上的水平定向钻机,在不开挖土壤的条件下,采用探测仪导向,在不同地层和深度控制钻杆钻头方向,达到设计轴线的要求,先用导向钻具钻进小口径的导向孔,然后用回扩钻头经多次扩孔,拖拉管道回拖就位,完成管道敷设。
因其施工速度快、对周围环境影响小、可穿越地下障碍物和地面建造物等特点得到了广泛的应用。
关键词:长输管道;水平定向钻穿越;施工技术;前言:水平定向钻穿越技术是目前国内外使用频率较高的一种非开挖技术,具有不损坏地貌、不影响交通、施工便捷等特点,现已成为长输管道穿越江河、高速公路、无法拆迁的建筑物等地段最理想的施工方法之一。
但在实际施工过程中容易出现一些较难控制的风险,其中地面冒浆就是主要常见的风险之一,不仅影响施工进度并造成经济损失,而且还会对周边环境造成一定程度的影响。
一、工程概况穿越段管道规格设计压力6.3 MPa,穿越管道所在区域地层由上至下依次是粉土(厚度8.70 m-,-lO.40 m),粉质黏土(厚度1.60 m~6.30 m),粉土(厚度4.60 m-,一6.30 m),粉质黏土(厚度1.80 m--一5.90 rn)。
根据施工方案,穿越水平长度为1901.43 m。
二、长输管道水平定向钻穿越施工技术1.水平定向钻组成。
水平定向钻主要由钻机系统、动力系统、泥浆系统、控向系统、钻具及辅助机具组成。
钻机系统。
是穿越设备钻进作业及回拖作业的主体,它由钻机主机、转盘等组成。
钻机主机放置在钻机架上,用以完成钻进和回拖作业。
转盘装在钻机主机前端,连接钻杆,并通过改变转盘转向和输出转速及扭矩大小,达到不同作业状态的要求。
动力系统。
由液压动力源和发电机组成动力源,为钻机系统提供高压液压油作为钻机的动力;发电机为配套的的电气设备及施工现场照明提供电力。
控向系统。
控向系统是通过计算机监测和控制钻头在地下的具体位置和其它参数,引导钻头正确钻进的方向性工具,由于有该系统的控制,钻头才能按设计曲线钻进。
浅谈长距离输水管道工程施工技术分析摘要:长距离输水管道工程具有线路长、工期长、投资大、技术难度高等特点,工程施工期间的进度与质量较难控制。
本文以云南省祥云县清水河水库输水工程施工为例,深入探讨长距离输水管道工程施工技术要点与施工质量控制措施,希望能为相关实践工作的开展带来一些理论参考。
关键词:长距离输水管道;施工技术;施工要点云南省祥云县清水河水库是一座解决祥云县禾甸镇、米甸镇及宾川县拉乌乡农田灌溉用水和农村人畜供水的综合利用工程。
水库的输水工程为管道工程,全长31.18655km,沿线设2个自流灌溉分水口,一个设在米甸镇西侧,一个设在管线末端,禾甸镇莲花湖水库东北侧。
1长距离输水管道线路规划在进行长距离输水管道工程施工前,线路规划与线路比选是一项不可缺少的工作,合理布设输水线路能较大降低施工难度,让管道施工质量与进度得到保障。
为确保输水线路的科学性、合理性,进行输水线路布置时需遵循一定原则。
具体如输水建筑物在满足输水任务的前提下尽可能顺直布置,缩短管线长度;要减少对农田、房屋、设施等的占用,尽可能沿公路、施工便道布置;输水管线要与建筑物、人口密集区域保持一定距离,并且尽量避开不良地质地段,防止施工难度与施工成本过高;布置输水管道时尽量满足管道地埋要求,避免急转弯及较大起伏,尽可能不穿越沟渠、天然河道或公路等重要障碍物,确保施工以及运行维护方便【1】。
2长距离输水管道施工技术2.1管线布置进行长距离输水管道工程的施工建设时,首先优化管线布置方案。
本工程的输水管道进口连接枢纽区老母猪箐输水隧洞末端,进口设计流量为1.35m3/s,进口管道中心高程为2192.594m。
为确保输水安全与输水顺畅,在进口位置钢管上布置一个流量控制阀以控制整条输水管道的输水流量。
管道沿线经过香么所、核桃箐、自羌朗、米甸镇、小松坡、清涧美、哨上村、杨保海,止点到莲花湖水库东北侧山坡。
管道总长为31186.55m,出口管道中心高程为2069.477m,沿线共设有2个自流灌溉分水口,一个设置在29#管道(克昌)末端,里程为QSH14+254.500,位于米甸镇西侧,分水后管道设计流量为0.46 m3/s;另一个设置在莲花湖水库东北侧山坡的线路末端,分水至灌溉支渠【2】。
一、长距离输水管渠道工程技术(一)输水工艺1、输水方式包括无压重力输水、有压重力输水、加压输水、重力和加压组合输水等。
2、设计时可根据下列条件,通过技术经济比较后,确定输水方式:(1)有良好的卫生防护条件,输水过程中保证所输送的水不受污染;(2)输水量稳定可靠;(3)调度方便;(4)运行安全可靠,维护管理方便。
3、当高差足够、地形适宜时且输送原水水量较大时,可采用明渠输水方式。
当输水量较小时,不宜采用明渠输水方式。
当采用明渠输水方式时,输水线路的选择应尽量避免人类生活和生产活动造成水质污染,且应有卫生防护措施,应计算输水过程中渗漏、蒸发等水量损失。
4、当高差足够、距离较长,在地形适宜时可采用无压重力暗渠输水方式。
(1)采用无压暗渠输水时,应设置检查井和通气设施。
当采用管径或当量直径小于700mm的圆形断面时,检查井间距不宜大于200m;当管径或当量直径大于700mm时,不宜大于400m。
必要时还应设置跌水井或水位控制措施。
(2)通气井或兼有通气作用的检查井,其井盖应考虑通气的可靠性,不宜采用普通不透气井盖。
(3)明渠和无压暗渠输水方式的流量调节应通过管渠首端控制,宜根据流量调节响应时间和用水情况,合理设置相应的调节构筑物或其他措施。
5、在一般情况下,当有足够的可利用输水地形高差时,宜优先选择有压重力输水方式。
(1)选择重力输水时,应充分利用地形高差,使输送设计流量时所采用的管径最小,以求得最佳经济效益。
(2)重力输水管道的最大流速不宜大于3m/s。
当流速大于3m/s时,应经过水锤分析计算设置减压消能装置和其他水锤防护措施。
(3)当重力输水管道进口端水位变化较大时,应加装减压消能装置。
(4)当重力输水管道在较低流量运行工况下产生较大富余水头时,也应加装减压消能装置。
6、当没有可利用的输水地形高差时,可选用水泵加压输水方式。
7、当水泵加压总扬程不大于90m,且输水距离不大于50km时,宜采用单级加压方式。
长输管道施工技术方案1.1 管材验收1.2 测量、放样1.3 运输、吊装1.4 布管1.5 组对1.6 焊接、检验1.7 管沟开挖1.8 水工保护1.9 穿越工程施工方案(一)顶管穿越公(铁)路施工方案(二)大开挖穿越公路施工方案(三)大开挖穿越河流、沟渠施工方案(四)穿越管道、涵洞和电(光)缆施工方案(五)低山区石方沟槽开挖1.10 下沟及回填1.11 试压1.12 死口处理2 施工管理措施2.1 质量保证措施2.2 期保证措施2.3 安全文明施工保证措施2.4 成本控制措施2.5 交工文件资料管理3 附录:本工程执行的规范标准和有关规定1.1 管材验收从防腐厂家领取材料时,应对管材的材料原质量和管材的防腐质量由供应、质检人员进行检查验收,不合格者不得运至施工现场。
验收、运输交接时应办理工序交接手续。
1.1.1 检查钢管的原材料质量证明书,合格证应符合《石油天然气工业输送钢管交货技术条件第一部分:A级钢管》(GB/T9711.1-1997)要求。
1.1.2 检查成品管的防腐质量应符合《钢质管道熔结环氧粉末外涂层技术标准》(SY/T0315-97)(1)在管端1m处应有标记,标明钢管的规格、材质、等级、生产厂名称、执行标准;外涂层的类型、等级、防腐管编号、检验员代号、涂装厂名称、生产日期、执行标准。
(2)成品管外表面无损伤。
1.1.3 冷、热弯管外观不得有裂纹、皱折,椭圆度不得大于2%,外防腐不得脱层等损伤,焊缝不得分布于内外侧。
1.2 测量、放线1.2.1 根据图纸及现场交桩情况,用全站仪依据沿线的水准点和坐标网,放出管道中心线及作业边界线,打出百米中间桩及拐点桩,并在施工作业面边界线上撒出白灰线。
1.2.2 根据业主和监理要求对拐点桩作出现场修改的,应重新测量。
1. 3 运输、吊装1.3.1 集散点的选择根据对管道沿线道路、桥梁、涵洞等地形地貌勘测情况,确定沿各集散点,选择在交通便利、靠近施工作业线的地段,集散点场地用机械或人工进行平整,摆好软土(袋)或道木。
浅谈长输管道施工过程中的技术要点【摘要】随着我国能源工业的发展和能源结构的调整,长输管道作为远距离油气输送的主要方式得到迅猛发展。
长输管道施工建设是管道生命周期内的重要环节,因此加强施工过程中技术要点的控制,对保证长输管道工程建设质量及建成以后安全运行有积极的意义。
【关键词】:长输管道、施工技术要点【正文】:长输管道在我国已经有了长足的发展,DN800以上大管径管道施工安装技术逐步成熟。
长输管道施工过程中技术要点的处理是对整个工程最终质量的检验,对保证整路管线的畅通起着重要的作用。
下面是我对长输管道施工过程中技术要点进行的一些总结。
一、长输管道的施工工序管道施工工序为:测量放线、清除障碍、修施工作业带和便道、开挖管沟、管道的防腐绝缘、管件预制、防腐管的运输、现场布管、管道的组装与焊接、无损探伤、热缩套防腐补口和检漏、管道下沟、回填、地貌恢复、穿跨越、沟下连头、分段耐压试验、吹扫、通球、线路三桩安装和竣工验收。
其中主要的施工技术要点集中在管道的组装与焊接、热缩套防腐补口、管道下沟、回填、沟下连头二、长输管道施工过程中的技术要点1管道的组装与焊接1.1管道组装a管道组装前,首先要对管内进行清扫,管道内的土块、石块、砖头等要清理出去。
b组焊前,对管端内、外10mm范围内及坡口内的油污和锈蚀要清除干净,露出金属光泽。
c组焊前,对管道进行预热处理。
该工作在春、秋、冬季进行,主要是去除管道中含有的水分,可以减少焊口开裂。
夏季在温度达到20℃以上时可以不预热。
d如果管道为螺旋焊管,对口时焊口处两管道螺旋焊缝之间的的间距要大于200mm。
1.2管道焊接目前管道焊接施工有两种施工方法:一是两名焊工根焊打底,两名焊工进行剩余焊道的填充焊、盖面焊;一是两名焊工根焊打底,剩余每层焊道都由不同的两名焊工进行填充焊、盖面焊,实行流水作业。
a管道根焊之后,要进行清根,清根要派两名专职打磨工操作,清根要彻底,否则焊缝容易产生加渣。
长输管道山区施工技术长输管道因跨度大,绵延上千公里,因此,不可避免地会遇到不同规模、不同类型、不同特点的地质地貌。
尤其对于山区的长输管道而言,对施工技术的要求更高。
山区地质地貌复杂,加上本身具有湿陷性,地质情况不稳定,文章针对这一特殊的地貌下,对长输管道山区的施工技术进行分析,以期使得长输管道的施工工作能够顺利开展。
标签:长输管道;施工技术;山区具体而言,长输管道在施工时具体采用的是沟下焊作业,尽可能的少留头,一次性通过,降低连头的工作量,进而提高整体的施工效率。
陡坡地段一般采用小炮车布管、轻轨布管、“Z”型施工布管。
它在短的陡坡地段采用整体预制后吊装,并且在陡坡上下两端之内进行布管。
这在一定的组队中是用来冷热弯管、弯头。
管沟在成形之后确定弯管和弯头,并在下料时考虑到直管、弯头等等,如下就长输管道的山区施工技术进行分析。
一、长输管道山区施工技术(一)布管技术1.山区中的管道运输管理运输需要依托现有公路进行实施,使用大型运输车辆运输,此外,必要时可修筑临时便道,用来满足具体的管道运输施工条件。
如果条件不具备时,可采取改装的山地运管车、高架槽车或爬犁等具体的运输设备。
针对临时堆管场而言,可在事前进行统一规划,具体的管道运输尽可能地抵近作业区,可在一定程度上提高整体功效还可以减少相应地管道布局。
2.人工布管技术人工布管顾名思义采用人力将临时堆放点的管道运输到施工作业场。
人工布管技术一般适用于中小口径的山区管道施工,因山区的生态环境较为脆弱,完全采用机械布管方式根本不适用,而且多数山区地段机械无法进入,设备转场较为困难,工程投资较大,而且还波及到环境破坏等一系列的问题。
因人力抬管受到的限制少,因此,在山区经常会采用到人工抬管。
针对人工抬管的具体技术工作而言,采用的是对称布置原则,抬管人员均匀地分布在管道的两侧和首尾两端,通过绳套长度进行高度调整,确保每个人力受理均匀,避免工伤的出现。
3.机械布管在大口径管道的布管中,需要采取机械布管的方式进行布管。
石油天然气长输管道路由选择及施工技术简析石油天然气长输管道是输送石油和天然气的重要通道,选择合适的路由和施工技术对于管道的安全和经济运行至关重要。
本文将就石油天然气长输管道路由选择及施工技术进行简要分析,以期对相关领域有所启发和帮助。
一、路由选择1.地理条件在选择石油天然气长输管道的路由时,首先要考虑地理条件。
地理条件包括地形、地貌、地质等因素,对于管道的铺设和施工都有重要影响。
一般来说,应优先选择地势平坦、地质稳定的区域作为管道的路由,以减少施工难度和管道运行中可能出现的问题。
2.环保要求在路由选择中,环保要求也是一个重要的考虑因素。
必须避免行经生态环境敏感区、饮用水水源地等区域,以降低对环境的影响,减少可能的环境风险。
3.社会影响除了地理和环保因素外,还需要考虑管道对当地社会的影响。
管道的路由选择应尽量避免影响当地居民的生活和农田的正常生产,同时也要尽量减少对历史文化遗址、重要建筑等文物的影响。
4.安全考虑在路由选择中,安全是放置管道的首要考虑因素。
应该避免穿越地震带、泥石流带、山洪灾害区等地质灾害高发区域,减少管道受到自然灾害的影响。
还需要考虑管道的安全缓冲区和应急预案等问题。
二、施工技术1.管道铺设在选择路由之后,管道的铺设是关键的一步。
一般来说,管道的铺设有两种方式:地面铺设和地下铺设。
地面铺设适用于平坦地区和没有特殊要求的区域,而地下铺设则适用于需要保护管道安全的地区,如山区、河流、湖泊等地质条件复杂的区域。
2.施工工艺在管道的施工过程中,需要采用一系列的工艺和设备来保证管道的质量和安全。
包括焊接工艺、涂层工艺、防腐工艺等,这些工艺都直接影响到管道的使用寿命和安全性。
3.水工建筑在一些特殊情况下,比如管道需要跨越江河湖泊等水域时,还需要进行水工建筑施工。
水工建筑包括桥梁、隧道、水下管道等工程,需要采用专门的施工技术和设备。
在管道施工过程中,安全管理是至关重要的。
必须严格遵守相关法律法规和标准,加强施工现场的安全教育和监督,确保施工过程中的安全和质量。
天然气长输管道线路选择及施工技术摘要:天然气长输管道的建设工程是一项复杂的系统工程,涉及到的范围较广,同时也具有一定的危险性,其在施工过程中会出现各种问题,所以相关人员必须要加强对其的管理工作,使施工质量得到有效的保障。
工程的管理是实现项目安全、高效、优质、环保运行的重要保障,也是工程建设的关键所在。
基于此,文章首先分析了天然气长输管道的线路选择策略,然后对具体的施工技术措施进行了分析与研究,以供参考。
关键词:长输管道;路线选择;施工技术1天然气长输管道线路选择要点分析1.1综合分析多项因素天然气长输管道所处环境复杂,铺设施工难度较大,需要考虑的因素也众多,包括气候、地表、水文、地下环境、周边地区规划、周边道路交通等。
管道建设中需要就工程成本的投入与控制进行分析,考虑到自然环境保护以及辐射范围等实际情况,在能保证天然气长输管道施工质量的同时,促进天然气资源价值的最大化发挥。
1.2主动调整并适应环境天然气长输管道建设中需要在环境中保护良好的适应性,在支线建设的前提下合理选择管道线路。
待管道线路确定后,组建专门的调查小组,深入实地了解管道途径区域的具体情况,就管道线路周围环境信息作出准确且详细的记录,包括地表条件、水文、气候、交通等,及时调整特殊路线规划,以促进管道施工的顺利进行。
管道建设中需要就城市天然气需求加以具体分析。
对于恶劣的施工环境,需要结合所在位置具体情况来选择天然气长输管道线路,在满足施工需求的同时尽可能降低施工难度,为天然气长输管道提供安全保障。
天然气长输管道线路的规划,不可忽视地震及其他自然灾害等因素,保证所采取规划措施的科学性和有效性,为管道的稳定与安全提供保障,减少环境污染,降低安全风险,最大程度上防范管道泄漏问题出现。
长输管道线路选择应确保难度较低,在保证施工质量与效率的同时,尽可能降低成本的投入,这对于天然气长输管道工程经济效益的维护至关重要。
1.3重视自然环境保护天然气长输管道的建设应当重视环境保护,与生态保护区、旅游景区、水资源保护区等保持较远距离,并且不可靠近人口密集地区或经济作物种植区,避免自然环境受到管道建设的不良影响。
(1) 技术准备.进行图纸会审、设计交底及技术交底工作.进行施工组织设计、施工方案及质量、健康、安全、环境措施的编审工作.(2)人力资源准备.建立项目组织机构.配置满足工程需要的施工人员。
组织主要工种的人员培训、考试取证。
(3)机具设备准备.完成施工机具设备配置。
完成施工机具设备的检修维护。
完成具体工程的专用施工机具制作。
(4) 物资准备.施工主要材料的储存应能满足连续作业要求。
做好物资采购、验证、运输、保管工作。
(5)现场准备.办理施工相关手续。
施工用地应满足作业要求.完成现场水、路、电、讯、场地平整及施工临设工作.长输管道一般采用埋地弹性敷设方式,弹性敷设是指管道在外力或自重作用下产生弹性弯曲变形,利用这种变形进行管道敷设的一种方式.按照一般地段施工的方法,其主要施工程序是:线路交桩-测量放线—施工作业带清理及施工便道修筑-管道运输—布管—清理管口—组装焊接-焊接质量检查与返修—补口检漏补伤—管沟开挖—吊管下沟—管沟回填-三桩埋设—阴极保护—通球试压测径—管线吹扫、干燥—连头 (碰死口) —地貌恢复—水工保护—竣工验收.(1) 工程所用材料及设备的材质、规格和型号必须符合设计要求,其质量应符合国家或行业现行有关标准的规定。
应具有出厂合格证、质量证明书以及材质证明书。
(2)钢管应按制造标准检查其外径、壁厚、椭圆度等尺寸偏差。
钢管表面不得有裂纹、结症、權皱。
(3)钢管如有划痕、凹坑、电弧烧痕、椭圆度超标、变形或压扁等缺陷应进行处理。
(1)线路交桩是在完成线路勘察后,设计单位向施工单位进行交接桩的工作。
交桩内容包括线路控制(转角) 桩,沿线路设置的临时性、永久性水准点,设计代表在现场向施工单位交接设计控制(转角)桩时,应核对桩号、里程、高程、转角角度。
(2) 测量放线是根据设计控制(转角) 桩放出线路轴线 (或管沟开挖边线)和施工作业带边界线.在线路轴线(或管沟开挖边线)和施工作业带边界线上加设百米桩,管道水平转角较大时,应增设加密桩。
长输管道施工技术1 施工前的准备工作(1)技术准备。
进行图纸会审、设计交底及技术交底工作。
进行施工组织设计、施工方案及质量、健康、安全、环境措施的编审工作。
(2)人力资源准备。
建立项目组织机构。
配置满足工程需要的施工人员。
组织主要工种的人员培训、考试取证。
(3)机具设备准备。
完成施工机具设备配置。
完成施工机具设备的检修维护。
完成具体工程的专用施工机具制作。
(4)物资准备。
施工主要材料的储存应能满足连续作业要求。
做好物资采购、验证、运输、保管工作。
(5)现场准备。
办理施工相关手续。
施工用地应满足作业要求。
完成现场水、路、电、讯、场地平整及施工临设工作。
2 长输管道施工程序长输管道一般采用埋地弹性敷设方式,弹性敷设是指管道在外力或自重作用下产生弹性弯曲变形,利用这种变形进行管道敷设的一种方式。
按照一般地段施工的方法,其主要施工程序是:线路交桩—测量放线—施工作业带清理及施工便道修筑—管道运输—布管—清理管口—组装焊接—焊接质量检查与返修—补口检漏补伤—管沟开挖—吊管下沟—管沟回填—三桩埋设—阴极保护—通球试压测径—管线吹扫、干燥—连头(碰死口)—地貌恢复—水工保护—竣工验收。
3 材料及设备检验(1)工程所用材料及设备的材质、规格和型号必须符合设计要求,其质量应符合国家或行业现行有关标准的规定。
应具有出厂合格证、质量证明书以及材质证明书。
(2)钢管应按制造标准检查其外径、壁厚、椭圆度等尺寸偏差。
钢管表面不得有裂纹、结症、權皱。
(3)钢管如有划痕、凹坑、电弧烧痕、椭圆度超标、变形或压扁等缺陷应进行处理。
4 线路交接桩及测量放线(1)线路交桩是在完成线路勘察后,设计单位向施工单位进行交接桩的工作。
交桩内容包括线路控制(转角)桩,沿线路设置的临时性、永久性水准点,设计代表在现场向施工单位交接设计控制(转角)桩时,应核对桩号、里程、高程、转角角度。
(2)测量放线是根据设计控制(转角)桩放出线路轴线(或管沟开挖边线)和施工作业带边界线。
在线路轴线(或管沟开挖边线)和施工作业带边界线上加设百米桩,管道水平转角较大时,应增设加密桩。
山区和地形起伏较大地段,其纵向转角变坡点应根据施工图或管道施工测量成果表所标明的变坡点位置、角度、曲率半径等参数放线。
5 施工作业带清理及施工便道修筑(1)施工作业带清理。
施工作业带占地宽度应和管道的直径、开挖土方的类型和体积、所使用的机械以及管道安装方法相适应。
在施工作业带范围内,对影响施工机具通行或施工作业的石块、杂草、树木清理干净。
注意防止水土流失和保护标志桩不受到破坏。
(2)施工便道修筑。
施工通道是连接国家正规公路与施工作业带之间的道路,施工便道应平坦,并具有足够的承载能力,能保证施工车辆和设备的行驶安全。
施工便道路面宽度宜大于4m,并与公路平缓接通,每2km宜设置一个会车处,弯道和会车处的路面宽度宜大于10m,弯道的转弯半径宜大于18m。
6 防腐管的装卸、运输及保管(1)装卸。
防腐管装卸不得损伤防腐层,应用不损伤管口的专用吊具,弯管应采取吊管带装卸。
(2)运输。
防腐管装车前,应核对防腐管的防腐等级、材质、壁厚,不宜将不同防腐等级、材质、壁厚的防腐管混装,防腐管与车架或立柱之间、防腐管之间、防腐管与捆扎绳之间应设置橡皮板或其他软质材料衬垫。
(3)保管。
防腐管的存放和堆置高度应保证管子不会发生损伤和永久变形,采取防止滚落的措施。
不同规格、材质的防腐钢管应分开堆放。
每层防腐管之间应垫放软垫,最下层的管子下铺垫两排枕木或沙袋,管子距地面的距离宜大于200mm,防腐管运抵施工现场后,露天存放时间超过3个月时应采取防护措施。
7 布管及现场坡口加工(1)布管1)按设计图纸规定的钢管材质、规格和防腐层等级布管。
布管前测量管口周长、直径,进行匹配组对。
沟上布管前每根管子应设置管墩,平原地区管墩的髙度宜为0)4〜0)5m,山区应根据地形变化设置,用袋装软质材料作为管墩,管与管首尾相接处宜错开一个管径。
2)沟上布管及组装焊接时,管道的边缘至管沟边缘应保持足够的安全距离。
(2)根据焊接工艺规程加工、检查坡口。
复合型坡口宜在施工现场采用坡口机进行加工,管端坡口如有机械加工形成的内卷边,应用锉刀或电动砂轮机清除整平。
8 管口组对、焊接及验收(1)焊接施工前规定。
应制定焊接工艺预规程,进行焊接工艺评定,根据合格的焊接工艺评定报告编制焊接工艺规程。
焊工必须具有国家有关部门颁发的相应资格证书。
(2)焊接环境要求。
在下列任何一种环境中,未采取有效防护措施不得进行焊接:雨雪天气;大气相对湿度大于90%;低氢型焊条电弧焊,风速大于5m/s;自保护药芯焊丝半自动焊,风速大于8m/s;气体保护焊,风速大于2m/s;环境温度低于焊接工艺规程中规定的温度。
(3)管口组对管口组对优先选用内对口器,不具备使用内对口器条件时可选用外对口器;使用内对口器时,应在根焊完成后拆卸和移动对口器,移动对口器时,管子应保持平衡;使用外对口器时,在根焊完成不少于管周长50%后方可拆卸,所完成的根焊应分为多段,且均匀分布。
(4)管口焊接1)管口焊接前预热应符合焊接工艺规程的规定,预热宽度不应小于坡口两侧各50mm,使用测温蜡笔、红外线测温仪等测温工具测量,管口应均匀加热,当环境温度低于-5°C时,采用电加热进行预热。
2)管道焊接应符合焊接工艺规程的要求,根焊完成后,应立即进行热焊,各焊道宜连续焊接,控制道间温度;在焊接作业中,焊工应对自己所焊的焊道进行自检和修补工作,每处修补长度不应小于50mm。
每日作业结束后应将管线端部管口临时封堵,遇水及沟下焊管线应采取防水措施。
焊口应有标志,焊口标志包括工程名称缩写、标段号、桩位号、流水号用记号笔写在距焊口(油、气流动方向下游)lm处防腐层表面,并同时作好焊接记录。
3)所有带裂纹的焊缝必须从管线上切除,出现的非裂纹性缺陷,可直接返修,按照返修焊接工艺规程,焊缝在同一部位的返修不允许超过两次,根部只允许返修一次,否则应将该焊缝切除。
(5)焊缝的检验与验收1)焊缝经外观检查合格后方可进行无损检测a)焊缝外观成型均匀一致,焊缝及其热影响区表面上不得有裂纹、未熔合、气孔、夹渣、飞溅、弧坑等缺陷。
b)焊缝表面不应低于母材表面,焊缝余高应在0〜3 mm范围内,向母材的过渡应平滑。
c)焊缝表面宽度每侧宜比坡口表面宽1〜2mm。
d)咬边的最大尺寸应符合规定。
2)无损检测应符合国家及石油行业现行标准的规定,射线检测及超声检测的合格等级均为Ⅱ级。
穿、跨越水域、公路、铁路的管道焊缝,弯头与直管段焊缝及未经试压的管道碰死口焊缝,均应进行100%超声检测和射线检测。
9 管道防腐补口管道无损检测合格后,应及时进行防腐补口。
热收缩套补口是目前常用的施工方法,补口前应对管体进行预热,预热温度通常为60〜80°C,达到预热温度,迅速将热收缩套安装就位,热收缩套与管口两侧搭接50mm以上。
防腐层的外表面应平整,无漏涂、褶皱、流淌、气泡和针孔等缺陷;防腐层应能有效地附着在金属表面;聚乙烯热收缩套(带)、聚乙烯冷缠粘胶带,以及双组分环氧粉末补伤液、补伤热熔棒等补口、补伤材料应按其生产厂家使用说明的要求施工。
10 管沟开挖(1)管沟边坡坡度应根据土壤类别、力学性能和管沟开挖深度确定,深度在5m以内管沟最陡边坡的坡度应按规范要求确定。
深度超过5m的管沟边坡应根据实际情况,采取放缓边坡、支撑或阶梯式开挖措施。
(2)一般地段管沟开挖时,将挖出的土石方堆放到焊接施工对面一侧,堆土应距沟边不小于1m。
(3)爆破开挖管沟宜在布管前完成,爆破作业应由有爆破资质的单位承担。
(4)管沟中心线、沟底标高、沟底宽度、变坡点位移的允许偏差应符合规定。
石方段管沟沟壁不得有欲坠的石头,沟底不应有石块。
11 管道下沟及回填(1)管道下沟1)管线的焊接、无损检测、补口完成后,应及时下沟。
一个作业(机组)施工段,沟上放置管道的连续长度不宜超过10km。
下沟前,应复查管沟深度,清除沟内塌方、石块、积水、冰雪等异物。
石方或戈壁段管沟,应预先在沟底垫300mm厚细土,细土的最大粒径不得大于20mm。
2)管道应使用吊管机等起重设备进行下沟,不得使用推土机或撬杠等非起重机具。
吊具应使用尼龙吊带或橡胶辊轮吊篮,不得直接使用钢丝绳。
3)管道下沟时,应注意避免与沟壁挂碰,以防止擦伤防腐层。
管道应放置到管沟中心位置,距沟中心线的偏差应小于150mm。
管道壁和管沟壁之间的间隙不少于150mm。
管道应与沟底充分结合,局部悬空应用细土填塞(捣固),管道下沟后应对管顶标高进行测量。
(2)管道回填1)管道下沟后应及时回填。
回填前应排除沟内积水,石方、戈壁或冻土段管沟应先回填细土至管顶上方300mm,细土的最大粒径不应大于20mm。
然后回填原土石方,最大粒径不得大于250mm;2)管沟回填土宜高出地面0.3m以上,覆土应与管沟中心线一致,管沟回填土自然沉降密实后(一般地段自然沉降30d后,沼泽地段及地下水位高的地段自然沉降7d后),应对管道防腐层进行地面检漏并符合设计规定。
12 管道清管测径、试压及干燥(1)石油天然气长输管道在下沟回填后应清管、测径及试压,清管、测径及试压应分段进行。
管道清管、测径及试压施工前,应编制施工方案,制定安全措施,试压装置,包括阀门和管道应经过试压检验合格后方能使用。
(2)分段试压前,应采用清管球(器)进行清管,清管介质采用空气。
清管次数不应少于两次,以开口端不再排出杂物为合格。
清管合格后应在试压前后分别进行测径,采用铝质测径板,直径为试压段中最大壁厚钢管或者弯头内径的90%,当测径板通过管段后,无变形、褶皱为合格。
(3)水压试验:分段水压试验的管段长度不宜超过35km,分段水压试验时的压力值、稳压时间及合格标准应符合规定。
(4)气压试验:分段气压试验的管段长度不宜超过18km,试压用的压力表应经过校验,并应在有效期内,压力表精度应不低于1.6级,试压时的压力表应不少于2块,分别安装在试压管段的两端。
试压时的升压速度不宜过快,压力应缓慢上升,每小时升压不得超过1MPa。
当压力升至0.3倍和0.6倍强度试验压力时,应分别停止升压,稳压30min,并检查系统有无异常情况,如无异常情况继续升压。
油、气管道分段气压试验的压力值、稳压时间及合格标准应符合规定。
(5)输气管道干燥:输气管道试压、清管结束后进行管道干燥。
13 管道连头管道连头处的管道焊接应严格执行连头焊接工艺规程,应在焊接完成后进行100%超声检测和100%射线检测,裂纹缺陷不允许返修,其他缺陷只允许返修一次。
14 地貌恢复管道连头处两道环形焊缝焊接完成并检查合格后,应立即进行里程桩、转角桩、标志桩的埋设和地貌恢复工作。
