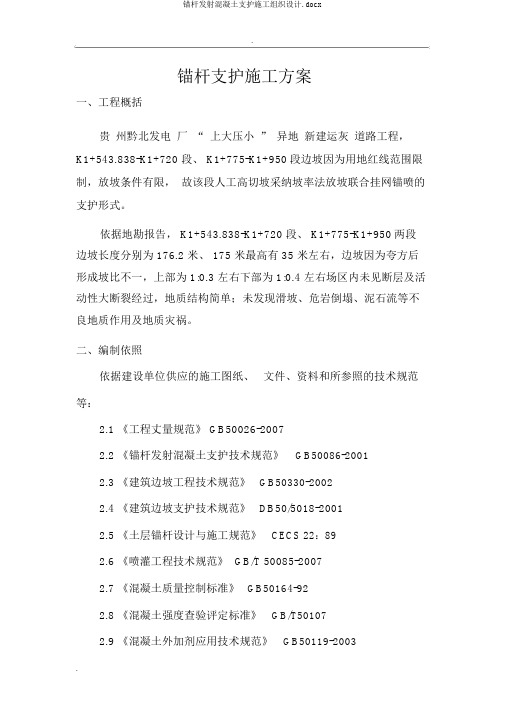

.锚杆支护施工方案一、工程概括贵州黔北发电厂“ 上大压小” 异地新建运灰道路工程,K1+543.838-K1+720 段、 K1+775-K1+950段边坡因为用地红线范围限制,放坡条件有限,故该段人工高切坡采纳坡率法放坡联合挂网锚喷的支护形式。
依据地勘报告, K1+543.838-K1+720 段、 K1+775-K1+950两段边坡长度分别为 176.2 米、 175 米最高有 35 米左右,边坡因为夸方后形成坡比不一,上部为 1:0.3 左右下部为 1:0.4 左右场区内未见断层及活动性大断裂经过,地质结构简单;未发现滑坡、危岩倒塌、泥石流等不良地质作用及地质灾祸。
二、编制依照依据建设单位供应的施工图纸、文件、资料和所参照的技术规范等:2.1 《工程丈量规范》 GB50026-20072.2 《锚杆发射混凝土支护技术规范》GB50086-20012.3 《建筑边坡工程技术规范》GB50330-20022.4 《建筑边坡支护技术规范》DB50/5018-20012.5 《土层锚杆设计与施工规范》CECS 22:892.6 《喷灌工程技术规范》 GB/T 50085-20072.7 《混凝土质量控制标准》GB50164-922.8 《混凝土强度查验评定标准》GB/T501072.9 《混凝土外加剂应用技术规范》GB50119-2003.2.10 《建筑施工高处作业安全技术规范》JGJ 80-19912.11 《脚手架安全技术规范》JGJ130-2011三、施工部署3.1 、施工整体次序及安排3.1.1 、整体次序该工程的施工内容沿高程散布大概分为截水渠、锚杆、锚喷及水渠等几个部分,顾忌到岩体自己的不稳固性和后期办理的难度、安全等要素及后期路基工程,拟采纳边坡整体一次达成,在实行过程中,搭设脚手架将作业面锚杆、锚喷达成后,需快速拆掉脚手架,给下一步路基工序留出作业面。
3.1.2 、工期安排因该边坡支护工程与公路工程以流水作业的施工方法同步进行,故在该新增边坡办理及支护工程工期上以路基工程工期延后40 天为准(路基工程工期在整体施工方案中已作论述)。
隧道工程施工组织设计(完整版)概述本施工组织设计旨在规划和指导隧道工程的施工过程,确保工程按照预期进行,并达到高质量和安全标准。
本文档包括以下几个方面:工程概述、施工计划、资源调配、安全管理、质量控制和风险管理。
工程概述该隧道工程是位于XX地区的一项重要基础设施项目。
隧道总长度为XXX米,包括多个工作面和交通通道。
该隧道将用于连接两个关键地点,满足日益增长的交通需求。
施工计划施工计划应详细规划工程的时间表,确保施工过程高效有序。
计划应包括以下内容:1. 施工阶段划分:将施工过程划分为不同的阶段,每个阶段具体说明施工任务和时间要求。
2. 关键里程碑和工期安排:确定项目的关键里程碑,以帮助监测施工进度并及时调整计划。
3. 资源调配:详细说明所需的人力、材料和设备,并合理安排资源的调配,以保证施工进度和质量。
资源调配本节应详细描述所需的人力、材料和设备,并确定合理的调配方案。
资源调配应考虑以下几个方面:1. 人力资源:确定项目所需的工程师、技术员和劳工数量,并规划他们的工作时间表和职责分工。
2. 材料供应:列出所需的施工材料,包括混凝土、钢筋等,并明确供应商的选择和交付计划。
3. 设备配置:确定所需的施工设备,如挖掘机、起重机等,并规划其调配和维护计划。
安全管理安全管理是保障施工过程的重要部分,应根据相关法规和标准确保工程人员和环境的安全。
以下是安全管理的关键内容:1. 安全培训:为施工人员提供必要的安全培训,包括施工操作规程、紧急处理措施等。
2. 安全防护设施:确定并配置必要的安全设备,如头盔、安全绳索等,以保障工人的人身安全。
3. 安全监测和报告:建立安全监测机制,及时发现和报告安全隐患,并采取相应的纠正措施。
质量控制质量控制是确保工程符合设计要求和标准的关键环节。
以下是质量控制的主要措施:1. 施工检查:定期进行施工现场检查,确保施工符合相关要求,并及时发现和纠正质量问题。
2. 质量测试:进行必要的质量测试,如混凝土强度测试、土壤测试等,以验证施工质量。
预应力锚杆支护施工方案完整版预应力锚杆支护施工方案完整版一:项目背景1.1 项目概况1.2 建设目标与要求1.3 施工环境与条件二:工程概况2.1 工程位置及地理条件2.2 工程规模与范围2.3 工程时间计划三:工作内容3.1 施工方法与技术要求3.2 预应力锚杆支护材料选择与参数要求3.3 施工步骤与工艺流程四:设备与材料4.1 设备要求4.2 材料清单4.3 场地准备与施工设施搭建五:质量与安全控制5.1 施工质量控制措施5.2 安全生产措施5.3 环境保护措施六:施工组织与人员安排6.1 施工组织机构6.2 施工人员安排及职责6.3 施工现场管理与协调七:工程验收与总结7.1 工程验收标准与方法7.2 施工过程记录与验收材料7.3 工程总结与经验分享附件:附件1:工程示意图附件2:施工设备清单附件3:施工进度计划表法律名词及注释:1. 预应力锚杆支护:预应力锚杆是指在锚固段以外部荷载在其线路上施加恒定预应力的锚杆,用于支护地下工程或岩土边坡。
2. 施工质量控制措施:指在施工过程中,为保证工程质量达到设计要求,采取的各类控制措施和监测方法。
3. 安全生产措施:指在施工过程中,为保障工人的人身安全和减少事故发生的预防和控制措施。
4. 环境保护措施:指在施工过程中保护自然环境,减少对周边环境的污染和破坏的各类措施。
建筑工程施工方案一:项目背景1.1 项目概况1.2 建设目标与要求1.3 施工环境与条件二:工程概况2.1 工程位置及地理条件2.2 工程规模与范围2.3 工程时间计划三:工作内容3.1 施工方法与技术要求3.2 材料选择与参数要求3.3 施工步骤与工艺流程四:设备与材料4.1 设备要求4.2 材料清单4.3 场地准备与施工设施搭建五:质量与安全控制5.1 施工质量控制措施5.2 安全生产措施5.3 环境保护措施六:施工组织与人员安排6.1 施工组织机构6.2 施工人员安排及职责6.3 施工现场管理与协调七:工程验收与总结7.1 工程验收标准与方法7.2 施工过程记录与验收材料7.3 工程总结与经验分享附件:附件1:工程示意图附件2:施工设备清单附件3:施工进度计划表法律名词及注释:1. 施工方法与技术要求:指在建筑工程施工过程中,应遵循的施工方法和技术要求,包括合理的施工工艺、操作规范等方面。

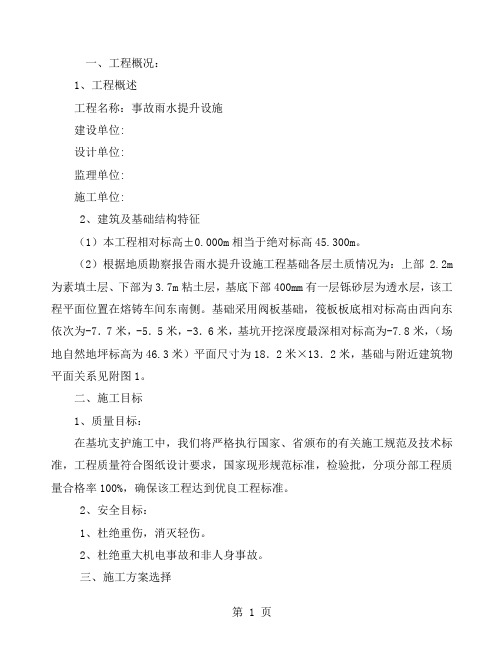

一、工程概况:1、工程概述工程名称:事故雨水提升设施建设单位:设计单位:监理单位:施工单位:2、建筑及基础结构特征(1)本工程相对标高±0.000m相当于绝对标高45.300m。
(2)根据地质勘察报告雨水提升设施工程基础各层土质情况为:上部2.2m 为素填土层、下部为3.7m粘土层,基底下部400mm有一层铄砂层为透水层,该工程平面位置在熔铸车间东南侧。
基础采用阀板基础,筏板板底相对标高由西向东依次为-7.7米,-5.5米,-3.6米,基坑开挖深度最深相对标高为-7.8米,(场地自然地坪标高为46.3米)平面尺寸为18.2米×13.2米,基础与附近建筑物平面关系见附图1。
二、施工目标1、质量目标:在基坑支护施工中,我们将严格执行国家、省颁布的有关施工规范及技术标准,工程质量符合图纸设计要求,国家现形规范标准,检验批,分项分部工程质量合格率100%,确保该工程达到优良工程标准。
2、安全目标:1、杜绝重伤,消灭轻伤。
2、杜绝重大机电事故和非人身事故。
三、施工方案选择根据现场平面布置图中可以看出,事故雨水提升设施工程场地十分狭小,该工程南部紧靠厂区铁艺栏杆围墙及厂外道路排水沟、西部紧贴燃气站、北部和东部靠近现场已硬化好的道路,基础土方开挖达不到放坡要求,且地下水位较浅,基础施工期间正值雨季,为了保证基础施工安全,该工程基础南面、北面及西面支护方案采取锚杆支护,降水采取管井降水。
四、施工准备及部署1、人员准备:序号工种人数施工部位1 钻孔人员9 钻孔2 注浆人员 5 锚杆注浆3 钢筋网绑扎9 绑扎钢筋4 喷浆人员7 喷射混凝土5 特殊工种 3 电工、司机等6 管理人员 3 施工管理2、施工设备主要施工机械进场计划表序号机械型号规格数量进场时间备注1 载重汽车25T 1 开工前施工全过程2 装载机ZL50 1 开工前施工全过程3 翻斗车1T4 开工前施工全过程4 洛阳铲 6 开工前施工全过程5 泥浆泵 1 开工前施工全过程6 动力配电柜GGD 2 开工前施工全过程7 交流电焊机BX3-500-2 2 开工后施工全过程8 灰浆搅拌机 1 开工前施工全过程9 钢筋切断机CQJ40-1 1 开工前钢筋加工施工10 钢筋调直机GJ6-14 1 开工前钢筋加工施工11 空压机VHP700 1 开工前施工全过程12 钢筋弯钩机WJ40-1 1 开工前钢筋加工施工13 经纬仪TDJ2 1 开工前施工全过程14 水准仪S3 1 开工前施工全过程15 喷射机PHJ-Ⅱ 1 开工前施工全过程16 挖掘机PC320 1 土方开挖前土方开挖17 全站仪NTS-355 1 土方开挖前测量定位18 注浆泵BMY-0.6 1 开工前施工全过程五、疏干井降水:工程概况及降水方案选择工程地质情况:根据地质勘察资料,土层分布由上至下主要有杂填土、粉土、粘土、粉质粘土、砾砂等组成。
锚杆支护施工方案一、背景介绍锚杆支护是一种常用的地下工程支护方法,广泛应用于土木工程、矿山工程和隧道工程等领域。
本文将详细介绍锚杆支护施工方案,包括施工流程、施工材料、施工设备和施工工艺等方面的内容。
二、施工流程1. 前期准备在施工前,需要进行现场勘察和设计,确定施工方案和施工参数。
同时,还需要准备施工所需的材料和设备,并对施工人员进行培训。
2. 锚杆安装首先,根据设计要求,在地下工程的墙体或者坡面上进行钻孔,钻孔的深度和间距根据地质条件和设计要求确定。
然后,将预制的锚杆通过锚杆钢管插入钻孔中,并注入灌浆材料,确保锚杆与围岩密切结合。
3. 锚杆固定在锚杆安装完成后,需要进行固定处理。
通常采用的方法是使用锚杆锚固器将锚杆与固定体连接起来,确保锚杆的稳定性和可靠性。
4. 后期处理施工完成后,需要对施工现场进行清理,确保施工区域的安全和整洁。
同时,还需要进行施工质量检查和验收,确保施工质量符合设计要求和相关标准。
三、施工材料1. 锚杆:使用高强度钢材制成,具有良好的抗拉性能和耐腐蚀性能。
2. 锚固器:用于将锚杆与固定体连接起来,通常采用螺栓式或者胶囊式锚固器。
3. 灌浆材料:用于填充钻孔和锚杆之间的空隙,通常采用水泥浆、环氧树脂浆或者聚合物浆料。
4. 施工辅助材料:如钻孔机、灌浆泵、固化剂等。
四、施工设备1. 钻孔机:用于在地下工程中进行钻孔作业,通常采用液压钻机或者旋挖钻机。
2. 灌浆泵:用于将灌浆材料注入钻孔和锚杆之间的空隙。
3. 锚固器安装工具:用于安装锚固器,通常包括扳手、扳手套筒、螺栓等。
4. 施工车辆:用于将施工材料和设备运输到施工现场,通常包括运输车、起重机等。
五、施工工艺1. 钻孔工艺:根据设计要求,在墙体或者坡面上进行钻孔,钻孔的深度和间距根据地质条件和设计要求确定。
钻孔过程中需要注意控制钻孔的直径和倾斜度,确保钻孔质量。
2. 锚杆安装工艺:将预制的锚杆通过锚杆钢管插入钻孔中,注入灌浆材料,确保锚杆与围岩密切结合。
曼么新寨隧道锚杆支护施工方案(K37+817~K37+832)1工程简况隧道结构采用以系统锚杆、喷混凝土、钢筋网、钢架组成初期支护与二次模筑砼相结合的复合衬砌形式的新奥法原理设计。
2设计简况本段位于隧道进洞洞口属于浅埋及偏压地段,处于Ⅱ加强浅段围岩中,围岩为块碎石土、强风化基岩。
设计采用大管棚超前支护,φ25中空注浆锚杆,锚杆按梅花型布设,横向间距为80cm,纵向间距为70cm;紧贴岩体设置20×20cmφ6.5方格钢筋网;钢架采用60cm/榀Ⅰ18工字钢成环布置;平均25cm厚C20喷射混凝土把3.5m长中空注浆锚杆、钢筋网及钢架连接起来,构成完整的初期支护保护系统。
3中空注浆锚杆1、施工工艺流程开挖前沿拱部开挖轮廓线拱顶120度范围施作一循环大管棚超前支护,然后注纯水泥浆(w/c=1.0),地下水大时为水泥水玻璃浆,其参数为:水泥浆/水玻璃=1:0.8(体积比),水泥浆w/c=1.0,水玻璃模数m=2.6,浓度35~40Be,注浆压力0.5~1.0MPa;如围岩裂隙较不发育,整体性较好,估计注浆加固奏效时,可改注水泥砂浆(w/c=0.5~0.8)。
在隧道的拱部形成整体支护结构,然后在其支护下进行开挖。
2、中空注浆锚杆安装工艺(其施工工艺流程见图1.1)1)、锚杆的安装⑴检查锚杆中孔,钻头水孔是否有异物堵塞,若有,应清除干净。
⑵连接钻头和锚杆。
⑶连接凿岩机和钎尾。
⑷连接钻机连接套和钎尾。
⑸连接锚杆和钻机连接套。
⑹锚杆对准设计的锚孔位置,凿岩机应先给风和水,然后钻进。
⑺钻进至设计深度后,应用水或高压风洗孔,检查钻头水孔是否畅通,确认畅通后将钻机连接套从锚杆上卸下;锚杆外露孔口长度以10cm~15cm为宜。
⑻用钢管将止浆塞通过锚杆外露端打入孔口10cm左右。
⑼安装垫板及螺母,但此时不宜上紧。
2、锚杆的注浆⑴检查注浆机及其零件是否齐备和正常。
⑵检查水泥和砂的粒径、比例、温度等是否符合规定,通常用筛子控制它们的粒径,推荐砂的粒径为1.0mm,水泥与砂的比例为净水泥浆至1:1。
【最新整理,下载后即可编辑】锚杆支护方案一、工程概况:1、工程概述工程名称:事故雨水提升设施建设单位:设计单位:监理单位:施工单位:2、建筑及基础结构特征(1)本工程相对标高±0.000m相当于绝对标高45.300m。
(2)根据地质勘察报告雨水提升设施工程基础各层土质情况为:上部2.2m为素填土层、下部为3.7m粘土层,基底下部400mm有一层铄砂层为透水层,该工程平面位置在熔铸车间东南侧。
基础采用阀板基础,筏板板底相对标高由西向东依次为-7.7米,-5.5米,-3.6米,基坑开挖深度最深相对标高为-7.8米,(场地自然地坪标高为46.3米)平面尺寸为18.2米×13.2米,基础与附近建筑物平面关系见附图1。
二、施工目标1、质量目标:在基坑支护施工中,我们将严格执行国家、省颁布的有关施工规范及技术标准,工程质量符合图纸设计要求,国家现形规范标准,检验批,分项分部工程质量合格率100%,确保该工程达到优良工程标准。
2、安全目标:1、杜绝重伤,消灭轻伤。
2、杜绝重大机电事故和非人身事故。
三、施工方案选择根据现场平面布置图中可以看出,事故雨水提升设施工程场地十分狭小,该工程南部紧靠厂区铁艺栏杆围墙及厂外道路排水沟、西部紧贴燃气站、北部和东部靠近现场已硬化好的道路,基础土方开挖达不到放坡要求,且地下水位较浅,基础施工期间正值雨季,为了保证基础施工安全,该工程基础南面、北面及西面支护方案采取锚杆支护,降水采取管井降水。
四、施工准备及部署1、人员准备:2、施工设备主要施工机械进场计划表五、疏干井降水:工程概况及降水方案选择工程地质情况:根据地质勘察资料,土层分布由上至下主要有杂填土、粉土、粘土、粉质粘土、砾砂等组成。
渗透系数和溶水量大,受季节影响地下水位拨动变幅约3m。
枯水期地下水位位于41.600m,雨水期地下水位位于44.090m,平均地下水位为42.845,当地自然标高约为46.300m,基础底垫层绝对标高为37.500m。
(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工组织设计工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日1目录第一章工程概况及特点 (4)第二章主要对策 (5)第三章施工平面布置及临时工程 (27)第四章主要施工机械配置.................. 错误!未定义书签。
第五章施工队伍及劳力组织................ 错误!未定义书签。
第六章总体施工方案...................... 错误!未定义书签。
第七章施工进度计划.. (46)第八章隧道进洞方法...................... 错误!未定义书签。
第九章各级围岩地段隧道施工程序及开挖支护错误!未定义书签。
第十章爆破设计.......................... 错误!未定义书签。
第十一章隧道钻爆施工工艺................ 错误!未定义书签。
第十二章工法转换方案.................... 错误!未定义书签。
第十三章浅埋段山体加固处理.............. 错误!未定义书签。
第十四章ⅡDK133+100线路左侧50米处水库段防渗处理错误!未定义2书签。
第十五章主要施工技术及工艺.............. 错误!未定义书签。
第十六章围岩监控量测.................... 错误!未定义书签。
3第一章:工程概况及安全环保要求1.1.工程概况邯济铁路西起京广线邯郸南站,并连接邯长铁路,东至京沪铁路线上的晏城北站,并连接济南站和胶济铁路,全长232公里,设计为国家一级铁路干线,设计行车速度160km/h,限制坡度为6‰,该线路途经多处山地、丘陵地段。
为穿越这些地势起伏、山峦纵横的区段,需要修建多处隧道以克服高程和平面障碍。
其中邯济铁路四标段隧道为复线、双车道、单向铁路隧道,隧道所穿越岩石为Ⅳ类,其岩石密度ρ:2.3-2.5t/m3,弹性抗力系数K:500-1200MPa,泊松比υ:0.15-0.3,弹性模量E :5-25GPa。
曼么新寨隧道锚杆支护施工方案(K37+817~K37+832)1工程概况隧道结构采用以系统锚杆、喷混凝土、钢筋网、钢架组成初期支护与二次模筑砼相结合的复合衬砌形式的新奥法原理设计。
2设计概况本段位于隧道进洞洞口属于浅埋及偏压地段,处于Ⅱ加强浅段围岩中,围岩为块碎石土、强风化基岩。
设计采用大管棚超前支护,φ25中空注浆锚杆,锚杆按梅花型布设,横向间距为80cm,纵向间距为70cm;紧贴岩体设置20×20cmφ6.5方格钢筋网;钢架采用60cm/榀Ⅰ18工字钢成环布置;平均25cm厚C20喷射混凝土把3.5m长中空注浆锚杆、钢筋网及钢架连接起来,构成完整的初期支护保护系统。
3中空注浆锚杆1、施工工艺流程开挖前沿拱部开挖轮廓线拱顶120度范围施作一循环大管棚超前支护,然后注纯水泥浆(w/c=1.0),地下水大时为水泥水玻璃浆,其参数为:水泥浆/水玻璃=1:0.8(体积比),水泥浆w/c=1.0,水玻璃模数m=2.6,浓度35~40Be,注浆压力0.5~1.0MPa;如围岩裂隙较不发育,整体性较好,估计注浆加固奏效时,可改注水泥砂浆(w/c=0.5~0.8)。
在隧道的拱部形成整体支护结构,然后在其支护下进行开挖。
2、中空注浆锚杆安装工艺(其施工工艺流程见图1.1)1)、锚杆的安装⑴检查锚杆中孔,钻头水孔是否有异物堵塞,若有,应清除干净。
⑵连接钻头和锚杆。
⑶连接凿岩机和钎尾。
⑷连接钻机连接套和钎尾。
⑸连接锚杆和钻机连接套。
⑹锚杆对准设计的锚孔位置,凿岩机应先给风和水,然后钻进。
⑺钻进至设计深度后,应用水或高压风洗孔,检查钻头水孔是否畅通,确认畅通后将钻机连接套从锚杆上卸下;锚杆外露孔口长度以10cm~15cm为宜。
⑻用钢管将止浆塞通过锚杆外露端打入孔口10cm左右。
⑼安装垫板及螺母,但此时不宜上紧。
2、锚杆的注浆⑴检查注浆机及其零件是否齐备和正常。
⑵检查水泥和砂的粒径、比例、温度等是否符合规定,通常用筛子控制它们的粒径,推荐砂的粒径为1.0mm,水泥与砂的比例为净水泥浆至1:1。
目录1 信息化施工 (1)2 工程概况 (1)3 工程地质条件 (5)3.1地形地貌 (5)3.2地层岩性 (5)3.3地质构造与地震 (5)3.4水文地质条件 (6)3.5现有施工场地条件 (6)4 编制依据 (7)5 施工组织机构及主要人员 (8)5.1项目经理部的组织体系 (8)5.2本次施工拟组织人员计划 (8)6 施工场地平面布置 (9)7 施工方案 (10)7.1施工顺序 (10)7.2削坡清方工程 (10)7.3预应力锚索工程 (11)7.4锚杆工程 (14)7.5钢筋混凝土框架梁工程 (15)7.6截排水工程 (18)7.7浆砌片石工程 (20)7.8植草工程 (21)7.9关键技术 (21)8 施工应急预案 (22)8.1建立应急预案领导小组 (22)8.2建立应急预案处理程序 (22)8.3 应急事件处理措施 (23)9 工程进度计划及措施 (24)9.1 工程进度计划 (24)9.2 工程进度保证措施 (24)10 工程质量目标、质量控制及保障措施 (26)10.1工程质量目标 (26)10.2质量保证体系 (26)10.3质量保证措施 (27)11 质量通病预防措施 (32)11.1土方回填反压工程 (32)11.2 结构工程 (32)11.3 砌石工程 (34)12 工程安全目标、安全文明施工管理及措施 (35)12.1 工程安全目标 (35)12.2安全文明施工管理体系 (36)12.3安全文明施工管理措施 (36)12.4设备与人员安全 (39)12.5用电安全 (40)12.6雨季施工安全生产措施 (41)13 环境保护及文明施工 (42)13.1保护环境措施 (42)13.2文明施工措施 (42)14 主要施工机械装备及试验仪器一览表 (43)1 信息化施工本工程施工采用信息化施工法。
从本工程施工开始到结束, 始终贯彻资料收集→反馈给监理、业主及设计方→修改优化设计方案这一原则。
曼么新寨隧道锚杆支护施工方案
(K37+817~K37+832)

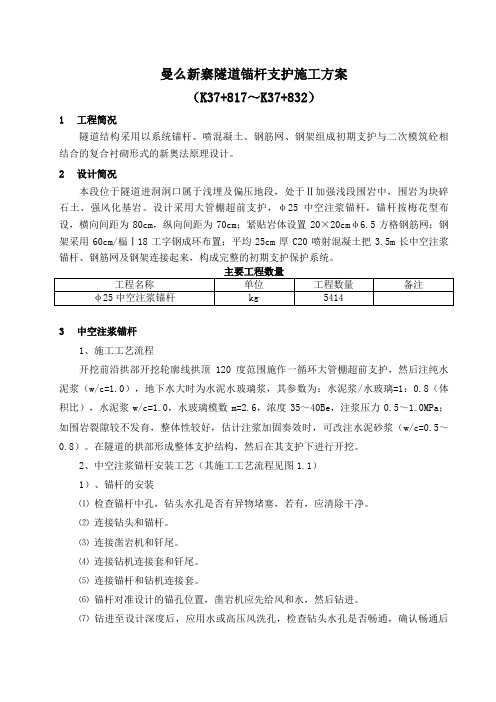

1工程概况
隧道结构采用以系统锚杆、喷混凝土、钢筋网、钢架组成初期支护与二次模筑砼相结合的复合衬砌形式的新奥法原理设计。
2设计概况
本段位于隧道进洞洞口属于浅埋及偏压地段,处于Ⅱ加强浅段围岩中,围岩为块碎石土、强风化基岩。
设计采用大管棚超前支护,φ25中空注浆锚杆,锚杆按梅花型布设,横向间距为80cm,纵向间距为70cm;紧贴岩体设置20×20cmφ6.5方格钢筋网;钢架采用60cm/榀Ⅰ18工字钢成环布置;平均25cm厚C20喷射混凝土把3.5m长中空注浆锚杆、钢筋网及钢架连接起来,构成完整的初期支护保护系统。
主要工程数量
工程名称单位工程数量备注φ25中空注浆锚杆kg 5414
3中空注浆锚杆
1、施工工艺流程
开挖前沿拱部开挖轮廓线拱顶120度范围施作一循环大管棚超前支护,然后注纯水泥浆(w/c=1.0),地下水大时为水泥水玻璃浆,其参数为:水泥浆/水玻璃=1:0.8(体积比),水泥浆w/c=1.0,水玻璃模数m=2.6,浓度35~40Be,注浆压力0.5~1.0MPa;如围岩裂隙较不发育,整体性较好,估计注浆加固奏效时,可改注水泥砂浆(w/c=0.5~0.8)。
在隧道的拱部形成整体支护结构,然后在其支护下进行开挖。
2、中空注浆锚杆安装工艺(其施工工艺流程见图1.1)
1)、锚杆的安装
⑴检查锚杆中孔,钻头水孔是否有异物堵塞,若有,应清除干净。
⑵连接钻头和锚杆。
⑶连接凿岩机和钎尾。
⑷连接钻机连接套和钎尾。
⑸连接锚杆和钻机连接套。
⑹锚杆对准设计的锚孔位置,凿岩机应先给风和水,然后钻进。
⑺钻进至设计深度后,应用水或高压风洗孔,检查钻头水孔是否畅通,确认畅通后
将钻机连接套从锚杆上卸下;锚杆外露孔口长度以10cm ~15cm 为宜。
⑻用钢管将止浆塞通过锚杆外露端打入孔口10cm 左右。
⑼ 安装垫板及螺母,但此时不宜上紧。
2、锚杆的注浆
⑴ 检查注浆机及其零件是否齐备和正常。
⑵ 检查水泥和砂的粒径、比例、温度等是否符合规定,通常用筛子控制它们的粒径,推荐砂的粒径为1.0mm ,水泥与砂的比例为净水泥浆至1:1。
⑶ 用水或风检查锚孔是否畅通,孔口返水或风即可。
⑷ 调节水流量计使砂浆水灰比至设计值为止,并记下流量计刻度,从泵出口出来的砂浆,必须要均匀,不能有断续不均现象。
⑸ 迅速将锚杆和注浆管及泵用快速接头连接好。
⑹ 开动泵注浆,整个过程应连续灌注,不停顿,必须一次完成,观察到浆液从止浆塞边缘流出或压力表达到设计值,即可停泵。
若注浆过程中,出现堵管现象,应及时清理锚杆、注浆软管及泵,此时若泵的压力表显示有压,应反转电机1~2秒卸压,方可卸下各接头,电机反转时间必须短暂。
⑺ 当完成一根锚杆的注浆后,应迅速卸下注浆软管与锚杆的接头,清洗并安装至另一根锚杆,然后注浆;若停泵时间较长,在对下根锚杆注浆前应放掉前段不均匀的灰浆,以免堵孔。
注意:整个注浆过程中,操作人员应密切配合,动作迅速。
⑻ 注浆过程中,应及时清洗接头,保证注浆过程的连续性。
⑼ 完成整个注浆后,应及时清洗及保养泵。
⑽ 在灰浆达到初始设计强度后,方可上紧垫板及螺母。
图1.1 中空注浆锚杆施工工艺流程图
标出锚杆位置 锚杆钻进 检查孔眼是否畅通并装止浆塞 备 料 安装锚固剂及锚杆 锚杆锚固剂 安装锚头、钢垫板及螺帽 清洗整理 检查锚杆
锚杆连接
4施工工期安排
K37+817~K37+832段锚杆支护工程 2006年1月5日~2006年2月15日5技术管理及施工措施
1.做好技术交底工作,使参加施工的人员,对工程技术要求做到心中有数,技术交底要自上而下,逐级进行落实到班组。
2.加强计量管理。
3.严格质量检查制度。
对各道工序,由作业班组先自检,再由质检人员检验,合格后方可进入下道工序。
对不合格的产品坚决返工重做,并追究技术责任,实行重罚。
4.加强机械、运输车辆的管理,严禁非驾驶人员开车。
5.施工中在行人、车辆过往路段,设置安全防护设施、警示标志牌,夜间设警示红灯。
6.每一工序开始前应进行安全技术交底,使安全意识贯彻到施工工地的每一个操作人员,坚持对各作业班组的“每周一歌”安全例会,做到“警钟长鸣”。
7.合理安排,疏导现场交通。
施工现场设置防护栏和安全标志,尽力维护现场附近居民的正常工作和生活,加强管理,文明施工。
8.保护水质
施工废水、生活污水不得排入农田、耕地、饮用水源、灌溉渠道,不得污染河流。
施工区域,砂石料场,在施工期间和完工以后,妥善处理以减少对河道、溪流的侵蚀,防止沉渣进入河道或溪流。
9.减少噪声、废气污染
各种临时设施和场地,尽量设于居民区主要风向的下风处。
当使用机械设备的工艺操作,要尽量减少噪音、废气等污染;在城镇居民区夜间施工时,采用措施减少噪声,并遵守当地有关部门对夜间施工的规定。
10.科学地进行机械保养与维修
6自检体系
1.本隧道质检负责人:×××,现场试验人员:×××,本隧道施工技术负责人:×××。
2.自检流程:。
