悬挑式扣件钢管双排脚手架施工方案(1)施工准备材料准备,在进行地下一层地下室及顶板结构施工时,应开始准备外脚手架的材料,挑选合格的钢管、扣件,并对油柒剥落的钢管补刷油柒。
外脚手钢管应采用单独的同一种颜色,以免与其它钢管混淆。
同时根据施工方案配备立杆、大横杆、小横杆及剪刀撑的长度。
在地下室顶板施工完成后,进行搭设外架部分的清理,并根据施工方案确定的尺寸弹出外架的尺寸线。
在外架搭设前联系好质量符合要求的竹笆、安全网等防护材料的供应商。
(2)普通双排脚手架搭设程序及方法搭设程序:基层(顶板)清理→弹线→立杆定位→摆放扫地杆→竖立杆与扫地杆扣紧→装扫地小横杆与立杆和扫地杆扣紧→装第一步大横杆与各立杆扣紧→安第一步小横杆→安第二步大横杆→安第二步小横杆→加设临时斜撑杆,上端与第二步横杆扣紧→安第三、第四步大横杆和小横杆→安装二层与柱拉杆→接立杆→加设剪刀撑→铺设脚手板、绑扎防护栏及挡脚板→挂设安全网。
搭设方法:从弹好外架线的一个角或跨中立外架的立杆和大横杆,采用小横杆临时固定,开始竖杆时不少于三根。
立杆和大横杆要长短搭配,接头位置互相错开。
外架的基础位于地下室结构的顶板上,可不进行结构处理(当采用2[14悬挑时,须焊接L=50,φ25钢筋头固定]。
第一步大横杆离地面的高度200,大小横杆每步的高度基本为1500,但层高的关系可适当调整为1800。
在搭设一步高后进行立杆和大横杆的校正调直。
立杆应用线锤校正其垂直度(架高的1/200),大横杆应拉线调直并校正水平(高差不超过50,并不大于1/300)。
在校正调直后铺设底笆用挡笆及安全网,每搭设一步铺设一次。
与结构拉结,每一结构层设一圈拉结,连结采用钢管与圆柱抱紧,但在结构施工柱模未拆除前,为保证稳定,应在架体外设支撑,撑点高度4.5m,底角60度,撑杆间距6m,同时在搭三步高后应加设剪刀撑,角度45度。
搭设凳高马道,采用钢管搭设,双跑宽度,每跑一米,跑道两边设扶手拉杆,用竹笆作挡板,外围满挂绿色密目安全网,马道在施工电梯安装投入使用后即可拆除。
双排落地式(悬挑)脚手架搭设施工方案一、概述双排落地式(悬挑)脚手架是在建筑施工中常用的一种支撑结构,用于提供施工人员和材料的支撑平台。
本文将介绍双排落地式(悬挑)脚手架的搭建和施工方案,以确保工程施工的安全性和高效性。
二、准备工作1. 材料准备•主要包括立杆、横杆、斜杆、扶手等脚手架组件;•选择质量可靠的脚手架材料,确保承重能力和稳定性。
2. 工具准备•手持电动工具、吊笼、连接件、悬挑梁等;•确保工具齐全,减少施工过程中的停顿。
三、搭建步骤1. 地面准备1.在搭建区域清理杂物,保持地面平整干净;2.根据脚手架图纸确定搭设位置和尺寸。
2. 安装立杆1.将立杆按照规定间距插入地脚座中;2.使用水平仪调整立杆垂直度,确保稳定性。
3. 搭设横杆和斜杆1.将横杆和斜杆根据设计要求固定在立杆上;2.注意连接件的牢固程度,确保整体结构牢固稳定。
4. 安装扶手和悬挑梁1.安装扶手和悬挑梁,增加工人的安全保障;2.检查扶手和悬挑梁的连接是否牢固。
四、施工注意事项1. 施工前的准备•工人应经过专业培训,了解如何正确搭建和使用脚手架;•工地应设置明显的安全警示标识,避免他人误入危险区域。
2. 施工过程中•在使用过程中严禁超载,保证脚手架的稳固性;•定期检查连接部件和螺栓,确保脚手架完好无损。
五、验收和拆除1. 验收•在搭设完毕后,应由专业人员进行验收,确保脚手架符合设计要求;•合格后方可进行施工作业。
2. 拆除•施工完毕后,应按照逆序规范拆除脚手架;•拆除时需谨慎操作,避免发生安全事故。
六、总结双排落地式(悬挑)脚手架的搭设是施工中必不可少的一环,正确的搭建和施工方案能够保证工程的高效进行和工人的安全。
本文介绍了双排落地式(悬挑)脚手架的搭建步骤和施工注意事项,希望能够为相关人员提供参考和帮助。
悬挑式脚手架专项施工方案悬挑式脚手架因其独特的悬挑结构,在高层建筑的外墙施工中得到了广泛应用。
以下是一份详细的悬挑式脚手架专项施工方案,涵盖施工准备、材料选择与检验、悬挑梁或桁架的安装、脚手架搭设、安全防护措施、施工流程、注意事项等各个环节。
一、施工准备1.技术准备o熟悉施工图纸,编制详细的施工方案,并进行技术交底。
o确定悬挑式脚手架的位置、尺寸和荷载要求。
o进行现场勘察,了解地质情况、周边环境、施工场地限制等。
2.材料准备o选购符合标准的钢管、扣件、脚手板、安全网等材料。
o确保钢管材质符合GB700—89的相应规定,壁厚和长度符合设计要求。
o扣件应选用铸铁扣件,材质符合KJ33—8的技术条件,且与钢管管径规格相统一。
o脚手板采用符合安全要求的材料,如毛竹竹笆脚手板。
3.设备准备o准备好吊车、脚手架搭设工具等设备。
4.现场准备o清理施工场地,确保作业面平整。
二、材料选择与检验对所有进场材料进行检验,包括钢管、扣件、脚手板等,确保其符合相关标准和规范。
●钢管应进行表面处理,去除锈迹和油污,并涂刷防锈漆。
●扣件应检查其规格、型号和质量,确保其能可靠地连接钢管。
●脚手板应选用符合安全要求的材料,并铺设平整,不留空隙。
三、悬挑梁或桁架的安装●悬挑梁或桁架是悬挑式脚手架的关键组成部分,其安装质量直接影响到脚手架的安全性和稳定性。
●悬挑梁或桁架应通过预埋件或后锚固方式与建筑结构可靠连接。
●连接件应具有足够的承载能力,确保安装位置和标高符合设计要求。
四、脚手架搭设1.基础处理o在建筑物上预埋悬挑脚手架的固定件。
2.立杆搭设o按照设计要求搭设立杆,立杆顶端高出结构楼层上皮一定距离,接头采用对接扣件连接。
3.横向水平杆和纵向水平杆o在立杆上设置横向水平杆和纵向水平杆,形成脚手架的基本框架。
o必须设置扫地杆,并控制大横杆和纵向水平杆的布置和长度。
4.剪刀撑和连墙件o每四列设一剪刀撑,剪刀撑接头处对接钢管长度不小于1.0m,并用两只扣件紧固。
悬挑式脚手架施工方案(完整版)模板一:正式风格【项目名称】悬挑式脚手架施工方案1. 项目概述悬挑式脚手架施工方案旨在提供具体的施工方案,确保施工过程安全、高效进行。
本方案涉及脚手架的搭建、拆除、材料选用、施工流程等内容。
2. 脚手架搭建2.1 搭建前准备2.1.1 确定悬挑式脚手架所需规格和尺寸2.1.2 准备悬挑式脚手架所需材料2.1.3 组织施工人员进行安全培训和指导2.2 悬挑式脚手架搭建流程2.2.1 按照设计要求划定脚手架搭建位置2.2.2 将脚手架零部件按照规格和尺寸进行组装2.2.3 定期检查脚手架的稳定性和安全性3. 脚手架拆除3.1 准备工作3.1.1 确认拆除时间和范围3.1.2 组织专业人员指导拆除工作3.2 悬挑式脚手架拆除流程3.2.1 按照规定顺序进行拆卸工作3.2.2 对拆卸下来的脚手架进行归档和清点3.2.3 整理工作现场,确保安全和整洁4. 材料选用4.1 脚手架材料选择原则4.1.1 材料强度和稳定性4.1.2 耐候性和耐腐蚀性4.1.3 施工成本和可维护性4.2 脚手架材料选用建议4.2.1 梁和扣件采用高强度钢材4.2.2 地基支撑材料选用混凝土或钢材4.2.3 工作平台采用防滑材料5. 施工流程5.1 施工前准备工作5.2 悬挑式脚手架的搭建过程5.3 施工过程中的安全措施5.4 施工后的检查和整理工作【附件】1. 设计图纸2. 安全培训记录3. 材料选用表格【法律名词及注释】1. 脚手架:用于工程施工过程中提供工作平台和支撑物的临时结构。
2. 施工流程:指施工工序的顺序和步骤。
3. 悬挑式:指脚手架在地面较低处悬挑或跨越其他结构物。
--------------------------------------------------------------模板二:轻松风格【项目名称】悬挑式脚手架施工方案1. 项目概述这个悬挑式脚手架施工方案就是为了让大家快乐、安全地完成施工而准备的。

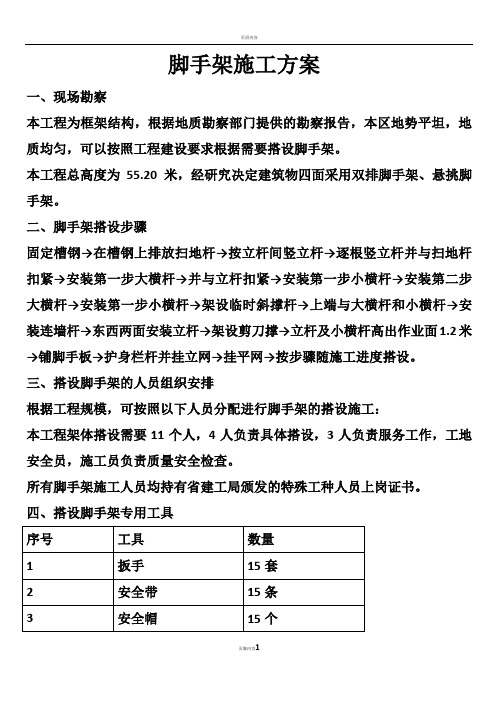

脚手架施工方案一、现场勘察本工程为框架结构,根据地质勘察部门提供的勘察报告,本区地势平坦,地质均匀,可以按照工程建设要求根据需要搭设脚手架。
本工程总高度为55.20米,经研究决定建筑物四面采用双排脚手架、悬挑脚手架。
二、脚手架搭设步骤固定槽钢→在槽钢上排放扫地杆→按立杆间竖立杆→逐根竖立杆并与扫地杆扣紧→安装第一步大横杆→并与立杆扣紧→安装第一步小横杆→安装第二步大横杆→安装第一步小横杆→架设临时斜撑杆→上端与大横杆和小横杆→安装连墙杆→东西两面安装立杆→架设剪刀撑→立杆及小横杆高出作业面1.2米→铺脚手板→护身栏杆并挂立网→挂平网→按步骤随施工进度搭设。
三、搭设脚手架的人员组织安排根据工程规模,可按照以下人员分配进行脚手架的搭设施工:本工程架体搭设需要11个人,4人负责具体搭设,3人负责服务工作,工地安全员,施工员负责质量安全检查。
所有脚手架施工人员均持有省建工局颁发的特殊工种人员上岗证书。
四、搭设脚手架专用工具脚手架工程:双排脚手架的构造:由于本工程外墙双排脚手架在3层以下搭设、高度为15m,(1)脚手架的搭设几何尺寸:采用Φ48×3.5的钢管搭设排距:1.2 m;柱距:1.5 m;步距:1.5 m;内立杆距墙150mm。
连墙件:选用刚性连墙件,水平距离为4.0 m,垂直距离随楼层标高;在框架部位结构施工时预埋钢管,脚手架搭设到此位置时,与预埋钢管相连接;剪力墙部位利用穿墙螺栓孔,用螺栓进行拉结。
(2)脚手架基础:每根脚手架立杆下面安装底托,并在底托下面平行外墙垫5cm厚脚手板,立杆范围内回填土夯填密实,并找出排水坡度。
(3)脚手架的搭设:纵向扫地杆→立杆→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→连墙件→第二步纵向水平杆→第二步横向水平杆。
(4)注意事项:立杆接长时,接头应交错布置,相邻接头不得在同步、同跨内,错开距离不得小于500 mm;连墙件设置在主节点附近;脚手架外侧立面沿全高和全长设置剪刀撑;横向支撑:两端设置,中间每隔6跨设置一道,横向支撑沿高度方向呈之字布置。
悬挑式双排钢管脚手架施工方案一、设备准备1.钢管:选用符合国家标准的直径48毫米、壁厚3.5毫米的钢管作为主体承重材料。
2.板材:选用符合国家标准的15毫米厚的钢板,用于搭设地板和扶手。
3.连接件:选用可靠、结实的连接件,如六孔联接件、L联接件等。
4.护栏:选用符合国家标准的护栏,确保安全。
5.施工工具:如扳手、螺丝刀、电钻、搬运工具等。
二、安全措施1.组织专业人员负责搭建和监督施工过程,确保施工安全。
2.安装施工前进行实地勘测,确保施工场地的安全性。
3.施工现场必须设置合适的警示标志,防止行人误闯进施工区域。
4.工人必须佩戴合格的安全帽、防滑鞋、手套等个人防护装备。
5.安装过程中要注意钢管的牢固性,以及连接件和板材的稳固性。
三、施工步骤1.场地准备:清理施工场地,确保场地平整、无障碍物。
在需要悬挑的位置安装悬挑支架,确保稳固可靠。
2.搭设立杆:根据需要悬挑的高度,从地面开始逐层搭设立杆,并使用线缆将立杆固定。
3.搭设水平杆和斜杆:根据需要,从每一层的两侧搭设水平杆和斜杆,确保每一层的稳定性。
4.安装地板:在搭设好的水平杆上安装钢板地板,确保地板平整、稳固。
可以使用螺丝将地板固定在水平杆上。
5.安装护栏:在每一层的地板四周安装护栏,确保安全性。
护栏应与地板连接牢固,高度应符合国家标准。
6.检查和调整:施工完成后,对整个悬挑式双排钢管脚手架进行检查,确保连接处的稳固性和牢固性。
如有需要,进行再次调整和加固。
7.拆除:施工完成后,根据需要逐层拆除钢管脚手架,确保拆除过程安全稳定。
四、施工注意事项1.施工过程中,工人应站在悬挑式双排钢管脚手架的地板上,严禁站在扶手或栏杆上。
2.悬挑部分的长度不应超过整个钢管脚手架的长度的1.5倍,以防止施工人员过度悬挑造成安全隐患。
3.施工过程中,应确保脚手架的稳定性,不得移动或改变脚手架的位置和结构。
4.施工现场必须保持整洁有序,材料和工具必须摆放整齐、牢固,防止发生意外事故。
双排悬挑外脚手架施工方案1一、概述双排悬挑外脚手架是建筑施工中常用的一种支撑结构,主要用于高空作业和悬挑施工。
本文将针对双排悬挑外脚手架的施工方案进行详细介绍,包括施工准备、搭设流程、安全注意事项等方面。
二、施工准备1. 材料准备在进行双排悬挑外脚手架施工前,需要准备齐全必要的材料,包括钢管、扣件、钢管连接脚板、脚轮等。
2. 人员配备施工现场需要配备经验丰富的脚手架搭设人员,并确保所有人具备相关的安全防护意识和技能。
3. 安全措施施工前需对搭设区域进行安全检查,搭设过程中应设置好防护网和安全警示牌,确保施工人员的安全。
三、搭设流程1. 地面准备工作首先需要清理搭设区域的地面,确保没有障碍物和泥浆,保持地面平整。
2. 搭设支撑结构根据设计方案和要求,搭设支撑结构,搭设好主立柱和水平扫地杆,确定悬挑长度和悬挑角度。
3. 连接横向杆和纵向斜杆将横向杆和纵向斜杆逐层安装,确保连接牢固,结构稳定。
4. 安装脚轮在悬挑的一端安装脚轮,以便后续的施工作业和移动。
5. 验收和调整完成搭设后,进行验收和调整,确保双排悬挑外脚手架的结构牢固、安全可靠。
四、安全注意事项1. 勿将非工程人员进入施工现场。
2. 施工现场严禁吸烟。
3. 施工过程中需佩戴安全帽、安全带等个人防护用品。
4. 严格按照搭设方案和要求进行操作,禁止擅自更改设计结构。
5. 施工过程中如遇恶劣天气应暂停作业,确保施工安全。
五、结语通过本文的介绍,我们对双排悬挑外脚手架的施工方案有了更加清晰的了解。
在实际施工中,一定要严格按照规范操作,并时刻保持安全意识,确保施工过程顺利进行并保证施工人员的安全。
悬挑式脚手架施工方案第1篇悬挑式脚手架施工方案一、工程概况(一)项目背景本项目为XX大厦建筑工程,位于XX市区,占地面积XX平方米,建筑高度XX米,地上XX层,地下XX层。
本项目为商业、办公一体综合性建筑。
(二)施工内容本次施工内容主要包括:大厦主体结构施工、装修施工、设备安装等。
根据施工需求,采用悬挑式脚手架作为主体结构施工的主要操作平台。
二、悬挑式脚手架施工方案设计(一)设计依据1. 《建筑施工安全生产管理规定》;2. 《建筑施工脚手架安全技术规范》;3. 《建筑设计防火规范》;4. 《建筑施工现场临时设施设计规范》;5. 施工图纸及施工组织设计。
(二)设计参数1. 脚手架搭设高度:根据建筑高度,脚手架搭设至XX米;2. 脚手架结构类型:悬挑式脚手架;3. 脚手架立杆纵距:XX米;4. 脚手架立杆横距:XX米;5. 脚手架水平杆步距:XX米;6. 脚手架材质:高强度钢材;7. 荷载标准:按照《建筑施工脚手架安全技术规范》执行。
(三)施工要点1. 脚手架搭设应严格按照设计图纸及规范要求进行;2. 脚手架搭设前,应进行现场安全技术交底;3. 脚手架搭设过程中,应定期进行检查和验收;4. 脚手架使用过程中,应定期进行维护和保养;5. 脚手架拆除时,应按照拆除方案进行,确保安全。
三、悬挑式脚手架施工安全措施(一)安全防护1. 脚手架外侧设置密目安全网,防止人员及物料坠落;2. 脚手架内侧设置防护栏杆,防止人员坠落;3. 脚手架作业层满铺脚手板,设置踢脚板;4. 脚手架搭设作业人员应佩戴安全帽、安全带等个人防护用品。
(二)防倾覆措施1. 脚手架与建筑物结构连接牢固,采用刚性连接;2. 脚手架设置足够的稳定杆件,提高脚手架稳定性;3. 脚手架搭设过程中,及时设置斜撑,增强脚手架抗倾覆能力。
(三)防坠落措施1. 脚手架作业层设置防坠落装置,防止脚手架整体坠落;2. 脚手架作业层设置安全防护门,防止人员意外坠落;3. 定期检查脚手架连接件,确保连接牢固。
全封闭悬挑双排外脚手架施工方案(悬挑15.5米)一、背景介绍全封闭悬挑双排外脚手架作为一种常用的施工工具,在建筑施工领域得到广泛应用。
本文将介绍全封闭悬挑双排外脚手架在悬挑15.5米高度下的施工方案。
二、施工准备工作在施工前,应做好以下准备工作:1.确认悬挑15.5米外脚手架的安全性能符合要求;2.制定详细的作业计划,并明确安全注意事项;3.安排有经验的作业人员进行施工,并做好安全培训工作;4.检查施工场地周围的环境,确保没有障碍物影响安全施工;5.准备必要的施工工具和材料,保证施工顺利进行。
三、施工步骤1. 悬挑外脚手架搭设1)在悬挑15.5米高度处固定悬挑外脚手架的一端,确保牢固可靠;2)悬挑外脚手架的另一端悬挑15.5米,将其支撑固定在建筑物上,保持水平;3)悬挑外脚手架的双排配置使施工人员能够充分利用工作空间,提高施工效率。
2. 安装全封闭保护设施1)在悬挑外脚手架两侧设置全封闭护栏,确保作业人员的安全;2)在悬挑外脚手架的底部安装挡板,防止物品掉落造成伤害;3)根据实际情况设置全封闭防护罩,在悬挑外脚手架上层加装安全网,保障作业安全。
3. 施工作业流程1)在悬挑外脚手架上搭设工作台,方便作业人员进行施工作业;2)严格按照作业计划进行作业,保证施工质量;3)作业完成后,及时清理施工现场,避免安全隐患。
四、施工安全措施1.作业人员应佩戴防护装备,严格遵守安全操作规程;2.悬挑外脚手架上禁止堆放物品,保持通道畅通;3.不得超载悬挑外脚手架,确保施工安全。
五、施工结束工作1.审核各项作业是否符合要求;2.拆除全封闭悬挑双排外脚手架,按照规定收拾整齐;3.彻底清理施工现场,确保安全生产。
结语全封闭悬挑双排外脚手架在15.5米悬挑高度下的施工方案,需要严格按照规程操作,保障施工安全。
只有做好施工准备和安全措施,才能顺利完成施工任务,提高工程质量。
临时工程悬挑式双排脚手架方案工程名称:施工单位:编制人: 编制时间:审核人: 审核时间:目录悬挑式双排脚手架方案 (3)一、工程概况 (3)二、材料准备如下 (3)三、纵向水平杆 (3)四、横向水平杆 (4)五、脚手板 (4)六、立杆 (4)七、连墙件 (5)八、门洞处构造 (5)九、剪刀撑与横向斜撑 (6)十、斜道 (6)十一、地基与基础 (6)十二、脚手架拆除 (7)十二、脚手架施工图 (7)悬挑式双排脚手架方案一、工程概况工程名称:临时工程地址:结构类型:计划工期:施工面积:m2总高度:m层数:标准层高:m二、材料准备如下(1)钢管选用国标《直缝电焊钢管》(GB/T13793),质量符合国标碳素结构钢(GB/T700)Q235-A级钢要求。
钢管上打孔的严禁使用,有严重锈蚀,弯曲,压扁或裂纹钢管不得采用。
(2)扣件采用可锻铸性材料制作,其材质符合国家标准《钢管脚手架扣件》(GB15831)的规定,使用前进行质量检查,有裂缝,变形的严禁使用,扣件应做防锈处理,螺栓拧紧,扭力矩达65N.M时不得发生破坏。
扣件主要有三种形式,直角扣件用于连接扣紧两根垂直相交杆件;回转扣件用于连接两根呈任意角度相交的杆件;对接扣件,用于连接两根杆件的对接接长。
(3)脚手板采用由毛竹制作的竹制笆板。
三、纵向水平杆(1)纵向水平杆设置在立杆内侧,其长度不宜小于3跨;(2)纵向水平杆接长采用对接扣件连接,对接扣件交错布置,两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不能大于0.40m;(3)纵向水平杆采用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于400mm;四、横向水平杆(1)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
主节点处两个直角扣件的中心距不应大于150mm,内排脚手架的外伸长度500mm;(2)作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距1/2;(3)使用竹笆脚手板时,双排脚手架的横向水平杆两端,应用直角扣件固定在立杆上;五、脚手板(1)作业层脚手板应铺满,铺稳,离开墙面120~150mm;(2)竹笆脚手板应按其主竹筋垂直于纵向水平杆方向铺设,且采用对接平铺,四个角应用直径1.2mm的镀锌钢丝固定在纵向水平杆上;(3)作业层端部脚手板探头长度应取150mm,其板长两端均应与支承杆可靠地固定;六、立杆(1)每根立杆底部设置底座或垫板;(2)脚手架必须设置纵、横向扫地杆。
中机建筑科技大厦型钢悬挑双排防护脚手架方案编制单位:中机中联工程有限公司编制人:编制日期:二0一五年十月十日目录第一章工程概况 (3)第二章编制依据 (3)第三章施工部署 (4)3.1、方案选择 (4)3.2、组织机构 (4)3.3、劳动力计划 (5)3.4、材料计划 (5)3.5、材料要求 (6)3.6、脚手架设计参数 (8)3.7、脚手架构造要求 (8)第四章脚手架施工 (16)4.1.地基与基础 (16)4.2脚手架的搭设 (17)4.3、脚手架的拆除 (18)第五章脚手架的检查与验收 (19)第六章脚手架安全技术措施 (20)第七章型钢悬挑式脚手架计算书 (22)第一章工程概况本工程为中机中联工程有限公司自建的中机建筑科技大厦,位于高新区大杨石组团C17-2地块。
总建筑46787.58平方米,共26层,地下5层,地上21层,总高度110.4米。
第二章编制依据一、本方案编制依据:1、本工程施工图纸2、本工程施工组织设计3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)4、《建筑施工高处作安全技术规范》(JGJ80-2012)5、《重庆市房屋建筑和市政基础设施工程现场文明施工标准》(渝建发【2008】169号)6、《高处作业分级》(GB/T3608-2008)7、《中华人民共和国安全生产法》8、《建设工程安全生产管理条例》9、《建筑施工安全检查标准》JGJ59-201110危险性较大的分部分项工程安全管理办法(建质[2009]87 号)11、《生产经营单位安全生产事故应急预案编制导则》GB/T29639-201312、《建筑结构荷载规范》(GB50009-2012 )13、《建筑工程质量验收统一标准》(GB50300-2013)14、《重庆市建筑工程施工现场安全管理标准》15、《钢结构工程施工质量验收规范》(GB50205-2001)第三章施工部署3.1、方案选择由于1~2/B~E轴结构板上有3个预留洞口,在裙楼主体施工时需要在此部位搭外防护架,防护架采用型钢悬挑式双排钢管脚手架,搭设高度最高约18米。
搭设位置详附图(型钢式悬挑脚手架平面布置图)。
3.2、组织机构成立以项目经理为组长的安全领导小组以加强现场安全防护工作,本小组机构组成、人员编制及责任分工如下:王延(项目经理)———组长,负责协调指挥工作;杜涌(现场负责人)——副组长,负责现场施工指挥;杜涌(技术负责人)——组员,负责方案编制和技术交底钟勇(安全员)——组员,负责现场安全检查工作;刘国华(安全员)——组员,负责现场安全检查工作;吴桂东(架子工班长)——组员,负责现场具体施工;3.3、劳动力计划工种人数备注架子工 6 持证上岗测量工 2 持证上岗杂工 4安全员 1 持证上岗3.4、材料计划本工程外架、卸料平台所用的钢管、扣件、型钢基础垫板均由租赁公司提供。
竹串竹笆片和其它材料由项目部自行采购。
名称及规格用途总需用量备注6m钢管立杆、水平杆2500米租赁6m钢管剪刀撑500米租赁3m钢管调整节头位置100米租赁1.5m短管横向水平杆450米租赁2.5m短管连墙杆30根租赁1.5m短管连墙件柱箍50根租赁2000mm×200mm×基础垫板40根购买50mm垫木直角扣件1000个租赁旋转扣件100个租赁对接扣件300个租赁200块采购2500mm×250mm竹串竹笆片6m×1.8m安全网100张采购材料视工程进度组织进场。
3.5、材料要求1、脚手架钢管采用现行国家标准《直缝电焊钢管》GB/T13793或《低压流体输送用焊接钢管》GB/T3091中规定的Q235普通钢管。
钢管的钢材质量应符合现行国家标准《碳素结构钢》GB/T700中Q235级钢的规定。
2、脚手架钢管宜采用¢48×3.0钢管,每根钢管的最大质量不应大于25㎏。
3、钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。
旧钢管不得有明显锈蚀和弯曲变形,超过规范允许误差的钢管禁止使用,钢管上严禁打孔。
4、本工程扣件采用可锻造铸铁或铸钢制作,其质量和性能应符合现行国家标准《钢管脚手架扣件》GB15831的规定。
由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
钢管螺栓拧紧力矩达65N.m时不得破坏。
旧扣件使用前应由现场安全员及质量员进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换,用力矩扳手来抽检螺栓拧紧扭力是否符合要求,不合格的不得使用。
新旧扣件均应进行防锈处理。
6新进场钢管、扣件、安全网必须在监理见证下取样送检,合格后方可使用。
7、脚手板采用新毛竹加工制作,规格为0.3*2.85,编织要紧密,端头用铁丝封头。
8、安全网应采用经国家质量监督部门认可的厂家产品,同时应有备案证和合格证。
平网采用P-3×6m规格,立网采用L-1.8×6m的密目网,要求在100cm2面积上不少于2000目,用5Kg重的φ48钢管从距网中心3m高处垂直自由落下,砸到与地面成30º角的网上不穿透。
颜色应满足环境效果要求,选用绿色,要求阻燃。
9、钢梁选用16#普通热轧工字钢。
10、固定工字钢的地锚及钢丝绳的钢吊环均采用φ20圆钢(HPB300钢筋)制作,不得采用冷拉钢筋和残旧钢筋,且不得二次弯折。
钢锚环采用U形,在预埋时应保证环的两个脚位于楼板底筋的下部。
11、钢丝绳选择Φ15.5(6×19)钢丝绳,钢丝绳公称抗拉强度1500Mpa,其技术性能需满足《重要用途钢丝绳》(GB8918-2006)的规定,钢丝绳绳夹应与钢丝绳配套使用,并符合《钢丝绳夹》(GBT 5976-2006)的要求。
3.6、脚手架设计参数脚手架架体高度H(m) 19.5 立杆步距h(m) 1.8立杆纵距或跨距l a(m) 1.5 立杆横距l b(m) 1.05横向水平杆计算外伸长度a1(m) 0.15 内立杆离建筑物距离a(m) 0.2 根据上表,本工程脚手架立杆设计:纵距1.5m,横距1.05m,内排步距1.8m,外排步距0.9m,便于固定安全网。
3.7、脚手架构造要求3.7.1、外架悬挑处理外架悬挑示意图悬挑架底部用模板、木方硬质封闭,并设置挡脚板,侧边用模板进行硬质封闭,施工脚手板采用竹串片脚手板满铺,大样图如下:3.7.2、工字钢的安放工字钢沿建筑物2/B~E轴线每隔1.5m(局部间距小于1.5m)摆放一根。
工字钢悬挑长度为1.6m,锚固段长度为2m。
3.7.3、钢丝绳(1)、梁板内的受拉锚环,必须在混凝土达到设计强度的75%以上方可受力使用。
拉钩、吊环一定要采用圆钢制作,不允许用螺纹钢筋。
(2)、派工人扎接上部拉环的钢丝绳,至少采用3个卡头扎紧,钢丝绳扎头螺丝全要拧紧,不允许松动。
(3)、对整个架体进行安全检查,发现钢丝绳松动、锈蚀或焊缝脱焊等情况时要立即进行修复,合格后方可继续使用。
钢丝绳绳卡做法3.7.4、立杆(1)每根立杆底部设置底座或垫板;为确保上部架体的稳定,通常采用在挑梁上焊接150-200mm长,外径Φ32mm的钢管或外径Φ25mm的钢筋,立杆套在其外,并同时在立杆下部设置扫地杆。
(2)脚手架必须设置纵、横向扫地杆。
纵向扫地杆采用直角扣件固定在距底座上皮不大于200mm处的立杆上。
横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
(3)脚手架底层步距不大于2m;(4) 立杆必须用连墙件与建筑物可靠连接,连墙件布置方式为2步2跨(5)立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
对接,搭接应符合下列规定:a. 当立杆采用对接接长时,立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心在主节点的距离不宜大于步距的1/3;b.当立杆采用搭接拉长时,搭接长度不小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘距离不小于100mm。
3.7.5纵向水平杆、横向水平杜、脚手板1、纵向水平杆的构造应符合下列规定:(1)纵向水平杆设置在立杆内侧,其长度不宜小于3跨;(2)纵向水平杆接长应采用对接扣件连接或搭接,并应符合下列规定:a、两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不能大于0.50m;各接头中心至最近主节点的距离不应大于纵距的1/3,如下图所示:b、搭接长度不应小于1m,应等间距设置3个旋转扣件固定;端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm.2、横向水平杆的构造应符合下列规定:(1)作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距1/2;(2)当使用冲压钢脚手板、木脚手板、竹串片脚手板时,双排脚手架的横向水平杆两端均应采用直角扣件固定在纵向水平杆上;(3)当使用竹篦脚手板时,双排脚手架的横向水平杆两端均应采用直角扣件固定在立杆上(4)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
3、、脚手板的设置应符合下列规定:(1)作业层脚手板应铺满,铺稳,铺实,离开墙面120~150mm;(2)冲压钢脚手板、木脚手板、竹串片脚手板等,应设置在三根横向水平杆上。
当脚手板长度小于2m时,可采用两根横向水平支承,但应将脚手板两端与横向水平杆可靠固定,严防倾翻。
脚手板的铺设应采用对接平铺或搭接铺设。
脚手板对接平铺时,接头处应设两根横向水平杆,脚手板外伸长度应取130mm~150mm,两块脚手板外伸长度的总和不应大于300mm;脚手板搭接铺设时,接头应支承在横向水平杆上,搭接长度不应小于200mm,其伸出横向水平杆的长度不应小于100mm。
如下图所示:·脚手板对接、搭接构造(3)作业层端部脚手板探头长度应取150mm,其板的两端均应固定于支承杆件上。
3.7.6、连墙件(1)连墙件的设置按三步三跨设置,连墙件与主体的连接采用在浇筑主体砼时预埋锚环,钢管在锚环连接,布置详平面布置图。
连墙件示意图(2)连墙件的布置应符合下列规定:a应靠近主节点设置,偏离主节点的距离不大于300mm;b应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其它可靠措施固定;c优先采用菱形布置,或采用方形,矩形布置;d 一字型、开口型脚手架两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不大于4m。
e连墙件中的连墙杆应呈水平设置,当不能水平设置时应向脚手架一端下斜连接。
