通信电源设备割接技术要求
- 格式:doc
- 大小:2.78 MB
- 文档页数:36
2024年通信光电缆割接安全操作规程____年通信光电缆割接安全操作规程第一章总则第一条为保障通信光电缆割接作业的安全,减少事故的发生,制定本规程。
第二条本规程适用于所有从事通信光电缆割接作业的人员。
第三条通信光电缆割接作业应按照国家有关法律法规、标准和规程的规定进行。
第四条通信光电缆割接作业应严格按照作业程序和操作规程进行,切勿违章操作。
第五条通信光电缆割接作业前,应对作业人员进行专业培训,确保其具备相关知识和操作技能。
第二章作业准备第六条通信光电缆割接作业前,应对作业区域进行勘测和评估,确保周围环境安全。
第七条在作业前,应根据割接的光电缆的种类和规格,准备相应的工具和设备。
第八条通信光电缆割接作业前,应检查割接设备的工作状态,确保正常可用。
第九条通信光电缆割接作业前,应对割接区域进行安全隔离,确保作业人员、设备和周围环境的安全。
第十条割接作业前,应对割接区域内的电力线路进行断电处理,并采取必要的措施确保作业安全。
第三章作业操作第十一条通信光电缆割接作业应由具备相关资质和操作证书的人员进行。
第十二条通信光电缆割接作业前,应对光电缆进行清洁,确保其无污染、无损坏。
第十三条通信光电缆割接作业应按照规定的标准进行,确保割接质量。
第十四条通信光电缆割接作业时,应使用正确的割接工具和设备,并遵循正确的操作方法。
第十五条通信光电缆割接作业应遵守安全操作规程,确保作业人员的安全。
第十六条通信光电缆割接作业过程中,应密切关注设备状态和周围环境,如有异常情况应及时采取措施处理。
第四章事故应急处理第十七条如在割接作业中发生事故,应立即停止作业并采取紧急救援措施,保护人员和设备。
第十八条在割接作业中,如发生故障或异常情况,应及时上报,寻找解决方案。
第十九条割接作业中若出现安全隐患,应及时报告,停止作业,并进行安全评估和处理。
第二十条事故发生后,应进行事故原因分析,并采取措施防止事故再次发生。
第五章作业记录第二十一条通信光电缆割接作业应做好详细的作业记录,包括作业时间、作业人员、割接设备和方法等。
通信机房蓄电池割接方案模板一、背景介绍通信机房是保障通信设备持续供电的重要场所,蓄电池是通信机房备用电源系统的关键组成部分。
由于蓄电池在使用一段时间后会出现老化和性能下降的情况,因此需要定期进行割接和更换。
本文将详细介绍通信机房蓄电池割接方案的模板,以确保割接过程顺利进行。
二、割接前准备1. 割接时间与地点- 割接时间:确定割接时间,确保在通信机房负载较轻的时段进行,避免对通信设备造成影响。
- 割接地点:选定合适的地点进行割接操作,确保通信机房的正常运行不受影响。
2. 割接人员- 指定专业的技术人员参与割接操作,确保操作的准确性和安全性。
- 分配清晰的工作职责和任务,明确人员的职责和责任,确保整个割接过程的顺利进行。
3. 工具和设备准备- 检查并确认所需的工具和设备,确保工具的完好并且可以正常使用。
- 准备必要的安全设备,如绝缘手套、眼镜等,确保割接过程中的安全操作。
4. 电力保障与备份- 确保割接期间的电力供应稳定,并做好备份措施,以防万一割接操作过程中出现问题。
三、割接方案实施1. 割接步骤- 断开电源:在割接前,先断开通信机房的电源,确保操作的安全性。
- 断开连接:将蓄电池与通信设备之间的连接线断开,防止意外发生。
- 更换蓄电池:将老化或性能下降的蓄电池更换为新的可靠蓄电池。
- 连接测试:将新的蓄电池与通信设备连接,进行测试,确保连接无误。
- 恢复电源:完成连接测试后,恢复通信机房的电源供应。
- 功能测试:对整个蓄电池割接过程进行功能测试,确保设备正常运行。
2. 安全注意事项- 操作人员需要佩戴绝缘手套和眼镜,确保割接过程的安全性。
- 严禁操作人员在割接过程中抽烟或进行其他危险行为,防止发生火灾等意外事件。
- 注意蓄电池的正负极连接,确保连接无误。
- 割接过程中注意避免蓄电池短路或其他电气故障,防止对设备造成损害。
- 在割接过程中保持通信机房的整洁,防止因杂物或其他原因造成操作障碍。
四、割接后检查与维护1. 检查与测试- 完成割接之后,对整个割接过程进行检查与测试,确保设备安全且正常运行。
XXX配电割接施工方案编制审核批准XXX有限公司2023.03.20一、编制说明因通信在人们的日常生活及工作当中,起着至关重要的作用,且各局机房都带有重要负荷,所以需要在更换设备的同时,结合现场油机,保证低压的不间断供电,但油机无法满足长时间的供电运行,结合考虑因原有高低压电源供电设备使用时间较长,设备自身保护系统迟钝,元器件老化等问题,存在重大的安全隐患,无法有效的保证电源系统稳定运行,所以需要考虑如何保证供电电源不间断将是本项目的重点和最大难点。
据实际情况了解本局机房仅为一路市电加油机,所以在更换设备时,首先计算现场主要用电负荷,然后采用低压发电车或者现场油机,以此来保证电源不间断供电。
为此,我方专门制定设备运行保障方案及相关割接保障措施,来保证施工期间通信设备的正常运行。
为保障通信设备的正常运行本方案将执行高低压分批次进行割接。
二、工程概况本项目为XX配电增容改造工程,项目地点位于XX,涉及电压等级为10KV/0.4KV,配电室供电方式为单路高压市电进线,两路低压油机进线,本项目主要施工内容为老设备更换及新设备安装。
主要施工范围主要分为高压和低压两个部分,高压部分拆除10面新装10面,变压器拆除更换2台。
低压部分将现有11台更换为新装16台以及设备基础、接地及照明等工程。
经查看现场及与甲方核实,本方案施工所涉及的低压配电柜共计16面,其中部分柜子为办公用电,其中P3、P4、P10、P11柜为重要负荷,不可长时间停电,其余馈线柜为办公非保障负荷,现场查验后每段负荷容量不超过400A。
由于施工难度极大,我方经过慎重考虑,为保证施工安全及供电正常,特制定本方案。
三、主要工程量本次施工主要工程量文化路局内引入2路10kV/1600kVA的外市电,新建1套10kV配电系统,新建2套0.4kV配电系统,拆除并高压G01-G10共计10面柜子,新装高压柜10台。
拆除原有进线电缆4条,出线电缆2条。
拆除800KVA变压器2台,安装1600KVA变压器2台,拆除原有变压器至低压柜母线,安装低压柜至变压器母线,拆除低压柜11台,安装低压柜17台,新敷设外网电缆,变压器至高压柜联络电缆,以及为保证重要负荷供电所安装的临时供电设施。
NGN设备安装工程项目中心机房电源割接方案立卷人:审核人:技术负责人:单位负责人:通信工程分公司NGN项目部2006年9月3日NGN设备安装工程中心机房电源割接方案一、概述:本工程主要是对中心机房的安特电源系统进行更新,其主要是拆除两台200A/380V交流配电柜、拆除安特直流屏和安特开关电源。
在拆除旧设备原对应位置安装400A/380V新交流柜和中兴ZXDU3000系统开关电源。
此次割接2#屏上需割接380丫引入缆主、备(1#、2#)共2路,至洲际屏和1#屏380V复接缆2路分路负载1路,1#屏上需割接380V引入缆2路、分路负载9路、直流屏引入380V 3 路、直流屏分路负载10路。
二、组织及断电加电顺序割接领导小组:组长:成员:苏1、施工A组成员:负责1号交流屏割接2、施工B组成员:负责2号交流屏割接。
3、断电设备数量及名称见1#、2#交流屏割接电缆列表。
断电顺序应先由各机房分路先断,然后再断电源室电,最后再断低压配电回路,再用万用表检查设备回路输入端是否有无电压,检查无误后,开始割接,割接连线完后确定无误后加电。
4、加电顺序由低压配电室先加入电源室交流屏上,再从交流屏上各开关向各用电设备一路一路加电。
三、割接时间:割接交流屏时间于9月8日晚22点开始,割接前晚19点参加施工人员就位,对准备的工具、材料及新、旧设备的标识做最后割接时核对,割接历时8个小时。
四、交流屏割接1、割接前的准备工作①首先摸清各屏的输入项序、贴好标签。
②摸清输出分路的数量、电流量和去向并贴好标签(三项负载标明项序)。
2、断电前检查各供电支路的负载是否工作正常(需各值班岗配合)3、停电前要对各电池组进行合测并做好记录,停电后每半小时测量1次,发现落后电池及时报告,并及时采取措施。
4、割接开始:首先按负载电流的大小,先三项后单项的原则依次断开各负载开关后由总负责通知发电房断开交流开关,并挂好警示牌。
施工人员在施工现场测量交流380V输入,确认为零后方可进行其它操作。

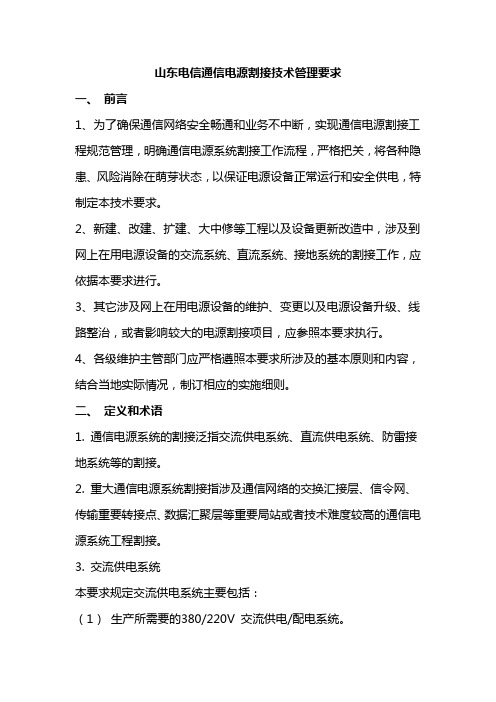

山东电信通信电源割接技术管理要求一、前言1、为了确保通信网络安全畅通和业务不中断,实现通信电源割接工程规范管理,明确通信电源系统割接工作流程,严格把关,将各种隐患、风险消除在萌芽状态,以保证电源设备正常运行和安全供电,特制定本技术要求。
2、新建、改建、扩建、大中修等工程以及设备更新改造中,涉及到网上在用电源设备的交流系统、直流系统、接地系统的割接工作,应依据本要求进行。
3、其它涉及网上在用电源设备的维护、变更以及电源设备升级、线路整治,或者影响较大的电源割接项目,应参照本要求执行。
4、各级维护主管部门应严格遵照本要求所涉及的基本原则和内容,结合当地实际情况,制订相应的实施细则。
二、定义和术语1. 通信电源系统的割接泛指交流供电系统、直流供电系统、防雷接地系统等的割接。
2. 重大通信电源系统割接指涉及通信网络的交换汇接层、信令网、传输重要转接点、数据汇聚层等重要局站或者技术难度较高的通信电源系统工程割接。
3. 交流供电系统本要求规定交流供电系统主要包括:(1)生产所需要的380/220V 交流供电/配电系统。
(2)数据、网络、服务器用UPS 系统和逆变器。
(3)柴油发电机组及其自动/手动转换系统。
4. 直流供电系统本要求规定直流供电系统主要包括:各种电信电源换流设备(相控整流器、高频开关电源及DC/DC 变换器等)、高、低阻直流配电设备(含各专业电源列柜)、蓄电池组等相关设备。
三、基本原则通信电源系统的割接必须严格遵循以下的基本原则:1、确保通信网络安全的原则通信电源系统割接工程的设计勘察、施工操作、工程验收必须要以确保通信网络安全为第一要素,任何影响到通信网络安全的操作,必须无条件终止。
2、新、旧设备完好无故障的原则在实施通信电源系统割接工程之前和期间,必须保证新、旧设备完好无故障,在出现任何可能影响到供电安全的故障的时候,必须无条件终止,待故障消除或排除后方可继续。
3、低业务风险的原则(1)在安全可行的前提下,采用不中断业务的割接方案;(2)工程割接时间应该避让业务高峰,重大割接应安排在夜间进行;(3)工程割接日期应该避让重大通信保障任务时期及其他专业安排进行的网络优化和升版、灾害性天气等特殊时间;(4)不使通信设备用电受到直接影响的施工,可以在非割接时段进行,如布放线缆、架设线槽等,但施工必须注意安全。
通信电缆-光缆割接安全操作规程通信电缆-光缆割接是指在通信网络运维过程中,为了故障排除、扩容升级等需求,需要割接通信电缆或光缆的操作。
为了保障割接操作的安全性和有效性,制订本安全操作规程。
一、割接前的准备工作1. 确定割接时间:割接应在非高峰期进行,尽量避免影响用户正常使用网络。
2. 割接范围和设备:明确割接范围,确认需要割接的通信电缆或光缆的起止点,并准备好相应的割接设备。
3. 割接方案:根据割接范围和设备,制定详细的割接方案,并进行评审和批准。
4. 割接组织:安排专业的割接团队,确定割接负责人和各岗位职责,进行相应的培训和演练。
二、割接操作流程1. 清理现场:确保割接现场整洁有序,清理杂物和危险品,设置明显的安全警示标志。
2. 关闭设备:在进行割接操作前,必须确保相关设备已经关闭,避免电流和信号的干扰。
3. 标识线缆和接口:对需要割接的电缆或光缆进行标识,并严禁随意拆接其他线缆和接口。
4. 剥离绝缘层:使用合适的工具,剥离电缆或光缆的绝缘层,确保裸露的电线或光纤充分暴露。
5. 连接新线缆或接口:按照割接方案中的安排,连接新的电缆或光缆并进行固定,保证连接的牢固和可靠。
6. 测试和验证:在关键节点进行电气或光学性能测试,确保割接的质量和可用性。
7. 还原设备并启动:在割接操作完成后,还原设备状态,确认各项功能正常,重新启动设备。
三、割接安全注意事项1. 安全保护措施:在操作过程中必须佩戴安全帽、安全鞋等个人防护装备,严禁穿拖鞋、高跟鞋等不符合安全要求的服装和鞋类。
2. 现场警示:设置警示标志和警戒线,明确指示割接区域,并通过广播或通知告知其他人员,避免误入现场。
3. 割接设备:使用专业的割接工具,并按照使用说明正确操作,切勿使用损坏和不符合要求的工具。
4. 电源和光源:在进行割接操作时,必须断开与设备的电源和光源,并注意电缆或光缆是否带电或带光。
5. 防护电缆和光缆:防护电缆和光缆的割接要特别小心,以免对其他线缆和设备造成损坏或影响正常使用。
浅析通信电源带电割接应注意的几个问题本文介绍了通信电源带电割接方案制定及施工中应注意的几个问题及一些事项。
标签电源割接;方案;复接线长期以来,通信电源带电割接对于电源工程人员来说,一直是一项很具有挑战性的工作。
风险高、难度大,稍有疏忽就会导致重大事故。
夸张一点说,工作完成以前,割接施工人员始终在“剃刀”的边缘。
为什么会出问题?能不能不出问题?或者说能不能将出问题程度的可能性降到最小呢?这是一个我们必须面对并且回答的问题。
结合工作实践及借鉴前人经验,本人拙见两个词“规范“,“细节“。
具体来说主要是应注意以下几个问题。
1 电源割接方案1.1 首先用电部门提前填写标准的“用电申请单”(如果割接涉及到其他部门),要求填写好“用电类型”(普通交流,直流,UPS交流),“保险类型”(空开,熔断器),“保险的最大通流量”(要求所接设备峰值电流不超过保险最大通流量的50%,防止长期运行温升过高出现危险),“最晚割接完成时间”(便于双方工作协调同步进行,避免因割接滞后影响业务开通),“供电线路是否主备冗余”。
用电申请单经相关监管部门,公司领导审核批准后转割接实施部门。
1.2 割接实施部门组织施工方,相关专业提前看现场,确定割接方案。
1.3 割接方案制定:1.3.1 割接方案务求尽可能详细,周全,要保证施工中每一步都按计划进行,也就是说施工中的每件事的次序是预先确定好的。
1.3.2 割接方案中要对工作人员的职责,任务,权限写清楚,要让每个人明白自己应该干什么,应该对什么负责,例如明确工程负责人、安全负责人、施工负责人、技术负责人。
这一点最重要,只有划清了责任,才能保证各个环节的有序。
1.3.3 割接方案要考虑到突发事件的控制和应急处理的内容,在每一步都要计划好不能按时完成的应急方案,割接受阻时要能快速恢复到上一步或初始状态。
1.3.4 割接方案在保证顺利安全的前提下,应尽量减少物资,人员的浪费,最大限度利用原有设备和材料。
通信光电缆割接安全操作规程一、前言为了保证通信光电缆割接工作的质量和安全,提高工作效率,避免事故的发生,制定本规程。
二、安全要求1. 执行割接工作前,必须获得相关许可,并进行详细的工作计划和风险评估;2. 割接工作必须由专业的工作人员进行,确保操作人员具备相关资质与技能;3. 割接过程中,必须遵循相关的标准和要求,避免对设备和人员造成伤害;4. 割接工作结束后,必须及时进行验证测试,确保割接的质量和连接的稳定性;5. 在割接过程中,必须保持良好的沟通协作,避免误操作和交叉干扰;6. 割接工作必须按照规定的程序和工具进行,不得随意变更或省略环节;7. 割接现场必须保持整洁,设备清晰可见,防止发生滑倒和触电等事故;8. 在紧急情况下,必须及时采取应急措施,保障人员和设备的安全。
三、操作流程1. 准备工作1.1 核对光缆割接工作所需的工具、设备和材料,并进行确保无差错;1.2 准备工作人员和现场所需的安全防护用品;1.3 确定割接区域,并进行必要的防护措施;1.4 执行割接工作前,必须对现场进行清理和整理,确保环境整洁、设备明确可见。
2. 割接工作2.1 按照割接计划检查光缆、光纤设备和光缆接头,确保其工作状态正常;2.2 确定割接部位和对接方式,使用专用工具进行割开光缆外套,并进行清洁;2.3 按照接头连接要求,进行光纤的剥皮和对接工作;2.4 使用专用光纤连接接头和固定工具,确保连接牢固;2.5 进行检查和测试,确保割接工作的质量和连接的稳定性;2.6 记录和报告割接工作结果,保存割接数据和测试报告。
3. 安全防范3.1 在割接现场设置明显的安全警示标志,防止非工作人员靠近工作区域;3.2 工作人员必须穿戴必要的安全防护用品,如手套、眼镜、工作服等;3.3 工作人员必须对设备和材料进行正确的使用和储存,避免火灾和爆炸等危险;3.4 在操作过程中,必须注意绝缘和接地的正确使用,防止触电事故的发生;3.5 在割接现场必须保持良好的通风状况,防止有害气体的积聚;3.6 在工作过程中,必须密切关注周围环境的变化,如温度、湿度等,及时采取相应的措施;3.7 遇到突发情况或紧急状况,必须立即报告并采取应急措施,保障人员和设备的安全。
通信光电缆割接安全操作规程模版1. 安全准备1.1. 进行光缆割接前,必须先检查工作区域是否有任何安全隐患,并及时清除。
1.2. 使用个人防护装备,包括安全帽、防护眼镜、防护手套和防滑鞋等。
1.3. 针对光缆割接操作,必须确保割接工具的完好性和正常使用。
1.4. 在工作区域设置明确的安全警示标志,以提醒其他人员注意安全。
2. 光电缆割接前准备2.1. 确保有充足的工作空间,同时清除工作区域内的杂物,以减少意外事故发生可能性。
2.2. 在开始割接前,必须先检查光缆、接头盒、接头等设备是否存在损坏或异常情况,并作出相应处理。
2.3. 确保割接区域的土壤或地面状态良好,避免在不稳定的地面上进行割接操作。
2.4. 在割接前,通过测量和定位等手段,确认光缆的准确位置、长度以及割接点,以避免错误割接造成的损害。
3. 光电缆割接操作3.1. 在进行光缆割接操作时,必须使用专用的割线器具,并按照设备操作说明进行操作。
3.2. 在割接前,必须先确定割线点,避免误割光缆。
3.3. 在割接过程中,必须注意割线的方向和角度,确保割线的准确性和稳定性。
3.4. 进行割线操作时,必须采取轻柔的手法,避免因力度过大而损坏光缆。
3.5. 割线操作完成后,必须及时收起和清理割线工具,并进行整理,防止工具损坏或遗失。
4. 光电缆割接后处理4.1. 在割接完成后,必须及时清理割接区域,并将杂物和垃圾清理干净,以确保工作区域的整洁。
4.2. 对割接过程中产生的废弃物和副产物,必须进行安全处理,避免对环境造成污染。
4.3. 割接完成后,必须对光缆进行测试,确保割接质量和连接的可靠性。
4.4. 在割接完成后,必须对工具进行归位和整理,确保工具的安全和完好。
5. 突发事件处理5.1. 在割接过程中,如发生突发事件(如火灾、电击等),必须立即停止割接操作,并按照应急预案进行处理。
5.2. 在突发事件发生后,必须及时报告相关部门,并协助处理和救援工作。
图解电源割接流程一【直流电源割接SOP】1.割接基本原则1.1.网络安全畅通原则1.1.1.在线电源系统割接工程必须要以确保在网设备安全运行、整个网络安全畅通为原则,任何危及通信网络安全的操作,必须无条件终止。
1.2.设备无故障原则1.2.1.在实施在线电源系统割接工程之前和工程期间,必须保证新、旧设备完好无故障,若出现任何可能危及安全供电的因素,必须无条件终止,待故障排除后方可继续。
1.3.低业务风险原则1.3.1.在业务不允许中断供电的前提下,应采用在线不断电的割接方案,否则应采用断电割接方案;1.3.2.工程割接时间应该避让业务高峰,重大割接安排在夜间进行;1.3.3.工程割接日期应该避让重大节日、重大通信保障任务时期以及其他专业安排进行的网络调整和版本升级时间;1.4.施工人员资质合格原则1.4.1.实施在线电源系统割接工程的工程人员必须精通电源设备操作和工程施工操作、熟悉通信电源系统割接流程、牢记应急方案。
1.4.2.实施割接的施工队伍,必须具备相应工程级别资质的施工证;1.5.维护部门全程监督原则1.5.1.维护部门在割接过程中应安排专人全程督导,协助割接工程的设计勘察、审核割接方案和应急方案,监督割接的实施。
1.6.维护部门“一票否决”原则1.6.1.在割接工程期间,维护部门对发现的重大方案缺陷、重大施工安全隐患等,有权对割接工作行使“一票否决”,有权终止割接工程。
2.直流割接前期准备工作:2.1.在预定的位置,安装好新的交流配电屏、开关整流器和直流配电屏,并调测完成,确保能正常工作。
2.2.提前敷设好通信负载至新直流配电屏的连接电缆。
新敷设电缆要求做好两端铜鼻子,新直流配电屏一侧的电缆可靠连接到位,通信负载一侧的电缆在割接前应做好绝缘包扎处理。
提前敷设好电池电缆,两端做好铜鼻子,在割接前应做好绝缘包扎处理。
2.3.相关通信专业应提前做好重要设备的数据备份、应急预案等准备工作,并安排相应技术骨干在割接期间进行现场值守。
通信电源设备割接技术要求第一章前言随着移动通信的飞速发展,中国移动网络规模的不断增长,通信电源领域发生了巨大的变化,通信电源的规模和容量不断扩大,设备扩容更新工程越来越多,也越来越复杂。
而且,多数工程都要求对在网运行设备进行不间断在线割接,因此,对在线电源系统带电割接的安全及风险控制就尤为重要。
为了确保通信网络安全畅通和业务不中断,保障人身和设备安全,实现通信电源割接工程规范管理,明确通信电源系统割接工作流程、技术要点和要求,规避割接风险,完善电源系统在线割接安全保障机制,特编制《通信电源设备割接技术要求》(以下简称《要求》)。
本《要求》由中国移动通信有限公司网络部提出并归口。
本《要求》起草单位:中国移动通信有限公司网络部本《要求》主要起草人:康彩云、高健、易正楚、滕达、马卫兵第二章使用范围第一条本《要求》适用于新建、改建、扩建、大中修等工程涉及到的新、旧-48V(或24 V)直流电源系统和UPS交流供电系统各种不同情况的割接方案及割接步骤要求。
第二条新建、改建、扩建、大中修等工程以及设备更新改造中,涉及到在网运行的-48V(或24 V)直流电源系统和UPS交流供电系统,应依据本《要求》进行。
第三条其它涉及在网运行电源设备的维护、变更以及电源设备升级、线路整治等,可参照本《要求》执行。
第四条各级维护主管部门应严格遵照本《要求》所涉及的基本原则和内容,结合当地实际情况,制订相应的实施细则。
第三章定义和术语第五条在线电源系统是指在网运行的-48V(或24 V)直流供电系统和UPS交流供电系统。
第六条直流供电系统是向用电设备提供-48V(或24 V)直流电源的供电系统。
一般由高频开关整流器和交流配电屏、直流配电屏、蓄电池组组成。
在基站、传输节点站等小型通信局站采用结构紧凑的集开关整流单元、监控单元及交直流配电为一体的组合开关电源。
第七条UPS交流供电系统是向用电设备提供交流不间断电源的供电系统。
一般由UPS主机、蓄电池组及相应的输入输出配电设备组成。
第八条在线电源系统的割接指直流供电系统、UPS交流供电系统或其中部分设备的割接。
第四章在线电源系统割接分类第九条在线电源系统割接主要分为直流供电系统割接和UPS交流供电系统割接两大类。
第十条在线直流供电系统割接分类依据在线直流供电系统原有设备情况、需新增或更换的设备以及场地要求不同,在线直流供电系统的割接可以分为以下几种典型类别(其他割接类型可参照进行):⑴直流供电系统换位更新;⑵直流供电系统原位更新;⑶扩容开关电源机架或直流配电屏;⑷原位更换蓄电池组;第十一条在线UPS交流供电系统割接分类依据在线UPS交流供电系统原有系统结构形式、需新增或更换的设备以及场地要求不同,在线UPS交流供电系统的割接可以分为以下几种典型类别(其他割接类型可参照进行):⑴并联冗余UPS系统换位更新;⑵带并机柜的并联冗余UPS系统扩容;⑶多机直接并联的并联冗余UPS系统扩容;⑷ UPS蓄电池组原位更换;第五章在线电源系统割接基本原则第十二条在线电源系统割接必须严格遵循以下基本原则:1.网络安全畅通原则在线电源系统割接工程的勘察设计、施工操作、工程验收必须要以确保在网设备安全运行、整个网络安全畅通为原则,任何危及通信网络安全的操作,必须无条件终止。
2.设备无故障原则在实施在线电源系统割接工程之前和工程期间,必须保证新、旧设备完好无故障,若出现任何可能危及安全供电的因素,必须无条件终止,待故障排除后方可继续。
3.低业务风险原则3.1 在业务不允许中断供电的前提下,应采用在线不断电的割接方案,否则,应采用断电割接方案;3.2 工程割接时间应该避让业务高峰,重大割接一律安排在夜间 0:00点开始;3.3 工程割接日期应该避让重大节日、重大通信保障任务时期以及其他专业安排进行的网络调整和版本升级,避免在交流市电不稳定或雷雨等灾害性天气进行割接工程作业;3.4 不危及通信设备用电的施工,可以安排在非割接时间段进行,如布放线缆、架设线槽等。
4.施工人员资质合格原则实施在线电源系统割接工程的工程人员必须精通通信电源设备操作和工程施工操作、熟悉通信电源系统割接流程、牢记应急方案。
严禁无证人员直接参与施工操作。
4.1 实施割接的施工队伍,必须具备相应工程级别资质的施工证;4.2 直接操作人员必须具有相应级别的资质证,并且接受过消防训练;4.3 割接过程中需要进行氧割、电焊操作的,必须具备焊工证。
5.维护部门全程督导原则维护部门在割接过程中应安排专人全程督导,协助割接工程的设计勘察、审核割接方案和应急方案,监督割接的实施。
6.维护部门“一票否决”原则负责割接工作的责任单位为相应的工程部门,维护部门是网络及设备安全管理的第一责任部门。
割接方案必须通过维护部门的审核。
在割接工程期间,维护部门对发现的重大方案缺陷、重大施工安全隐患等,有权对割接工作行使“一票否决”,有权终止割接工程。
第六章在线电源系统割接前期准备工作要求第十三条成立割接项目组为了确保割接工程顺利完成,每一割接步骤都能按照计划流程严格执行,因此,必须有一个组织机构对每一层具体人员的工作内容、责任权限做出明确定义与说明,以便统一指挥、协调行动。
具体职责分工可参照下表:割接项目组成员职责分工表小组成员身份工作职责备注第十四条割接资料收集割接涉及的资料包括:1.局站建筑或相关机房的土建竣工资料。
这些资料用以制定平面设计图、设备迁移路线和方式、了解原有土建设施的位置、结构与分布以便提出新的土建要求,或对机房作改造。
2.前期工程的机房施工竣工文件。
以了解原有设备安装情况,线路配置、走向及布置情况,利用这些资料制定旧设备、旧线路的利用和报废拆除方案。
3.供电情况和历史记录。
供电方面的资料收集是为了了解原有供电方式、供电负载的使用与运行情况、供电质量(如历史最高最低电压、供电停电频率、故障情况等)等方面,根据这些资料制定新的供电方案或提出供电方式整改要求。
4.原有通信电源和通信设备运行情况。
主要是流水记录,故障记录,这些资料用以分析原设备再利用的可行性和对新接入设备的性能、负载能力(容量)提出要求。
第十五条割接现场勘测割接现场需要勘测以下内容:1.核查原有资料(土建、设备、线路、配置等)的完整性和准确性,利用原有资料为查勘工作及割接内容奠定主要基础。
2.新设备切换和原设备迁移、拆除等项目勘测,以确定设备的移入、移出线路、线缆的存放与拆除方向等,同时还要确认改造后机房的平面布置,绘制机房平面设计图,一般用虚线标出原有设备。
3.在机房平面布置确认以后,勘测线路配置情况,制定线路配置总表,内容包括:序号、来源去向、线缆结构与型号、长度、连接方式、负载大小、负载重要等级、是否需新设线路等,可参照下表:线材与消耗材料序列清单4.相关部门和设备勘查,了解各相关部门的设备运行情况,提出割接施工的配合要求,对相关设备(非施工对象)的运行状态进行考查,确认各设备能满足割接的需要,或提出设备准备要求,确定施工时间。
5.在部分设备更换时,要考虑设备间的协同工作技术要求,特别是新更换设备和原设备为不同厂家时,要由割接方案制定人员协同新设备厂家技术人员进行技术论证;需要对原设备进行技术改造时,要制定详实的改造方案。
改造方案需要主管领导、电源主管、新设备厂家技术人员共同审定。
改造方案和图纸随设备说明书、机历簿存放。
第十六条割接资料整理资料的整理,主要是针对割接施工对象及相关设备进行清理列表说明,整理后资料应包括如下内容:1.设备调整情况表,内容包括:设备序号、名称、型号、运行年限、功率、负载情况、历史故障与维修记录,利旧或报废要求等。
2.线路调整情况表,内容包括:线缆序号、来源与去向、线缆结构与型号、线路长度、线路载流量、利旧与报废要求等。
3.相关设备与部门,如配电、油机、相关通信局站等,列表内容包括:序号、设备名、局站名、运行状态、与工程相关程度(等级)。
4.割接涉及的相关用电单位,分析割接风险。
第十七条割接文件编制1.概述内容包括:工程概况、方案设计任务来源、设计的全部依据(数据、资料和文件清单)、工程的要求和现有条件、方针与政策取向、方案制定涉及的范围及分工等。
2.方案报告内容包括:割接项目组成员名单、设备迁移方案、原设备利旧与报废方案、系统切换方案、复杂情况处理方案、应急方案等。
初步方案制定完成后要提交维护主管部门和割接涉及的相关部门会审,即对资料的完备性、步骤与方案的可行性与合理性进行评审。
形成正式报告逐级审批。
第十八条割接方案编写1.割接方案的制定原则⑴稳妥、可靠:稳妥可靠是割接方案制定的最高原则,必须充分保证割接施工中的安全性及新旧设备的过渡连续平稳性,任何失误都可能造成严重后果。
⑵完整、详细:是割接方案制定的基本要求,方案要从人、材、物的运用,过程的设计与控制各方面加以考虑。
⑶经济合理:指如何取得最少的人力、物力和资金的消耗。
⑷割接方案制定一般分为初步割接方案和详细割接方案。
对于大系统或重要局站的割接工程,既要制定初步方案,又要制定详细方案。
小型割接工程只需做详细割接方案即可。
2.割接方案的制定⑴割接方案涉及的内容割接方案中涉及的具体内容至少包括以下几点:✧待割接设备范围、割接原因及其它基本情况;✧割接前后的电源系统走线方框图,注明割接前后容量和负载变化情况;✧涉及的所有负载业务网元和设备列表;✧计划割接时间、割接地点;✧对新设备技术指标的要求;✧准备工作完成情况:所用物料、工具、仪表是否到位,各用电专业数据备份、应急预案是否落实;✧割接项目组成员和人员分工、联系电话,包括厂家技术支持人员;✧详细的割接步骤、实施时间和操作人、监督人,关键操作必须有人操作、有人监督;✧割接后检测内容和责任人;✧操作风险分析及应急倒回措施。
⑵初步割接方案的制定初步割接方案,一般是作为方案报告文件。
制定初步割接方案之前,应先获取工程设计和割接工程原则性指导文件,以便了解使用单位对旧设备和线路的利用要求、建设单位的时间要求、资金计划、人力、物力使用协议、割接所需的材料清单等。
初步割接方案应包括以下内容:✧设备迁移方案。
对割接过程中设备位置需要替换的,迁移方案的设计尤为重要。
✧原设备与线路的利用与报废(拆除)方案。
主要涉及原设备的主、备方式和用途转变后要做出的利用方案,原线路再利用但连接关系已改变而要做出的利用方案等。
✧系统切换方案。
指割接施工中对新设备、原设备的运行进行切换,将新设备投入运行,原设备(不再利用的)脱离运行状态,并撤除整个系统。
切换方案要求保持切换的连续平稳性,或必须将不连续过渡时间限制在允许的范围内。
⑶详细割接方案的制定详细割接方案是将初步方案中的割接内容分解为具体的操作指导,制定程序化的割接实施步骤,施工的过程控制依步骤而行,其内容包括:✧割接实施对象详细资料编制、列表说明。
