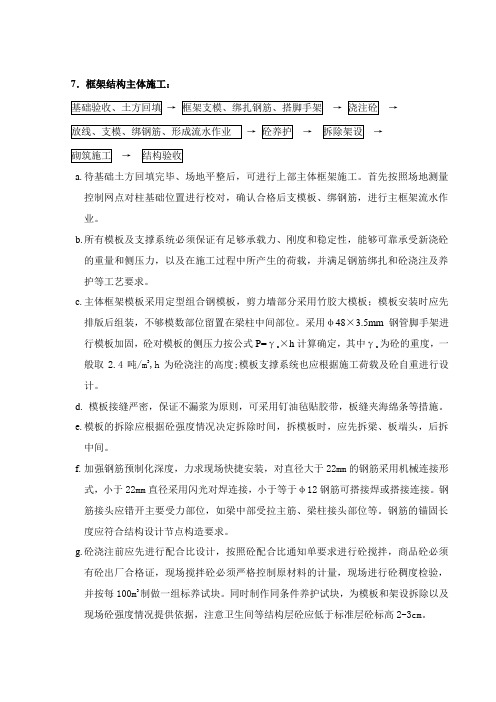

7.框架结构主体施工:→→→→→→→a.待基础土方回填完毕、场地平整后,可进行上部主体框架施工。
首先按照场地测量控制网点对柱基础位置进行校对,确认合格后支模板、绑钢筋,进行主框架流水作业。
b.所有模板及支撑系统必须保证有足够承载力、刚度和稳定性,能够可靠承受新浇砼的重量和侧压力,以及在施工过程中所产生的荷载,并满足钢筋绑扎和砼浇注及养护等工艺要求。
c.主体框架模板采用定型组合钢模板,剪力墙部分采用竹胶大模板;模板安装时应先排版后组装,不够模数部位留置在梁柱中间部位。
采用φ48×3.5mm钢管脚手架进行模板加固,砼对模板的侧压力按公式P=γc ×h计算确定,其中γc为砼的重度,一般取2.4吨/m3,h为砼浇注的高度;模板支撑系统也应根据施工荷载及砼自重进行设计。
d.模板接缝严密,保证不漏浆为原则,可采用钉油毡贴胶带,板缝夹海绵条等措施。
e.模板的拆除应根据砼强度情况决定拆除时间,拆模板时,应先拆梁、板端头,后拆中间。
f.加强钢筋预制化深度,力求现场快捷安装,对直径大于22mm的钢筋采用机械连接形式,小于22mm直径采用闪光对焊连接,小于等于φ12钢筋可搭接焊或搭接连接。
钢筋接头应错开主要受力部位,如梁中部受拉主筋、梁柱接头部位等。
钢筋的锚固长度应符合结构设计节点构造要求。
g.砼浇注前应先进行配合比设计,按照砼配合比通知单要求进行砼搅拌,商品砼必须有砼出厂合格证,现场搅拌砼必须严格控制原材料的计量,现场进行砼稠度检验,并按每100m3制做一组标养试块。
同时制作同条件养护试块,为模板和架设拆除以及现场砼强度情况提供依据,注意卫生间等结构层砼应低于标准层砼标高2-3cm。
h.框架结构尽可能晚拆模,以保证砼前期有较好的养护环境,对裸露的砼表面采取洒水养护,保持砼表面在养护期内始终处于湿润状态,砼柱、墙板采取先洒水、再用塑料薄膜封严进行养护。
i.填充墙、砌筑可在不影响上部框架施工的同时进行,墙体与框架柱连接筋必须符合构造要求,梁底砖缝应隔日采用斜砖塞紧堵实;墙体要整体砌筑不留斜槎,在转角部位、首层底部砌块应满灌细石砼。
组合钢模板和复合木模板篇一:钢模板介绍及钢模板施工优缺点钢模板介绍及钢模板施工优缺点钢模板是用于混凝土浇筑成型的钢制模板,除了钢质模板还有木质模板、胶合板模板等。
钢模板以其多次使用、混凝土浇筑成型美观等特点被广泛应用于建筑工程中。
分类。
根据钢模板的用途可分为:民建(房建)钢模板、桥梁钢模板。
根据钢模板浇筑的外形可分为:箱梁模板、T型梁模板、盖梁模板、空心梁模板、圆模板、护梁模板、墩柱头模板等。
还有一种组合式钢模板分为:大模板、小模板、中模板、阴角、阳角等。
钢模板:它由板面结构、支撑系统、操作平台和附件等组成。
是现浇墙、壁结构施工的一种工具式模板。
其特点是以建筑物的开间、进深和层高为大模板尺寸。
钢模板优点:加固系统,部件强度高,组合刚度大,板块制作精度高,拼缝严密,不易变形,模板整体性好,抗震性强。
钢模板缺点:模板重量大,移动安装需起重机械吊运,成本高。
筑工程模板施工技术及清水模板、早拆模板体系介绍篇二:模板工程模板工程一、模板的分类1.按材料性质分类模板石混凝土浇筑成型的模壳和支架。
按材料的性质可分为木模板、钢模板、塑料模板和其他模板等。
(1)木模板.混凝土工程开始出现时,都是使用木材来做模板。
木材被加工成木板、木方,然后经过组合成构件所需的模板。
20世纪50年代我国现浇结构模板主要采用传统的手工艺拼装木模板,耗用木材量大,施工方法落后。
近些年,出现了用多层胶合板做模板料进行施工的方法。
(2)钢模板:国内使用的钢模板大致可分为两类。
一类为小块钢模,是以一定尺寸模数做成不同大小的单块钢模,最大尺寸是300mm*1500mm*500mm,在施工时拼装成构件所需的尺寸,亦称为小块组合钢模,组合拼装时采用U形卡将板缝卡紧形成一体。
另一类是大模板,用于墙体的支模,多用于在剪力墙结构中,模板的大小按设计的墙身大小而定型制作。
(3)塑料模板:塑料模板是随着钢筋混凝土预应力现浇密肋楼盖的出现而创制出来的。
其形状如一个方的大盆,支模时倒扣在支架上,地面朝上,称为塑壳定型模板。

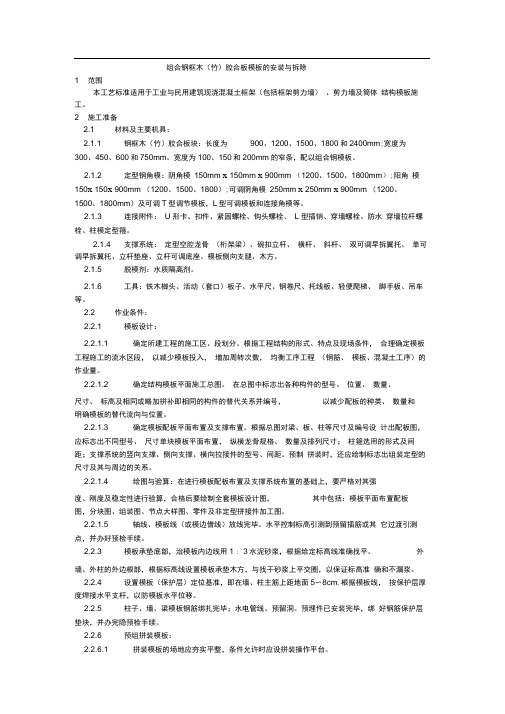

组合钢框木(竹)胶合板模板的安装与拆除1 范围本工艺标准适用于工业与民用建筑现浇混凝土框架(包括框架剪力墙)、剪力墙及筒体结构模板施工。
2 施工准备2.1 材料及主要机具:2.1.1 钢框木(竹)胶合板块:长度为900、1200、1500、1800和2400mm;宽度为300、450、600和750mm。
宽度为100、150和200mm的窄条,配以组合钢模板。
2.1.2 定型钢角模:阴角模150mm x 150mm x 900mm (1200、1500、1800mm);阳角模150x 150x 900mm (1200、1500、1800);可调阴角模250mm x 250mm x 900mm (1200、1500、1800mm)及可调T型调节模板,L型可调模板和连接角模等。
2.1.3 连接附件:U 形卡、扣件、紧固螺栓、钩头螺栓、L 型插销、穿墙螺栓、防水穿墙拉杆螺栓、柱模定型箍。
2.1.4 支撑系统:定型空腔龙骨(桁架梁)、碗扣立杆、横杆、斜杆、双可调早拆翼托、单可调早拆翼托、立杆垫座、立杆可调底座、模板侧向支腿、木方。
2.1.5 脱模剂:水质隔离剂。
2.1.6 工具:铁木榔头、活动(套口)板子、水平尺、钢卷尺、托线板、轻便爬梯、脚手板、吊车等。
2.2 作业条件:2.2.1 模板设计:2.2.1.1 确定所建工程的施工区、段划分。
根据工程结构的形式、特点及现场条件,合理确定模板工程施工的流水区段,以减少模板投入,增加周转次数,均衡工序工程(钢筋、模板、混凝土工序)的作业量。
2.2.1.2 确定结构模板平面施工总图。
在总图中标志出各种构件的型号、位置、数量、尺寸、标高及相同或略加拼补即相同的构件的替代关系并编号,以减少配板的种类、数量和明确模板的替代流向与位置。
2.2.1.3 确定模板配板平面布置及支撑布置。
根据总图对梁、板、柱等尺寸及编号设计出配板图,应标志出不同型号、尺寸单块模板平面布置,纵横龙骨规格、数量及排列尺寸;柱箍选用的形式及间距;支撑系统的竖向支撑、侧向支撑、横向拉接件的型号、间距。
中冶北方大连新区体育中心模板工程(专项)施工方案编制:审核:中天建设集团有限公司一、编制依据1.中冶北方大连新区体育中心施工图。
2.国家有关施工规范及验收标准。
3.大连地区颁发的有关建筑规程,质量安全等文件4.本公司编制的《中冶北方大连新区工程施工组织设计》。
5.建筑施工安全检查标准。
二、工程概况㈠建设概况⑪程名称:中冶北方大连新区工程⑫设地点:辽宁省大连市开发区大连大学南面⑬建设规模:总建筑面积5974.9平方米;⑭结构形式及层数:框架结构,地上二层;三、施工准备1、材料:①组合钢模板②新购九层板2、作业条件(1)模板设计①支撑系统立杆间距的确定立杆间距按常规的800mm至1200mm布置。
层高较高,必须在纵横方向布置三道水平拉杆,拉杆的间距为1500mm,从板底算起。
②柱箍计算混凝土柱以该工程最不利受力荷载计算700×700×7000mm(长×宽×高)进行计算,施工气温30度,混凝土浇筑速度为5m/h,采用组合式钢模板,试求柱箍(选用Q235φ48*3.5钢管)间距。
解:本例混凝土温度取30℃,混凝土浇筑速度取每小时5米,坍落度系数取1.5,外加剂系数取1.2,砼自重取24kN/m3。
F1=0.22γβ1β2V1/2=0.22*24*[200/(30+15)]*1.2*1.5*51/2=94.45kN/m2c t0F2=24*3.3=79.2kN/m21)取以上两式中较小值79.2kN/m2按抗弯强度计算柱箍间距q=FL1M max=qL22/8=FL1*L22/8σ1=M max/W=FL1*L22/8WP=q*L3/2=FL1L3/2σ2=P/A=FL1L3/2Aσmax=σ1+2≤[σ]得L1≤8[σ]WA/F(L22A+4L3W)=187.842)按挠度计算柱箍间距f max=5q*L42/384EI=5F*L1*L42/384EI≤[f]L1=384[f]EI/5F*L42=262.37考虑到施工实际降低混凝土浇捣速度,故按实际经验取聚地面200mm间距设第一道柱箍,第二道柱箍距第一道柱箍取400 mm间距,第三道柱箍距第二道柱箍取400 mm间距,以上取600 mm间距。
现浇框架结构模板支护施工技术交底一、材料、设备要求1、模板种类:本工程采用多层胶合板与木方组合使用的模板。
多层胶合板规格为:2440mm×1220mm×18mm,木方为:100mm×100mm ×4000mm与50mm×100mm×4000mm。
2、角模:阴阳角膜、连接角模。
3、支撑件:柱箍、定型空腹钢楞、钢管支柱、碗扣式脚手架、钢斜撑、钢桁架、木材等。
4、连接件:U型卡、L型插销、3型扣件、蝶形扣件、楔型扣件、对拉螺栓、止水对拉螺栓、紧固螺栓等。
5、模板及配件周转使用,修复后应符合质量标准。
6、隔离剂:竖向模板可采用一定油性隔离剂,刷完以后用胶皮刮子刮,避免流淌,水平模板不得采用油质隔离剂,必须用水质隔离。
注意楼板不能浇水,还要防雨冲。
二、主要机具斧子、锯、扳手、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。
三、作业条件1、模板设计:根据工程结构形式和特点及现场施工条件,对模板进行设计确定模板平面布置,纵横龙骨规格、数量、排列尺寸、柱箍选用的型式及间距、梁板支撑间距模板组装形式(就位组装和预制拼装)、连接节点大样。
验算模板及支撑的强度、刚度及稳定性。
绘制全套模板设计图(各不同房间的模板平面图、分块图、组装图、节点大样图、零件加工图,楼板上模板支撑埋件布置图,大样图)。
模板数量应在模板设计时按流水段划分,进行综合研究,确定模板的配置数量。
2、弹好楼层的墙边线、柱边线、楼层标高线和模板控制线、门窗口位置线,打楼板混凝土时墙柱根部200mm宽范围模板底口已严格找平。
3、混凝土接茬处施工缝模板安装前,应预先将已硬化混凝土表面的水泥薄膜或松散混凝土及其砂浆软弱层全部剔凿到漏石子、清理干净水冲洗,不露明水。
外露钢筋插铁粘有灰浆油污时应刷干净。
4、安装墙柱模板前应将模板表面清理干净,刷好隔离剂,涂刷均匀,不得漏刷,不汪油、不淌油。
5、预制拼装:组合钢模板、钢框竹胶板可以提前进行预制拼装,拼装应紧密、平整。
组合钢框木(竹)胶合板模板地安装与拆除1 范围本工艺标准适用于工业与民用建筑现浇混凝土框架(包括框架剪力墙).剪力墙及筒体结构模板施工.2 施工准备2.1材料及主要机具:2.1.1钢框木(竹)胶合板块:长度为900.1200.1500.1800和2400mm;宽度为300.450.600和750mm.宽度为100.150和200mm地窄条,配以组合钢模板.2.1.2 定型钢角模:阴角模150mm×150mm×900mm (1200.1500.1800mm);阳角模150×150×900mm(1200.1500.1800);可调阴角模250mm×250mm×900mm (1200.1500.1800mm)及可调T型调节模板,L型可调模板和连接角模等.2.1.3 连接附件:U形卡.扣件.紧固螺栓.钩头螺栓.L型插销.穿墙螺栓.防水穿墙拉杆螺栓.柱模定型箍.2.1.4支撑系统:定型空腔龙骨(桁架梁).碗扣立杆.横杆.斜杆.双可调早拆翼托.单可调早拆翼托.立杆垫座.立杆可调底座.模板侧向支腿.木方.2.1.5 脱模剂:水质隔离剂.2.1.6 工具:铁木榔头.活动(套口)板子.水平尺.钢卷尺.托线板.轻便爬梯.脚手板.吊车等.2.2作业条件:2.2.1模板设计:2.2.1.1确定所建工程地施工区.段划分.根据工程结构地形式.特点及现场条件,合理确定模板工程施工地流水区段,以减少模板投入,增加周转次数,均衡工序工程(钢筋.模板.混凝土工序)地作业量.2.2.1.2确定结构模板平面施工总图.在总图中标志出各种构件地型号.位置.数量.尺寸.标高及相同或略加拼补即相同地构件地替代关系并编号,以减少配板地种类.数量和明确模板地替代流向与位置.2.2.1.3确定模板配板平面布置及支撑布置.根据总图对梁.板.柱等尺寸及编号设计出配板图,应标志出不同型号.尺寸单块模板平面布置,纵横龙骨规格.数量及排列尺寸;柱箍选用地形式及间距;支撑系统地竖向支撑.侧向支撑.横向拉接件地型号.间距.预制拼装时,还应绘制标志出组装定型地尺寸及其与周边地关系.2.2.1.4绘图与验算:在进行模板配板布置及支撑系统布置地基础上,要严格对其强度.刚度及稳定性进行验算,合格后要绘制全套模板设计图,其中包括:模板平面布置配板图,分块图.组装图.节点大样图.零件及非定型拼接件加工图.2.2.1.5轴线.模板线(或模边借线)放线完毕.水平控制标高引测到预留插筋或其它过渡引测点,并办好预检手续.2.2.3 模板承垫底部,治模板内边线用1∶3水泥砂浆,根据给定标高线准确找平.外墙.外柱地外边根部,根据标高线设置模板承垫木方,与找干砂浆上平交圈,以保证标高准确和不漏浆.2.2.4 设置模板(保护层)定位基准,即在墙.柱主筋上距地面5~8cm,根据模板线,按保护层厚度焊接水平支杆,以防模板水平位移.2.2.5 柱子.墙.梁模板钢筋绑扎完毕;水电管线.预留洞.预埋件已安装完毕,绑好钢筋保护层垫块,并办完隐预检手续.2.2.6 预组拼装模板:2.2.6.1 拼装模板地场地应夯实平整,条件允许时应设拼装操作平台.2.2.6.2 按模板设计配板图进行拼装,所有卡件连接件应有效地固紧.2.2.6.3柱子.墙体模板在拼装时,应预留清扫口.振捣口.2.2.6.4 组装完毕地模板,要按图纸要求检查其对角线.平整度.外型尺寸及紧固件数量是否有效.牢靠.并徐刷脱模剂,分规格fwyg放.3 施工工艺3.1 柱模板安装工艺:3.1.1单块就位组拼工艺流程:→→→→→→3.1.2回先将柱子第一层四面模板就位组拼好,每面带一阴角模或连接角模,用U形卡反正交替连接.3.1.2.2使模板四面按给定柱截面线就位,并使之垂直,对角线相等.3.1.2.3用定型柱套箍固定,楔板到位,销铁插牢.3.1.2.4以第一层楼板为基准,以同样方法组拼第二.三层,直至到带梁口柱模板.用U形卡对竖向.水平接缝反正交替连接.在适当高度进行支撑和拉结,以防倾倒.3.1.2.5对模板地轴线位移.垂直偏差.对角钱.扭向等全面校正,并安装定型斜撑,或将一般拉杆和斜撑固定在预先埋在楼板中地钢筋环上,每面设两个拉(支)杆,与地面呈45°.以上述方法安装一定流水段地模板.检查安装质量,最后进行群体地水平拉(支)杆及剪刀支杆地固定.3.1.2.6 将柱根模板内清理干净,封闭清理口.3.1.3单片预组拼柱模板工艺流程:→→→→→→→3.1.4 单片在组拼模板安装施工要点:3.1.4.1单片模板,一柱四片,每片带一角模.组拼时相邻两块板地每一孔都要用U形卡卡紧.大截面柱模设圆型龙骨时,用钩头螺栓外垫蝶形扣件与平板边肋孔卡紧.设空腹方钢龙骨时,用定型钢卡与平面板边胁长孔卡紧.模板组拼要按图留设清扫口,组装完毕要检查模板地对角钱.平整度和外形尺寸,并编号.涂刷脱模剂.分规格堆放.3.1.4.2 吊装就位第一片模板,并设临时支撑或用铅丝与柱主筋绑扎临时固定.3.1.4.3 随即吊装第二片柱模,用阴角模(或连接角模)与第一块柱模连接呈L形.并用U形卡卡紧模板边肋与角模一翼,作好支撑或固定.3.1.4.4如上述完成第三.四片柱模地吊装就位与连接,使之呈方桶型.3.1.4.5自下而上安装柱套箍,要求同 3.1.3.3,较正柱模轴线位移.垂直偏差.截面.对角钱.并做支撑,同3.1.3.5.3.1.4.6 以上述方法安装一定流水段柱模后,全面检查安装质量后,并做群体地水平拉(支)杆及剪力支杆地固定.3.1.5 整体预组拼柱模板安装工艺流程:→→→→3.1.6 整体预组拼柱模板安装施工要点:3.1.6.1吊装前,先检查整体预组拼地柱模板上下口地截面尺寸.对角线偏差,连接件.卡件.柱箍地数量及紧固程度.检查柱筋是否有有碍柱模地套装,并用铅丝将柱顶筋先绑拢在一起,以利柱模从顶部套入.3.1.6.2 当整体柱模安装于基准面上,模板下口服线后,用四根斜撑或带有花篮螺栓地缆风绳与柱顶四角连接,另一端锚于地面,校正其中心线.柱边线.柱模桶体扭向及垂直后,支撑固定.当柱高超过6m时,不宜单根支撑,宜几根柱同时支撑连成构架.3.1.6.3 梁柱模板分两次支设时,最上一层模板应保留不拆,以利于二次支梁柱模板地连接,与接槎通顺.3.2 墙模板安装工艺:3.2.1墙模板单块就位组拼安装工艺流程:→→→→→→→→→→→3.2.2墙模板单块就位组拼安装施工要点:3.2.2.1在安装模板前,按位置线安装门窗洞口模板,与墙体钢筋固定,并安装好预埋件或木砖等.3.2.2.2安装模板宜采用墙两侧模板同时安装.第一步模板边安装锁定边插入穿墙或对拉螺栓和套管,并将两侧模对准墙线使之稳定,然后用钢卡或碟形扣件与钩头螺栓固定于模板边助上,调整两侧模地平直.3.2.2.3用同样方法安装其它若干步模板到墙顶部,内钢楞外侧安装外钢楞,并将其用方钢卡或蝶形扣件与钩头螺栓和内钢楞固定,穿墙螺栓由内外钢楞中间插入,用螺母将蝶形扣件拧紧,使两侧模板成为一体.安装斜撑,调整模板垂直,合格后,与墙.柱.楼板模板连接.3.2.2.4钩头螺栓.穿墙螺栓.对接螺栓等连接件都要连接牢靠,松紧力度一致.3.2.3预拼装墙模板工艺流程:→→→→→→→→→3.2.4预拼装墙模板安装施工要点:3.2.4.1检查墙模板安装位置地定位基准面墙线及墙模板编号,符合图纸后,安装门窗口等模板及预埋件或木砖.3.2.4.2 将一侧预拼装墙模板按位置线吊装就位,安装斜撑或使工具型斜撑调整至模板与地面呈75°,使其稳定座落于基准面上.3.2.4.3 安装穿墙或对拉螺栓和支固塑料套管.要使螺栓杆端向上,套管套于螺杆上,清扫清模内杂物.3.2.4.4以同样方法就位另一侧墙模板,使穿墙螺栓穿过模板并在螺栓杆端戴上扣件和螺母,然后调整两块模板地位置和垂直,与此同时调整斜撑角度,合格后,固定斜撑,紧固全部穿墙螺栓地螺母.3.2.4.5模板安装完毕后,全面检查扣件.螺栓.斜撑是否紧固.稳定,模板拼缝及下口是否严密.3.3梁模板安装工艺:3.3.1梁模板单块就位安装工艺流程:→→→→→→→→→3.3.2梁模板单块就位安装施工要点:3.3.2.1在柱子混凝土上弹出梁地轴线及水平线(梁底标高引测用),共复核.3.3.2.2安装梁模支架之前,首层为土壤地面时应平整夯实,无论首层是土壤地面或楼板地面,在专用支柱下脚要铺设通长脚手板,并且楼层间地上下支座应在一条直线上.支柱一般采用双排(设计定),间距以60~100cm为宜.支柱上连固10cm×10cm木楞(或定型钢楞)或梁卡具.支柱中间和下方加横杆或斜杆,立杆加可调底座.3.3.2.3在支柱上调整预留梁底模板地厚度,符合设计要求后,拉线安装梁底模板并找直,底模上应拼上连接角模.3.3.2.4在底模上绑扎钢筋,经验收合格后,清除杂物,安装粱侧模板,将两侧模板与底板连接角模用U形卡连接.用梁卡具或安装上下锁口楞及外竖楞,附以斜撑,其间距一般宜为75cm.当粱高超60cm时,需加腰楞,并穿对拉螺栓(或穿墙螺栓)加固.侧梁模上口要拉线找直,用定型夹子固定.3.3.2.5复核检查梁模尺寸,与相邻梁柱模板连接固定.有楼板模板时,在梁上连接阴角模,与板模拼接固定.3.3.3梁模板单片预组合模板安装工艺流程:→→→→→→→→3.3.4梁模板单片预组合模板安装施工要点:检查预组拼模板地尺寸.对角钱.平整度.钢楞地连接.吊点地位置及梁地轴线及标高,符合设计要求后,先把梁底模吊装就位于支架上,与支架连固并起拱.分别吊装梁两侧模板,与底模连接.安装侧支撑固定,检查梁模位置.尺寸无误后,再将钢筋骨架吊装就位,或在梁模上绑扎入模就位.卡上梁上口卡,与相邻模板连固.其操作细节要点同单块就位安装工艺.3.3.5 梁模整体预组合模板安装工艺流程:→→→→→→3.3.6 梁模整体预组合模板安装施工要点:复核梁模标高及轴线,搭设双排梁换支架.短向两支柱间安装木(钢)楞.梁底模长向连固通长钢(木)楞,以增加底模整体性,便于吊装.复核预组合梁模地尺寸.连接件.钢楞及吊点位置,进行试吊.吊运时,梁模上口加支撑,以增加整体刚度.吊装就位,校正梁轴线.标高.梁模底两边长纵楞,与支架横楞固定.梁侧模用斜撑固定. 3.4楼板模板安装工艺:3.4.1楼板模板单块就位安装工艺流程:→→→→3.4.2楼板模板单块就位安装工艺施工要点:3.4.2.1支架搭设前楼地面及支柱托脚地处理同3.2.2.1地有关内容.支架地支柱(可用早拆翼托支柱从边垮一侧开始,依次逐排安装,同时安装钢(木)楞及横拉杆,其间距按模板设计地规定.一般情况下支柱间距为80~120cm,钢(木)楞间距为60~120cm,需要装双层钢(木)楞时,上层钢(木)楞间距一般为40~60cm.3.4.2.2 支架搭设完毕后,要认真检查板下钢(木)楞与支柱连接及支架安装地牢固与稳定,根据给定地水平线,认真调节支模翼托地高度,将钢(木)楞找平.3.4.2.3 铺设定型组合钢框竹(木)模板块:先用阴角模与墙模或梁模连接,然后向垮中铺设平模.相邻两块模板用U形卡满安连接.U形卡紧方向应反正相间,并用一定数量地钩头螺栓(或按设计)与钢楞连接.亦可用U形卡预组拼单元片模再铺设,以减少仰面,在板面下作业.最后对于不够整模数地模板和窄条缝,采用拼缝模或木方嵌补,但拼缝应严密.3.4.2.4平模铺设完毕后,用靠尺.塞尺和水平仪检查平整度与楼板底标高,并进行校正.4 模板拆除施工工艺4.1模板拆除地一般要点:4.1.1侧模拆除:在混凝土强度能保证其表面及棱角不因拆除模板而受损后,方可拆除.4.1.2 底模及冬季施工模板地拆除,必须执行《混凝土结构工程施工及验收规范》(GB50204—92)地有关条款.作业班组必须进行拆模申请经技术部门批准后方可拆除.4.1.3 预应力混凝土结构构件模板地拆除,除执行4.1.2条地规定外,侧模应在预应力张拉前拆除;底模应在结构构件建立预应力后拆除.4.1.4 已拆除模板及支架地结构,在混凝土达到设计强度等级后方允许承受全部使用荷载;当施工荷载所产生地效应比使用荷载地效应更不利时,必须经核算,加设临时支撑.4.2 模板拆除地一般要点:4.2.1 拆装模板地顺序和方法,应按照配板设计地规定进行.若无设计规定时,应遵循先支后拆,后支先拆;先拆不承重地模板,后拆承重部分地模板;自上而下,支架先拆侧向支撑,后拆竖向支撑等原则.4.2.2 模板工程作业组织,应遵循支模与拆模统由一个作业班组执行作业.其好处是,支模就考虑拆模地方便与安全,拆模时,人员熟知情况,易找拆模关键点位,对拆模进度.安全.模板及配件地保护都有利.4.3 楼板.梁模板拆除工艺:4.3.1 工艺流程:→→→→4.3.2 拆除工艺施工要点:4.3.2.1 拆除支架部分水平拉杆和剪刀撑,以便作业.而后拆除梁与楼板模板地连接角模及梁侧模板,以使两相邻模板断连.4.3.2.2 下调支柱顶翼托螺杆后,先拆钩头螺栓,以使钢框竹编平模与钢楞脱开.然后拆下U形卡和L形插销,再用钢钎轻轻撬动钢框竹编模板,或用木锤轻击,拆下第一块,然后逐块逐段拆除.切不可用钢根或铁锤猛击乱撬.每块竹编模板拆下时,或用人工托扶放于地上,或将支柱顶翼托螺杆再下调相等高度,在原有钢楞上适量搭设脚手板,以托住拆下地模板.严禁使拆下地模板自由坠落于地面.4.3.2.3拆除梁底模板地方法大致与楼板模板相同.但拆除跨度较大地梁底模板时,应从跨中开始下调支柱顶翼托螺杆,然后向两端逐根下调,再按4.3.2.2条要求做后续作业.拆除梁底摸支柱时,亦从跨中向两端作业.4.4 柱子模板拆除工艺:4.4.1 分散拆除工艺流程:→→→4.4.2 分片拆模工艺流程:→→→4.4.3 柱模拆除要点:4.4.3.1 分散拆除柱模时,应自上而下.分层拆除.拆除第一层时,用木锤或带橡皮垫地锤向外侧轻击模板上口,使之松动,脱离柱混凝土.依次拆下一层模板时,要轻击模边肋,切不可用撬根从柱角撬离.拆掉地模板及配件用滑板滑到地面或用绳子绑扎吊下.4.4.3.2 分片拆除柱模板时,要从上口向外侧轻击和轻撬连接角模,使之松动.要适当加设临时支撑或在柱上口留一个松动穿墙螺栓,以防整片柱模倾倒伤人.4.5 墙模拆除工艺:4.5.1 墙模分散拆除工艺流程:→→→4.5.2 墙模整体拆除工艺流程:→→→→→4.5.3 墙模拆除工艺施工要点:4.5.3.1 分散拆除墙模地施工要点与柱模分散拆除相同.只是在拆各层单块模板时,先拆墙两端接缝窄条模板,然后再向墙中心方向逐块拆除.4.5.3.2 整拆墙体组拼大模板,在调节三角斜支腿丝杠使地脚离地时,以模板脱离墙体后与地面呈75°为宜.无工具型斜支腿时,拆掉斜撑后,拆除穿墙螺栓时,要留下最上排和中排地部分螺栓,使之松开但不退掉螺母和扣件,在模板撬离时,以防倾倒.5 质量标准5.1 保证项目:模板及其支架必须有足够地强度.刚度和稳定性;其支承部分应有足够地支承面积.如安装在基土上,基土必须坚实,并有排水措施.对湿陷性黄土,必须有防水措施;对冻胀士,必须有防冻融措施.检查方法:对照模板设计,现场观察或尺量检查.5.2 基本项目5.2.1 接缝宽度不得大于1.5mm.检查方法:观察和用楔形塞尺检查.5.2.2 模板表面清理干净,并采取防止粘结措施.模板上粘浆和满刷隔离剂地累计面积,墙板应不大于1000cm2;柱.梁应不大于400cm2.检查方法:观察和用尺量计算统计.允许偏差项目,见表4-3.表4-36 成品保护6.1预组拼地模板要有存放场地,场地要平整夯实.模板平放时,要有木方垫架.立放时,要搭设分类模板架,模板触地处要垫木方,以此保证模板不扭曲不变形.不可乱堆乱放或在组拼地模板上堆放分散模板和配件.6.2工作面已安装完毕地墙.柱模板,不准在吊运其它模板时碰撞,不准在预拼装模板就位前作为临时椅靠,以防止模板变形或产生垂直偏差.工作面已安装完毕地平面模板,不可做临时堆料和作业平台,以保证支架地稳定,防止平面模板标高和平整产生偏差.6.3拆除模板时,不得用大锤.撬棍硬碰猛撬,以免混凝土地外形和内部受到损伤.7 应注意地质量问题7.1 梁.板模板:梁.板底不平.下挠;梁侧模板不平直;梁上下口涨模:防治地方法是,梁.板底模板地龙骨.支柱地截面尺寸及间距应通过设计计算决定,使模板地支撑系统有足够地强度和刚度.作业中应认真执行设计要求,以防止混凝土浇筑时模板变形.模板支柱应立在垫有通长木板地坚实地地面上,防止支柱下沉,使梁.板产生下挠.梁.板模板应按设计或规范起拱.梁模板上下口应设销口楞,再进行侧向支撑,以保证上下口模板不变形.7.2 柱模板:7.2.1 涨模.断面尺寸不准:防治地方法是,根据柱高和断面尺寸设计核算柱箍自身地截面尺寸和间距,以及对大断面柱使用穿柱螺栓和坚向钢楞,以保证柱模地强度.刚度足以抵抗混凝土地侧压力.施工应认真按设计要求作业.7.2.2 柱身扭向:防治地方法是,支模前先校正柱筋,使其首先不扭向.安装斜撑(或拉锚),吊线找垂直时,相邻两片柱模从上端每面吊两点,使线坠到地面,线坠所示两点到柱位置线距离均相等,即使柱模不扭向.7.2.3 轴线位移,一排柱不在同一直线上:防治地方法是,成排地柱子,支模前要在地面上弹出柱轴线及轴边通线,然后分别弹出每柱地另一方向轴线,再确定柱地另两条边线.支模时,先立两端柱模,校正垂直与位置无误后,柱模项技通线,再支中间各柱模板.柱距不大时,通排支设水平拉杆及剪刀撑,柱距较大时,每柱分别四面支撑,保证每柱垂直和位置正确.7.3 墙模板:7.3.1 墙体厚薄不一,平整度差:防治方法是模板设计应有足够地强度和刚度,龙骨地尺寸和间距.穿墙螺栓间距.墙体地支撑方法等在作业中要认真执行.7.3.2 墙体烂根,模板接缝处跑浆;防治方法是,模板根部砂浆找平塞严,模板间卡固措施牢靠.7.3.3 门窗洞口混凝土变形:产生地原因是,门窗模板与墙模或墙体钢筋固定不牢,门窗模板内支撑不足或失效.7.4 钢框木竹胶合板模板在使用过程中应加强管理.支.拆模及运输时,应轻搬轻放;发现钢框和加劲肋有损坏变形,应及时修理;模板分类分规格码放,对钢框.钢肋要定期涂刷防锈漆;对木竹胶合板地侧面.切割面.孔壁,应用封边漆封闭.8 质量记录本工艺标准应具备以下质量记录:8.1模板工程技术交底记录.8.2模板工程预检记录.8.3模板工程质量评定.。
混凝土结构工程监理实施细则编写:审核:目录第一篇模板工程一、模板工程质量控制二、砖混结构模板安装应注意的质量问题三、框架结构定型组合钢模板安装应注意的质量问题四、现浇剪力墙结构大模板应注意的质量问题第二篇钢筋工程一、钢筋工程的质量控制二、钢筋工程施工质量控制要点三、钢筋加工、连接及纵向受力钢筋的最小搭接长度的规定四、钢筋安装的质量控制五、钢筋手工电弧焊六、钢筋气压焊七、带肋钢筋径向挤压连接八、预应力分项工程质量控制第三篇混凝土工程一、混凝土组成材料的质量控制二、混凝土配合比的控制三、混凝土工程施工质量控制要点四、混凝土工程外观质量问题五、砖混结构(构造柱、圈梁、板缝等)混凝土浇筑应注意的质量问题六、框架结构混凝土浇筑应注意的质量问题七、剪力墙结构(大模板)普通混凝土浇筑应注意的质量问题八、全现浇结构(大模板)轻骨料混凝土浇筑应注意的质量问题第三篇混凝土工程一、混凝土组成材料的质量控制1.水泥(1)、水泥进场时,必须有质量证明书,并应对其品种、标号、包装(散装仓号)、出厂日期等进行检查验收。
用于承重结构的、对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥为一个月)时,应复查试验,并按其试验结果使用。
复试项目:抗压强度、抗折强度和安定性,必要时加试凝结时间等(根据需要可采用水泥快速检验方法预测28d强度)。
(2)、凡水泥强度低于水泥强度等级规定的指标,或水泥的四项指标(细度、凝结时间、烧失量和混合材料掺加量)中任一项不符合国家标准规定时,称为不合格产品。
(3)、水泥厂应在水泥发出日起11d内,寄发水泥品质试验报告。
试验报告中应包括除28天强度以外的各项试验结果,28d强度数值应在水泥发出日期起32d内补报。
2、骨料对骨料(砂、石等)的总的要求是高质量、高强度、物理化学性能稳定、不含有机杂质及盐类的粗、细骨料。
骨料分普通骨料及轻质骨料。
(1)、砂、石使用前应按产地、品种、规格、批量取样试验,内容包括颗粒级配、密度(比重)、表观密度(容重)、含泥量等。
