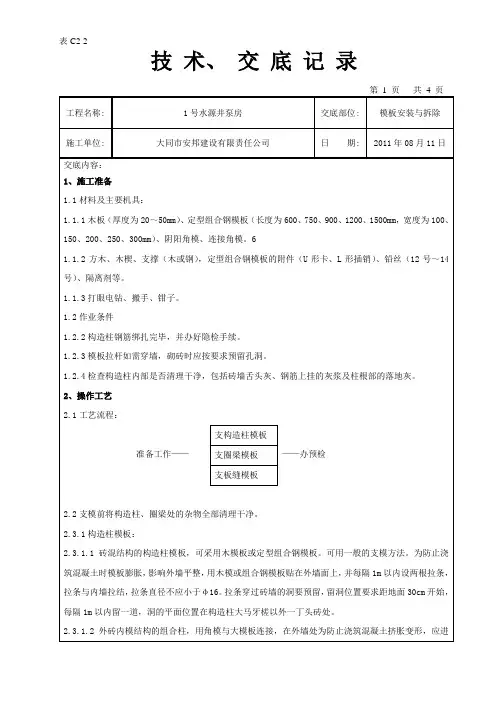

定型组合钢模板安装与拆除
- 格式:doc
- 大小:60.00 KB
- 文档页数:5
定型组合钢模板安装与拆除安全操作要求范本一、安装前的准备工作1. 工作人员应穿戴好劳动防护用品,包括安全帽、安全鞋、手套等。
2. 对施工现场进行全面检查,并清理掉可能存在的危险物品和障碍物。
3.检查定型组合钢模板是否完好无损,断裂、变形等情况应予更换。
二、安装操作要求1. 根据设计要求,确保定型组合钢模板与施工结构的匹配性。
2. 安装钢模板前,应将其放置在平坦坚固的地面上,确保稳定。
3. 根据需要,使用合适的固定工具(如螺栓、铆钉等)将钢模板与结构件连接。
4. 在安装过程中,要注意调整钢模板的位置和方向,确保其与结构对齐。
5. 安装过程中,要确保工作平台整洁无杂物,以免影响安全操作。
6. 安装过程中,要确保工作人员稳定立足,不得随意移动或站立在非设计承载区域。
三、拆除操作要求1. 在拆除前,应对定型组合钢模板进行全面检查,确认其是否存在安全隐患。
2. 在拆除过程中,要确保工作人员穿戴好防护用品,并注意脚下的稳定性。
3. 根据拆除顺序,选择合适的工具进行拆除,避免使用过大力量导致钢模板损坏。
4. 拆除过程中,注意将钢模板从上到下依次拆除,确保安全、顺利进行。
5. 拆除过程中,要注重对周边人员和设备的保护,避免意外伤害。
6. 拆除完成后,对拆除的钢模板进行清点、归类,并妥善保管以备下次使用。
四、安全操作要求1. 操作人员需经过专业培训,并具备相关证书或资格。
2. 在工作过程中,要做好个体防护,避免因操作不慎造成人身伤害。
3. 严禁在施工现场吸烟或进行其他危险行为。
4. 工作人员应保持警觉状态,及时发现并上报施工现场的安全隐患。
5. 在临时搭设的施工工作台上作业时,要注意不得超过设计负荷限制,并保持稳定。
五、紧急情况应对措施1. 在发生紧急情况时,工作人员应立即停止工作,迅速撤离现场。
2. 若有人员受伤,应及时报警并进行急救处理,确保伤者得到及时救治。
3. 在发生火灾等灾害事故时,要按照消防预案进行灭火和救援,保证人员安全。
定型组合钢模板施工技术交底一、施工准备1.确定施工地点及图纸:根据施工项目的具体要求,确定施工地点,并仔细研究施工图纸,了解施工要点和施工计划。
2.检查定型组合钢模板:在施工前对定型组合钢模板进行检查,确保其完好无损、符合规定标准,并做好记录。
3.做好安全准备:施工前必须进行安全技术交底,明确各项安全措施,并组织施工人员进行必要的安全培训。
4.准备施工材料和工具:根据施工计划准备好相应的施工材料和工具,确保施工的连续性和高效性。
二、定型组合钢模板的安装1.地基处理:如果施工地点是土地基,要先进行地基处理,确保基坑的平整度和稳定性。
2.安装支架:根据施工图纸的要求,安装好工程支架,保证支架的牢固和稳定。
3.安装钢模板:根据施工图纸和设计要求,将定型组合钢模板放置在支架上,并用螺栓或焊接固定,确保钢模板的平整度和牢固性。
4.整体调整:安装完成后,要进行整体调整,确保钢模板的平整度、垂直度和水平度符合要求。
5.焊接连接:根据施工图纸要求,对钢模板进行必要的焊接连接,确保钢模板的连接牢固和稳定。
三、定型组合钢模板的使用1.环境保护:在使用定型组合钢模板时,要注意环境保护,不能将废弃的定型组合钢模板乱丢乱放,要妥善处理。
2.使用注意事项:在使用定型组合钢模板时,要注意有关使用规定,严禁超载使用,严禁拆除和改动钢模板结构。
3.维护和保养:定型组合钢模板在使用中要定期进行维护和保养,包括清洗、涂油防锈和定期检查,以确保其正常使用寿命和安全性。
四、施工质量控制1.施工前的检查:在正式施工前要进行设备、工具和材料的检查,确保施工正常进行。
2.施工中的质量控制:施工过程中要严格按照施工图纸和设计要求进行施工,进行必要的质量检查,确保施工质量符合要求。
3.施工后的验收:施工完成后要进行验收,包括整体效果验收和质量验收,确保施工质量符合设计要求。
五、安全措施1.安全技术交底:在施工前要进行安全技术交底,明确各项安全措施和注意事项,并组织工人进行必要的安全培训。

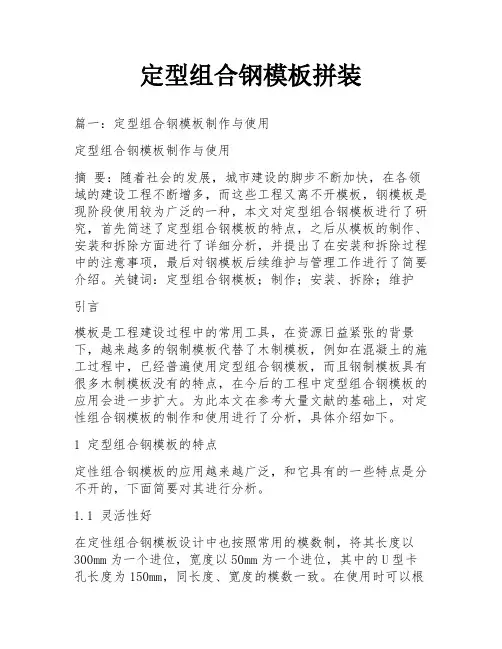

定型组合钢模板拼装篇一:定型组合钢模板制作与使用定型组合钢模板制作与使用摘要:随着社会的发展,城市建设的脚步不断加快,在各领域的建设工程不断增多,而这些工程又离不开模板,钢模板是现阶段使用较为广泛的一种,本文对定型组合钢模板进行了研究,首先简述了定型组合钢模板的特点,之后从模板的制作、安装和拆除方面进行了详细分析,并提出了在安装和拆除过程中的注意事项,最后对钢模板后续维护与管理工作进行了简要介绍。
关键词:定型组合钢模板;制作;安装、拆除;维护引言模板是工程建设过程中的常用工具,在资源日益紧张的背景下,越来越多的钢制模板代替了木制模板,例如在混凝土的施工过程中,已经普遍使用定型组合钢模板,而且钢制模板具有很多木制模板没有的特点,在今后的工程中定型组合钢模板的应用会进一步扩大。
为此本文在参考大量文献的基础上,对定性组合钢模板的制作和使用进行了分析,具体介绍如下。
1 定型组合钢模板的特点定性组合钢模板的应用越来越广泛,和它具有的一些特点是分不开的,下面简要对其进行分析。
1.1 灵活性好在定性组合钢模板设计中也按照常用的模数制,将其长度以300mm为一个进位,宽度以50mm为一个进位,其中的U型卡孔长度为150mm,同长度、宽度的模数一致。
在使用时可以根据需要进行拼装,利用长度为600、900、1500mm和宽度100、150、200、300mm的模板,可以组装成以50mm为进位的各种版面尺寸,这个灵活的尺寸通常可以满足各种工程的要求[1]。
1.2 准确性高在模板的制作过程中,通常一次轧制成型,而且钢板面十分平整,尺寸非常准确,在组合的过程中接缝十分严密,能够准确地保证工程的质量。
1.3 拆卸方便模板以模块式方式进行组合连接,这些模块包括拉杆、顶帽、U型卡、支架、连杆等,在安装和拆卸过程中非常方便,而且能够方便运输,每个模板的整体重量一般不会超过15kg。
篇二:定型组合钢模板安装与拆除单位工程名称:年月日单位工程名称:年月日单位工程名称:年月日单位工程名称:年月日记录人单位工程名称:年月日记录人篇三:定型组合钢模板施工工艺标准定型组合钢模板施工工艺标准FHEC-QH-21-1-20071 适用范围定型组合钢模板系按模数制设计,钢模板经专用设备压轧成型,具有完整的配套使用的通用配件,能组合拼装成不同尺寸的板面和整体穆架,利于现场机械化施工。
定型组合钢模板安装与拆除安全技术定型组合钢模板安装与拆除是建筑施工过程中常用的一种支撑结构,其安装与拆除的过程需要严格遵守一系列安全技术,以确保施工人员的生命安全和工程质量。
本文将详细介绍定型组合钢模板安装与拆除的安全技术,以帮助施工人员正确操作,降低事故发生的概率。
一、定型组合钢模板安装安全技术1. 安全准备工作安装前应充分了解工程图纸、设计要求和安装方案,制定详细的安全操作规程,并进行安全技术交底。
施工现场应清理干净,杂物和障碍物应及时清除,地面要平整、牢固。
安装人员需要配备安全帽、防滑鞋、防护手套等个人防护用品,并进行马桶练兵。
2. 确保基础稳固在安装前,需要对基础进行检查,确保基础的稳固性。
底座应选择坚实平整的地面,开挖出合格的承台,承台上应加上水泥砂浆垫层进行填实。
将承台表面与定型组合钢模板底板接触紧密,不得有缝隙。
3. 安装前先试装在正式安装定型组合钢模板之前,应先进行试装。
试装时应确认模板的质量和安装位置是否合理,模板的连接是否稳固,支撑是否坚固。
对于大面积的模板,还需要使用水平仪进行调整,保证水平度和垂直度。
4. 合理分配工作任务安装时应根据施工图纸及安装方案,合理分配工作任务,明确各人员的职责和工作工序。
在安装过程中,应保持良好的沟通和配合,避免交叉作业和工作冲突。
同时,需要有专人负责全面监督和协调工作,确保施工的连贯性和正常进行。
5. 定期检查和维护在安装过程中,应定期检查定型组合钢模板的支撑结构是否稳固,连接是否松动,以及是否有损坏或磨损现象。
如发现问题应及时处理,更换损坏的部件,保证安全顺利进行。
施工结束后,还应对定型组合钢模板进行清理、检查和存放,以备下次使用。
二、定型组合钢模板拆除安全技术1. 安全准备工作拆除前应对工程现场进行安全检查,排除安全隐患,确保施工人员的安全。
需要对拆除操作进行详细的安全交底,明确各人员的职责和操作规程。
拆除人员应戴好安全帽、防滑鞋、防护手套等个人防护装备,并进行适当的体能训练。
定型组合钢模板安装与拆除安全操作要求为了确保定型组合钢模板的安全使用和安装与拆除过程中的安全操作,需要遵守以下安全要求:1.建立安全意识:在使用定型组合钢模板之前,所有参与者必须接受相关的安全培训和指导,了解模板的特点、使用方法和安全注意事项。
大家应该形成安全意识,严格要求自己,遵守规章制度。
2.按规定施工:在进行安装和拆除过程中,必须严格按照相关规定进行操作。
根据不同类型和规格的定型组合钢模板,确定正确的搭建方式和拆除方法,确保安全可靠。
3.检查材料质量:在安装定型组合钢模板之前,要对材料进行全面的检查,确保质量合格。
确认模板板材表面无损坏,焊接牢固,螺栓紧固可靠,并及时更换损坏的部件。
4.搭建安全防护:在进行定型组合钢模板的搭建和拆除过程中,应采取必要的安全防护措施。
如设置可靠的扶梯、扶手和防护栏杆,确保工作台面的稳定性和安全性。
5.正确使用工具:在安装和拆除过程中,应使用合适的工具。
要使用经过检修和保养的工具设备,确保其质量和可靠性。
在使用电动工具时,要戴好防护眼镜和手套,避免发生意外伤害。
6.合理分配人员:在进行定型组合钢模板的安装和拆除时,要根据具体的需要,合理分配人员,确保工作的顺利进行。
参与操作的人员必须经过专门培训,掌握相关技能,确保操作安全。
7.固定模板支撑:在搭建定型组合钢模板时,要注意将模板与地面进行牢固的固定。
使用合适的固定装置,确保模板支撑牢固,避免因模板移动或倾斜而导致的安全事故。
8.建立安全警戒区:在模板搭建和拆除过程中,要建立合理的安全警戒线或警示标志,确保周围人员的安全。
禁止未经培训和授权的人员进入施工区域,避免发生意外伤害。
9.定期检查和维护:在使用定型组合钢模板期间,要定期进行检查和维护,发现问题及时处理。
包括检查模板的连接件和支撑结构,检查板材表面是否有裂纹或变形等情况,确保安全性。
10.保持清洁整洁:在使用定型组合钢模板期间,要保持工作区域的清洁整洁。
清理工作台面上的杂物和碎片,确保没有障碍物。
基础模板的安装与拆除工艺标准基础模板的安装与拆除工艺标准(QB-CNCEC JO10502-2004)1 适用范畴本工艺标准要紧适用于工业与民用建筑现浇基础定型组合钢模板安装与拆除工程。
2 施工预备2.1 原材料要求2.1.1模板:定型组合钢模板、定型钢角模、阴阳角模、连接角模。
钢模板及配件应严格检查,不合格的不得使用。
经修理后的模板也应符合质量标准的要求。
2.1.2连接件: U 形卡、L 形插销、扣件、3形扣件、对拉螺栓、钩头螺栓、紧固螺栓等。
2.1.3 支承件:柱箍、钢管支撑、木材等。
2.1.4隔离剂:一般隔离剂,不宜用废机油。
2.2 要紧工机具2.2.1 机具设备:园锯、打眼电钻、压刨2.2.2 要紧工具斧子、手锯、扳手、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。
2.3 作业条件2.3.1 模板设计:依照工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸。
模板数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。
2.3.2 混凝土垫层表面平坦,清扫洁净,标高检查合格。
四周有足够的支模空间。
2.3.3 校核轴线,放出模板边线和标高。
2.3.4 基础钢筋、预埋管件已安装,隐藏工程已验收。
2.3.5 向操作人员进行技术交底。
2.4 作业人员2.4.1 要紧作业人员:模板工、壮工。
2.4.2通过专业安全和技术培训,并同意了施工技术交底(作业指导书)。
3 施工工艺3.1 工艺流程3.2 操作工艺3.2.1 独立基础模板安装在基坑垫层上弹出基础中线,组装侧模,在侧板内表面弹出中线,再将各阶的4块侧板组拼成方框,并校正尺寸及角部方正。
安装时,先把下阶模板放在基坑底,两者中线互相对准,用水平尺校正其标高;在模板周围钉上木桩,用平撑与斜撑支撑顶牢;然后把上台阶模板放在下阶模板上,两者中线互相对准,并用平撑与斜撑支撑钉牢。
关于杯形独立基础模板,在上阶模板安装好并校正标高之后,将杯芯模板的轿杠搁置在上阶模板上,对准中线,加设木档予以固定。
定型组合钢模板安装与拆除定型组合钢模板是由多种规格的标准定型钢模板与连接件和支撑组合而成的模板体系。
这种模板体系具有通能性强,可灵活组装,装拆方便,台度高,刚度大,尺寸精度高,接缝严密,表面光洁,组装快,可组合拼装成大块,实现机械化施工;周转次数多(50次以上),节约木材,降低施工成本等优点。
只一次性投入高,为国内较广泛使用的一种模板形式和体系。
本工艺标准适用于工业与民用建筑现浇混凝土柱、梁、板、剪力墙等模板工程。
一、材料要求1.平面模板规格长度为:450、600、750、900、1200、1500mm;宽度为:100、150、200、250、300mm。
肋高均为55mm。
代号P。
2.定型钢角模阴角模板规格:宽度为150*150mm、100*150mm;长度为450、600、900、1200、1500mm;肋高55mm,代号为E。
阳角模板规格:宽度为100*100、50*50mm,长度与肋高同阴角模板,代号为Y。
连接角模规格:宽度为50*50mm,长度与肋高同阴角模板,代号为J。
3.连接件有U型卡、L型插销、钩头螺栓、紧固螺栓、对拉螺栓、碟形扣件、3形扣件、板条式拉杆等。
4.支承工具支撑钢楞、型钢柱箍、钢管柱箍、型钢梁卡具、钢管梁卡具、钢管支撑(顶撑)、钢管斜撑、平面可调钢桁架、木方等。
5.隔离剂常用废机油与柴油(1:1-4)和有机硅共水解物与汽油(1:10)等。
二、主工机具设备1.机械设备手电钻、砂轮切割机、圆锯机、电动扳手及电焊设备等。
2.主要工具钉锤、铁水平尺、钢尺、扳手、钢丝刷、油刷、铁桶、撬杠、起子、经纬仪、水平仪、塔尺等。
三、作业条件1.编制模板支设方案,根据工程结构形式和特点及现场施工条件进行模板配板设计,确定模板平面布置、纵横钢楞规格、排列尺寸和穿墙螺栓的位置;柱箍形式和间距;梁板组装形式、间距和布置;验算钢楞和支撑系统的强度、刚度和稳定性。
绘制全套模板设计图(包括模板平面图、立面图、组装图、节点大样图、零件加工图、材料表等)。
定型钢模施工工艺及方法一、定型钢模板工艺原理定型组合钢模板由钢模板、连接件和支撑件三部分组成。
钢模板由连接件连接后通过支撑件将荷载下传到持力层或对钢模板进行加固使模板具有足够的稳定性和坚固性。
二、主要材料和机具1.定型组合钢模板、定型钢弧形模板、U形卡、各种扣件螺栓、Φ48×3.0mm钢管、隔离剂等。
2.斧子、扳手、锯子、捶子、线坠、钢尺、撬棍等。
三、施工工艺及操作要点1.施工工艺流程柱子弹线定位并矫正→柱子钢筋绑扎并隐蔽验收→柱子钢模安装(其他柱子木模安装)并验收→弧形梁钢模安装(其余梁、顶板木模安装)并验收→梁板钢筋绑扎→检查支撑体系稳定性并对梁板钢筋进行隐蔽验收→混凝土浇筑→拆模、养护。
2.柱子弹线定位并矫正在柱子钢筋绑扎前对所有的柱子进行放线定位,并检查柱子预留钢筋的位置是否偏位并进行矫正处理,确保柱子定位满足规范要求。
3.柱子钢筋绑扎根据图纸及规范要求进行柱子钢筋绑扎施工,严格控制钢筋的搭接位置、箍筋的加密区,确保钢筋隐蔽验收一次性通过。
4.柱子钢模安装1、先将柱子的第一节四面模板就位,用连接角组拼好,角膜宜高出平模,校正调好对角线并用柱箍固定,然后以第一节模板上依附高出角膜为基准,用同样的方法逐节组装直到全高。
2、安装柱箍:柱箍可用角钢、钢管等制成。
柱箍应根据柱模尺寸、侧压力大小,在模板设计中确定柱箍尺寸和间距。
3、安装柱模拉杆或斜撑:柱模每边设两根拉杆,固定于事先预埋在楼板内的钢筋环上,用经纬仪控制、花蓝螺栓调节,校正垂直度。
拉杆与地面夹角为45度,预埋的钢筋环与柱距离3/4柱高。
5.弧形梁钢模安装根据柱子与弧形梁的连接接口,安装弧形梁钢模,并根据标高进行位置矫正,然后再安装斜撑,确保弧形梁的稳定性,并检查验收合格。
6.梁板钢筋绑扎严格按照规范要求对梁板钢筋进行绑扎安装,确保一次性验收通过;7.混凝土浇筑振捣混凝土浇筑过程中必须坚持分层浇筑分层振捣,确保浇捣密实,并在浇筑过程中拍专人对模板支撑体系进行检查,避免出现胀模、漏浆等质量问题。
定型组合钢模板安装与拆除一、材料要求1.平面模板规格长度为:450、600、750、900、1200、1500mm;宽度为:100、150、200、250、300mm,肋高均为55mm,代号P。
2.定型钢角模阴角模板规格:宽度为150mm×150mm、100mm×150mm;长度为400、600、900、1200、1500mm;肋高55mm,代号E;阳角模板规格:宽度为100mm×100mm、500mm×50mm,长度与肋高同阴角模板,代号Y;连接角模板规格:宽度为50mm×50mm,长度和肋高亦同阴角模板,代号J。
3.连接件有U型卡、L型插销、钩头螺栓、紧固螺栓、蝶形扣件、3形扣件、板条式拉杆等。
4.支承工具支撑钢楞、钢型柱箍、钢管柱箍、型钢梁卡具、钢管支柱(顶撑)、钢管斜撑、平面可钢桁架、木方等。
5.隔离剂常用废机油与柴油(1∶1~4)和有机硅共水解物与汽油(1∶10)等。
二、主要机具设备1.机械设备手电钻、砂轮切割机、圆锯机、电动扳手以及电焊设备等。
2.主要工具钉锤、铁水平尺、钢尺、扳手、钢丝刷、油刷、铁桶、撬杠、起子、经纬仪、水平仪、塔尺等。
三、作业条件1.编制模板支设方案,根据工程结构形式和特点及现场施工条件进行模板配板设计,确定模板平面置、纵横钢楞规格、排列尺寸和穿墙螺栓的位置;柱箍形式及间距;梁板组装形式、支撑系统的形式、间距和布置;验算钢楞和支撑系统的强度、刚度和稳定性。
绘制全套模板设计图(包括模板平面布置图、立面图、组装图、节点大样图、零件加工图、材料表等)。
根据流水段划分,确定模板的配置数量。
2.备齐模板连接件及支承工具,运进现场进行维修,按区段编号,模板内表面涂刷好脱模剂,分规格整齐堆放。
3.根据模板设计图,放好轴线和模板边线,定好水平控制标高;柱、墙模板底边应抹好水泥砂浆找平层。
4.柱、墙钢筋已绑扎完毕;水、电管线及预埋铁件已安装,钢筋保护层垫块已绑好,并办完隐检手续。
5.当采用大块模板安装时,拼装场地应夯实平整,并设置简单拼装操作平台。
四、施工操作工艺(一)柱模板安装1.先按柱底标高和位置抹好水泥砂浆找平层,按放线位置,做好定位墩,以保证柱轴线和标高和正确。
或者按放线位置钉好压脚板,或在柱四边离地50~80mm处的主筋上焊接支杆,从四面顶住模板,以防止位移。
2.按柱模板设计图的模板位置,由下而上安装组合钢模板,一般按柱子大小一面模板的一边带一个角模预先拼好,就位后先用铁丝与主筋连接临时固定,用少量U型卡将两侧模板连接卡紧,安装完两面再安装另两面模板,由下而上直至柱顶。
3.柱模安装完以后,要检查并纠正移位和垂直度;接着检查并纠正模板的对角线长度差;补齐四角的U形卡,再由上而下按模板设计的规定安装柱箍。
4.柱箍可用型钢(角钢、槽钢)或钢管制成,柱箍间距根据柱模尺寸、侧压力大小、组合钢模板强度、刚度,由计算和配板设计确定。
对于截面较大的柱子应按设计增加对拉螺栓。
当用钢管、扣件作为柱箍时,扣件受力应有确切依据时才能使用。
5.柱模的固定一般采取设拉杆(或斜撑)或用钢管井字支架固定。
前者系在柱模每边设两根拉杆固定于事先预理在楼板内的钢筋环上,用花篮螺栓或可调螺杆调节校正模板的垂直度,拉杆或斜撑与地面夹角宜不大于45゜;后者系在柱四周搭设钢管井字支架或角手架固定。
6.柱模安装完毕与邻柱群体固定前,要复查模板垂直度、对角线差值和支撑、连接件稳定情况,合格后在群体固定。
7.对高度大的柱,宜在适当部位留浇灌和清理门止口,以便于操作。
8.将柱模内清理干净,封闭清理口,办理柱模预检。
(二)剪力墙模安装1.复查墙模板安装位置的定位基准;按放线位置钉好压脚板。
2.先按位置线安装门洞口模板,下木桩或预埋件。
3.把预先拼装好的一侧模板,按位置线就位,然后安装拉杆或斜撑,插入穿墙螺栓和塑胶套管,穿墙螺栓规格和间距应按模板设计规定。
4.清扫墙内杂物,再同法安装另一侧模板,调整斜撑(拉杆),使模板垂直度符合要求后,拧紧穿墙螺栓。
5.模板安装校正完毕,应检查一遍扣件、螺栓是否紧固,模板拼缝及底边是否严密,门洞边的模板支撑是否牢靠等,并办完预检手续。
(三)模板安装1.在柱混凝土上弹出梁轴线、位置线和水平线。
2.梁模板安装先安装钢支柱,下部垫通长角手板。
支柱采用钢管支柱或可调钢支柱,设单排或双排,间距由配板设计定。
一般情况下采用双排支柱,间距60~100cm,支柱之间或下边应设剪刀支撑和水平拉杆,以保持稳定。
3.设计标高调整支柱的标高,然后安装横钢楞和纵钢楞,铺上梁底钢板,并拉线找直找平。
如梁跨度等于或大于4m时,梁底模应按设计要求起拱,如设计无要求时,起拱高度取梁跨的1‰~3‰。
4.绑扎梁钢筋找正位置和保护层,经检查合格后,清除垃圾杂物,即可安装两侧模板,通过连接角模用U型卡或L型插销与底板连接。
5.用型钢(或钢管)梁卡具或梁托架(或三角架)支撑固定梁侧模,卡具或托架间距按配板设计规定,一般间距为750mm。
当采用梁托架或三角架时,梁模板上口用定型卡子固定。
当梁高超过750mm时,侧模宜加穿对拉螺栓加强。
6.梁、柱接头的模板构造,应根据结构外形进行配板设计和加工安装。
(四)楼板模板安装1.底层地面应整平夯实,并铺垫脚手板;楼层地面立支柱部分亦应铺垫脚手板。
当采用多层支架支模时,支柱应垂直,上下层支柱应在同一竖向中心线上,并应适当拉结,以确保多层支架间在竖向和水平方向的稳定。
2.楼板模板下部分的支柱和钢楞的排列与间距,根据楼板的混凝土重量和施工荷载大小确定,一般间距为800~1200mm,大(外)钢楞间距为600~1200mm,小(内)钢楞间距400~600mm。
支柱安装从边跨一侧开始,依次逐排向另一侧进行,同时安装大钢楞,拉通线调节支顶高度,将大钢楞找平。
3.铺定型组合钢模板宜从一侧开始铺设,每两块板间纵向边肋上用U形卡连接,纵向板位置可用L形插销连接,U形卡间距不宜大于300mm。
大面积铺设尽量采用大尺寸的定型组合钢模板,在拼缝处采用小尺寸的定型组合钢模板,不足一块模板尺寸的,可用木模板代替,但拼缝要严密。
4.楼面模板铺完后,应用水平仪测量模板标高进行校正。
同时应检查支柱是否牢固,模板之间连接的U型卡或L型插销有否松动、脱落或漏放,如有,应及时纠正。
5.标高校正完后,在支柱之间应加设水平拉杆或斜撑,一般离地面20~30cm处应设一道,向上纵横方向每隔1.6m左右一道,在梁下支柱应根据荷载情况加设剪刀撑,然后将楼面清扫干净。
(五)模板拆除1.柱、墙、梁、板模板的拆除必须待混凝土达到要求的脱模强度。
柱模板应在混凝土强度能保证其表面及棱角不因拆模而受损坏时,方可拆除;墙模板必须待混凝土强度达到1.2Mpa以上时,方可拆除,板与梁模板的拆除强度应否合《混凝土结构工程施工及验收规范》(GB 50204—92)第2.4.1条表2.4.1的规定。
2.拆模程序一般是:先支的后拆,后支的先拆;先拆非承重部位;后拆承重部位。
肋形楼盖应先拆柱、墙模板,再拆楼板底模、梁侧模板,最后拆除底模板。
3.柱模板拆除,先拆掉柱斜拉杆或斜支撑,,再卸掉柱箍和对拉螺栓,接着拆掉连接模板的U型卡或形插销,然后用撬杠轻轻撬动模板,使模板脱离,即可把模板运走。
4.墙模板拆除,先拆斜拉杆和斜支撑,再拆除穿墙螺栓,接着将U型卡或L形插销等附件拆下,然后用撬杠;轻轻撬动模板,使模板脱离开墙面,即可把模板吊运走。
5.楼板、梁模板拆除:(1)先拆梁侧帮模,再拆除楼板、底模板;楼板底模板拆除应先拆掉支柱水平拉杆或剪刀撑,再拆掉U型卡,然后拆掉楼板模板支柱,每根大钢楞留1~2根支柱暂不拆。
(2)操作人员站在已拆除模板的空档,再拆除余下的支柱,使钢楞和模板自由落下。
(3)用钩子将模板钩下,或用撬杠轻轻撬动模板,使模板脱离,待该段模板全部脱落后,运出集中堆放。
(4)楼层较高,采用双层排架支时,先拆除上层排架,使钢楞和模板落在底层排架上,上层钢模板全部运出后,再拆下层排架。
6.梁底模板拆除,有穿墙螺栓和梁托架,再拆除梁底模。
拆除跨度较大的梁下支柱时,应先从跨中开始,分别向两端拆除。
7.拆下的模板应及时清理粘结物,修理并涂刷隔离剂,分类整齐堆放备用;拆下的连接件及配件应及时收集,集中统一管理。
五、质量标准(一)保证项目1.模板及其支架必须具有足够的强度、刚度和稳定性。
2.模板支撑部分应有足够的支承面积。
如安装在基土上,基土必须坚实,并有排水措施。
(二)基本项目1.模板应拼缝严密,接缝宽度不得大于1.5mm。
2.模板与混凝土接触面层清理干净并采取防止粘结措施。
模板粘浆和漏涂隔离剂累计面积,墙、板不大于是1000cm2;柱、梁应不大于400cm2。
(三)允许偏差项目定型组合钢模板安装和预埋件、预留孔洞的允许偏差及检验方法见表6-6。
1.模板安装要轻起轻放,不得碰撞已完柱、墙、梁等,以防模板变形和损坏结构。
2.模板安装时不得随意开孔洞;穿墙螺栓通过模板时,应在板缝中加设木条穿过。
3.在模板进行钢筋等焊接工作时,必须用石棉板或薄钢板隔离。
4.拆模时,不得用大锤硬砸或撬杠硬撬,或用力过猛,以免损伤结构和模板;拆下的模板,不得抛掷。
5.拆下的钢模板要及时清除粘结的灰浆,如发现脱焊、肋边变形、配件损坏,应及时修理;拆下的零星配件应用箱或袋收集。
6.钢模板在使用过程中应加强管理,按规格分类堆放,及时涂刷防锈剂。
七、安全措施1.在组合钢模板上架设的电线和使用的电动工具,应采用36V的低电源。
2.登高作业时,连接件必须放在箱盒或工具袋中,严禁放在模板或脚手板上,扳手等各类工具必须系挂在身上或置放于工具袋内,不得掉落。
3.钢模板用于高层建筑施工时,应有防雷击措施。
4.组合钢模板拆装时,上下应有人接应,钢模板要随装拆随转运,不得堆放在脚手板上,严禁抛掷踩撞,若中途停歇,必须把活动部件固定牢靠。
5.装拆模板,必须有稳固的登高工具或脚步手架,高度超过3.5m时,必须搭设脚手架。
装拆过程中,除操作人员外,下面不得站人,高处作业时,操作人员应挂上安全带。
6.安装墙、柱模板时,应随时支撑固定,防止倾覆。
7.安装预组装成片模板时,应边就位,边校正和安设连接件,并加设临时支撑,以利于稳固。
8.水平拉杆避免钉在脚手架或脚手板等不稳定的部件上,以防松动、失稳。
9.预组装模板拆除时,宜整体拆除,并应挂好吊索,然后拆除支撑及拼接两片模板的配件,待模板离开结构表面后再起吊,吊钩不得脱钩。
拆模时不得使模板材料自由落下。
10、拆除承重模板时,为避免突然整块塌落,必要时应先设立临时支撑,然后进行拆卸。
正在施工浇筑的楼板,其下一层楼板的支撑不得拆除。
八、施工注意事项1.组合钢模板配板时,应以几种主要规格纵横拼配,配成以50mm为模数的模板面积,个别部位不能满足尺寸要求,可以用同厚木模板拼补。
