基坑开挖作业指导书
- 格式:doc
- 大小:37.50 KB
- 文档页数:6

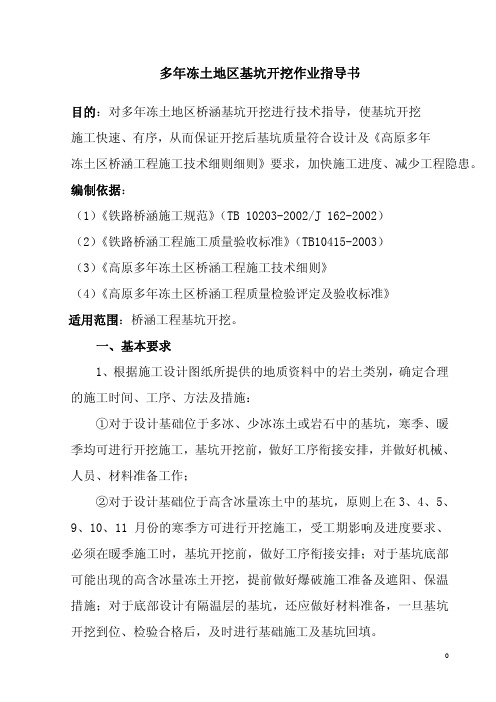

多年冻土地区基坑开挖作业指导书目的:对多年冻土地区桥涵基坑开挖进行技术指导,使基坑开挖施工快速、有序,从而保证开挖后基坑质量符合设计及《高原多年冻土区桥涵工程施工技术细则细则》要求,加快施工进度、减少工程隐患。
编制依据:(1)《铁路桥涵施工规范》(TB 10203-2002/J 162-2002)(2)《铁路桥涵工程施工质量验收标准》(TB10415-2003)(3)《高原多年冻土区桥涵工程施工技术细则》(4)《高原多年冻土区桥涵工程质量检验评定及验收标准》适用范围:桥涵工程基坑开挖。
一、基本要求1、根据施工设计图纸所提供的地质资料中的岩土类别,确定合理的施工时间、工序、方法及措施:①对于设计基础位于多冰、少冰冻土或岩石中的基坑,寒季、暖季均可进行开挖施工,基坑开挖前,做好工序衔接安排,并做好机械、人员、材料准备工作;②对于设计基础位于高含冰量冻土中的基坑,原则上在3、4、5、9、10、11月份的寒季方可进行开挖施工,受工期影响及进度要求、必须在暖季施工时,基坑开挖前,做好工序衔接安排;对于基坑底部可能出现的高含冰量冻土开挖,提前做好爆破施工准备及遮阳、保温措施;对于底部设计有隔温层的基坑,还应做好材料准备,一旦基坑开挖到位、检验合格后,及时进行基础施工及基坑回填。
2、基坑开挖后,对多年冻土天然上限、多年冻土类型进行判定对地质条件与设计不符时,及时提出并采取相应的处理措施。
二、 基坑开挖1、下列工程完成后方可进行基坑开挖:①施工放线完毕,基坑位置、基坑中心线(包括线路中心)、方向、高程经复核无误;②根据设计地质水文资料,结合现场情况,并根据下表定出开挖坡度,确定开挖范围;③根据设计地质水文资料及施工环境温度,做好保温、遮阳准备工作。
④根据地形,做好基坑四围地面的防、排水工作。
2、基坑开挖边坡坡度①基础坑开挖深度在5m以内时,基坑开挖边坡坡度见下表:坑壁坡度坑壁土基坑顶缘无载重 基坑顶缘有静载 基坑顶缘有动载 砂类土 1:1 1;1.25 1:1.5碎石类土 1:0 .75 1:1.1 1:1.25粘砂土 1:0.67 1:0.75 1:1砂粘土 1:0.33 1:0.5 1:0.75粘土带有石块 1:0.25 1:0.33 1:0.67末风化页岩 1:0 1:0.1 1:0.25岩石 1:0 1:0 1:0②基坑开挖深度大于5m时,基坑内在岩土分界标高处设置1米宽度以上平台。
基坑开挖施工作业指导书
一、前置准备
1. 开展施工前,必须保证依法依规办理规划、土地、建设许可、安全生产等有关手续,且手续齐全,工程设计方案符合相关规范、
规程、标准。
2. 根据开挖单位监理营业执照、组织机构代码证、安全生产许
可证、工程建设资质证书及施工方案、环境影响报告书等资料核查
开工资格。
3. 安排专业技术人员实施前期调查,勘测工程地质、水文地质
条件和岩土力学特性,进行分析和测算,制定科学合理的土方开挖
方案。
二、施工作业
1. 土方开挖前,必须清理场地,移除所有不受其保护的构筑物、管线、植被等,以确保施工安全。
2. 开挖前要进行挖掘面围护加固,根据不同情况的围护加固设计,采用桩、墙体的加固措施,以确保挖掘面的稳定性。
3. 开挖过程中必须实施沉降观测,并根据实际情况调整开挖方
式和时间,防止土体失稳,影响周边地面设施安全。
4. 为了保证工人的安全,必须制定好施工流程和安全措施,为
所有工人配备必要的安全设备和保护用品,并提供技术培训和指导,确保工人安全作业。
5. 施工过程中应按设计方案严格执行,加强安全管理、质量控制和进度管理,对于出现的问题及时处理,妥善管理好施工过程。
三、施工验收
1. 开挖完毕后,应编制详细的开挖验收报告,包括开挖面积、深度、土体稳定情况等,以供监理、业主进行验收。
2. 施工单位应暂停自行验收土方开挖,由建设单位监理工程技术负责人统一组织验收,并最终进行施工单位过程验收。
3. 验收合格后方可移交业主或者施工和使用方。
后续需要及时维护和管理开挖基坑,以确保其稳定和安全使用。
桥梁基坑开挖施工作业指导书编制人:审核人:技术负责人:单位负责人:桥梁基坑开挖施工作业指导书1、适用的条件、范围本作业指导书适用于 DK1877+905~DK1889+131段内的XX大桥、XX湾特大桥、XX河特大桥、XX特大桥、XX大桥和XX特大桥的扩大基础和承台的开挖施工。
2、施工工艺2.1、工艺流程基坑开挖首先保证坑壁的稳定,并结合施工进度与出碴方便,采用分层、分台阶打眼,周边采用光面爆破,基坑四周岩壁的裂隙与土夹石处加以防护。
其施工工艺流程图如下:2.2、施工方法及要求2.2.1、明挖基础施工1)基坑根据设计及现场情况可采用垂直开挖、放坡开挖、支撑加固开挖等。
基坑在旱地上,可直接开挖基坑;基坑有水淹没,地面水可通过围堰、排水等处理后,再开挖基坑。
基坑开挖以前应作好以下工作。
(1)根据提供设计文件,测定基坑中心线、方向和高程,并在基坑旁设定开挖控制桩。
(2)根据设计文件提供的地质、水文资料以及环保要求等,结合现场情况,确定基坑开挖方案,对开挖坡度、支护方案、开挖范围、弃土位置和防、排水措施等在方案中作出具体安排。
2)在天然土层上挖基,如深度在5m以内,施工期较短,基坑底处于地下水位以上,土的湿度接近最佳含水量、土层构造均匀时,则基坑坑壁坡度可参照表2.1选定。
基坑深度大于5m或有其他不利条件时,应将坑壁坡度适当放缓,或加作平台。
如土的湿度过大,能引起坑壁坍塌时,坑壁坡度应采用该湿度下土的天然坡度。
表2.1 基坑坑壁坡度注:①挖基通过不同的土层时,边坡可分层选定,并酌留平台;②在山坡上开挖基坑,当地质不良时,应防止滑坍;③在既有建筑物旁开挖基坑时,应按设计文件的要求办理。
3)基坑顶有动载时,坑顶缘与动载间应留有大于1m的护道,如地质、水文条件不良,或动载过大,应进行基坑开挖边坡检算,根据检算结果确定采用增宽护道或其他加固措施。
4)弃土不得妨碍施工。
弃土堆坡脚距坑顶缘的距离不宜小于基坑的深度,且宜弃在下游指定地点,不得淤塞河道,影响泄洪。
深基坑开挖作业指导书深基坑开挖作业指导书一、前言深基坑开挖是建筑工程中常见的一项作业,其要求具备扎实的基础知识和技能,进行科学规范的操作,确保工程质量和安全。
本指导书旨在对深基坑开挖的作业流程、安全措施、设备要求等进行详细介绍,帮助工作人员了解深基坑开挖的作业要点,规范作业现场,确保工程安全、顺利进行。
二、工程准备1、开工前应对现场进行勘测,根据所需开挖深度、土质等情况确定基坑大小、形状和支撑方案等。
2、确定好施工围栏、标识等措施,确保车辆和行人的安全。
3、检查现场电力、通讯、水源等设施是否齐备,如有不足应及时联系供应单位。
4、检查设备是否运转正常、易损件是否完好,如有异常情况应及时维修。
5、按照土质情况准备好所需工具、机械设备和材料等,提前运到现场。
三、工程作业1、基坑开挖前,应先在现场对坑内进行喷涂标记,明确坑底位置。
2、进行清理作业,将坑内的杂物、垃圾等清理干净,保证施工安全和整洁。
3、根据支撑方案,基于实际情况进行支撑工程。
支撑工程应达到支撑效果的同时,尽量减少土方作业对周边环境的影响。
4、可采用炮击、机械挖掘等方式进行开挖作业,但在开挖之前,必须进行围护和支撑工作,防止发生坍塌和滑坡等意外事故。
5、开挖作业应按照每次开挖深度不超过2m的标准进行,遇到多层水土或者坚硬岩石等情况时,应及时进行调整。
6、开挖作业结束后,应在日光亮度下进行检查,并用计量工具检测基坑的尺寸、平整度和坑壁的垂直度。
确保基坑达到规定的尺寸和平度。
四、安全措施1、在开挖现场设置围挡,并在围挡上设置标志牌,明确施工区域和施工期限。
2、所有工人在进入基坑前,必须穿戴好防护头盔、工作服、工作鞋和手套等个人防护设备。
3、现场必须配备警示灯和阻拦者等设备,提醒行人和车辆等注意施工现场。
4、检查机械设备的操作手册和救援手册,进行充分了解,以备不测。
5、根据当地气候状况设置气象站采集气象信息,根据气候情况合理分配工作量和工作时间,避免工人在极端高温或低温环境下进行作业,保证工人安全。
承台基坑开挖作业指导书1、编写目的明确承台基坑开挖施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范承台基坑开挖施工。
2、编制依据《客运专线铁路桥涵工程施工质量验收暂行标准》《铁路混凝土工程施工质量验收补充标准》《客运专线铁路桥涵工程施工技术指南》《新建铁路北京至上海高速铁路徐州至上海段施工图设计文件》3、适用范围适用于新建铁路京沪高速铁路徐州至上海段丹阳至昆山特大桥常州东桥段(二)和常锡澄桥段承台基坑开挖施工。
4、施工工艺及技术要求4.1 施工工艺选择本段在水中的承台数量很多,共有167个水中承台。
根据承台位置处水位的深浅,水中承台采用草袋围堰和钢板桩围堰施工。
水位较浅的采用草袋围堰施工,水深较深的采用钢板桩围堰施工。
4.2 陆地承台基坑开挖施工桩身混凝土达到一定的强度后进行基坑开挖。
基坑开挖前,由测量人员用全站仪放出基坑平面位置,在基坑四个角打上木桩,用白灰撒出承台轮廓线;用水准仪抄平,测出地面标高,根据承台底面标高计算开挖深度,并按开挖坡比(1:0.5)放出地面开挖线,用白灰撒出开挖线。
出具基坑开挖技术交底,技术交底要求图文并茂,数据准确。
采用人工配合挖掘机放坡开挖,当露出一个或几个桩头后,由测量人员测出桩顶高程,根据基底高程、基底垫层厚度(10cm)计算还需要开挖的深度,牢记基底预留30cm人工清底。
在基坑开挖线以外5m处设置纵横向截水沟将地表水排入到天然水沟。
基坑排水采取集水井,在基坑四周设排水沟及集水坑,并由专人负责用抽水机排除基坑积水,严禁积水浸泡基坑。
根据地质情况,设置木桩或钢管桩等临时支护措施,利用草袋装乘原土做围堰防治边坡坍塌,土袋平放,上下左右互相错缝码整齐,形成阶梯状。
山坡上基础严格按照先下后上的顺序施工,下坡方向的基础施工完成后,才能开始上坡方向基础的施工。
4.3 水中承台施工根据水深因地制宜,浅水区采用草袋围堰、深水区采用钢板桩围堰施工,为钢筋绑扎、混凝土浇筑及养护等工序施工创造足够工作面,钢筋绑扎、混凝土浇筑及养护等工序施工方法同陆地承台施工方法。
基坑开挖作业指导书1、适用范围本作业指导书适用于车站明挖法基坑开挖施工2、施工准备应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。
建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。
应有足够的照明设施,用于夜间施工。
准备好足够应急物资、设备3、施工工序4、施工方法降水施工①因地下连续墙本身具有止水作用,基坑开挖时采用基坑内采用明排水,距基坑边 4 米位置沿着开挖面四周设置积水坑,临时排水沟将水汇集至临时集水坑,通过潜水泵抽至地面排水沟,排水沟将水汇集至沉淀池,经三级沉淀达到排放要求后排入市政雨水管,若地下水过大时,临时增设井点降水井进行降水。
②施工时特别注意及时抽水,安排专人负责,以免积水软化土层影响开挖及基坑安全,地面排水沟、泥浆沟、沉淀池需及时安排人员清理池底泥浆。
③为防止地表水流入基坑,地面采用明排水,排水沟布置在基坑顶部。
冠梁施工冠梁施工工序见下图①测量放样冠梁施工工序图测量人员根据设计(外方后结构尺寸),定出冠梁中心线及边线,经监理工程师验收合格后进行开挖。
②基坑开挖根据地质条件,基坑开挖采用挖掘机开挖并配合人工修整的方法进行。
基坑内侧用反铲挖出宽1m 土槽,挖至冠梁底设计标高以上20cm 后,用人混凝土腰梁、支撑施工混凝土腰梁、支撑施工工序见下图当土方开挖至设计标高后,进行整平、复测标高,保证底模的平整及高程位置。
同时施作基底100mm 厚的混凝土垫层进行加固处理,以防模板在混凝土浇筑后发生沉降,而影响混凝土支撑的质量。
腰梁与钢筋混凝土支撑同时施工,分段分批浇筑,腰梁施工前,凿除地连墙混凝土,调直地连墙内的腰梁预埋筋,同时对接头处新老混凝土接合面按要求凿毛处理。
模板安装、钢筋工程、混凝土浇筑方案见(2)、冠梁施工。
5、质量保障措施混凝土浇筑①浇筑混凝土前,应仔细检查钢筋保护层垫块的位置、数量及其紧固程度,并指定专人作重复性检查,以提高钢筋保护层厚度尺寸的质量保证率。
石质基坑开挖施工作业指导书1适用范围:本作业指导书适用于深度4~5m石质基坑放坡或垂直开挖作业2.施工准备:2.1技术准备:2.1.1开工前作业人员必须掌握基坑场地及其周边地表至支护结构底面一定深度范围内的石质结构、石质的物理力学性能、地下水位等资料;2.1.2基坑周围的地面排水、地面雨水、污水、上下水管线排入或漏入基坑的情况已解决;2.2施工机具及材料准备:2.2.1挖掘机、装载机运转正常;2.2.2爆破作业的机具材料是否齐备;2.2.3爆破作业的必要防护用具及材料是否齐备;3.操作工艺:3.1测量放样;根据地层结构和土质的物理力学性能考虑坡度进行开挖放样3.2基坑开挖;3.2.1 爆破作业前必须有专项爆破设计和技术交底;3.2.2 基坑开挖作业采取分层爆破开挖;3.2.3 爆破作业严格遵守国家现行的《爆破安全规程》和爆破设计,进行布孔、验孔、装药、填塞、警戒、连线起爆、爆后检查;3.2.4 爆破作业⑴布孔和对位①根据技术交底布设孔位;②钻机对位按先易后难、先边后中、先前再后的顺序,避免挤坏钻孔。
⑵钻孔①钻孔司机要熟悉操作要领,熟悉岩层性质。
②钻孔基本方法:软岩慢钻、硬岩快钻,使孔口要完整,孔壁光滑。
③钻孔司机应将岩层情况反馈给技术人员,作为调整装药时的依据。
⑶炮孔检查①孔位、孔深是否符合设计要求。
发现卡孔时,浅孔用炮棍疏通,深孔用重锤反复冲击,无效时用钻机重新钻孔。
超深的孔回填到位,浅孔用风或水吹到设计孔深,吹不到设计孔深的用钻机钻到位。
②排净孔内积水,如不能排净孔内积水,则必须用防水炸药。
⑷装药①按技术交底要求,严格控制装药量,严禁多装药。
②炮棍装药:炮棍一般用木棍、竹竿或塑料制成,直径比炮孔小10~20㎜,以便留出孔线(导炮索等)间隙,不得用铁棍装药。
为获得好的装药质量,一次只能装一个药包,若一次装多个药包,药包间空隙大,装药质量差。
③炮筒装药:炮筒用木筒、竹筒或钢筒(当中灌铅)制成,筒上有钩或环以便栓住绳子,绳上有刻度以便量孔深,监测药包是否装到位置。
基坑开挖施工作业指导书1 适用范围适用于11枢纽直埋杆基坑开挖及新线供电线基础基坑开挖。
2 作业准备2.1内业技术准备(1)土建单位线路基本成形后,从业主获取线路的 CPII 交桩资料,接触网施工图纸到达后,与站前施工单位联系,索取线路资料,依据CPⅡ资料,计算基坑定位、线路中心线对应的测量数据表。
(2)制定基坑开挖施工表。
2.2 外业技术准备(1)基础测量定位准确;(2)土建单位路基基本成型,具备施工条件。
3技术要求(1)根据《铁路路基大维修规则》(铁运[2008]96号)第2.0.9条要求在路基上设置的电杆、接触网支柱等设备,其内侧距线路中心线不应小于3.1m。
(2)坑中心一般按下式确定:坑中心X=Cx+1/2支柱底部宽。
(Cx:支柱设计侧面限界)(3)确定坑口尺寸的原则:为支柱底部的尺寸和保证施工人员方便,若有底板的基坑,还应考虑底板。
(4)挖掘中应保证坑位的方正和坑壁的竖直。
(5)基坑深应满足支柱的埋深,坑底应清理平整。
(6)设有横卧板的基坑,应将安放横卧板的槽道一并挖出。
(7)支柱在水沟边缘的且支柱外缘与水沟内缘距离不小于10cm的水沟,在支柱回填捣固后水沟方可原样恢复。
(8)支柱在水沟边缘的且支柱外缘与水沟内缘距离小于10cm,水沟应进行改移施工,改移后的水沟内缘与支柱外缘应有不得小于10cm的砂浆砌石保护层。
(9)支柱在水沟中间的,应将水沟向线路外侧改移,改移后支柱周围应有不小于10cm的砂浆砌石保护层。
(10)浆砌片石施工标准:所使用片石应为坚硬石块,不得使用风化石、砂石等;砂子应使用坚硬耐久,粒径在5mm以下的天然砂。
砌筑片石前,应将地基土夯实,夯实时应采用专用夯实机具;砌筑时应将较大的石块置于底层,石块间应交错咬合,不得松动。
片石间缝隙应用M7.5水泥砂浆填充结实,不得出现漏空。
护坡砌筑后12小时应进行浇水养护,天气炎热时应加以覆盖。
M7.5砂浆配合比按照试验数据进行。
4 施工程序与工艺流程4.1 施工程序施工程序为:施工准备→基坑测量→安装挡渣板→基坑开挖→开挖横卧板槽道→清坑→结束。
深基坑作业指导书一、背景介绍深基坑作业是指在建筑工程中挖掘较深的基坑,为地下结构施工提供必要的空间。
深基坑作业需要严格遵循相关的安全规范和作业流程,以确保工作人员的安全和施工质量。
本指导书旨在提供深基坑作业的标准格式文本,详细描述作业流程、安全要求和质量控制措施。
二、作业流程1. 前期准备a. 确定基坑位置和尺寸,制定详细的设计方案。
b. 完成相关的土质勘察和地质勘察,评估地下水位和地下水质。
c. 制定安全预案和应急预案,明确责任分工和应急措施。
2. 基坑开挖a. 施工前,对施工现场进行清理,确保无障碍物。
b. 使用适当的挖掘机械进行开挖,根据设计要求控制开挖深度和坡度。
c. 开挖过程中,及时清理坑底的泥浆和杂物,确保施工质量。
3. 支护结构施工a. 根据设计方案,选择合适的支护结构材料和方法。
b. 安装支护结构时,注意施工顺序和操作规范,确保支护结构的稳定性和密实性。
c. 检查支护结构的安装质量,确保符合设计要求。
4. 地下结构施工a. 在基坑内进行地下结构的施工,包括地下管道、地下室等。
b. 施工过程中,根据设计要求进行浇筑、固化和养护等工作。
c. 检查地下结构的施工质量,确保符合设计要求。
5. 基坑回填和整平a. 完成地下结构施工后,进行基坑的回填和整平工作。
b. 使用合适的填充材料,按照设计要求进行回填,确保地面平整度和稳定性。
c. 检查回填和整平工作的质量,确保符合设计要求。
三、安全要求1. 施工现场应设置明显的安全警示标志,确保工作人员和周围人员的安全。
2. 工作人员应穿戴符合要求的安全防护装备,包括安全帽、安全鞋、防护眼镜等。
3. 严禁在基坑边缘和支护结构上行走,防止坍塌和跌落事故的发生。
4. 施工现场应配备适量的消防器材,并定期进行检查和维护。
5. 定期组织安全培训和演练,提高工作人员的安全意识和应急能力。
四、质量控制措施1. 施工前,对相关材料进行质量检查,确保符合设计要求和国家标准。
目录一、编制目的 (1)二、编制依据 (1)三、适用范围 (2)四、工程概况 (2)五、施工要求 (3)5.1 基坑降排水 (3)5.2 施工工艺流程 (4)5.3土方开挖原则 (5)5.4基坑开挖步序 (6)5.5基坑开挖方法 (7)5.5.1基坑两侧同时开挖 (7)5.5.2基坑单侧开挖 (8)5.5.3端头井开挖 (9)5.5.4中风化岩层土石方开挖 (9)5.5.5土石方外运 (10)5.6基底验槽 (10)5.7开挖技术要求 (12)六、质量控制措施 (14)七、安全及环保要求 (15)7.1 安全要求 (15)7.2 基坑开挖安全施工 (17)7.3 临时型钢柱及支撑保护措施 (18)7.4 环保要求 (19)7.5 雨季施工安全保证措施 (19)7.6 防台风安全保证措施 (21)佛山轨道交通2号线(一期)TJ02标工程深基坑开挖作业指导书一、编制目的本作业指导书目的在于明确深基坑开挖作业的工艺流程、操作要点和相应的工艺标准,指导、规范施工。
二、编制依据1、佛山市区在安全文明施工、工地保安、环境保护、交通疏解等方面的规定;2、施工参照的施工参照的主要技术规范:《地下铁道工程施工及验收规范》(GB50299-1999)(2003版)《建筑地基基础工程施工质量验收规范》(GB50202—2002)《城市轨道交通工程测量规范》(GB50308-2008)《建筑基坑支护技术规程》(JGJ120-2012)《建筑工程质量检验评定标准》(GB50210-2011)《钢筋焊接及验收规程》(JGJ18-2012)《混凝土结构工程施工规范》(GB50666-2011)《混凝土强度检验评定标准》(GB50107-2010)《施工现场临时用电安全技术规程》(JGJ46-2005)《建筑机械使用安全技术规程》(JGJ33-2012)1《生产安全事故应急预案管理办法》(国家安全生产监督管理总局令第17号)《建筑施工企业安全生产管理规范》(GB50656-2011)《建筑基坑工程监测技术规范》(GB50497-2009)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑施工安全检查标准》(JGJ59-2011)《地铁工程监控量测技术规程》(DB11/490-2007)《工程测量规范》(GB50026-2007)《建筑变形测量规范》(JGJ8-2007)《建筑深基坑工程施工安全技术规范》(JGJ311-2013)3、中交佛山投资发展有限公司下发的《佛山市城市轨道交通2号线一期工程<安全环保质量手册(暂行)>》(2014年11月)4、《佛山市城市轨道交通2号线一期工程TJ2标--实施性施工组织设计》5、国家以及广东省相关规范、规程及验收标准;6、涉及到的其他相关图纸;三、适用范围适用于佛山城市轨道交通2号线一期工程,深基坑开挖施工。
林周县35kV及以下输配电工程(10KV及以
下配网工程)第3标段
基坑开挖作业指导书
西藏林芝瑞森电力咨询有限公司
2015年月
一、作业方法及工艺要求
1、施工准备
(1)工具准备:十字镐、铁鍬、钢钎、钢尺、坡度尺、运土工具。
(2)现场准备
1)根据施工图纸,核实复测时所确定的电杆坑和拉线坑桩位,并将现场的所有障碍物清除干净。
2)挖坑前必须与有关地下管道、电缆的主管单位取得联系,明确地下设施的确定位置,做好防护措施。
组织外来人员施工时,应交代清楚,并加强监护。
2、工艺要求
(1)电杆坑开挖深度
(2)拉线坑开挖深度为:1.8m。
3、开挖方法
(1)土质为粘土、强风化砂页岩的采用人工开挖;一般粘性土可自上而下分层开挖;碎石类土先用钢钎等翻松,翻松的土层应清底和出土,然后逐步挖掘。
当基坑内出现部分是岩石,部分是粘土时,应将开挖基坑后的碎石回填在粘土层作垫层,以防地基受压时出现不均匀沉陷。
(2)无法开挖或无法开挖至规定深度的电杆坑、拉线坑,施工队长
需首先上报指挥部,项目经理等人进行核实后,上报监理,待监理批准后方能进行爆破作业。
爆破过程中,首先用炸药作松动爆破后,再进行开挖。
1)土石方开挖前,施工队长须组织施工人员再次进行施工前的安全学习,使大家对安全施工重要性认识。
2)土石方工程重爆破作业时,要求施工人员使用深挖孔、少装药的松动爆破。
规定每个孔的装药量不得大于2筒,严禁盲目使用浅挖孔、大药量的爆破方式。
炸药和雷管必须由爆破员白天领用,炸药和雷管必须分别携带,并装在专用箱(袋)内,严禁装在衣袋内,运送人员之间的距离应大于15m。
炸药和雷管不得任意转交他人。
放炮时设警戒线;躲炮应避开爆破物的抛掷方向。
特别注意:雷管一定要由爆破师傅装在身上,严禁交给其他作业人员携带。
进行土石爆破人员,必须是经过培训,取得合格证的爆破工作进行操作,严禁无证作业。
炸药、雷管、导火索等爆破物品由材料员统一管理,并作好台帐记录,做到出帐与入帐相符。
二、安全注意事项:
(1)人工开挖注意事项:
1)在松软的土地挖坑,应有防止相应的措施,如加档板撑木等,禁止由下部掏挖土层。
2)进行石坑开挖时,应检查锤把、锤头及钢钎,用锤时人应站在扶钢钎人侧面,严禁站在对面,并不得带手套,扶杆人应戴安全帽,钎头有开花现象时,应更换修理。
严禁继续使用。
3)挖坑时作业人员应注意清除上山坡侧的土石,防止滚石伤人。
4)在超过1.5米深的坑内工作时,抛土要注意防止土石回落。
5)在开挖坑边弃土时,抛于坑边的土方应距坑边缘0.8m以外,高度不宜超过1.5m。
6)开挖好的电杆坑和拉线坑应做好防护措施,在居民区及交通要道附近挖的基坑,应设坑盖或可靠围栏,必要时需做回填处理,避免任何安全事故的发生。
7)弃土堆放:按条件选择堆放位置,保证弃土稳定和不流失。
三、安全措施
(1)为保障劳动者的人身安全,规定凡进入施工现场的人员必须正确佩戴安全帽,树立醒目警示标牌,与施工无关的人员不许到爆破地点活动。
爆破前,应提前预警通知周围群众,让他们远离爆破危险区,对于放牧人员,应通知人和牲畜同时撤出危险区。
(2)爆破地点周围有民房、电力线、公路等设施时,应选好炮口方向并且采用深挖孔、少装药的松动爆破。
还不能满足安全要求时,必须设置铁丝网墙,防止飞石伤人或损坏电力设备、建筑物。
1)施工作业前进行安全技术交底,已交底的措施,未经技术负责人同意,不得擅自变更。
2)施工人员严禁违章作业;不得影响他人安全作业;有权制止他人违章作业。
3)对无安全措施或未经安全技术交底的施工项目,施工人员有权拒绝施工。
4)施工人员严禁酒后作业。
5)施工人员应正确配用个人劳动防护用品。
四、文明施工
1、施工人员进场后均应尊重、遵守当地风俗及政府法规,严禁六害行为。
2、施工驻地应合理安排、统一管理、安排人员定期打扫卫生,随时保持环境清洁。
3、对所使用的合同工加强管理,应制定切实可行的文明施工办法,严禁放任自流。
4、施工图纸、施工措施、施工记录、质检资料,应字迹工整、归类明确、妥善保管、便于查阅。
五、环保措施
1、坚决贯彻执行亚行和国家对环保的各项法令、法规;坚决贯彻执行业主的要求。
2、施工中严禁随意砍伐一草一木,不随意携带火种上山,对确实不能避免的应先审报并制定措施。
3、在施工现场内不得随便抛扔杂物,每天施工完毕后必须把施工场地内的杂物清理干净,不捕挖动植物标本,尽量维护生态环境。
4、进入施工现场的人员要做到不仅是一个合格的生产人员,更是一名合格的环保人员,事事从我做起,从身边的一点一滴做起,即是执行者,更是监督者。
5、组织每周一次的环保学习,对上周有关环保的问题进行总结,对下周的环保注意事项通报全体人员。
6、在施工过程中接受环保部门和工程监理的监督。
六、惩罚措施
1、在草原或耕地施工禁止吸烟违者每次罚款50—100元。
2、在草原或耕地施工严禁乱砍、滥伐违者罚款50—100元。
3、施工时,必须正确佩戴安全帽违者罚款50元。
4、施工人员必须与当地民众搞好关系,不需随意损坏村民庄稼、果树等,违者罚款50—100元。
5、施工中炸药、雷管的使用和保管必须严格遵照规定执行,违者罚款300—500元。
