高压喷射扩大头锚索施工记录表
- 格式:doc
- 大小:1020.00 KB
- 文档页数:24

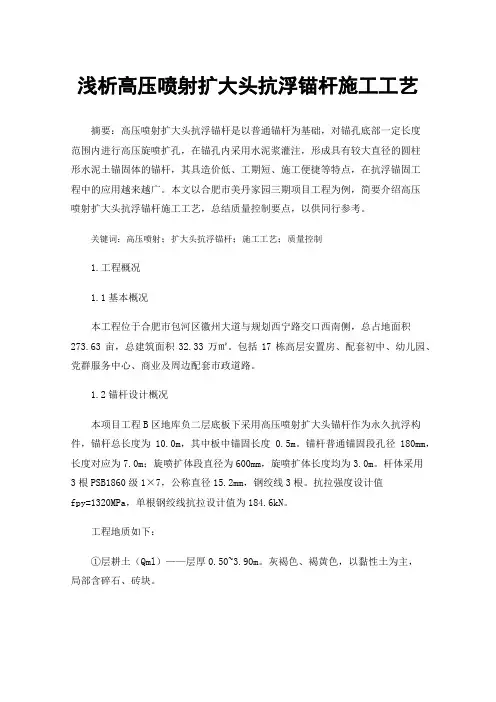

浅析高压喷射扩大头抗浮锚杆施工工艺摘要:高压喷射扩大头抗浮锚杆是以普通锚杆为基础,对锚孔底部一定长度范围内进行高压旋喷扩孔,在锚孔内采用水泥浆灌注,形成具有较大直径的圆柱形水泥土锚固体的锚杆,其具造价低、工期短、施工便捷等特点,在抗浮锚固工程中的应用越来越广。
本文以合肥市美丹家园三期项目工程为例,简要介绍高压喷射扩大头抗浮锚杆施工工艺,总结质量控制要点,以供同行参考。
关键词:高压喷射;扩大头抗浮锚杆;施工工艺;质量控制1.工程概况1.1基本概况本工程位于合肥市包河区徽州大道与规划西宁路交口西南侧,总占地面积273.63亩,总建筑面积32.33万㎡。
包括17栋高层安置房、配套初中、幼儿园、党群服务中心、商业及周边配套市政道路。
1.2锚杆设计概况本项目工程B区地库负二层底板下采用高压喷射扩大头锚杆作为永久抗浮构件,锚杆总长度为10.0m,其中板中锚固长度0.5m。
锚杆普通锚固段孔径180mm,长度对应为7.0m;旋喷扩体段直径为600mm,旋喷扩体长度均为3.0m。
杆体采用3根PSB1860级1×7,公称直径15.2mm,钢绞线3根。
抗拉强度设计值fpy=1320MPa,单根钢绞线抗拉设计值为184.6kN。
工程地质如下:①层耕土(Qml)——层厚0.50~3.90m。
灰褐色、褐黄色,以黏性土为主,局部含碎石、砖块。
②层黏土(Q4al+pl)——层厚1.50~4.10m。
黄褐、褐黄色,可塑~硬塑状,稍湿,含氧化铁、铁锰结核及少量灰白色高岭土,切面稍有光泽,无摇振反应,干强度中等,韧性中等。
③层黏土(Q3al+pl)——黄褐、褐黄色,稍湿,硬塑~坚硬状态,含少量铁锰氧化物及灰白色高岭土,局部底部铁锰结核富集,切面稍有光泽,无摇振反应,干强度中等,韧性中等④层强风化泥质砂岩(K)——层厚2.50~11.30m。
灰白色、棕红色,大多已风化成壤及砂,汽车钻无水可钻进,含长石、少量云母等,局部夹薄层粉砂岩,坚硬状态。
普通锚杆(钉)施工验收记录表
广西岑兴高速公路合同段:承包单位:
监理单位:编号:
承包单位质检负责人:日期:现场监理工程师:日期:承包单位施工负责人:日期:专业监理工程师:日期:
钻孔压浆记录报告单广西岑兴高速公路合同段:承包单位:监理单位:编号:
承包单位施工负责人:日期:专业监理工程师:日期:
锚索孔施工验收记录表
广西岑兴高速公路合同段:承包单位:
监理单位:编号:
承包单位质检负责人:日期:现场监理工程师:日期:
高边坡预应力锚索传感器数据监测记录表广西岑兴高速公路合同段:承包单位:
监理单位:编号:
承包单位施工负责人:日期:专业监理工程师:日期:
锚索张拉锁定施工记录表
广西岑兴高速公路合同段:承包单位:
监理单位:编号:
承包单位施工负责人:日期:专业监理工程师:日期:
灌浆工程钻孔深度检验表
广西岑兴高速公路合同段:承包单位:
监理单位:编号:
工程名称:
桩号: 年月日
承包单位施工负责人:日期:专业监理工程师:日期:
窜冒浆液钻孔统计表
广西岑兴高速公路合同段:承包单位:
监理单位:编号:
工程名称:
桩号: 年月日
承包单位施工负责人:日期:专业监理工程师:日期:。
土层锚索(杆)注浆施工记录表
施检表84
承包单位:合同段:
监理单位:编号:第页共页
注:1、灌浆材料及配合比应包括外加剂的名称及掺量
土层锚索(杆)钻孔施工记录表施检表83
承包单位:合同段:
监理单位:编号:第页共页
注:1、备注栏记录钻孔过程中出现的情况,如塌孔、缩径、地下水及相位的处理方法。
2、扩大头锚索(杆)钻孔可增加实测扩大头直径一栏。
锚索编制安装质量检验报告单
承包单位:合同段:
监理单位:
编号:第页共页
锚索(杆)钻孔施工记录表
锚索(杆)注浆施工记录表
______________________________________________________________________________________________________________
Welcome To Download !!!
欢迎您的下载,资料仅供参考!
精品资料。

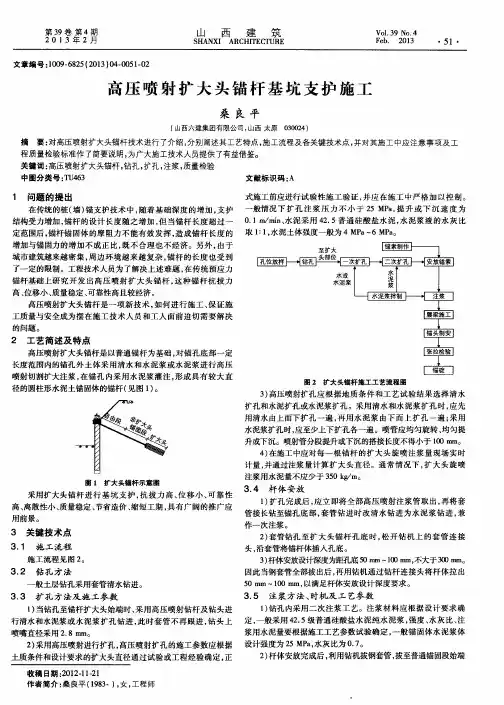

jgjt282-2012高压喷射扩大头锚杆技术规程高压喷射扩大头锚杆技术规程是指在土木工程施工中常用的一种锚固技术。
该技术使用高压喷射泥浆将锚杆固定在混凝土或岩石中,以增加混凝土或岩石的抗拉强度和支撑力,从而提高土木工程的承载能力和稳定性。
高压喷射扩大头锚杆技术包括以下几个主要步骤:准备工作、钻孔、安装锚杆、高压喷射、检测和质量控制。
第一步,准备工作。
包括勘察和设计、材料的准备和检查、设备的安装和调试等。
勘察和设计阶段需要确定锚杆的数量、长度和直径,以及喷射泥浆的压力和流量等参数。
材料准备包括选用符合规范要求的锚杆和喷射泥浆等。
设备的安装和调试需要保证锚杆设备和喷射泥浆设备正常运行。
第二步,钻孔。
根据设计要求,使用钻机进行钻孔,确保钻孔的位置、方向和直径符合设计要求。
钻孔时要注意保持孔壁的水平和垂直度,以及避免孔壁的坍塌。
第三步,安装锚杆。
将锚杆逐段插入钻孔,通过旋转锚杆保证其沿钻孔轴线进入深度,并保持水平。
完成插入后,需要对锚杆进行锚固层的划分,并在划分的每个层次上进行严密的固定。
第四步,高压喷射。
选择合适的喷射泥浆,根据设计要求控制喷射泥浆的压力和流量。
通过喷射泥浆,将孔壁上的土壤或岩石推向边缘,形成一个扩大的锚固体。
高压喷射需要均匀、连续进行,确保喷射泥浆充分渗透并填充钻孔中的所有空隙。
第五步,检测和质量控制。
通过检测,对锚杆的质量和锚固层的稳定性进行评估。
主要包括测量锚杆的长度和直径,观察锚杆与钻孔之间的接触面是否紧密,以及喷射泥浆是否充满钻孔中的空隙等。
通过质量控制,对施工过程进行监督和管理,及时发现和解决问题,确保工程质量。
高压喷射扩大头锚杆技术在土木工程施工中具有重要的作用。
它可以增加土木工程的承载能力和稳定性,提高工程的安全性和可靠性。
同时,该技术操作简便、施工速度快,节省了人力和材料成本,具有较高的经济效益。
总之,高压喷射扩大头锚杆技术是一种重要的土木工程锚固技术。
合理的施工流程和质量控制可以保证工程质量和安全。
锚喷支护施工记录锚喷支护是一种常见的地下工程施工技术,适用于隧道、地下室、河道隧洞等工程中的边坡和顶板支护。
以下是一份锚喷支护施工记录,详细介绍了施工过程、材料使用情况、施工质量控制等内容。
一、工程概况本次施工任务地铁隧道工程锚喷支护施工,施工区域为隧道出入口段。
工程地点位于城市XX路段。
施工单位为XX建筑工程有限公司。
二、施工准备工作1.平面定位:根据设计图纸,认真验收标志桩和控制线位置是否符合要求。
2.净空检查:检查施工区域是否存在明显的障碍物,如管道、电缆等,并妥善处理。
3.地质勘察报告:查阅地质勘察报告,了解施工区域的地质情况,并根据要求制订施工方案。
4.仪器仪表检查:检查各种测量仪器的工作状态是否正常,如测斜仪、锚索张力计等。
三、主材料使用情况1.成锚胶:采用XX牌成锚胶,共使用XX桶。
2.钢锚杆:采用XX型钢锚杆,规格为XX,共使用XX根。
3.锚喷涂料:采用XX牌锚喷涂料,共使用XX桶。
四、施工过程1.钢锚杆制作:根据设计图纸要求,对钢锚杆进行切割加工,确保钢锚杆的长度和规格符合要求。
2.钢锚杆布置:根据设计要求确定钢锚杆的布置方式和密度,采用钻孔法将钢锚杆固定在岩石或土壤中。
钢锚杆布置完成后,对每根钢锚杆进行初次张力预紧。
3.锚喷涂料调制:按照锚喷涂料的配方要求,将液体和粉末成分按一定比例混合搅拌,调制成糊状备用。
4.锚喷施工:先对钢锚杆进行喷涂防腐处理,然后采用喷涂机将调制好的锚喷涂料均匀喷涂在钢锚杆和周围岩石土壤上。
喷涂厚度和均匀度的要求根据设计要求和现场实际情况确定。
5.黏结强度检测:在喷涂施工结束后,进行黏结强度测试,测试结果应满足设计规定的黏结强度要求。
五、施工质量控制1.严格按照设计要求和施工规范进行施工,确保钢锚杆布置密度和喷涂涂料厚度满足设计要求。
2.施工过程中进行质量抽查,检查喷涂涂料的均匀度、钢锚杆的锚固情况等。
3.定期对施工现场进行巡视,发现问题及时处理,并记录处理情况。
土层锚索(杆)注浆施工记录表施检表 84承包单位:合同段:监理单位:编号:第页共页项目名称桩号及部位注浆日期注浆设施注浆资料标号配合比锚索(杆)一次注浆二次注浆备注编号日期开始时间结束时间注浆量设计注浆量开始时间结束时间注浆压力持压时间注浆量( L)( L)( MPa)( min )(L)自检监理意见意见署名:日期:署名:日期:记录复核技术负责人日期注: 1、灌浆资料及配合比应包含外加剂的名称及掺量土层锚索(杆)钻孔施工记录表施检表 83承包单位:合同段:监理单位:编号:第页共页项目名称桩号及部位钻孔日期设计钻孔长度设计钻孔直径设计钻孔倾角钻机型号锚索(杆)地层钻孔日期钻孔长度钻孔直径钻孔倾角套管外径套管长度备注编号类别日期开始时间结束时间(m)(cm)( 0)(cm)(m) 自检监理意见署名:日期:意见署名:日期:记录复核技术负责人日期注: 1、备注栏记录钻孔过程中出现的状况,如塌孔、缩径、地下水及相位的办理方法。
2、扩大头锚索(杆)钻孔可增添实测扩大头直径一栏。
锚索编制安装质量查验报告单承包单位:合同段:监理单位:编号:第页共页项目名称桩号及部位施工日期锚索编号设计长度检测日期规定值或检查方法项目检测项目单位检测值附注同意误差或频次1锚索1、钢绞线长度应2长度较设计增添张拉3工作长度 1.0M;4 锚固段长度5 隔绝架间距 2 、外观检查应包6 锚索入孔深度括钢绞线与承载体的固定、钢绞线外观检查与注浆管地点、钢自检监理绞线能否交缠等意见署名:日期:建议署名:日期:等。
检测复核技术负责人日期锚索(杆)钻孔施工记录表工程名称施工部位施工单位图纸编号设计孔深设计孔径设计倾角钻机型号钻孔日期钻孔时间钻孔深度钻孔直径钻孔倾角锚杆编号地质状况描绘备注(min)( m)(mm)(o)业主单位监理单位施工单位现场代表:监理工程师:司钻机长:质检员:年月日年月日施工员:年月日锚索(杆)注浆施工记录表工程名称施工部位注浆日期施工单位图纸编号注浆设施锚孔编号日期注浆资料注浆时间开始时间结束时间配合比压力(Mpa)理论注浆量( L)标号实质注浆量( L)备注试件留置备注施工员:现场代表:监理工程师:业主监理施工技术负责人:单位单位单位年月日年月日年月日。
土层锚索(杆)注浆施工记录表
施检表84
承包单位:合同段:
监理单位:编号:第页共页
注:1、灌浆材料及配合比应包括外加剂的名称及掺量
土层锚索(杆)钻孔施工记录表施检表83
承包单位:合同段:
监理单位:编号:第页共页
注:1、备注栏记录钻孔过程中出现的情况,如塌孔、缩径、地下水及相位的处理方法。
2、扩大头锚索(杆)钻孔可增加实测扩大头直径一栏。
锚索编制安装质量检验报告单
承包单位:合同段:
监理单位:
编号:第页共页
锚索(杆)钻孔施工记录表
锚索(杆)注浆施工记录表
______________________________________________________________________________________________________________
Welcome To Download !!!
欢迎您的下载,资料仅供参考!
精品资料。
高压喷射扩大头锚索施工记录表
高压喷射扩大头锚索施工记录表
工程名称:淘沙巷环境综合整治基坑围护、围堰工程设计孔径:¢500 水灰比:0.7 水泥掺量:20℅水泥标号:P.O 42.5
质检员:监理:
高压喷射扩大头锚索施工记录表
工程名称:淘沙巷环境综合整治基坑围护、围堰工程设计孔径:¢500 水灰比:0.7 水泥掺量:20℅水泥标号:P.O 42.5
质检员:监理:
高压喷射扩大头锚索施工记录表
工程名称:淘沙巷环境综合整治基坑围护、围堰工程设计孔径:¢500 水灰比:0.7 水泥掺量:20℅水泥标号:P.O 42.5
质检员:监理:
高压喷射扩大头锚索施工记录表
工程名称:淘沙巷环境综合整治基坑围护、围堰工程设计孔径:¢500 水灰比:0.7 水泥掺量:20℅水泥标号:P.O 42.5
质检员:监理:
高压喷射扩大头锚索施工记录表
工程名称:淘沙巷环境综合整治基坑围护、围堰工程设计孔径:¢500 水灰比:0.7 水泥掺量:20℅水泥标号:P.O 42.5
质检员:监理:。
