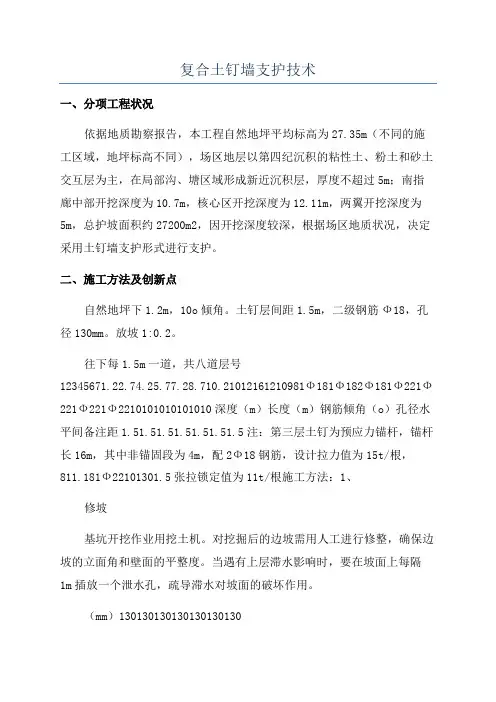

复合土钉墙支护技术
- 格式:doc
- 大小:52.00 KB
- 文档页数:3
复合土钉墙支护技术一、分项工程状况依据地质勘察报告,本工程自然地坪平均标高为27.35m(不同的施工区域,地坪标高不同),场区地层以第四纪沉积的粘性土、粉土和砂土交互层为主,在局部沟、塘区域形成新近沉积层,厚度不超过5m;南指廊中部开挖深度为10.7m,核心区开挖深度为12.11m,两翼开挖深度为5m,总护坡面积约27200m2,因开挖深度较深,根据场区地质状况,决定采用土钉墙支护形式进行支护。
二、施工方法及创新点自然地坪下1.2m,10o倾角。
土钉层间距1.5m,二级钢筋Ф18,孔径130mm。
放坡1:0.2。
往下每1.5m一道,共八道层号12345671.22.74.25.77.28.710.21012161210981Ф181Ф182Ф181Ф221Ф221Ф221Ф2210101010101010深度(m)长度(m)钢筋倾角(o)孔径水平间备注距1.51.51.51.51.51.51.5注:第三层土钉为预应力锚杆,锚杆长16m,其中非锚固段为4m,配2Ф18钢筋,设计拉力值为15t/根,811.181Ф22101301.5张拉锁定值为11t/根施工方法:1、修坡基坑开挖作业用挖土机。
对挖掘后的边坡需用人工进行修整,确保边坡的立面角和壁面的平整度。
当遇有上层滞水影响时,要在坡面上每隔1m插放一个泄水孔,疏导滞水对坡面的破坏作用。
(mm)1301301301301301301302、编扎钢筋网先喷射一层混凝土,然后再按正常顺序编扎钢筋网。
上下层的竖向钢筋搭接,长度大于一个网格,以保证钢筋网的整体性。
3、成孔本工程主要采用人工洛阳铲成孔,深度12.11m土钉墙成孔直径为130mm,水平夹角10o。
由于场区地下水位较高,含砂量大,人工成孔较困难土层时,打管成孔,以确保土钉孔的成孔质量。
在成孔过程中,需将孔中的残土清除,确保有效孔深,才能保证下道注浆工艺的质量。
4、土钉制作与安放为保证土钉能定位于孔的中心位置,需沿长度每隔2m焊上定位支架,定位支架的高度要确保使锚筋能够居中。

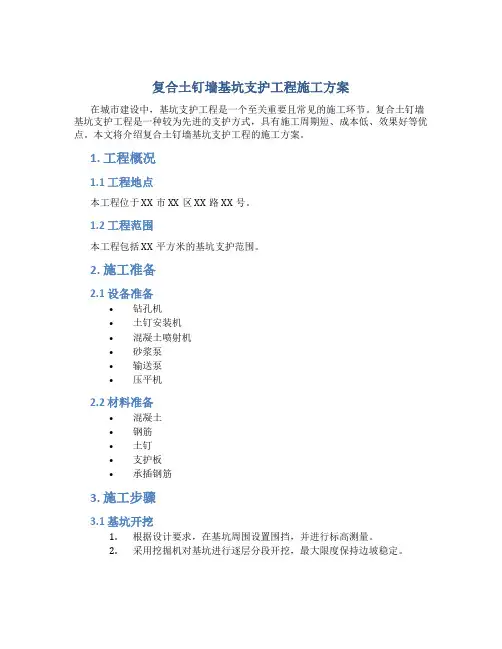

复合土钉墙基坑支护工程施工方案在城市建设中,基坑支护工程是一个至关重要且常见的施工环节。
复合土钉墙基坑支护工程是一种较为先进的支护方式,具有施工周期短、成本低、效果好等优点。
本文将介绍复合土钉墙基坑支护工程的施工方案。
1. 工程概况1.1 工程地点本工程位于XX市XX区XX路XX号。
1.2 工程范围本工程包括XX平方米的基坑支护范围。
2. 施工准备2.1 设备准备•钻孔机•土钉安装机•混凝土喷射机•砂浆泵•输送泵•压平机2.2 材料准备•混凝土•钢筋•土钉•支护板•承插钢筋3. 施工步骤3.1 基坑开挖1.根据设计要求,在基坑周围设置围挡,并进行标高测量。
2.采用挖掘机对基坑进行逐层分段开挖,最大限度保持边坡稳定。
3.2 土钉钻孔1.根据设计要求,在边坡上设置土钉布置方案。
2.使用钻孔机在边坡上进行土钉孔的钻孔作业,保证孔深和孔径符合要求。
3.3 土钉安装1.将预埋在孔内的土钉栓固定在孔内,使用土钉安装机完成土钉的安装工作。
2.根据设计要求进行钢筋焊接,确保土钉与支护板的连接牢固。
3.4 支护构筑1.将支护板按设计要求固定在土钉上,形成支护墙面。
2.使用混凝土喷射机对支护墙面进行喷浆加固,确保支护墙结构牢固。
3.5 结束工作1.进行现场清理,清除施工垃圾和材料残余物。
2.进行最终验收,确保工程质量符合要求。
4. 安全保障在施工过程中,要严格执行安全操作规程,加强施工现场的安全管理,确保施工人员和设备的安全。
5. 后续维护完成施工后,要对支护工程进行定期检查和维护,确保支护结构的稳定和安全。
结语复合土钉墙基坑支护工程施工方案的实施将有效保障基坑支护工程的质量和安全,提高工程施工效率,为城市建设提供可靠保障。

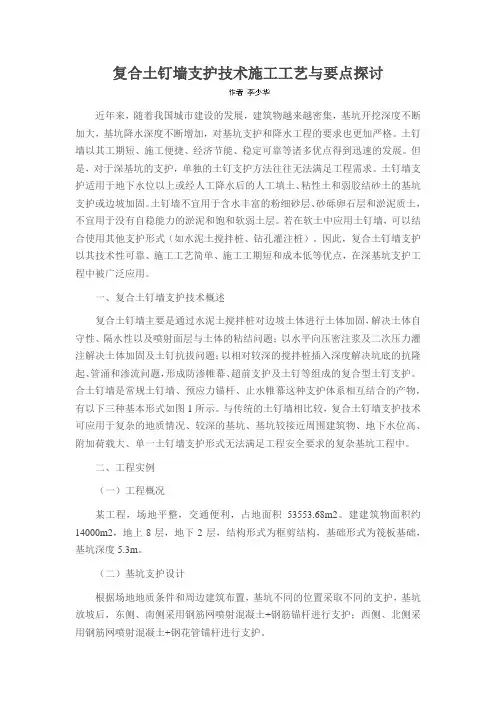

复合土钉墙技术在基坑支护工程中的应用摘要:复合土钉墙支护技术是将土钉墙与其他支护形式结合起来应用于土体开挖和边坡稳定的一种新的支护技术。
本文主要介绍复合土钉支护技术在绿城·风华苑一期二标工程中的应用并结合工作实践中遇到的有关问题进行论述。
关键词:复合土钉墙基坑支护施工引言随着我国高层建筑的迅速发展,深基坑支护技术已成为建筑施工的一个难点、热点问题,土钉技术在我国应用始于80年代初,由于它具有材料用量少,施工速度快,安全,经济等优点,目前该项技术在高层建筑的深基抗开挖中得到愈来愈多应用,但由于土钉支护有它的局限性,在松散砂土、软土、流塑粘性土以及有丰富地下水源的情况下不能单独使用该支护,必须与其它的土体加固支护方法相结合使用。
该种技术主要是通过土钉支护与其它支护相结合使用,即“复合土钉墙”。
目前常见的形式有:(1)土钉支护+土层锚杆。
该技术主要是由锚杆、土钉、钢筋网喷射混凝土等构成,它们互相作用,形成一类似重力式挡土墙的复合土体墙;(2)土钉支护+搅拌桩。
主要是利用搅拌桩体与土钉墙共同作用,产生良好的抗渗性和一定强度,解决基坑开挖后存在临时无撑条件下的自立稳定问题;(3)土钉支护+超前微型桩。
微型桩的作用是减少施工分层开挖中的土体侧向变形、支撑喷射混凝土面层重量的垂直分力,以及改善支护整体稳定性;(4)土钉墙与地下室合一逆作法。
所谓合一就是将土钉墙和地下室的钢筋混凝土外墙或砖墙合二为一,同时施工;(5)土钉墙+放坡+外加剂(粘稠剂、密实剂),放坡有利于开挖和边坡的稳定性,为了提高它的安全程度,保证坡体的整体效应,击入土钉,对土体潜在滑动面进行加固,同时主体中应加适当的外加剂。
目前最常见应用的是土钉支护+土层锚杆技术。
复合土钉墙在有的工程中是以上几种方法综合使用,在土钉墙的施工中,不但要做好支护方案,同时也要作好一些隔渗、防水、降水措施,还要不断的进行变形观测,开挖后立即筑墙,击土钉,对于特别软弱的地基应采取超前加固措施。
深基坑放坡复合土钉墙支护工程施工方案一、工程概况二、施工方案1.方案设计:根据现场地质勘测和设计要求,采用岩土工程专业公司设计的放坡复合土钉墙支护方案。
2.确定施工序列:(1)施工前准备:清理现场,确保施工区域内无杂物和障碍物。
(2)施工平台搭设:设立施工平台,保证施工区域的稳定和安全。
(3)地表标高测量:通过测量,确定地表标高,为后续工作提供参考。
(4)掘进基坑放坡:采用机械挖掘的方式进行基坑放坡,挖掘过程中及时清理倾倒物,保持基坑边坡的稳定性。
(5)土钉墙钻孔:在基坑边坡上预先设置土钉墙钻孔点,按照设计要求进行钻孔。
(6)土钉墙安装:将土钉嵌入钻孔中,采用双组元注浆法进行注浆固结,确保土钉的稳固性。
(7)复合土填筑:在土钉墙与基坑边坡之间填筑复合土,采用机械压实和人工夯实的方式进行。
3.施工方法:(1)基坑放坡:采用挖掘机进行机械挖掘,沟渠及边坡需采用人工修整,坡面修整后进行压实。
(2)土钉墙钻孔:采用钻孔机进行钻孔,孔深应控制在设计要求范围内,孔间距按设计要求设定。
(3)土钉墙安装:将土钉嵌入钻孔中,注浆固结时,通过注浆管进行双组元注浆,确保注浆一次达到设计要求。
(4)复合土填筑:利用挖掘机进行土方倒运,保证填筑的均匀性和紧密度。
4.施工材料和设备准备:(1)施工材料:包括建筑材料、钢材、水泥、注浆材料、土方材料等,材料应符合相关国家标准。
(2)施工设备:包括挖掘机、平地机、土钉墙钻孔机、注浆机、夯实机等必要设备。
5.安全措施:(1)对施工人员进行安全教育培训,确保施工人员了解并遵守相关的安全操作规程。
(2)设置施工现场标志牌和安全警示标志,明确标识危险区域和禁止区域。
(3)设置防护网和安全网,保护施工人员和行人的安全。
(4)严格遵守相关法律和规定,定期进行安全检查和评估。
三、施工进度计划根据工程面积和施工条件,预计施工总工期为XXX天,具体进度安排如下:1.施工准备阶段:清理现场,搭设施工平台,设置施工标志。
土钉墙基坑支护技术要求下面就是土钉墙基坑支护的技术要求啦。
一、土钉的设置。
1. 间距。
土钉之间的距离可不能乱设。
水平间距呢,一般要根据基坑的稳定性要求和土钉的受力情况来定。
通常来说,在1 2米左右比较合适。
就像盖房子砌砖,砖与砖之间得有个合适的间隔,土钉也是这个道理。
太密了浪费材料,太疏了又可能撑不住。
垂直间距也是有讲究的,大概在0.5 2米之间。
这得看基坑的深度、土质情况等因素。
比如说,要是基坑比较深,土质又不太好,那垂直间距可能就得小一点,这样才能保证每一层土钉都能发挥作用,就像搭架子,架子越高,每层架子之间的距离可能就要更密一些才稳当。
2. 长度。
土钉的长度很关键哦。
它得足够长才能深入到稳定的土层中。
一般是根据基坑的深度来确定的,长度大概是基坑深度的0.5 1.2倍。
如果基坑深6米,那土钉长度可能就在3 7.2米之间。
就好比你要把一根棍子插到地里把东西撑住,棍子太短肯定不行,得插到足够深的土里才能撑得稳。
3. 倾角。
土钉的倾斜角度也不是随便定的。
一般来说,倾角在5 20度之间比较好。
这个角度就像射箭的角度一样,得合适才能发挥最大的作用。
如果角度太大,土钉受力就不均匀,容易出问题;角度太小,可能就不能很好地拉住周围的土了。
二、喷射混凝土。
1. 厚度。
喷射在土钉墙上的混凝土得有一定的厚度。
一般厚度在8 15厘米之间。
这就像给土钉墙穿上一件合适厚度的铠甲,太薄了容易被破坏,太厚了又浪费材料。
而且这个厚度要均匀,不能有的地方厚有的地方薄,就像做蛋糕,蛋糕的面糊要抹得均匀,这样蛋糕才好看又好吃,喷射混凝土也是一样,均匀了才能保证土钉墙整体的强度。
2. 强度等级。
喷射混凝土的强度等级也有要求,一般要达到C20左右。
这就像人的力气大小一样,C20的强度能保证混凝土在承受土压力、水压力等外力的时候不会轻易被破坏。
要是强度不够,就像一个体弱的人去干重活,肯定是不行的。
三、钢筋网片。
1. 规格。
钢筋网片的钢筋直径一般在6 10毫米之间。
复合土钉墙支护技术施工工艺与要点探讨近年来,随着我国城市建设的发展,建筑物越来越密集,基坑开挖深度不断加大,基坑降水深度不断增加,对基坑支护和降水工程的要求也更加严格。
土钉墙以其工期短、施工便捷、经济节能、稳定可靠等诸多优点得到迅速的发展。
但是,对于深基坑的支护,单独的土钉支护方法往往无法满足工程需求。
土钉墙支护适用于地下水位以上或经人工降水后的人工填土、粘性土和弱胶结砂土的基坑支护或边坡加固。
土钉墙不宜用于含水丰富的粉细砂层、砂砾卵石层和淤泥质土,不宜用于没有自稳能力的淤泥和饱和软弱土层。
若在软土中应用土钉墙,可以结合使用其他支护形式(如水泥土搅拌桩、钻孔灌注桩)。
因此,复合土钉墙支护以其技术性可靠、施工工艺简单、施工工期短和成本低等优点,在深基坑支护工程中被广泛应用。
一、复合土钉墙支护技术概述复合土钉墙主要是通过水泥土搅拌桩对边坡土体进行土体加固,解决土体自守性、隔水性以及喷射面层与土体的粘结问题;以水平向压密注浆及二次压力灌注解决土体加固及土钉抗拔问题;以相对较深的搅拌桩插入深度解决坑底的抗隆起、管涌和渗流问题,形成防渗帷幕、超前支护及土钉等组成的复合型土钉支护。
合土钉墙是常规土钉墙、预应力锚杆、止水帷幕这种支护体系相互结合的产物,有以下三种基本形式如图1所示。
与传统的土钉墙相比较,复合土钉墙支护技术可应用于复杂的地质情况、较深的基坑、基坑较接近周围建筑物、地下水位高、附加荷载大、单一土钉墙支护形式无法满足工程安全要求的复杂基坑工程中。
二、工程实例(一)工程概况某工程,场地平整,交通便利,占地面积53553.68m2。
建建筑物面积约14000m2,地上8层,地下2层,结构形式为框剪结构,基础形式为筏板基础,基坑深度5.3m。
(二)基坑支护设计根据场地地质条件和周边建筑布置,基坑不同的位置采取不同的支护,基坑放坡后,东侧、南侧采用钢筋网喷射混凝土+钢筋锚杆进行支护;西侧、北侧采用钢筋网喷射混凝土+钢花管锚杆进行支护。
土钉墙支护结构方法简介
土钉墙是一种常见的支护结构,适用于土质较软或较陡峭的斜坡防护、挡土墙和场地加固工程。
土钉墙支护结构方法有以下几种:
一、普通土钉墙支护结构方法:
这种方法的特点是在地面布置钢筋网片,在钢筋网片中垂直打入钢筋,最后将钢筋与钢筋网片和地面混凝土相连。
这种方法的优点是施工简单、成本低,适用于地质条件比较良好的斜坡支护。
二、加筋土钉墙支护结构方法:
在普通土钉墙支护结构的基础上,加以加筋,即钢筋网片中垂直加入
钢筋以增强其抗压强度。
这种方法的优点是支护力度更加稳定,能够
有效地避免土钉墙由于巨大的支护力而失稳的情况。
三、预应力土钉墙支护结构方法:
预应力土钉墙支护结构方法,是通过在土钉墙钢筋上施加预应力,使
钢筋在支护作用下能够更加牢固稳定,这种方法适用于支护要求比较
高的场合,如大型挡土墙、高速公路等。
四、复合土钉墙支护结构方法:
复合土钉墙支护结构方法,是将土钉墙和其它支护结构相结合,以增
强支护力度。
如将钢筋混凝土墙面、钢筋筏板等与土钉墙结合使用,
达到增强支护效果的目的。
总之,土钉墙支护结构方法有多种,应根据具体的地形、地质条件以
及工程要求选择最为适合的方法。
同时,施工方案和监理单位应密切合作,遵循安全第一的原则,保证建设过程安全可靠。

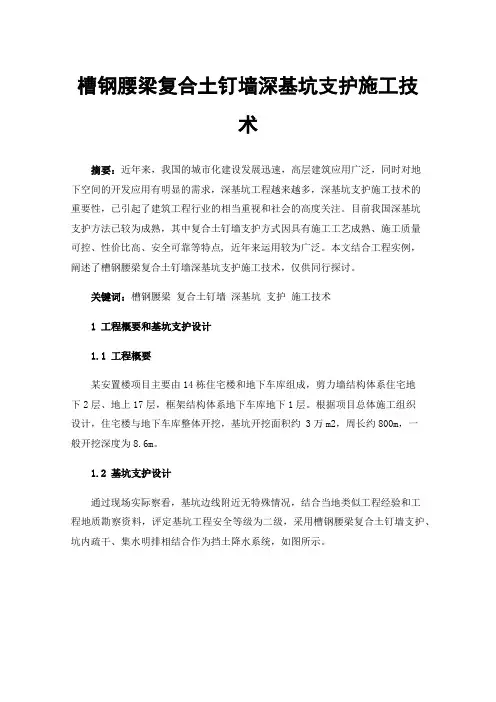

槽钢腰梁复合土钉墙深基坑支护施工技术摘要:近年来,我国的城市化建设发展迅速,高层建筑应用广泛,同时对地下空间的开发应用有明显的需求,深基坑工程越来越多,深基坑支护施工技术的重要性,已引起了建筑工程行业的相当重视和社会的高度关注。
目前我国深基坑支护方法已较为成熟,其中复合土钉墙支护方式因具有施工工艺成熟、施工质量可控、性价比高、安全可靠等特点, 近年来运用较为广泛。
本文结合工程实例,阐述了槽钢腰梁复合土钉墙深基坑支护施工技术,仅供同行探讨。
关键词:槽钢腰梁复合土钉墙深基坑支护施工技术1 工程概要和基坑支护设计1.1 工程概要某安置楼项目主要由14栋住宅楼和地下车库组成,剪力墙结构体系住宅地下2层、地上17层,框架结构体系地下车库地下1层。
根据项目总体施工组织设计,住宅楼与地下车库整体开挖,基坑开挖面积约 3万m2,周长约800m,一般开挖深度为8.6m。
1.2 基坑支护设计通过现场实际察看,基坑边线附近无特殊情况,结合当地类似工程经验和工程地质勘察资料,评定基坑工程安全等级为二级,采用槽钢腰梁复合土钉墙支护、坑内疏干、集水明排相结合作为挡土降水系统,如图所示。
本工程支护设计简要叙述如下:1)按照坡率约1∶0.30放坡,全坡面采用复合土钉墙支护。
2)设置注浆土钉道,梅花形排列,孔内注1∶0.5-0.55的纯水泥浆,土钉主筋采用Φ18钢筋,土钉端部设置单拼]16a槽钢作为腰梁。
3)基坑全坡面设置φ6@150X150钢筋编网并喷射100mm厚C20混凝土面层。
2 复合土钉墙基坑支护施工技术2.1前期准备工作1)成立施工组织管理机构,把基坑支护施工管理工作具体化。
2)项目技术负责人根据设计图纸和规范要求,编制切实可行的施工技术方案,施工之前做好书面技术交底工作。
本工程基坑深度超过5米,属于超过一定规模的危大工程,深基坑支护施工技术方案通过专家论证后方可进行实施。
3)重视“三通一平”工作,合理规划施工场地,利于材料顺利入场、堆放和使用,满足钻机及其他设备作业要求。

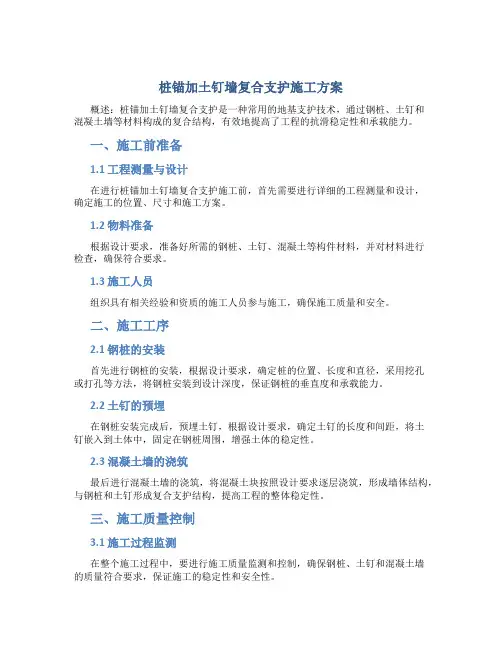

桩锚加土钉墙复合支护施工方案一、项目概况本项目位于地区,是一座公路支护工程。
该路段地质条件较差,存在较大的土体滑动和塌方风险。
为了保障道路的稳定安全,采用桩锚加土钉墙复合支护施工方案。
该方案将结合桩基础和土钉墙,形成一种互相协作的复合支护结构,以提高整体的抗滑能力和承载能力。
二、工程设计1. 桩基础设计:采用C30混凝土桩,直径为600mm,桩长达到稳定土层。
桩的间距为2m,采用均布式布置,以增加整体的承载能力。
2. 土钉墙设计:土钉墙采用喷射法施工,使用直径为16mm的钢筋,埋入土体内并与土钉固结。
土钉间距为1.5m,埋入深度为2m。
钢筋与土体之间采用预应力锚索进行连接,以提高土钉墙的整体稳定性。
3. 支护结构设计:桩基础和土钉墙之间设置水泥土或砂浆填充体,填充体的厚度为300mm。
填充体能够有效分担土体的轴向力和抗滑能力,增加整体支护效果。
三、施工工艺1.桩基础施工:首先进行桩基础的地表清理,确保基坑平整。
然后进行桩基础的打桩作业,采用振动钻孔桩进行施工。
在打桩时,要控制桩的排列和间距,确保桩的布置均匀稳定。
2.土钉墙施工:首先进行土钉墙的标高测量和定位,确定钢筋的埋设位置。
然后进行钢筋的预埋,钢筋的埋设要保证在正确的位置并与土体连接良好。
接着进行喷射法喷涂到已经埋设完成的钢筋上。
3.支护结构施工:在土钉墙施工完成后,要及时进行填充体的施工。
首先进行填充体的材料搅拌和搬运,然后进行填充体的浇筑和压实。
填充体的浇筑要满足设计要求,并保证填充体的均匀性和密实性。
四、质量控制2.物料的质量检验:对施工所用的物料进行抽样检验,确保物料质量符合设计要求。
3.施工的监督检验:对施工过程进行现场监督和检验,确保施工符合规范。
4.结构的测试与验收:对施工完成的支护结构进行力学性能测试,以确保结构的稳定性和安全性。
五、安全措施1.施工人员必须佩戴安全帽、安全鞋等防护用品,并进行安全培训。
2.工地周边设置警示标志,确保施工现场的安全。

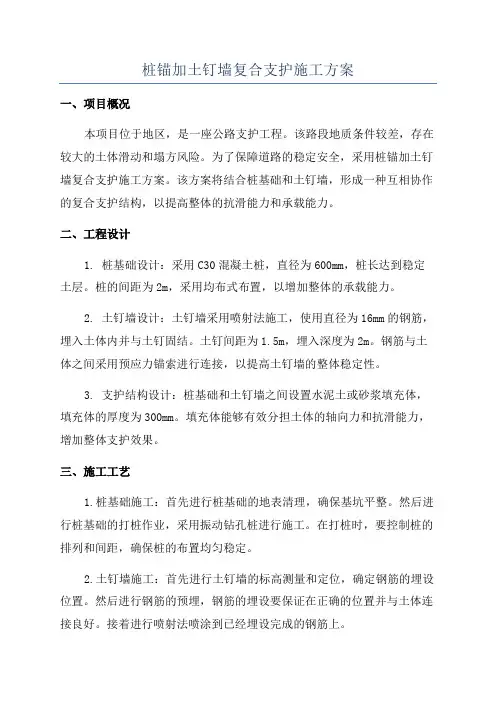

桩锚加土钉墙复合支护施工方案概述:桩锚加土钉墙复合支护是一种常用的地基支护技术,通过钢桩、土钉和混凝土墙等材料构成的复合结构,有效地提高了工程的抗滑稳定性和承载能力。
一、施工前准备1.1 工程测量与设计在进行桩锚加土钉墙复合支护施工前,首先需要进行详细的工程测量和设计,确定施工的位置、尺寸和施工方案。
1.2 物料准备根据设计要求,准备好所需的钢桩、土钉、混凝土等构件材料,并对材料进行检查,确保符合要求。
1.3 施工人员组织具有相关经验和资质的施工人员参与施工,确保施工质量和安全。
二、施工工序2.1 钢桩的安装首先进行钢桩的安装,根据设计要求,确定桩的位置、长度和直径,采用挖孔或打孔等方法,将钢桩安装到设计深度,保证钢桩的垂直度和承载能力。
2.2 土钉的预埋在钢桩安装完成后,预埋土钉,根据设计要求,确定土钉的长度和间距,将土钉嵌入到土体中,固定在钢桩周围,增强土体的稳定性。
2.3 混凝土墙的浇筑最后进行混凝土墙的浇筑,将混凝土块按照设计要求逐层浇筑,形成墙体结构,与钢桩和土钉形成复合支护结构,提高工程的整体稳定性。
三、施工质量控制3.1 施工过程监测在整个施工过程中,要进行施工质量监测和控制,确保钢桩、土钉和混凝土墙的质量符合要求,保证施工的稳定性和安全性。
3.2 施工验收施工完成后,进行验收工作,对施工质量进行检查和评定,确保工程符合设计要求,并且可以正常使用。
四、施工安全措施4.1 安全防护在施工过程中,要加强安全防护措施,包括工地围挡、安全帽、安全绳索等设施,确保施工人员的安全。
4.2 施工规范施工人员要遵守施工规范,按照施工方案进行操作,严格控制施工质量,避免发生事故。
五、总结桩锚加土钉墙复合支护施工是一项复杂的工程,需要严格按照设计要求进行施工,确保工程的稳定性和安全性。
通过合理的施工方案和严格的质量控制,可以有效地提高工程的抗滑稳定性和承载能力,保障工程的顺利进行。
复合土钉墙支护施工方案1. 引言复合土钉墙支护是一种常用于土壤边坡和基坑工程的支护结构。
它由土钉和土体之间的拉力传递机制和土体的抗剪强度共同作用形成,能够有效地提高土体的整体稳定性和抗滑性能。
本文将详细介绍复合土钉墙支护施工方案,包括施工前的准备工作、施工步骤、施工要点和注意事项等内容。
2. 施工前准备工作2.1 勘测与设计在进行复合土钉墙支护施工前,必须进行详细的勘测和设计工作。
勘测工作包括对地形地貌、土质、岩性等进行调查,确定施工区域的地下水位、土体的强度参数等;设计工作则包括根据勘测结果,合理布置土钉的位置、间距和深度,并计算土钉的数量和尺寸等。
2.2 材料准备进行复合土钉墙支护施工前,需要准备好以下材料:•土钉:根据设计要求,采购合适尺寸和数量的土钉;•钢筋:用于土钉的加固,选择符合规范要求的钢筋;•锚固材料:用于土钉的固定,可选用化学锚杆、锚索等;•土工合成材料:用于土壤加固,可选用土工布、土工格栅等;•注浆材料:用于土钉的注浆加固,可选用水泥砂浆等。
2.3 设备准备施工前还需要准备好以下设备和工具:•钻机:用于钻探孔洞,选用合适功率和规格的钻机;•敲击机:用于安装土钉时的锤击作业,选用合适规格和工作性能的敲击机;•注浆设备:用于土钉注浆加固时的注浆作业,选用合适类型和工作效率的注浆设备;•挖掘机:用于挖掘基坑和开挖土钉孔洞,选用合适规格和工作性能的挖掘机;3. 施工步骤复合土钉墙支护施工的基本步骤如下:3.1 基坑开挖与准备按照设计要求,在施工现场进行基坑开挖,并保持基坑的良好排水和平整度。
清理基坑内的杂物、水泥渣等,并进行基坑的加固和防护。
3.2 钻孔与土钉安装根据设计要求,在基坑边坡上按照设计要求进行土钉钻孔,钻孔的位置、间距和深度应符合设计规范和要求。
钻孔完成后,进行土钉的安装,将土钉嵌入孔洞中,并使用敲击机进行锤打,使土钉与土体形成有效的结合。
3.3 注浆加固在土钉安装完毕后,使用注浆设备对土钉进行注浆加固。
复合土钉墙支护技术哎呀,这题目听起来挺专业的哈,复合土钉墙支护技术,这玩意儿听起来就像是建筑工地上那种高大上的东西。
不过,别担心,咱们今天就用大白话聊聊这玩意儿。
记得有一次,我路过一个正在施工的工地,那场面,真是壮观啊。
各种机器轰隆隆的,工人们忙得不亦乐乎。
我站在围栏外,看着那些巨大的机器,心里想,这得是多复杂的技术啊。
然后,我就看到了那面墙,那不是普通的墙,那是复合土钉墙。
你可能会问,啥是复合土钉墙啊?简单来说,它就是一种加固土体的方法,就像是给土体打了个“补丁”,让土体更结实。
这技术,可不是随便拿几根钉子往土里一钉那么简单。
它需要精确的计算,专业的设计,还有精细的施工。
我看着那些工人们,他们手里拿着的不是普通的锤子和钉子,而是专业的土钉。
他们得先测量好位置,然后在墙上钻孔,再把土钉插进去。
这土钉可不是一般的钉子,它得有足够的长度和强度,才能支撑起整个墙面。
我看着他们把土钉一个个插进去,然后填上水泥浆,让土钉和土体紧密结合。
这过程得小心翼翼的,不能有丝毫的马虎。
我心想,这活儿可真不容易啊,得有技术,还得有耐心。
等到土钉都插好了,工人们又开始在墙上铺上钢丝网,然后用水泥砂浆把钢丝网和土钉一起固定住。
这水泥砂浆得搅拌均匀,不能太稀也不能太稠,这样才能保证墙面的强度。
我站在那里,看着这面墙一点点地变得坚固起来,心里不禁感叹,这技术真是了不起。
它不仅能保护工地的安全,还能减少土体的位移,提高工程的稳定性。
最后,当这面复合土钉墙支护技术完成的时候,我看着那面墙,它就像是工地上的守护神,静静地守护着工地的安全。
虽然它不会说话,但它的存在,就是最好的证明。
所以,你看,这复合土钉墙支护技术,虽然听起来挺复杂的,但其实它就像是给土体穿上了一件坚固的盔甲,让它更加稳固。
这就是我那天在工地上看到的,一个简单而又不平凡的技术。
复合土钉墙支护技术(一)分项工程概况针对周边环境条件和场地状况,基坑西侧及南侧,采用土钉墙的支护形式。
复合土钉墙构成要素主要有土钉、预应力锚杆、挂网喷射混凝土面层、原位土体等。
(二)施工方法及创新点1、周边放样施工前,进行基坑周边放样,并请监理复核。
土方开挖前,再一次对周边放样复核。
2、土方开挖与土钉墙的配合为保证基础施工安全,进行土钉墙施工开挖时挖机必须沿围护四周按土钉支护段分层分段开挖,严禁超挖。
土钉墙施工开挖过程分两个阶段:基坑开挖第一阶段随土钉墙施工进度进行,开挖前由甲方召开土方开挖协调会,确定在土方开挖过程中各方的协作关系。
开挖时随土钉墙施工进程,每天开挖的工作量必须在土钉墙能够施工完成的范围内,严禁超挖。
开挖面高度应与土钉墙施工竖向间距相一致,沟槽上口宽度6~7米。
第一层开挖深度设计第一道土钉标高下20cm。
以后以每层1米控制开挖,开挖时须将整个基坑平面分区,开挖长度约为每段30米左右,开挖自第二层开始开挖须按挖一段留一段作支撑来控制开挖,最后一层开挖至基坑底,土钉墙支护进度随土方开挖进度。
前层土钉完成注浆24小时以上,面层砼喷射完毕12小时以上,土钉施工养护达到强度后方可进行下一层土体的开挖。
开挖进程和土钉墙施工形成循环作业。
开挖时挖机不得撞击网壁和锚头。
土钉墙施工最后一层完成后既可进行第二阶段的基坑大面积开挖土方外运。
土方开挖总的原则是平面分区,竖向分层,严禁超挖,挖土机在土钉墙施工期间应服从土钉施工人员的指挥。
土方开挖形成施工面后,土钉支护应在48小时内完成。
3、土钉制作、成孔土钉采用焊接钢管,打入法施工(若打入困难时,可预钻孔后再安装土钉锚杆),土钉钢管四周开注浆孔,呈梅花状布置,土钉靠坑内一侧1/3土钉长度范围内可不设注浆孔,制作成后,底部封口备用。
土钉在边坡上定位后用轻型冲击钻机将制作成的钢管直接打入,轻型冲击钻机由空压机风动作为动力。
土钉锚固采用螺纹钢作为联系筋,在钢筋网编制完成后,将土钉锚杆联系在一起,管头用井字衬垫将联系筋和锚管压紧在钢筋网上,焊紧固定。
注浆式微型钢管桩复合土钉墙支护结构施工工法注浆式微型钢管桩复合土钉墙支护结构施工工法一、前言注浆式微型钢管桩复合土钉墙支护结构施工工法是一种应用广泛的支护工法,它将微型钢管桩注浆与土钉结合使用,能够有效地增强土体的抗剪和抗拉强度,提供稳定的支护效果。
本文将对该工法的工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例进行详细介绍。
二、工法特点注浆式微型钢管桩复合土钉墙支护结构具有以下几个特点:1. 结构简单:采用微型钢管桩和土钉的组合结构,易于施工和维护;2. 支护效果好:注浆增强土体的抗剪和抗拉强度,能够有效地提供支护效果;3. 经济实用:采用微型钢管桩和土钉相结合的方式,成本相对较低,经济效益较好;4. 适应性强:适用于各种地质条件和复杂环境,适应范围广。
三、适应范围注浆式微型钢管桩复合土钉墙支护结构适用于以下情况:1. 需要增强土体抗剪和抗拉强度的地方;2. 土体质地松散、易于塌方的地区;3. 地质条件复杂,需要针对不同条件进行定制支护方案的场合;4. 需要考虑成本因素和施工周期的工程。
四、工艺原理注浆式微型钢管桩复合土钉墙支护结构的工艺原理在于通过注浆技术增强土体的抗剪和抗拉强度,并利用微型钢管桩和土钉的相互配合,形成稳定的支护结构。
具体工艺包括以下几个步骤:1. 地面准备:清理施工现场,确定钻孔位置和布置钻孔机械设备;2. 钻孔作业:采用微型钢管桩钻孔机进行钻孔,保证孔径和孔深符合设计要求;3. 空桩灌浆:在钻孔中灌注注浆材料,以加固土体;4. 安装微型钢管桩:将微型钢管桩按照设计要求插入注浆孔内;5. 钢管注浆:通过钢管内注浆管向土体注浆,增强土体强度;6. 土钉布置:按设计要求在墙后方布置土钉,通过锚固土体来提供拉力支撑;7. 土钉注浆:通过土钉注浆管注浆,增强土钉与土体的结合强度;8. 填土夯实:在土钉墙后方依次填筑土体,并进行夯实。
五、施工工艺1. 地面准备:清理施工现场,确保施工现场平整;2. 钻孔作业:使用微型钢管桩钻孔机,按照设计要求进行钻孔;3. 空桩灌浆:在钻孔中灌注注浆材料,待注浆材料凝固后,进行下一步操作;4. 安装微型钢管桩:将微型钢管桩按照设计要求插入注浆孔内;5. 钢管注浆:通过钢管内注浆管向土体注浆,确保注浆材料完全充填空隙;6. 土钉布置:根据设计要求,在墙后方布置土钉,并进行预埋或钻孔;7. 土钉注浆:使用土钉注浆管进行注浆,增强土钉与土体的结合力;8. 填土夯实:在土钉墙后方依次填筑土体,并进行夯实。
复合土钉墙基坑支护技术规范前言一、本规范适用范围1、土钉墙适用于地下水位以上或经人工降低地下水位后的人工填土、黏性土和弱胶结砂土的基坑支护或边坡加固。
土钉墙宜用于深度不大于12m 的基坑支护或边坡加固,当土钉墙与有限放坡、预应力锚杆联合使用时,深度可增加;不宜用于含水丰富的粉细砂层、砂砾卵石层和淤泥质土;不得用于没有自稳能力的淤泥和饱和软弱土层。
二、编制参考标准及规范1、中华人民共和国国家标准《建筑工程施工质量验收统一标准》(GB 50300-2001);2.中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》(GB 50202-2002);3.中华人民共和国行业标准《建筑基坑支护技术规程》(JGJ 120-99);4.中华人民共和国国家标准《建筑边坡工程技术规范》(GB 50330-2002)。
三、本规范是根据住房和城乡建设部近年来复合土钉墙基坑支护的实践经验,主要内容包括总则、术语和符号、基本规定、勘察、设计、施工与检验、监测等。
四、本规范中以黑体字标志的条文为强制性条文,必须严格执行。
为了提高本规范的质量,请各单位在执行过程中,注意总结经验,积累资料以供后期补充完善。
目次一总则 (1)二术语和符号 (1)1术语 (1)2符号 (2)三、基本规定 (4)四、勘察 (5)五、设计 (7)1一般规定 (7)2土钉长度及杆体截面确定 (9)3基坑稳定性验算 (13)4构造要求 (18)六、施工与检测 (21)1一般规定 (21)2复合土钉墙施工 (22)3降排水施工 (25)4基坑开挖 (26)5质量检查 (26)七、监测 (29)附录A土钉抗拔基本试验 (29)附录B土钉抗拔验收试验 (32)一总则1、为使复合土钉墙基坑支护工程达到安全适用、技术先进、质量可靠及保护环境的要求,制定本规范。
2、本规范适用于建筑与市政工程中复合土钉墙基坑支护工程的勘察、设计、施工、检测和监测。
3、复合土钉墙支护工程应综合考虑工程地质与水文地质条件、场地及周边环境限制要求、基坑规模与开挖深度、施工条件等因素的影响,并结合施工总结的经验,合理设计、精心施工、严格检测和监测。
复合土钉墙在深基坑支护技术中的应用分析摘要:深基坑支护是建筑工程中不可缺少的施工工序,复合土钉墙支护技术在深基坑工程中得到广泛应用,由土钉和预应力锚索组成的复合土钉墙支护结构可以有效加固周围土体,控制基坑变形,对此,施工单位应当认识到复合土钉墙深基坑支护技术的重要性,加强施工质量控制,以更好的满足建筑工程施工需求,复合土钉墙施工技术可以有效地应用于软土等特殊地质条件下的基坑支护,而且具有工艺简单、造价低、工期短等优点。
关键词:复合土钉墙;深基坑支护;技术应用分析一、复合土钉墙支护施工技术的概述复合土钉墙支护技术针对不同的场地条件和地质条件,采取因地制宜、灵活多变的组合支护结构,在国内外的深基坑支护工程中得到广泛的应用。
由土钉被动保护,锚索主动保护,来维护基坑整体的稳定性,大量事实证明,在建筑深基坑支护工程施工中合理应用复合土钉墙支护技术有利于最大程度地强化基坑的稳固性,从而保障深基坑内基础工程施工的安全,但由于该支护方法涉及到土体、土钉、孔内注浆体、混凝土面层和预应力锚索的共同作用,使得该支护技术的工作性能极其复杂。
二、复合土钉墙施工技术在深基坑支护施工技术中的应用本文从土钉和锚索的工作机理和施工工序着手讨论复合土钉墙在本工程中的应用和质量控制,7814工程水文地质由上至下第一层为粉质粘土素填土,第二层为粘质粉土、砂质粉土,以下各层均为卵石、碎石,地下20米范围内未检测到地下水,本工程深基坑最深处相对绝对高程-10.65米,故不需考虑降水。
1、钢管土钉墙+锚索边坡支护施工本工程中配套楼、住宅楼采用了钢管土钉墙+锚索边坡支护技术,采用了钢管土钉与锚索分层间断打入的方式,为配套楼和住宅楼的基础施工提供了良好的安全屏障,以下为具体施工技术要点。
(1)挖土和修坡土方开挖应严格遵循开槽支撑、先撑后挖、分层开挖、严禁超挖的原则,在机械开挖过程中施工作业人员会根据直角三角形原理制作一根吊杆,端部用计算长度的线绳拴上铅锤,向基坑内侧进行探测,用来控制边坡坡度。
复合土钉墙基坑支护技术规范
综述
复合土钉墙支护技术规范适用于复合土钉墙支护工程,选择缓蚀性和适口性较好的坚
硬土体,结合相应的设备基础,采用复合土钉支护技术,进行复合土钉及后排面支护。
该
技术规范分为:材料要求组分、设备要求、施工技术要求和质量控制要求等四部分。
一、材料要求
1. 土壤组成:选择坚硬的土体,其粒径介于粗砂和中细砂之间,并具有缓蚀性和适
口性。
2. 复合土钉:采用抗体-混凝土混合物制成,钉头施工固定均匀,容许偏差30mm。
3. 后排面结构:a.采用钢筋混凝土面层,细碎程度和配合度应符合设计要求,孔穴
容许偏差不得超过20mm;b.选择施工性能好的混凝土,硬度符合设计,并经过可靠的抗压强度检验;c.后排面植入垫层时,应采用硬质的混凝土,大小应符合设计规定。
二、设备要求
1. 支护基础:在根据施工条件及设计要求选择水泥浆混合设备时,必须考虑位管式
混凝土机械化施工条件;2. 复合土钉应用:采用管壁牢固装配土钉头,防止土钉舞动;3. 防护结构加固:在施行管壁防护面层结构时,应确保混凝土质量,必要时可采用防水表面
处理技术,如采用改性沥青或涂层等。
三、施工技术要求
1. 施工前,应先进行现场调查:查明物料质量、管壁尺寸、复合土钉深度等;
2. 土
壤泵装条件:采用水平泵装,深度不应超过2m;3. 复合土钉进程和紧固:在复合土钉固
定前,按照设计要求降落安装,进程紧固应满足设计要求,深度容许偏差不超过30mm;4. 后排面施工:采用钢筋混凝土,施工时应严格按照设计要求进行。
复合土钉墙支护技术
一、分项工程状况
依据地质勘察报告,本工程自然地坪平均标高为27.35m(不同的施工区域,地坪标高不同),场区地层以第四纪沉积的粘性土、粉土和砂土交互层为主,在局部沟、塘区域形成新近沉积层,厚度不超过5m;南指廊中部开挖深度为10.7m,核心区开挖深度为12.11m,两翼开挖深度为5m,总护坡面积约27200m2,因开挖深度较深,根据场区地质状况,决定采用土钉墙支护形式进行支护。
二、施工方法及创新点
自然地坪下1.2m,10o倾角。
土钉层间距1.5m,二级钢筋Ф18,孔径130mm。
放坡1:0.2。
往下每1.5m一道,共八道
施工方法:
1、修坡
基坑开挖作业用挖土机。
对挖掘后的边坡需用人工进行修整,确保边坡的立面角和壁面的平整度。
当遇有上层滞水影响时,要在坡面上每隔1m插放一个泄水孔,疏导滞水对坡面的破坏作用。
2、编扎钢筋网
钢筋网按照Ф6.5@250×250编制,如遇到边坡土方稳定性差,在修好坡后,先喷射一层混凝土,然后再按正常顺序编扎钢筋网。
上下层的竖向钢筋搭接,长度大于一个网格,以保证钢筋网的整体性。
3、成孔
本工程主要采用人工洛阳铲成孔,深度12.11m土钉墙成孔直径为130mm,水平夹角10o。
由于场区地下水位较高,含砂量大,人工成孔较困难土层时,打管成孔,以确保土钉孔的成孔质量。
在成孔过程中,需将孔中的残土清除,确保有效孔深,才能保证下道注浆工艺的质量。
4、土钉制作与安放
为保证土钉能定位于孔的中心位置,需沿长度每隔2m焊上定位支架,定位支架的高度要确保使锚筋能够居中。
插筋前应检查锚筋,包括长度、注浆管是否有漏浆等。
插筋时应抬起后部使之与成孔角度相同,徐徐插进,防止碰坏孔壁。
筋插入孔后应注意留出锚筋外露部分以满足固定长度。
为了控制土钉墙的水平位移,故将原12.11m深度的土钉墙中第三层土钉改为预应力锚杆,预应力锚杆直径为130mm,锚杆总长度为16m,其中非锚固段长度为4m,锚固段长度为12m,锚杆采用2Ф18钢筋,锚头用一根Ф25钢筋与锚体2Ф18钢筋焊接,锚杆的设计拉力值为15t/根,张拉锁定值为11t/根。
5、注浆
注浆质量时保证土钉抗拔力的关键。
在施工中必须认真按照设计要求,严格控制配料比,并根据施工需要,在浆液拌制过程中添加早强剂,以确保浆液的流动性和提高早期强度,使土钉早日进入工作状态。
注浆方式为底部注浆,即将注浆管插入孔底(距孔底200mm左右),浆液从孔底开始向孔口灌填。
注浆一般不少于2次,保证浆液挤满孔壁。
向孔内注入浆体的充盈系数为1.05~1.15,强度为M20,尤其对于在砂卵石层中的注浆,更要保证注浆质量。
浆体应搅拌均匀并立即使用,开始注浆前、中途停顿或作业完毕后需用水冲洗道路。
6、土钉端部焊接
土钉端部应与加强筋、钢筋网互相焊接。
各钢筋的位置由里向外是:钢筋网、横向弯钩主筋及横向加强筋(连接筋)。
土钉钢筋外露部分做90度弯钩,弯钩长度不小于钢筋直径的10倍(土钉钢筋为18mm弯钩长度不小于200mm),次弯钩紧压钢筋网,且与横向加强筋(Ф18)进行焊接,采用单面焊,焊缝长度不小于土钉钢筋直径的10倍。
7、喷射混凝土
喷射混凝土强度等级采用C20,其配比为:水泥:砂:碎石:水=1:2:2:0.5(以试验室确定为准),碎石的最大粒径不超过12mm,喷射混凝土机的工作压力为0.3~0.4Mpa,喷射厚度80mm。
当采用两次喷身时,第一次喷射厚度以不完全覆盖钢筋网为宜,以便第二次施喷时有部分钢筋网与第二次喷射混凝土层连接。
每层喷射混凝土应从下至上螺旋进行,这样可防止喷射混凝土自重悬吊于上层土钉,增加上一层土钉荷载,尤其是当上层土钉注浆和喷射混凝土尚未达到一定强度时,更应尽量避免。
创新点:
1)支护深度大(最大深度12.11m),土钉锚固深度深。
2)为了控制土钉墙的水平位移,土钉墙中第三层土钉改为预应力锚杆。
3)施工面积大,各区域土质情况各异,需针对不同土质制定针对性支护方案。
三、保证质量的措施
1、技术人员在放出定位轴线、点后,需会同有关人员进行桩位复核,使偏差控制在允许范围内。
2、配备专职测量员进行质量控制,及时恢复灰线,将基槽开挖线下口线测放到基底,控制开挖标高。
3、挖土过程中配备足够的人员,随时清槽和修坡
四、直接经济效益和社会效益
该项方案总施工工期为66天,较其他护坡支护方案节省工期,为结构基础施工抢出宝贵时间。
方案的合理性保证了基坑内桩基施工、承台施工以及地下结构施工的安全、有效、快捷。
