2010年一级《专业工程管理与实务(建筑工程)》考试参考答案D三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)【案例一】参考答案答:1、满足合同工期要求。
应重点控制施工线路A→B→D→F→H或①→②→③→⑤→⑥→⑦→⑧。
2、事件一中:监理工程师做法妥当,因为专业分包单位与建设单位没有合同关系,分包单位不得与建设单位和监理单位发生工作联系,所以,拒收分包单位报送专项施工方案、以及对总包单位下达停工令是妥当的。
施工总承包单位做法不妥当,因为专业分包单位与建设单位没有合同关系,监理单位不得对其下达停工令;而总包单位与与建设单位有合同关系,并且应对分包工程质量和分包单位负有连带责任,所以施工总承包单位拒签停工令的做法是不妥当的。
3、施工总承包单位可索赔的赶工费为0万元。
由于G工作的总时差TFG=29-27=2个月,因设计变更原因导致G工作停工1个月,没有超过G工作2个月的总时差,不影响合同工期,所以总承包单位不能索赔的赶工费。
4、由题意可知,H工作宜组织加快成倍节拍专业流水。
①.确定流水步距: K b=各流水节拍的最大公约数=1月②.确定各专业工作队数b j=t j/K b:b p=2/1=2, b R=1/1=2,b Q=2/1=2= ∑b j=2+1+2 =5(个)n1-1)·K b+③.计算工期:T=(m·r+n1∑Z1-∑C =(3+5-1)×1=7(月)④.绘制流水施工进度表H工作相邻工序的流水步距为1个月,工期可缩短11-7=4个月【案例二】参考答案答:1、自开工至主体结构施工完成,施工单位除现场临时用电工程外,还应陆续报以下安全专项施工方案(至少列出四项):(实务教材P224)①供水管线防护工程;②塔吊、施工外用电梯等特种设备安拆工程③悬挑卸料平台、悬挑脚手架工程④核心筒大模板工程⑤水平砼构件模板支撑系统工程[注:由于基坑深度不超5m(6.9-2=4.9m)、地下水位(-7.5m)在坑底以下,所以不需要报深基坑支护与降水工程、土方开挖工程安全专项施工方案;建筑幕墙工程应报安全专项施工方案,但不属于自开工至主体结构施工期间]。
首页,建筑网校〉一级建适师〉试題中心〉历年考题〉正文2010年一级建造师《市政公用工程管理与实务》真题及答案 ........ ....... ................. ..... 2011-8-10 17:34 【大中小】【打印】【我要纠错】2010年度全国一级建造师执业资格考试试卷《市政公用工程管理与实务》一、单项选择题1. 道路无机结合料稳立基层中,二灰稳泄土的()高于石灰土。
A. 板体性B. 早期强度C. 抗冻性D. 干缩性【答案】C2. 路而结构中的承重层是()。
A. 基层B. 上而层C. 下而层D. 垫层【答案】A3. 普通混凝上路而施工完毕并经养护后,在混凝上达到设讣()强度的40%以后,允许行人通过。
A. 抗压B. 弯拉D. 剪切【答案】B4. 刚性挡上墙与土相互作用的最大土压力是()土压力。
A. 静止B. 被动C. 平衡D. 主动【答案】B5. 沉预制桩时,锤击过程应采用()°A. 重锤高击B. 重锤低击C. 轻锤髙击D. 轻锤低击【答案】B6. 设讣强度为C50的预应力混凝上连续梁张拉时,混凝上强度最低应达到()MPsA.35.0B.37.5C.40.0b. 45.0【答案】B7. 后张法预应力筋张拉后孔道压浆采用的水泥浆强度在设汁无要求时,不得低于()MPa。
A. 15B. 20D. 35【答案】C&采用喷锚暗挖法施工多层多跨结构隧道时,宜采用的施工方法为()。
A. 全断而法B. 正台阶法C. 单侧壁导坑法b.柱洞法【答案】D9.下列供热管道的补偿器中,属于自然补偿方式的是()。
A •波形补偿器B.Z型补偿器C.方型补偿器b.填充式补偿器【答案】B10.由低压和中压B (中圧A)管道组成的燃气输配系统属于()系统。
A.—级B.二级C.三级D.多级【答案】B11.关于沥青碎石(AM)混合料和沥青混凝土(AC)区别的说法,错误的是()°A.沥青混凝土的沥青含重较高B.沥青混凝土掺加矿质壊料C.沥青混凝土级配比例严搭D.形成路面的孔隙率不同【答案】A12.关于排水管道闭水试验的条件中,错误的是()・A.管道及检查井外观质量已验收合格B.管道与检查井接口处已回填C.全部预留□已封堵,不渗漏D.管道两端堵板密封且承载力满总要求【答案】B13•现浇混凝土水池的外观和內在质量的设计要求中,没有()要求。
2010年一级建造师考试《建筑工程管理与实务》真题及答案解析【完整版】一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.在建筑结构中,从基础到上部结构全部断开的变形缝是( )。
A .伸缩缝B .沉降缝C .防震缝D .温度缝【答案】B【解析】当地基土质不均匀,房屋将引起过大不均匀沉降造成房屋开裂,严重影响建筑物的正常使用,甚至危及其安全。
为防止沉降裂缝的产生,可用沉降缝在适当部位将房屋分成若干刚度较好的单元,沉降缝的基础必须分开。
2.如图1所示,P 1、P 2分别为两个相互垂直力的合力。
关于P 1、P 2的关系,正确的是( )。
图1A .P 1=P 2B .P 2=3P 1C .P 1<P 2<3P 1D .P 2>3P 1【答案】C【解析】根据图示可得1=P2P ==13P = 因此可以得出,P 1<P 2<3P 1。
3.下列常见建筑结构体系中,适用房屋建筑高度最高的结构体系是( )。
A .框架B .剪力墙C .框架-剪力墙D .筒体【答案】D【解析】A 选项,在非地震区,框架结构一般不超过15层;B 选项,剪力墙适用于小开间的住宅和旅馆等,一般在180m高度范围内都可以适用;C选项,框架-剪力墙结构可以适用于不超过170m高的建筑;D选项,筒体结构体系高度不超过300m的建筑。
4.大跨度混凝土拱式结构建(构)筑物,主要利用了混凝土良好的()。
A.抗剪性能B.抗弯性能C.抗拉性能D.抗压性能【答案】D【解析】拱是一种有推力的结构,它的主要内力为轴向压力,可利用抗压性能良好的混凝土建造大跨度的拱式结构。
由于拱式结构受力合理,在建筑和桥梁中被广泛应用。
它适用于体育馆、展览馆等建筑中。
5.[已过时]关于建筑物体形系数和耗热量比值的关系,正确的是()。
A.体形系数越大,耗热量比值越大B.体形系数越大,耗热量比值越小C.体形系数越小,耗热量比值越大D.耗热量比值与体形系数无关【答案】A【解析】建筑物与室外大气接触的外表面积与其所包围的体积的比值。

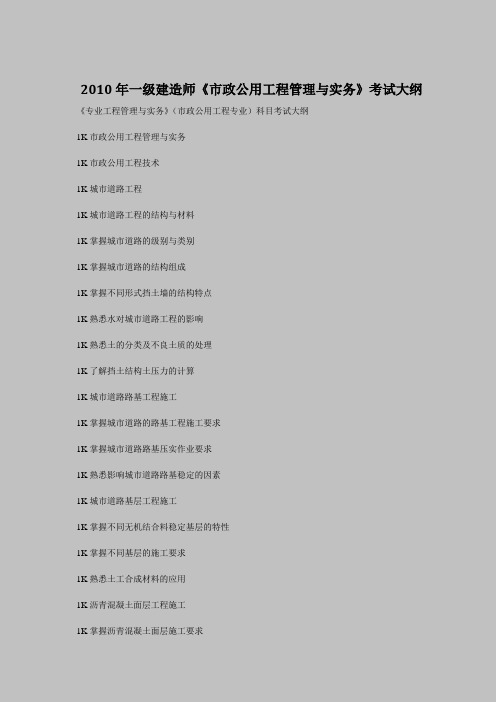

2010年一级建造师《市政公用工程管理与实务》考试大纲《专业工程管理与实务》(市政公用工程专业)科目考试大纲1K市政公用工程管理与实务1K市政公用工程技术1K城市道路工程1K城市道路工程的结构与材料1K掌握城市道路的级别与类别1K掌握城市道路的结构组成1K掌握不同形式挡土墙的结构特点1K熟悉水对城市道路工程的影响1K熟悉土的分类及不良土质的处理1K了解挡土结构土压力的计算1K城市道路路基工程施工1K掌握城市道路的路基工程施工要求1K掌握城市道路路基压实作业要求1K熟悉影响城市道路路基稳定的因素1K城市道路基层工程施工1K掌握不同无机结合料稳定基层的特性1K掌握不同基层的施工要求1K熟悉土工合成材料的应用1K沥青混凝土面层工程施工1K掌握沥青混凝土面层施工要求1K掌握改性沥青混合料面层施工要求1K熟悉沥青混凝土(混合料)结构组成1K熟悉沥青混凝土对材料的要求1K了解沥青混凝土路面的再生利用技术1K水泥混凝土路面工程,建设工程敎育网1K掌握水泥混凝土路面的构造特点1K掌握水泥混凝土路面施工要求1K城市桥梁工程1K城市桥梁基坑施工1K掌握明挖基坑施工技术1K掌握各类围堰施工技术1K熟悉地基加固处理方法1K城市桥梁基础施工1K掌握桩基础施工方法与设备选择1K掌握钻孔灌注桩施工技术1K掌握沉入桩施工技术1K熟悉沉井下沉施工技术1K钢筋混凝土和预应力混凝土1K掌握城市桥梁工程模板、支架的施工要求1K掌握混凝土强度、混凝土材料及配制的要求1K掌握钢筋混凝土施工技术1K掌握后张预应力材料与锚具的正确使用1K掌握预应力混凝土施工技术1K城市桥梁工程上部结构施工1K掌握现浇预应力混凝土连续梁施工技术1K掌握预制钢筋混凝土、预应力混凝土简支梁(板)安装技术1K掌握钢一混凝土组合梁施工技术1K熟悉钢梁制作与安装技术1K熟悉钢筋(管)混凝土拱桥施工技术1K了解斜拉桥的施工技术1K管涵和箱涵施工1K掌握管涵的施工技术1K掌握箱涵顶进的技术1K城市轨道交通和隧道工程1K深基坑支护及盖挖法施工1K掌握深基坑支护结构的施工要求1K掌握地下连续墙的施工技术1K掌握盖挖法施工技术1K盾构法施工,建设工程敎育网1K掌握盾构法施工控制要求1K掌握盾构法施工现场的设施布置1K掌握应该停止盾构掘进的要求1K了解盾构机型的选择1K喷锚暗挖法施工1K掌握喷锚暗挖法的掘进方式选择1K掌握喷锚加固支护的施工要求1K掌握衬砌及防水的施工要求1K熟悉小导管注浆加固土体技术1K熟悉管棚的施工要求1K城市轨道交通工程1K了解城市轨道交通车站形式1K了解地铁区间隧道的特征1K城市给水排水工程1K给水排水厂站施工1K掌握常用降水方法与布置要求1K掌握现浇混凝土水池施工技术1K掌握装配式预应力混凝土水池施工技术1K掌握构筑物满水试验的规定1K熟悉水池施工中的抗浮措施1K了解泵站主要设备的选择1K了解给水排水厂站工艺管线施工与设备安装1K给水排水工程,建设工程敎育网1K熟悉给水处理工艺流程1K熟悉城市污水处理工艺流程1K了解再生水回用1K城市管道工程1K城市给水排水管道工程施工1K掌握管道开槽的施工要求1K掌握管道地基的施工要求1K掌握管道接口方式的适用条件1K掌握管道功能性试验的规定1K掌握管道交叉的处理方法1K熟悉普通顶管法施工技术1K了解排水管网系统1K城市热力管道工程施工1K掌握热力管道施工与安装1K掌握热力管道功能性试验的规定1K熟悉热力管道的分类1K了解热力管网的附件1K燃气管道工程施工1K掌握燃气管道施工技术要求1K掌握燃气管道功能性试验的规定1K熟悉燃气管道的分类1K熟悉燃气管网调压站附属设施1K了解燃气管道的主要附件1K生活垃圾填埋处理工程1K生活垃圾填埋处理工程施工1K熟悉泥质防水层及膨润土垫(GCL)的施工要求1K熟悉聚乙烯(HDPE)膜防渗层的施工要求1K了解垃圾填埋对环境的影响1K 市政公用工程项目管理实务1K市政公用工程投标书与报价1K掌握市政公用工程投标书的编制与内容要求1K掌握市政公用工程投标报价的编制程序与方法1K市政公用工程施工项目成本管理1K掌握市政公用工程施工项目成本管理的原则1K掌握市政公用工程施工项目成本管理基础工作1K掌握市政公用工程施工项目成本目标责任制1K掌握市政公用工程施工项目成本管理程序与内容1K市政公用工程施工项目合同管理1K掌握市政公用工程施工阶段合同管理的规定与内容1K掌握市政公用工程分包项目招标与合同管理1K掌握市政公用工程索赔原则与程序1K市政公用工程施工组织设计1K掌握市政公用工程施工组织设计的编制与内容要求1K掌握市政公用工程施工专项方案的编制与内容要求1K熟悉市政公用工程施工期间交通疏导的要求1K市政公用工程造价组成,建设工程敎育网1K掌握市政公用工程设计概算的内容1K掌握市政公用工程施工预算的编制依据1K掌握市政公用工程施工预算的编制方法1K熟悉市政公用工程工程量清单计价的要求1K市政公用工程施工项目现场管理1K掌握市政公用工程施工现场管理的内容与要求1K掌握环保、文明施工的内容与要求1K市政公用工程施工项目进度计划的实施与控制1K掌握市政公用工程施工项目进度计划的控制1K掌握市政公用工程施工进度计划实施与调整1K掌握市政公用工程施工进度计划审核的内容1K市政公用工程施工进度计划的编制与总结1K掌握市政公用工程施工进度计划的编制方法1K掌握市政公用工程施工进度报告的内容1K熟悉市政公用工程施工进度总结的编制1K市政公用工程施工项目质量计划编制、控制和工程验收1K掌握市政公用工程施工项目质量计划的编制与内容要求1K掌握市政公用工程施工项目质量计划的实施与控制1K掌握市政公用工程施工验收程序与质量文件的内容1K熟悉市政公用工程竣工备案的规定1K市政公用工程旋工项目质量控制的规定1K掌握市政公用工程施工项目质量控制的规定1K市政公用工程施工项目质量控制过程管理1K掌握市政公用工程施工准备阶段的质量控制1K掌握市政公用工程施工过程的质量控制1K掌握市政公用工程质量控制的总结、改进、纠正和预防1K城市道路工程前期质量控制1K掌握城市道路工程前期工作的内容1K掌握城市道路施工准备的要求1K城市道路结构工程质量控制1K掌握城市道路结构工程无机结合料稳定基层的质量控制措施1K掌握城市道路结构工程沥青混合料面层施工质量控制要求1K掌握城市道路结构工程水泥混凝土路面施工质量控制要求1K熟悉压实度的检测评定标准1K城市道路工程季节性施工质量控制1K掌握城市道路工程雨期施工质量控制措施1K掌握城市道路工程冬期施工质量控制措施1K城市桥梁工程前期质量控制1K掌握城市桥梁工程前期工作的内容1K掌握城市桥梁工程施工方案编制与质量控制措施1K城市桥梁工程施工质量控制,建设工程敎育网1K掌握城市桥梁工程钻孔灌注桩质量事故预防措施1K掌握城市桥梁工程大体积混凝土浇筑质量控制要求1K掌握城市桥梁工程预应力张拉质量控制要求1K熟悉城市桥梁工程钢管混凝土浇筑质量控制要求1K城市轨道交通工程前期质量控制1K掌握城市轨道交通工程前期工作的内容1K掌握喷锚暗挖施工方案编制与质量控制措施1K城市给水排水工程施工质量控制1K掌握城市给水排水结构工程的施工方案与质量控制措施1K掌握城市给水工程滤池滤板、滤料施工质量控制要求1K掌握城市给水排水工程混凝土构筑物裂缝的控制措施1K熟悉城市给水排水工程柔性管道的沟槽回填质量控制措施1K城市燃气、热力管道工程施工质量控制1K掌握城市燃气、热力管道施工质量控制要求1K市政公用工程施工项目安全控制1K掌握市政公用工程施工项目安全控制的方法1K掌握市政公用工程施工项目安全风险辨识与预防1K熟悉市政公用工程施工项目安全专项方案的编制要求1K市政公用工程施工项目安全保证计划编制与事故处理1K掌握市政公用工程施工安全保证计划的编制内容1K掌握市政公用工程施工安全隐患与事故处理的要求1K掌握市政公用工程施工安全隐患与事故处理程序的有关规定1K掌握市政公用工程重大事故的分级,建设工程敎育网1K市政公用工程施工项目安全、环境、健康要求与控制1K掌握市政公用工程施工安全控制的重点对象1K掌握市政公用工程施工安全控制的总包方和分包方责任分工1K掌握市政公用工程施工环境保护的规定1K掌握市政公用工程施工职业健康安全设施的要求1K熟悉市政公用工程施工职业健康安全设施同步建设的有关规定1K了解国际环境法的原则1K明挖施工安全控制1K掌握防止基坑坍塌、淹埋的安全措施1K掌握开挖过程防止损伤地下管线的安全措施1K熟悉施工安全监控量测的内容和方法1K城市桥梁工程施工安全控制1K掌握城市桥梁工程桩基施工安全措施1K掌握城市桥梁工程模板支架搭设及拆除的安全措施1K隧道掘进施工安全控制1K掌握盾构施工的安全控制措施1K掌握喷锚暗挖法施工的安全控制措施1K熟悉隧道施工安全监控量测的内容和方法1K箱涵顶进施工安全控制,建设工程敎育网1K掌握箱涵穿越结构物的安全防护措施1K生活垃圾填埋场环境安全控制1K掌握生活垃圾渗滤液渗漏的检测方法1K工程资料的内容与管理要求1K掌握施工资料内容与编制的要求1K掌握施工资料管理的要求1K熟悉工程竣工资料编制的要求1K市政公用工程法规、规范(程)1K相关法律法规1K《城市道路管理条例》(国务院第l98号令)有关规定1K掌握道路与其他市政公用设施建设应遵循的施工建设原则1K掌握关于占用或挖掘城市道路的管理规定1K《城市绿化条例》(国务院第l00号令)有关规定1K掌握保护城市绿地的规定1K掌握城市的树木花革和绿化设施受到保护的规定1K《建设工程施工现场管理规定》(国务院第l5号令)的有关规定1K掌握《建设工程施工现场管理规定》中申请施工许可证所应具备的条件1K掌握《建设工程施工现场管理规定》中施工单位应采取的防止施工对环境造成污染的措施,建设工程敎育网1K《工程建设重大事故报告和调查程序规定》(建部第3号令)的有关规定1K掌握《工程建设重大事故报告和调查程序规定》中重大事故的界定1K掌握《工程建设重大事故报告和调查程序规定》中重大事故发生单位必须及时报告和保护现场的规定1K《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》的有关规定1K掌握房屋建筑工程和市政基础设施工程办理工程竣工验收备案所应提交的文件的有关规定1K熟悉房屋建筑工程和市政基础设施工程竣工验收备案的规定1K相关技术规范(程)1K《建筑与市政降水工程技术规范》(JGJ/T111)的有关规定1K掌握对降水工程准备工作的要求1K 《城市道路路基工程施工及验收规范》(CJJ44)的有关规定1K掌握城市道路路基工程施工对快速路和主干路土质路基的最低压实度要求1K《公路路面基层施工技术规范》(JTJ034)的有关规定1K掌握公路路面基层施工石灰工业废渣稳定土的分类1K掌握公路路面基层施工对石灰工业废渣稳定土7d浸水抗压强度的规定1K《沥青路面施工及验收规范》(GB 50092)的有关规定1K掌握对沥青混合料和沥青混凝土混合料的界定1K掌握沥青路面施工中透层和粘层的应用1K《公路桥涵施工技术规范》(JTJ 041)的有关规定1K掌握公路桥涵施工对支架上浇筑梁式桥的技术要求1K掌握公路桥涵施工对施加预应力的准备工作要求1K《地下铁道工程施工及验收规范》(GB 50299)的有关规定1K掌握地下铁道工程施工中对喷锚暗挖法隧道施工的规定1K了解盾构法隧道掘进速度控制的要求1K《建筑基坑支护技术规程》(JGJ l20)的有关规定1K熟悉对基坑支护结构计算和验算的要求1K了解对基坑开挖监控方案的内容,建设工程敎育网1K《给水排水构筑物施工及验收规范》(GBJ141)的有关规定1K熟悉对水池满水试验前应具备的条件1K《给水排水管道工程施工及验收规范》(GBS026S)的有关规定1K掌握对给水排水管道沟槽回填前的规定1K《城市供热管网工程施工及验收规范》(CJJ28)的有关规定1K掌握热力管道焊接施工单位应具备的条件1K熟悉对热力管道直埋保温接头的要求1K《城市热力网设计规范》(CJJ34)的有关规定1K熟悉对热力站门开向设置的规定1K《城镇燃气输配工程施工及验收规范》(CJJ33)的有关规定1K掌握城镇燃气输配工程施工对钢管的焊接作业的要求1K熟悉聚乙烯燃气管道连接的要求1K《城市生活垃圾卫生填埋技术规范》(CJJl7)的有关规定1K了解对垃圾填埋场施工的有关规定,建设工程敎育网1K《城市桥梁设计载荷标准》(CJJ77)的有关规定1K了解对城市桥梁的汽车载荷等级划分1K了解对汽车载荷中的车辆载荷和车道载荷的适用范围。
2010年【一级建造师】《建设工程管理与实务》培训班精讲讲义+同步习题(吐血精心整理)复习引言一、教材、考试大纲、考试时间、考试题型及应试技巧考试大纲未变,教材变化如下。
比较09年版,新教材增加了2页,具体体现为4个表格。
本科目的考试时间为4小时,题型采用客观题和案例分析题的形式,共45题。
其中单项选择题20题,每题1分,合计20分;多项选择题10题,每题2分,合计20分;案例分析题5题,其中 20分题3道,30分题2道,合计120分;试卷总分160分,合格分数线为96分。
考生在考试时要注意:单项选择题(四选一)是否有把握都要答,而多项选择题(五选二至四)要慎重,确有把握的才可以选择,因为如选对一个可得0.5分,但如其中有一个选错则本题不得分。
案例分析题要准确、简洁,不要空着。
二、教材框架知识体系及分值预测三、精讲班特点精讲班将在紧扣考试大纲兼顾教材全面内容的基础上,结合教师培训经验,指出教材中的重点并解析难点,同时预测2010年可能的出题点。
真诚希望考生通过此次培训能顺利通过今年的考试。
1A410000第一章建筑工程技术【考试大纲】1A411000 房屋结构工程技术1.掌握房屋结构的安全性、适用性要求;建筑荷载的分类;装饰装修荷载变动对建筑结构的影响;结构平衡的条件;防止结构倾覆的技术要求。
2.熟悉房屋结构的耐久性要求;结构抗震的构造要求;常见建筑结构体系及其应用。
1A412000 建筑装饰装修技术1.掌握建筑热工环境、建筑节能、建筑光环境、天然采光、绿色照明、建筑声环境及噪声控制工程技术要求;建筑装饰装修构造设计要求;建筑防火、防水工程的设计要求;楼梯的建筑构造。
2.熟悉墙体、屋面、楼面及门窗的建筑构造。
3.了解建筑电气、设备工程安装要求。
1A413000 建筑材料1.掌握石灰、水泥、普通混凝土、常用建筑钢材、混凝土外加剂的性能与应用;建筑装饰装修饰面石材、建筑陶瓷、建筑用木材、木制品、玻璃、高分子材料的特性与应用。

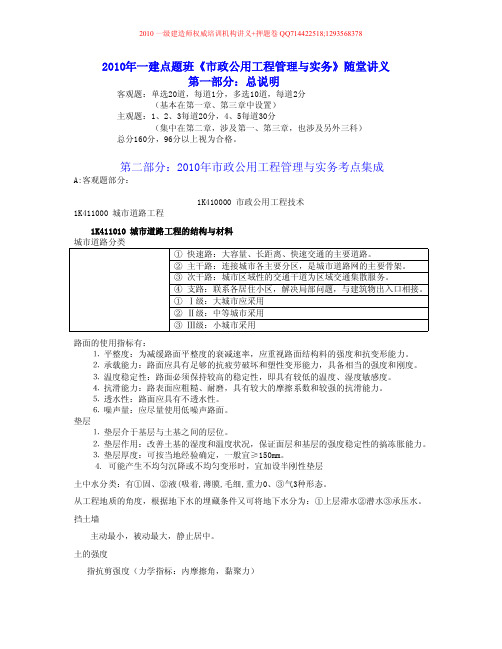

2010年一建点题班《市政公用工程管理与实务》随堂讲义第一部分:总说明客观题:单选20道,每道1分,多选10道,每道2分(基本在第一章、第三章中设置)主观题:1、2、3每道20分,4、5每道30分(集中在第二章,涉及第一、第三章,也涉及另外三科)总分160分,96分以上视为合格。
第二部分:2010年市政公用工程管理与实务考点集成A:客观题部分:1K410000市政公用工程技术1K411000城市道路工程1K411010城市道路工程的结构与材料城市道路分类①快速路:大容量、长距离、快速交通的主要道路。
②主干路:连接城市各主要分区,是城市道路网的主要骨架。
③次干路:城市区域性的交通干道为区域交通集散服务。
④支路:联系各居住小区,解决局部问题,与建筑物出入口相接。
①Ⅰ级:大城市应采用②Ⅱ级:中等城市采用③Ⅲ级:小城市采用路面的使用指标有:⒈平整度:为减缓路面平整度的衰减速率,应重视路面结构料的强度和抗变形能力。
⒉承载能力:路面应具有足够的抗疲劳破坏和塑性变形能力,具备相当的强度和刚度。
⒊温度稳定性:路面必须保持较高的稳定性,即具有较低的温度、湿度敏感度。
⒋抗滑能力:路表面应粗糙、耐磨,具有较大的摩擦系数和较强的抗滑能力。
⒌透水性:路面应具有不透水性。
⒍噪声量:应尽量使用低噪声路面。
垫层⒈垫层介于基层与土基之间的层位。
⒉垫层作用:改善土基的湿度和温度状况,保证面层和基层的强度稳定性的搞冻胀能力。
⒊垫层厚度:可按当地经验确定,一般宜≥150mm。
4.可能产生不均匀沉降或不均匀变形时,宜加设半刚性垫层土中水分类:有①固、②液(吸着,薄膜,毛细,重力0、③气3种形态。
从工程地质的角度,根据地下水的埋藏条件又可将地下水分为:①上层滞水②潜水③承压水。
挡土墙主动最小,被动最大,静止居中。
土的强度指抗剪强度(力学指标:内摩擦角,黏聚力)1K411020城市道路路基工程施工原则:先地下,后地上,先深后浅路基施工作业方式:多以人工配合机械施工,采用流水或分段平行作业方式。
2010年一级建造师建筑工程管理与实务冲刺内容一、题型讲解1、考试题型:客观题(40分,比重25%),主观题(120分,比重75%)2、客观题:单项选择(20题,每题1分,共20分);多项选择(10题,每题2分,共20分),基本上以教材第一章、第三章内容为考点,但考点杂乱,还有部分考题超出书本范围。
3、主观题:案例题(5道案例分析题,每道20~25分,共120分),以教材第二章内容为考点,是本次冲刺课程的上课重点。
二、主观题案例题型一:进度加索赔案例(每年必考案例)相关知识点:①双代号网络计划中六时间参数计算,关键路线的确定和计算(计划)工期的计算,同时掌握各事件发生后实际工期的计算。
②各种事件能否索赔确定的原则。
业主原因:可进行工期索赔和费用索赔;不可抗力原因:可进行工期索赔,一般情况下不能费用索赔。
若不可抗力造成的具体事件的工期索赔和费用索赔,参照教材P285页内容。
③工期索赔的多少需看该项工作总时差的大小;若该项工作在关键路线上,即总时差为0时,延误几天就索赔几天;若该项工作不在关键路线上,即总时差不为0时,索赔天数为延误天数减去总时差的差额。
④费用索赔与是否在关键路线无任何关系,发生了多少费用,即可索赔多少。
同时特别重点注意教材P259页可调价格合同中合同价款调整的因素。
⑤索赔能够成立的3个前提条件,《项目管理》教材P285。
掌握施工机械使用费和利润的索赔(工程暂停不能索赔利润),《项目管理》教材P290-291 例题一:【背景】某工程建设项目,网络计划见图1。
在施工过程中,由于业主直接原因,不可抗力因素和施工单位原因,对各项工作的持续时间产生一定的影响,其结果见表1(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。
由于工作的持续时间变化,网络计划的实际工期为89天,见图2。
工作持续时间发生改变与原因表1工作代号业主原因不可抗力因素施工单位原因延续时间延长延长或缩短1天的经济得失(元/天)A 0 2 0 2 600B 1 0 1 2 800C 1 0 -1 0 600D 2 0 2 4 500E 0 2 -2 0 700F 3 2 0 5 800G 0 2 0 2 600H 3 0 2 5 500 合计10 8 2 20【问题】1.确定网络计划图1,图2的关键线路。
2010一级建造师市政工程案例分析预测第一部分市政公用工程项目招投标管理考试大纲要求1.招标工程标底编制方法。
2.投标书的编制内容。
3.投标报价的编制程序与方法。
题型组合方式1.工程招标投标程序正确与否的判断。
2.判断招标标底的依据和程序是否妥当,并利用有关数据判断招标标底编制的原则有何不妥之处。
3.投标文件的编制程序、原则和内容正确与否的判断。
4.投标报价的原则、依据、程序的内容是否正确,并确定合理的投标报价。
重点内容精讲一、市政公用工程招标投标程序第二部分市政公用工程项目成本管理考试大纲要求1.施工项目成本管理的基本原则。
2.施工项目成本管理基础工作。
3.施工项目成本目标责任制。
4.施工项目成本管理内容。
5.施工项目成本管理程序。
题型组合方式:1.施工项目成本管理任务中的成本预测、成本计划、成本控制、成本核算、成本分析、成本考核的有关内容。
2.工程预付款、进度款、结算款的计算,并分析其投资偏差重点内容精讲:一、市政公用工程项目成本管理的任务三、市政公用工程项目成本管理的原则第三部分市政公用工程项目合同管理考试大纲要求:1.施工项目合同管理的主要法律依据。
2.施工项目合同施工阶段的管理内容。
3.施工项目合同管理的一般规定。
题型组合方式:1.判断市政公用工程项目合同中的主要条款的不妥之处,并将不妥之处改正。
2.依据合同的复杂程度和风险的大小选择合同类型,并说明选择的理由。
3.对市政公用工程项目在施工过程中所发生的事件逐一判断由该事件引起的费用增加和工期延长是否可以提出索赔。
重点内容精讲:一、市政公用工程项目合同的主要条款二、市政公用工程施工合同三、市政公用工程施工索赔FIDIC《施工合同条件》1999年第一版中承包商可引用的索赔条款注:T为工期;C为成本;P为利润第四部分市政公用工程项目进度管理考试大纲要求1.市政公用工程施工组织设计的编制原则。
2.施工组织设计与报价的关系。
3.项目进度总目标的分解方法。
1K420054 熟悉市政公用工程工程量清单计价的要求一、工程量清单的概念和内容(1)明确的项目设置工程计价是一个分部组合计价的过程,不同的计价模式对项目的设置规则和结果都是不尽相同的。
在招标人提供的工程量清单计价中必须明确清单项目的设置情况,除明确说明各个清单项目的名称,还应阐释各个清单项目的特征和工程内容,以保证清单项目设置的特征描述和工程内容,没有遗漏,也没有重叠。
(2)清单项目的工程数量在招标人提供的工程量清单中必须列出各个清单项目的工程数量,这也是工程量清单招标与定额招标之间的一个重大区别。
采用定额方式和由投标人自行计算工程量的投标报价,由于设计或图纸的缺陷,不同投标人员理解不一,计算出的工程量也不同,报价相去甚远。
容易产生纠纷。
而工程量清单报价就为投标者提供一个平等竞争的条件,相同的工程量,由企业根据自身的实力来填报不同的单价,符合商品交换的一般性原则。
(3)提供基本的表格格式工程量清单的表格格式是附属于项目设置和工程量计算的,它为投标报价提供一个合适的计价平台,投标人可以根据表格之间的逻辑联系和从属关系,在其指导下完成分部组合计价的过程。
(4)工程量清单的编制工程量清单主要由分部分项工程量清单、措施项目清单和其他项目清单等组成,是编制标底和投标报价的依据,是签订工程合同、调整工程量和办理竣工结算的基础。
工程量清单由有编制招标文件能力的招标人或受其委托具有相应资质的工程造价咨询机构、招标代理机构依据有关计价办法、招标文件的有关要求、设计文件和施工现场实际情况进行编制。
二、工程量清单的项目设置1.项目编码分部分项工程量清单项目编码以五级编码设置,甩12位阿拉伯数字表示。
一、二、三、四级编码为全国统一;第五级编码由工程量清单编制人为区分工程的清单项目特征而分别编制。
各级编码代表的含义如下:1.第一级表示工程分类顺序码(分二位);建筑工程为01、装饰装修工程为02、安装工程为03、市政工程为04、园林绿化工程为05。
2010年一级建造师市政工程考点全集市政公用工程施工项目成本管理1、市政公用工程施工项目成本管理的原则:1)成本最优化原则:在项目落各个环节上落实相应的措施,最大限度地合理降低成本。
2)全面管理成本原则:全面成本管理是全企业、全员和全过程的成本管理。
3)成本管理责任制原则:通过层层分解,下达成本责任目标,达到各负其责。
项目经理对企业下达的成本指标负责。
4)成本管理有效化原则:以最少的投入获得最大的产出,以最少的人力完成成本管理工作。
5)成本管理科学化原则:采用科学的方法进行管理。
2、市政公用工程施工项目成本管理基础工作:1)加强成本管理观念:2)加强定额和预算管理:完善的定额资料、做好施工预算和施工图预算是施工项目成本管理的基础。
3)完善原始记录和统计工作:项目施工中的工、料、机和费用开支,都要及时、完整、准确的原始记录。
4)建立健全责任制度:如计量验收、考勤、原始记录、统计、成本核算分析、成本目标等责任制,是实现有效的全过程成本管理的保证和基础。
3、成本目标责任制包括以下几方面:)合同预算员的管理责任:①分析各种因素,为企业正确确定责任成本提供依据,②研究解决合同的不确定项目与项目有关管理人员配合,增加工程收入;③及时反馈和研究工程发生的变更,做好索赔,保证工程收入;④参与对外的经济合同谈判和决策,严格控制分包,确实做到“以收定支”。
2)工程技术人员的成本管理责任:①根据现场实际情况,科学合理的布置施工现场平面,为正确施工减少浪费创造条件;②严格执行技术规范,确保工程质量减少零星修补,消灭质量事故,降低质量成本;③根据工程特点和设计要求,运用企业自身技术优势,采用实用、有效的技术组织措施和合理化建议,走经济和技术相结合的道路为提高经济效益开拓途径;④严格执行安全操作规程,减少一般事故,消灭重大人身伤亡事故和设备事故,将事故成本减少到最低。
3)材料人员的成本管理责任①.大宗材料采购和构件加工,要进行招标采购择优选择。
一级建造师市政工程管理与实务2010精讲1K410000市政公用工程技术城市道路分类:快速路、主干路、次干路与支路。
柔性路面路基性能要求:整体稳定性和变形量。
柔性路面使用要求:平整度、承载能力、温度稳定性、抗滑能力、透水性、噪声量基层作用和要求:基层是路面结构中的承重层,主要承受车辆荷载的竖向力,并把由面层下传的应力扩散到土基,故基层应具有足够的、均匀一致的承载力和刚度。
基层受自然因素的影响虽不如面层强烈,但沥青类面层下的基层应有足够的水稳定性,以防基层湿软后变形大,导致面层损坏。
路面垫层作用:垫层是介于基层和土基之间的层位,其作用为改善土基的湿度和温度状况,保证面层和基层的强度稳定性和抗冻胀能力,扩散由基层传来的荷载应力,以减小土基所产生的变形。
因此,通常在土基湿、温状况不良时设置。
垫层材料应具备良好的水稳定性。
沥青路面结构组合基本原则:1、面层、基层的结构类型及厚度应与交通量相适应。
交通量大、轴载重时,应采用高等级面层与强度较高的结合料稳定类材料基层。
2、层间结合必须紧密稳定,以保证结构的整体性和应力传递的连续性。
面层与基层之间应按基层类型和施工情况洒布透层沥青、粘层沥青或采用沥青封层。
3、各结构层的材料回弹模量应自上而下递减,基层材料与面层材料的回弹模量比应大于或等于0.3;土基回弹模量与基层(或底基层)的回弹模量比宜为0.08-0.4。
4、层数不宜过多。
5、在半刚性基层上铺筑面层时,城市主干路、快速路应适当加厚面层或采取其它措施以减轻反射裂缝。
水对城市道路工程不良影响及防治措施:水与土石相互作用,可以使岩土的强度和稳定性降低,道路路基软化,并可能产生滑坡、沉陷、潜蚀、管涌、冻胀、翻浆等不良现象。
路基的各种病害或变形的产生,都与地表水和地下水的浸湿和冲刷等破坏作用有关。
要保证路基的稳定性,提高路基抗变形能力,必须采取相应的排水措施或隔水措施,以消除或减轻水的危害。
路基排水分为地面和地下两类。
一般情况下可以通过设置各种管渠、地下排水构筑物等力、法达到迅速排水的目的。
面层下的基层要慎重选择,严格控制基层内的细料含量。
在潮湿路段,应采用水稳定好且透水的基层。
对于冻深较大的季节性冻土地区,应考虑冻胀和翻浆的危害。
路面结构除满足其他设计要求外,其总厚度要满足防冻层厚度的要求,避免路基出现较厚的聚冰带而导致路面开裂和过量的不均匀冻胀。
如果面层厚度不足,可设置以水稳定性好的砂砾料或隔温性好的材料组成垫层。
挡土墙结构形式及特点:重力(1、依靠墙身自重抵挡土压力作用;2、一般用浆砌片石砌筑,缺乏石料地区可用说凝土浇筑;3、形式简单,取材容易,施工简便)、衡重(1、上墙利用衡重台上填土的下压作用和全墙重心的后移增加墙身稳定;2、墙胸坡陡,下墙倾斜,可降低墙高,减少基础开挖)、悬臂(1、采用钢筋砼材料,由立壁、墙趾板、墙踵板三部分组成;2、墙高时,立壁下部弯矩大,费钢筋,不经济)、扶壁(沿墙长隔相当处离加筑肋板(扶壁),使墙面与墙踵板连接,比悬壁式受力条件好,在高墙时较悬臂式经济)、柱板(1、由立柱、底梁、拉杆、挡板和基座组成,借卸荷板上的土重平衡全墙;2、基础开挖较悬臂式少;3、可预制拼装,快速施工)、锚杆(1、由肋柱、挡板和锚杆组成,靠锚杆固定在岩体内拉住肋柱,2、锚头为楔缝式或砂浆锚杆)、自立(1、由拉杆、挡板、立柱、锚定块组成,靠填土本身和拉杆、锚定块形成整体稳定;2、结构轻便、工程量节省,可以预制、拼装、快速施工;3、基础处理简单,有利于地基软弱处进行填上施工,但分层碾压需慎重,土也要有一定选择)、加筋土(1、加筋土挡墙是填土、拉筋和面板三者的结合体。
拉筋与土之间的摩擦力及面板对填土的约束,使拉筋与填土结合成一个整体的柔性结构;能适应较大变形,可用于软弱地基,耐震性能好于刚性结构;2、可解决很高的垂直填土,减少占地面积;3、档土面板、加筋条定型预制,现场拼装,土体分层填筑,施工简便、快速、工期短;4、造价较低,为普通挡墙(结构)造价的40%-60%。
5、众面美观,造型轻巧、多变)。
路基施工程序:1、准备工作;2、修建小型构造物与埋设地下管线;3、路基(土、石方)工程;4、质量检查与验收。
路基施工要点:(一)路基施工测量:1、恢复中线测量2、钉线外边桩3、测标高(二)填土路基:当原地面标高低于设计路基标高时,需要填筑土方(即填方路基)。
1、路基填土不得使用腐殖土、生活垃圾土、淤泥、冻上块或盐渍土。
填土内不得含有草、树根等杂物,粒径超过100mm的土块应打碎。
2、排除原地面积水,清除树根、杂草、淤泥等。
应妥善处理坟坑、井穴,并分层填实至原基面高。
3、填方段内应事先找平,当地面坡度陡于1比5时,需修成台阶形式,每层台阶高度不宜大于300mm,宽度不应小于1.0m。
4、根据测最中心线桩和下坡脚桩,分层填土,压实。
5、碾压前检查铺筑土层的宽度与厚度,合格后即可碾压,碾压“先轻后重”,最后碾压应采用不小于12t级的压路机。
6、填方高度内的管涵顶面填土500mm以上才能用压路机碾压。
7、填土至最后一层时,应按设计断面、高程控制填土厚度,并及时碾压修整。
(三)挖土路基:当路基设计标高低于原地面标高时,需要挖土成型-挖方路基。
1、路基施工前,应将现况地面上积水排除、疏干,将树根坑、粪坑等部位进行技术处理。
2、根据测量中线和边桩开挖。
3、挖方段不得超挖,应留有碾压而到设计标高的压实量。
4、压路机不小于12t级,碾压应自路两边向路中心进行,直至表面无明显轮迹为止。
5、碾压时,应视土的干湿程度而采取洒水或换土、晾晒等措施。
6、过街雨水支管沟槽及检查井周围应用石灰土或石灰粉煤灰砂砾填实。
(四)质量检验:路基碾压完成时,按质量验收项目(压实度、宽度、中线偏位、纵、横断面高程、平整度,路床还包括回弹弯沉等)检查,不合格处修整到符合设计或标准要求。
路基压实作业要求:1、合理选用压实机具;2、压实方法与压实厚度:土质路基压实的原则:“先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。
”压路机碾压不到的部位应采用小型夯压机夯实;3、掌握土层含水量:对过湿土翻松、晾干,或对过干土均匀加水,使其处于最佳含水量士2%范围内时开始碾压;4、土质路基压实质量检查:主要检查各层压实度,不符合质量标准时应采取措施改进;5、有条件时应做试验段,以便取得路基或基层施工相关的技术参数。
影响路基稳定因素:地理、地质条件、气候条件、水文和水文地质条件、土的种类及其工程性质以及荷载、设计、施工、养护等。
不良土质路基处理方法:1、软土具有天然含水量较高、孔隙比大、透水性差、压缩性高、强度低等特点。
软土路基的主要破坏形式是沉降过大引起路基开裂损坏。
在较大的荷载作用下,地基易发生整体剪切、局部剪切或刺人破坏,造成路面沉陷和路基失稳。
容易因孔隙水压力过载(来不及消散)、剪切变形过大,造成路基边坡失稳。
常用的处理方法有换填法、挤密法、排水固结法等。
选择就地处理方法时应满足安全可靠的要求外,还应综合考虑工程造价、施工技术和工期等因素。
2、湿陷性黄上土质较均匀、结构疏松、孔隙发育。
在未受水浸湿时,一般强度较高,压缩性较小。
当在一定压力下受水浸湿,土结构会迅速破坏,产生较大附加下沉,强度迅速降低。
主要病害有路基路面发生变形、凹陷、开裂,道路边坡发生崩塌、剥落,道路内部易被水冲蚀成土洞和暗河。
为保证路基的稳定,在湿陷性黄土地区施工应注意采取特殊的加固措施,减轻或消除其湿陷性。
可采取灰上垫层法、强夯法、灰土挤密桩等成本低、施工简便、效果好的方法进行处理,并采取措施做好路基的防冲、截排、防渗。
加筋土挡土墙是湿陷性黄土地区得到迅速推广的有效防护措施。
3、膨胀土主要由具有吸水膨胀性或失水收缩性黏土矿物组成,该类土具有较大的塑性指数。
在坚硬状态下该土的工程性质较好。
但其显著的胀缩特性可使路基发生变形、位移、开裂、隆起等严重的破坏。
膨胀土路基应主要解决的问题是减轻和消除路基胀缩性对路基的危害,可采取的措施包括用灰土桩、水泥桩或用其他无机结合料对膨胀土路基进行加固和改良;也可用开挖换填、堆载预压对路基进行加固。
同时应采取措施做好路基的防水和保湿,如设置排水沟,采用不透水的面层结构,在路基中设不透水层,在路基裸露的边坡等部位植草、植树等措施;可调节路基内干湿循环,减少坡面径流,并增强坡面的防冲刷、防变形、防溜塌能力。
4、冻土分为季节性冻土和多年性冻土两大类。
冻土在冻结状态强度较高、压缩性较低。
融化后承载力急剧下降,压缩性提高,地基容易产生融沉。
而冻土中产生的冻胀对地基不利。
一般土颗粒愈细,含水量愈大,土的冻胀和融沉性愈大,反之愈小。
对于季节性冻土,为了防止路面因路基冻胀发生变形而破坏,在工程设计和施工中应注意以下几点:(1)应尽量减少和防止道路两侧地表水或地下水在冻结前或冻结过程中渗人到路基顶部,可增加路基总高度,使其满足最小填土高度要求。
(2)选用不发生冻胀的路面结构层材料。
了解不同路面材料、土基及路面下的冰冻深度与温度之间的关系,使土基冻层厚度不超过一定限度、控制土基的冻旅量不超过允许值。
(3)对于不满足防冻胀要求的结构,可采用调整结构层的厚度或采用隔温性能好的材料等措施来满足防冻胀要求,多孔矿渣是较好的隔温材料。
(4)为防止不均匀冻胀,防冻层厚度(包括路面结构层)应不低于标准的规定。
石灰稳定土、水泥稳定土施工技术要点:原材料应进行检验,符合要求后方可使用,并严格按照标准规定进行材料配合比设计。
基层施工宜在春末和气温较高季节施工。
施工最低气温为5℃。
降雨时应停止施工,已摊铺的应尽快碾压密实;混合料拌合,宜用强制式拌合机进行拌合。
配合比应准确,拌合应均匀;应根据原材料含水量变化和铺筑、运输过程水分损失情况及时调整拌合用水量;在城镇人口密集区,应使用厂拌混合料,摊铺时路床应湿润。
压实系数应经试验确定。
摊铺好的稳定土应当天碾压成活,碾压时的含水量宜在最佳含水量的±2%范围内。
直线和不设超高的平曲线段,应由两侧向中心碾压;设超高的平曲线段,应由内侧向外侧碾压。
纵、横接缝(搓)均应设直搓。
纵向接缝宜设在路中线处,横向接缝应尽最减少。
成活后应立即洒水(或覆盖)养护,保持湿润养护期应封闭交通。
石灰工业废渣稳定砂砾基层(也称二灰混合料)施工技术要点:对石灰、粉煤灰等原材料应进行质量检验,符合要求后方可使用;按规范要求进行混合料配合比设计,使其符合设计与检验标准的要求。
混合料应在春末和夏季组织施工,施工期的日最低气温应在5℃以上,并应在第一次重冰冻(-3~-5℃)到来之前一个月到一个半月完成。
施工时由拌合厂集中拌制,宜采用强制式拌合机拌制,配料应准确,拌合应均匀。
拌合时应先将石灰、粉煤灰拌合均匀,再加人砂砾(碎石)和水均匀拌合。
混合料含水量宜略大于最佳含水量。
