管线交底专题会议纪要
- 格式:doc
- 大小:18.00 KB
- 文档页数:3
会议纪要
签批人:
坡形式及高度,避开化粪池;
13、4#楼北侧水表井调整至 10#楼商铺北侧山墙面,增加景观树池;
14、2#楼北侧水表井设置在车库出口西侧;
15、6#南侧的水表井由景观施工图设计单位进行调整后由建筑设计院进行确认;
16、咨询配套部门水表井能否设置在地下室,如能设置在地下室,上述水表井均安装在地下室。
17、室外消火栓、水泵接合器位置由景观施工图设计单位进行调整后由建筑设计院进行确认;
18、10kV 强电井设置在水管上层,水管管顶设置在 1.2 米以下;
19、项目周边(除公正路外)商铺雨水均接至线性排水沟,取消相应雨水管及雨水井;
20、下一步工作安排:
(1)建筑和幕墙合图后的资料由绿城院提资,5 月8 日完成;
(2)室外弱电管井位置调整由万安提资,5 月9 日完成;
(3)室外管线综合位置优化由英拓提资,5 月9 日完成;
(4)5 月12 日上午 9 点半OM 汇报最终版景观方案,绿院、英参会;
(5)按上述意见修改并结合了景观优化后的室外管线综合方案图,由绿城院提资,5 月 11 日完成;
【正文结束】。
乘风地区2号供水干线建设工程管线施工交底纪要性质:分发号:编号:制发部门:大庆油田工程建设有限公司安装公司第三工程处编制:年月日项目负责人:年月日工程名称乘风地区2号供水干线建设工程接受交底班组力工班组交底项目管沟开挖及回填交底日期2012年月日内容:一、施工内容:本工程新建一级给水管网,给水管线采用钢骨架塑料复合管,热熔连接,1.0MPa。
管线建设区域北临南二路,南至南三路,东临创业大道,西靠乘风住宅小区。
1.DN500钢骨架复合管线,管沟长3388米;2.DN400钢骨架复合管线,管沟长312米;3.DN300钢骨架复合管线,管沟长310米;二、编制依据:大庆市创业城地区规划总平面图大庆市创业城总体规划,管线综合图设计图纸S1142-1《室外给排水设计规范》GB50014-2006《室外给排水设计规范》GB50013-2006三、施工准备1、管沟开挖工具准备:管沟开挖前应准备相应数量铁锹、搞、履带式挖掘机。
2、施工要点1)管沟采用机械开挖,人工平整到设计深度。
2)管沟挖深2.7米左右,管沟具体深度及放坡见图S1142-1管道纵断面图。
3)直埋给水管道坡度不小于0.02,进入建筑物的管道宜坡向干管。
4)管沟底计算:根据施工图S1142-1给出管道横断面图,具体尺寸如下:路面回填素土此处填砂工程名称乘风地区2号供水干线建设工程接受交底班组交底项目管沟开挖及回填交底日期内容:3)管沟具体深度及放坡见图S1142-1/水-02管道纵断面图。
4)管沟位置确定:根据施工图纸S1142-1/水-02已进行放线,如施工中再遇障碍物联系现场技术人员。
5)由于管沟已超过1.2米深,管沟开挖须放坡,放坡系数为0.71。
6)管沟开挖时,如出现地下水应及时通知现场技术人员,由技术人员编制降水方案。
7)回填前应将沟底清除干净,如有积水应先排除。
回填砂或过筛的细土至路面结构层,回填土中不得含淤泥、腐朽土、冻土、石块等硬物,筛土颗粒不大于20mm,回填土应分层夯实。
下水道整改设计技术交底会议纪要以下是水道整改设计技术交底会议纪要:会议时间:xxxx年xx月xx日会议地点:xxxx会议室与会人员:项目经理、设计师、施工队代表、监理工程师等会议纪要:一、会议目的和背景本次会议是为了对水道进行整改设计进行技术交底,确保设计方案的准确性和可行性,同时明确各方的责任和任务。
二、会议议程1. 项目经理首先介绍了整改设计的背景和目的,强调了整改设计的重要性和紧迫性。
2. 设计师详细介绍了整改设计方案,包括水道的布置、管道材质、管径、连接方式等内容,并解答了与会人员的疑问。
3. 施工队代表提出了施工中可能遇到的问题和困难,并与设计师进行了深入讨论,确保施工方案的可行性和安全性。
4. 监理工程师就设计方案进行了审查,并提出了一些建议和要求,以确保整改设计符合相关标准和规范。
三、会议讨论和决策1. 设计方案中的水道布置得到了与会人员的一致认可,确定无需进行大的调整。
2. 对于管道材质的选择,与会人员一致同意采用xxx材质,考虑到其耐腐蚀性和使用寿命等因素。
3. 管道的管径由设计师提出建议,并得到了施工队代表和监理工程师的支持,决定采纳该建议。
4. 关于管道连接方式,会议进行了深入讨论,最终决定采用xxx连接方式,以确保连接的牢固性和密封性。
四、会议要点总结1. 水道整改设计方案得到了与会人员的一致认可,无需进行大的调整。
2. 管道材质选择为xxx材质,管径采用设计师建议的尺寸。
3. 管道连接方式决定采用xxx方式,以确保连接的牢固性和密封性。
五、下一步工作安排1. 设计师将根据会议的讨论结果进行设计方案的优化和完善,并在xxx日期前提交给项目经理审查。
2. 施工队将根据设计方案进行施工准备工作,确保施工的顺利进行。
3. 监理工程师将对施工过程进行监督和检查,确保施工符合设计要求和相关标准。
六、会议结束会议在友好的氛围中结束,与会人员对本次会议的结果表示满意,并对下一步的工作表示了期待。
交底会议纪要范文下面了船东交底会,以及监理交底会议纪要,希望对大家有帮助。
船东要求:1)分段脚手架搭设严格执行有边必有栏原那么,内部工装必须满足现场施工及检验需求,梯子需搭设在预留梯口处并悬挂平安确认牌,保证分段有两直梯上下分段;2)分段内备件需牢固定位防止检验行走过程中挂碰;3)分段上下禁止吸烟;1)分段报验前必须做好清洁、除锈、清水,否那么船东将拒绝检验;2)结构施工报验要求:①分段报验需携带结构图纸(2份),修改通知单,舾装图纸,探伤报告,网络线图纸;②分段结构排查安排2人各确认一次,如船东在报验过程中发现漏装构件将停该单位报验3个工作日;③如分段报验过程中被船东发现漏焊现象,那么对分段部所属各单位停报验一天;④关于船东所提报验要求各单位检验员需在报验前全部确认完毕;⑤雨、雪等天气外场分段不予检验;⑥止裂钢施工严格按照WPS要求进行施工,现场一旦出现问题立即停止作业并由现场监管专职检验员将问题反应相关人员;⑦焊接要求:使用油漆笔进行包括焊角大小、F.P/P.P部位、截止孔位置的标注并保证与图纸一致;0530A节点假设未按要求有足够让边量可进行背抠增加熔深;小组来料包角、自由边等问题在分段报验前处理完毕;预组焊道错位、成型差、包鼓问题在报验前仔细处理;⑧分段结构对位在报验前确认好并用石笔先行描好,分段导轨加强与结构对位重点关注;⑨分段网络线、理论线(包括检查线)保证划线准确,特别是厚板光面、舷边站柱、带缆桩、绑扎桥等存在结构对位部位需尤其注意;3.舾装施工要求:完工报验时分段铁舾件必须全部完成,假设船东在报验过程中发现铁舾件未安装完毕将停该单位报验3个工作日。
但如分段需求期较急,可提前与船东沟通并列出未安装清单,船东可酌情考虑给予检验;4.密性方面要求:密性首选船检检验且船东方可选看,一旦报验过程中出现漏点要求分段部质量科对该施工单位进行严肃处理;5.现场巡检方面:现场巡检过程中发现较为严重工艺纪律问题,例如带水带锈焊接,不加温施工等问题将对该单位停报验5个工作日;质量科要求:1.对于现场出现的0530A让边量缺乏情况,需背抠增加熔深厚,并于焊前留存照片;2.无论小组立或者大组立问题都是内部问题需要在报验前消除,一旦报验环节出现问题大组立负责进行处理;3.施工单位对分段检查线、网络线划线今后将分别由精管室及专职检验员进行复查准确性;4.结构完工与铁舾件一起检验,保证在完工过程中铁舾件全部施工结束,如未及时施工结束需提前与船东沟通并列出清单;5.打底焊裂纹交检工作要坚持做好,严格控制现场电流、电压参数并填写确认表;6.FCB增强高需修磨至≤3mm,焊接面低于母材须修补;7.分段备件使用的备板不允许钉焊在焊道上;8.所有横舱壁分段垂直桁与二甲板交界处R孔包角不能与对接焊道重合;部长要求:1.由质量科对会议内容进行并下发一、二车间及各单位,要求各单位按照会议要求进行施工;2.树立一次干好理念,要求各单位一次干好防止施工队伍人力物力的浪费;3.各单位做好自检,包括分段报验根本要求(清洁、清水、除锈等)及复检分段意见确认工作;4.现阶段虽分段需求期较急,也要以质量的稳定来促进施工,各车间需加强现场施工组织加大自检自查;5.此次培训必要性毋庸置疑,各单位必须有针对性改善;会议地点:[×××会议室]会议时间:[×××年××月××日]与会人员:承包单位:[×××公司××工程经理部][姓名(职务)]; [姓名(职务)];[说明:应与会人员为工程经理及有关职能人员]分包单位[×××公司][姓名(职务)[说明:应与会人员为监理交底会议前已确定的分包单位主要负责人]监理单位:北京吉地四方建立工程参谋[×××]工程监理部[姓名(职务)];[姓名(职务)];......[说明:应与会人员为工程监理部总监理工程师及有关监理人员。
市政工程地下管线交底会议流程及内容The underground pipeline handover meeting in municipal engineering projects is a crucial step in ensuring the quality and safety of the project. In this meeting, all relevant parties gather to review and discuss the installation and commissioning of the underground pipelines before the project is officially handed over to the client. This process involves a detailed inspection of the pipeline system, documentation review, and obtaining approval from the relevant authorities.市政工程地下管线交底会议是确保工程质量和安全的关键步骤。
在这个会议上,所有相关方聚集在一起,审查和讨论地下管线的安装和调试工作,然后将工程正式交付给客户。
这个过程包括对管线系统的详细检查、文件审查,以及从相关部门获得批准。
The flow of the underground pipeline handover meeting typically begins with a presentation by the project manager or engineer responsible for the installation and commissioning of the pipelines. They will provide an overview of the project timeline, key milestones, challenges faced during the installation process, and any deviationsfrom the original project plan. This presentation sets the stage for the rest of the meeting and allows for open discussion among the attendees.地下管线交底会议的流程通常以负责管线安装和调试的项目经理或工程师的汇报开始。

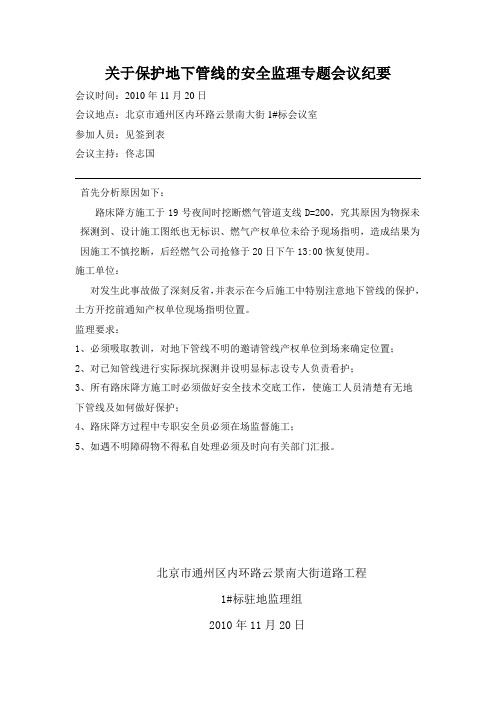

关于保护地下管线的安全监理专题会议纪要
会议时间:2010年11月20日
会议地点:北京市通州区内环路云景南大街1#标会议室
参加人员:见签到表
会议主持:佟志国
首先分析原因如下:
路床降方施工于19号夜间时挖断燃气管道支线D=200,究其原因为物探未探测到、设计施工图纸也无标识、燃气产权单位未给予现场指明,造成结果为因施工不慎挖断,后经燃气公司抢修于20日下午13:00恢复使用。
施工单位:
对发生此事故做了深刻反省,并表示在今后施工中特别注意地下管线的保护,土方开挖前通知产权单位现场指明位置。
监理要求:
1、必须吸取教训,对地下管线不明的邀请管线产权单位到场来确定位置;
2、对已知管线进行实际探坑探测并设明显标志设专人负责看护;
3、所有路床降方施工时必须做好安全技术交底工作,使施工人员清楚有无地
下管线及如何做好保护;
4、路床降方过程中专职安全员必须在场监督施工;
5、如遇不明障碍物不得私自处理必须及时向有关部门汇报。
北京市通州区内环路云景南大街道路工程
1#标驻地监理组
2010年11月20日。
会议纪要
新市涌(棠安路)—新景大道污水管道工程管线交底会
时间:2016年3月28日
地点:大坦沙污水处理厂会议室
主持:广州市净水有限公司李工
会议内容:
在本工程正式开工之前,有关单位进行管线交底会议,会议纪要如下:
一、核对图纸和现场交底后本工程施工范围内有影响的管线。
1、W2井有电力、通讯、路灯线需要进行探管。
2、W8-W8_1井段明挖段有6孔埋地电缆要进行迁移,有架空电缆高度为15
米施工单位须对该电缆进行保护。
3、W15井有小量通讯电信管线需要进行管线保护。
4、W10_2井有一座10千伏供电井
5、W16-W17井段有横过高压电缆2孔,深度无法确定需采用人工探挖。
(所
在地点:平顺义汽车美容门口)
6、W15井斜交叉有电缆槽。
参加人员:
二○一六年三月二十八日送:与会各单位
[此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更好]。
监理交底会议纪要会议地点:[ ×××会议室 ]会议时间:[ ×××年××月××日]与会人员:承包单位: [ ×××企业××项目经理部 ][ 姓名 ( 职务 )]; [ 姓名 ( 职务 )];[ 说明:应与会人员为项目经理及相关职强者员]分包单位 [ ×××企业 ][ 姓名 ( 职务 )][ 说明:应与会人员为监理交底会议前已确定的分包单位主要负责人 ]监理单位:北京吉地四方建设工程顾问有限企业[ ×××] 项目监理部[ 姓名 ( 职务 )];[姓名(职务)];......[ 说明:应与会人员为项目监理部总监理工程师及相关监理人员。
]会议主持人:[ 姓名 ][ 说明:主持人应为项目监理部总监理工程师。
]会议内容:×××向承包单位、分包单位进行了施工监理交底和安全监理交底,阐述了在本工程中项目监理部如何贯彻监理规划( 含安全监理方案) ,睁开监理工作,主要内容以下:一、本工程适用的国家及地方相关工程监理的政策、法令、法规主要有:建筑法、合同法、建筑工程质量管理条例、建筑工程安全生产管理条例、建设工程监理规范GB50319-2019、建设工程监理规程 dBJ01-41-2019 、建设工程安全监理规程 dB11/382-2019 、建筑工程资料管理规程 dBJ01-51-2019 、建设工程施工现场安全资料管理规程 dBJ/383-2019 、建筑工程施工技术管理规程(dBJ01-80-2019) 、建筑工程施工质量验收统一标准 GB50300-2019 及配套施工质量查收规范、北京市相关施工质量查收及技术规程、施工合同、招标文件等约定遵守的法律、法规,以及其他国家和地方在本工程施工监理期宣布要求执行的政策、法律、法规。
江东北区提标改造项目拆迁工程安全及管线交底会议业主:宁波市城市排水有限公司监理单位:浙江工正建设监理咨询有限公司承包商:福建红珊瑚景观建设有限公司本次会议纪要共3页2017年03月30日会议纪要会议名称:江东北区提标改造项目拆迁工程安全及管线交底会议时间:2017年03月30日地点:生化厂三楼办公室主持人:周涵霖记录人:郑兴水参加人员:(见签到单)内容:一、建设单位管线交底及安全要求:1、对施工现场的管线情况作了简要介绍,现场主要存在管线有路灯、信号线、给水管、动力电缆等。
2、施工单位对厂区内工程车辆行驶区域的桥梁承载力进行核算,若不能满足需采取加固等措施。
3、施工区域与非施工区域应按投标文件要求设置可靠、美观的围挡。
4、拆除下来的设备及防盗窗统一堆放到甲方指定区域。
5、做好拆除区域内地下管线的保护工作,如遇不明管线及时与甲方联系。
6、做好相应的安全台帐等资料,特殊工种人员的证书与现场施工人员必须一致。
7、拆除方案的编制要与本工程相适应,内容要具有针对性;增加拆除进度的时间节点。
8、施工人员进入厂区施工需要佩戴出入证,闲杂人员不得入内。
9、监理单位要做好安全及质量的监督管理工作,必要的安全资料要完整。
二、监理单位的安全交底:1、现场的特殊人员及施工管理人员要持证上岗,必须人证相符,相应的资料要上报审查。
2、配备好安全帽、安全带、灭火器、水泵等安全消防工具。
3、做好施工人员的安全教育及技术交底、现场管线情况的交底工作。
4、各通道口处设置好安全、消防等宣传标牌。
5、施工时需对周边临近建筑物、管线等进行保护。
6、做好控制扬尘的措施,必要时覆盖防尘网。
7、切割用的气瓶要与火源点有安全的距离,备用的气瓶等易燃、易爆材料要设置仓库存放,由专人保管。
8、运输建筑垃圾的车辆要做好冲洗等工作。
9、在正式开工前施工单位应做好施工方案、管理人员、特殊工种、主要机械设备等报审工作。
10、由业主方提供现场管线的平面图。
三、施工单位对拆除工程安排介绍:1、拆除区域围挡搭设工作已在开展。
管线协调会议纪要
2014年8月23日,在东苑立交快速化改造一期1标项目部会议室。
召开了管线交底协议会,参加会议的有:通途公司、新中源公司、路灯所、自来水公司、新奥燃气公司、兴光燃气公司、电力公司和蓝光公司、斯正监理人员。
一、由新中源公司项目副经理对东苑立交整体的情况进行汇总:
1、东苑立交共计176个承台立柱。
2、现场地下管线繁杂。
3、直接影响
4、对每个承台影响**现有管线进行分解,并**发到每个单位。
二、由各单位进行交底发言:
1、电力公司胡经理,对改迁进度情况、所准备材料,进场时间,8月底所需要配合如借水、借电,做了商讨达成共识。
2、自来水公司,对借地*少,管线如何施工,土方***及运输、场地、开挖,走向进行了布置,计划3到4个月完工。
三、兴光燃气公司老管线对施工影响。
新管线改迁如何割*,施工*如何、老管线在新管线改迁中等世纪大道、河道计划拖拉管。
其它都
是开挖排管、现场情况繁杂,施工******完工日期做了安排。
四、路灯所对现有*路灯线路,前期*拆除了4个高炮灯、**计划9月15日等交通及**进场对其它影响工程*路灯进行拆除、对有些部位安装临时照明,达成一致意见。
五、有关弱电所设计单位*如:电信8月20日完成线管改迁。
对综合管线什么共同点进行施工方案进行了安排,国防光缆定于8月15日进行工期20天。
南码头路街道旧小区污水治理三期工程
管线交底专题会议纪要
会议时间:2018年11月13日上午10:00
会议地点:北蔡市政南码头污水治理三期项目部会议室
参加人员:见签到表
主持人:沈阳
会议内容:
本次会议由上海浦东北蔡市政建筑有限公司沈阳主持召开,会上首先由沈阳介绍本工程概况及涉及到的各家管线单位(上水、电力、燃气、电信、信息)。
施工单位详细介绍了南码头路街道旧小区污水治理三期工程的整体情况,包括:小区内管道开挖走向和位置,雨污总管接市政管道数量、深度和位置等情况。
各家管线单位对本工程范围内涉及到的管线情况进行了详细的交底,具体如下:
一、上水
南码头路街道旧小区污水治理三期工程范围内上水管共涉及七条市政道路,具体位置如下:
浦三路上有一根DN200~300铸铁管,呈南北走向;
东方路南侧机动车道下有一根DN1200总管,南侧人行道下有一根DN300铸铁管,呈南北走向;
齐河路北侧有一根DN300铸铁管,呈东西走向;
齐恒路东侧有一根DN200铸铁管,呈南北走向;
南码头路西侧有一根DN300铸铁管,呈南北走向;
西三里桥路北侧有一根DN300铸铁管,呈东西走向;
高科西路北侧有一根DN500铸铁管,呈东西走向;
小区内上水管道有DN50~200不等上水管,分布在住宅楼四周,开挖时
必须注意管道,如有损坏及时上报。
二、燃气
南码头路街道旧小区污水治理三期工程范围内燃气共涉及三条市政道路,具体位置如下:
浦三路东侧有一根中压管,呈南北走向;
高科西路北侧有一根中压管,呈东西走向;
东方路南侧有一根中压管,呈南北走向;
小区内住宅楼四周均有燃气管,开挖时必须注意管道,如有损坏及时上报。
三、电力
南码头路街道旧小区污水治理三期工程范围内电缆共涉及五条市政道路,具体位置如下:
浦三路东侧有一路电缆,呈南北走向;
东方路南侧有一路电缆,呈东西走向;
齐河路南侧有一路电缆,呈东西走向;
高科西路北侧有一路电缆,呈东西走向;
南码头路西侧有一路电缆,呈南北走向;
小区内住宅楼四周均有电缆,开挖时必须注意管道,如有损坏及时上报。
四、信息
南码头路街道旧小区污水治理三期工程范围内信息共涉及四条市政道路,具体位置如下:
浦三路西侧有一路信息管,呈南北走向;
南码头路西侧有一路信息管,呈南北走向;
东方路南侧有一路信息管,呈东西走向;
齐河路北侧有一路信息管,呈东西走向;
小区内住宅楼四周均有信息管,开挖时必须注意管道,如有损坏及时上报。
五、电信
南码头路街道旧小区污水治理三期工程范围内电信共涉及三条市政道路,具体位置如下:
浦三路西侧有一路电信管,呈南北走向;
齐河路北侧有一路电信管,呈东西走向;
南码头路西侧有一路电信管,呈南北走向;
小区内住宅楼四周均有电信管,开挖时必须注意管道,如有损坏及时上报。
各管线单位交底情况与地勘报告基本相符。
最后,各管线单位要求施工单位在市政道路开挖前,到各管线单位办理管线交底绿卡(需要提供施工平面图、管线交底纪要及会议签到单、管线保护方案)。
上海浦东北蔡市政建筑有限公司
南码头路街道旧小区污水治理三期工程项目部
2018年11月13日。
