室外管线施工技术交底
- 格式:docx
- 大小:135.88 KB
- 文档页数:36
室外电气管线技术交底施工技术交底单施工单位:工程名称:分部分项工程名称:交底时间:交底人签字:室外高低压电力管线预埋一、施工准备1、材料准备在施工前,按照进度要求将工程所需的管材、碎石、海砂、钢筋等原材料运至施工现场。
材料供应厂家需出具产品合格证,并经监理检验合格后才能使用。
混凝土采用商品混凝土,现场使用砂浆搅拌机搅拌所需的砂浆。
2、作业条件沟槽开挖已完成,基坑排水已处理好,沟槽底部基层处理完毕后,可进行管线施工。
二、质量标准质量要求符合《电气装置安装工程电缆线路施工及验收规范》(GB-92)的规定。
三、施工工艺一)施工工艺流程1、电力管道施工准备→测量定位→管槽开挖→验槽→基础处理→垫层浇筑→排管安装→管道包封→隐蔽验收→管槽回填土→工程验收2、电缆井施工准备→测量定位→沟槽开挖→验槽→基础处理→垫层浇筑→电缆沟(井)浇筑→电缆井排水管施工→水泥砂浆抹灰→隐蔽验收→沟(井)顶盖板口预留→沟槽回填→工程验收二)施工方案1、管沟开挖1)、设计要求管线埋地深度穿越主道路部分大于0.8m,人行道及绿地埋设深度大于0.6m,开槽采用放坡开挖,深度高于人体身高时,必须在两侧用挡板加固,以确保施工安全。
2)、沟槽开挖根据现场地形、地质条件及工期要求,采用挖掘机配合人工的方法,机械挖至高于设计底标高20cm左右预留底层土,人工清挖底20cm之前,由施工员用水准仪随时抄平出距坑底20cm的水平桩,每隔2.5米打一个小木橛或钢筋头,人工再根据水平桩铲平设计底标高,修整槽底,清挖的土随挖机挖出,以确保槽底土壤不被扰动或破坏。
3)、挖出的土应及时运走,无法运走应堆放在离基坑3米以外堆放,并确保沟槽坡顶无静载,及重车碾压等动荷载。
基底每边加30cm的施工工作面进行开挖,按照施工进度合理安排开槽长度。
基坑验收后,具体做法见1,过马路部分施工工艺与绿化带区域不一样,具体做法见图2,超挖的部分严禁用浮土回填,经设计、监理认可后,进行处理。
管线施工技术交底管线施工技术交底是指在施工现场,由施工方向施工人员讲解和演示管线施工的相关技术要求、操作方法和注意事项的过程。
它是施工组织设计的重要环节,可以提高施工人员的技术水平和作业质量,确保施工过程的安全和顺利进行。
本文将从管线施工技术交底的目的、内容和注意事项等方面进行详细介绍。
一、目的1.传达施工方案:交底过程中,施工方需详细讲解施工方案,包括施工方法、工时计划、采用的施工设备及材料等,以便施工人员明确施工目标和任务。
2.确保施工质量:通过交底,施工方能向施工人员传达对施工质量的要求,规范施工操作和工艺,提高施工人员的技术水平,避免施工中的失误和质量问题。
3.提高施工安全:交底时,施工方需向施工人员明确管线施工过程中的安全要求和注意事项,以避免施工中的安全事故和伤害,保障施工人员的人身安全。
二、内容1.工程背景和施工计划:交底时,施工方需向施工人员介绍工程的基本背景和施工计划,包括工程的用途、关键节点和重点内容等,以便施工人员了解工程的重要性和施工要点。
2.施工方法和工艺:交底过程中,施工方需向施工人员详细讲解采用的施工方法和工艺,包括施工序列、管线的布设和连接、管道的回填等,以便施工人员了解施工流程和操作要点。
3.施工设备和材料:交底时,施工方需向施工人员介绍采用的施工设备和材料,包括机械设备、工具和管线材料等,以便施工人员了解施工所需设备和材料的名称、型号和使用方法等。
4.施工质量要求:交底过程中,施工方需向施工人员传达对施工质量的要求,包括管线的平整度、管道的连接质量和管道的压力测试等,以便施工人员了解工作标准和达到要求的方法。
5.施工安全要求:交底时,施工方需向施工人员明确施工过程中的安全要求和注意事项,包括施工现场的安全措施、防护用具的使用和应急处理等,以避免施工中的安全事故和伤害。
三、注意事项在进行管线施工技术交底时,需要注意以下几个方面:1.准备充分:施工方在进行交底前,需要对施工方案、工艺流程、设备和材料等做好充分的准备工作,以确保交底过程的顺利进行。
一、技术交底内容1、技术交底范围:本交底适用于xxxxxx室外雨水工程开挖施工。
2、设计情况:xxxxxx项目设计蓝图等的有关要求。
3、施工条件及准备工作:1)、开挖范围内管线已排迁完成或位置明确;2)、机械设备已进场,且满足施工需求;4、施工工艺:4.1、工艺流程:现场清表→测量放线→土方开挖、修坡→清槽→验槽4.2、施工工艺:1)、场地清表目前由于部分场地存在杂草、电线、电杆、房屋等杂物,土方开挖前需将开挖范围内的障碍物清理干净,采用装载机清除。
清除完成后方可进入下一道工序。
2)、测量放线根据建设单位提供的控制点,结合施工平面布置图,建立合适本工程的平面控制网和高程控制点。
用 GPS 将雨污水管道中线、边坡线,定桩撒白灰线。
自检合格后报监理工程师验线签字,验收合格后方能开挖,为了严格控制边坡位置,不造成超挖或少挖现象,挖槽过程中测量人员要跟班作业,并控制坡度和标高,及时用白灰标识。
3)、土方开挖基坑土方开挖遵循“从上到下、分层开挖,对称开挖”的施工原则,挖掘机挖土时,应采取后退式挖土方法,施工过程中加强监控量测,确保基坑土方开挖中的安全。
基坑开挖完后应做好防、排水设施,保证排水措施有效。
开挖过程中,应随时检查基坑边坡的状态。
开挖基坑时,不得挖至设计标高以下。
若开挖过程中地质条件出现与地勘报告及设计图纸严重不符时,现场施工人员向基坑设计人员及时汇报,待基坑设计人员确定方案后方可继续开挖。
在开挖至距离坑底300mm以内时,测量人员抄出300mm水平线,在基槽底钉上水平标高的小木桩,在基坑内抄若干个基准点,拉通线找平,预留300mm土层人工清理。
4)、验槽基坑开挖至基底设计标高并清理后,由总监理工程师组织会议,施工五方主体(建设(项目管理公司)、施工、设计、地勘、监理)等单位共同进行验槽,核对其平面位置、平面尺寸、槽底标高是否满足设计要求。
核对地质情况与提供的地质报告是否相符,场地内是否有新近尘土,边坡是否稳定。
(完整版)管线施工安全技术交底本文档旨在对管线施工过程中的安全技术进行交底,确保施工人员的安全意识和施工技术达到相关要求。
1. 施工现场安全要求- 施工现场必须设置明显的安全警示标志,包括禁止进入、危险区域、安全出口等。
- 所有参与施工的人员必须佩戴个人防护用品,如安全帽、安全鞋、手套等。
- 施工现场应配备必要的灭火器材,并定期进行维护检查。
- 现场应保持整洁,防止杂物堆放和滑倒等安全隐患。
2. 管线施工安全措施2.1 地下管道施工安全措施- 施工前应确定明确的施工范围,避免损坏其他管道和地下设施。
- 进行施工前必须开展现场勘测,了解地下管道的具体情况。
- 在施工现场周边设置警示标志,提示其他人员注意施工区域。
- 施工过程中,要严格按照管道设计和施工方案进行操作,避免误操作和损坏。
2.2 管道焊接安全措施- 对焊接工人进行专业培训,确保其熟知焊接工艺和安全操作规程。
- 使用符合标准的焊接设备和材料,并按照相关规程进行检查和验证。
- 施工现场应配备足够的通风设备,确保焊接过程中有足够的新鲜空气流通。
- 焊接过程中必须佩戴防护眼镜、防护手套、防护服等个人防护装备。
2.3 管线安装与固定安全措施- 在管线安装之前,要对相关材料进行检查,确保其质量符合要求。
- 进行管线固定时,要选择符合标准的固定装置,确保管线牢固。
- 安装完毕后,对管线进行仔细检查,确保连接处无渗漏和破损。
3. 环境保护与事故应急预防- 施工过程中严禁污染环境,确保废气、废水和废弃物得到合理处理。
- 在施工现场有效设置应急疏散通道,并配备必要的救护设备和急救药物。
- 所有参与施工人员必须接受安全培训,并清楚掌握事故应急预案。
以上为管线施工安全技术交底的内容,请各位施工人员详细阅读并遵守。
如有任何疑问或安全问题,请及时与相关负责人沟通解决。
祝施工顺利!。
一、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工地点:________________________4. 施工内容:室外给水、排水、燃气、电力、通讯等综合管网施工。
二、安全技术交底目的为确保室外综合管网施工过程中的安全,防止安全事故的发生,特制定本安全技术交底。
三、安全技术交底内容1. 施工现场安全:(1)施工人员必须佩戴安全帽,正确使用个人防护用品。
(2)施工现场设置明显的安全警示标志,禁止无关人员进入施工区域。
(3)施工区域周边设置安全防护栏,防止人员误入。
(4)施工车辆进出施工现场,应遵守交通规则,确保安全。
2. 施工安全措施:(1)给水管道施工:- 开挖前,应了解地下管线分布情况,避免挖断现有管线。
- 施工过程中,发现异常情况,应立即停止施工,并报告相关人员进行处理。
- 施工结束后,应及时回填土方,确保路面平整。
(2)排水管道施工:- 排水管道施工应确保管道坡度符合设计要求,防止淤堵。
- 施工过程中,应避免对周边环境造成污染。
(3)燃气管道施工:- 燃气管道施工前,应进行检测,确保管道无泄漏。
- 施工过程中,应加强通风,防止可燃气体积聚。
- 施工结束后,应进行管道试压,确保管道安全可靠。
(4)电力管道施工:- 电力管道施工前,应了解地下电缆分布情况,避免挖断电缆。
- 施工过程中,应遵守相关电力安全操作规程,确保施工安全。
(5)通讯管道施工:- 通讯管道施工前,应了解地下通讯线路分布情况,避免挖断线路。
- 施工过程中,应遵守相关通讯安全操作规程,确保施工安全。
3. 应急预案:(1)发生火灾、触电等紧急情况,应立即切断电源、气源,并拨打火警、急救电话。
(2)发生管线泄漏、破裂等紧急情况,应立即采取措施,防止事故扩大。
四、安全技术交底责任1. 施工单位负责安全技术交底的组织和实施。
2. 施工现场管理人员负责安全技术交底的传达和监督。
一、交底目的为确保室外电气管线施工过程中的安全,防止事故发生,提高施工人员的安全意识,现将室外电气管线安全技术交底如下:二、施工前的准备工作1. 施工人员必须熟悉施工现场的电气管线布局,了解电气设备的使用方法和操作规程。
2. 严格按照国家有关电气安装工程施工及验收规范进行施工。
3. 施工现场应设置明显的警示标志,如“高压危险”、“止步,高压危险”等。
4. 电气管线施工前,必须进行现场勘察,了解地下管线情况,避免施工过程中损坏其他管线。
三、施工过程中的安全注意事项1. 严格遵守操作规程,确保施工过程中安全有序。
2. 电气管线施工必须停电作业,严禁带电作业。
3. 施工现场应设置专人监护,确保施工安全。
4. 电气管线施工过程中,应保持足够的作业空间,防止发生挤压、碰撞等事故。
5. 严禁在潮湿、有腐蚀性气体、易燃易爆等环境下进行电气管线施工。
6. 施工过程中,严禁使用不合格的电气设备和材料。
7. 施工人员应穿戴好个人防护用品,如绝缘手套、绝缘鞋、安全帽等。
8. 电气管线施工过程中,应随时检查施工现场的电气设备,确保设备正常运行。
四、事故处理1. 发生事故时,立即停止施工,保护现场,并迅速上报。
2. 根据事故原因,采取相应的应急措施,防止事故扩大。
3. 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
五、交底内容1. 电气管线施工方案及施工工艺。
2. 电气设备的使用方法和操作规程。
3. 施工现场的安全防护措施。
4. 电气管线施工过程中的安全注意事项。
5. 事故处理及应急措施。
六、交底人及接受人交底人:XXX接受人:XXX七、交底时间年月日八、注意事项1. 施工人员必须认真学习本安全技术交底内容,确保掌握各项安全操作规程。
2. 施工过程中,如发现安全隐患,应及时上报,并采取措施予以消除。
3. 本安全技术交底内容为模板,具体施工过程中应根据实际情况进行调整。
4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。

一、交底对象全体参与室外管线开挖施工的作业人员、管理人员。
二、交底时间[填写具体日期]三、交底内容1. 工程概况(1)工程名称:[填写工程名称](2)工程地点:[填写工程地点](3)工程规模:[填写工程规模]2. 施工工艺及流程(1)施工工艺:[填写施工工艺](2)施工流程:[填写施工流程]3. 安全技术措施(1)施工前准备1)检查施工图纸,明确管线走向、埋深及周围环境。
2)熟悉施工现场,了解地下管线情况,制定合理的施工方案。
3)做好施工前的安全教育培训,提高作业人员的安全意识。
(2)施工过程安全措施1)施工人员必须佩戴安全帽、安全带等个人防护用品。
2)施工前,对施工区域进行清理,确保施工环境安全。
3)挖土时,从上向下分层挖掘,严禁掏挖,确保边坡稳定。
4)挖土过程中,注意观察周围环境,发现异常情况立即停止施工。
5)施工过程中,确保施工机械、工具的安全可靠。
6)开挖深度超过2米时,应设置安全防护设施,如防护栏、警示标志等。
7)施工区域周边设置警示标志,防止无关人员进入施工区域。
(3)施工结束后安全措施1)施工结束后,及时清理施工现场,恢复原状。
2)对施工区域进行安全检查,确保无安全隐患。
3)做好施工记录,为后续施工提供参考。
4. 应急预案(1)发生坍塌事故时,立即停止施工,迅速组织人员撤离现场。
(2)发生火灾事故时,立即启动应急预案,组织人员进行灭火。
(3)发生触电事故时,立即切断电源,进行急救。
5. 作业人员注意事项(1)严格遵守操作规程,不得擅自改变施工工艺。
(2)发现安全隐患,立即上报,不得擅自处理。
(3)施工过程中,保持通讯畅通,确保信息传递及时。
四、交底要求1. 作业人员必须认真听取安全技术交底,掌握安全操作规程。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工负责人应定期对施工人员进行安全教育培训,提高安全意识。
4. 施工单位应加强对施工现场的安全管理,确保施工安全。
五、交底人[填写交底人姓名及职务]六、接受人[填写接受人姓名及职务][填写日期]。

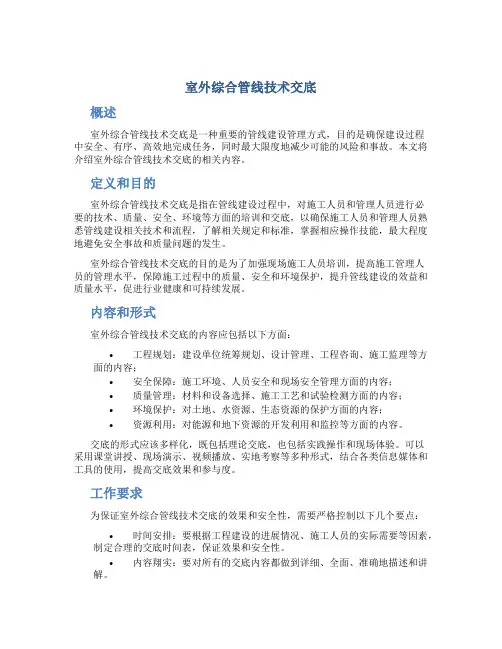

室外综合管线技术交底概述室外综合管线技术交底是一种重要的管线建设管理方式,目的是确保建设过程中安全、有序、高效地完成任务,同时最大限度地减少可能的风险和事故。
本文将介绍室外综合管线技术交底的相关内容。
定义和目的室外综合管线技术交底是指在管线建设过程中,对施工人员和管理人员进行必要的技术、质量、安全、环境等方面的培训和交底,以确保施工人员和管理人员熟悉管线建设相关技术和流程,了解相关规定和标准,掌握相应操作技能,最大程度地避免安全事故和质量问题的发生。
室外综合管线技术交底的目的是为了加强现场施工人员培训,提高施工管理人员的管理水平,保障施工过程中的质量、安全和环境保护,提升管线建设的效益和质量水平,促进行业健康和可持续发展。
内容和形式室外综合管线技术交底的内容应包括以下方面:•工程规划:建设单位统筹规划、设计管理、工程咨询、施工监理等方面的内容;•安全保障:施工环境、人员安全和现场安全管理方面的内容;•质量管理:材料和设备选择、施工工艺和试验检测方面的内容;•环境保护:对土地、水资源、生态资源的保护方面的内容;•资源利用:对能源和地下资源的开发利用和监控等方面的内容。
交底的形式应该多样化,既包括理论交底,也包括实践操作和现场体验。
可以采用课堂讲授、现场演示、视频播放、实地考察等多种形式,结合各类信息媒体和工具的使用,提高交底效果和参与度。
工作要求为保证室外综合管线技术交底的效果和安全性,需要严格控制以下几个要点:•时间安排:要根据工程建设的进展情况、施工人员的实际需要等因素,制定合理的交底时间表,保证效果和安全性。
•内容翔实:要对所有的交底内容都做到详细、全面、准确地描述和讲解。
•信息确认:对交底内容的准确性、真实性、适用性等方面进行确认和审核。
•过程记录:要有完整、规范的交底过程记录,包括文档、图表和数据等,便于后期复查和参考。
•效果考核:要设立目标和考核制度,评估交底的效果和施工、管理人员的掌握程度,及时发现问题并进行纠正和改进。
×××住宅小区室外排水管道施工技术交底1 适用范围适用于本小区室外雨污水管道施工。
2 施工准备2.1 技术准备1。
施工前做好施工图纸的会审,编制施工方案及做好技术交底工作。
2。
施工前对现况管线构筑物的平面位置和高程与施工管线的关系,经核实后,将了解和掌握的情况标注在图纸上。
3。
完成施工交接桩、复测工作,并进行护桩及加密桩点布置。
4。
管节的水压试验、砂浆配合比、回填土的最佳密实度试验已完成。
2.2 材料要求1.预应力钢筋混凝土管(1)管材混凝土设计强度等级不得低于40MPa,管道抗渗性能检验压力试验合格,抗裂性能达到抗裂检验压力指标要求。
(2)承口和插口工作面光洁平整,局部凹凸度用尺量不超过2mm,不应有蜂窝、灰渣、刻痕和脱皮现象,钢筋保护层厚度不得超过止胶台高度。
(3)管体内外表面应无露筋、空鼓、蜂窝、裂纹、脱皮、碰伤等缺陷,保护层不得有空鼓、裂纹、脱落.管体外表面应有标记,应有出厂合格证,注明管材型号、出厂水压试验的结果、制造及出厂日期、厂质检部门签章。
2.接口胶圈(1)承插式钢筋混凝土排水管道接口所采用的密封胶圈,应采用耐腐蚀的专用橡胶材料制成。
密封胶圈使用前必须逐个检查,不得有割裂、破损、气泡、飞边等缺陷。
其硬度、压缩率、抗拉力、几何尺寸等均应符合有关规范及设计规定。
(2)密封胶圈应有出厂检验质量合格的检验报告。
产品到达现场后,应抽检5%的密封橡胶圈的硬度、压缩率和抗拉力,其值不应小于出厂合格标准.3.水泥:采用强度等级32。
5以上的硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥。
水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试,其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB 175)等的规定。
当对水泥质量有怀疑或水泥出广超过3个月时,在使用前必须进行复试,并按复试结果使用。
不同品种的水泥不得混合使用。
4。
一、安全常规教育1. 入场安全教育:所有参与管线安装作业的施工人员必须接受入场前的安全教育,并经考试合格,成绩造册登记后方可上岗。
2. 个人防护:施工人员进入现场必须佩戴合格的安全帽,并系好帽带、锁好扣带。
严禁穿拖鞋、赤背(女职工禁止穿高跟鞋)。
施工现场禁止吸烟、追逐打闹,严禁酗酒后进入施工现场。
3. 遵守规章制度:施工人员必须遵守国家法律法规、企业规章制度以及劳动纪律,确保作业安全。
二、管线运输与装卸1. 运输工具:管线运输工具必须符合要求,确保运输过程中的安全。
2. 捆绑固定:在运输过程中,必须将管道捆绑牢固,防止掉落伤人。
3. 装卸安全:卸料过程中,注意安全操作,防止因操作不当造成伤害。
三、管线安装与焊接1. 现场勘察:安装前,必须对现场进行勘察,确保沟槽深度、宽度符合技术交底要求,放坡比例正确,不得偷工减料。
2. 焊接作业:- 电焊工必须持有效证件上岗,并开具用火证,设置防火设施。
- 电焊机应上盖下垫,防止雨淋、日晒、砸伤,并配备漏电保护节能器,确保双线到位,二次线不得超过30米。
- 焊把线不得有破损和裸露现象,周围易燃易爆物品必须清理干净,防止火灾。
3. 旁站人员:在沟内焊接过程中,地面必须有旁站人员,一旦发现危险立即通知焊工,防止安全事故发生。
4. 劳动保护:电焊工必须正确使用劳动保护用品,如工作服、绝缘鞋、绝缘手套、护目镜等。
四、沟槽开挖与支护1. 边坡稳定性:进入沟槽前,必须检查沟槽边坡稳定状况,确认安全后方可进行作业。
在沟槽内作业过程中,应随时观察边坡稳定状况,发现坍塌征兆时,必须立即停止作业,撤离危险区。
2. 支护措施:沟槽开挖完毕后,根据需要采取相应的支护措施,确保作业安全。
五、夜间施工1. 照明设施:夜间施工必须配备足够的照明设施,确保作业区域明亮。
2. 警示标志:设置明显的警示标志,提醒施工人员和过往行人注意安全。
六、紧急处置1. 事故报告:发生安全事故时,立即停止作业,及时上报,并采取相应措施进行处置。
一、工程名称:____________________二、施工单位:____________________三、建设单位:____________________四、交底日期:____年__月__日五、交底内容:一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 工程内容:____________________二、安全技术要求1. 施工人员必须持证上岗,熟悉室外管线施工安全操作规程。
2. 施工现场应设置明显的警示标志,并确保安全通道畅通。
3. 施工过程中,必须严格遵守各项安全操作规程,确保施工安全。
4. 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。
5. 施工现场应定期进行安全检查,及时发现并消除安全隐患。
三、施工准备1. 施工人员应提前了解工程概况、施工图纸及施工方案,掌握施工工艺和安全要求。
2. 施工现场应提前做好场地平整、排水、照明等工作,确保施工顺利进行。
3. 施工材料、设备应提前准备齐全,并符合质量要求。
4. 施工现场应设置临时设施,如宿舍、食堂、厕所等,确保施工人员生活便利。
四、施工过程安全措施1. 挖沟、埋管、回填等工序应严格按照施工图纸及规范要求进行。
2. 挖沟作业时,必须遵循“先排水、后挖沟”的原则,确保施工安全。
3. 埋管作业时,应确保管道接口严密,防止泄漏。
4. 回填作业时,应分层压实,确保回填质量。
5. 施工过程中,应随时检查管道的稳定性,防止管道变形、损坏。
五、应急处置1. 发生安全事故时,应立即停止施工,组织人员迅速撤离危险区域。
2. 及时向相关部门报告事故情况,并配合事故调查。
3. 采取有效措施,防止事故扩大,确保人员安全。
4. 事故处理后,对事故原因进行分析,制定预防措施,防止类似事故再次发生。
六、交底确认1. 施工单位应将本安全技术交底内容传达给所有施工人员。
室外管网施工技术交底康庄美地C区室外管网技术交底交底人:XXX、XXX室外管网施工技术交底一、施工准备1、作业条件地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线铺设位置清理干净,管道穿墙处应留有管洞或安装套管,其洞口尺寸和套管规格应符合要求,坐标和标高应正确。
2、材料要求1)、室外给水管:管径大于等于DN80采用PE100(1.6MPa)给水管,其余采用PP-R塑料给水管,同质热熔连接。
2)、室外排水部分管道采用HDPE双壁波纹管,环刚度SN8,橡胶圈承插密封连接。
3)、不得使用国家限制使用和淘汰落后的建材。
以上工程物资都应有产品质量合格证及相关检验报告。
对于国家及北京市有规定的特定设备及材料,如消防、卫生、压力,应附有相应资质等级检验单位提供的检验报告;如安全阀、减压阀的调试报告,给水管道材料卫生检验报告,卫生器具环保检测报告,水表和热量表应经校准检定合格,有计量检定证书。
二、双壁波纹管连接施工技术1、检查管材、管件及橡胶圈质量。
当连接的管子需要切断时,需在插口倒角,并应划出插入度标线,然后进行连接。
切断管材时,应保证断口平整。
直管应插入承插口的底部。
2、将承口内的橡胶圈沟槽,插口端正工作面及橡胶圈清理干净,不得有土或其它杂物。
3、将橡胶圈正确安装在橡胶圈沟槽中,不得装反或扭曲。
为了安装方便可用水浸湿胶圈。
4、用毛刷将润滑剂均匀地涂在承口处的橡胶圈和管子插口端外表面上,但不得将润滑剂涂到承口的橡胶圈沟槽内;润滑剂严禁使用黄油或其它油类。
5、对口插入将连接管道的插口对准承口,保持插入管端的平直,用手动葫芦或其它拉力机械将管一次插入至标线。
若插入阻力过大,切勿强行插入,以防橡胶圈扭曲。
6、用塞尺顺承口间隙插入,沿管圆周检查橡胶圈的安装是否正确。
7、注意事项:承口装嵌橡胶圈的槽内不得涂上润滑剂,防止在接口时将橡胶圈推出。
接口插管时应一次插到底,若插入阻力过大或发现插入管道反弹时,应退出检查橡胶圈是否正常。
一、交底对象1. 施工单位全体参与外线管道施工的作业人员。
2. 施工单位安全管理人员及现场监理人员。
二、交底目的为确保外线管道施工过程中的安全,提高施工人员的安全意识和操作技能,防止事故发生,特进行安全技术交底。
三、交底内容1. 施工现场安全基本要求(1)进入施工现场必须佩戴安全帽,系好帽带,锁好扣带。
(2)施工人员必须穿着符合规定的服装,严禁穿拖鞋、赤背(女职工禁止穿高跟鞋)。
(3)施工现场禁止吸烟、追逐打闹,严禁酗酒后进入施工现场。
(4)施工人员必须遵守国家的法律、法规和企业的规章制度以及劳动纪律。
2. 外线管道施工安全措施(1)施工前,应详细审查施工图纸,了解管道走向、埋深、管径等参数,确保施工方案的合理性。
(2)施工过程中,应严格按照施工图纸和技术规范进行施工,确保工程质量。
(3)管道挖掘、回填作业:a. 挖掘前,应先进行地面调查,了解地下管线情况,确保挖掘作业安全。
b. 挖掘时,应使用挖掘机、人工等工具,严禁使用锤击、撬棍等工具。
c. 挖掘过程中,应设专人监护,发现异常情况立即停止作业,并及时上报。
d. 回填时,应分层夯实,确保回填土密实。
(4)管道焊接作业:a. 焊接前,应检查焊接设备、焊接材料,确保其完好。
b. 焊接过程中,应遵守焊接规范,正确佩戴防护用品。
c. 焊接完成后,应对焊接接头进行检查,确保其质量。
(5)管道防腐、保温作业:a. 防腐、保温材料应符合国家相关标准。
b. 施工过程中,应严格按照操作规程进行,确保防腐、保温效果。
(6)管道试压、通球作业:a. 试压前,应检查管道连接部位,确保连接牢固。
b. 试压过程中,应设专人监护,发现异常情况立即停止作业。
c. 通球作业时,应遵守操作规程,确保球顺利通过管道。
3. 紧急预案(1)发生安全事故时,应立即停止作业,组织人员进行救援。
(2)发生火灾、爆炸等紧急情况时,应立即启动应急预案,确保人员安全。
(3)施工现场应配备必要的应急救援设备,如消防器材、急救包等。
室外管网施工技术交底一、引言室外管网施工是指在建筑物外部,向各个单元或不同楼层输送供水、排水、供气、供热等管线的安装施工过程。
它是一个复杂而关键的工程环节,直接影响到建筑物正常使用与管理。
为确保施工质量,保障管网系统的正常工作,本文将重点介绍室外管网施工的技术交底内容。
二、施工前准备1. 设计文件审查:施工单位必须对设计文件进行全面审查,包括管道布置方案、材料选用、施工工艺等,确保施工的可行性和正确性。
2. 现场勘察:在施工前,施工单位必须对施工现场进行详细勘察,包括地形地貌、地下设施、存在的障碍物等,以便制定合理的施工方案。
3. 安全措施:施工单位要制定完善的安全管理方案,包括施工人员的培训、防护设施的准备、作业规程的制定等,确保施工过程中的安全。
三、室外管网施工流程1. 数据标定:根据设计文件,对施工区域进行测量标定,确保管线布置的准确性。
2. 现场施工准备:施工前,必须将施工区域清理干净,清除障碍物,并确保施工所需的各种设备、材料等准备就绪。
3. 管道安装:根据设计要求,按照管线布置方案进行管道的安装。
在安装过程中,要注意管道的连接方式、施工精度等,确保管道的严密性和稳固性。
4. 阀门、管件及附属设备安装:在管道安装完成后,需要按照施工图纸和工艺要求,将阀门、管件和其他附属设备进行安装,以满足管网系统的运行需求。
5. 绝缘、防腐处理:根据设计要求,对管道进行绝缘、防腐处理,保护管道免受外界环境的侵蚀,延长其使用寿命。
6. 系统调试:在管道安装和设备安装结束后,需要进行系统的调试,包括压力测试、通水、排气等,确保管网系统的正常工作。
7. 施工记录和验收:施工过程中,应做好详细的施工记录,包括施工日志、材料清单、工程量统计等,以备后续的验收和维护工作。
四、质量控制要点1. 施工质量:施工单位必须按照相关标准和规范进行施工,确保各项施工工艺符合设计要求,并严格控制施工质量。
2. 材料质量:施工单位必须按照设计要求选用符合标准的优质材料,并进行质量检查和验收。
2.7 室外排水管道安装技术交底一、工程概况某小区建筑面积200000㎡,小区内设有室外排水及雨水管线,均采用钢筋混凝土管。
二、施工准备1.材料检验钢筋混凝土管的选用符合规范规定和设计要求。
2.机具准备⑴机械:千斤顶、倒链、皮老虎等。
⑵工具:圆头锤、扁錾、捻凿、撬棍等。
⑶其他:钢卷尺、皮尺、水平尺、量角规等。
3.作业条件⑴已有设计图,并且已经过图纸会审、设计交底,施工方案已编制。
⑵管材、管件均已检验合格,并具备所要求的技术资料。
⑶暂设工程已搭设可用,水源、电源均具备。
⑷室外地坪标高已基本定位。
三、操作工艺1.沟槽开挖与验收首先,按图纸要求测出管道的坐标与标高后,再按图示方位打桩放线,确定沟槽位置、宽度和深度。
其坐标和标高应符合设计要求,偏差不得超过表2.7-1规定。
沟槽尺寸偏差表2.7-1为防止塌方,沟槽开挖后应留有一定的边坡,边坡的大小与土质和沟深有关,当设计无规定时,深度在5m以内的沟槽,最大边坡符合表2.7-2规定。
沟槽边坡坡度表2.7-2为便于管段下沟,挖沟槽的土应堆放在沟的一侧,且土堆底边与沟边保持一定距离。
机械挖槽应确保槽底土结构不被扰动或破坏,用机械挖槽或开挖沟槽后,当天不能下管时,沟底应留出0.2m左右一层不挖,待铺管前用人工清挖。
沟槽开挖时,如遇有管道、电缆、建筑物、构筑物或文物古迹应予保护,并及时与有关单位和设计部门联系,严防事故发生造成损失。
沟底要求是坚实的自然土层,如果是松散的回填土或沟底有不易清除的块石时,都要进行处理,防止管道产生不均匀下沉而造成质量事故。
松土层应夯实,加固密实,对块石则应将其上部铲除,然后铺上一层大于150mm厚度的回填土整平夯实或用黄砂铺平。
管道的支撑和支墩不得直接铺设在冻土和未经处理的松土上。
沟槽检验合格后,即可开挖操作坑。
先根据单根管道长度在沟中准确量得各管接口的位置,并做上标记(注意各部件、附件的长度和操作坑的位置),再画出各操作坑的实挖位置。
外网排水管线施工技术交底记录日期:XXXX年XX月XX日地点:施工现场参与人员:工程师、施工队长、施工人员等一、施工背景和目标1.1施工背景(说明施工的背景、原因和必要性)1.2施工目标(明确施工的目标和要求)二、管线材料与设备2.1管线材料(列出所使用的各种管材、管件、密封材料等信息)。
2.2施工设备(列出所使用的各种施工机械设备、工具等信息)。
三、施工前准备3.1勘测测量(详细描述已完成的勘测测量工作,包括土质状况、地下管线、标高等情况)。
3.2材料准备(说明已准备的材料、检验情况等)。
3.3动员组织(描述已完成的施工动员组织工作)。
四、施工工序和技术要求4.1开挖施工(说明开挖方式、开挖深度、施工顺序、支护方式等)。
4.2安装施工(详细描述管线的安装方式,要求安装垂直度、平直度和连接方式等)。
4.3密封施工(描述密封材料的使用要求,如胶水、胶带等密封材料的选用和使用方法)。
4.4固定施工(说明管线固定的方法,如支承架、卡夹等的使用方法)。
4.5清理施工(说明清理施工中可能产生的碎屑、废弃材料等的处理方法)。
五、质量控制5.1材料验收(描述材料验收的程序和标准)。
5.2过程检查(说明施工过程中的检查点和检查内容)。
5.3现场测试(说明现场测试的方法和要求)。
5.4安全防护(详细描述施工过程中的安全防护措施)。
六、施工现场环境与安全措施6.1施工现场环境(描述施工现场的周围环境、交通情况等情况)。
6.2安全措施(详细描述施工现场的安全措施,包括施工人员的安全注意事项、施工区域标识、警示标识等)。
七、交底后工作7.1文件处理(说明交底文件的归档和处理方式)。
7.2变更处理(描述如何处理变更情况,如材料变更、施工工序变更等)。
七、施工交底签字确认工程师:________________施工队长:________________施工人员:________________以上是外网排水管线施工技术交底的记录,供施工各方参考。
一、工程概况1. 工程名称:_________________2. 施工单位:_________________3. 施工部位:_________________4. 施工内容:_________________5. 施工日期:_________________二、安全注意事项1. 施工人员安全培训- 所有施工人员必须接受入场前的安全教育培训,考试合格后方可上岗。
- 施工人员必须熟悉本岗位的安全操作规程,并严格遵守。
2. 个人防护- 施工人员必须佩戴符合国家标准的安全帽、工作服、防护手套、防护眼镜等个人防护用品。
- 高处作业时,必须系好安全带,并配备安全绳。
3. 施工现场管理- 施工现场必须设置明显的安全警示标志,包括安全通道、危险区域、禁止通行等。
- 施工现场不得堆放杂物,保持通道畅通。
4. 机械设备安全- 所有机械设备必须经过检验合格,并由专人操作。
- 机械设备操作人员必须持证上岗,并严格按照操作规程进行操作。
三、施工安全措施1. 管道运输与装卸- 管道运输过程中,必须绑扎牢固,防止管道滑落。
- 装卸管道时,必须使用专用工具,不得直接用手搬动。
- 通过狭窄通道或障碍物时,必须采取安全措施,防止管道碰撞。
2. 管道焊接- 焊接作业必须按照相关规范进行,确保焊接质量。
- 焊接现场必须配备灭火器、沙子等消防器材。
- 焊接作业人员必须佩戴防护眼镜、工作服等防护用品。
3. 管道安装- 安装管道时,必须确保管道的水平和垂直度。
- 管道连接处必须牢固,防止管道泄漏。
- 管道安装完成后,必须进行试压,确保管道无泄漏。
4. 挖掘作业- 挖掘作业前,必须了解地下管线情况,避免损坏地下管线。
- 挖掘过程中,必须设置安全警示标志,并配备专职安全员。
- 挖掘作业完成后,必须及时回填,恢复原状。
四、应急处理1. 火灾事故- 立即切断电源,使用灭火器、沙子等消防器材进行灭火。
- 疏散人员,确保人员安全。
2. 触电事故- 立即切断电源,使用绝缘棒等工具将触电人员拉离电源。
