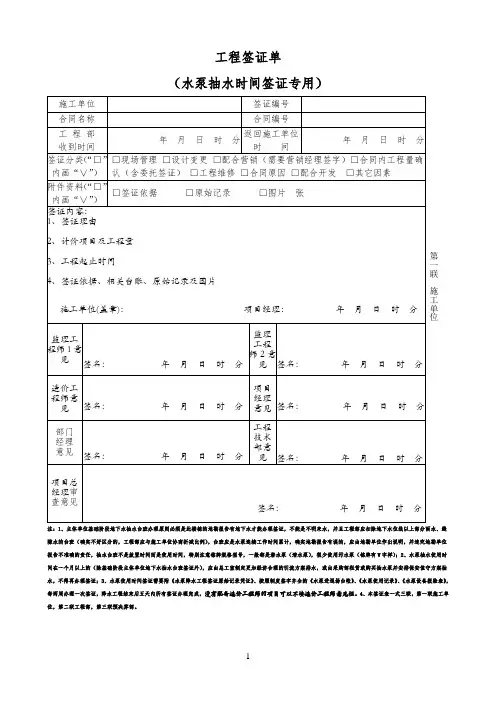

1 工程签证单
(水泵抽水时间签证专用)
注:1、主体单位基础阶段地下水抽水台班办理原则必须是此楼栋的地勘报告有地下水才能办理签证,不能是不明来水,并且工程部应扣除地下水位线以上部分雨水、缝隙水的台班(确实不好区分的,工程部应与施工单位协商折减比例),台班应是水泵连续工作时间累计,确实地勘报告有误的,应由地勘单位作出说明,并追究地勘单位报告不准确的责任,抽水台班不是放置时间而是使用时间,特别注意铭牌规格型号,一般都是潜水泵(清水泵),很少使用污水泵(铭牌有W 字样);2、水泵抽水使用时间在一个月以上的(除基础阶段主体单位地下水抽水台班签证外),应由总工室制定更加经济合理的引流方案排水,或由采购部租赁或购买抽水泵并安排保安值守方案抽水,不得再办理签证;3、水泵使用时间签证需要附《水泵降水工程签证原始记录凭证》、按照制度签字齐全的《水泵进退场台帐》、《水泵使用记录》、《水泵设备报验表》,每两周办理一次签证,降水工程结束后五天内所有签证办理完成,没有配备造价工程师的项目可以不填造价工程师意见栏。
4、本签证表一式三联,第一联施工单位,第二联工程部,第三联预决算部。
第一联 施工单位。

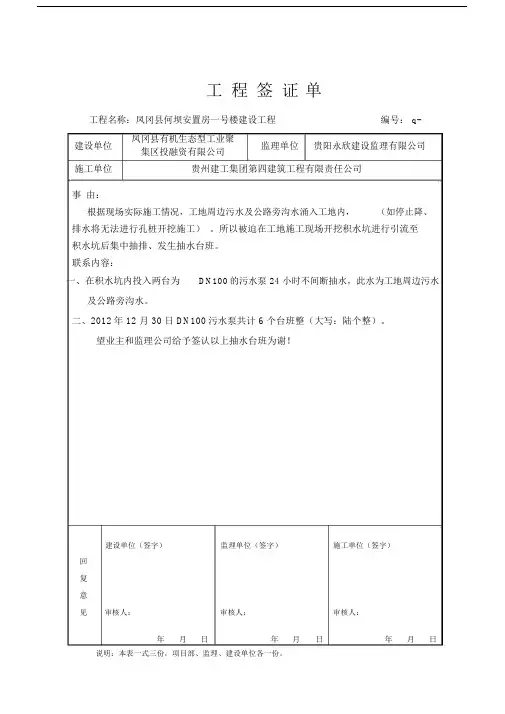

工程签证单工程名称:凤冈县何坝安置房一号楼建设工程编号: q-建设单位凤冈县有机生态型工业聚监理单位贵阳永欣建设监理有限公司集区投融资有限公司施工单位贵州建工集团第四建筑工程有限责任公司事由:根据现场实际施工情况,工地周边污水及公路旁沟水涌入工地内,(如停止降、排水将无法进行孔桩开挖施工)。
所以被迫在工地施工现场开挖积水坑进行引流至积水坑后集中抽排、发生抽水台班。
联系内容:一、在积水坑内投入两台为DN100的污水泵 24 小时不间断抽水,此水为工地周边污水及公路旁沟水。
二、2012年 12 月 30 日 DN100污水泵共计 6 个台班整(大写:陆个整)。
望业主和监理公司给予签认以上抽水台班为谢!建设单位(签字)监理单位(签字)施工单位(签字)回复意见审核人:审核人:审核人:年月日年月日年月日说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号: q-建设单位凤冈县有机生态型工业聚贵阳永欣建设监理有限公司监理单位集区投融资有限公司施工单位贵州建工集团第四建筑工程有限责任公司事由:根据现场实际施工情况,工地周边污水及公路旁沟水涌入工地内,(如停止降、排水将无法进行孔桩开挖施工)。
所以被迫在工地施工现场开挖积水坑进行引流至积水坑后集中抽排、发生抽水台班。
在孔桩开挖过程中部分孔桩内流入地下污水,导致孔桩无法进行开挖,需对孔桩内污水进行抽出集中排放至施工开挖积水坑内,由于工地污水排至室外排水沟,水沟高程高于积水坑水位需发生二次抽水排放至工地外。
联系内容:一、 1、在积水坑内投入两台为DN100的污水泵 24 小时不间断抽水,此水为工地周边污水、公路旁沟水及孔桩开挖抽出排放的污水。
2、在孔桩开挖过程中 1#楼 3#、8#、23#孔桩内流入地下污水,分别投入壹台为DN100的污水泵 24 小时不间断抽水。
二、2012年 12 月 31 日 DN100污水泵共计 15 个台班整(大写:壹拾伍个整)。
