抽水台班的工程签证单
- 格式:docx
- 大小:913.06 KB
- 文档页数:3
清理土方抽水台班签证[新版]
工程签证单

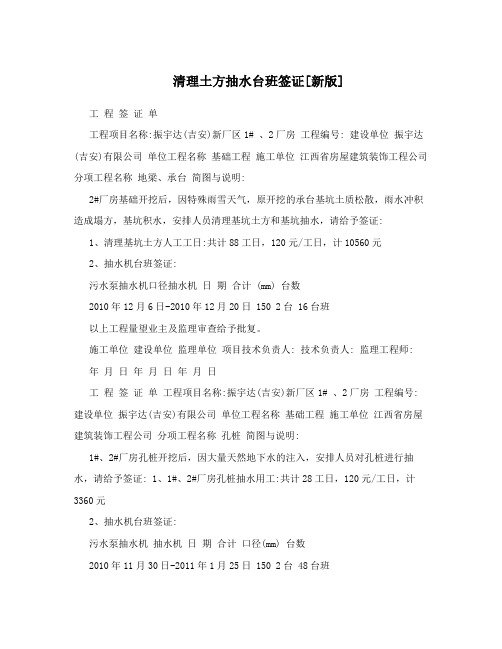

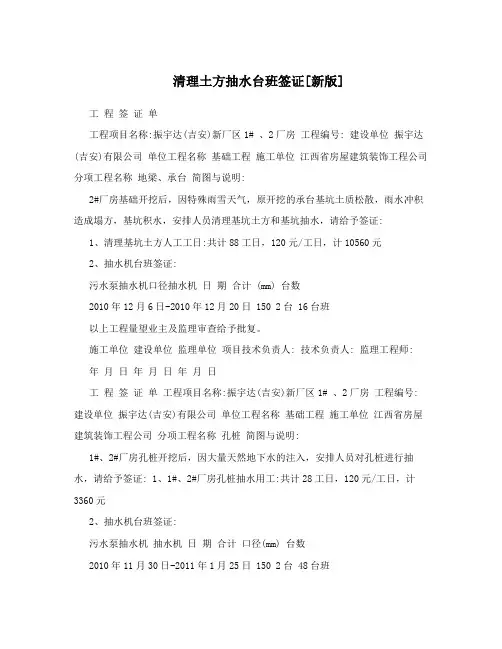

工程项目名称:振宇达(吉安)新厂区1# 、2厂房工程编号: 建设单位振宇达(吉安)有限公司单位工程名称基础工程施工单位江西省房屋建筑装饰工程公司分项工程名称地梁、承台简图与说明:
2#厂房基础开挖后,因特殊雨雪天气,原开挖的承台基坑土质松散,雨水冲积造成塌方,基坑积水,安排人员清理基坑土方和基坑抽水,请给予签证:
1、清理基坑土方人工工日:共计88工日,120元/工日,计10560元
2、抽水机台班签证:
污水泵抽水机口径抽水机日期合计 (mm) 台数
2010年12月6日-2010年12月20日 150 2台 16台班
以上工程量望业主及监理审查给予批复。
施工单位建设单位监理单位项目技术负责人: 技术负责人: 监理工程师: 年月日年月日年月日
工程签证单工程项目名称:振宇达(吉安)新厂区1# 、2厂房工程编号: 建设单位振宇达(吉安)有限公司单位工程名称基础工程施工单位江西省房屋建筑装饰工程公司分项工程名称孔桩简图与说明:
1#、2#厂房孔桩开挖后,因大量天然地下水的注入,安排人员对孔桩进行抽水,请给予签证: 1、1#、2#厂房孔桩抽水用工:共计28工日,120元/工日,计3360元
2、抽水机台班签证:
污水泵抽水机抽水机日期合计口径(mm) 台数
2010年11月30日-2011年1月25日 150 2台 48台班
以上工程量望业主及监理审查给予批复。
施工单位建设单位监理单位项目技术负责人: 技术负责人: 监理工程师: 年月日年月日年月日。
签 证 单
第 1 页 共 2 页 编号 地 字第007 号 2013 年 8 月 22 日档表2-1 日 期
单位工程名称: 御江帝景7#~12#楼工程 月 日
签 证 原 因 签 证 内 容 8 22 2013年8月14日16:30至8月15日13:00下暴雨造成地下室及室外场地严重积水,应甲方要求我方于8月15日下午15:00(恢
复供电时)开始抽水,到2013
年8月22日7:00停止抽水。
按
合同约定及定额规定这项工作内
容应该签证。
抽水台班共计:384小时(48台班),2台3kw 污水泵,出水口管径100mm 。
建 设 单 位
· 监 理 单 位 施 工 单 位 备注
(签章)
工地代表签章 (签章) 工地代表签章 (签章) 工地代表签章 项目经理: 计划统计员: 制表:。
工程签证单工程名称:凤冈县何坝安置房一号楼建设工程编号:q-工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号:q-说明:本表一式三份,项目部、监理、建设单位各一份。
抽水台班签证单表格抽水台班现场签证单编号:2010年1月15日建设单位:XXX工程名称:XXX限价商品房A地块监理单位:XXX施工单位:XXX在人工挖孔灌注桩的施工过程中,我们遇到了地下水,地下水压力较大,不得不采取污水泵抽水,降水后边开挖边抽水施工。
具体开挖时抽水时间(台班)如下:抽水机口径孔桩号开机时间停机时间合计时间施工孔深DN75 16 7时05分 10时30分 21小时30分 7米—8米DN75 42 7时10分 12时15分 2小时50分 7米—8米DN75 50 9时55分 16时20分 2小时40分 7米—8米DN75 58 12时10分 16时50分 2小时20分 7米—8米DN75 61 9时35分 10时15分 3小时10分 7米—8米DN75 83 15时00分 13时40分 3小时 7米—8米DN75 85 9时30分 17时20分 2小时30分 7米—8米DN75 88 13时40分 14时10分 2小时15分 7米—8米签证内容:建设单位代表、监理单位代表、施工单位代表签署了抽水台班现场签证单。
编号:2010年1月16日建设单位:XXX工程名称:XXX限价商品房A地块监理单位:XXX施工单位:XXX在人工挖孔灌注桩的施工过程中,我们遇到了地下水,地下水压力较大,不得不采取污水泵抽水,降水后边开挖边抽水施工。
具体开挖时抽水时间(台班)如下:抽水机口径孔桩号开机时间停机时间合计时间施工孔深DN75 18 6时50分 7时15分 45分钟 7米—8米DN75 22 10时30分 10时40分 10分钟 7米—8米DN75 24 13时50分 14时30分 40分钟 7米—8米DN75 37 7时10分 9时20分 2小时10分 7米—8米签证内容:建设单位代表、监理单位代表、施工单位代表签署了抽水台班现场签证单。
施工过程中不得不采取抽水降水的方式。
具体抽水时间如下:孔桩号口径开机时间停机时间合计时间施工孔深小计台班24 DN75 7时10分 23时40分 16小时30分 8米—9米 4429 DN75 7时05分 21时35分 14小时30分 7米—8米 4250 DN75 11时20分 13时50分 2小时30分 9米—10米 251 DN75 6时50分 9时30分 2小时40分 8米—9米 2总计 25小时40分以上数据已经过建设单位、监理单位及施工单位代表签字确认。
