重庆市商业委员会江北塔坪职工集资住宅工程施工方案
- 格式:doc
- 大小:867.50 KB
- 文档页数:139

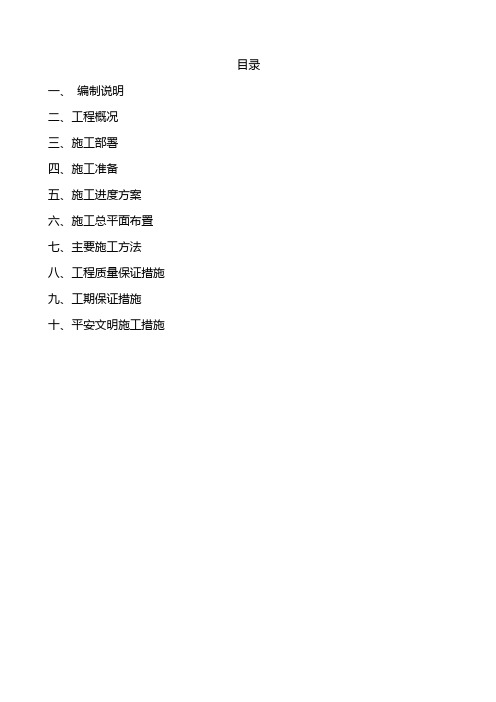

目录一、编制说明二、工程概况三、施工部署四、施工准备五、施工进度方案六、施工总平面布置七、主要施工方法八、工程质量保证措施九、工期保证措施十、平安文明施工措施第一章编制说明1 、编制依据1.1 本工程招标文书及工程答疑,施工图技术交底等资料;1.2 工程设计建施、结施及水电施工图;1.3 有关现行施工及验收标准、操作规程、标准图集和质量检验评定标准;1.4 有关工具性参考资料,如:工期定额、类似工程的建设资料、估算指标等;1.5 拟建工程现场踏勘情况及市场和社会调查资料;1.6 国家及重庆市在施工平安、文明施工以及环境保护等方面的有关规定技术标准;1.7IS09002质量体系文件〔质量手册、程序文件、作业指导书〕。
2、编制原那么先进性原那么是在符合原那么的根底上,以本公司的技术、装备、员工素质为前提,采取科学的方法、先进的管理、优化的配置、完善的措施,实现先进的目标。
合理性原那么是要求以符合性为前提,先进性为目标,为选择施工方案和组织管理体系时,必须按本工程的特点,选择先进合理的施工方案和管理措施,选择工期、质量、本钱的最正确点。
2.3 采用的主要技术标准及标准第二章工程概况1、概述重庆市北碚区质量技术监督局职工集资楼住宅工程是由王孝雄建筑设计事务所设计。
该工程位于重庆市北碚区城南新区。
工程总建筑面积为m2。
结构类型均为现浇框剪墙结构;总层数12层,层高度为m室外地坪标高为-0.30m,设计±m。
1.2地质构造、不良地质现象及地震根据区域地质资料,场地内及附近无断层通过,场区及周围无崩塌、滑坡、泥石流等不良地质现象发育,场地基岩分布稳定,岩体中弱无软夹层、地下洞室等不利因素。
场地内及周边有地表水系存在,地下水情况为贫乏,场地试桩下挖1米左右无地下水。
1.4抗震烈度、耐火等级及屋面防水等级本工程抗震设防烈度为六度;建筑物防火等级为二级;屋面防水等级为Ⅱ级。
2、设计简介该工程平面布置为:重庆市北碚区质量技术监督局职工集资楼住宅工程为12层住宅楼,设置两个电梯和一个楼梯来满足消防要求和人员疏散。
一、项目概况项目名称:重庆市XX区XX高层住宅楼工程项目地点:重庆市XX区XX街道建设单位:XX房地产开发有限公司设计单位:XX建筑设计研究院施工单位:XX建筑集团有限公司监理单位:XX工程监理有限公司工程规模:总建筑面积约10万平方米,地上25层,地下1层,建筑高度约95米。
二、施工总体目标1. 确保工程质量和安全,实现工程一次性验收合格。
2. 缩短工期,确保工程按期交付使用。
3. 严格控制成本,实现成本目标。
4. 做好文明施工,减少施工对周边环境的影响。
三、施工组织与管理1. 施工组织机构设立项目经理部,下设工程部、质量部、安全部、物资部、财务部等部门,明确各部门职责,确保施工组织有序。
2. 质量管理严格执行国家及地方有关工程建设质量标准,加强施工过程控制,确保工程质量。
3. 安全管理认真贯彻落实国家及地方有关安全生产法律法规,加强施工现场安全管理,确保施工安全。
4. 环境保护严格执行国家及地方有关环境保护法规,做好施工现场环保工作,减少施工对周边环境的影响。
四、施工工艺与技术措施1. 施工工艺采用分层、分段、分部位流水施工,确保施工进度和质量。
2. 技术措施(1)地基基础施工:采用人工挖孔桩基础,桩径800mm,桩长30m。
(2)主体结构施工:采用钢筋混凝土框架-剪力墙结构体系,采用商品混凝土、钢筋、水泥等原材料。
(3)装饰装修施工:采用室内外装修一体化施工,确保装饰装修质量。
(4)设备安装施工:采用分部、分段、分专业流水施工,确保设备安装质量。
五、施工进度安排1. 施工准备阶段:2023年11月-2024年1月。
2. 地基基础施工阶段:2024年2月-2024年4月。
3. 主体结构施工阶段:2024年5月-2024年9月。
4. 装饰装修施工阶段:2024年10月-2024年12月。
5. 设备安装施工阶段:2025年1月-2025年3月。
6. 验收交付阶段:2025年4月。
六、公示要求1. 施工单位应严格按照本公示内容进行施工,确保工程质量和安全。
(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日一、工程概况重庆市沙坪坝西永组团微电子工业园区公共租赁住房工程是重庆市为实现“宜居重庆”,抑制高房价,有效改善全市供房体系的民心工程。
该工程位于重庆市沙坪坝区虎溪镇,1组团总用地面积约17.6万平方米,总建筑面积约34.7万平方米,主要由14栋高层住宅、1座地下车库及配套商业、幼儿园等组成,户型面积为30-80平方米,总户数6千多套。
±0.00m以下±0.00m以上为住宅楼,其结构为短肢薄壁柱现浇钢筋砼框架梁板及筒体剪力墙结构。
短肢剪力墙薄壁柱、筒体剪力墙及框架梁板一次性浇筑砼,楼梯随结构同时上升。
住宅楼以上短肢剪力墙厚度多为200mm,部分为250mm。
A栋薄壁柱形式有GJZ1-GJZ20、GAZ1、DZQ1、DZQ2、GJZ2B每层共计46根。
B栋有GJZ1-GJZ18、GAZ1每层共计49根。
梁形式有200×400~600、250×500、150×400等。
板厚有80mm、100mm、120mm、140mm 几种形式。
厕所降420mm,厨房降60mm,阳台降100mm。
现浇砼标号为:A栋:基顶~18.1m剪力墙薄壁柱、筒体剪力墙、暗柱、楼梯为C45,18.1m~32.6m为C40,32.6m~44.2m为C35,44.2m~64.5m为C30,64.5m~99.3m为C25,±0.00~99.3m梁板均为C25。
B栋:基顶~19.6m剪力墙薄壁柱、筒体剪力墙、暗柱、楼梯为C45,19.6m~33.6m为C40,33.6m~44.8m为C35,44.8m~64.4m 为C30,64.4m~98.0m为C25,2.8m~98.0m梁板均为C25。
砼保护层要求:薄壁柱20mm,梁25mm,楼板15mm。

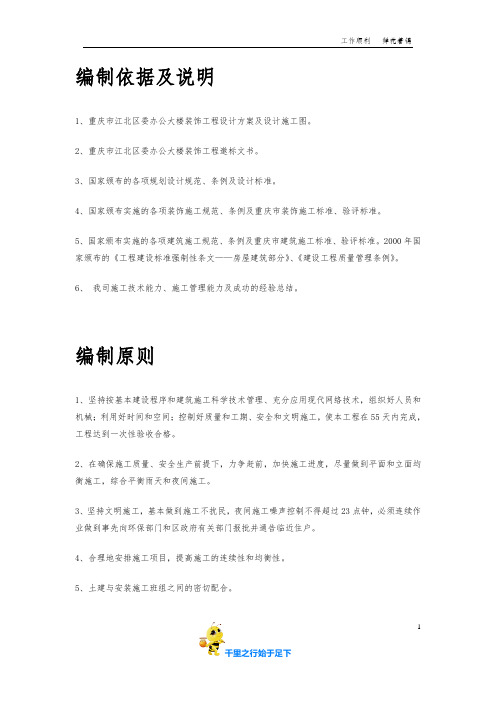

编制依据及说明1、重庆市江北区委办公大楼装饰工程设计方案及设计施工图。
2、重庆市江北区委办公大楼装饰工程邀标文书。
3、国家颁布的各项规划设计规范、条例及设计标准。
4、国家颁布实施的各项装饰施工规范、条例及重庆市装饰施工标准、验评标准。
5、国家颁布实施的各项建筑施工规范、条例及重庆市建筑施工标准、验评标准。
2000年国家颁布的《工程建设标准强制性条文——房屋建筑部分》、《建设工程质量管理条例》。
6、我司施工技术能力、施工管理能力及成功的经验总结。
编制原则1、坚持按基本建设程序和建筑施工科学技术管理、充分应用现代网络技术,组织好人员和机械;利用好时间和空间;控制好质量和工期、安全和文明施工,使本工程在55天内完成,工程达到一次性验收合格。
2、在确保施工质量、安全生产前提下,力争赶前,加快施工进度,尽量做到平面和立面均衡施工,综合平衡雨天和夜间施工。
3、坚持文明施工,基本做到施工不扰民,夜间施工噪声控制不得超过23点钟,必须连续作业做到事先向环保部门和区政府有关部门报批并通告临近住户。
4、合理地安排施工项目,提高施工的连续性和均衡性。
5、土建与安装施工班组之间的密切配合。
16、忠于设计、精心施工、相互配合、统一指挥、工期履约、保证使用、日夜奋战、质量创优,建一个工程、塑一座丰碑。
工程概况重庆市江北区区委办公大楼装饰工程位于江北区华新村40号,建筑面积约为2900平方米。
该工程为旧楼改造,要求边办公边装修,故要合理地安排施工工序,注意安全施工、文明施工。
根据装饰工程的装修范围:江北区区委办公大楼一至五层楼梯间、过道走廊、办公室、卫生间、会议室和新建两层会议室等的地面、墙面、顶棚、窗以及改建的大厅、屋面防水等。
重点对新建会议室和大厅进行装饰。
区委办公楼装饰:办公室地面贴优质地砖,贴墙砖踢脚线,墙面刷白色乳胶漆,安铝合金窗、木门,包门套。
顶棚为烤漆龙骨、硅钙板,格栅灯。
其中书记室为胡桃木踢脚线,墙面部分为影木饰面。

重庆高层工程施工方案1. 引言本文档旨在提供关于重庆高层工程施工方案的详细说明。
重庆市作为一个经济发展迅速的地区,高层建筑的兴建已成为推动城市发展的重要指标之一。
高层工程施工方案的制定对于确保施工安全、提高工程质量以及保证工期的顺利推进至关重要。
2. 施工项目概述本项目是一座高层建筑,位于重庆市中心商业区,总建筑面积约为xxxx平方米。
主要包括大楼的结构、外墙装修、内部装饰、电气、水暖等方面的施工。
3. 安全措施3.1 施工人员培训与管理在项目施工过程中,施工方将要求所有参与施工的工人进行相关培训,确保他们了解和掌握施工安全的重要性。
此外,施工方将严格管理施工现场,确保施工人员按照规定的安全程序操作,及时采取措施避免可能发生的危险。
3.2 安全设备和器材的使用为了确保施工过程中的安全,我们将提供必要的安全设备和器材,如安全帽、安全绳、防护网等。
同时,我们将根据实际施工情况进行安全设备和器材的检查和维护,确保其在使用过程中处于良好状态。
3.3 施工现场的组织与管理施工方将确保施工现场的整体组织与管理,包括设置合理的施工区域、安排宿舍和食堂、规划施工道路和通道等。
同时,我们将制定相应的施工现场管理制度,明确责任人和安全操作流程,保证施工现场的安全和有序。
4. 质量管理4.1 材料选择与质量控制对于构建高层建筑所使用的材料,我们将严格控制供应商的质量和信誉,确保选用的材料符合相关标准和要求。
在施工过程中,我们将对材料进行严格的检验和质量控制,确保施工过程中不出现质量问题。
4.2 施工工艺和施工质量检查我们将制定详细的工艺流程和施工标准,确保施工过程中每一个环节按照规范进行。
同时,我们将进行工程质量检查,及时发现和解决施工过程中的质量问题。
5. 工期安排针对本项目的规模和复杂度,我们将合理安排施工工期,并进行详细的进度计划。
同时,我们将严格监督施工进度,确保按照计划完成各项施工任务。
6. 环境保护施工方将严格遵守相关的环境保护法规和标准,采取相应的措施减少施工对环境的影响。
一、项目背景随着我国经济的快速发展,城市化进程不断加快,重庆市作为我国西部地区的经济中心,房地产开发项目日益增多。
为了确保工程质量和施工进度,特制定本施工方案。
二、工程概况1. 工程名称:重庆市XX楼盘2. 工程地点:重庆市XX区3. 工程规模:总建筑面积约XX万平方米,包括住宅、商业、地下车库等配套设施。
4. 工程类型:高层住宅、商业综合体5. 工程结构:钢筋混凝土框架结构三、施工组织1. 施工单位:XX建筑集团有限公司2. 施工团队:由具有丰富经验的施工管理人员、技术人员和工人组成。
3. 施工现场管理:设立项目经理部,负责施工现场的全面管理工作。
四、施工进度计划1. 施工准备阶段:1个月2. 土建工程阶段:6个月3. 装饰装修工程阶段:3个月4. 竣工验收阶段:1个月总计:11个月五、施工方法及工艺1. 土建工程(1)基础工程:采用人工挖孔桩基础,桩径800mm,桩长根据地质情况确定。
(2)主体结构工程:采用钢筋混凝土框架结构,梁板柱均为现浇,采用C30混凝土。
(3)屋面工程:采用保温隔热屋面,防水层采用SBS改性沥青防水卷材。
2. 装饰装修工程(1)外墙:采用干挂石材,内墙采用涂料。
(2)地面:采用瓷砖、木地板等。
(3)门窗:采用断桥铝门窗。
(4)水电工程:采用暗埋管线,水电安装规范,保证水电质量。
六、施工质量控制1. 施工过程中,严格执行国家及地方有关建筑行业的法律法规和标准。
2. 施工单位对原材料、半成品、成品进行严格检验,确保工程质量。
3. 施工过程中,加强对施工人员的培训和管理,提高施工人员的质量意识。
4. 定期进行质量检查,发现问题及时整改。
七、安全文明施工1. 施工现场设置安全警示标志,确保施工人员安全。
2. 施工现场进行封闭管理,防止扬尘、噪音污染。
3. 施工单位对施工人员进行安全教育,提高安全意识。
4. 施工过程中,严格执行环保法规,减少施工对环境的影响。
八、结语本施工方案旨在确保重庆市XX楼盘工程的顺利进行,保证工程质量、施工进度和安全生产。
职工集资建房建筑方方案职工集资建房建筑方案为了解决职工的住房问题,提高职工的居住条件和生活质量,我们公司决定通过职工集资的方式建设公寓楼。
该建筑方案将满足职工的基本居住需求,并考虑到环境保护和可持续发展。
一、建筑规划设计:1. 建筑布局:公寓楼将由多个楼层组成,每层设有多个房间。
每个房间大小适中,满足职工的基本居住需求。
2. 户型设计:公寓楼内将提供多种不同户型的房间,包括单人间、双人间和家庭间,以满足不同职工的需求。
3. 建筑材料:建筑材料要选择环保、耐久、节能的材料,以降低日后的维护成本,并减少对环境的影响。
4. 楼层设施:公寓楼每层设有楼梯和电梯,以方便职工出入。
每层还设有公共休息区和储藏室,方便居民的休息和物品存放。
5. 车辆停放:为了方便职工停放汽车和自行车,公寓楼周边将设有专门的停车位和自行车停放点。
二、环境设施规划:1. 绿化景观:公寓楼周边将种植各种绿色植物,增加绿化覆盖率,改善职工的居住环境,并减少空气污染。
2. 小区配套设施:公寓楼周边将建设购物中心、健身房、图书馆等配套设施,满足职工的生活需求,提高居住舒适度。
3. 安全设施:公寓楼将配备监控系统、报警系统等安全设施,保障职工的人身和财产安全。
4. 垃圾分类处理:公寓楼每层都设有垃圾分类回收区域,方便职工对垃圾进行分类处理,促进可持续发展。
三、职工集资方案:1. 集资方式:公司将与职工签订协议,每名职工按照一定比例每月缴纳一定金额作为集资基金。
2. 集资用途:集资基金将用于购买土地、建设公寓楼、购买装修材料和设备等。
3. 参与方式:职工可以选择参与集资并购买房间,也可以选择以租赁方式居住公寓楼。
4. 房间分配:按照职工集资的金额和积累时间,公司将根据一定规则对房间进行分配,以确保公平公正。
四、管理和运营:1. 管理机构:公寓楼将设立专门的管理机构,负责公寓楼的日常管理和维护,并解决居民的生活问题。
2. 公共事务:公寓楼将建立居民委员会,居民可以通过委员会提出建议和提供意见,改善公寓楼的管理和服务。
重庆市城乡建设委员会关于公布2014年第一批市级工
法的通知
文章属性
•【制定机关】重庆市住房和城乡建设委员会
•【公布日期】2014.05.04
•【字号】渝建[2014]151号
•【施行日期】2014.05.04
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】城乡建设综合规定
正文
重庆市城乡建设委员会关于公布2014年第一批市级工法的通
知
(渝建〔2014〕151号)
各区县(自治县)城乡建委,两江新区、北部新区、经开区、高新区、万盛经开区、双桥经开区建设局,有关单位:
按照《重庆市工程建设工法管理办法》(渝建发〔2006〕176号)和重庆市城乡建设委员会《关于进一步加强重庆市市级工法申报管理工作的通知》(渝建发〔2013〕10号)的规定,经企业自愿申报,专家评审推荐和公示程序,决定批准《砌体免开槽施工工法》等18项工法为2014年第一批重庆市市级工法,现予公布。
附件:2014年第一批重庆市市级工法名单
重庆市城乡建设委员会
2014年5月4日附件:
2014年第一批重庆市市级工法名单。
第1 章编制依据及说明1.1 编制依据1.1.1 重庆市商业委员会江北塔坪职工集资住宅工程的邀标文书、答疑会议纪要。
1.1.2 中国建筑东北设计研究院重庆分院设计的建筑、结构、安装施工设计图纸。
1.1.3 国家、行业及地方有关政策、法律、法令、法规。
1.1.4 国家强制性技术质量标准、施工验收规范、规程。
1.1.5 工艺标准及操作规程。
1.1.6 本公司ISO9002 质量体系程序文件及管理规章制度。
1.2 编制说明针对本工程实际情况和招标文书要求,在施工组织设计中我们把施工总体目标、施工总平面布置图、施工总进度计划、施工机械设备、劳动力计划、主要项目施工方法、工程质量保证措施、工期保证措施、安全文明施工保证措施、防止噪音及环境保护措施、推广应用新工艺、新技术、新设备、新材料在本施工组织设计中作为重点阐述,其他常规性施工项目的施工方法仅作了一般性阐述,以体现本施工组织设计的全面性、可行性、科学性和针对性。
本公司机构健全,技术质量部、生产安全部是指导、督促、检查履行工期,执行标准、规范、规程、施工组织设计及其公司规章制度的职能部门,使工程的质量、安全文明施工、工期得到了保证。
在本施工组织设计中,我们编制了推广应用新工艺、新材料、新技术、新设备的计划。
并使用微机进行施工全过程的管理,在科技进步领域里以实现不断进取,推动生产力的发展。
第2 章工程概况工程名称:重庆市商业委员会江北塔坪职工集资住宅工程建设单位:重庆市商业委员会设计单位:中国建筑东北设计研究院重庆分院建筑面积:35096m 2建筑层数:35 层(地下一层)建筑层高:地下层为3.7m , 1层为4.5m , 2层为5.4m , 3〜34 层为2.8m 建筑总高:110.800m工程地址:江北塔坪结构类型:全现浇框架结构建筑功能:地下一层为设备用房及车库(3302m 2),1 层为商业门面及车库(3313m 2),2 层(架空层)为住宅配套设施及中庭环境花园绿化(1125m 2),3〜34 层为住宅(27072m 2)。
工程监理项目部重庆市工商局涪陵分局职工集资住宅楼施工阶段监理实施细则质量监理实施细则(施工阶段)项目总监理工程师:编制人:重庆市恒正建设监理有限公司编制日期:二00 五年九月十二日目录一、专业工程的特点二、监理工作的流程三、监理工作的控制要点及目标值(一)地基与基础工程(人工挖孔桩)(二)主体砖混结构1.模板工程2.钢筋工程3.钢筋手工电弧焊4.电渣压力焊5.砼工程6.预应力空心板安装7.砖墙砌筑(三)外墙涂料工程(四)铝合金门窗安装工程(五)内墙、天棚一般抹灰工程(六)楼地面水磨石工程(七)屋面工程(八)建筑电气照明安装工程(九)室内给排水管道安装工程四、监理工作方法及措施五、加强安全管理的措施重庆市工商局涪陵分局职工集资住宅楼施工阶段监理实施细则一、专业工程的特点重庆市工商局涪陵分局职工集资住宅楼工程,施工质量的好坏直接关系到业主的切身利益,因此监理必须把好工程质量关。
人工挖孔桩、钢筋隐蔽工程是关键的质量控制点,监理人员必须以“旁站”的方式跟踪检查,与施工班组同作息。
二、监理工作的流程1.工序交接检验流程2.工程变更处理流程3.进度控制流程4.工程款支付控制流程5.索赔处理流程三、监理工作的控制要点及目标值(一)地基与基础工程:人工挖孔桩1.质量标准(1)保证项目1)原材料要求:水泥、钢材具有合格证或试验报告单,还必须按监督计划的要求送检,待送检报告取回合格后方可使用。
砂、石子含泥量必须符合规范要求。
2)桩基土质:岩石试验结果必须达到设计地耐力,且土质内无分层、裂隙、滑层、裂缝等缺陷。
3)砼试块应在浇灌地点随盘取样,试块组数严格按监督计划执行,强度必须满足设计要求。
4)桩孔直径和深度必须达到设计要求。
(2)允许偏差项目序号项目允许偏差值(mm )1 桩位(中心)轴线102 桩垂直度5/10003 钢筋笼直径±104 钢筋笼长度±1005 主筋间距±106 箍筋间距±20 2.应注意的问题(1)孔壁坍塌:因桩位土质不好或地下水渗出造成孔壁土体坍塌,遇此情况,应浇筑砼护壁或用砖封堵。
第1章编制依据及说明1.1编制依据1.1.1重庆市商业委员会江北塔坪职工集资住宅工程的邀标文书、答疑会议纪要。
1.1.2中国建筑东北设计研究院重庆分院设计的建筑、结构、安装施工设计图纸。
1.1.3国家、行业及地方有关政策、法律、法令、法规。
1.1.4国家强制性技术质量标准、施工验收规范、规程。
1.1.5工艺标准及操作规程。
1.1.6本公司ISO9002质量体系程序文件及管理规章制度。
1.2编制说明针对本工程实际情况和招标文书要求,在施工组织设计中我们把施工总体目标、施工总平面布置图、施工总进度计划、施工机械设备、劳动力计划、主要项目施工方法、工程质量保证措施、工期保证措施、安全文明施工保证措施、防止噪音及环境保护措施、推广应用新工艺、新技术、新设备、新材料在本施工组织设计中作为重点阐述,其他常规性施工项目的施工方法仅作了一般性阐述,以体现本施工组织设计的全面性、可行性、科学性和针对性。
本公司机构健全,技术质量部、生产安全部是指导、督促、检查履行工期,执行标准、规范、规程、施工组织设计及其公司规章制度的职能部门,使工程的质量、安全文明施工、工期得到了保证。
在本施工组织设计中,我们编制了推广应用新工艺、新材料、新技术、新设备的计划。
并使用微机进行施工全过程的管理,在科技进步领域里以实现不断进取,推动生产力的发展。
第2章工程概况工程名称:重庆市商业委员会江北塔坪职工集资住宅工程建设单位:设计单位:建筑面积:35096m2建筑层数:35层(地下一层)建筑层高:地下层为3.7m,1层为4.5m,2层为5.4m,3~34层为2.8m建筑总高:110.800m工程地址:江北塔坪结构类型:全现浇框架结构建筑功能:地下一层为设备用房及车库(3302m2),1层为商业门面及车库(3313m2),2层(架空层)为住宅配套设施及中庭环境花园绿化(1125m2),3~34层为住宅(27072m2)。
2.1建筑设计概况:本集资住宅工程为34层框架结构建筑,建筑物占地面积7274m2,本工程相对标高±0.000=302.800m。
本工程建筑构造及装修作法如下:楼地面:-3.700层车库地面为石屑水泥地面;±0.000层车库地面为水磨石楼面;±0.000,4.500层室外地面为贴花岗石和防滑地面砖地面;所有厨房、卫生间楼面为防水(聚氨脂防水材料)楼面;一层商业门面楼面、二层室内楼面、消防控制室、空调机房及所有楼梯间、电梯前室、防烟前室、走道等楼面为防滑地面砖楼面;住宅室内除厨房卫生间外所有楼面均为水泥砂浆楼面。
内墙:公共卫生间、电梯前室、防烟前室、走道等墙面(楼地面至吊顶部份)做面砖墙裙;所有住宅、设备用房、物管中心、消防控制室、一层车库及商业门面等内墙面均为混合砂浆抹灰面刷乳胶漆墙面;架空层所有立柱及花台、转换梁外部为贴花岗石墙面;地下室除设备用房外所有内墙面为混合砂浆抹灰面喷涂料墙面。
顶棚:公共卫生间、电梯前室、防烟前室、走道等顶棚采用纸面石膏板吊顶贴铝塑板;所有住宅、设备用房、物管中心、一层商业门面等顶棚为刮腻子喷涂料顶棚;车库及架空层不吊顶部份顶棚为水泥混合砂浆抹灰面喷涂料顶棚。
外墙面:外墙面为面砖饰面为主,局部为仿石砖饰面,所有阳台、阳光窗挑出部份、外墙装饰线条刷乳胶漆外墙面。
屋面:架空层露天部份、架空层露天花池、花台防水部份、三层屋面等上人屋面防水为改性沥青防水卷材柔性防水,其做法为:钢筋混凝土板—→15厚1:3水泥砂浆找平层—→隔气层—→沥青膨胀珍珠岩保温层—→20厚沥青砂浆找平层—→底胶漆一道—→SBS改性沥青防水卷材二道防水层—→20厚1:3水泥砂浆保护层—→10厚1:2.5水泥砂浆结合层—→地面砖铺地;99.900层屋面为钢筋混凝土板—→15厚1:3水泥砂浆找平层—→轻质架空隔热板—→15厚1:3水泥砂浆找平层—→SBS改性沥青防水卷材一至三道防水面层。
门窗:门为木质防火门、双扇防盗门;所有窗均为塑钢窗。
2.2结构设计概况本工程按地震设防裂度为6度,尺寸单位均为mm(毫米)。
基础:基础形式为独立柱基础、条形基础和人工挖孔桩基础。
1-6轴及16轴柱基为独立基础,地下室剪力墙基为条形基础,7-15轴柱基为人工挖孔桩基础,电梯井筒体下为1200mm深的筏板基础。
基础持力层为中风化基岩层,独立柱基础及条形基础部份应嵌入中风化基岩不小于600mm;桩基岩石天然单轴极限抗压强度为8.55MPa,桩端嵌入岩基深度为3600-9000mm。
砼强度设计等级:独立柱基础砼强度等级为C20,条形基础砼强度等级为C30,桩基和筏板基础砼强度等级为C30。
主体结构:三层以下为全现浇钢筋混凝土框架-剪力墙结构,三层以上为薄壁柱框架结构,电梯井为筒体结构。
二层为架空设备转换层,高5.7m,板厚300mm,最大梁为1000mm×3000mm。
±0.000层楼板厚180mm,楼面砼强度等级为C30;4.500层楼板厚150mm,楼面砼强度等级为C40;9.900层楼板厚300mm,楼面砼强度等级为C40;13.100~97.100层楼板厚主要为100mm,楼面砼强度等级为C30;屋面板厚150mm,楼面砼强度等级为C30。
地下室内墙体采用Mu10机制红砖M5水泥砂浆砌筑,其余框架填充墙均为加气混凝土砌块M5混合砂浆砌筑,当填充墙在门洞两侧和窗洞两侧设明构造柱以及沿墙长3000mm左右设置一个暗构造柱。
钢筋保护层厚度为:基础底板的底面为35mm、上面为25mm;地下室外墙为35mm;剪力墙为15mm;梁、柱为25mm;楼板及楼梯为15mm。
2.3工程特点及施工条件概况2.3.1工程特点2.3.1.1工程重要性本工程位于江北塔坪,地理位置较佳,工程为高层住宅建筑,质量要求高,我司也可借此机会充分展现自己的施工、技术能力,尽最大力量创建出一个高效优质的工程。
由于本工程建筑规模达到顶尖要求,而且设计优秀,设施齐全,我司决心从工程开工起就立足高起点,严格用“巴渝杯”奖的标准要求施工,在工程完工后,争取评上重庆市“巴渝杯”奖。
2.3.1.2安全生产,文明施工要求高本工程地处江北区,又是重庆市商业委员会的重要工程,安全生产,文明施工相当重要,为了充分展示我司形象,体现我司主力项目工程部的综合施工管理水平,为职工及社会各界创建出一个文明施工窗口形象,我司在本工程的安全生产、文明施工管理目标定为:达区级文明工地,创市级文明工地。
2.3.2施工条件概况2.3.2.1施工场地本工程施工场地比较好,我司一定充分利用,合理布置临时设施及材料、架料堆场,搞好场地硬化、美化工作,创造一个良好的施工环境。
2.3.2.2交通情况本工程的车辆出入较为方便,为保证施工周边的清洁卫生,我们将派专人每日清扫车辆出入口的清洁,并对出施工现场的车辆进行冲洗。
2.3.2.3现场及过往行人安全由于本工程紧临324医院的职工宿舍,来往人员较多,在施工过程中,我司将严格重庆市建委颁发的《重庆市建筑工地文明施工标准》,国家建设部颁发的GBJ59-99《建筑施工安全文明检查标准》,实施全封闭施工,确保现场和行人安全。
第3章招标范围及要求3.1工程邀标范围本工程施工范围按设计单位提供的工程施工图纸为准。
包括土建、给排水、消防管道、通风、室内照明预埋管、室外环境、道路、室外给排水管(生化池除外),均属本次邀标范围。
3.2工程招标要求工程质量要求:严格按现行国家规范施工,施工质量达到国家规定的优良标准,并争取获得重庆市巴渝杯工程优质奖。
工期要求:本工程总工期要求为日历天数510天(含分包工程)。
第4章施工总体目标4.1工程质量目标我们将精心组织施工,确保工程质量按国家验收标准GB50300—2001《建筑施工质量验收统一标准》一次验收合格,并达到建筑优良工程标准,工程主体结构创重庆市优质结构工程,工程争创重庆市“巴渝杯”奖。
4.2施工工期目标经我们认真讨论以及我们施工同类型工程的经验,采取科学合理的工序安排、穿插和抢工期措施以及采用新工艺、新技术、新材料、新设备,我们承诺施工总工期控制在480 天以内,比业主要求工期提前30天全部施工完毕并交会使用。
4.3安全文明施工目标安全文明施工是加快工程进度,提高工程质量起主要作用,同时也是展示公司形象体现项目综合管理水平的重要工作内容之一。
我们将根据国家、市有关安全、文明施工标准要求,层层落实责任,分片包干,实现达“市安全文明施工工地标准”;在整个施工过程中,无重大安全事故。
4.4环境保护目标本工程按国家有关规定,做好环境保护工作。
施工队伍入场后,首先沿建筑四周挖排水临时明沟,遇基础绕开,其深度不小于300mm,在本工程施工范围内设置沉砂井、集水井,容积控制在15m3,深度1.5m左右,将地表雨水和施工用水有组织地导入沉砂井,采用水泵排入业主方规定下水道,并设专人一人负责每天清理沉积泥砂和排水工作。
施工用燃料选用天燃气,无天燃气选用液化气,并采用节能灶。
严禁在施工现场焚烧油毡、橡胶、塑料、皮革、树叶、枯草等会产生有毒、有害烟尘和恶臭气体的物质。
设专人负责对驶出施工现场的车辆车轮进行清洗并检查装载物(土石、垃圾等)是否稳妥,还负责施工现场出入口的清洁卫生,以免污染环境。
第5章施工布署5.1施工布署总体指导思想本工程一旦中标,我们将以“一流管理、一流质量、一流速度、一流服务“为主导思想,严格按照招标文书和双方签定的建设工程合同的规定,并将其作为我公司的重点工程,集中我公司优势资源;对合同范围的工作内容按“项目法”进行科学管理和精心组织施工,确保该工程施工达到高速优质,并承诺按期交付给业主。
为此,我们将做到:5.1.1组建最佳项目管理领导班子,全面履行对业主的承诺和本工程的施工承包合同。
5.1.2认真搞好施工准备,创造良好的施工条件和内外部良好环境。
5.1.3实行动态的目标管理制度,围绕方针目标开展动态管理,并层层落实。
5.1.4按ISO9002标准建立全面质量管理体系,以此为中心点,开展质量管理工作,自始自终将施工质量控制在受控状态。
5.1.5认真落实各项规章制度,建立调度会、分析会、交底会和检查考核制度,并建立资料档案制度。
5.1.6以科学技术为先导,推广应用新技术、新工艺、新材料、新设备,以此来提高效率,缩短工期,保证质量。
我司有能力有信心承建本工程,并将高度重视、全力以赴,依靠本公司的管理、技术和装备的优势,遵循设计,恪守合同,精心组织,让一流的设计加一流的施工质量,共同塑造一流的建筑精品,为我司提升企业信誉与实力,迎接加入WTO挑战打下一个坚实的基础,将我司发展成为综合型的大型企业。
我公司有这样的决心,同时也有这样的实力和条件,这是因为:我司历来重视聚集人气、以人为本。
