粘土心墙土石坝施工技术方案
- 格式:doc
- 大小:112.00 KB
- 文档页数:29
粘土心墙坝施工方案1. 引言粘土心墙坝是一种常见的大坝类型,其施工方案旨在确保坝体的稳定性和密实性。
本文档将详细介绍粘土心墙坝的施工方案,包括施工前的准备工作、施工材料和设备的准备、施工步骤和注意事项等。
2. 施工前准备工作在进行粘土心墙坝的施工之前,需进行以下准备工作:2.1 工地准备•清理并平整施工区域,确保无障碍物和杂物干扰施工。
•对周围环境进行保护措施,避免施工对周围环境造成污染和破坏。
2.2 设计和施工方案确认•确认设计图纸,确保施工按照设计要求进行。
•确认施工方案,包括施工方法、施工步骤和施工材料等。
2.3 材料和设备准备•采购所需的施工材料,包括粘土、水泥、石料等。
•准备施工所需的设备,如挖掘机、运输车辆、铲子等。
3. 施工步骤3.1 挖掘基坑•使用挖掘机将粘土心墙坝的基坑挖掘出来,确保基坑的形状和尺寸符合设计要求。
•清理基坑内的杂物和泥浆,保持基坑干燥。
3.2 安装临时支撑•在基坑的侧壁上安装临时支撑,以确保施工过程中不会发生坍塌。
•确保临时支撑的稳定性和安全性。
3.3 浇筑基础混凝土•在基坑底部浇筑基础混凝土,用于增加整个坝体的稳定性。
•确保混凝土的浇筑质量和均匀性。
3.4 粘土心墙施工•将预先准备好的粘土填埋到基坑中,形成心墙。
•按照设计要求和施工方案,逐层填充和压实粘土。
3.5 防渗层施工•在粘土心墙的两侧施工防渗层,防止坝体渗水。
•使用适当的材料和方法进行防渗层施工,确保防渗层的质量。
3.6 边坡修整•对粘土心墙的两侧边坡进行修整,确保坝体边坡的稳定性。
•按照设计要求,修整边坡的坡度和形状。
4. 注意事项在进行粘土心墙坝施工时,需要注意以下事项:•施工过程中需保证人员的安全,采取安全措施防止事故发生。
•控制施工速度,确保施工的质量和稳定性。
•持续监测施工过程中的变化,及时采取措施进行调整。
•施工结束后进行验收检查,确保施工符合设计要求和标准。
5. 总结粘土心墙坝施工方案是确保坝体稳定和密实的关键。
粘土心墙堆石坝反滤料摊铺施工工法一、前言粘土心墙堆石坝反滤料摊铺施工工法是一种用于水利工程中的土石坝防渗施工方法。
其主要特点是利用粘土和石块构建心墙,通过摊铺反滤料来提高土石坝的抗渗性能,从而保证坝体的稳定和工程的安全运行。
二、工法特点1. 简易性:该工法使用的材料简单易得,施工过程相对简单,无需大量复杂设备。
2. 节约成本:相比其他防渗工法,该工法施工所需的设备和材料成本相对较低,可以有效降低工程造价。
3. 快速施工:工法操作简便,施工过程较快,可以大幅度缩短施工周期。
4. 长期稳定性:粘土心墙和反滤料的结合可以有效提高坝体的抗渗性能,保证了坝体的长期稳定性。
三、适应范围该工法适用于中小型或山区水利工程中的土石坝防渗施工,特别是在坝坡比较陡峭,土质较松散的地质条件下具有较好的适应性。
四、工艺原理该工法主要通过摊铺反滤料来提高土石坝的抗渗性能。
在施工过程中,首先在坝坡上设置粘土心墙,然后将反滤料均匀摊铺在心墙上,形成一个抗渗屏障。
心墙能够阻挡水流的渗漏,而反滤料则可以过滤掉水流中的颗粒物,防止孔隙中的颗粒被冲刷而形成渗流通道,从而提高了坝体的抗渗能力和稳定性。
五、施工工艺(详细描述施工的各个阶段,包括心墙的设置、反滤料的摊铺等具体步骤和操作方法)六、劳动组织根据工程规模和施工进度,合理组织施工人员的分工与协作,确保施工进度和质量的同时,保障施工人员的安全。
七、机具设备该工法所需的机具设备主要有挖掘机、推土机、装载机、塔吊等。
这些设备主要用于土方施工、心墙的设置和反滤料的摊铺等工作。
八、质量控制要保证施工质量,需要进行详细的质量控制。
包括对心墙的厚度、密实度和抗渗能力进行检测和监控,同时对反滤料的厚度和均匀性进行把控。
九、安全措施施工中需要注意的安全事项包括施工人员的安全教育、现场作业的安全防护措施、设备操作的安全规范等。
特别是在心墙设置和反滤料摊铺过程中,需要注意防止坍塌和滑坡等危险。
十、经济技术分析对施工周期、施工成本和使用寿命进行分析。
粘土心墙土石坝施工技术方案一、勘察设计1.对工程地质进行详细勘察,包括地质条件、土质特性、地下水位情况等。
2.根据勘察结果,制定施工设计方案,包括坝体形状、坝底宽度、堤岸坡度等。
二、土石料选择1.根据工程地质情况,选择合适的土石料作为坝体材料。
2.土石料应满足强度、压缩性能、渗透性能等要求。
三、场地准备1.清理施工场地,确保场地平整,并清除杂物。
2.根据设计要求,进行场地标高的测量和标示。
四、开挖土基1.按照设计标高和坝体横断面的要求,进行土基开挖。
2.开挖过程中,应注意保持边坡稳定,防止坍塌。
五、基础处理1.清理基础面,确保无杂物和浮沙。
2.如有需要,可进行基础面的加固处理,如加设排水管等。
六、坝体填筑1.首先在基础面上铺设一层细碎的土石料,作为坝体的起始填筑层。
2.在起始填筑层上,进行坝体填筑,坝体填筑层厚度一般为30-50厘米。
3.填筑过程中,要注意坝体的均匀性和密实度,并及时做好坝体的压实工作。
七、心墙施工1.根据设计要求,施工心墙,心墙的位置和形状应符合设计要求。
2.心墙的施工一般采用分段施工的方法,每段施工完成后,应进行压实和检查。
3.心墙的厚度和高度应符合设计要求,坡度应适宜。
八、坝顶铺设1.在填筑和心墙施工完成后,进行坝顶铺设,坝顶应平整、均匀。
2.坝顶铺设一般采用细碎的土石料进行。
九、坝体护面1.根据设计要求,进行坝体的护面工作,可以采用混凝土护面、石头护面等方式。
2.护面工作应密实,保证护面的稳定性和耐久性。
十、验收和监测1.完成施工后,进行工程的验收工作,包括坝体的稳定性、安全性等。
2.安装监测设备,对坝体进行定期监测,以确保坝体的稳定性和安全性。
粘土心墙堆石坝反滤料摊铺施工工法粘土心墙堆石坝反滤料摊铺施工工法一、前言粘土心墙堆石坝反滤料摊铺施工工法是一种常用于水利工程的施工方法。
通过在水利工程中使用粘土心墙和反滤料,可以有效防止水流透过堆石坝,从而保证坝体的稳定和安全。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点粘土心墙堆石坝反滤料摊铺施工工法的特点主要有以下几个方面:1. 采用堆石坝结构,对水流的透渗进行有效阻止。
2. 通过布置粘土心墙,增加了坝体的稳定性和抗滑性。
3. 反滤料的摊铺,进一步防止水流对坝体的侵蚀,提高了坝体的抗渗性能。
4. 施工简便,工期短,适用于各种水土条件下的水利工程。
三、适应范围粘土心墙堆石坝反滤料摊铺施工工法适用于以下工程:1. 水库大坝:主要用于提高大坝的抗渗性和稳定性。
2. 堤防加固:通过布置粘土心墙和反滤料,加强堤防的稳定性和抗渗性能。
3. 渠道堤坝:用于提高渠道堤坝的抗渗性能,防止水流侵蚀坝体。
四、工艺原理粘土心墙堆石坝反滤料摊铺施工工法的工艺原理是通过以下几个方面来实现:1. 粘土心墙:在坝体中布置一道粘土墙,使其与堆石坝紧密结合,提高坝体的稳定性和抗渗性能。
2. 反滤料:在坝体表面摊铺一层反滤料,防止水流通过坝体。
3. 摊铺施工:通过施工工艺进行坝体的堆筑和反滤料的摊铺,保证施工质量和施工进度。
五、施工工艺粘土心墙堆石坝反滤料摊铺施工工法包括以下主要施工工艺:1. 基础处理:对坝基地面进行清理和处理,确保坝体的稳定。
2. 坝体堆筑:根据设计要求进行堆石坝坝体的筑造,包括填筑和压实。
3. 粘土心墙施工:在坝体内部布置粘土墙,使其与坝体紧密结合,提高坝体的稳定性和抗渗性能。
4. 反滤料摊铺:在坝体表面摊铺一层反滤料,形成防渗层,确保水流无法透过坝体。
5. 坝体护面:对坝体进行护面处理,增加坝体的抗侵蚀能力和美观性。

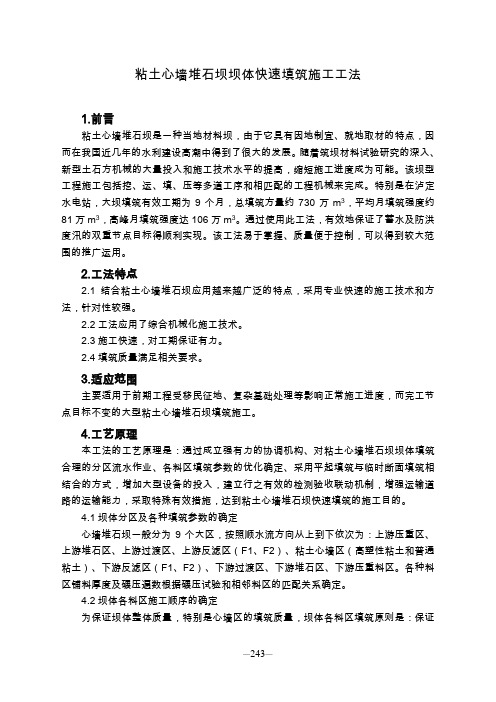

粘土心墙堆石坝坝体快速填筑施工工法1.前言粘土心墙堆石坝是一种当地材料坝,由于它具有因地制宜、就地取材的特点,因而在我国近几年的水利建设高潮中得到了很大的发展。
随着筑坝材料试验研究的深入、新型土石方机械的大量投入和施工技术水平的提高,缩短施工进度成为可能。
该坝型工程施工包括挖、运、填、压等多道工序和相匹配的工程机械来完成。
特别是在泸定水电站,大坝填筑有效工期为9个月,总填筑方量约730万m3,平均月填筑强度约81万m3,高峰月填筑强度达106万m3。
通过使用此工法,有效地保证了蓄水及防洪度汛的双重节点目标得顺利实现。
该工法易于掌握、质量便于控制,可以得到较大范围的推广运用。
2.工法特点2.1结合粘土心墙堆石坝应用越来越广泛的特点,采用专业快速的施工技术和方法,针对性较强。
2.2工法应用了综合机械化施工技术。
2.3施工快速,对工期保证有力。
2.4填筑质量满足相关要求。
3.适应范围主要适用于前期工程受移民征地、复杂基础处理等影响正常施工进度,而完工节点目标不变的大型粘土心墙堆石坝填筑施工。
4.工艺原理本工法的工艺原理是:通过成立强有力的协调机构、对粘土心墙堆石坝坝体填筑合理的分区流水作业、各料区填筑参数的优化确定、采用平起填筑与临时断面填筑相结合的方式,增加大型设备的投入,建立行之有效的检测验收联动机制,增强运输道路的运输能力,采取特殊有效措施,达到粘土心墙堆石坝快速填筑的施工目的。
4.1坝体分区及各种填筑参数的确定心墙堆石坝一般分为9个大区,按照顺水流方向从上到下依次为:上游压重区、上游堆石区、上游过渡区、上游反滤区(F1、F2)、粘土心墙区(高塑性粘土和普通粘土)、下游反滤区(F1、F2)、下游过渡区、下游堆石区、下游压重料区。
各种料区铺料厚度及碾压遍数根据碾压试验和相邻料区的匹配关系确定。
4.2坝体各料区施工顺序的确定为保证坝体整体质量,特别是心墙区的填筑质量,坝体各料区填筑原则是:保证粘土料、反滤料、过度料的结构尺寸,填筑时不允许反滤料侵占粘土料、不允许粗颗粒侵占细颗粒。
粘土心墙坝施工方案粘土心墙坝是一种常见的水利工程,通过使用粘土材料修建坝体,能够有效阻挡水流,起到蓄水、防洪等作用。
下面是一份粘土心墙坝施工方案。
一、前期准备工作1.勘测设计:根据需要修建的坝体大小、形状等要求进行勘测和设计,确定施工方案。
2.材料准备:准备好所需的粘土材料,并进行筛选,确保材料的质量。
3.设备准备:准备好施工所需的机械设备,例如挖掘机、推土机等。
二、施工过程1.清理坝址:使用机械设备将坝址上的杂物、植被等清理干净,保证施工的平整。
2.坝底开沟:根据设计要求,在坝底挖掘一条横断面平整的沟槽,作为坝体的基础。
3.坝基填筑:将挖掘的土壤填筑至设计要求的高度,均匀压实,以提供坝体的稳定基础。
4.粘土坝心施工:在坝基上均匀铺设一层厚度约为50厘米的粘土材料,使用机械设备将粘土材料进行压实,确保材料的密实度。
5.砌石或混凝土面板施工:为了增加坝体的强度和稳定性,在粘土坝心两侧可以采用砌石或混凝土面板进行加固。
6.渗漏控制:为了避免水流从坝体渗漏,可以在坝体上部进行渗漏控制措施,例如加设防渗帷幕。
7.坝顶施工:将修建的坝体顶部进行整平,确保坝顶的平整度和坚固度。
三、施工要点1.粘土材料质量要求高,应该使用无杂质、无石块的粘土进行施工。
2.压实工艺要求高,要使用机械设备对粘土材料进行充分压实,确保坝体的稳定性。
3.坝底基础的平整度要求高,坝基填筑时要进行严密的踩实,以提供坝体的稳定基础。
4.砌石或混凝土面板的施工要规范,要使用优质的砖石或混凝土材料,并进行牢固的连接。
5.渗漏控制要做好,可以采用多层次、多方位的渗漏防护措施,确保坝体不渗漏。
以上是一份粘土心墙坝施工方案,通过严格按照以上步骤进行施工,可以建造出稳定、强固的粘土心墙坝,满足工程需要。

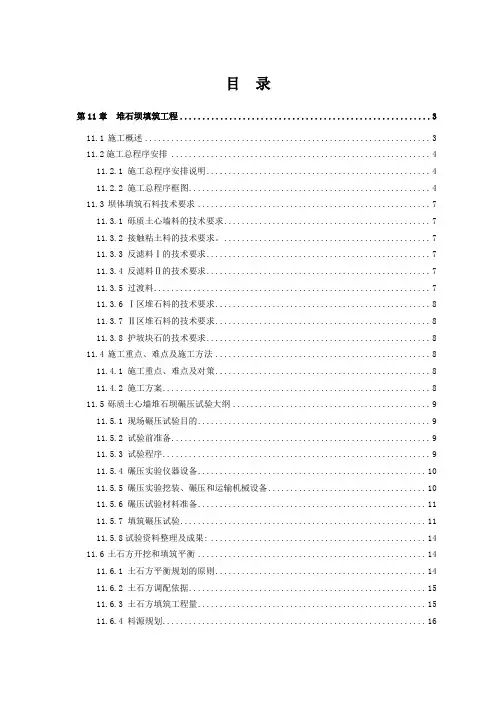

目录第11章堆石坝填筑工程 (3)11.1施工概述 (3)11.2施工总程序安排 (4)11.2.1 施工总程序安排说明 (4)11.2.2 施工总程序框图 (4)11.3坝体填筑石料技术要求 (7)11.3.1 砾质土心墙料的技术要求 (7)11.3.2 接触粘土料的技术要求。
(7)11.3.3 反滤料Ⅰ的技术要求 (7)11.3.4 反滤料Ⅱ的技术要求 (7)11.3.5 过渡料 (7)11.3.6 Ⅰ区堆石料的技术要求 (8)11.3.7 Ⅱ区堆石料的技术要求 (8)11.3.8 护坡块石的技术要求 (8)11.4施工重点、难点及施工方法 (8)11.4.1 施工重点、难点及对策 (8)11.4.2 施工方案 (8)11.5砾质土心墙堆石坝碾压试验大纲 (9)11.5.1 现场碾压试验目的 (9)11.5.2 试验前准备 (9)11.5.3 试验程序 (9)11.5.4 碾压实验仪器设备 (10)11.5.5 碾压实验挖装、碾压和运输机械设备 (10)11.5.6 碾压试验材料准备 (11)11.5.7 填筑碾压试验 (11)11.5.8试验资料整理及成果: (14)11.6土石方开挖和填筑平衡 (14)11.6.1 土石方平衡规划的原则 (14)11.6.2 土石方调配依据 (15)11.6.3 土石方填筑工程量 (15)11.6.4 料源规划 (16)11.6.5 土石方调配计划 (18)11.7坝体填筑工程施工 (21)11.7.1 工程概况 (21)11.7.2 施工特点 (22)11.7.3 坝体填筑进度安排 (22)11.7.3.1 施工进度安排 (22)11.7.3.2 施工进度控制 (23)11.7.3.3填筑施工原则 (24)11.7.4 施工准备 (24)11.7.4.1 填筑料的开采制备和加工 (24)11.7.4.2 大坝填筑道路布置 (26)11.7.4.3 坝面水电布置 (27)11.7.4.4 测量放样 (27)11.7.4.5 坝基验收及填筑准备 (27)11.7.5 大坝填筑施工工艺和方法 (28)11.7.5.1 坝体填筑施工程序 (28)11.7.5.2 各种坝料填筑方法及措施 (29)11.7.5.3 雨季和负温下填筑施工措施 (33)11.7.5.4 施工技术要求与措施 (35)11.7.5.5进度保证措施 (36)11.7.5.6 填筑质量保证措施 (36)11.7.5.7 安全生产与文明施工 (40)11.8堆石坝填筑及混凝土施工相互协调的保证措施 (41)11.9施工资源配置及强度分析 (41)11.9.1 施工强度分析 (41)11.9.2 施工资源配置 (43)11.10其它部位土石回填施工方法及措施 (45)11.10.1 填筑准备 (45)11.10.2 土石料源规划 (45)11.10.3 填筑及回填 (45)11.10.4 设备 (45)11.10.5质量检查和验收 (46)第11章堆石坝填筑工程11.1 施工概述砾质土心墙堆石坝坝顶高程1414.80m,坝顶长576.68m,最大坝高139.80m,坝顶宽12m,大坝上、下游坝坡均为1:2,下游坝坡“之”字形上坝公路宽10m。
第1篇一、项目背景粘土心墙作为一种古老的墙体结构形式,在我国有着悠久的历史。
它以粘土为主要材料,具有良好的耐久性、保温隔热性能和抗震性能。
在现代建筑工程中,粘土心墙仍被广泛应用于墙体、挡土墙、护坡等工程。
为确保粘土心墙施工质量,制定合理的施工方案至关重要。
二、施工准备1. 施工组织设计(1)成立项目组,明确各岗位人员职责。
(2)编制施工组织设计,包括施工工艺、施工顺序、施工进度、质量保证措施等。
(3)制定施工安全、文明施工、环境保护等管理制度。
2. 材料准备(1)粘土:选用塑性指数、液限、塑性限等指标符合设计要求的粘土。
(2)水泥:选用符合国家标准的普通硅酸盐水泥。
(3)砂:选用粒径适中、含泥量低的砂。
(4)其他材料:如钢筋、模板、脚手架等。
3. 施工设备(1)搅拌机:用于搅拌粘土、水泥、砂等材料。
(2)振动器:用于振动混凝土。
(3)泵送设备:用于泵送混凝土。
(4)其他设备:如切割机、锯床、搅拌车等。
4. 施工场地(1)平整施工场地,确保场地坚实、排水良好。
(2)设置施工围挡,隔离施工现场。
(3)搭建临时设施,如办公室、宿舍、食堂等。
三、施工工艺1. 施工顺序(1)基础处理:清除基础表面的杂物、杂草,确保基础坚实。
(2)模板安装:根据设计要求,安装模板,确保模板牢固、平整。
(3)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土密实、无蜂窝、麻面。
(4)粘土心墙施工:按照以下步骤进行施工。
2. 粘土心墙施工步骤(1)粘土拌和:将粘土、水泥、砂等材料按照设计比例进行拌和,确保搅拌均匀。
(2)铺筑:将拌和好的粘土均匀铺筑在模板上,厚度根据设计要求确定。
(3)压实:使用振动器或人工压实粘土,确保粘土密实。
(4)养护:浇筑完成后,对粘土心墙进行养护,防止开裂、变形。
(5)拆模:待粘土心墙达到一定强度后,拆除模板。
(6)检查:检查粘土心墙的质量,确保符合设计要求。
3. 施工要点(1)粘土拌和:确保粘土、水泥、砂等材料搅拌均匀,避免出现分层现象。
第1篇一、工程概况粘土心墙施工方案适用于水库、堤坝、渠道等水利工程中,其主要作用是提高工程结构的稳定性和抗渗性。
本方案针对某水库大坝粘土心墙施工,具体工程概况如下:1. 工程名称:某水库大坝粘土心墙施工2. 工程地点:某市某县某水库3. 工程规模:水库总库容为X万立方米,大坝全长Y米,最大坝高Z米4. 施工周期:根据工程进度要求,预计施工周期为6个月5. 施工单位:某建筑工程有限公司二、施工准备1. 技术准备(1)组织施工技术人员进行技术交底,确保施工人员熟悉施工工艺和质量标准。
(2)对施工人员进行专业培训,提高施工队伍的整体素质。
2. 材料准备(1)粘土:选用质地坚硬、塑性指数适宜的粘土,经过试验确定其性能指标。
(2)砂石:选用质地坚硬、级配合理的砂石,满足施工要求。
(3)水泥:选用符合国家标准的水泥,保证水泥强度和质量。
3. 机械设备准备(1)挖掘机:用于土方开挖和转运。
(2)推土机:用于土方平整和压实。
(3)振动板:用于土方压实。
(4)拌合机:用于混凝土拌合。
(5)运输车辆:用于材料运输。
4. 施工场地准备(1)施工场地平整:对施工场地进行平整,确保施工顺利进行。
(2)排水设施:设置排水沟、集水井等排水设施,确保施工期间排水畅通。
(3)临时设施:搭建施工工棚、材料堆场等临时设施。
三、施工工艺1. 土方开挖(1)根据设计图纸,按照土方开挖顺序进行施工。
(2)采用挖掘机进行土方开挖,开挖过程中注意保护土体结构。
(3)开挖过程中,及时清理弃土,避免影响施工进度。
2. 土方填筑(1)填筑前,对填筑场地进行平整,确保填筑层厚度均匀。
(2)采用推土机将粘土运至填筑场地,按照设计厚度进行填筑。
(3)填筑过程中,采用振动板进行压实,确保填筑质量。
3. 粘土心墙施工(1)根据设计图纸,绘制粘土心墙施工图,明确施工顺序和施工要求。
(2)采用人工或机械进行粘土心墙施工,施工过程中注意以下要点:a. 粘土心墙的厚度应满足设计要求;b. 粘土心墙的边坡应满足设计要求;c. 粘土心墙施工过程中,应保持施工场地的整洁,防止泥土污染;d. 施工过程中,应加强质量监控,确保粘土心墙质量。
一、工程概况本工程位于我国某地区,属于中型水库,水库总库容为XXX万立方米。
根据工程地质勘察报告,该地区土质主要为粘土,土层分布较厚,且具有良好的抗滑性和稳定性。
为确保水库大坝的安全运行,特制定本粘土坝施工专项方案。
二、施工组织设计1. 施工单位:由具有相应资质的施工单位负责施工。
2. 施工班组:设立大坝施工班组、测量班组、试验班组、质量班组等。
3. 施工进度:根据工程设计要求,合理安排施工进度,确保工程按期完成。
三、施工技术方案1. 施工工艺(1)大坝填筑:采用分层压实、分段施工的方法进行填筑。
填筑材料为粘土,要求粘土含水率控制在最佳含水率±2%范围内。
(2)压实度:采用振动压实和静压压实相结合的方法,确保压实度达到设计要求。
(3)防渗处理:采用粘土心墙防渗,心墙厚度为XXX米,采用分层压实、分段施工的方法进行填筑。
2. 施工流程(1)场地平整:对施工场地进行平整,确保填筑面平整。
(2)粘土开采:在粘土料场开采粘土,要求开采的粘土满足设计要求。
(3)运输:将粘土运输至施工现场,采用自卸汽车运输。
(4)填筑:按照设计要求进行分层填筑,确保压实度达到设计要求。
(5)防渗处理:在粘土心墙处进行防渗处理,确保防渗效果。
(6)观测:对大坝进行观测,掌握大坝变形、位移等情况。
四、施工质量控制1. 材料质量控制:对粘土、砂石等材料进行严格的质量检验,确保材料符合设计要求。
2. 施工过程控制:对施工过程进行严格的质量控制,确保施工质量达到设计要求。
3. 成品保护:对大坝进行成品保护,防止大坝损坏。
五、安全措施1. 施工现场设置安全警示标志,加强安全教育。
2. 严格执行操作规程,确保施工安全。
3. 加强施工现场的消防、用电、防暑降温等安全措施。
4. 做好施工现场的排水、防滑、防坍塌等工作。
六、环境保护1. 严格执行环保法规,确保施工过程中不污染环境。
2. 加强施工现场的扬尘、噪声、废水等污染物的治理。
粘土心墙土石坝工程施工方案一、施工前准备在进行粘土心墙土石坝工程施工时,需要提前做好以下准备工作:1.对整个施工区域进行详细的勘察和测量,确保施工的准确性和安全性。
2.确定施工所需的人员和设备,并做好人员培训和设备检修等准备工作。
3.制定施工计划和施工方案,包括施工时序、工艺流程等内容。
4.配备足够的原材料和辅助材料,确保施工过程中不会因为缺少材料而中断工作。
二、施工工艺1.地基处理:在进行粘土心墙土石坝工程施工前,首先需要对地基进行处理。
通常采用挖土、填土、夯实等方法,使地基承受能力达到要求。
2.浇筑基础:确保地基处理完毕后,开始进行基础的浇筑工作。
通常使用混凝土进行浇筑,确保基础的牢固性和稳定性。
3.粘土心墙施工:粘土心墙的施工是整个工程的关键,需要按照设计要求进行。
通常采用人工挖掘、填筑的方式,确保粘土心墙的密实性和坚固性。
4.土石坝施工:在粘土心墙施工完成后,开始进行土石坝的施工。
通常采用挖掘机和铲车等工程机械进行土石的运输和填筑,确保土石坝的稳定性和耐久性。
5.护坡工程:在土石坝施工完成后,进行护坡工程。
通常采用植草、浇筑混凝土等方法,保护土石坝不受水流侵蚀和降解。
三、施工质量控制1.工程监测:在施工过程中,需要对工程质量进行持续监测和检查,以确保施工的合格性和安全性。
2.施工记录:需要做好施工过程的记录,包括施工时间、施工人员、使用材料等内容,以备日后查阅和分析。
3.施工验收:在工程竣工后,需要进行施工验收。
通过对工程质量、安全等方面进行全面检查,确保工程符合设计要求和施工标准。
四、施工安全措施1.施工人员安全:对施工人员进行安全教育和培训,提高其安全意识,穿着符合要求的安全装备,确保施工人员安全。
2.施工现场安全:对施工现场进行定期检查和整改,清除施工现场的危险物品,确保施工现场的安全性和整洁度。
3.设备安全:对施工设备进行定期检修和保养,确保设备的正常运转和安全性。
五、施工总结粘土心墙土石坝工程施工是一项复杂的工程,需要全面的施工准备和施工技术。
粘土心墙土石坝施工技术方案(DOC 30页)昆明市官渡区复兴水库工程粘土心墙土石坝施工技术方案浙江沧海市政园林建设工程有限公司昆明市官渡区复兴水库工程项目部二零一二年十二月制网。
(2)平面控制网以工程师提供的测量基准点(线)为基准,用全站仪测设出施工区的轴线控制桩及定位控制桩。
轴线控制桩由起点、终点和折点桩组成,为方便施工采用十字交叉法和直角坐标法确定折点桩,及时将施工控制网资料报送工程师审批。
(3)为了便于施工时引测高程及纵横断面测量,在施工前沿山脚走向两侧敷设临时水准点,临时水准点位于开挖线外侧,敷设时提前埋设临时标桩作为水准点,临时水准点间距100m。
(4)平面控制点和水准点标桩选择在不受施工干扰,易于保存桩位的地方,不致发生下沉和位移,标桩做成砼墩,标桩顶面高于地面0.3m。
临时性标桩以木桩为主,对于测量控制网点,采用防护栏、警示牌等保护措施,防止受到毁坏,并修建通向测量控制网点的临时道路。
4、资料整理施工测量成果资料(包括观测记录、放样单)、图表(包括断面图、测量控制网计算资料)要统一编号,妥善保管。
对所有观测记录,必须保持完整,不得任意撕页,记录中间也不得无故留下空页;对所有观测数据,应随测随记,严禁转抄、伪造,文字与数字力求清晰、整齐、美观。
对取用的已知数据、资料均应由两人独立进行百分之百的检查报测量工程师校核、项目总工审批,确信无误后经工程师签字方可提供使用。
5、测量核实工程的施工测量放线完毕后,项目部及时向工程师申请对所有相关内容进行审验,另外要随时协助工程师检查建筑物的放线,还应将所有标记和标线保持清晰。
6、项目部从以下几个方面对工程师测量核实工作给予协助:(1)进行所有必要的计算,数据表达清楚,结果精确,以备核实之用。
(2)裸露出被盖住的水准点。
(3)从需要的标线上移走机械和障碍物。
(4)停止引起地面振动的作业,以免影响清晰的视域或引起折射。
(5)提供有经验的人员做测量协助工作,提供工程师认为对控制和辅助测量可选用的材料。
水库大坝粘土心墙施工方案1、概述水库总库容为 607.4万m3,大坝为粘土心墙风化料坝,坝顶高程为994.6m,最大坝高3 0.0m,坝顶长190m,坝基防渗为防渗墙,导流输水放空隧洞穿过坝轴线段坝基防渗为帷幕灌浆。
溢洪道为侧槽开敞式,由侧堰段、调整渐变段、收缩段、泄槽Ⅰ段、泄槽Ⅱ段、扩散段、消力池段、出口尾渠段组成,总长206m。
导流输水放空隧洞采用全结合形式,布置在大坝左岸,由进口明渠段、取水塔、进口有压段、转弯段、检修竖井段、无压洞身段、出口明渠段、扩散段、斜坡段和护坦段组成,进口底板高程972.0m,出口底板高程 969.79m,全长423.0m,洞身段长300.0m,断面为 2. 2m×2.5m的圆拱直墙型,钢筋混凝土衬砌。
导流结束后,闸后洞内埋设DN1100钢管输水。
坝体防渗采用粘土心墙,心墙顶高程994.10m,顶宽3.0m,上、下游坡比均为1:0.25,为中等厚度心墙。
最大断面底高程964.60m,最大底宽17.75m,心墙与建基面结合部位以1 0cm厚C15喷混凝土将建基面封闭。
为保证坝基与混凝土防渗墙有效连接,在心墙建基面1. 0m以上区域设置6m×4m高塑性粘土区。
心墙上游侧设水平宽2.0m的混合反滤层;下游侧设水平宽均为1.5m的第Ⅰ反滤层和第Ⅱ反滤层。
大坝粘土心墙料填筑量为34751m³。
2、粘土心墙料的技术要求(1)粘粒含量:<0.005粘粒含量占30%~45%(2)塑性指数:17~20(3)填筑含水量应高于最优含水量1%~2%(4)控制干密度可略低于两侧填土(5)渗透系数:<1×10-5cm/s(6)压实度:≥98%3、施工布置3.1施工分段根据大坝建筑物及料场位置、地形、机械配置等因素,将XX水库大坝粘土心墙风化料坝坝体分为两个时段进行填筑,各段具体情况及相应工程量见下表。
坝体填筑区段划分表3.2碴场和暂存料场布置3.2.1 暂存料场暂存料场规划为一处,根据施工总进度及本工程填筑进度,主要堆存来源于XX土料场及XX石料场的粘土料、强风化料、弱风化料、下游Ⅰ反、下游Ⅱ反、上游混反等石料,暂存料场布置在坝址上游右岸库区内,距坝址约300m左右的位置,规划面积为18000m2,地形起伏不大,地面高程约982.8高程以上,不受大坝一期填筑防洪度汛限制。
昆明市官渡区复兴水库工程粘土心墙土石坝施工技术方案浙江沧海市政园林建设工程有限公司昆明市官渡区复兴水库工程项目部二零一二年十二月1.工程概况施工准备1.1 测量1、测量准备测量放样施工是贯穿工程施工全过程一项十分关键的工作,为此我公司项目经理部成立了专职的测量小组,由具备测量专业执业资格和多年施工工作经验的测量技术人员负责,测量过程按照规范要求进行并留有记录。
(1)人员配备:测量小组由一名具有专业理论水平和实际施工经验的持证工程师负责并主持组织实测方案的编制工作,控制测量根据工程各部位特点由专职测量队员实施。
(2)测量仪器:施工中投入使用的测量仪器如:全站仪、经纬仪、水准仪和钢尺(50m)等都符合《水利水电工程施工测量规范》的施工测量精度要求,并经过有关主管部门批准的具有资质的检验单位的检测,并在检测有效期内使用。
所有测量仪器使用前必须得到工程师的批准。
2、测量基准本工程项目经理部在接到发包人或监理人提供的测量基准点、标点及其相关技术文件后,与发包人、监理人共同校测其基准点、坐标点规范的测量精度,并复核其资料和数据的准确性。
复核无误后,方可投入使用;若有误差立即报告监理工程师,及时解决。
3、建立施工测量控制网(1)工程施工的控制网由两部分组成,即平面控制网和高程控制网。
(2)平面控制网以工程师提供的测量基准点(线)为基准,用全站仪测设出施工区的轴线控制桩及定位控制桩。
轴线控制桩由起点、终点和折点桩组成,为方便施工采用十字交叉法和直角坐标法确定折点桩,及时将施工控制网资料报送工程师审批。
(3)为了便于施工时引测高程及纵横断面测量,在施工前沿山脚走向两侧敷设临时水准点,临时水准点位于开挖线外侧,敷设时提前埋设临时标桩作为水准点,临时水准点间距100m。
(4)平面控制点和水准点标桩选择在不受施工干扰,易于保存桩位的地方,不致发生下沉和位移,标桩做成砼墩,标桩顶面高于地面0.3m。
临时性标桩以木桩为主,对于测量控制网点,采用防护栏、警示牌等保护措施,防止受到毁坏,并修建通向测量控制网点的临时道路。
粘土心墙土石坝基础处理施工技术屈在伟摘要:作为工程质量控制的薄弱环节,如何提高粘土心墙土石坝的基础施工技术便成为了施工过程中值得深入研究的关键问题之一,为对相关的施工技术及处理环节进行探究,本文着重总结了粘土心墙土石坝的基础施工技术,对混凝土浇筑、混凝土防渗墙开挖等方面的处理方法进行了总结,为今后类似的工程施工提供了相应的参照依据。
关键词:粘土心墙土石坝;基础处理;施工技术(一)施工工程的相关概述1.工程的特点工程基础的处理与大坝运行期的安全有着密不可分的联系,因此,如何加强基础处理工程质量的控制便成为施工工程中的一大关键。
对于施工工程而言,防渗墙开挖与混凝土浇筑是施工质量的重要影响因素,但基于施工工序繁琐复杂、隐蔽性较强等特点,要保证施工施工的质量控制,就需要从施工设备、施工方法等各个环节进行加强管理[1]。
2.施工的方案为保证施工过程的供水循环,可在附近坝头山顶建立高位水池,并引至施工作业处。
同时防渗墙需在旱地进行施工,可于防渗墙上下游区域设置井点降水、排水沟与截水沟。
根据实际施工条件而定,可利用冲击钻机来对每个槽段的主孔进行钻击,直至达到预期的深度,随后抓除两孔之间的副孔,该方案可称为“两钻一抓法”。
(二)施工流程及操作要点分析1.防渗墙施工平台施工(1)首先采用推土机进行施工平台的开挖,随后采用平台开挖的部分可用土料进行平台分层的填筑,并将每层铺筑的厚度控制在0.5m之内,并依照压实度的要求进行碾压。
最后为保证施工设备的正常运送,于各个施工平台进行临时道路修筑[2]。
(2)进行混凝土导向墙施工。
经过开挖或填筑将导向墙进行基础施工,合格后即可进行导向墙混凝土施工,导向墙的长度根据防渗墙轴线而定,长度取超出防渗墙两端各0.5m的距离,高度取超出防渗墙顶0.5m的点即可。
为防止导向墙底部被污水等物渗入,可采用土料填于导向墙两侧,并进行紧密的碾压。
待平台形成后,利用碎石对导向墙上游进行反复填充,并进行紧密的碾压,并以导向墙下游宽8m处为范围,进行混凝土板浇筑。
昆明市官渡区复兴水库工程粘土心墙土石坝施工技术方案浙江沧海市政园林建设工程有限公司昆明市官渡区复兴水库工程项目部二零一二年十二月1.工程概况施工准备1.1 测量1、测量准备测量放样施工是贯穿工程施工全过程一项十分关键的工作,为此我公司项目经理部成立了专职的测量小组,由具备测量专业执业资格和多年施工工作经验的测量技术人员负责,测量过程按照规范要求进行并留有记录。
(1)人员配备:测量小组由一名具有专业理论水平和实际施工经验的持证工程师负责并主持组织实测方案的编制工作,控制测量根据工程各部位特点由专职测量队员实施。
(2)测量仪器:施工中投入使用的测量仪器如:全站仪、经纬仪、水准仪和钢尺(50m)等都符合《水利水电工程施工测量规范》的施工测量精度要求,并经过有关主管部门批准的具有资质的检验单位的检测,并在检测有效期内使用。
所有测量仪器使用前必须得到工程师的批准。
2、测量基准本工程项目经理部在接到发包人或监理人提供的测量基准点、标点及其相关技术文件后,与发包人、监理人共同校测其基准点、坐标点规范的测量精度,并复核其资料和数据的准确性。
复核无误后,方可投入使用;若有误差立即报告监理工程师,及时解决。
3、建立施工测量控制网(1)工程施工的控制网由两部分组成,即平面控制网和高程控制网。
(2)平面控制网以工程师提供的测量基准点(线)为基准,用全站仪测设出施工区的轴线控制桩及定位控制桩。
轴线控制桩由起点、终点和折点桩组成,为方便施工采用十字交叉法和直角坐标法确定折点桩,及时将施工控制网资料报送工程师审批。
(3)为了便于施工时引测高程及纵横断面测量,在施工前沿山脚走向两侧敷设临时水准点,临时水准点位于开挖线外侧,敷设时提前埋设临时标桩作为水准点,临时水准点间距100m。
(4)平面控制点和水准点标桩选择在不受施工干扰,易于保存桩位的地方,不致发生下沉和位移,标桩做成砼墩,标桩顶面高于地面0.3m。
临时性标桩以木桩为主,对于测量控制网点,采用防护栏、警示牌等保护措施,防止受到毁坏,并修建通向测量控制网点的临时道路。
xxxx抽水蓄能电站粘土心墙堆石坝填筑施工方案xxxxx局股份有限公司xxxx抽水蓄能电站下水库大坝土建工程项目经理部年月xxxx抽水蓄能电站下水库大坝土建工程下粘土心墙堆石坝坝填筑施工方案B2-02-025审核:校核:编写:目录1.概述 ················································································12.编制依据 ··········································································23.施工布置 ··········································································23.1.施工道路的布置 ·························································23.2.施工用水、电布置 ······················································24.坝料的开采及质量控制 ························································34.1.土料开采 ··································································34.2.堆石料开采 ·······························································34.3.过渡料、垫层料、反滤料制备 ·······································34.4.各种坝料填筑的设计指标 ·············································44.5.坝体填筑碾压参数 ······················································45.坝体填筑方案 ····································································45.1.施工测量 ··································································45.2.粘土心墙防渗体的施工 ················································55.3.过渡层、反滤层的施工 ················································75.4.堆石料的施工 ····························································95.5.干砌石护坡的施工 ···················································115.6.副坝上游堆石护坡填筑 ·············································126.坝体填筑密实度检测 ························································127.质量检查与控制 ······························································127.1.坝体填筑质量控制的内容 ··········································127.2.填筑控制 ·······························································137.3.质量检查项目指标 ···················································148.施工进度计划及工期保证措施 ············································148.1.施工进度计划 ·························································149.资源配置 ·······································································169.1.人员配置 ·······························································169.2.劳动力安排 ····························································179.3.施工机械设备的配置 ················································179.4.主要材料需求计划 ···················································1810.安全文明及环境保护措施·················································18附图:《施工总平面布置图》......................... HX-XK-FBTZ-011.概述xxxx抽水蓄能电站下水库大坝土建工程位于xx省xx市博罗县内,副坝位于主坝大左侧,为粘土心墙堆石坝,坝顶长220m,坝顶宽度7m,坝顶高程▽237.36m,最大坝高27.86m。
昆明市官渡区复兴水库工程
粘土心墙土石坝施工技术方案
浙江沧海市政园林建设工程有限公司昆明市官渡区复兴水库工程项目部
二零一二年十二月
1.工程概况施工准备
1.1 测量
1、测量准备
测量放样施工是贯穿工程施工全过程一项十分关键的工作,为此我公司项目经理部成立了专职的测量小组,由具备测量专业执业资格和多年施工工作经验的测量技术人员负责,测量过程按照规范要求进行并留有记录。
(1)人员配备:测量小组由一名具有专业理论水平和实际施工经验的持证工程师负责并主持组织实测方案的编制工作,控制测量根据工程各部位特点由专职测量队员实施。
(2)测量仪器:
施工中投入使用的测量仪器如:全站仪、经纬仪、水准仪和钢尺(50m)等都符合《水利水电工程施工测量规范》的施工测量精度要求,并经过有关主管部门批准的具有资质的检验单位的检测,并在检测有效期内使用。
所有测量仪器使用前必须得到工程师的批准。
2、测量基准
本工程项目经理部在接到发包人或监理人提供的测量基准点、标点及其相关技术文件后,与发包人、监理人共同校测其基准点、坐标点规范的测量精度,并复核其资料和数据的准确性。
复核无误后,方可投入使用;若有误差立即报告监理工程师,及时解决。
3、建立施工测量控制网
(1)工程施工的控制网由两部分组成,即平面控制网和高程控制。
