【附件】附件1-1南方电网公司35-500千伏输变电工程造价控制线(2018年)
- 格式:docx
- 大小:47.36 KB
- 文档页数:8
附件:中国南方电网有限责任公司35~110kV 配电网项目可行性研究内容深度规定Q/CSG中国南方电网有限责任公司企业标准Q/CSG 115003-2011ICS 备案号:P2011–4–20发布2011–4–20实施中国南方电网有限责任公司发布目次前言 (2)引言 (3)1适用范围 (4)2规范性引用文件 (4)3编制的基本要求 (5)4内容及深度要求 (5)4.1工程概述 (5)4.2电力系统一次部分 (6)4.3电力系统二次部分 (9)4.4变电站站址选择 (12)4.5架空线路路径选择及工程设想 (15)4.6大跨越工程跨越点及路径选择 (17)4.7电缆线路路径选择及工程设想 (18)4.8海底电缆线路路径选择及工程设想 (20)4.9环境保护 (22)4.10项目的节能设计分析 (22)4.11抗灾减灾分析 (23)4.12资产全生命周期分析 (23)4.13投资估算及经济评价 (24)4.14结论及建议 (25)5附件及附图 (25)5.1附件 (25)5.2附图 (25)附录A(规范性附录)电缆隧道专题报告的内容要求 (27)附录B(规范性附录)35~110KV配电网项目可研阶段主要结论及指标表 (29)前言根据中国南方电网有限责任公司(以下简称“公司”)一体化管理工作推进的要求,公司组织五省(区)电网公司、有代表性的地市(州)供电局及设计单位规划计划专业技术人员起草本内容深度规定。
本规定的编写结合了各省(区)、地市(州)的实际情况,经过征求意见和三次会议集中讨论而形成。
本规定主要起草单位:公司计划发展部、广东电网公司、广西电网公司、云南电网公司、贵州电网公司、海南电网公司、广州供电局、佛山供电局、南宁供电局、昆明供电局、贵阳供电局、凯里供电局、台江供电局、海口供电局。
本规定主要起草人:陈旭、邱朝明、戴志伟、曹华珍、张宁、李云芬、张群安、刘长春、罗竹平、陆冰雁、刘东升、郑星炯、刘先虎、廖小文、施坚、雷霖、陈守吉、吴振东、柯景发。
中国南方电网有限责任公司二〇一七年三月南方电网公司35kV ~±800kV 交直流输变电工程设计费标准南方电网公司35kV~±800kV交直流输变电工程设计费标准根据国家发展改革委《关于进一步放开建设项目专业服务价格的通知》(发改价格[2015]299号)要求,为了合理确定工程设计费,有效控制工程总体投资,实施设计费与工程投资脱钩,南方电网公司于2016年1月发布了《35kV~±800kV交直流输变电工程设计招标限价标准(试行)》(南方电网基建[2016]5号)。
结合试用情况,南方电网公司组织了标准的修编,形成《35kV~±800kV交直流输变电工程设计费标准》。
一、使用说明1.标准以中国电力企业联合会《关于落实<国家发展改革委关于进一步放开建设项目专业服务价格的通知>的指导意见》(中电联定额[2015]162号)为指导,适用于南方电网公司投资的35kV~±800kV 交直流输变电基建工程可研估算、初步设计概算、施工图预算中设计费的计算。
2.与标准对应的设计工作范围及深度按南方电网公司设计管理的相关规定和要求执行。
3.输变电工程设计费由基本设计费和其它设计费组成,按下式计算:工程设计费=基本设计费+其他设计费。
基本设计费是指在工程设计中提供初步设计文件、施工图设计文件,并相应提供技术规范书、设计技术交底、工代服务、参加试运和竣工验收和工程总结等服务的费用。
其他设计费是指根据工程设计实际需要或者发包人要求提供相关服务的费用,包括总体设计费、施工图预算编制费、竣工图编制费等。
4.对于特别复杂引起设计工作量大幅增加的工程,如临近市区路径特别复杂的线路工程等,可根据实际情况在本标准基础上调增0~15%。
二、基本设计费(一)交直流变电工程交直流变电工程基本设计费由基本规模设计费、电气规模调整、建筑调整三个部分组成。
变电工程基本设计费=基本规模设计费±电气规模调整+建筑调整。
附件:中国南方电网有限责任公司35~110kV 配电网项目可行性研究内容深度规定Q/CSG 中国南方电网有限责任公司企业标准 Q/CSG 115003-2011 ICS备案号: P2011 – 4 – 20 发布 2011 – 4 – 20实施中国南方电网有限责任公司 发 布目次前言 (2)引言 (3)1 适用范围 (4)2 规范性引用文件 (4)3 编制的基本要求 (5)4 内容及深度要求 (5)4.1工程概述 (5)4.2电力系统一次部分 (6)4.3电力系统二次部分 (9)4.4变电站站址选择 (12)4.5架空线路路径选择及工程设想 (15)4.6大跨越工程跨越点及路径选择 (17)4.7电缆线路路径选择及工程设想 (18)4.8海底电缆线路路径选择及工程设想 (20)4.9环境保护 (22)4.10项目的节能设计分析 (22)4.11抗灾减灾分析 (23)4.12资产全生命周期分析 (23)4.13投资估算及经济评价 (24)4.14结论及建议 (25)5 附件及附图 (25)5.1附件 (25)5.2附图 (25)附录A(规范性附录)电缆隧道专题报告的内容要求 (27)附录B(规范性附录) 35~110KV配电网项目可研阶段主要结论及指标表 (29)前言根据中国南方电网有限责任公司(以下简称“公司”)一体化管理工作推进的要求,公司组织五省(区)电网公司、有代表性的地市(州)供电局及设计单位规划计划专业技术人员起草本内容深度规定。
本规定的编写结合了各省(区)、地市(州)的实际情况,经过征求意见和三次会议集中讨论而形成。
本规定主要起草单位:公司计划发展部、广东电网公司、广西电网公司、云南电网公司、贵州电网公司、海南电网公司、广州供电局、佛山供电局、南宁供电局、昆明供电局、贵阳供电局、凯里供电局、台江供电局、海口供电局。
本规定主要起草人:陈旭、邱朝明、戴志伟、曹华珍、张宁、李云芬、张群安、刘长春、罗竹平、陆冰雁、刘东升、郑星炯、刘先虎、廖小文、施坚、雷霖、陈守吉、吴振东、柯景发。
南方电网公司20千伏及以下输变电工程造价控制线(2018年)
一、架空线路工程
表1 各分子公司20kV及以下架空线路造价控制线
说明: 1、架空线路工程包含土石方工程、基础工程、杆塔组立、导线架设、柱上开关、接地装置及主材等的费用;
2、10kV及以上工程指标均为单回路指标,1kV及以下工程为单线指标。
二、电缆线路工程
表2 各分子公司20kV及以下电缆线路造价控制线(安装工程部分)
说明:电缆线路安装工程包含揭盖盖板、主材及电缆敷设、电缆头、电缆试验、电缆防火措施等内容的费用,不含电缆通道及电缆井费用;不含设备间连接电缆的费用。
(均为单回路造价指标)
表3 各分子公司20kV及以下电缆线路造价控制线(土建工程部分)
说明:电缆土建工程按照按建设规模加以区分,电缆土建路径长度含电缆工作井所占长度;包含电缆工作井、破复路面、挖运土石方、砌筑沟道、盖板制安等费用。
三、变电工程
表4 各分子公司10kV配变工程造价控制线。

附件南方电网公司220千伏及以下电网可研工程造价控制指标(2015年版)一、总体说明(一)以各省公司、广州、深圳供电局近年来批复可研的220千伏及以下电网工程可研投资估算为基础,选取代表性强、同类技术方案较多的工程作为样本,采用多种技术方法提炼修正,形成典型技术方案可研工程造价控制指标。
(二)2015年典型技术方案控制指标共107个,其中架空线路工程20个、电缆工程15个、变电工程21个、配电网工程51个。
(三)通过与公司典型造价(V1.0)、投产电网工程概算和结算造价水平对比校核,总体水平适中,可用于匡算电网规划投资、估算前期工作费用、审核可研投资估算等。
二、架空线路工程(一)指标说明1、架空线路工程控制指标主要针对新建线路工程,按照电压等级、导线截面、回路、气象条件等技术条件,确定各种典型技术条件下所对应的控制指标。
2、控制指标计算到静态投资,不包括大跨越、地区间价差调整、建设期贷款利息。
由于建场费与实际工程所在位置、地形条件及地方政策密切相关,其他费用中不含建设场地征用及清理费用。
3、35千伏控制指标适用于路径长度大于5千米的线路工程,110~220千伏控制指标适用于路径长度大于10千米的线路工程。
4、控制指标基于一般地质条件,如遇到大范围淤泥等特殊地质条件,可根据实际情况酌情增加。
5、当地形、设计气象条件等与本控制指标设计标准不同时,可采用地形调整系数、设计覆冰调整系数、设计风速调整系数进行调整。
(二)控制指标1、220千伏架空线路表1 220千伏架空线路工程控制指标2、110千伏架空线路表2 110千伏架空线路工程控制指标3、35千伏架空线路表3 35千伏架空线路工程控制指标(三)控制指标边界条件1、220千伏架空线路表4 220千伏架空线路工程典型技术方案控制指标边界条件2、110千伏架空线路表5110千伏架空线路工程典型技术方案控制指标边界条件3、35千伏架空线路表635千伏架空线路工程典型技术方案控制指标边界条件(四)指标调整方法为增强控制指标适用性,在典型技术方案基础上明确地形、设计覆冰、设计风速的调整方法。
Q/CSG 中国南方电网有限责任公司工作标准基建项目投产及移交管理业务指导书目录基建项目投产及移交管理业务指导书1.业务说明本指导书承接《中国南方电网有限责任公司基建管理规定》和《中国南方电网有限责任公司基建项目管理办法》,进一步明晰投产及移交管理流程,明确投产及移交管理要求。
本业务包含基建项目启动准备、投产管理及移交管理。
从成立工程启委会开始,至工程移交完成结束。
为提高中国南方电网有限责任公司(以下简称公司)基建项目投产及移交管理水平,保证工程投产顺利,并安全稳定移交运行,制订本业务指导书。
管控策略为负责型+指导型。
统一规范策略为全网统一。
本业务指导书相关的业务流程:基建项目启委会成立流程基建项目启动前准备流程基建项目启动投产流程基建项目移交流程2.适用范围列入公司基建投资计划的基建工程项目,自从成立工程启委会开始,至工程移交完成的管理。
适用于公司各级有关投产与移交的管理人员。
3.引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
DL/T 782-2001 110千伏及以上送变电工程启动及竣工验收规程GB/T 50326-2006 建设工程项目管理规范Q/CSG213020-2014《中国南方电网有限责任公司基建管理规定》(南方电网基建[2014]37号)Q/CSG213021-2014《中国南方电网有限责任公司基建项目管理办法》(南方电网基建[2014]38号)Q/CSG21003-2008 中国南方电网电力调度管理规程Q/CSG212003-2013 南方电网系统运行并网管理规定4.术语和定义启动验收委员会(以下简称“启委会”):是公司基建项目启动验收和投入试运行(以下简称“启动投产”)阶段的最高指挥机构,由基建项目法人或其授权的建设管理单位组建,主要包括基建管理部门、项目法人、建设、生产运行、调度、物资供应及工程设计、监理、调试、施工等单位的人员。
南方电网110~500 kV输变电工程造价统计特性分析一、研究背景和意义南方电网是中国电力产业中的重要部分,也是我国南方地区最具规模和实力的电力企业之一。
110~500 kV输变电工程是南方电网的重要组成部分之一,这些项目的建设和运营对南方地区的供电保障和经济发展具有重要的作用。
因此,对南方电网110~500 kV输变电工程的造价统计特性进行深入研究,有助于掌握电力工程建设和管理中的重点难点问题,进一步完善电力工程管理和控制。
这对于加强南方电网的自主创新能力、提高电力工程的建设质量和运行效率、促进南方地区的经济发展以及推动电力产业实现可持续发展目标,具有重要的现实意义和深远的历史意义。
二、南方电网110~500 kV输变电工程造价的概述南方电网110~500 kV输变电工程是指南方电网公司建设的电力工程项目,这些项目通过输变电装置将发电厂、变电站等地方生产的电能传输到南方地区的各个用电单位,满足南方地区不同领域的用电需求。
110~500 kV是指电压等级范围,其规模和复杂程度比较大,工程建设和运营难度比较高。
造价是电力工程建设和运营中的一个重要指标,其大小与建设和运营的规模、技术难度、用地条件、市场需求等因素密切相关。
根据南方电网公司的统计数据,南方电网110~500 kV输变电工程的总投资金额约为3500亿元,其中大部分用于工程建设和设备采购,一部分用于项目管理和运营。
其中建设投资占总投资的70%左右,主要用于电气设备、土建工程、机械设备、工程设计等方面,而运营投资主要涉及人员工资、设备维护、碳排放、市场分析等方面。
三、南方电网110~500 kV输变电工程造价的统计特性1.造价构成特点南方电网110~500 kV输变电工程的造价构成主要包括建设和运营两个方面。
建设投资是指用于电力工程建设中的费用,包括电气设备、土建工程、机械设备、工程设计等项目的投入。
运营投资是指用于电力工程运营和管理中的费用,包括人员工资、设备维护、碳排放、市场分析等项目的投入。
广西电网有限责任公司220千伏及以下电网工程可研投资控制指标(2017年版)广西电网有限责任公司2016年12月目录一、总体说明 (4)二、35~220千伏送变电工程可研投资控制指标 (6)(一)变电工程 (6)1、指标说明 (6)2、变电工程具体控制指标 (7)3、变电工程控制指标边界条件 (9)4、指标调整方法 (28)(二)线路工程 (30)1、指标说明 (30)2、线路工程控制指标 (31)3、线路工程控制指标边界条件 (31)4、指标调整方法 (38)(三)电缆工程 (40)1、指标说明 (40)2、电缆工程可研投资控制指标 (41)三、10千伏及以下送变电工程可研投资控制指标 (43)(一)指标说明 (43)(二)10千伏及以下送变电工程可研投资控制指标 (45)1、配变工程控制指标 (45)2、架空线路工程控制指标 (49)3、电缆工程控制指标 (56)4、户表工程控制指标 (66)(三)控制指标边界条件 (66)(四)指标调整方法 (75)一、总体说明(一)本次广西电网有限责任公司220千伏及以下电网工程投资控制指标是以2015年审定的电网项目可研投资估算为基础,选取代表性较强、同类技术方案数量较多、投资比例较大的工程作为数据来源,在结合南方电网公司输变电工程典型造价V2.0和广西电网有限责任公司《220千伏及以下电网工程可研投资控制指标(2016版)》的基础上,经过数据统计分析并补充、修正完善后形成的典型技术方案可研投资控制指标。
(二)编制依据1、费用标准:35~220kV项目执行国家能源局发布的《电网工程建设预算编制与计算规定》(2013年版)及《关于印发<广西电网工程建设预算编制与计算标准实施细则>(2013年版)的通知》(电网定额〔2014〕2号); 10kV 及以下项目执行2009年4月国家能源局发布的《20kV及以下配电网工程建设预算编制与计算标准》及《关于印发<广西电网公司20千伏及以下配电网工程建设预算编制与计算标准实施细则>的通知》(桂电计[2010]87号)。
国家电网公司输变电工程标准参考价(2018年版)一、公司通用设计方案工程标准参考价变电通用设计方案工程标准参考价一览表电压等级工程技术方案描述概算水平(万元/站)预算水平(万元/站)静态投资其中,设备购置费静态投资其中,设备购置费500kV B-5方案,本期2×1000MVA户外HGIS高压4回,中压8回28470154402735014830 A-2方案,本期2×1000MVA户外GIS高压4回,中压8回28000165902689015930 B-1方案,本期2×750MVA户外HGIS高压4回,中压8回25820133902480012860 C-1方案,本期1×1000MVA户外AIS高压4回,中压6回191007520183407230330kV C-1方案,本期1×240MVA户外AIS高压4回,中压6回105805990101205730 A-1方案,本期2×240MVA户外GIS高压4回,中压8回137507700131607360 A-1方案,本期2×360MVA户外GIS高压4回,中压8回17310109301656010460220kVC-1方案,本期1×180MVA户外AIS高压4回,中压6回,低压4回6990270067902620 A1-1方案,本期2×180MVA户外GIS高压4回,中压6回,低压4回9340492090704780 A2-4方案,本期2×240MVA户内GIS高压4回,中压6回,低压28回121505740118005570 A1-1方案,本期2×240MVA户外GIS高压4回,中压6回,低压4回9630511093504960 A3-3方案,本期2×240MVA半户内GIS高压4回,中压6回,低压12回110506000107305820电压等级工程技术方案描述概算水平(万元/站)预算水平(万元/站)静态投资其中,设备购置费静态投资其中,设备购置费110kVC-8方案,本期2×50MVA户外AIS高压2回,中压6回,低压16回2700125026601230 A2-4方案,本期2×50MVA户内GIS高压2回,低压28回3640154035901520 A3-3方案,本期2×50MVA半户内GIS高压2回,低压24回2990147029501450 A1-1方案,本期2×50MVA户外GIS高压2回,低压24回2900154028601520 A2-4方案,本期2×63MVA户内GIS高压2回,中压6回,低压16回3610162035701600 A3-3方案,本期2×63MVA半户内GIS高压2回,低压24回3140172031001690变电工程各项费用占比费用名称建筑工程费设备购置费安装工程费其他费用500kV20.0%52.8%11.1%16.1% 330kV14.9%56.6%12.9%15.6% 220kV24.7%47.3%11.9%16.1% 110kV28.1%43.7%12.5%15.7%架空线路通用设计方案工程标准参考价一览表电压等级工程技术方案描述概算水平/静态投资(万元/km)预算水平/静态投资(万元/km)500kV 5B方案,4×630单回路251245 5E方案,4×630双回路434425 5A方案,4×400单回路213209 5C方案,4×400双回路428419330kV3I方案,4×400双回路4103993A方案,2×400单回路9390电压等级工程技术方案描述概算水平/静态投资(万元/km)预算水平/静态投资(万元/km)3D方案,2×400双回路2212153A方案,2×300单回路96943J方案,2×300双回路185180220kV 2C方案,2×630单回路140132 2F方案,2×630双回路292275 2B方案,2×400单回路107101 2E方案,2×400双回路223210 2A方案,2×300单回路111105 2D方案,2×300双回路165156110kV1B方案,1×400单回路6564 1E方案,1×400双回路111109 1F方案,2×300单回路176173 1A方案,1×300单回路7372 1D方案,1×300双回路125123 1A方案,1×240单回路6967 1D方案,1×240双回路122120架空线路工程各项费用占比费用名称本体工程费其他费用500kV75.5%24.5% 330kV76.2%23.8% 220kV75.3%24.7% 110kV79.7%20.3%二、单位工程标准参考价单位工程标准参考价一览表电压等级工程技术方案描述概算水平(万元/台,万元/间隔)预算水平(万元/台,万元/间隔)静态投资其中,设备购置费静态投资其中,设备购置费500kV增(减)1台1000MVA主变4490344043103300增(减)1台750MVA主变4210350040503360增(减)1回500kV出线(GIS)905711869683增(减)1回500kV出线(HGIS)816605784581增(减)1回500kV出线(AIS)633362608348330kV增(减)1台360MVA主变1820126017401210增(减)1台240MVA主变1570104015101000增(减)1回330kV出线(GIS)582467557447增(减)1回330kV出线(AIS)298176285168220kV增(减)1台240MVA主变1900138018401340增(减)1台180MVA主变1450107014101040增(减)1回220kV出线(GIS)280224272217增(减)1回220kV出线(AIS)260152252148110kV 增(减)1台50MVA主变(户内)459366453361增(减)1台50MVA主变(户外)475362469357增(减)1回110kV出线(GIS)1219411993增(减)1回110kV出线(AIS)85518450。

中国南方电网有限责任公司部门文件计〔2011〕78号关于印发电网基建项目前期工作费用使用指导意见的通知各省公司:经电力工程造价与定额管理总站批准,南方电网电力定额站发布了电网基建项目前期工作费用标准(南方电网定额〔2010〕17号、南方电网定额〔2011〕20号)。
为规范电网基建项目前期工作费用的安排和使用,提出如下指导意见,请遵照执行。
一、总体原则南方电网电力定额站发布的前期工作费用标准主要用于编制电网工程前期费用计划,也可作为项目可研投资估算编制依据。
二、35千伏及以上电网基建项目前期工作费(一)费用开支范围主要包括:工程选址选线、初步可行性研究报告编制、可行性研究报告编制、环境影响报告编制及评审、水土保持方案编制及评审、地质灾害评估、压覆矿产评估、文物勘探、地震安全性评估、使用林地可行性研究报告编制及评审、土地调规及预审费用,以及完成上述工作所发生的协调费用。
(二)使用方法1、编制、审查可研投资估算时,若尚未签订相关前期工作合同,费用应按照《电网工程建设预算编制与计算标准》规定的方法计算。
若已签订相关前期工作合同,费用可按照《电网工程建设预算编制与计算标准》规定的方法计算,或者按照实际合同价格逐项计列,但不得同时采用上述两种方法重复计列。
2、35千伏电网项目前期工作费用标准执行南方电网定额〔2011〕20号规定。
《关于发布南方电网110千伏及以上输变电工程前期工作费用标准的通知》(南方电网定额〔2010〕17号)附件备注说明的“35千伏及以下输变电工程前期工作费用标准参照执行”规定不再执行。
三、20千伏及以下电网基建项目前期工作费(一)费用开支范围主要包括:可行性研究报告编制费、可行性研究报告评审费、项目前期工作中发生的协调费用。
(二)使用方法1、《20kV及以下配电网工程建设预算编制与计算标准》原未包含前期工作费,此次在“其他费用”的“项目建设技术服务费”中增列,名称统一为“项目前期工作费”。

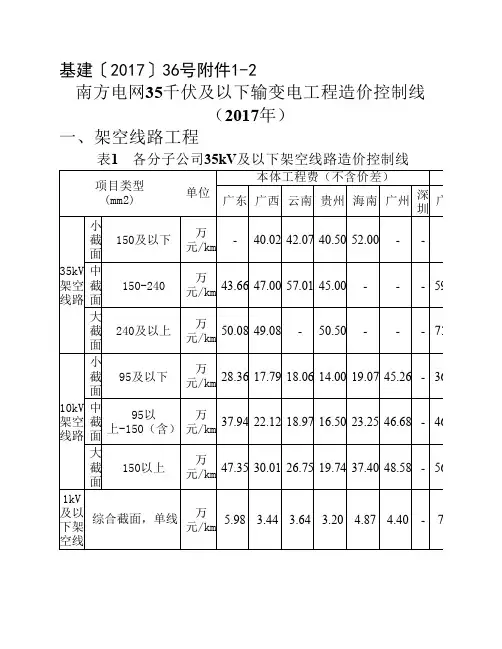

【附件】附件1-1南⽅电⽹公司35-500千伏输变电⼯程造价控制线(2018年)南⽅电⽹公司35-500千伏输变电⼯程造价控制线(2018年)⼀、架空线路⼯程1、南⽅电⽹公司造价控制线表1 南⽅电⽹公司35-500kV架空线路⼯程造价控制线单位:万元/km注:1) 双回路系数110kV取1.7、220kV取1.8、500kV取2。
2)本体投资不含价差。
3)导线截⾯以“相”计算,是分裂数与单根导线截⾯的乘积。
4)短线路⼯程可不与本控制线进⾏对⽐,包括:路径长度⼩于3km的35-220kV线路⼯程,路径长度⼩于5km的500kV线路⼯程。
2、分⼦公司造价控制线表2 分⼦公司35-500kV架空线路⼯程造价控制线单位:万元/km注:1)双回路系数110kV取1.7、220kV取1.8、500kV取2。
2)本体投资不含价差。
3)导线截⾯以“相”计算,是分裂数与单根导线截⾯的乘积。
4)⼴州、深圳控制线缺项部分,优先采⽤⼴东电⽹公司控制线,仍缺项的,使⽤南⽅电⽹公司控制线;其他分⼦公司造价控制线出现缺项的,执⾏同类型南⽅电⽹公司造价控制线。
5)短线路⼯程可不与本控制线进⾏对⽐,包括:路径长度⼩于3km的35-220kV线路⼯程,路径长度⼩于5km的500kV线路⼯程。
⼆、变电站⼯程1、南⽅电⽹公司造价控制线表3 南⽅电⽹公司35-500kV新建变电站⼯程造价控制线单位:元/kVA注:1)变电⼯程本体投资是指静态投资扣除编制期价差、其他费⽤、基本预备费与特殊项⽬费⽤后的投资。
2)本控制线已包含标准设计V2.1中智能变电站设备增加费。
表4 南⽅电⽹公司35-500kV扩主变⼯程造价控制线单位:元/kVA注:1)变电⼯程本体投资是指静态投资扣除编制期价差、其他费⽤、基本预备费与特殊项⽬费⽤后的投资。
2、分⼦公司造价控制线表5 分⼦公司220kV新建变电站造价控制线单位:元/kVA注:1)变电⼯程本体投资是指静态投资扣除编制期价差、其他费⽤、基本预备费与特殊项⽬费⽤后的投资。
南方电网公司35-500千伏输变电工程
造价控制线(2018年)
一、架空线路工程
1、南方电网公司造价控制线
表1 南方电网公司35-500kV架空线路工程造价控制线
单位:万元/km
注:1) 双回路系数110kV取1.7、220kV取1.8、500kV取2。
2)本体投资不含价差。
3)导线截面以“相”计算,是分裂数与单根导线截面的乘积。
4)短线路工程可不与本控制线进行对比,包括:路径长度小于3km的35-220kV线路工程,路径长度小于5km的500kV线路工程。
2、分子公司造价控制线
表2 分子公司35-500kV架空线路工程造价控制线
单位:万元/km
注:1)双回路系数110kV取1.7、220kV取1.8、500kV取2。
2)本体投资不含价差。
3)导线截面以“相”计算,是分裂数与单根导线截面的乘积。
4)广州、深圳控制线缺项部分,优先采用广东电网公司控制线,仍缺项的,使用南方电网公司控制线;其他分子公司造价控制线出现缺项的,执行同类型南方电网公司造价控制线。
5)短线路工程可不与本控制线进行对比,包括:路径长度小于3km的35-220kV线路工程,路径长度小于5km的500kV线路工程。
二、变电站工程
1、南方电网公司造价控制线
表3 南方电网公司35-500kV新建变电站工程造价控制线
单位:元/kV A
注:1)变电工程本体投资是指静态投资扣除编制期价差、其他费用、基本预备费与特殊项目费用后的投资。
2)本控制线已包含标准设计V2.1中智能变电站设备增加费。
表4 南方电网公司35-500kV扩主变工程造价控制线
单位:元/kV A
注:1)变电工程本体投资是指静态投资扣除编制期价差、其他费用、基本预备费与特殊项目费用后的投资。
2、分子公司造价控制线
表5 分子公司220kV新建变电站造价控制线
单位:元/kV A
注:1)变电工程本体投资是指静态投资扣除编制期价差、其他费用、基本预备费与特殊项目费用后的投资。
2)广州、深圳控制线缺项部分,优先采用广东电网公司控制线,仍缺项的,使用南方电网公司控制线;其他分子公司造价控制线出现缺项的,执行同类型南方电网公司造价控制线。
3)本控制线已包含标准设计V2.1中智能变电站设备增加费。
表6 分子公司110kV新建变电站造价控制线
单位:元/kV A
注:1)变电工程本体投资是指静态投资扣除编制期价差、其他费用、基本预备费与特殊项目费用后的投资。
2)广州、深圳控制线缺项部分,优先采用广东电网公司控制线,仍缺项的,使用南方电网公司控制线;其他分子公司造价控制线出现缺项的,执行同类型南方电网公司造价控制线。
3)本控制线已包含标准设计V2.1中智能变电站设备增加费。
三、电缆线路工程
表7 南方电网公司110kV电缆线路工程造价控制线
单位:万元/km
1 )双回路系数取1.9。
