机柜式主体施工方案-正文(最终)
- 格式:doc
- 大小:938.50 KB
- 文档页数:50
机柜(含工业连接器、PDU施工)施工方案1.1安装前的准备工作在安装机柜之前首先对可用空间进行规划,为了便于散热和设备维护,建议机柜前后与墙面或其它设备的距离不应小于 0.8 米,机房的净高不能小于 2.5 米。
安装前,场地划线要准确无误,否则会导致返工。
按照拆箱指导拆开机柜及机柜附件包装木箱。
1.2安装机柜●机柜就位将机柜安放到规划好的位置,确定机柜的前后面,并使机柜的地脚对准相应的地脚定位标记。
机柜前后面识别方法:有走线盒的一方为机柜的后面。
●机柜水平调整在机柜顶部平面两个相互垂直的方向放置水平尺,检查机柜的水平度。
用扳手旋动地脚上的螺杆调整机柜的高度,使机柜达到水平状态,然后锁紧机柜地脚上的锁紧螺母,使锁紧螺母紧贴在机柜的底平面。
图C-4 所示为机柜地脚锁紧示意图。
1机柜下围框2机柜锁紧螺母3机柜地脚4压板锁紧螺母图 C-4 机柜地脚锁紧示意图安装机柜配件机柜配件安装流程:机柜配件安装包括机柜门、航空插座插头及PDU安装、机柜门接地线的安装,流图 C-5 机柜配件安装流程安装前确认:机柜已经固定;设备已经在机柜上安装完毕;电缆已经安装完毕。
安装柜门:机柜前后门相同,都是由左门和右门组成的双开门结构。
如图C-6 所示。
(1) 机柜(2) 机柜前门(3) 机柜后门图 C-6 机柜前后门示意图机柜门可以作为机柜内设备的电磁屏蔽层,保护设备免受电磁干扰。
另一方面,机柜门可以避免设备暴露外界,防止设备受到破坏。
机柜前后门的安装示意图如图C-7 所示,安装步骤如下:(1)将门的底部轴销与机柜下围框的轴销孔对准,将门的底部装上。
(2)用手拉下门的顶部轴销,将轴销的通孔与机柜上门楣的轴销孔对齐。
(3)松开手,在弹簧作用下轴销往上复位,使门的上部轴销插入机柜上门楣的对应孔位,从而将门安装在机柜上。
(4)按照上面步骤,完成其它机柜门的安装。
(1) 安装门的顶部轴销放大示意图(2) 顶部轴销(3) 机柜上门楣(4) 安装门的底部轴销放大示意图(5) 底部轴销图 C-7 前后门安装示意图活动轴销在出厂前已安装在门板上,在现场安装的时候不用再装。

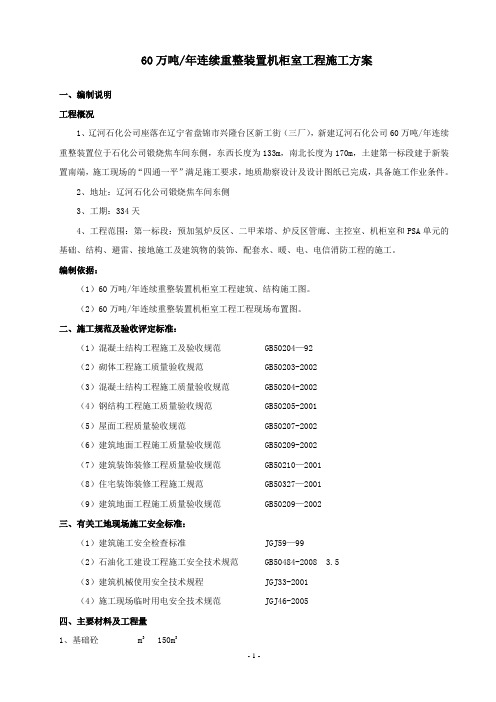

60万吨/年连续重整装置机柜室工程施工方案一、编制说明工程概况1、辽河石化公司座落在辽宁省盘锦市兴隆台区新工街(三厂),新建辽河石化公司60万吨/年连续重整装置位于石化公司锻烧焦车间东侧,东西长度为133m,南北长度为170m,土建第一标段建于新装置南端,施工现场的“四通一平”满足施工要求,地质勘察设计及设计图纸已完成,具备施工作业条件。
2、地址:辽河石化公司锻烧焦车间东侧3、工期:334天4、工程范围:第一标段:预加氢炉反区、二甲苯塔、炉反区管廊、主控室、机柜室和PSA单元的基础、结构、避雷、接地施工及建筑物的装饰、配套水、暖、电、电信消防工程的施工。
编制依据:(1)60万吨/年连续重整装置机柜室工程建筑、结构施工图。
(2)60万吨/年连续重整装置机柜室工程工程现场布置图。
二、施工规范及验收评定标准:(1)混凝土结构工程施工及验收规范 GB50204—92(2)砌体工程施工质量验收规范 GB50203-2002(3)混凝土结构工程施工质量验收规范 GB50204-2002(4)钢结构工程施工质量验收规范 GB50205-2001(5)屋面工程质量验收规范 GB50207-2002(6)建筑地面工程施工质量验收规范 GB50209-2002(7)建筑装饰装修工程质量验收规范 GB50210—2001(8)住宅装饰装修工程施工规范 GB50327—2001(9)建筑地面工程施工质量验收规范 GB50209—2002三、有关工地现场施工安全标准:(1)建筑施工安全检查标准 JGJ59—99(2)石油化工建设工程施工安全技术规范 GB50484-2008 3.5(3)建筑机械使用安全技术规程 JGJ33-2001(4)施工现场临时用电安全技术规范 JGJ46-2005四、主要材料及工程量1、基础砼 m3 150m32、基础模板 m2 350 m23、防爆墙砼 m3 107m34、防爆墙支模板 m2 772.80m25、梁板柱砼 m3 110m36、梁板柱支模板 m2 630m27、钢筋 HRB335 T 80.969t8、钢筋 HRB235 T 10.791t9、水泥 PO42.5 T 120五、基础工程土方工程土方开挖采用大开挖的方案,本着先深后浅的原则,基槽开挖至设计标高后如未见粗砂层,则继续下挖,找到粗砂层,然后用卵石含量不小于30%的级配砂卵垫层分层压实,内容详见《土方工程施工方案》。
濮阳室外机柜安装施工方案一、施工前准备确认施工地点及环境条件,确保施工场地安全,无障碍物影响施工。
准备好所需工具与材料,包括但不限于电钻、螺丝刀、水平尺、机柜、底座、侧板、顶板、底板、机柜门、锁具、线缆等。
检查所有设备是否完好无损,与设计方案相匹配。
组织施工团队,明确分工,确保每个成员了解施工方案和各自的任务。
二、机柜定位与校准根据设计图纸,确定机柜的安装位置。
使用水平尺和线锤进行校准,确保机柜安装水平且垂直。
标记安装位置,为后续安装做好准备。
三、机柜底座固定将机柜底座放置在预定位置,并使用膨胀螺栓或其他固定件将其牢固固定在地面上。
确保底座平整,不倾斜。
四、侧板、顶板、底板安装将侧板按照标记位置与底座连接,确保接口处平整无缝隙。
安装顶板,确保顶板与侧板紧密连接,整体结构稳固。
安装底板,确保底板与侧板、底座连接牢固。
五、机柜门与锁具安装根据机柜门的设计,将其安装在机柜的适当位置。
安装锁具,确保锁具工作正常,安全可靠。
六、布线和设备整理根据设备布局和线缆需求,合理布置线缆路径。
使用合适的线缆管理工具和固定件,将线缆整齐地固定在机柜内部。
对设备进行整理,确保设备摆放有序,方便后期维护。
七、电源和网络连接根据设备需求,连接电源线和网络线。
检查所有连接是否牢固可靠,无短路或断路现象。
对电源和网络进行测试,确保设备正常工作。
八、设备安装与调试将设备按照设计要求安装在机柜内部,确保设备放置稳固。
对设备进行初步调试,检查各项功能是否正常。
根据实际情况进行必要的调整和优化,确保设备性能和稳定性。
以上就是濮阳室外机柜安装施工方案的全部内容。
在施工过程中,应严格遵守安全操作规程,确保施工质量和人员安全。
同时,要加强对施工现场的管理和监督,确保施工进度和效果符合预期要求。
机柜施工方案机柜施工方案1. 简介本文档提供了机柜施工方案的详细说明,包括机柜的选择、摆放位置、设备安装、布线等方面的内容。
机柜作为网络和服务器设备的容器,对于保证设备安全、便捷维护和提供良好的空气流通等方面具有重要作用。
2. 机柜选择机柜的选择应根据实际需求和预算来进行,以下是一些常见的机柜选择标准:- 高度:根据设备数目和未来扩展需求选择机柜的高度,常见的高度有42U(1U=1.75英寸)和48U。
- 宽度:根据设备尺寸选择机柜的宽度,常见的宽度有600mm和800mm。
- 深度:根据设备深度选择机柜的深度,一般建议选择多一些以留出空间供布线和维护使用。
- 材质:常见的机柜材质有钢质和玻璃质,钢质机柜具有较好的防护性能,玻璃质机柜具有良好的外观效果。
3. 摆放位置选择适当的位置放置机柜是保证其正常运作的重要条件,以下是一些摆放位置的建议:- 空间:机柜周围应空出足够的空间,便于设备的安装和维护,并保证空气的流通。
- 温度:机柜不宜放置在过热或过湿的环境中,应避免阳光直射和临近热源。
- 墙面:机柜应与墙面保持一定的距离,方便布线和空气流通,并防止墙面湿气对机柜的影响。
- 地面:机柜应放置在平稳的地面上,并保证地面的承重能力足够。
4. 设备安装设备安装是机柜施工的重要环节,以下是一些设备安装的注意事项:- 位置:根据设备的功能和需要,合理安排设备的位置,保证布线清晰和维护方便。
- 空间:确保每个设备之间有足够的空间,方便散热和维护。
- 固定:设备安装时应使用专业的安装配件,如机柜托架、固定螺栓等,确保设备固定牢固。
- 接地:设备的接地是非常重要的,应使用合适的接地线将设备接地到有效的接地系统上。
5. 布线布线是机柜施工中的关键步骤,合理的布线可以提高设备的效率和可靠性,以下是一些布线的建议:- 网线:使用合适的网线进行数据传输,应避免网线过长和过曲折。
- 电源线:将电源线集中到一个区域,避免交叉干扰,并使用插排进行集中供电。
机柜施工方案机柜施工是服务器室建设过程中的重要环节,它的施工方案直接关系到后续的服务器管理、维护和扩展工作。
以下是一个机柜施工方案,共计700字。
1. 确定机柜位置和数量:根据服务器室规划图纸和实际需求,确定机柜放置的位置和数量。
通常情况下,机柜应尽量靠近服务器室进出口,并预留足够的空间供工程师操作和维护设备。
2. 选购适合的机柜:根据服务器室的规模和设备数量、类型等因素,选择合适的机柜。
一般情况下,机柜应具备良好的散热和防护性能,并符合国家相关标准。
3. 处理地板和墙壁:在放置机柜的区域内,确保地板平整、墙壁牢固。
如果需要,可以对地板进行抗静电处理,以减少静电对服务器设备的影响。
4. 安装机柜:按照机柜的安装说明,将机柜固定在所选位置。
确保机柜与地板、墙壁紧密贴合,并进行必要的调整和固定。
同时要确保机柜间的间隔距离足够,以方便设备间的布线和维护。
5. 对机柜进行标识和编号:为了方便管理和维护,对每个机柜进行标识和编号。
可以使用贴纸或者标牌,标注机柜的位置和设备编号。
6. 安装配线模块:根据服务器室的布线规划,安装配线模块。
配线模块应安装在机柜内侧,并与机柜底部的电线槽相连。
同时,要根据实际需求,安装适量的电源插座和网络接口,以满足服务器设备的用电和网络连接需求。
7. 进行设备布置和连接:根据服务器室的布局方案,将设备放置在机柜中,并进行正确的连接。
在布置和连接过程中,需要保持良好的排列和整齐的布线,确保设备之间的通风和散热畅通。
8. 进行机柜配电:根据实际需求,对机柜进行配电。
配电应按照国家相关标准和规范进行,确保电力供应的稳定和安全。
9. 进行机柜的检查和测试:在机柜施工完成后,进行必要的检查和测试工作。
主要包括对机柜安装和连接的检查,服务器设备的开机测试等。
10. 进行机柜的管理和维护:机柜施工完成后,需要制定相应的管理和维护措施。
包括对机柜的定期巡检、清洁和维护,以及设备的备份和升级等工作。
机柜施工方案机柜施工方案一、工程内容:机柜施工是指在室内或室外的机房中,将服务器、交换机、存储设备等网络设备安装到机柜中,并进行相应的布线和接地工作。
二、工程步骤:1. 准备工作:确定机柜安装位置和数量,测量好机柜的尺寸,确保机柜与设备的配合。
将工程所需的材料和设备进行准备,例如机柜、安装螺丝、接地线等。
2. 安装机柜:根据实际情况选择合适的安装方式,可选择地面安装或墙壁安装。
将机柜固定好,确保机柜的稳固和平衡。
3. 安装设备:按照设备的规格和机柜的布局,将设备逐个安装到机柜中。
注意设备的安装方向和高度,确保设备之间的通风和散热。
4. 接地工作:将机柜与电源地线连接,确保设备安全接地,避免静电和电气故障。
5. 布线工作:根据设备之间的连接需求,进行相应的布线工作。
使用合适的网线、光纤等进行连接,确保信号的稳定和传输的畅通。
6. 标识和管理:在机柜的前面板或侧面标明设备的名称和序号,方便管理和维护。
同时,按照设备的功能和需求,进行相应的接线标识。
7. 清理和整理:完成机柜施工后,对机柜内部和外部进行清理和整理工作,确保机柜的干净和整洁。
三、施工注意事项:1. 安全第一:施工过程中,注意个人安全和设备安全,避免物品掉落和误操作导致的安全事故。
2. 细致入微:施工过程中,仔细检查机柜和设备的安装质量,确保固定牢固和连接稳定。
3. 散热通风:合理安排设备的位置和布局,保证设备之间的通风和散热,避免设备过热和故障。
4. 标准化管理:在进行布线和接地工作时,遵循相应的标准和规范,确保施工质量和信号传输的稳定。
5. 环保节能:在进行设备的布局和连接时,尽量减少线缆的使用量,减少资源的浪费和能源的消耗。
四、工程验收:1. 施工完成后,由专业人员进行验收,检查机柜和设备的安装质量和接地工作是否符合要求。
2. 同时,测试设备之间的连接是否稳定和可靠,确保数据的正常传输。
3. 验收合格后,出具验收报告,并提交给相关部门和负责人。
机柜施工方案1. 引言本文档旨在介绍机柜施工方案,包括机柜的选购和布局、机柜的安装和调整以及机柜的连接和电源配备等内容。
2. 机柜选购和布局2.1 机柜选购选购机柜时需要考虑以下因素:•尺寸:根据实际需求选择适当的机柜尺寸,确保机柜能够容纳所有设备。
•材质:选购具有良好防尘、防潮和防腐蚀性能的材质机柜。
•散热性能:机柜需要具备良好的散热性能,以确保设备正常运行。
2.2 机柜布局在布局机柜时需要考虑以下因素:•高度规划:根据设备的高度确定每个设备所需的U数,并合理分配机柜的U数。
•网线管理:使用合适的卷线器对网线进行整理,确保机柜内的网线整洁有序。
•电源管理:根据设备的功耗和数量确定所需的电源插座数量和位置。
•设备连接:根据设备之间的连接关系,将设备按照合理顺序安放在机柜的不同区域。
3. 机柜安装和调整3.1 机柜安装机柜安装需要按照以下步骤进行:1.确定安装位置:选择机柜安装的合适位置,确保能方便进出并有良好的通风条件。
2.安装支架:根据机柜的尺寸和重量,选择合适的支架,并将其固定在安装位置上。
3.安装机柜:将机柜放置在支架上,并使用螺丝将其固定在支架上。
3.2 机柜调整机柜调整需要按照以下步骤进行:1.调整机柜高度:根据设备的尺寸和高度要求,调整机柜的高度,确保设备能够正常安装。
2.调整机柜水平度:使用水平仪检测机柜的水平度,根据需要进行微调。
3.调整机柜承重能力:根据设备的重量和机柜的承重能力,调整机柜的支撑框架,并确保稳固可靠。
4. 机柜连接和电源配备4.1 机柜连接机柜连接需要按照以下步骤进行:1.网线连接:根据设备的连接需求,使用合适的网线接口对设备进行连接。
2.电源线连接:根据设备的功耗和数量,选择合适的电源线接口,并对设备进行电源连接。
4.2 电源配备电源配备需要考虑以下因素:•电源容量:根据设备的功耗和数量,选择合适的电源容量,确保设备能够正常运行。
•电源备份:为设备提供电源备份,以防止停电等情况下设备无法正常运行。
机柜施工方案1. 引言本文档提供了一份关于机柜的施工方案,该方案适用于在数据中心或服务器机房中安装机柜的工程。
机柜作为服务器和网络设备的支架和存储空间,其安装质量对设备的性能和可靠性有着重要影响。
因此,合理的机柜施工方案能够优化机柜的布局和安装,提高设备的运行效率和维护便利性。
2. 目标机柜施工方案的主要目标是确保机柜的安装符合以下要求:•设备布局合理,降低热量积聚和设备之间的相互干扰;•确保机柜与地面的接触稳固,防止震动和倾斜;•提供足够的空间和通风,保证设备散热和维护工作的便利;•确保电源和网络线缆的合理布线,避免杂乱和潜在风险。
3. 施工步骤3.1 准备工作在进行机柜安装前,需做好以下准备工作:1.确定机柜的尺寸和数量,根据设备需求选择合适的机柜型号;2.购买所需的附件和安装工具,如螺丝刀、钳子、电缆管理配件等;3.清理机柜安装区域,确保地面平整且干净,避免灰尘和杂物的影响。
3.2 安装机柜按照以下步骤安装机柜:1.将机柜放在准备好的安装区域中,确保与墙壁的距离和对称性;2.使用水平仪调整机柜的水平度,保证机柜的稳定性;3.用螺丝刀固定机柜的底部,确保与地面紧密贴合;4.安装机柜的垂直支架和侧板,确保机柜的结构稳定;5.检查机柜的水平度和垂直度,调整并固定机柜位置。
3.3 设备安装在机柜安装完成后,按照以下步骤完成设备的安装:1.根据设备规格和布局要求,选择合适的位置安装设备;2.使用设备附件中的螺丝和支架,将设备安装在机柜的适当位置上;3.注意设备之间的间隙,确保空气流通和散热效果;4.安装设备的配线和电缆,使用电缆管理配件进行整理;5.检查设备的安装情况和连接效果,确保设备正常运行。
3.4 线缆布线合理的线缆布线能够减少杂乱和潜在风险,以下是线缆布线的步骤:1.根据设备的位置和布局要求,规划线缆通道和路径;2.使用电缆管理配件进行线缆整理,固定线缆并保持整洁;3.尽量分开数据线和电源线,避免相互干扰;4.使用标签对线缆进行标识,方便维护和故障排查;5.定期检查线缆布线,避免松动和损坏。
机柜施工方案机柜的施工方案机柜的施工方案是指在安装机柜时的具体操作步骤和注意事项,以确保机柜的安装质量和稳定性。
下面是一个700字的机柜施工方案。
一、施工前准备工作1.确认机柜的摆放位置,并根据机柜的尺寸和布线要求确定好机柜的安装位置。
2.清理机柜安装位置周围的杂物,确保安全和施工的顺利进行。
3.核对机柜和相关设备的清单,确保所需的设备齐全。
二、机柜的组装1.取出机柜的主体部分,按照说明书的要求进行组装。
2.在组装过程中,注意检查机柜的连接部分是否紧固,确保机柜的整体结构牢固可靠。
三、机柜的固定1.根据机柜的尺寸和安装要求,在机柜底部进行固定,可使用螺栓、膨胀螺丝等固定设备。
2.确保机柜底部与地面接触平稳,并进行水平校正。
四、设备安装1.根据机柜布线图和设备清单,按照规定的布局将设备安装到机柜内。
2.确认设备的安装位置和连接线路的正确性,确保设备之间的空间和插口能正常使用。
五、线缆布线1.根据布线图和设备的连接要求,进行线缆的布线。
2.避免线缆过长或过短,确保线缆的连接端口与设备的接口对应正确。
3.使用合适的固定设备,将线缆整齐地固定在机柜内,避免杂乱。
六、电源接入1.根据电源布线图,将电源线接入机柜安装位置附近的电源插座。
2.检查电源线的接头是否牢固,避免因电源接触不良而造成设备的电力不稳定。
七、机柜的调试和测试1.调整机柜的灯光和开关按钮,确保设备的正常运行。
2.进行设备的网络连接测试和功能测试,确保设备的正常使用。
八、清理和整理1.清理机柜周围的工具和杂物,保持工作场所的整洁。
2.将施工过程中产生的废料和垃圾进行有效的分类和处理。
九、施工结果及验收1.整理施工过程中的记录和资料,制作施工报告。
2.与业主或监理单位进行施工成果的验收。
以上就是机柜的一个施工方案,通过合理的施工步骤和严格的操作要求,能够确保机柜的安装质量和稳定性,保证设备的正常运行。
常宁一体化机柜施工方案1. 引言本文档旨在提供常宁一体化机柜的施工方案,包括机柜选型、布局设计、设备安装等内容。
通过合理的布局和高效的安装,确保机柜的功能性和可靠性,从而满足系统运行的需求。
2. 机柜选型2.1 机柜规格根据系统需求和空间限制,选择标准19英寸的机柜。
机柜高度为42U,宽度为600mm,深度为1000mm。
机柜箱体采用高强度钢材制成,具有良好的载荷承重能力和抗震性能。
2.2 机柜配件为了提高机柜的使用灵活性和安全性,需要配备以下附件: - 前后双扇门,便于设备的维护和管理; - 四个可调节的支撑脚,以适应不同地面的不平整程度; - 前后热插拔式滑轨,方便设备的安装和维护; -多个能够安装电源插板和配线槽的挂钩。
3. 机柜布局设计3.1 前后布线空间在机柜前后的布线空间中,需要合理规划和组织各类电缆和配线槽。
布线应遵循以下原则: - 高低压电缆分开布置,避免相互干扰; - 电缆需要整齐、有序地走向设备,避免纠缠和混乱; - 配线槽设置合理,方便电缆的安装和维护。
3.2 设备布局根据设备的功能、尺寸和热量产生情况,合理进行设备的布局,以保证良好的通风和散热效果。
布局时应考虑以下因素: - 机柜顶部设置空调出风口,以排出热量; - 机柜底部预留空间,用于安装UPS电源和服务器; - 根据设备的通讯需求,合理安排交换机和服务器的布局顺序; - 重要设备应位于机柜的中间位置,以确保稳定性和安全性。
4. 设备安装和接线4.1 安装前准备在设备安装前,需进行以下准备工作: - 清理机柜内部空间,确保干净整洁; - 检查机柜的结构和附件的完整性; - 提前准备好所需的工具和配件。
4.2 设备安装步骤1.根据布局设计,在机柜中的合适位置安装滑轨,将服务器等设备滑入滑轨;2.通过螺丝将设备固定在滑轨上,确保设备的稳定性;3.依次安装交换机等其他设备,确保每个设备之间的间距和通风状态符合要求;4.进行设备的接线工作,确保每个设备与电源和网络的连接正确可靠;5.定期检查设备的工作状态和接线是否正常。
武汉炼油二期工程180万吨/年加氢裂化装置现场机柜室主体施工技术方案目录1 工程概况 (1)2 施工部署 (2)3 主体施工方案 (4)4墙体砌筑工程 (12)5脚手架工程 (14)6质量保证措施 (16)7安全保证措施 (21)8雨季施工 (44)9环境保护措施 (44)……………………………………………………………精品资料推荐…………………………………………………1.工程概况1.1工程概况工程名称:武汉炼油二期工程180万吨/年加氢裂化装置现场机柜室建设单位:中国石油化工股份有限公司武汉分公司设计单位:中国石化工程建设公司监理单位:北京华夏石化工程监理有限公司施工单位:中国石化集团第四建设公司本工程为180万/吨加氢裂化装置机柜室主体结构工程,该建筑位于加氢裂化装置东北角,基础已施工完毕,总建筑面积为480平方米,主体为一层抗震框架剪力墙结构,屋面为钢筋混凝土屋面。
材料选用:本工程采用商品砼浇筑,砼强度等级为C30;钢筋采用HPB300、HRB335、HRB400三种形式。
混凝土保护层分别为:梁25mm、柱30 mm、板15mm、墙20mm。
1.2编制依据中国石化工程建设公司设计的施工图纸及总说明;《混凝土结构工程施工质量验收规范》(GB50204-2002);《建筑工程施工质量验收统一规范》(GB50300-2001);《砌体工程施工质量验收规范》(GB50203-2002);《施工现场临时用电安全技术规范》(JGJ46-2005);《石油化工建设工程施工安全技术规范》(GB50484-2008);《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011);《建筑施工高处作业安全技术规范》(JGJ80-91);《钢筋机械连接通用技术规范》(JGJ107-2007)本公司在同类工程中的施工经验、施工工艺及企业标准;1.3编制原则1.3.1以国家现行的施工规范、验收标准、操作规程为基准,以该工程设计图纸为依据。
1.3.2本施工方案是在保证工程质量、工期、安全生产的前提下编制的。
1.3.3针对本工程的特点、难点,着重考虑相应的施工方法和措施。
1.4施工技术特点及关键点①为满足施工进度,模板、脚手架等材料需一次性投入。
②土建专业施工时需与电气、管道安装专业配合施工。
③定位和轴线、标高控制。
④模板支撑及加固措施。
⑤混凝土的浇筑和质量保证措施。
⑥脚手架的搭设及支撑系统的稳定。
⑦施工现场文明施工要求。
2 施工部署2.1施工技术准备2.1.1工程开工前由项目经理组织,项目工程师牵头,预算员、质检员、安全员、施工员、技术员、材料员等参加,熟悉审查图纸,提出施工图纸存在的疑点和问题,在图纸会审时给予解决,杜绝施工时现看图纸,发现问题现找有关人员解决的思想,影响工程施工。
2.1.2编制劳动力使用计划,根据工程施工劳动力所需和工程进展情况,及时组织劳动力,以免因劳动力不足影响工程施工。
2.1.3根据施工图纸,及时编制施工图预算,分析出工程材料使用计划,提出预制构件及其他半成品加工定货单,经项目经理审批后,交材料员,由材料员根据工程进度进展情况,及时组织材料进入施工现场。
2.1.4建立例会制度,及时处理工程施工所出现的各种技术问题,协调各专业之间的穿插配合,保证工程按流水作业顺利进行,搞好与业主和监理公司专业工程师的技术协作问题。
2.1.5现场技术管理人员要具有高度的责任心,对施工项目及时准确的进行技术指导。
2.1.6按设计总图做好测量控制和设置基准点,定位放线必须持证上岗,并请监理单位进行复核。
2.1.7脚手架工程设计计算和审定,要在结构施工前完成。
2.1.8现场材料要进行报验和复检,特殊工种须报验,持证上岗,无特殊工种操作证不得从事特殊工种作业。
2.2现场布置2.2.1生产设施布置1)按基础、主体、装饰等几个阶段进行平面布置,合理安排场地,达到文明施工标准。
2)木方、钢筋堆放及加工场地、模板、工具堆放布置、办公室均设在工程的东侧。
3)施工道路布置:由于本工程施工道路未形成循环通道,本着车辆进出方便的原则,道路布置在施工场地的东侧,宽度保持在7米左右。
2.2.2施工用水、电布置1)施工用水:现场临时水源布置,要依据业主提供水源的位置和临时设施的布置情况,进行施工用水管路的布置,尽量避免水、电交叉,作好施工现场的排水工作2)施工用电:根据现场电源配电箱的布置,同时要合理放置各种电气设备,做到既有利于施工,又能减少各种电缆的铺设,同时作好施工现场各种线路的防护工作.2.2.3平面布置……………………………………………………………精品资料推荐…………………………………………………2.3主要资源需求计划2.3.1劳动力需求计划2.3.2主要施工机具需求计划3主体施工方案3.1施工流程梯形支架示意图定位放线→支脚手架→绑框架柱、剪力墙、地下框架梁钢筋→支柱子、剪力墙、地下框架梁模板→浇框架柱、剪力墙、地下框架梁砼→养护→拆柱子、剪力墙、地下框架梁模板→抄控制线→绑剪力墙、框架柱钢筋→支剪力墙、框架柱模板、顶板、梁模板→抄平→绑顶板、框架梁钢筋→预留洞口及埋件→浇顶板砼→养护保温→拆模3.2钢筋工程1)钢筋加工:钢筋加工形状,尺寸必须符合设计要求,钢筋表面应清洁、无损伤;油污和铁锈等应在使用前清除干净,带有颗粒状或老锈钢筋不得使用。
2)钢筋弯钩或弯折要求:Ⅰ级钢筋未端需做180°弯钩,其弯曲直径不应小于钢筋直径的2.5倍,平直部分长度不宜小于钢筋直径的3倍;Ⅱ级钢筋未端需做90°或135°弯折时,弯曲直径不宜小于钢筋直径的4倍;箍筋末端应做135°弯钩,弯钩平直段长度不应小于箍筋直径的10倍。
3)接头位置的要求:梁和柱纵向受力钢筋的接头宜设置在受力较小处,位置应相互错开。
梁在一跨内或柱在一层内同一根钢筋不得有两个接头,梁上部钢筋在跨中1/3范围内接头,下部钢筋在支座范围内接头。
接头末端至钢筋起点的距离不应小于钢筋直径的10倍。
4)墙体钢筋安装:①施工工艺流程:校正插筋→划水平筋间距→绑水平控制筋→划立筋间距→绑其余立筋、水平筋→绑洞口加强筋。
②2 4根立筋均匀绑在墙面的两端和中部,两根水平控制筋绑在墙下部及齐胸处。
③墙体钢筋逐点绑扎。
双排钢筋之间固定时,采用钢筋拉钩控制墙体截面尺寸及保护层厚度,间距450成梅花形布置。
④合模后,对伸出的竖向钢筋进行修整,在搭接处绑一道横筋定位,浇筑砼时专人看管,调整以保证钢筋位置准确。
⑤各种洞口预留准确,不得用气焊等工具断筋成洞,洞口处按设计及规范要求设加强钢筋。
当孔洞尺寸≤300MM 时,洞边不再另加钢筋,板内外钢筋由洞边绕过,不得截断,当洞口尺寸>300MM 时,应设洞边加筋。
⑥为避免墙体水平钢筋位移,在墙体内设置钢筋梯形架。
钢筋梯形架的立筋比墙体水平筋直径要大一规格,绑扎于墙体竖向分布筋,设置间距不大于2 m 。
模板限位水平横筋两端头必须刷防锈漆;梯形架上下水平筋间距同墙体水平筋间距,如右图所示。
⑦为控制竖向钢筋的位移,用Φ12钢筋制作水平限位卡具,即焊成一个根据墙体厚度的长方形钢筋框,在每一个竖向立筋的位置焊两根短钢筋夹住立筋,在浇筑混凝土时套上,在混凝土初凝后取下,重复利用,控制框如下图所示:5)框架柱钢筋安装:①绑扎框架柱钢筋,控制柱立面垂直度。
②绑扎完毕及时在柱筋立筋绑设垫块,垫块为30*40*40 MM,垫必须专门制作,保证其强度及尺寸,绑扎过程中垫块发生碎裂情况必须更换;洞口加筋严格按照图纸和规范进行,不得丢筋。
6)框架梁钢筋安装:①施工工艺流程:画主次梁箍筋间距→安装主次梁箍筋→穿主梁底层纵筋及弯起筋→穿次梁底层纵筋并与箍筋固定→穿主梁上层纵向架立筋→按箍筋间距绑扎→穿次梁上层纵向钢筋→按箍筋间距绑扎。
②框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点锚固长度及伸过中心线的长度要符合设计要求。
框架梁纵向钢筋在端节点内的锚固长度也要符合设计要求。
③梁柱节点处柱子箍筋安装:支梁模板→抄平放梁筋线→清理框架柱主筋→安装框架梁底钢筋→安装节点处柱子钢筋→安装框架梁上部钢筋7)顶板钢筋安装:①施工工艺流程:弹钢筋网线→铺底网下钢筋并固定→绑扎底网上部钢筋→铺盖钢筋→绑扎分布钢筋→加砼垫块→布小马凳→绑水平定位钢筋→调整固定。
②按图纸放出钢筋网线、墙、门窗洞口等位置线;先铺底网下层铁,再铺底网上层铁,分段固定绑扎;摆放好盖铁,穿入分布筋与盖铁绑扎。
预埋件、电线管、预留洞等及时配合安装;绑扎用顺扣或八字扣,所有相交点全部绑扎;在底网铁下每隔1m加垫一个砼垫块,上下两层钢筋间加垫钢筋小马凳;板钢筋水平连接采用搭接绑扎的方法;板主筋上铁接头在跨中,下铁接头在支座,接头位置相互错开。
按设计要求同一断面内,钢筋接头不超过50 ;板底部钢筋伸入支座符合设计和规范要求,且应伸至支座中心线;双向板的底部钢筋,短跨钢筋设在下排,长跨钢筋设在上排。
①框架梁、框架柱、剪力墙暗柱主筋采用一级机械连接接头,其余构件,当受力钢筋直径≥∮22时,应采用一级机械连接接头,当受力钢筋直径﹤∮22时,可采用焊接或绑扎连接接头。
②接头位置宜设置在受力较小处,在同一根钢筋上宜少设接头。
③受力钢筋接头的位置应相互错开,当采用机械接头时,在任一35d且不小于500mm 区段内,和当采用绑扎搭接接头时,在任一1.3倍搭接长度的区段内,有接头的受力钢筋面面积占受力钢筋总截面面积的百分率应符合下表要求:所有钢筋混凝土构件均应按各工种的要求设置预埋埋件,所有外露铁件表面均需除锈,并涂防锈漆二道,面漆二道。
预埋件锚筋及吊钩不得用冷加工钢筋,若埋件锚筋超出梁高或埋于板上时,锚筋打弯锚入钢筋混凝土内。
3.3模板工程1)框架柱、框架梁及顶板模板的安装和拆除:A、框架柱模板安装和拆除:放出柱边线及200附线,校正绑扎柱筋及安装垫块,高标号砂浆沿柱周边做埂子。
保证柱模的方正;柱模安装校正、加固。
安装柱模时,采取模型一次性安装到位,柱侧边留槽口(150×150),用于清理杂物及冲洗水排出;柱模采用18mm厚木胶合板,内龙骨采用50X100木楞,间距300,横向间距为500,对拉螺栓每两面距500设置。
柱模的加固体系采用φ14对拉杆横间距500,柱四面钢管加固;B、框架梁:①施工工艺流程:放线→搭设支模架→安装梁底模→安装梁侧模→安装板底模→安装梁柱节点模板②放线:模板安装前,根据测量标记在墙或柱上弹出的标高、中心线和模板安装控制内边线,并按满堂架设计要求定出安模架立杆位置线;③支模:当支模架支承在楼板面上时,在立杆下部设置50mm厚、100mm宽的通长脚手板。
满堂钢管支撑架搭设间距立杆为700mm×700mm,不能大于800mm设置。
