地产项目开发手续工作流程
- 格式:doc
- 大小:41.00 KB
- 文档页数:4
房地产开发全套流程大全完整版)一、前期准备阶段:1.意向策划:确定项目类型、规模和定位,进行市场调研和竞争分析。
2.土地收购:寻找适合开发的土地,并与土地所有者进行谈判购买。
3.立项评估:对土地进行可行性研究和评估,制定项目规划和预算。
4.立项批准:向相关政府部门递交项目申请,获得项目立项批准。
二、设计阶段:1.策划设计:确定项目的总体规划和布局,包括建筑风格、户型设计和公共设施等。
2.施工图设计:根据项目规划确定施工图纸,包括建筑设计、结构设计、给排水和电气设计等。
3.施工准备:编制施工方案和项目预算,筹集开发资金和施工材料。
4.审批和许可:向政府部门递交设计图纸并申请审批和许可。
三、施工阶段:1.招投标:发布施工招标公告,邀请各类承包商参与投标。
2.承包商选择:评估投标文件,选定合适的承包商进行施工。
3.施工管理:组织施工队伍进行土地开挖、地基处理、主体结构和装修等工作。
4.环境保护:遵守相关环保法规,确保施工过程环境友好。
四、销售阶段:1.市场营销策划:确定销售目标和推广渠道,制定销售策略和推广活动。
3.签订合同:与购房者签订购房合同,明确双方权益和责任。
4.贷款申请:协助购房者申请贷款,并与金融机构合作解决融资问题。
五、交付阶段:1.竣工验收:对已竣工的房屋进行验收,确保质量符合相关标准。
2.迁入交付:通知购房者按计划迁入,并进行房屋交付手续。
3.后期服务:提供购房后的跟踪维修和售后服务,解决购房者的问题和需求。
4.项目竣工:向政府部门递交竣工验收报告,获得项目交付和竣工备案。
地产项目开发手续工作流程一、立项二、环评、安评三、委托设计院做平面方案四、规划、消防窗口总平面方案审批五、出蓝图六、建设用地规划许可证七、单体建筑物三个以上设计方案八、设计方案审批九、出施工图十、建设工程规划许可证十一、图纸审查十二、建筑工程消防施工图审核十三、建设工程招标十四、安全监督手续十五、质量监督手续十六、施工许可证十七、开工建设十八、消防验收十九、规划验收合格证二十、质检竣工验收备案表二十一、节能建筑验收二十二、房屋建筑工程结算备案二十三、工程竣工验收备案二十四、房产测绘→派出所出具门牌号证明→房屋初始登记出让国有土地使用权设定登记1)土地登记申请书2)国有建设用地使用权出让合同及政府批复元件3)建设用地规划许可证原件及复印件4)建设用地使用权出让金及契税缴纳证明5)营业执照及组织机构代码证原件及复印件6)法定代表人及委托代理人身份证明原件及复印件7)地籍测量的数据及图件建设用地规划许可证1)建设用地规划许可证申报表2)建设项目的有效计划批准文件3)已经批准的建设项目选址意见书和项目用地规范图4)规划设计条件及附图5)划拨土地证明或土地出让、转让合同6)已批准的总平面图建设工程规划许可证1)建设工程规划许可证申请表2)经办人身份证及复印件3)计划批文4)土地权属证明文件5)施工图三套(含建设项目总施工图、建筑单体施工图、工程定位图及竖向设计、管线综合、绿化及做法施工图)6)方线(测绘)资料7)申报材料相应的电子文档光盘施工图设计审查1)施工图审查设计任务委托书、申请书2)施工图图纸4套3)建筑工程规划许可证4)工程勘察报告技术审查任务委托书建筑工程消防施工图审核1)建筑工程全套施设计图纸、技术性审查报告2)建筑工程消防设计防火审核申报表3)申请人身份证明(身份证复印件、法人、其它组织的营业执照或组织机构代码证书复印件)4)设计单位资质证明5)总平面定位图建设工程施工项目招标审批1)立项批文2)建设工程施工许可证3)建设工程施工图设计审查备案书工程质量监督手续1)建设工程质量监督登记表2)勘察、设计、施工、监理单位中标通知书3)勘察、设计、施工、监理合同建设工程安全监督1)建筑施工企业安全生产许可证2)建设工程施工合同3)工程中标通知书4)施工现场总平面布置图和临时设施规划方案5)施工组织设计6)工程项目负责人、安全管理人员安全生产考核合格证书7)特种作业人员有效上岗证8)建设单位安全监督人员和监理单位监理人员花名册9)从业人员参加意外伤害保险证明10)建筑工程安全报监书11)市建设工程项目安全生产责任书建筑工程施工许可证1)建筑工程施工许可申请表2)土地使用权证3)建设用地规划许可证、建设工程规划许可证4)建设工程施工合同或中标通知书5)施工图设计审查备案证明6)消防设计审查证明7)工程质量监督手续8)施工安全监督备案资料9)建设工程委托监理合同及备案证明10)墙改基金缴纳证明11)建设单位无拖欠工程款及已缴纳农民工保证金证明消防验收1)建筑工程消防验收申报表2)申请人身份证明(身份证复印件、法人、其它组织的营业执照或组织机构代码证书复印件)3)消防电气安全检查检测报告书4)施工单位、监理单位资质证明5)建筑消防设施、防火材料等合格证明6)产品内部装修检测报告7)审核意见书工程竣工规划验收1)建筑工程规划验收申报表2)与实际相符的建设工程竣工图纸;1:500竣工测量图(建筑物周围30-50米范围内)必须采用全市同意的80坐标系和85黄海高程系统3)现状照片(四个方向及周围环境)4)消防部门验收意见5)其它指定提供的相关验收材料(包括:建设用地规划许可证及附图、工程规划许可证、施工许可证、建设项目放线、验线、验槽通知单等)6)申报材料相应的电子文档光盘建筑节能专项验收1)省节能建筑认定申请表2)工程缴纳新型墙体材料专项基金发票3)节能工程设计文件4)节能设计审查备案书5)建筑维护结构热工性能现场检测报告6)新型墙体材料和建筑节能技术与产品复检报告、产品合格证、山东省新型墙体材料建筑节能技术产品认定书、东营市新型墙体材料建筑节能技术产品登记证明以及进货原始凭证7)建筑节能施工和监理资料竣工验收备案1)建设工程竣工验收备案表2)建设工程竣工验收报告3)建设工程质量监督报告4)建设单位竣工验收通知单5)施工许可证6)施工图设计审查意见7)施工单位出具的工程质量竣工报告8)监理单位出具的工程质量检查报告9)勘察单位出具的工程质量检查报告10)设计单位出具的工程质量检查报告11)规划部门出具的证明文件或准许使用文件12)法律规定应当由消防部门出具的对大型人员密集场所和其他特殊建设工程验收合格的证明文件13)环保部门出具的证明文件或准许使用文件14)建筑节能部门出具的证明文件或准许使用证明15)燃气安全部门出具的证明文件或准许使用证明16)建筑企业养老保障金管理办公室出具的证明文件17)工程建设标准造价管理部门出具的竣工结算证明文件18)城建档案管理机构出具的《建设工程竣工档案验收证明书》19)工程款支付证明20)无拖欠行为证明21)施工单位签署的工程质量保修书22)住宅工程还应提交《住宅质量保证书》、《住宅使用说明书》23)建设工程质量检测报告和功能性实验资料24)建设单位前来办理备案人员委托书房屋初始登记1)当事人为自然人的,提交身份证或有效身份证明;当时认为法人的,提交营业执照或法人登记证、法人有效身份证明和组织机构代码证2)国有土地使用权证3)建设用地规划许可证;附建设用地规划总平面图4)建设工程规划许可证5)建筑工程施工许可证6)质监部门的竣工验收备案表、规划部门的规划验收合格证7)房产测绘报告8)委托代理的:个人出具公证委托书和受托人身份证或有效证件,单位出具委托书和受委托人身份证或有效证明9)派出所出具的门牌号证明。
地产项目开发手续工作流程一、前期规划阶段:1.需求分析和市场研究:分析市场需求和供应情况,确定项目的类型、规模和定位。
2.土地调查与选择:寻找适合开发的土地,并进行土地调查和评估,确定开发的可行性。
3.方案设计:制定项目的规划布局、建设设计和效果图等,包括建筑结构、功能分区、供水供电等设施的规划。
4.经济测算:根据方案设计和土地成本进行项目的经济测算,包括项目总投资、资金筹措计划、收益估算等。
5.资金筹措:根据经济测算结果,制定项目的资金筹措计划,包括贷款申请、合作开发、资本市场融资等。
6.投资决策:进行项目的投资评估和风险分析,最终确定是否进行项目的开发投资。
二、申请审批阶段:1.土地使用权申请:根据项目规划和土地相关政策,向相关政府部门申请土地使用权,包括土地出让手续和土地使用合同签订等。
2.规划许可证申请:根据项目规划和城市规划相关法规,向规划部门申请规划许可证。
3.建设用地批准:根据规划许可证和土地使用权,向土地部门申请建设用地批准手续。
4.立项批复:向相关部门提交项目立项申请,并经过部门内部审批后获得立项批复。
5.环评审批:根据项目类型和规模,进行项目的环境影响评价,经过环保部门的审批才能继续推进。
6.其他审批手续:根据项目的具体情况,可能还需要进行安全评估、消防审查、用地预审等其他审批手续。
三、施工建设阶段:1.招标采购:根据项目的施工图纸和招标文件,进行施工总包和分包单位的招标采购工作。
2.施工合同签订:与中标企业签订施工合同,并明确工期、质量标准和付款方式等。
3.施工现场管理:根据合同要求和施工图纸,组织施工单位进行现场施工管理,包括进度控制、质量检验和安全管理等。
4.工程款支付:按照合同约定,在工程完工、质量验收合格后支付相应的工程款项。
5.完工验收:项目施工完成后,进行工程的完工验收,包括质量验收、安全验收和环保验收等。
四、竣工验收阶段:1.各项验收:按照国家和地方政策要求,进行竣工验收,包括建设工程竣工验收、消防验收、环保验收等。
房地产项目开发全过程完整流程1.市场调研和项目策划阶段:这个阶段的目标是通过市场调研和研究,确定可行的房地产开发项目。
这包括对市场需求、目标客户群体、竞争对手和潜在风险进行综合分析。
同时,开发商还要制定项目策划,包括项目规模、定位、定价策略等。
2.土地储备阶段:在这个阶段,开发商需要通过拍卖、招投标或协商的方式,与土地所有者取得土地使用权。
这包括签订土地出让合同、办理土地使用权证等手续。
3.审批和规划阶段:在这个阶段,开发商需要向相关政府部门提交项目规划申请。
这些部门会审查项目规划是否符合法律法规、规划要求和城市发展规划。
审批通过后,开发商才能正式进行土地准备和建设工作。
4.设计阶段:在这个阶段,开发商通过聘请设计单位进行项目建筑、景观、规划等设计。
设计要考虑到市场需求、功能性、美观性和可持续发展等因素。
设计完成后,需要向相关部门进行审查和批准。
5.资金筹集阶段:在这个阶段,开发商需要通过自有资金、银行贷款或合作开发等方式筹集项目开发所需资金。
这需要开发商制定详细的财务规划和预算,并与金融机构洽谈融资条件和利率。
6.施工阶段:7.销售和营销阶段:在项目建设完成后,开发商开始进行销售和营销活动,包括推广、广告、户型展示、销售活动等。
此外,开发商还需要与购房者签订买卖合同,并协助购房者办理相关贷款和过户手续。
8.交付和验收阶段:在购房者付款完成后,开发商需要按照合同规定交付房屋,并协助购房者办理入住手续。
同时,开发商需要与相关部门进行竣工验收,并取得使用许可证。
9.售后服务阶段:在交付和验收后,开发商还需要提供售后服务,包括处理购房者的投诉、维修问题以及小区管理等。
10.运营和物业管理阶段:在售后服务阶段过后,开发商可能会继续承担物业管理的责任,包括维修、保养、安全管理等。
也有可能将物业管理权交给专业的物业管理公司。
以上就是房地产项目开发的全过程完整流程。
这个过程包括了市场调研、土地储备、审批和规划、设计、资金筹集、施工、销售、交付和验收、售后服务以及运营和物业管理等多个环节。
房地产开发程序及流程一、前期准备阶段:1.土地选址:根据市场需求、土地政策等因素,选择适合开发的土地。
2.土地调研:调查土地的土地使用权、周边环境、交通情况等基本信息。
3.土地评估:进行土地价值评估,确定土地的开发潜力和投资风险。
4.土地收购:与土地所有者进行协商、签订土地买卖合同,完成土地收购手续。
5.土地规划:根据规划要求,制定土地规划方案,包括用途分区、容积率等。
二、设计与立项阶段:1.项目策划:制定项目总体发展战略、市场定位、项目定位等。
2.设计组织:聘请合适的设计机构进行项目设计、准备初步设计方案。
3.施工方案:制定施工方案,包括施工工艺、施工进度等。
4.出资安排:制定项目可行性研究报告,确定出资比例及融资方案。
5.立项批准:提交相关政府部门,申请项目立项,获得批准。
三、前期工作阶段:1.前期预备:申请施工许可证、安排施工项目,并组织相关的施工前准备工作。
2.国土测绘:对土地进行测绘,确定地界范围和地形地貌等。
3.勘察设计:对土地进行勘察设计,包括地质勘察、水文勘察、工程测量等。
4.实施规划:根据项目的设计图纸,实施项目的具体规划工作。
四、开发运营阶段:1.土地平整:进行土地平整工作,包括清理垃圾、填土、平整地表等工作。
2.基础设施建设:建设项目所需的基础设施,如道路、给排水系统等。
3.房屋建设:按照设计图纸进行房屋建设,并进行材料采购、施工管理等。
4.装修装饰:进行房屋内部的装修装饰工作,包括电路、水暖等设施的安装。
5.设备安装:将项目所需的设备、家具、电器等安装到房屋中。
6.交付销售:进行房屋的交付销售,签订买卖合同、办理产权登记等手续。
7.后期维护:对已交付的房屋进行后期维护和售后服务,确保房屋质量。
五、整体验收阶段:1.建设验收:根据法律法规及相关标准,对完成的项目进行验收。
2.环保验收:进行环保验收,确保项目符合环境保护要求。
3.安全验收:进行安全验收,确保项目的施工安全和使用安全。
房地产开发手续办理工作流程1房地产开发是一个复杂的过程,需要经过多个部门和环节的协调和办理。
下面将详细介绍房地产开发手续办理的工作流程。
一、项目立项阶段1. 选址与规划房地产开发项目的选址是非常重要的,需要考虑到市场需求、城市规划、用地政策等因素。
选址确定后,需要进行土地规划和设计,包括道路、绿化、建筑面积等方面的规划。
2. 土地出让与取得为了获取土地使用权,开发商需要参与土地出让竞标或拍卖。
竞标或拍卖结束后,经过评审,最终确定土地出让给中标的开发商。
3. 项目立项开发商获得土地使用权后,需要向相关部门提交项目立项申请,包括项目规划、设计方案、经济效益分析等文件。
相关部门会对项目进行评审,并最终决定是否批准立项。
二、前期准备阶段1. 财政资金筹措开发商需要进行项目前期准备资金的筹措,包括自筹资金、银行贷款等。
2. 项目策划开发商需要制定具体的项目策划方案,包括项目定位、产品设计、市场营销等。
3. 工程勘察与设计开发商需要对土地进行详细的勘察,以确定开发的可行性。
同时,还需要进行建筑设计、规划设计等工作。
4. 环境评估与安全预评价开发商需要委托专业机构进行环境评估和安全预评价,确保项目的可持续发展和安全性。
三、施工准备阶段1. 施工图设计和审批开发商需要聘请设计单位进行施工图设计,并向相关部门提交施工图审批申请。
审批通过后,才能开始施工。
2. 施工队伍组建和物资采购开发商需要组建施工队伍,并与相关单位签订施工合同。
同时,还需要采购建筑材料和设备。
3. 建设用地规划许可证开发商需要向国土资源部门申请建设用地规划许可证,以确保项目建设符合规划。
四、施工阶段1. 现场施工管理施工过程中,开发商需要进行现场施工管理,包括进度控制、质量检查、安全管理等。
2. 工程验收与竣工备案施工完成后,开发商需要向有关部门申请工程验收,并提供相关证明材料。
验收通过后,需进行竣工备案。
3. 房屋质量保证施工完成后,开发商需要对房屋进行质量保证,如出现质量问题,需及时修复。
房地产开发全套流程大全(完整版) 房地产开发全套流程大全(完整版)1.项目前期准备阶段1.1 研究市场需求及潜在客户群体1.2 编制项目可行性研究报告1.3 寻找合适的土地资源1.4 进行土地调查,评估土地的可行性和潜在风险1.5 确定项目整体规划和设计方案2.土地购置阶段2.1 确定土地购置方式:购买、拍卖、招标等2.2 准备土地出让文件2.3 参与土地竞标或拍卖活动2.4 签订土地购置协议2.5 缴纳土地出让金并办理土地过户手续3.立项阶段3.1 履行相应手续,如申请用地、环评等3.2 准备项目立项报告3.3 提交项目立项报告,并等待相关部门批复4.规划与设计阶段4.1 寻找合适的设计团队4.2 与设计团队进行深入沟通,确定设计要求和目标4.3 确定施工图纸设计方案4.4 编制项目规划与设计文件4.5 提交规划与设计文件,并等待相关部门审批5.融资与投资阶段5.1 寻找合适的融资渠道,如银行贷款、股权融资等5.2 编制项目融资计划5.3 向融资机构或投资者提交融资方案5.4 签订融资合同并落实融资款项6.施工准备阶段6.1 准备项目施工图纸6.2 确定施工单位及施工团队6.3 确定施工计划和进度安排6.4 准备施工设备和材料6.5 申请相关施工许可证件7.施工阶段7.1 开展项目施工工作7.2 监督施工进度和质量7.3 协调解决施工中的问题和纠纷7.4 完成施工并进行竣工验收8.销售与交付阶段8.1 开展项目销售工作8.2 与购房者签订购房合同8.3 安排房屋交付和过户手续8.4 提供售后服务和质保9.后期运营阶段9.1 确定物业管理方案9.2 建立物业管理团队9.3 开展物业管理工作,包括维修、保洁、安全等9.4 定期进行物业评估和改进附件:1.项目可行性研究报告2.土地调查报告3.土地购置协议4.项目立项报告5.规划与设计文件6.融资合同7.施工许可证件8.售房合同9.物业管理方案法律名词及注释:1.土地出让金:指房地产开发商通过竞买土地时需要支付的费用,以取得土地使用权。
房地产开发全套流程简洁范本一、前期准备阶段1.1项目规划与选址-分析市场需求与供应关系,确定开发项目的类型、规模和定位;-研究市场潜力,选择合适的地块进行投资;-考虑土地价格、周边环境、交通便利程度等因素进行选址。
1.2市场调研-对目标群体的消费习惯、购房偏好等进行调查研究;-分析竞争对手的产品定位、价格策略等信息;-评估项目的市场可行性。
1.3立项与策划-完成项目的市场定位、建设规模、设计风格等规划工作;-编制项目的投资与回报方案;-确定项目的开发阶段和时间计划。
二、开发筹备阶段2.1土地收购与权属整理-与土地所有者协商,确定土地收购方式和价格;-办理土地使用权或房屋产权证办理手续。
2.2环境评估与审批-编制环境影响评价报告,获得相关部门的审批证书;-办理建设项目用地规划许可证和用地出让合同。
2.3方案设计与审批-组织设计师编制建筑方案、景观设计方案等;-提交设计方案给相关部门进行审批。
2.4融资与签订合作协议-根据项目需要,寻找合适的金融机构进行融资;-与建筑公司、物业管理公司等签订合作协议。
三、开发建设阶段3.1建设准备-开工仪式和现场布置;-确定施工方案和施工人员。
3.2施工-进行土地平整、地基建设等初步工作;-各项施工工程按照计划进行。
3.3检验与验收-定期检查施工进度和质量;-提前做好竣工验收准备工作。
四、销售与运营阶段4.1市场推广与销售-准备相关宣传资料;-通过各种渠道进行市场推广和销售。
4.2签订购房合同与交房-签署购房合同;-进行房屋的交付和交房礼仪等。
4.3物业运营与管理-成立物业管理公司并进行运营和管理;-提供物业管理、维修等服务。
4.4售后服务与客户回访-提供售后服务,解答客户问题;-定期回访客户,了解满意度。
五、项目总结与评估阶段5.1项目总结-对整个开发过程进行总结和评估;-分析项目的成功与失败因素。
5.2报送相关部门-编制项目的结算报告和总结报告,报送相关部门。
5.3经验总结与改进-总结项目管理中的经验与教训;-提出改进措施和建议。
开发房地产项目流程及报批手续1.前期准备阶段:在此阶段,开发商需通过市场调研、项目选址、评估等方式确定项目的可行性。
包括确定投资回报率、收益预测、市场需求等。
此外,还需要从该项目所在地的相关部门了解地方政策,以及土地使用手续等。
2.立项阶段:在此阶段,开发商需要提交项目立项申请,包括项目的建设规模、总体布局、投资估算等,并向相关部门提交相关文件,如《项目建议书》。
3.规划设计阶段:在此阶段,开发商需要聘请设计单位进行项目的详细规划设计,包括项目总平面布局、建筑设计、土地利用等。
设计方案需要符合相关法律法规和地方规划要求。
4.项目报批阶段:在此阶段,开发商需要将规划设计方案提交相关部门进行审批。
报批手续包括环评报告、建设用地规划许可证申请、拆迁手续、用地性质转换等。
开发商需要将相关申请文件和报告提交给城市规划部门、土地部门、建设部门等。
5.开工建设阶段:在此阶段,开发商需要按照批准的规划和设计方案进行开工建设。
开工建设期间需要向相关部门报备施工计划、安全措施等。
6.竣工验收阶段:在此阶段,开发商需要按照相关标准完成建设工程,并进行竣工验收。
竣工验收包括质量验收、消防验收、环保验收等。
竣工验收合格后,方可进行下一步的销售交付。
7.销售交付阶段:在此阶段,开发商需要按照法律法规和市场需求进行房屋销售,签订买卖合同,办理产权过户手续,以及向业主交付房屋。
需要注意的是,以上所述的流程和报批手续可能会因地区、项目性质等因素而有所差异。
在实际操作中,开发商需要根据具体情况进行调整和补充。
此外,开发商还需与相关部门保持沟通,遵守各项法规和规定,确保项目的合法合规。
房地产项目开发业务流程(一)引言概述:房地产项目开发业务流程是指在房地产项目开发过程中所需要遵循的一系列规范流程。
该业务流程涵盖了项目前期准备、规划设计、施工实施、销售与交付等环节。
本文将对房地产项目开发业务流程进行详细阐述,以便帮助读者更好地了解该流程的主要步骤与注意事项。
正文:一、项目前期准备1.确定项目定位:明确项目的定位和发展方向,包括住宅、商业、工业等类型。
2.市场调研与分析:进行市场调研,分析项目所处的市场环境、竞争对手等因素。
3.土地资源获取:寻找适合开发的土地资源,包括土地购买、租赁、转让等方式。
4.法律政策审查:对项目所涉及的法律政策进行审查,确保项目合规性。
5.项目可行性研究:进行项目可行性研究,对项目的经济、技术、法律等方面进行评估。
二、规划设计1.规划方案编制:根据项目需求,编制规划方案,包括用地规划、建筑规划等内容。
2.设计图纸制作:根据规划方案,进行详细的设计图纸制作,包括建筑、结构、给排水、电气等。
3.环境影响评价:进行环境影响评价,评估项目对周边环境的影响,并提出相应的改善措施。
4.土地平整与准备:对土地进行平整、围护墙建设等准备工作,为后续施工做好准备。
5.工程招投标:招标前准备工作,包括招标文件的编制、招标公告的发布等。
三、施工实施1.施工图纸审核:对施工图纸进行审核,确保设计符合规范和安全要求。
2.施工组织设计:制定施工组织设计,包括施工工序、施工计划等。
3.施工合同签订:与承建商签订施工合同,并明确施工期限、质量要求等。
4.工程施工监管:对施工过程进行监管,包括工程质量、进度、安全等方面的监督与检查。
5.竣工验收与交付:在施工完成后,进行竣工验收并按合同要求进行交付。
四、销售与交付1.市场营销策划:制定销售策略、推广方案等,吸引潜在购房者。
2.售楼处建设:建设售楼处,展示房源并提供相关购房信息。
3.销售合同签订:与购房者签订销售合同,明确购房条款、付款方式等。

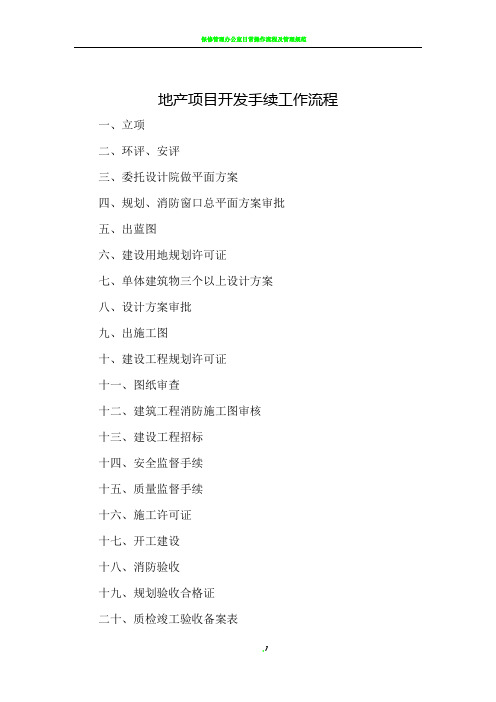

地产项目开发手续工作流程
一、立项
二、环评、安评
三、委托设计院做平面方案
四、规划、消防窗口总平面方案审批
五、出蓝图
六、建设用地规划许可证
七、单体建筑物三个以上设计方案
八、设计方案审批
九、出施工图
十、建设工程规划许可证
十一、图纸审查
十二、建筑工程消防施工图审核
十三、建设工程招标
十四、安全监督手续
十五、质量监督手续
十六、施工许可证
十七、开工建设
十八、消防验收
十九、规划验收合格证
二十、质检竣工验收备案表
二十一、节能建筑验收
二十二、房屋建筑工程结算备案
二十三、工程竣工验收备案
二十四、房产测绘→派出所出具门牌号证明→房屋初始登记
出让国有土地使用权设定登记
1)土地登记申请书
2)国有建设用地使用权出让合同及政府批复元件
3)建设用地规划许可证原件及复印件
4)建设用地使用权出让金及契税缴纳证明
5)营业执照及组织机构代码证原件及复印件
6)法定代表人及委托代理人身份证明原件及复印件
7)地籍测量的数据及图件
建设用地规划许可证
1)建设用地规划许可证申报表
2)建设项目的有效计划批准文件
3)已经批准的建设项目选址意见书和项目用地规范图
4)规划设计条件及附图
5)划拨土地证明或土地出让、转让合同
6)已批准的总平面图
建设工程规划许可证
1)建设工程规划许可证申请表
2)经办人身份证及复印件
3)计划批文
4)土地权属证明文件
5)施工图三套(含建设项目总施工图、建筑单体施工图、工程定位图及竖向设计、管线综合、绿化及做法施工图)
6)方线(测绘)资料
7)申报材料相应的电子文档光盘
施工图设计审查
1)施工图审查设计任务委托书、申请书
2)施工图图纸4套
3)建筑工程规划许可证
4)工程勘察报告技术审查任务委托书
建筑工程消防施工图审核
1)建筑工程全套施设计图纸、技术性审查报告
2)建筑工程消防设计防火审核申报表
3)申请人身份证明(身份证复印件、法人、其它组织的营业执照或组织机构代码证书复印件)4)设计单位资质证明
5)总平面定位图
建设工程施工项目招标审批
1)立项批文
2)建设工程施工许可证
3)建设工程施工图
设计审查备案书工程质量监督手续
1)建设工程质量监督登记表
2)勘察、设计、施工、监理单位中标通知
3)勘察、设计、施工、监理合同
建设工程安全监督
1)建筑施工企业安全生产许可证
2)建设工程施工合同
3)工程中标通知书
4)施工现场总平面布置图和临时设施规划方案
5)施工组织设计
6)工程项目负责人、安全管理人员安全生产考核合格证书
7)特种作业人员有效上岗证
8)建设单位安全监督人员和监理单位监理人员花名册
9)从业人员参加意外伤害保险证明
10)建筑工程安全报监书
11)市建设工程项目安全生产责任书
建筑工程施工许可证
1)建筑工程施工许可申请表
2)土地使用权证
3)建设用地规划许可证、建设工程规划许可证
4)建设工程施工合同或中标通知书
5)施工图设计审查备案证明
6)消防设计审查证明
7)工程质量监督手续
8)施工安全监督备案资料
9)建设工程委托监理合同及备案证明
10)墙改基金缴纳证明
11)建设单位无拖欠工程款及已缴纳农民工保证金证明
消防验收
1)建筑工程消防验收申报表
2)申请人身份证明(身份证复印件、法人、其它组织的营业执照或组织机构代码证书复印件)3)消防电气安全检查检测报告书
4)施工单位、监理单位资质证明
5)建筑消防设施、防火材料等合格证明
6)产品内部装修检测报告
7)审核意见书
工程竣工规划验收
1)建筑工程规划验收申报表
2)与实际相符的建设工程竣工图纸;1:500竣工测量图(建筑物周围30-50米范围内)必须采用全市同意的80坐标系和85黄海高程系统
3)现状照片(四个方向及周围环境)
4)消防部门验收意见
5)其它指定提供的相关验收材料(包括:建设用地规划许可证及附图、工程规划许可证、施工许可证、建设项目放线、验线、验槽通知单等)
6)申报材料相应的电子文档光盘
建筑节能专项验收
1)省节能建筑认定申请表
2)工程缴纳新型墙体材料专项基金发票
3)节能工程设计文件
4)节能设计审查备案书
5)建筑维护结构热工性能现场检测报告
6)新型墙体材料和建筑节能技术与产品复检报告、产品合格证、山东省新型墙体材料建筑节能技术产品认定书、东营市新型墙体材料建筑节能技术产品登记证明以及进货原始凭证
7)建筑节能施工和监理资料
竣工验收备案
1)建设工程竣工验收备案表
2)建设工程竣工验收报告
3)建设工程质量监督报告
4)建设单位竣工验收通知单
5)施工许可证
6)施工图设计审查意见
7)施工单位出具的工程质量竣工报告
8)监理单位出具的工程质量检查报告
9)勘察单位出具的工程质量检查报告
10)设计单位出具的工程质量检查报告
11)规划部门出具的证明文件或准许使用文件
12)法律规定应当由消防部门出具的对大型人员密集场所和其他特殊建设工程验收合格的证明文件
13)环保部门出具的证明文件或准许使用文件
14)建筑节能部门出具的证明文件或准许使用证明
15)燃气安全部门出具的证明文件或准许使用证明
16)建筑企业养老保障金管理办公室出具的证明文件
17)工程建设标准造价管理部门出具的竣工结算证明文件
18)城建档案管理机构出具的《建设工程竣工档案验收证明书》
19)工程款支付证明
20)无拖欠行为证明
21)施工单位签署的工程质量保修书
22)住宅工程还应提交《住宅质量保证书》、《住宅使用说明书》
23)建设工程质量检测报告和功能性实验资料
24)建设单位前来办理备案人员委托书
房屋初始登记
1)当事人为自然人的,提交身份证或有效身份证明;当时认为法人的,提交营业执照或法人登记证、法人有效身份证明和组织机构代码证
2)国有土地使用权证
3)建设用地规划许可证;附建设用地规划总平面图
4)建设工程规划许可证
5)建筑工程施工许可证
6)质监部门的竣工验收备案表、规划部门的规划验收合格证
7)房产测绘报告
8)委托代理的:个人出具公证委托书和受托人身份证或有效证件,单位出具委托书和受委托人身份证或有效证明
9)派出所出具的门牌号证明
开发商收益<20%(毛利)
政府收益>20%(税费部分)+土地出让金+买方各种。
