全轻混凝土地坪施工方案(范本)
- 格式:docx
- 大小:42.37 KB
- 文档页数:18
目录一.工程概况 (1)二.编制依据 (2)一.工程概况1、工程名称:国兴·天原(重庆天原化工总厂项目)二期(东区)一标段5#、6#、7#楼及1#地下车库局部工程2、工程地点:重庆市江北区建新西路34号3、建设单位:重庆国兴置业有限公司4、监理单位:重庆市建永工程监理有限公司5、设计单位:中煤科工集团重庆设计研究院6、施工单位:重庆鼎豪建设工程有限公司7、地勘单位:中国建筑西南勘察设计研究院有限公司8、建筑总面积:建筑总面积80997.65m2。
9、总工期:475天,10、结构类型及楼层:框架剪力墙结构,5#楼建筑面积:25182.27平方米,吊4/33/-3层,建筑高度: 99 m;6#楼建筑面积:24685.53吊3/33/-3层,建筑高度: 99 m;7#楼建筑面积:24188.29,吊2/33/-3层,建筑高度: 99 m。
1#地下车库局部工程:6941.56平方米,负3层。
11、标准层(8户,5个户型)单层建筑面积703.41m2,标准层单层全轻混凝土地坪面积392.8 m2;其中A户型两套,单套全轻混凝土地坪面积为46.1 m2,其中B户型两套,单套全轻混凝土地坪面积为45.5m2,其中C 户型一套,单套全轻混凝土地坪面积为44.8m2,其中D户型一套,单套全轻混凝土地坪面积为48 m2,其中E户型两套,单套全轻混凝土地坪面积为58.4 m2,设计厚度为35mm。
二.编制依据2.1国兴·天原(重庆原天原化工总厂项目)二期(东区)一标段5#、6#、7#楼及1#地下车库局部工程施工图。
2.2相关建筑节能规范、图集:《夏热冬冷地区居住建筑节能设计标准》(JGJ134-2010)《民用建筑热工设计规范》(GB50176-93)《居住建筑节能65%设计标准》(DBJ 50-071-2010)《住宅建筑围护结构节能应用技术规程》(DG\TJ08-206-2002)《重庆市建筑节能工程施工质量验收规范》(修订)(DBJ50-069-2007)《轻集料混凝土技术规程》(JGJ 51-2001)《建筑地面工程质量验收规范》GB50209-2002《民用建筑节能管理规定》《建设工程安全生产管理条例》;《全轻混凝土建筑地面保温工程技术规程》 DBJ50-151-2012《建筑节能工程施工验收规范》 GB50411-2007建筑主管部门有关建筑节能设计的相关文件、规定2.3 国家、省市现行的相关建筑节能法律、法规三、全轻混凝土产品介绍3.1 全轻混凝土全轻混凝土是以集料(粗骨料、细骨料)、粉料(水泥、粉煤灰、外加剂)、拌合用水按照一定配合比经混合搅拌、输送、浇筑成型、保湿养护而成的轻质混凝土。
全轻混凝土施工方案(1)
引言
全轻混凝土是一种新型的建筑材料,具有轻质、高强、保温隔热等优势,被广泛应用于建筑工程中。
本文将介绍全轻混凝土施工的方案和步骤。
材料准备
1.水泥:选用高质量的水泥,符合国家标准。
2.砂:采用细砂,含泥量低。
3.骨料:使用轻骨料,保证混凝土轻质性能。
4.外加剂:适量添加外加剂,提高混凝土的性能。
5.水:清洁的自来水。
施工步骤
1. 土建准备
•准备施工场地,清理杂物,并确保场地平整。
•安装模板,根据设计要求确定支模及标高,确保模板的水平。
•清洁模板,在模板内部涂抹防粘剂,以便脱模。
2. 混凝土浇筑
•先将水泥、砂、骨料等材料按照比例放入搅拌站搅拌均匀。
•加入适量清水,搅拌成均匀的混凝土。
•将混凝土倒入模板内,用振捣器振捣混凝土,排除气泡。
3. 养护
•浇水养护混凝土,保持混凝土的湿润,防止开裂。
•养护周期根据混凝土强度等级确定,一般为7天。
施工注意事项
1.施工现场应保持通风良好。
2.搅拌混凝土时,应按照材料配比准确放入。
3.混凝土浇筑后,要及时进行振捣,确保混凝土的均匀性。
4.养护期间,严禁在混凝土上行走或跨越。
结论
全轻混凝土施工方案是建筑工程中常见的施工方式,其施工步骤和注意事项对于保证工程质量至关重要。
在施工过程中,遵循正确的施工方案,严格执行操作规程,可确保混凝土结构的稳固性和耐久性。

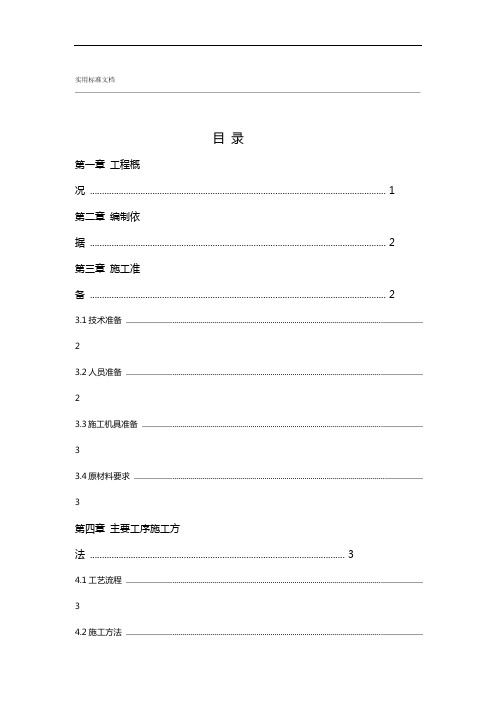

实用标准文档目录第一章工程概况 (1)第二章编制依据 (2)第三章施工准备 (2)3.1技术准备 (2)3.2人员准备 (2)3.3施工机具准备 (3)3.4原材料要求 (3)第四章主要工序施工方法 (3)4.1工艺流程 (3)4.2施工方法 ....................................................................................................................................................64.3养护 (8)第五章特殊节点的控制 (8)第六章中间工序及质量控制 (9)第七章工程质量验收 (10)第八章质量通病防止措施 (12)8.1空鼓、裂缝 (12)8.2地面起砂 (12)8.3面层不光、有抹纹 (13)第九章安全及文明施工措施 (13)文案大全.实用标准文档第十章成品保护施工措施 (13)第十一章地坪施工进度安排 (14)文案大全.实用标准文档第一章工程概况1、本工程为市佳兆业龙洲湾项目二期二标工程,该项工程位于市巴南区道角村龙洲大道西侧;由三栋高层办公、酒店,一栋多层商业(即16#、17#、18#、19#楼)。
建筑层数16#楼为地下2层地上3层局部为4层,17#楼地下1层地上19层,18#楼为地下3层地上20层,19#楼为地下3层地上25层。
±0.000相当于绝对标高分别为217.10m、.227.3m。
工程的总建筑面积为151813.3平方米,总用地面积约1.7万平方米左右,其中地上建筑面积约105313平方米,地下建筑面积约46500平方米。
本工程建筑主体主要地下车库及人防,地上商业、办公、酒店几大部分构成。
该工程结构形式为框架剪力墙结构。
高层部分基础采用旋挖钻孔灌注桩、独立柱基、墙下条形基础及筏形基础。
2、地下室地坪工程概况:本工程地坪属于节能保温地坪。

目录一.工程概况 (1)二.编制依据 (1)三.全轻混凝土产品介绍 (2)四.工程内容 (4)五.检验批划分 (6)六.施工工艺 (6)七.施工要点 (7)八.安全操作规程 (9)九.质量控制与检查验收标准 (10)十.安全注意事项 (11)十一.文明施工措施 (11)十二.环保要求 (12)一.工程概况1、工程名称:国兴·天原(重庆天原化工总厂项目)二期(东区)一标段5#、6#、7#楼及1#地下车库局部工程2、工程地点:重庆市江北区建新西路34号3、建设单位:重庆国兴置业有限公司4、监理单位:重庆市建永工程监理有限公司5、设计单位:中煤科工集团重庆设计研究院6、施工单位:重庆鼎豪建设工程有限公司7、地勘单位:中国建筑西南勘察设计研究院有限公司8、建筑总面积:建筑总面积80997.65m2。
9、总工期:475天,10、结构类型及楼层:框架剪力墙结构,5#楼建筑面积:25182.27平方米,吊4/33/-3层,建筑高度: 99 m;6#楼建筑面积:24685.53吊3/33/-3层,建筑高度: 99 m;7#楼建筑面积:24188.29,吊2/33/-3层,建筑高度: 99 m。
1#地下车库局部工程:6941.56平方米,负3层。
11、标准层(8户,5个户型)单层建筑面积703.41m2,标准层单层全轻混凝土地坪面积392.8 m2;其中A户型两套,单套全轻混凝土地坪面积为46.1 m2,其中B户型两套,单套全轻混凝土地坪面积为45.5m2,其中C 户型一套,单套全轻混凝土地坪面积为44.8m2,其中D户型一套,单套全轻混凝土地坪面积为48 m2,其中E户型两套,单套全轻混凝土地坪面积为58.4 m2,设计厚度为35mm。
二.编制依据2.1国兴·天原(重庆原天原化工总厂项目)二期(东区)一标段5#、6#、7#楼及1#地下车库局部工程施工图。
2.2相关建筑节能规范、图集:《夏热冬冷地区居住建筑节能设计标准》(JGJ134-2010)《民用建筑热工设计规范》(GB50176-93)《居住建筑节能65%设计标准》(DBJ 50-071-2010)《住宅建筑围护结构节能应用技术规程》(DG\TJ08-206-2002)《重庆市建筑节能工程施工质量验收规范》(修订)(DBJ50-069-2007)《轻集料混凝土技术规程》(JGJ 51-2001)《建筑地面工程质量验收规范》GB50209-2002《民用建筑节能管理规定》《建设工程安全生产管理条例》;《全轻混凝土建筑地面保温工程技术规程》 DBJ50-151-2012《建筑节能工程施工验收规范》 GB50411-2007建筑主管部门有关建筑节能设计的相关文件、规定2.3 国家、省市现行的相关建筑节能法律、法规三、全轻混凝土产品介绍3.1 全轻混凝土全轻混凝土是以集料(粗骨料、细骨料)、粉料(水泥、粉煤灰、外加剂)、拌合用水按照一定配合比经混合搅拌、输送、浇筑成型、保湿养护而成的轻质混凝土。
第1篇一、工程概况本工程为某商业综合体地下室砼地坪施工,地坪面积共计10000平方米。
地坪要求平整、坚实、无裂缝,以满足地下室的功能需求。
施工过程中需严格按照国家相关标准和规范进行操作,确保工程质量。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解设计要求,准备相关施工资料。
2. 施工组织设计:编制详细的施工组织设计,明确施工工艺、施工顺序、施工方法、质量保证措施等。
3. 人员准备:组织施工队伍,明确各工种人员职责,进行技术交底和安全教育。
4. 材料准备:采购符合设计要求的砼、水泥、砂、石子等原材料,确保材料质量。
5. 施工机械准备:准备砼搅拌机、平板振动器、切割机、水准仪等施工机械。
6. 施工场地准备:清理施工场地,确保施工环境整洁,符合施工要求。
三、施工工艺1. 施工顺序:施工顺序为基层处理→砼浇筑→养护→地面切割→砼收面。
2. 施工工艺流程:(1)基层处理1)清理基层:清除基层上的杂物、油污、浮土等,确保基层表面平整、干净。
2)涂刷界面剂:在基层上均匀涂刷界面剂,增强基层与砼的粘结力。
3)铺设垫层:根据设计要求,铺设垫层,确保垫层平整、坚实。
(2)砼浇筑1)砼搅拌:按照配合比要求,将水泥、砂、石子等原材料进行搅拌,确保砼搅拌均匀。
2)砼运输:使用砼运输车将搅拌好的砼运至施工现场。
3)砼浇筑:按照设计要求,将砼浇筑至基层上,确保砼浇筑均匀、密实。
4)振捣:使用平板振动器对砼进行振捣,排除砼中的气泡,确保砼密实。
5)收面:砼初凝后,使用抹子进行收面,确保砼表面平整、光滑。
(3)养护1)覆盖:在砼表面覆盖湿布或塑料薄膜,防止砼失水。
2)洒水:定期对砼进行洒水养护,保持砼湿润。
3)养护时间:根据气温、砼种类等因素,确定砼养护时间。
(4)地面切割1)测量:使用水准仪测量砼厚度,确定切割深度。
2)切割:使用切割机按照测量结果进行切割,确保切割线整齐、平直。
(5)砼收面1)清理:清理切割后的砼表面,去除杂物、浮土等。
全轻混凝土地坪施工方案1.引言全轻混凝土地坪是一种新型的环保地坪系统,它采用轻质骨料和特殊的掺合料,通过高速充填技术进行施工,能够提供均匀、平整、耐磨、耐腐蚀、抗渗透、耐火和耐候性能出色的地面。
本施工方案旨在详细阐述全轻混凝土地坪的施工步骤和操作要点。
2.材料准备2.1混凝土材料:根据设计要求,选用适宜的超高强度轻质骨料配比和掺合料。
2.2现场设备:水泥搅拌车、搅拌站、输送泵、养护设备等。
2.3施工工具:喷涂枪、打磨机、地坪刮刀、抹平板等。
3.施工准备3.1地面清理:清除地面杂物、油污和旧地坪等。
3.2基面处理:修补裂缝、清除松散部分,并确保基面干燥、坚硬和平整。
3.3基面处理剂:使用专用的基面处理剂,提高地坪与基面的附着力和抗渗透性。
4.施工步骤4.1涂抹底涂:将底涂材料涂抹在基面上,增强地坪与基面的粘结力。
4.2混凝土调配:根据设计配比,将混凝土材料提前送至施工现场,并进行搅拌。
4.3高速充填:使用高速充填技术,将混凝土均匀快速地充填至地坪表面。
4.4抹平整体:使用抹平板将地坪表面进行抹平,确保整体的均匀性和平整度。
4.5喷涂防尘层:在地面刮平后,喷涂防尘层以提高地坪的耐磨性和耐腐蚀性。
4.6养护处理:施工完成后,按照设计要求进行养护处理,以确保地坪的强度和性能。
5.施工要点5.1施工环境:在良好的气候条件下进行施工,防止雨水或温湿度对地坪质量的影响。
5.2施工速度:在混凝土开始凝固前迅速完成喷涂和抹平,以确保地坪表面的均匀性和平整度。
5.3充填质量:控制混凝土的充填量和厚度,避免地坪出现凹凸不平、开裂或起鼓现象。
5.4养护时间:根据混凝土强度的发展情况,合理确定养护时间和养护方法,防止表面干裂和强度不足。
6.结束语全轻混凝土地坪的施工需要严格按照操作要点进行,保证每个步骤的质量和环节的协调。
以确保地坪具备良好的耐磨、耐腐蚀、抗渗透、耐火和耐候性能,从而满足不同场所对地面的不同要求。
通过本施工方案的指导,可以有效地提高全轻混凝土地坪的施工质量,延长其使用寿命。
全轻混凝土施工方案一、背景近年来,轻混凝土作为一种新型的建筑材料,受到了广泛关注和应用。
其轻盈的特性使其在建筑工程中有着独特的优势,越来越多的项目选择采用全轻混凝土作为建筑主体材料。
本文将介绍全轻混凝土施工方案,以指导相关工程的实施。
二、施工准备在进行全轻混凝土施工前,需要进行详细的施工准备工作。
主要包括以下几个方面: - 确定施工方案和施工时间 - 准备必要的施工设备和工具 - 组织施工人员进行技术培训 - 制定施工计划和安全预案三、施工流程1. 基础处理在进行全轻混凝土施工前,需要对基础进行处理。
主要包括进行基础清理、进行基础防水处理等工作。
确保基础平整、干净是全轻混凝土施工的基础。
2. 浇筑混凝土全轻混凝土施工时,首先需要进行混凝土的浇筑工作。
在浇筑过程中,要确保混凝土的质量和浇筑的均匀性,避免出现空鼓等质量问题。
3. 调整构件在全轻混凝土施工中,需要对构件进行调整,确保构件的精准度和准确性。
调整过程中要注意保护构件表面,避免划伤和损坏。
4. 后续处理全轻混凝土施工完成后,需要进行一些后续处理工作。
主要包括对施工现场进行清理、对施工设备进行维护保养等工作。
四、施工注意事项在进行全轻混凝土施工时,需要注意以下几个方面: - 严格按照施工方案进行施工 - 保证施工质量和工期 - 加强施工安全管理 - 定期检查施工设备和施工现场五、总结全轻混凝土作为一种新型的建筑材料,在建筑工程中具有广泛的应用前景。
通过合理的施工方案和严格的施工管理,可以确保全轻混凝土施工的质量和进度。
希望本文可以为相关项目的施工提供一定的参考和帮助。
1标段全轻砼楼地面施工方案目录一、编制依据 (3)二、设计概况 (4)三、施工准备 (4)四、全轻混凝土的拌制及运输 (5)五、施工工艺 (6)六、成品保护和缺陷修补 (9)七、质量控制措施 (9)八、安全、文明施工保证措施 (10)一、编制依据龙湖大学城U2项目六期1、3标段工程住宅建筑节能设计施工图《全轻混凝土建筑地面保温工程技术规程》《建筑节能工程施工质量规范》(JB50411)《建筑地面工程施工质量验收规范》(GB50209-2002)《轻骨料混凝土技术规程》(JGJ51-2002)重庆市《居住建筑节能工程施工质量验收规程》(DBJ50-069-2007)二、设计概况龙湖大学城U2项目六期1、3标段工程,楼地面节能设计采用全轻混凝土保温层兼作找平层,厚度为35mm厚,全轻混凝土强度等级LC15。
三、施工准备1、原材料要求①、全轻混凝土所用轻集料的最大粒径不宜大于20mm,自然级配空隙率不大于40%。
②、全轻混凝土所使用的材料应按干混料和轻骨料两个组分采用包装方式配套供应到现场。
③、原材料进场后,应提供相应材料的出厂合格证、形式检验报告,与节能验收相关的备案证等相关文件;并按规范规定进行抽样复检,严禁在工程中使用不合格材料。
④、原材料进场后应分类堆放,干混料要保持干燥,做好避雨、防潮措施。
2、作业条件①、外墙保温抗裂砂浆面层已施工完成。
②、穿楼板的管线已安装完毕、洞口已用细石混凝土填塞密实,铺设在楼板上的电气管线已办完隐检手续;③、技术负责人向施工员进行了全面的施工技术质量以及安全技术的书面交底,施工员向班组、作业工人进行了全面的安全、技术、质量的交底,并对工人进行了岗前培训,明确施工方法与技术要点。
④、大面积施工前,应在现场采用相同材料、做法和工艺制作样板工程,经有建设单位、监理单位各方确认后进行施工。
⑤、施工前应检查基层楼面质量,并对有裂纹和渗漏的楼面进行处理,并应保持楼面基层的清洁,清除积水,油渍应擦拭干净。
混凝土地坪方案范文混凝土地坪是一种常见的地面铺装材料,具有坚固耐用、易清洁等特点,被广泛应用于工业厂房、仓库、停车场等场所。
在开始施工之前,需要制定一个完整的混凝土地坪方案,以确保施工过程的顺利进行,同时达到设计要求和客户的期望。
以下是一个混凝土地坪方案的范文,供参考。
1.项目概述本项目工业厂房的混凝土地坪施工,总面积为1000平方米。
地坪用途为重型机械设备的存放和操作,要求地坪具有耐磨、耐压、防尘等特点。
地坪施工将采用水泥砂浆铺装的方式,要求厚度为10厘米。
2.施工步骤2.1地面准备在开始施工之前,需要对地面进行充分的准备工作。
首先,清理地面上的障碍物和污垢,保持地面干燥清洁。
然后,对地面进行必要的修补和平整,填补裂缝和坑洼,确保地面表面平整度符合要求。
2.2混凝土浇筑选用标号为C20的混凝土,混凝土配合比为:水泥、砂、骨料的比例为1:2:4、混凝土浇筑前,需根据实际情况做好膨胀节的设置,以防止混凝土收缩之后产生裂缝。
混凝土浇筑过程中,需使用机械设备进行振捣,确保混凝土密实。
浇筑完一段后,应及时进行搭接,以确保整个地坪表面的一体性。
2.3养护处理混凝土地坪完成浇筑后,需进行养护处理,以确保混凝土的强度和耐久性。
在浇筑后的24小时内,需对地坪进行喷淋养护,保持地面湿润。
在浇筑48小时内,需进行覆盖养护,使用塑料薄膜或湿布覆盖,防止水分蒸发过快。
养护期为7天,需定期对地坪进行喷淋养护,严禁重型机械设备或踩踏。
3.施工要求3.1施工环境3.2材料要求水泥应选用正规生产厂家生产的优质水泥,符合国家标准。
砂和骨料应选用坚硬、无杂质的优质材料。
3.3施工人员要求施工人员需具备相关的施工经验和技能,且必须经过培训并持有相关证书。
施工人员应遵守施工规范和安全操作规程,确保施工过程的顺利进行。
4.安全措施4.1工地围挡施工现场应设置围挡,确保施工过程的安全性。
围挡应符合国家标准,具备防护作用,防止工人和外来人员进入施工区域。
全轻混凝土地坪施工方案(范本)1.前言2.工程概述3.施工方案4.施工流程5.施工注意事项前言:全轻混凝土地坪是一种以混凝土为基础材料,通过添加轻质骨料和特殊添加剂制成的地坪,具有重量轻、强度高、耐磨损、耐腐蚀等特点,广泛应用于工业厂房、商业场所、地下车库等场所。
本文将介绍全轻混凝土地坪的施工方案及注意事项。
工程概述:本工程位于某工业园区,占地面积约2000平方米,地面基础为混凝土基础,要求地坪强度达到C35,平整度≤3mm/2m,厚度150mm,表面光洁度≥80.施工方案:1.材料准备:按照设计要求,选用符合标准的水泥、轻骨料、矿物掺合料、特种添加剂等原材料,并进行检验合格后进行配合。
2.基础处理:清理基础表面杂物,进行基础强度检测,如基础强度不符合要求,应进行加强处理。
3.防潮处理:在基础表面铺设防潮材料,以防止地坪受潮。
4.混凝土浇筑:按照设计要求进行混凝土浇筑,注意控制浇筑厚度和坡度,保证地坪表面平整度。
5.养护处理:混凝土浇筑完成后,进行适当的养护处理,保证混凝土强度和表面质量。
施工流程:1.基础处理2.防潮处理3.制作模板4.混凝土浇筑5.坪面打磨6.地坪养护施工注意事项:1.施工前应对基础进行检测,确保基础符合要求。
2.混凝土浇筑前应进行模板制作,保证地坪表面平整度。
3.混凝土浇筑时应注意控制浇筑厚度和坡度,避免出现裂缝和凹凸不平的情况。
4.地坪养护期间应注意保持养护环境湿润,避免混凝土表面干裂。
5.施工过程中应严格按照设计要求进行施工,如有问题应及时处理。
工程安全与环保措施。
13第一章工程概况本工程为一座新建的商业综合体,位于市中心,占地面积约为5000平方米,总建筑面积约为2万平方米,包括商场、写字楼和停车场等。
工程建设期为18个月,预算总投资为1.2亿元。
第二章编制依据本工程编制依据为《建筑工程施工图设计文件审查标准》、《建筑工程施工质量验收规范》、《建筑施工组织设计规范》等相关标准和规范。
第三章施工准备3.1 技术准备施工前,应组织技术人员对施工图纸进行认真研究,制定详细的施工方案和施工计划,并进行技术交底。
3.2 人员准备施工人员应按照相关规定进行培训和考核,持有相应的证书,并严格遵守安全操作规程。
3.3 施工机具准备施工机具应符合国家标准,定期进行检修和维护,确保其正常运转和安全使用。
3.4 原材料要求原材料应符合国家标准和工程设计要求,严格按照要求进行验收和保管,确保施工质量。
第四章主要工序施工方法4.1 工艺流程本工程主要包括地基处理、主体结构施工、建筑装饰和设备安装等工序,应按照工艺流程有序进行。
4.2 施工方法地基处理应采用挖掘、填筑、加固等方法,主体结构施工应采用混凝土浇筑、钢结构安装等方法,建筑装饰应采用石材铺贴、涂料喷涂等方法,设备安装应采用吊装、固定等方法。
4.3 养护施工完成后,应进行养护,确保施工质量和使用寿命。
第五章特殊节点的控制本工程中,特殊节点包括地基处理、主体结构施工、建筑装饰和设备安装等,应严格控制施工质量和安全。
第六章中间工序及质量控制在施工过程中,应加强中间工序的质量控制,确保每个工序的施工质量,及时发现和处理问题。
第七章工程质量验收施工完成后,应进行工程质量验收,确保工程质量符合相关标准和规范要求。
第八章质量通病防止措施8.1 空鼓、裂缝应采用加固处理、重新施工等措施,防止空鼓、裂缝等质量通病出现。
8.2 地面起砂应采用加强保养、重新施工等措施,防止地面起砂等质量通病出现。
8.3 面层不光、有抹纹应采用重新施工、涂刷等措施,防止面层不光、有抹纹等质量通病出现。
第九章工程安全与环保措施在施工过程中,应加强安全管理,确保施工人员的人身安全;同时,应加强环保措施,确保环境保护。
第十章安全及文明施工措施本章介绍了在工程施工过程中需要采取的安全和文明施工措施。
为了保障工人的安全和减少对周围环境的影响,施工方需要采取一系列的措施,如设置安全防护设施、合理安排施工时间、妥善处理垃圾等。
第十一章地坪施工进度安排本章主要介绍了全轻混凝土地坪施工的进度安排。
在施工过程中,需要注意各个施工环节的时间安排,以确保工期的顺利进行。
同时,还需要注意施工质量的控制,采取适当的措施保证地坪的平整度和耐久性。
每建必优·品质为先】全轻混凝土地坪施工方案★第一章工程概况本章介绍了本工程的基本情况,包括建筑的位置、层数、面积等。
该工程主要由地下车库和地上商业、办公、酒店等部分构成,采用框架剪力墙结构。
在地下室地坪工程方面,本工程采用全轻混凝土地坪,属于节能保温地坪。
第二章编制依据本章介绍了编制全轻混凝土地坪施工方案的依据,主要包括相关的技术规范和建筑设计规范。
这些规范对地坪施工的各个环节提出了明确的要求,施工方需要按照规范要求进行施工,以确保地坪质量符合要求。
4.2混凝土配合比设计在施工前,应根据设计要求和现场实际情况,制定全轻混凝土的配合比设计。
配合比设计应符合相关标准和规范的要求,并经过试验验证。
4.3基础处理在施工前,应对基础进行处理。
基础表面应平整、干净,无明显的松散、裂缝、油污等缺陷。
如有不平整或松散的情况,应进行修补或加固。
4.4模板制作与安装在施工前,应按照设计要求制作模板,并进行检查和验收。
模板应牢固、平整、尺寸准确,无明显的变形或破损。
模板安装时应垂直、水平,固定牢固,无晃动。
4.5混凝土浇筑与养护在混凝土浇筑前,应按照设计要求进行验收,确保混凝土质量符合要求。
浇筑时应采取适当的措施,防止混凝土的分层、渗漏、裂缝等问题。
浇筑后应及时进行养护,保持混凝土的湿润,防止龟裂和表面开裂。
4.6打毛、抹平、抛光在混凝土初凝后,应进行打毛、抹平和抛光等工序。
打毛应采用合适的工具和方法,使混凝土表面形成一定的纹理,增加地坪的防滑性能。
抹平和抛光应采用机械化设备,使地坪表面光滑、平整,达到设计要求。
4.7验收与交接在地坪施工完成后,应进行验收和交接。
验收应按照相关标准和规范的要求进行,确保地坪质量符合要求。
交接时应清理现场,做好交底记录,明确责任和义务。
施工方案:全轻混凝土地坪施工方法:1.基层清理:清除基层上的灰尘、灰浆皮和灰渣层,确保基层干净。
2.拉线打耙,标高控制:在混凝土基面上浇筑全轻混凝土,先使用混凝土凿毛机抓毛,清理阴阳角和渣子,然后用高压水泵冲洗地面至少12小时。
根据房间内四周墙上弹的面层标高水平线(+50cm水平线),确定面层抹灰厚度,然后拉水平线开始抹灰饼。
控制一套房的平面高度相差不超过10mm,踢脚线上口平直允许偏差4mm,顺直允许偏差3mm。
3.基层洒水湿润,涂刷界面砂浆:用喷壶将地面基层均匀洒水一遍,在基层上涂刷一层界面砂浆,等待其初凝后(12~24小时),保证其均匀密实。
4.全轻混凝土的拌制:轻集料应提前0.5d~1d进行淋水或泡水预湿,然后滤干水分进行投料,在强制式搅拌机内加入轻集料和干混料预拌0.5分钟,再加外加剂和水拌制3~4分钟,之后将搅拌均匀的成品全轻混凝土倾倒在台砰上。
5.将搅拌好的全轻混凝土浇注在基面上:采用分段流水作业摊铺全轻混凝土,虚铺厚度为实际厚度的1.2~1.3倍,浇筑全轻混凝土(强度等级低于LC15级)时,在灰饼之间将混凝土铺均匀,混凝土摊铺到灰饼的高度,此时将已准备好的成品钢筋网片铺设。
6.保护层施工:在混凝土凝固后,设置钢筋网片,并浇水养护14天。
最后切割伸缩缝,进行成品保护和验收。
全轻混凝土地坪的保温构造详见下面的地面构造图。
在施工过程中,需要注意原材料的计量允许误差。
良不仅关系到工程的安全和使用寿命,也是公司形象的体现。
因此,在施工过程中,必须进行自检、互检和交接检,以确保工程质量的稳定和可靠。
6.2混凝土浇筑质量控制;混凝土浇筑是地坪施工的关键环节,必须严格控制质量。
在浇筑前,必须对混凝土配合比进行调整,并对混凝土的坍落度、出浆时间、强度等指标进行检测。
在浇筑过程中,要控制浇筑速度和浇筑高度,避免混凝土的分层和空鼓现象。
6.3钢筋布置质量控制;钢筋布置是地坪施工的另一个关键环节,必须保证钢筋的正确布置和固定。
在布置钢筋之前,必须对钢筋进行清洗和防锈处理,并按照设计要求进行布置。
在布置过程中,要注意钢筋的间距和固定方式,避免钢筋的移位和错位。
6.4地面平整度控制;地面平整度是地坪施工的重要质量指标之一,必须控制在设计要求范围内。
在施工过程中,要注意混凝土的浇筑和压光,避免出现坑凹和高低差。
在平整度检查中,要使用2m直尺进行检测,确保最大空隙不超过5mm,且每米长度内不得多于一处。
6.5伸缩缝制作和安装控制;伸缩缝的制作和安装是地坪施工的特殊节点之一,必须控制好制作和安装质量。
在制作和安装伸缩缝时,要根据设计要求进行预留和固定,避免混凝土流入缝内。
在地坪混凝土成型后再行制作和安装伸缩缝,确保下部钢筋网片被切断。
和试验1)全轻混凝土建筑地面保温工程的质量检验和试验应符合《全轻混凝土建筑地面保温工程技术规程》、《建筑节能工程施工质量验收规范》、《建筑地面工程施工质量验收规范》、《轻集料混凝土技术规程》、《佳兆业广场二期二标建造标准作法》中对楼地面保温隔热工程的有关规定。
2)质量检验和试验应包括原材料检验、试块强度检验、地坪平整度检验、保温层厚度检验等内容。
3)试块强度检验应按照规定的检验方法和标准进行,确保试块的质量可靠,结果准确。
4)地坪平整度检验应采用专业的仪器设备进行,确保地坪平整度达到规定标准。
5)保温层厚度检验应采用专业的测量工具进行,确保保温层厚度符合规定要求。
7.3质量验收1)全轻混凝土建筑地面保温工程的质量验收应在施工完成后进行,验收标准应符合《全轻混凝土建筑地面保温工程技术规程》、《建筑节能工程施工质量验收规范》、《建筑地面工程施工质量验收规范》、《轻集料混凝土技术规程》、《佳兆业广场二期二标建造标准作法》中对楼地面保温隔热工程的有关规定。
2)质量验收应包括地坪平整度、保温层厚度、保温材料质量、隔热性能等内容。
3)如发现质量问题,应及时整改,确保工程质量符合规定要求。
全轻混凝土工程的质量检测、试验和评定方法应按照《轻骨料混凝土技术规程》的标准进行。
在检验全轻混凝土拌合物时,各组分材料的质量计量允许误差为干混料为±2%,轻集料为±3%,外加剂为±2%,拌和用水为±2%。
对于全轻混凝土建筑地面保温分项工程的检验批质量验收,应按照以下要求进行:(1)检验批应按主控项目和一般项目验收;(2)主控项目应全部合格;(3)一般项目应合格,当采用计数检验时,检查点合格率不应小于80%,且其余检查点不得有明显影响使用功能的严重缺陷,且最大偏差值不得超过允许偏差值的50%;XXX不到质量标准时,应按照《建筑工程施工质量验收统一标准》的规定处理;(4)应有完整的施工操作依据和质量验收记录。
