次配管施工方案配管安装施工方目录一、工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2二、施工准备⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 ⋯⋯三、工艺流程⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3 ⋯⋯四、管路敷设⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3 ⋯⋯五、金属软管的安装⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯11⋯六、质量标准与施工要求⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1⋯2七、成品保护⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯14⋯⋯二次配管施工方案一、工程概况:本方案属盐城城南新区医院南部新建工程配管安装施工方案。
本工程地下61400 ㎡,地上142100㎡,总计面积20350 ㎡;建筑高度为89.5m,地下二层,地上十九层。
本工程电气配管采用的KBG 管和镀锌钢管,其中DN20/25 为多。
二、施工准备1、材料准备:本工程所用主材、附材规格、型号符合本工程设计图纸要求洽商变更及会议纪要的要求,数量满足现场需要。
2、材料要求:本工程使用的管材、器材应符合国家现行技术标准的规定、并应有产品合格证。
管材及器材的规格型号应符合设计图纸及设计要求;钢质接线盒、直管接头、直角弯管、金属线管管卡、开关盒、插座盒等的规格应与面板、盖板相配套。
3、所需材料:SC 镀锌钢管、弯管、可挠金属管、灯头盒、插座盒、直管接头、管卡、圆钢、角钢、支架、吊杆、镀锌螺栓、螺母、垫圈、膨胀螺栓、自攻螺钉、防腐漆、机油、水泥、砂子、铅丝、专用地线卡子等。
4、机具:4.1. 手扳弯管器、砂轮锯、无齿锯、电锤、电焊机、气焊工具。
4.2. 专用搬子、钢锯、切割刀、铣子、扁锉、半圆锉、平锉、钻头、管钳子。
4.3. 水平尺、卷尺、尺杆、红铅笔、线坠、小线、灰铲、灰桶、水桶、绝缘手套、工具箱等。
5、材料验收:施工单位在本工程所使用的材料进入现场,必须向监理公司电气专业监理提出材料报验,并由电气专业监理和专业人员对进入现场的材料进行验收,合格方可使用,不合格的材料必须退出现场。
三、工艺流程1、暗管敷设:管路预制加工→ 测定箱、盒位置→ 固定箱、盒→ 管路连接。
二次配管施工方案一、施工准备在进行二次配管施工前,需要进行充分的准备工作,包括但不限于以下内容:1. 确定施工区域首先需要确定二次配管的施工范围,包括管道走向、连接点等,清晰明确地划定施工区域。
2. 准备施工材料和工具根据设计方案要求,准备好所需的配管材料、接头、密封材料等,以及施工所需的工具设备。
3. 安全检查在施工前需检查施工区域周围的安全情况,确保没有危险物品和障碍物,并且施工人员需佩戴好相关的安全防护用具。
二、施工流程1. 清理施工区域在进行配管施工前,需要对施工区域进行清理,确保没有杂物和障碍物,保持施工环境整洁。
2. 预先布线根据设计方案要求,先进行管道的布线工作,确定管道走向和连接点位置,以便后续施工参考。
3. 安装配管根据布线确定的位置,进行配管的安装工作,连接好各个管道,并确保连接处的密封良好,不漏水。
4. 调试测试配管安装完成后,需要进行调试测试工作,确保管道系统正常运行,没有漏水或者其他异常情况。
三、质量控制1. 施工验收在二次配管施工完成后,需要进行验收工作,检查管道安装是否符合设计要求,以及保证质量合格。
2. 问题处理如果在施工过程中发现问题或者质量异常,要及时记录并进行整改,保证施工质量符合标准要求。
3. 完工验收最后,在所有工作完成后,进行最终的完工验收,确认二次配管施工全部完成并且符合要求。
四、施工总结二次配管施工是一项复杂的工程,需要在施工前做好充分准备工作,并严格按照设计方案进行施工,同时要做好质量控制和验收工作,确保施工质量达到标准要求。
通过本文对二次配管施工方案的介绍,希望能够对相关工作有所帮助和指导。
电气二次配管技术方案背景在电气工程中,二次配管是指在设备和仪表控制线气石的连接中,通过塑料或者金属管将导线传输到控制设备或仪器上的一种方法。
电气二次配管的主要目的是保护导线,并防止破坏或意外接触将导致短路或电击危险。
同时,二次配管还能减少电磁污染和提高设备安全性能。
因此,在电气工程领域,对于二次配管技术的研究和实践非常重要。
本文将针对电气二次配管技术方案进行详细介绍和分析。
电气二次配管技术方案1. 必要性在电气工程中,设备和仪器之间的连接是非常重要的一环,因为它直接涉及到设备和仪器的控制和数据传输。
为了避免连接线和导线受到外界的干扰,附加通信线及供电线的各类传输干扰,就需要电气二次配管技术的支持,它可以一定程度上隔离外界的影响,保证设备和仪器的正常工作和安全运行。
2. 二次配管分类在电气工程中,二次配管一般有两种方式:金属管配管和PVC管配管。
2.1 金属管配管金属管配管是一种传统的二次配管方式,一般采用电缆铠装管、灯胶铠装管等。
这种方式的优点是线路稳定性好,使用寿命较长,对于金属敷设的线路有良好的封装和保护作用。
但是,金属管配管的缺点也是比较明显,铠装管重量较大、成本较高,敷设过程复杂,而且相对于PVC管配管来说,阻尼效果不如PVC管。
因此,在实际工程中,很少采用金属管配管。
2.2 PVC管配管PVC管配管是一种常用的配管方式,它采用聚氯乙烯制成管道,在使用场合中具有重量轻、成本低、易敷设等优点。
而且,PVC管具有阻尼和减震的效果,能够更好地保护线路。
然而,PVC管的密封性较差,比较容易受损,而且对于紫外线的抵抗能力较弱,容易在阳光下老化。
此外,长时间使用容易变形,因此在环境恶劣的情况下,需要考虑PVC管的使用寿命和维护成本。
3. 二次配管布线方式在电气工程中,二次配管布线方式一般有两种:边柜式和集中式。
3.1 边柜式布线边柜式布电线是一种将电气二次配管布线连接到边柜(又称电缆接头箱)中,边柜中包含断路器、接触器、保险丝等元件,负责电气设备和电器设备之间的联接。
最新二次结构施工方案目录1、编制依据 (3)1.1设计、技术文件 (3)1.2主要规范、规程、标准、图集 (3)2、工程概况 (4)2.1工程主要简介 (4)2.2二次结构概况 (4)3、施工准备 (5)3.1技术准备 (5)3.2材料准备 (6)3.3机具准备 (6)3.4实验计划 (7)3.5施工作业条件 (8)4、施工安排 (9)4.1施工任务划分 (9)4.2施工总体安排 (9)4.3施工现场布置 (10)4.4样板计划 (10)4.5施工管理组织及分工 (10)5、主要施工方法和工艺 (11)5.1二次结构放线 (11)5.2钢筋植筋与绑扎 (12)5.3蒸压加气混凝土砌块施工工艺 (17)5.4BM轻集料隔墙砌块施工工艺 (22)5.5SN保温砌块施工工艺 (26)6、质量要求 (28)6.1钢筋植筋与绑扎质量标准 (28)6.2砌块砌筑质量标准 (30)7、成品保护 (32)8、安全、环保、文明措施 (32)8.1安全保证措施 (32)8.2环境保护措施 (33)8.3文明施工措施 (34)1、编制依据1.1设计、技术文件1.2主要规范、规程、标准、图集2、工程概况2.1工程主要简介本工程为五里坨建设组团01#地块定向安置房C地块工程,共包括14栋单体楼及1个地下车库,其中C-5#楼为配套公建楼,地上3层,地下2层;其余单体楼均为地上16层,地下2层住宅楼。
单建地下车库为Ⅰ类汽车库,含2个非人防分区,4个二等人员掩蔽人防分区与2个物资库人防分区,人防部分均为战时核6级。
2.2二次结构概况由于本工程工期比较紧,二次结构施工将穿插于主体结构施工中,9月中旬开始对具备二次结构施工条件的地下室部分进行砌筑施工,然后根据砌筑流水段的划分进行流水施工。
3、施工准备3.1技术准备3.1.1施工前,由技术室针对本工程实际特点进行施工方案技术交底工作,使每个操作人员在施工前能够清楚施工方法、技术要点、质量标准、安全要求等,以及清楚施工薄弱环节应加强处理的部位。
二次配管配线施工方案二次配管配线施工方案1概述水、电、气、排风需进行二次配管配线旨在将一次管线与设备接通。
此工序应在设备安装检验合格后进行。
进行二次配管配线时要注意成品保护不得踏踩设备和已安装的管线不得损伤和污染设备如在无尘室内施工必须保持室内洁净度。
2工作流程3施工方案措施(1)设备动力条件确认、技术交流:业主方向施工承包方提供工艺设备技术参数特别是设备平面布置图、设备动力条件、设备接口形式和规格;从老基地搬迁到新工房的设备在拆迁前首先详细记录设备动力条件并对设备各动力接口进行标识绘制配管配线图待设备搬迁到新工房就位后按设备动力要求配管配线。
(2)二次配图纸设计:承包方根据业主方提供的设备平面布置图、设备动力条件等参数以设备为单位进行二次配管设计;(3)图纸审核、确认:承包方设计的图纸须得到业主方确认;(4)材料采购:承包方根据确认后的图纸采购配管配线的材料;(5)二次配现场说明会:每台设备开始二次配管配线前由业主设备部、工艺有关人员、中电二公司相关专业技术人员及设备供应商有关技术人员参加在该设备处召开二次配现场说明会进行以下工作:2.1确认该设备动力需求:由设备工艺负责人最终对该设备对水、电、气、排风等动力的条件的要求;签字确认2.2施工方记录并填写《设备二次配记录表》:表中记录各种动力用量;管、线材质及规格;管线与设备的连接方式;管线上需要设置的器具(如过滤器、调压阀、压力表等等);要求的二次配完成时间等并提交业主设备部工艺线负责人。
(6)二次配:施工人员根据现场说明会和设计图的要求进行设备配管配线。
(7)检查、确认、移交:根据现场说明会确认的二次配完成时间由业主方设备部、工艺有关人员、承包方相关专业技术人员在设备现场逐项核查配管、配线是否符合要求确认完成后签署有关文件该设备正式移交给业主方。
4二次配管无尘室施工管理办法洁净教育:◇采用幻灯片图示形式对员工进行教育;◇现场高密度张贴宣传标语和教育图片提醒员工时刻遵守协议;施工要求:(1)各种管件、附件的制作应在专门的加工场地进行加工件经洁净处理后搬入室内进行安装。
宇翔大厦配管安装施工方案目录一、工程概况 (2)二、施工准备 (2)三、工艺流程 (3)四、管路敷设 (3)五、金属软管的安装 (11)六、质量标准与施工要求 (12)七、成品保护 (14)二次配管施工方案一、工程概况:本方案属宇翔大厦配管安装施工方案。
本工程总建筑面积为24493.79㎡,其中:地下建筑面积5594.16㎡,地上建筑面积18899.63㎡。
工程包括地下二层,地上十二层。
本工程电气配管采用的PVC管和JDG管,其中DN20/25为多。
二、施工准备1、材料准备:本工程所用主材、附材规格、型号符合本工程设计图纸要求\洽商变更及会议纪要的要求,数量满足现场需要。
2、材料要求:本工程使用的管材、器材应符合国家现行技术标准的规定、并应有产品合格证。
管材及器材的规格型号应符合设计图纸及设计要求;钢质接线盒、直管接头、直角弯管、金属线管管卡、开关盒、插座盒等的规格应与面板、盖板相配套。
3、所需材料:JDG钢管、弯管、可挠金属管、灯头盒、插座盒、直管接头、管卡、圆钢、角钢、支架、吊杆、镀锌螺栓、螺母、垫圈、膨胀螺栓、自攻螺钉、防腐漆、机油、水泥、砂子、铅丝、专用地线卡子等。
4、机具:4.1.手扳弯管器、砂轮锯、无齿锯、电锤、电焊机、气焊工具。
4.2.专用搬子、钢锯、切割刀、铣子、扁锉、半圆锉、平锉、钻头、管钳子。
4.3.水平尺、卷尺、尺杆、红铅笔、线坠、小线、灰铲、灰桶、水桶、绝缘手套、工具箱等。
5、材料验收:施工单位在本工程所使用的材料进入现场,必须向监理公司电气专业监理提出材料报验,并由电气专业监理和专业人员对进入现场的材料进行验收,合格方可使用,不合格的材料必须退出现场。
三、工艺流程1、暗管敷设:管路预制加工→ 测定箱、盒位置→ 固定箱、盒→ 管路连接。
2、明管敷设、吊顶内管路敷设:预制加工支架、吊架→ 测定盒、箱位置→ 支架、吊架安装固定→ 管路连接。
四、管路敷设1、暗管的配制:1.1、预制加工:a.钢管煨弯:管径为32mm及以下时,用手板煨弯器。
二次配管的施工方案施工方案概述本二次配管施工方案旨在为各类建筑物内的二次配管施工提供明确的施工步骤和技术要求,确保施工过程的顺利进行,满足设计要求和使用功能。
本方案将涵盖从材料准备到系统调试与检验的全过程。
材料准备与选型2.1 材料清单根据施工图纸和设计要求,列出所需的所有管道材料、连接件、固定件等。
2.2 材料选型根据使用场所、介质性质、工作压力和温度等因素,选择合适的管道材料,如PPR、PVC、铜管、钢管等。
确保所选材料满足设计要求和相关标准。
工具与设备准备列出施工中所需的工具和设备,如管道切割机、管钳、焊枪、测量尺、电钻、电焊机、起重设备等。
确保所有工具和设备状态良好,满足施工要求。
安全防护措施4.1 现场安全确保施工现场整洁有序,防止杂物绊倒或碰伤。
设置警示标志,防止非施工人员进入施工区域。
4.2 个人防护施工人员应佩戴安全帽、防护眼镜、手套等个人防护用品。
在高处作业时,应使用安全带。
4.3 防火措施施工现场应配备灭火器材,严禁烟火。
对于易燃易爆材料,应单独存放,并采取相应的防火措施。
测量与标线步骤5.1 测量使用测量尺、水平尺等工具,根据施工图纸,确定管道的安装位置和高度。
5.2 标线在墙壁、地面或梁上标出管道的走向、位置和固定点。
管道切割与连接6.1 管道切割使用管道切割机或手锯等工具,按照标线进行管道切割。
确保切口平整、光滑,无裂纹。
6.2 管道连接根据所选管道材料,采用相应的连接方式,如热熔连接、螺纹连接、焊接等。
确保连接牢固、密封性好。
管道固定与安装7.1 管道固定使用管夹、吊架、支架等固定件,将管道固定在墙壁、地面或梁上。
确保固定牢固、稳定。
7.2 管道安装按照施工图纸和标线,将管道逐段安装到位。
确保管道走向正确、坡度符合要求。
系统调试与检验8.1 系统调试在管道安装完成后,进行系统调试。
检查管道连接处是否渗漏、阀门是否灵活、水流是否畅通等。
8.2 系统检验对系统进行全面的检验,包括外观检查、性能测试等。
二次结构配管施工方案应注意均匀用力,管径大于32mm时,必须分三次套成,以保证丝扣完整清晰。
6、钢管的弯曲对管径在25mm及以下的钢管可在现场使用手动弯管器现场弯制,可用脚踩住钢管的一端然后扳动弯管器,逐步弯出所需要的弯度。
对管径在32mm以上及80mm以下的钢管一般使用液压弯管器,注意选取与钢管规格相对应的弯管模具,模具放好后,压动压杆或开动电动弯管器的液压泵,注意观察钢管的弯曲情况,达到所需要的弯曲后,及时停止液压动作。
对管径在80mm以上的钢管,最好到专业厂家加工定做,以保证弯管的质量,特殊情况下也可以采用热煨法现场制作,热煨时首先要把细砂炒干,用木楔封住钢管的一端,从另一端灌入干砂,边灌边用手锤敲打,使之密实,然后用木楔堵住管口,用氧炔焰或烘炉转动加热,烧红后煨出所需的弯度。
随煨弯随冷却。
要求弯曲半径不小于钢管外径的6倍,埋入地下或混凝土内时,弯曲半径不小于钢管外径的10倍,弯扁程度不大于钢管外径的l/10。
7、跨接地线对箱盒两端的钢管必须焊接跨接地线,跨接地线的焊接长度不小于钢筋直径的6倍,使用扁铁时应三面围焊,焊接长度不小于扁铁宽度的2倍。
管径圆钢扁铁15~40 ф6 -50~63 ф10 25×370以上ф8×2 (25×3)×28、变形缝的处理在变形缝的两侧各预埋一个接线箱,在变形缝的一侧把短管的一端用根母和锁母固定在箱底部,在另一侧的接线箱底部的垂直方向开长孔,其孔径长宽尺寸不小于管直径的2倍,在变形缝的两侧的钢管及接线箱上焊接补偿跨接地线(图5-1),当穿过变形缝的导线较多或导线截面较大时要采用直筒式接线箱(图5-2)。
9、管路的防腐埋入砌体的钢管内外壁必须做防腐处理,一般先做管内壁防腐,可采用灌防锈漆的办法,做好内壁防腐的钢管要注意保持通风干燥,以保证防锈漆干透。
外壁防腐采取刷防锈漆的办法。
二次结构配管方案

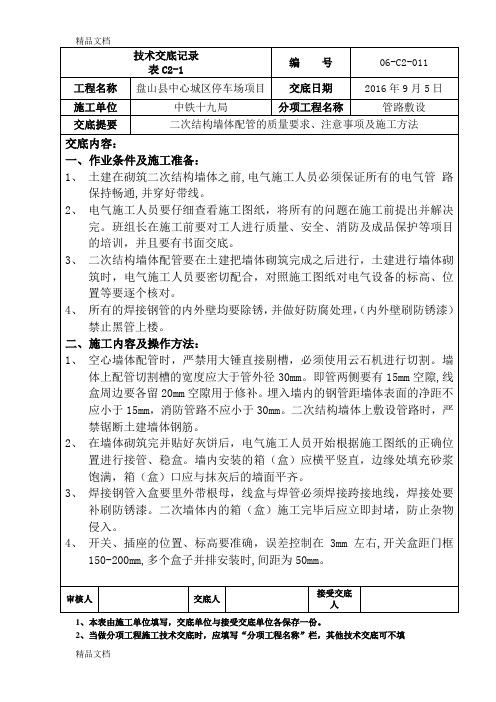

二次结构配管施工方案
8、变形缝的处理
在变形缝的两侧各预埋一个接线箱,在变形缝的一侧把短管的一端用根母和锁母固定在箱底部,在另一侧的接线箱底部的垂直方向开长孔,其孔径长宽尺寸不小于管直径的2倍,在变形缝的两侧的钢管及接线箱上焊接补偿跨接地线(图5-1),当穿过变形缝的导线较多或导线截面较大时要采用直筒式接线箱(图5-2)。
9、管路的防腐
埋入砌体的钢管内外壁必须做防腐处理,一般先做管内壁防腐,可采用灌防锈漆的办法,做好内壁防腐的钢管要注意保持通风干燥,以保证防锈漆干透。
外壁防腐采取刷防锈漆的办法。
10、二次结构配管应剔凿均匀,宽度应保持左右两侧10mm间隙,管道密集处两根管道之间应留足够的灰缝。
,封堵后刮平,应保证表面平整且厚度不得高于结构面。
五、应注意的质量问题
1、留箱盒位置时,留洞尺寸小,管进洞不顺直,高度不合适,造成安装箱盒时需要剔
凿,浪费人力、物力。
应总结经验,加强责任心,认真审核图纸并和土建专业协
商。
2、由于PVC管在接头内插接不到位,胶粘剂涂抹不均匀,造成管接头松动,可在涂抹
胶粘剂后将管及时插入并用力转动,使之插接到位。
3、PVC管煨弯时出现凹扁现象,可选用配套的弯管弹簧,且热煨时保证煨弯部位受热
均匀。
4、钢管煨弯时出现凹扁过大,弯曲半径不够的情况,注意在使用手动弯管器时,受力
点要适当移动;使用液压弯管器时,模其要配套,焊接钢管的焊缝不应放在侧面;钢
管直径大于80mm时,最好到专业厂家加工定做。
