二次砌体开槽技术交底
- 格式:doc
- 大小:28.00 KB
- 文档页数:3
一、交底目的为确保二次结构砌砖施工过程中的安全,预防事故发生,特进行安全技术交底。
二、交底对象本次交底对象为所有参与二次结构砌砖施工的作业人员、管理人员及监理人员。
三、交底内容1. 施工准备(1)施工人员需经过专业培训,了解并掌握砌砖施工的基本技能和安全知识。
(2)施工前应检查施工现场的安全生产条件,确保施工环境安全。
(3)施工前应准备好必要的施工工具、材料和设备,如安全帽、安全带、梯子、砖、砂浆、钢筋等。
2. 施工工艺(1)砌砖前,应先进行弹线、放样,确保墙体尺寸准确。
(2)砌砖时,应分层砌筑,每层高度宜控制在0.5m以内。
(3)砌筑过程中,应随时检查墙体垂直度、水平度,确保墙体质量。
(4)在施工过程中,应定期对施工人员进行技术指导和安全教育。
3. 安全措施(1)施工人员必须佩戴安全帽,高空作业人员必须佩戴安全带。
(2)施工过程中,应保持施工现场整洁,不得随意堆放建筑材料。
(3)施工人员不得在施工现场饮酒、吸烟。
(4)施工过程中,应严格执行操作规程,不得擅自改变施工工艺。
(5)施工人员应熟悉消防设施的使用方法,确保火灾发生时能够迅速逃生。
4. 注意事项(1)施工人员应严格按照设计要求进行施工,不得擅自修改墙体结构。
(2)施工过程中,如发现墙体存在质量问题,应及时上报,不得擅自处理。
(3)施工过程中,应随时关注天气变化,如遇大风、大雨等恶劣天气,应暂停施工。
(4)施工结束后,应对施工现场进行清理,确保场地整洁。
四、交底要求1. 施工单位应将本次安全技术交底记录备案,并定期对施工人员进行安全检查。
2. 施工单位应加强对施工人员的安全教育,提高施工人员的安全意识。
3. 施工单位应定期对施工现场进行安全检查,确保施工现场安全。
五、交底时间本次安全技术交底时间为____年____月____日,交底人为____。
六、附件1. 施工单位安全技术交底记录2. 施工人员安全技术交底记录七、备注本安全技术交底模板仅供参考,具体施工过程中应根据实际情况进行调整。
二次结构砌体专业技术交底二次结构砌体专业技术交底是在施工前对相关人员进行有关砌体工作的专业技术知识交底,以确保施工人员全面了解施工要求、安全注意事项和工艺要求,从而提高施工质量和保障施工安全。
下面将详细介绍二次结构砌体专业技术交底的内容。
一、交底前准备1.对施工人员进行岗前培训,包括砌筑基本技能、砌筑工艺及注意事项;2.砌体工程资料准备,包括施工图纸、工艺流程图、技术规范等;3.明确施工人员的交底对象,包括主体结构及相关分部工程的施工人员;4.确认交底地点,一般在施工现场进行;二、交底内容1.施工要求(1)施工单位的管理责任和工程质量要求;(2)对主体结构的要求,包括结构承重能力、墙体平整度、垂直度等;(3)砌体砌筑的基本原则和要求;(4)工程质量验收标准和检查方法。
2.安全注意事项(1)施工现场安全措施的要求,包括用电安全、防坠安全等;(2)砼模板支撑体系的施工要求和验收标准;(3)砌体作业的安全防护措施,包括施工人员佩戴安全帽、安全带等;(4)遇到特殊情况时的应急措施,包括土方支护等。
3.工艺要求(1)材料准备,包括砌筑材料的检验和试块的试验;(2)砌筑工艺流程,包括墙体布线、基准线的设置等;(3)砌筑作业方法与技巧,包括砌筑顺序、砌筑方法和砌筑接缝处理等;(4)墙体强度与质量控制,包括砌筑接缝的要求和砌筑过程中的保湿措施等;(5)砌筑中常见问题及处理方法,如砌筑中遇到承重墙开口、墙体裂缝等情况的处理。
4.现场示教在交底结束后,应组织现场示教,即由专业技术人员进行实际示范,帮助施工人员掌握砌筑技术并进行实践操作。
三、交底要求1.交底人员应具备相应的专业技术知识,并持有相关证书;2.交底内容应简明扼要,交底过程中要注意语言清晰、态度亲切,确保施工人员能够理解和接受;3.交底结束后,应进行考核确认,确保施工人员已掌握相关技能;4.交底记录应详细记录,包括交底时间、地点、交底人员和交底内容等,以备查档。
技术交底记录年月日交底内容:一、施工准备,蒸压加气混墙.蒸凝土填6、门洞过梁采用预制过梁及现浇过梁,洞口小于等于2米过梁伸入墙体250mm,大于2米的伸入墙体370mm ,过梁表见下图: [阍000 •窗5加1500<h 锁00 2580<lr 叫00儿 Uh12D I20 15D 1別 Otto加训 2\102\10 2\122\12 2\12 1© 2V2 2\14 川6 2\1h7、窗台压顶设置:1)窗台部位设现浇钢筋混凝土压顶,截面参照结构节点做法,内配2C10,水平拉筋(单肢)©6@200贯通设置,有窗沿的则在外伸部位增设一根1C10钢筋。
2)窗台、女儿墙等压顶统一采用C20混凝土浇筑。
窗台压顶统一向外找坡20mm ,窗台压顶应宽出外墙皮线长度详见建施大样。
8、构造柱、水平腰带、过梁、压顶最外层钢筋的保护层厚度不应小于20mm ,灰缝中拉结筋外露砂浆保护层的厚度不小于15mm 。
9、构造柱、水平腰带、过梁、压顶纵向钢筋采用绑扎搭接时,全部纵筋可在同一连接区段搭接,搭接长度50d 。
墙体拉结筋的搭接采用焊接时,单面焊焊接长度10d ,采用绑扎搭接时,搭接长度55d 且不小于400mm 。
构造柱纵向钢筋距梁底(板底)600mm 为纵筋连接区段,搭接长度范围内及楼板底部600mm 范围内箍筋间距为150mm 。
10、砌块砌筑时应错缝搭接,搭砌长度不应小于砌块长度的1/3200mm ),竖 向通缝不应大于两皮,砌筑水平和竖向灰缝厚度均不应超过15mm ;墙体顶部预留30~50mm 缝隙,待墙体充分沉降后(14天)用1:3干硬水泥砂浆对顶部缝隙进行填充。
11、加砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。
砌块墙的T 字交接处, 应使横墙砌块隔皮断面露头。
T 字交接处做法转角处做法12、一般门口预留40mm 抹灰层;铝合金窗、推拉门、门连窗砌筑完成后的尺寸为建筑图纸标注尺寸,不需预留抹灰层。
一、工程概况1. 工程名称:___________2. 工程地点:___________3. 施工单位:___________4. 施工负责人:___________5. 施工日期:___________二、施工安全注意事项1. 人员安全- 所有进入施工现场的人员必须佩戴安全帽,并根据作业要求穿戴相应的安全防护用品。
- 禁止酒后作业、穿着拖鞋、赤膊作业。
- 上下班期间禁止在施工现场追逐打闹,确保人员安全。
2. 材料及设备安全- 所有砌筑材料进场前需检查其质量合格证,确保材料符合设计要求。
- 砌筑材料堆放整齐,堆码高度不超过规范要求,防止倒塌事故。
- 施工机械操作人员必须经过培训,持证上岗,确保操作规范。
3. 施工工艺安全- 砌筑前应进行弹线,确保墙体位置准确。
- 砌筑过程中,严禁抛掷材料,防止物体打击事故。
- 砌筑高度超过1.2m时,应设置安全防护设施,防止高处坠落。
- 砌筑过程中,如发现墙体裂缝、变形等情况,应及时处理。
4. 用电安全- 施工现场用电设备必须符合国家相关安全标准。
- 临时用电线路应按照规范要求敷设,并定期检查。
- 使用手持电动工具时,必须佩戴绝缘手套和绝缘鞋。
三、安全技术措施1. 人员培训- 对施工人员进行安全技术培训,提高安全意识。
- 施工前对施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
2. 现场管理- 施工现场设置安全警示标志,明确安全操作区域。
- 定期对施工现场进行检查,发现问题及时整改。
3. 施工方案- 制定详细的施工方案,明确施工步骤、安全措施和应急预案。
- 施工过程中严格按照施工方案执行。
4. 应急预案- 制定应急预案,明确事故发生时的应急措施和救援程序。
- 定期组织应急演练,提高应急处置能力。
四、施工质量要求1. 砌筑墙体应平整、垂直,表面无裂缝、蜂窝、麻面等缺陷。
2. 砌筑墙体垂直度偏差不得大于1/1000,表面平整度偏差不得大于5mm。
3. 砌筑墙体应满足设计要求,确保结构安全。
一、交底目的为确保二次砌筑工程安全、顺利进行,提高施工人员的安全意识和操作技能,特进行安全技术交底。
二、交底内容1. 施工人员安全教育- 所有参与二次砌筑工程的施工人员必须接受入场安全教育,并经考核合格后方可上岗作业。
- 施工人员必须佩戴合格的安全帽,系好下额带,锁好带扣,穿着合适的劳动保护服和鞋子。
2. 作业环境安全检查- 在作业前,必须对操作环境进行安全检查,确保道路畅通,机具完好牢固,安全设施和防护用品齐全。
- 特别注意检查施工现场的通风、照明、防滑措施是否到位。
3. 施工前的准备工作- 砌筑前,应仔细检查原有墙体结构,确认其稳定性,如有必要,应采取加固措施。
- 检查墙体表面的污垢、油渍、松散物等,清除后进行清洗和干燥。
4. 砌筑过程中的安全注意事项- 砌筑高度超过1.2米时,必须搭设脚手架,并确保脚手架的稳固性。
- 脚手架上的堆料量不得超过规定荷载,堆砖高度不得超过5皮侧砖,同一块脚手板上的操作人员不应超过2人。
- 高处作业时,必须系好安全带,并遵守相关安全操作规程。
- 砌筑过程中,应避免碰撞和踩踏支撑结构,不得在墙身上行走或进行其他操作。
5. 材料运输与堆放- 运输材料时,应使用合适的工具,严禁抛掷和猛倒。
- 砌筑材料应堆放在指定区域,堆放高度不得超过规定,避免对周边环境造成影响。
6. 紧急情况处理- 施工人员应熟悉并掌握紧急情况下的逃生路线和应急措施。
- 施工现场应配备必要的应急救援设备和药品。
7. 施工记录与反馈- 施工过程中,应做好施工记录,及时发现并反馈安全隐患。
- 施工负责人应定期对施工现场进行安全检查,确保各项安全措施落实到位。
三、交底要求1. 施工人员应认真听取安全技术交底,并确保理解并掌握各项安全操作规程。
2. 施工负责人应监督安全技术交底的实施,确保施工人员正确执行。
3. 施工过程中,如发现安全隐患,应立即停止作业,并及时上报处理。
四、总结通过本次安全技术交底,旨在提高二次砌筑工程的安全管理水平,确保施工人员的人身安全和工程顺利进行。
一、交底目的为确保砌体二次结构施工过程中的安全,提高施工质量,防止事故发生,特进行安全技术交底。
二、交底对象本次安全技术交底对象为全体参与砌体二次结构施工的施工人员、监理人员及管理人员。
三、交底内容1. 施工现场安全注意事项:(1)进入施工现场必须佩戴安全帽,系好安全带,穿防滑鞋。
(2)施工区域设置明显的警示标志,禁止无关人员进入。
(3)施工现场设置消防设施,确保消防通道畅通。
(4)施工现场不得吸烟、使用明火,防止火灾事故发生。
2. 砌体施工安全要点:(1)施工前,对施工人员进行安全技术培训,确保施工人员掌握砌体施工安全操作规程。
(2)施工过程中,严格按照设计图纸和施工规范进行施工。
(3)砌体施工时,墙体、柱子、梁等构件应均匀受力,避免因受力不均导致构件变形、开裂。
(4)施工过程中,严禁在墙体上开洞、打孔,如需进行改动,应征得设计单位同意。
(5)砌筑墙体时,应采用水平、垂直拉线控制墙体垂直度,确保墙体平整、垂直。
(6)施工过程中,注意观察墙体变化,发现墙体变形、开裂等现象,立即停止施工,采取措施进行处理。
3. 材料与机具安全使用:(1)施工材料必须符合国家标准,不得使用过期、不合格的材料。
(2)施工机具应定期检查、保养,确保机具安全可靠。
(3)施工过程中,注意机具操作规程,避免因操作不当导致事故发生。
4. 高处作业安全:(1)高处作业人员必须经过专业培训,取得相关资格证书。
(2)高处作业时,必须系好安全带,安全带应固定在可靠的位置。
(3)高处作业区域设置安全防护栏杆,防止人员坠落。
(4)高处作业时,注意观察下方情况,避免因下方人员或物品移动导致事故发生。
四、交底要求1. 施工单位应组织施工人员进行安全技术交底,确保施工人员了解并掌握施工过程中的安全要点。
2. 施工人员应认真学习安全技术交底内容,严格遵守安全操作规程。
3. 监理人员应加强对施工过程的监督检查,发现问题及时纠正。
4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
二次结构砌体技术交底一、施工组织设计1.项目概况本次施工项目为二次结构的砌体工程施工,包括墙体砌筑、柱砌筑等工作。
项目位于xxx地区,项目总建筑面积为xxx平方米,共有xx个楼层。
2.施工原则(1)严格按照设计图纸和施工规范进行施工,确保施工质量。
(2)严格按照施工工艺要求进行施工,保证施工工序的正确性和整体协调性。
(3)做好施工现场安全措施,保障工人的人身安全。
(4)保持施工现场整洁有序,遵守环境保护法规。
3.施工人员本次施工总共需要分配xx名施工人员,其中包括砌筑工、技术负责人、安全工作人员等。
所有施工人员必须持有相应的职业资格证书,且熟悉砌筑工作的要求和规范。
4.施工设备本次施工需要使用的设备包括搅拌机、灰浆泵、塔吊等。
所有设备必须经过安全检验合格,操作人员必须熟练掌握设备的操作方法。
5.施工材料本次施工需要使用的材料包括砖块、水泥、砂浆等。
所有材料必须符合国家标准,并经过检验合格。
二、施工工艺1.砌筑墙体工艺(1)墙体布置:根据设计图纸确定墙体位置,使用钢筋进行标线,确定墙体的几何尺寸和定位。
(2)墙体基础处理:在墙体定位的基础上,进行基础的处理,包括打地脚钉、挖沟、放置防水层等工作。
(3)砌墙:选择合适的砖块和砂浆,进行墙体的砌筑工作,工人应注意砖块的质量和尺寸,保证砖缝均匀且垂直。
(4)墙体加固:根据设计要求进行墙体加固,包括设置墙体钢筋、加设梁柱等工作。
(5)墙体验收:对已砌筑完成的墙体进行验收,检查墙体的垂直度、平整度和强度等指标,确保符合相关规范要求。
2.柱砌筑工艺(1)柱定位:根据设计图纸确定柱子的位置,并使用钢筋给出标线。
(2)柱基础处理:在柱子定位的基础上,进行基础的处理,包括打地脚钉、挖沟、放置防水层等工作。
(3)柱砌筑:选择合适的砖块和砂浆,进行柱子的砌筑工作,工人应注意砖块的质量和尺寸,保证砖缝均匀且垂直。
(4)柱加固:根据设计要求进行柱子的加固,设置柱子钢筋和加设横梁等工作。

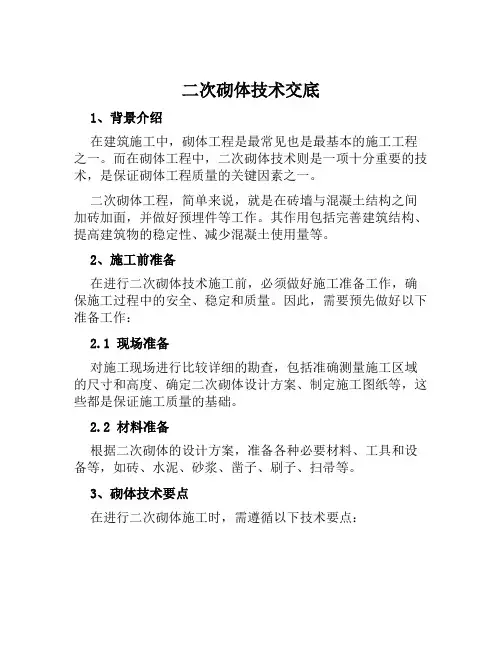

二次砌体技术交底1、背景介绍在建筑施工中,砌体工程是最常见也是最基本的施工工程之一。
而在砌体工程中,二次砌体技术则是一项十分重要的技术,是保证砌体工程质量的关键因素之一。
二次砌体工程,简单来说,就是在砖墙与混凝土结构之间加砖加面,并做好预埋件等工作。
其作用包括完善建筑结构、提高建筑物的稳定性、减少混凝土使用量等。
2、施工前准备在进行二次砌体技术施工前,必须做好施工准备工作,确保施工过程中的安全、稳定和质量。
因此,需要预先做好以下准备工作:2.1 现场准备对施工现场进行比较详细的勘查,包括准确测量施工区域的尺寸和高度、确定二次砌体设计方案、制定施工图纸等,这些都是保证施工质量的基础。
2.2 材料准备根据二次砌体的设计方案,准备各种必要材料、工具和设备等,如砖、水泥、砂浆、凿子、刷子、扫帚等。
3、砌体技术要点在进行二次砌体施工时,需遵循以下技术要点:3.1 打结在进行二次砌体施工时,必须先进行打结,即把加砖加面的地方进行固定,防止墙面开裂。
在打结时,先用砂浆将砖面涂上一层厚度为2mm左右的砂浆,并在砂浆表面刷上一层清水,然后再用砖面贴合在砂浆上面,打入砂浆中,使其夯实,并确保水平度和垂直度。
3.2 砌体结构在进行二次砌体施工时,砖与墙之间一般要留有空隙,用来填充水泥砂浆或其他材料。
这些材料应从底部依次填充,每层填充后应压实,并注意层数不宜过高,以免压紧不实,造成墙面塌陷或不平整等问题。
3.3 预留洞孔在进行二次砌体施工时,需预先在砌体中留出预留洞孔,以便日后加管线或其他设施时的要求。
确定位置、大小和数量后,要在砖墙的内侧用砖、加筋钢筋等进行固定,确保其坚固稳定。
4、施工注意事项在进行二次砌体施工时,还需注意以下事项:4.1 施工阶段二次砌体施工分为若干个阶段,每个阶段都有相应的要求和注意事项。
因此,施工人员应熟悉每个阶段的要求,并妥善控制好施工进度和质量。
4.2 现场安全在进行施工时,应特别注意现场安全问题,要做好警示标识、围挡、封锁道路等工作,防止施工现场发生事故。
一、交底目的为确保二次开槽施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、交底对象本次交底对象为参与二次开槽施工的全体人员,包括施工管理人员、施工技术人员和一线施工人员。
三、交底内容1. 施工前的准备工作(1)熟悉施工图纸,明确开槽位置、尺寸及要求。
(2)检查施工工具和设备,确保其完好无损,符合安全操作规程。
(3)对施工人员进行安全教育和技能培训,提高安全意识和操作水平。
2. 施工过程中的安全注意事项(1)开槽前,确认周边环境安全,避免影响其他施工部位或设备。
(2)使用专用开槽机进行开槽,严禁使用手持工具进行开槽作业。
(3)开槽过程中,注意观察墙体结构,发现异常情况立即停止作业,报告上级。
(4)开槽尺寸应符合规范要求,宽度比管的外径大10mm左右,槽深不小于管外径加15mm。
(5)墙面水平开槽的长度不得大于80cm,以免破坏墙体结构安全。
(6)开槽过程中,注意保持施工现场整洁,防止杂物掉落伤人。
(7)开槽完成后,及时清理现场,恢复原状。
3. 个人防护措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)操作开槽机时,戴好防护眼镜,防止灰尘和碎片伤眼。
(3)施工过程中,注意保持身体平衡,避免因操作不当造成意外伤害。
4. 应急处理(1)发生安全事故时,立即停止作业,组织人员抢救伤员,并及时报告上级。
(2)根据事故情况,采取相应的应急措施,防止事故扩大。
(3)事故处理后,对现场进行彻底清理,消除安全隐患。
四、交底要求1. 施工人员必须认真听取安全技术交底,了解并掌握施工过程中的安全注意事项。
2. 施工人员应严格遵守安全操作规程,确保施工安全。
3. 施工管理人员应加强施工现场的安全管理,及时发现并消除安全隐患。
五、结语安全无小事,施工过程中,我们要时刻保持警惕,严格遵守安全操作规程,确保施工安全。
希望大家共同努力,确保二次开槽施工顺利进行。
注:以上内容仅供参考,具体施工要求以项目实际情况为准。
工程名称邯郸友谊时代广场交底日期2014年6月26日
施工单位中国建筑第二工程局有限公司分项工程名称二次结构砌体配管
交底提要3层砌体结构配管
交底内容:
一、施工部位
T1、Q4、Q5、Q7二次结构墙体
二、主要机具
墨盒、卷尺、开槽机、切割机、扁錾子、手锤
三、工艺流程
测量弹线线管开槽线槽修整安装线管、线盒
填修补材料砂浆抹平
四、注意事项
1、根据已弹好的线,采用切割机割深度为管直径+1.5厘米,宽度确定为管直径+2.0厘米,如是多根并排敷设,宽度为(N*根数*管直径)+3.0厘米,开槽机、切割机切割后,再用扁錾子剔除。
2、位置切割应在已确定的位置处根据所下盒的尺寸进行切割,盒的四周间隙确定为盒体尺寸+2厘米,以便于封实,盒口应高出毛墙1.0-1.5厘米,盒四周用砂浆粉宽1.0厘米护坡。
3、管子连接与固定:管子直接与罗接的紧订螺钉须拧紧,在管道两侧用铁钉钉入墙内固定。
4、砌体沟槽只能竖向开槽,严禁横向开槽,尽量保证直线时每一线盒安装位置居中,确保工艺美观;
五、线槽处理方案
1、宽为30mm的线槽:采用1:2.5水泥砂浆抹平。
2、、宽为50mm~100mm的线槽:线管固定后,采用钢板网加固,后用1:2.5水泥砂浆抹平。
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
一、前言为确保二次砌筑作业的安全进行,预防安全事故的发生,特制定本安全技术交底。
所有参与二次砌筑作业的施工人员必须认真学习并严格遵守以下安全操作规程。
二、施工人员入场教育1. 所有施工人员必须经过入场安全教育,并通过考试合格后,方可进入施工现场进行作业。
2. 进入施工现场必须佩戴合格的安全帽,并确保安全帽的下额带系好,带扣锁紧。
3. 熟悉施工现场的安全标志、警示标志,并遵守施工现场的各项规章制度。
三、作业前的安全检查1. 在深度超过1.5米的沟槽基础内作业时,必须检查槽帮是否有裂缝,确认无危险后方可作业。
2. 距离槽边1米内不得堆放沙子、砌体等材料,确保作业区域安全。
3. 砌筑高度超过1.2米时,应搭设脚手架作业;高度超过4米时,必须采用内脚手架并支搭安全网,或使用外脚手架并设置防护栏杆和挡脚板。
四、脚手架及物料管理1. 脚手架上堆料量(均布荷载每平方米不得超过200kg,集中荷载不超过150kg),码砖高度不得超过3皮侧砖。
2. 同一块脚手板上不得超过两人,严禁使用不稳固的工具或物体在架子上垫高操作。
3. 砌筑作业面下方不得有人,交叉作业必须设置可靠、安全的防护隔离层。
4. 在架子上斩砖必须面向里,将砖头斩在架子上。
挂线的坠物必须牢固,不得站在墙顶上行走、作业。
五、物料运输1. 人工用手推车运砖时,两车前后距离平地上不得小于2米,坡道上不得小于10米。
2. 装砖时应先取高处,后取低处,分层按顺序拿取。
3. 采用垂直运输时,严禁超载;采用砖笼往楼板上放砖时,要均匀分布;砖笼严禁直接吊放在脚手架上。
4. 吊砂浆的料斗不能装得过满,应低于料斗上沿10cm。
六、高处作业1. 高处作业时,必须系好安全带,确保安全。
2. 抹灰用高凳上铺脚手板,宽度不得少于两块脚手板(50cm),间距不得大于2米。
3. 移动高凳时,上面不能站人,作业人员不得超过两人。
七、紧急情况处理1. 发生紧急情况时,应立即停止作业,迅速撤离现场,并报告相关部门。
二次结构砌体技术交底一、工程概况本工程大厦的二次结构砌体施工,主要包括剪力墙、柱子和梁的砌筑。
施工地点地区,总面积为xxxx平米,高度为xx米。
二、施工准备1.机械设备准备:大功率电锤、电切机、石材切割机、电动砂浆喷涂机、吊篮等。
2.施工材料准备:砖块、水泥、砂浆、石材胶等。
3.施工人员准备:砌筑工、保温工、监理工程师、施工队长等。
三、技术交底1.砌墙技术:1.1确定墙体纵、横向定位线,标注墙体轮廓;1.2根据设计要求,采用石材胶粘贴砌体的方式进行墙体砌筑;1.3进行大面积砌筑前,先进行墙面的湿润处理;1.4使用符合规范要求的砂浆,保证砌体质量;1.5在砌墙过程中,要进行垂直、水平检测,确保墙体的垂直度和水平度。
2.柱子砌筑技术:2.1确定柱子位置和尺寸,标注基准线;2.2按设计图纸要求进行石材胶粘贴砌筑;2.3采用竖悬挑法进行柱子的砌筑,确保柱子的垂直度和精度;2.4使用符合规范要求的砂浆,保证砌体质量;2.5在柱子砌筑完毕后,进行垂直度和水平度的检测,确保柱子的质量。
3.梁的砌筑技术:3.1确定梁的位置和尺寸,标注基准线;3.2按设计图纸要求进行石材胶粘贴砌筑;3.3采用台班法进行梁的砌筑,确保梁的水平度和精度;3.4使用符合规范要求的砂浆,保证砌体质量;3.5在梁的砌筑完毕后,进行水平度的检测,确保梁的质量。
四、施工安全措施1.施工现场设置必要的警示标志,保证施工区域的安全;2.施工人员必须配带好安全帽,佩戴安全带,并按照操作规程进行操作;3.施工现场必须保持通风良好,防止发生砂浆中毒事故;4.提前制定施工方案,确保施工过程中的安全;5.确保施工人员熟悉紧急救护措施,并配备好急救设备。
五、质量控制1.定期对施工现场进行巡查,确保工程质量;2.采用合格的材料,保证砌体质量;3.对砌体施工过程进行记录,及时处理施工中的质量问题;4.施工完成后进行验收,确保二次结构砌体的质量和安全。
六、施工进度安排1.提前制定施工进度计划,明确施工目标和时间节点;2.严格按照施工进度计划进行施工,确保工期;3.及时处理施工中遇到的问题,保证施工进度。
一、交底对象:全体参与砌体开槽施工的施工人员、技术人员及管理人员。
二、交底内容:1. 施工前的准备工作(1)施工人员应熟悉本交底内容,了解砌体开槽的施工工艺和安全要求。
(2)施工前,对施工现场进行安全检查,确保施工环境安全。
(3)检查施工设备、工具是否完好,如发现损坏,应及时更换或修理。
2. 施工过程中的安全注意事项(1)砌体开槽前,应先了解墙体结构,确保施工部位非承重墙或非重要结构。
(2)开槽时应使用专用开槽机,严禁使用电钻等工具直接在墙体上开槽。
(3)开槽尺寸要求:宽度比管的外径大10mm左右,槽深不小于管外径加15mm。
墙面水平开槽的长度不得大于80cm,以免破坏墙体结构安全。
(4)管路放入槽后,每隔0.5m左右须用铁钉固定,不得松脱。
(5)管道固定好后,用水泥砂浆先暂时修补(砂浆强度等级不低于M10)。
(6)抹灰做面层处理:采用10mm×10mm×0.5-0.8钢丝网;挂网,超过管道2边不小于10cm。
保护面层不小于15mm。
3. 施工现场安全防护措施(1)施工人员应佩戴安全帽、手套、防护眼镜等个人防护用品。
(2)施工现场应设置警示标志,提醒过往人员注意安全。
(3)施工过程中,确保施工人员与电气设备保持安全距离,防止触电事故发生。
(4)施工人员应遵守施工现场各项规章制度,不得擅自离岗。
4. 施工后的验收与整改(1)施工完成后,对开槽部位进行验收,确保符合规范要求。
(2)如发现质量问题,应及时整改,确保施工质量。
(3)验收合格后,做好施工记录,并存档备查。
三、交底要求:1. 施工人员要认真阅读本交底内容,确保理解并掌握砌体开槽的安全技术要求。
2. 施工过程中,严格执行本交底内容,确保施工安全。
3. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识。
4. 施工单位应加强对施工现场的监督检查,确保施工安全。
四、注意事项:1. 施工人员应严格遵守本交底内容,确保自身和他人的安全。
砌体二次结构技术交底一、砌体技术交底砌体工程是建筑工程中的重要组成部分,砌体的施工质量直接影响建筑的整体质量和安全性。
下面就砌体工程的施工要点进行技术交底。
1.材料选用:砌体工程中常用的材料包括砖、石、砼等。
在选用材料时,要根据设计要求和现场实际情况进行合理选择,确保材料的质量符合标准要求。
2.砌筑墙体:砌筑墙体时,要按照设计要求和规范进行施工,保证墙体的几何尺寸、平整度和垂直度符合标准要求。
在墙体的砌筑过程中,要注意墙体的强度和稳定性,采取适当的支撑和加固措施。
3.点、缝处理:施工过程中,要保证砌体点、缝的几何尺寸和位置符合设计要求,砌体面上不得有较大的凹凸不平和空鼓现象。
在砌筑过程中,要及时清理墙体缝隙中的浮灰和杂物,确保墙体缝隙填充完整。
4.砌体保温:在一些区域和场合,砌体工程需要进行保温处理。
在选用保温材料时,要根据设计要求和施工环境进行合理选择,同时要确保保温材料的施工质量和接口处理。
5.砌体验收:在砌体工程完成后,要进行验收工作。
验收内容包括墙体几何尺寸、平整度、垂直度、点、缝的处理等。
对于验收中发现的问题,要及时整改并重新验收,确保砌体工程的质量。
二次结构是建筑结构工程中的主要组成部分,对建筑的承重和稳定性起到重要作用。
下面对二次结构的施工要点进行技术交底。
1.钢筋工程:钢筋工程是二次结构中的重要施工内容。
在进行钢筋工程时,要按照设计要求和规范进行施工,保证钢筋的布置位置、间距和连接符合标准要求。
在钢筋的加工、焊接和连接过程中,要保证施工质量,同时考虑到施工的方便性和经济性。
2.混凝土浇筑:混凝土是二次结构中常用的材料之一,在进行混凝土浇筑时,要根据设计要求和规范进行施工,确保混凝土的强度和均匀性。
在混凝土浇筑过程中,要注意浇筑的连续性和均匀性,同时防止混凝土的分层和空鼓。
3.预应力工程:在一些场合,二次结构需要进行预应力处理。
在进行预应力工程时,要根据设计要求和规范进行施工,保证预应力筋的布置位置、间距和张力符合标准要求。
一、交底目的为确保二次砌体工程安全、高效、优质地完成,特进行安全技术交底,提高施工人员的安全意识和操作技能。
二、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地点]3. 施工单位:[施工单位名称]4. 施工班组:[班组名称]5. 施工时间:[开始时间]至[结束时间]三、安全技术要求1. 施工人员要求- 所有施工人员必须经过专业培训,取得相关操作资格证书。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工前必须进行入场安全教育,考试合格后方可上岗。
2. 施工环境要求- 施工现场应保持整洁,道路畅通,确保施工安全。
- 施工区域应设置明显的警示标志,提醒过往人员注意安全。
- 施工现场应配备必要的安全防护设施,如防护栏杆、安全网等。
3. 施工操作要求- 砌筑前应检查墙体基础,确保基础牢固、平整。
- 砌筑时应使用合格的砖块和砂浆,严禁使用破损、变形的砖块。
- 砌筑过程中应保持墙体垂直、平整,不得出现倾斜、裂缝等现象。
- 高处作业时,必须系好安全带,操作人员不得站在墙体边缘或未稳定的墙体上。
- 脚手架搭设应符合规范要求,确保脚手架稳固可靠。
- 脚手架上堆放材料不得超过规定荷载,堆砖高度不得超过规定标准。
4. 施工材料要求- 砖块、砂浆等材料应符合国家相关标准,严禁使用不合格产品。
- 砌筑前应对材料进行验收,确保材料质量。
5. 施工机械要求- 施工机械应定期检查、保养,确保机械性能良好。
- 施工机械操作人员应经过专业培训,取得操作资格证书。
四、安全防护措施1. 高处作业防护- 高处作业时,必须系好安全带,安全带应固定在可靠的位置。
- 高处作业区域应设置安全网,防止人员坠落。
2. 脚手架防护- 脚手架搭设应符合规范要求,确保脚手架稳固可靠。
- 脚手架上堆放材料不得超过规定荷载,堆砖高度不得超过规定标准。
3. 施工用电防护- 施工用电应遵守相关规范,确保用电安全。
- 施工现场应设置漏电保护器,防止触电事故发生。
工程名称邯郸友谊时代广场交底日期2014年6月26日
施工单位中国建筑第二工程局有限公司分项工程名称二次结构砌体配管
交底提要3层砌体结构配管
交底内容:
一、施工部位
T1、Q4、Q5、Q7二次结构墙体
二、主要机具
墨盒、卷尺、开槽机、切割机、扁錾子、手锤
三、工艺流程
测量弹线线管开槽线槽修整安装线管、线盒
填修补材料砂浆抹平
四、注意事项
1、根据已弹好的线,采用切割机割深度为管直径+1.5厘米,宽度确定为管直径+2.0厘米,如是多根并排敷设,宽度为(N*根数*管直径)+3.0厘米,开槽机、切割机切割后,再用扁錾子剔除。
2、位置切割应在已确定的位置处根据所下盒的尺寸进行切割,盒的四周间隙确定为盒体尺寸+2厘米,以便于封实,盒口应高出毛墙1.0-1.5厘米,盒四周用砂浆粉宽1.0厘米护坡。
3、管子连接与固定:管子直接与罗接的紧订螺钉须拧紧,在管道两侧用铁钉钉入墙内固定。
4、砌体沟槽只能竖向开槽,严禁横向开槽,尽量保证直线时每一线盒安装位置居中,确保工艺美观;
五、线槽处理方案
1、宽为30mm的线槽:采用1:2.5水泥砂浆抹平。
2、、宽为50mm~100mm的线槽:线管固定后,采用钢板网加固,后用1:2.5水泥砂浆抹平。
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
