+++井注水泥塞设计
- 格式:xls
- 大小:21.00 KB
- 文档页数:1

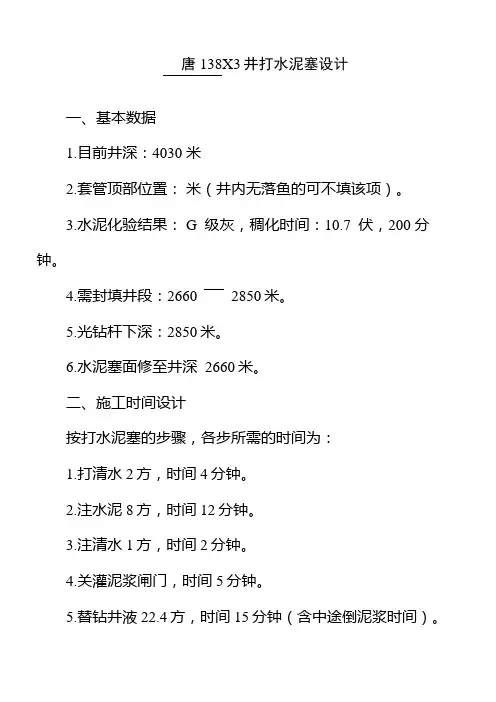

唐138X3井打水泥塞设计一、基本数据1.目前井深:4030 米2.套管顶部位置:米(井内无落鱼的可不填该项)。
3.水泥化验结果: G 级灰,稠化时间:10.7 伏,200 分钟。
4.需封填井段:2660 2850米。
5.光钻杆下深:2850米。
6.水泥塞面修至井深 2660米。
二、施工时间设计按打水泥塞的步骤,各步所需的时间为:1.打清水2方,时间4分钟。
2.注水泥8方,时间12分钟。
3.注清水1方,时间2分钟。
4.关灌泥浆闸门,时间5分钟。
5.替钻井液22.4方,时间15分钟(含中途倒泥浆时间)。
6.卸顶驱,时间5分钟。
7.起钻15柱至安全井段(直接起钻完),时间90分钟。
以上作业共需要时间129分钟,水泥稠化时间 200 分钟,达到了稠化时间大于施工时间60分钟以上的要求,故采用此水泥可满足施工要求。
三、打水泥塞注意事项1.光钻杆下到2850米后,一要把地面设备,特别是传动系统、刹车系统、防碰天车装置、气路、两台钻井泵等关键部位检查好;二要循环好钻井液;三要大幅度提放和转动顶驱活动好井内钻具;四要检查好井口工具,为打完塞的起钻作业做好准备。
3.打水泥塞前,要明确岗位分工。
水泥浆在裸眼时,主要队干部和技术办人员要在钻台上把关。
钻具在技套内的作业,由队上其他干部把关。
4.水泥浆出钻杆时,要大幅度活动钻具,并适当用顶驱转动井内钻具。
5.打塞时,水泥浆密度不低于1.85 g/cm3 。
技术办盯井人员要亲自指挥注清水和水泥浆及替清水的施工。
6.替钻井液时,技术员要亲自卡好4#罐的液面;机泵房要配合好,泵房由副司钻控制气门,听从技术人员停泵的指挥。
7.替完钻井液后,卸顶驱和起光钻杆的速度要快,起钻到套管开泵5分钟冲洗钻杆水眼,后直接起钻完候凝。
8.打塞作业结束后,从起钻开始记时,水泥候凝 24 小时后,开始下钻修水泥面。
注意提前准备好纯碱和其他钻井液处理剂,修面到2660米即可。
设计人:李松林2011年1 月 1 日审核意见:审核人:年月日审批意见审批人:年月日。
井下封堵技术之注水泥塞工艺摘要:注水泥塞工艺是将一定量的水泥浆替到套管内或井眼的某一部位,使其形成满足注采需要的新的人工井底或满足工艺过程的临时封闭某井段的工艺技术。
在修井工作中为了进行回采油层、找漏堵漏、找串封串及上部套管试压工作,用注入水泥浆在井内某一段位置上形成坚固的水泥塞,这是修井中常见的工作之一。
注灰塞的方法有灰筒倒置法、泵注置换法和挤注法三种。
关键词:井下封堵泥塞注水一、引言注水泥塞工艺是将一定量的水泥浆替到套管内或井眼的某一部位,使其形成满足注采需要的新的人工井底或满足工艺过程的临时封闭某井段的工艺技术。
其原理是:当干水泥与适量的水混合成水泥浆后,水泥颗粒与水立即发生水化反应,使水泥浆中产生以水硅酸钙为主要成分的胶体,随着水化作用的不断进行,胶体不断增多,并逐渐聚集变稠。
同时在胶体中产生形成水泥石的新化合物,逐渐在非晶质胶体中开始呈现微粒晶体,并逐渐硬化,使水泥浆失去流动性。
在这一过程中,当水泥浆开始变稠并部分失去塑性时,称为初凝;当水泥浆完全失去流动性并刚能承担一定压力时称为终凝。
终凝完毕后水泥浆硬化成石。
在井下作业中注水泥塞是常用的工艺技术之一。
注水泥塞的目的及用途主要有以下几种:一是封闭已试油层上返新层试油,或进行分层作业时的封堵非目的层;二是封闭底部水层;三是找堵漏、找封窜、上部套管试压等隔开封闭某一层段;四是堵塞报废井及回填枯竭层位;五是出于安全目的的封闭层位(如封闭高压层、有毒有害流体层);六是特殊情况下的封堵。
注灰塞的方法有灰筒倒置法、泵注置换法和挤注法三种。
灰塞的种类可分两种:底部灰塞和悬空灰塞。
对于这种施工,在我们井下作业这个行当中,并不是一道很复杂的施工工序,但由于多方面的原因,造成施工失败,甚至造成水泥卡钻事故的施工也屡见不鲜。
二、造成注水泥塞失败的原因分析注水泥塞失败的原因有很多,例如对井下条件了解不够,特别是压力、温度对水泥浆性能的影响,南13井就是最好的例子;对水泥标号、生产厂家、性能及该加何种添加剂的水泥浆配方不清楚,也不做仿井下条件的水泥浆稠化试验;对井喷、井漏等井下复杂情况对水泥塞的影响欠考虑;对层间距较小、水泥塞长度较短及用封隔器分层挤注水泥塞等较复杂的施工方法不太了解或缺乏对此类井施工的研究;填砂后,沉砂时间不够,也不进行充分循环洗井,注水泥浆时,将砂子循环至环空,反洗井时将砂子堆至油管接箍处形成砂桥,造成卡钻(小井眼井中);对各种数据不进行多次计算及核实,造成管柱下深、封堵井段、替量等重要数据出现失误;设备保障不到位。
